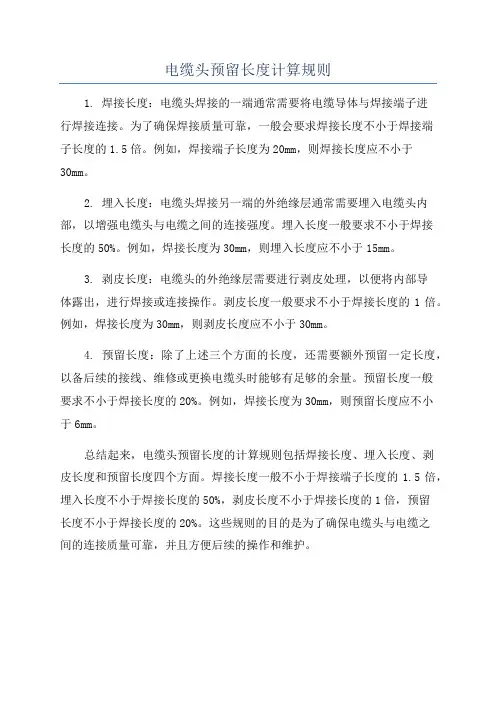

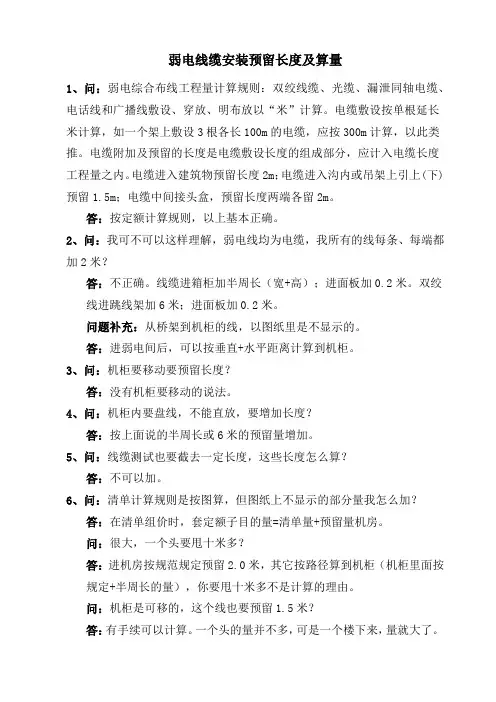

电缆预留长度表:

1.电缆敷设弛度,波形弯度,交叉预留长度

2.5% 按电缆全长计算

2.电缆进入建筑物,2米规范规定最小值

3.电缆进入沟内或吊架时引上 1.5米规范规定最小值

4.变电所进线出线 1.5米规范规定最小值

5.电力电缆终端头 1.5米检修余量最小值

6.电缆进控制保护屏高+宽按盘面尺寸

7.高压开关柜低压配电盘,箱2米盘下进出线

8.电缆至电动机0.5米从电机接线盒起算

9.厂用变压器3米从地坪起算

10.电缆过梁柱等增加长度按实计算

11.电梯电缆与电缆架固定点每处0.5米规范最小

电缆预留按计算规则2米

电缆头的长度不用预留

导线的预留长度是半周长

软件中只有裸线或者穿线槽或者桥架的电缆才计算预留长度,软件中电缆长度和预留长度分开单独一列,最后通过电缆长度手动乘以1.025即可

定额中规定"电缆进入沟内或吊架引上引下时预留1.5m”

1、沟指什么沟?电缆沟还是水沟?吊架包括桥架吗?如果包括那么计算几个1.5,是要算引上一个,引下一个吗?

沟,就是电缆沟;

吊架不同于桥架;吊架指的是吊装电缆支架;

2、1kv以下及10mm平方以下的电缆不计算终端头的制作安装,是两个条件同时满足还是满足一个条件就不能记取了?比如我的电缆全部是0.4KV开关柜出去的,电缆截面均在80mm平方以上,那应该记取终端头的制作安装吗?

应该是同时满足2个条件才不计取;向你的情况应该记取的;

3、降压变电所内0.4KV开关柜出线,进电缆夹层,经竖井穿至上层电缆桥架,经桥架后连接配电箱(明装)底边距地1.2米。请问要计算我少预留长度

预留长度=变电所进出线1.5m +低压配电盘、柜2m+上桥架1.5m+下桥架1.5m+电力电缆终端头2*1.5m+低压配电盘、柜(配电箱)2m

我的计算正确吗?

预留长度多了上下桥架的各1.5m(同第一个问题,桥架不是吊架);

另,计算电缆长度除增加预留长度外,不要忘记按照电缆全长计取的附加长度(驰度、波形弯度、交叉)

电缆进入分线盒应该计算电缆终端头的制作. 安装。因为电缆进入分线盒后需要制作终端头后并连接在分线盒内的接线端子排的接线柱的进线端的接线柱上,而在接线柱的出线端的接线柱上才是连接导线引出,由此转换为导线的。
