电力建设工程预算定额2006版.节说明和计算规则

合集下载

电力建设工程预算定额

电力建设工程预算定额

电力建设工程预算定额说明第三册电气设备安装工程(2006年版)中国电力企业联合会发布2007—03—01实施第一章变压器1.•变压器的器身检查,4000kVA•以下是按吊芯考虑,4000kVA以上是按吊罩考虑,如果4000kVA以上的变压器需要吊芯检查时,J*2.0.2.干式变压器如果带有保护外罩时,其安装定额中的R*1.20; J*1.23。

变压器、消弧线圈、油浸电抗器如需干燥按实计算.第二章配电装置1。

SF6断路器安装:罐式断路器安装时,D*1.20。

2。

SF6全封闭组合电器(GIS)安装:安装高度在10m以上时,R*1。

05,J*1.203。

户内隔离开关安装:户内隔离开关传动装置需配延长轴时,R*1.1;4。

户外隔离开关安装:户外隔离开关按中型布置考虑,如安装高度超过6m时,不论三相带接地或带双接地均套用”安装高度超过6m”定额,如操作机构为地面操作时另加垂直拉杆主材费;操作机构按手动、电动、液压综合取定,使用时不作调整。

5. 电流、电压互感器安装:SF6互感器安装时按油浸式R*1。

05。

6。

110kV及以上设备安装在户内时,R*1。

30第三章母线、绝缘子1.110KV及以上支持绝缘子户内安装时,R*1.302。

软母线架设定额是按单串绝缘子悬挂考虑的,如设计为双串时,R*1。

13。

带形铜母线、钢母线安装,套用同截面铝母线D*1.404.管形母线伸缩节头安装,可套用带形母线用伸缩节头安装D*1。

50。

管形母线用T形金具及伸缩节头均按主要材料考虑,按设计用量加损耗计算.5.支持式管型母线中,支柱绝缘子上的托架安装执行第4章钢构件安装定额。

6。

带形母线伸缩节、铜过渡板、共箱母线、封闭式插接母线槽均按生产厂供应成品考虑,定额只考虑现场安装。

封闭式插接母线槽在10m以上竖井内安装时,R*2。

0; J*2。

0第四章控制、继电保护屏及低压电器1.铁构件制作、安装适用于各类支架、底座、构件的制作、安装。

电力定额工程量计算规则(2006年版)[1]

电力定额工程量计算规则(2006年版)[1]

电力定额工程量计算规则(2006年版)[1]目录第一册建筑工程上册 (5)总说明 (5)第一章土石方工程 (11)工程量计算规则 (16)第二章地基处理工程 (23)工程量计算规则 (29)第三章砌筑工程 (32)工程量计算规则 (34)第四章混凝土及钢筋混凝土工程 (37)工程量计算规则 (42)第五章金属结构制作工程 (46)工程量计算规则 (48)第六章构件安装及运输工程 (50)工程量计算规则 (54)第七章门窗及木作工程 (55)工程量计算规则 (59)第八章地面及楼地面工程 (61)工程量计算规则 (63)第九章屋面工程 (65)工程量计算规则 (66)第十章防腐及隔热工程 (68)工程量计算规则 (70)第十一章装饰工程 (72)工程量计算规则 (74)第十二章构筑物工程 (80)工程量计算规则 (86)第十三章厂区道路 (89)工程量计算规则 (90)第十四章脚手架工程 (91)工程量计算规则 (93)第十五章水平、垂直运输及建筑物超高调整 95 工程量计算规则 (98)第十六章灰坝工程 (99)工程量计算规则 (105)第十七章换流站建筑工程 (108)工程量计算规则 (110)第十八章空冷建筑工程 (111)工程量计算规则 (113)附录A 火力发电厂建筑面积的计算 (114)附录B 主厂房吊装机械综合台班权数取定表 (119)附录C 组合材料取定表 (121)附录D 混凝土配合比表 (124)附录E 砂浆配合比表 (125)附录F 土石方松实系数表 (126)附录G 土壤及岩石(普氏)分类表 (127)附录H 打桩土质鉴别表 (130)第一册建筑工程下册 (131)总说明 (131)第十九章厂(所)区及厂房内上下水 (138)工程量计算规则 (142)第二十章厂(所)区及厂房内照明 (143)工程量计算规则 (144)第二十一章厂(所)区及厂房内消防 (146)工程量计算规则 (152)第二十二章一般除尘装置安装 (153)第二十三章通风空调 (154)工程量计算规则 (159)第二十四章采暖器具及容器安装 (160)工程量计算规则 (162)第二十五章一般工业钢筋混凝土管道安装.. 163 工程量计算规则 (165)第二十六章刷油、防腐、保温 (166)工程量计算规则 (168)第一册建筑工程上册总说明一、《电力建设工程预算定额(2006年版)》共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第一册《建筑工程(上册)》(以下简称本定额)。

电力工程建设预算费用构成及计算标准(20060606)

电力工程建设预算费用构成及计算标准(20060606)

电力工程建设预算费用构成及计算标准(2006年版)二○○六年六月目录第一章总则 (1)第二章费用构成 (1)第三章建筑安装工程费 (3)第四章设备购置费 (15)第五章其他费用 (16)第六章动态费用 (29)第七章铺底生产流动资金 (31)第八章附则 (31)第一章总则第一条为了在电力工程建设中统一发电(水电工程除外)、输变电工程建设预算费用的内容组成、费用项目划分及计算标准,合理确定工程造价,提高投资效益,维护工程建设各方的合法权益,促进电力建设事业健康发展,制定本标准。

第二条本标准根据建设部、财政部颁发的《建筑安装工程费用项目组成》(建标[2003]206号)和其他有关规定,结合电力工程的特点制定。

第三条本标准作为电力工程投资估算、初步设计概算、施工图预算和电力建设工程量清单报价的编制依据,应与电力工程投资估算指标、概算定额、预算定额和电力建设工程量清单计价规范配套使用。

第四条本标准适用于单机容量50MW~1000MW级的火力发电工程,燃气-蒸汽联合循环电站工程,35KV~750KV交流输变电程,±800KV及以下直流输电工程以及电力通信工程,核电常规岛工程按照同容量火力发电工程执行。

其他类似工程可参照使用。

本标准适用于各种投资渠道建设的上述范围的新建、扩建和改建工程,扩建工程开工日期与前一期工程最后一台机组的投产日期相距3年以上或本期建设机组等级大于前一期机组等级的工程视为新建工程。

第五条本标准是编制电力工程招标标底、投标报价和竣工结算的计算依据,同时也是调解处理工程建设经济纠纷、鉴定投标报价合理性的基础。

第六条本标准中,投资估算、初步设计概算、施工图预算、招标标底、工程量清单报价及工程结算统称为建设预算。

第七条严格杜绝通过建设预算进行乱收费。

在本标准之外确有必要增列的费用项目,必须以国家有关部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额管理机构确认后计列。

第二章费用构成第八条电力工程建设预算费用的构成电力工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成。

电力建设工程预算定额

电力建设工程预算定额
⑵删除项目:
删除了打拔井点等4个子目;
⑶调整项目:
①原机械挖运土方、机械挖运渣等14个子目调整为6个子目; ②原ø600井管降水3个子目调整为2个子目。
3、人工部分:
编入人工挖土方,人工挖沟、槽,人工挖基坑,人工挖淤泥,人工回填土, 人工平整场地,人工运土石方,人工支挡土板,人工凿岩石等子目。
《电力建设工程预算 定额
第一册 建筑工程(2006年版)》
一、适应范围 :
适用于以下工程的新建、扩建的全部建筑工 程(生活福利工程除外) :
1、电力建设单机容量为 50~1000 MW 机组 的火力发电厂;
2、 35~500kV 变电站; 3、±500kV 以下的换流站工程、通信工程。
二、主要编制依据: 三、编制原则:
13 厂区道路
9
14 脚手架工程
15
15 水平、垂直运输及超高调整
40
16 灰坝工程
64
17 换流站建筑工程
17
18 空冷建筑工程
6
合计
1041
子目数量 2001建筑预算定额(修订本)(除第16章外)
120 95 24 100 32 68 58 63 43 48 68 137 4 15 40 64(第17章)
⑵机械土方是按一、二类土编制的,使用中按定额说明执 行。
2、人工挖土方、沟、槽、基坑按普土与坚 土设置子目,并在定额说明中明确了超过 最大深度时的调整办法。
3、人工单(双)轮车运土按50m以内编入。 如运距增加可套用每增加50m子目。
4、回填土、原土打夯按人工与机械分列子 目。机械填料碾压按100m3计列。填土碾压 子目中只计列压路机与推土机,不包括土
平、垂直运输及超高调整。

电力建设工程概算定额说明及计算规则(2006年版)

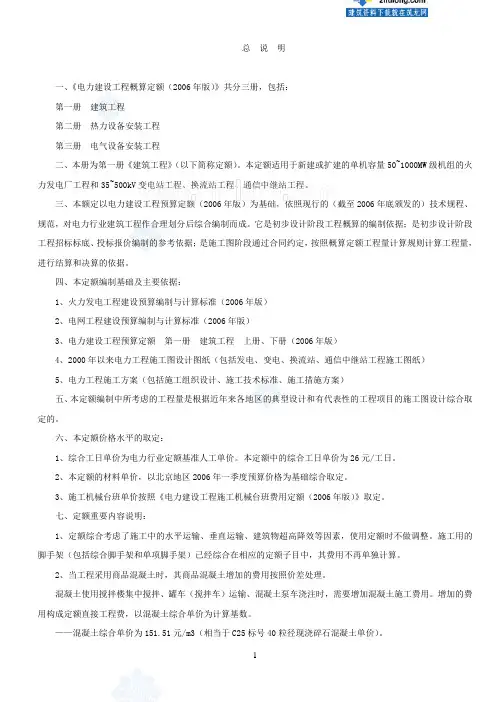

电力建设工程概算定额说明及计算规则(2006年版)

总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。

本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。

年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。

它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。

四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。

六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。

本定额中的综合工日单价为26元/工日。

2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。

3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。

七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。

施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。

2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。

混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。

电力建设工程概算定额使用指南

电力建设工程概算定额使用指南

《电力建设工程概算定额(2006年版)使用指南第三册电气设备安装工珵》第1章发电机电气一、主要内容及范围本章定额适用于发电机本体及与发电机本体有关的设备及部件的安装及单体调试。

二、与2001年修订本相比的变化2006版概算定额与2001版概算定额(修订本)主要变化对比表三、工程内容及工程量计算规则1.工程范围及工作内容发电机本体检查接线,静态励磁系统、电压互感器及避雷器柜、中性点变压器柜、回路电流互感器、端子箱安装,发电机小间的铁构件、网门制作安装,接地,单体调试。

2.工程量计算规则发电机以每台“机组”为计量单位。

第2章变压器一、主要内容及范围本章定额适用于10~500kV三相或单相电力变压器、消弧线圈和高压电抗器的安装。

二、与2001年修订本相比的变化表2-12006版概算定额与2001版概算定额(修订本)主要变化对比表三、工程内容及工程量计算规则(一)变压器1.工程范围及工作内容变压器本体安装,端子箱、控制箱、引下线安装,油过滤,铁构件、室内布置的变压器网门制作安装,接地,单体调试。

2.工程量计算规则变压器以设备数量“台”为计量单位。

3.其他说明(1)变压器安装定额子目同样适用于自耦变压器。

(2)定额未考虑变压器干燥,如果发生按实际所需的费用计算。

(3)有载调压变压器按同容量、同电压等级定额乘以系数1.03计算。

(4)变压器回路内的避雷器、隔离开关、中性点设备,另套用第3章相应定额。

(5)变压器高、中、低压侧软母线和耐张绝缘子的安装,低压侧硬母线的安装,另套用第4章相应定额。

(6)支柱绝缘子的安装,另套用第4章相应定额。

(二)消弧线圈1.工程范围及工作内容消弧线圈本体安装,端子箱、控制箱、设备连接线安装,油过滤,接地,单体调试。

2.工程量计算规则消弧线圈以设备数量“台”为计量单位。

(三)高压电抗器1.工程范围及工作内容本体安装,端子箱、控制箱、引下线安装,油过滤,接地,单体调试。

2.工程量计算规则高压电抗器以设备数量“台”为计量单位。

电力定额各章节解释说明

电力定额各章节解释说明

总说明一、《电力建设工程预算定额(2006年版)》共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第二册《热力设备安装工程》(以下简称本定额)。

适用于容量为50~100MW级国产燃煤机组的锅炉、汽轮发电机及其附属机械和辅助设备,相应的化水、供水、燃料(煤、油)、除灰等配套系统及管道、炉墙、保温、油漆、防腐等新建、扩建的安装工程。

同事,也适用于燃机单机容量为36~275MW的燃气-蒸汽联合循环电厂和燃汽轮机简单循环电厂的新建和扩建工程。

三、本定额编制时所依据的主要技术规程、规范有:1.DL/T 5047-1995 电力建设施工及验收技术规范锅炉机组篇2.DL 5011-1992 电力建设施工及验收技术规范汽轮机组篇3.DL/T869-2004 火力发电厂焊接技术规程4.DL/T51904-2004 电力建设施工及验收技术规范第4部分:电厂化学5.DL5031-1994 电力建设施工及验收技术规范管道篇6.DL/T820-2002 管道焊接接头超声波检验技术规程7.DL/T 821-2002 钢制承压管道对接焊接接头射线检验技术规范8.活力发电厂基本建设工程启动及竣工验收规程(1996年版)9.DL 5009.1-1992 电力建设安全工作规程第1部分:火力发电厂部分10.电力建设工程工期定额(2006年版)四、定额中按设备、器材按完整无损、符合质量标准和设计要求、具有合格证书和试验记录考虑。

定额工作内容中所列设备检修是指按施工技术验收规范要求而对质量合格设备所做必要的检查、测量和调整工作,不包括设备质量缺陷而作的处理工作。

五、定额中考虑的工作内容,除各章另有说明者外,均包括施工准备、场内运搬、安全措施设置、脚手架搭拆、施工操作、质量自检及配合验收、完工清理等。

其中的场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的运搬。

电力建设工程概算定额说明及计算规则(2006年版)_secret

电力建设工程概算定额说明及计算规则(2006年版)_secret

总说明一、《电力建设工程概算定额(2006年版)》共分三册,包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程二、本册为第一册《建筑工程》(以下简称定额)。

本定额适用于新建或扩建的单机容量50~1000MW级机组的火力发电厂工程和35~500kV变电站工程、换流站工程、通信中继站工程。

三、本额定以电力建设工程预算定额(2006年版)为基础,依照现行的(截至2006年底颁发的)技术规程、规范,对电力行业建筑工程作合理划分后综合编制而成。

它是初步设计阶段工程概算的编制依据;是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算工程量,进行结算和决算的依据。

四、本定额编制基础及主要依据:1、火力发电工程建设预算编制与计算标准(2006年版)2、电网工程建设预算编制与计算标准(2006年版)3、电力建设工程预算定额第一册建筑工程上册、下册(2006年版)4、2000年以来电力工程施工图设计图纸(包括发电、变电、换流站、通信中继站工程施工图纸)5、电力工程施工方案(包括施工组织设计、施工技术标准、施工措施方案)五、本定额编制中所考虑的工程量是根据近年来各地区的典型设计和有代表性的工程项目的施工图设计综合取定的。

六、本定额价格水平的取定:1、综合工日单价为电力行业定额基准人工单价。

本定额中的综合工日单价为26元/工日。

2、本定额的材料单价,以北京地区2006年一季度预算价格为基础综合取定。

3、施工机械台班单价按照《电力建设工程施工机械台班费用定额(2006年版)》取定。

七、定额重要内容说明:1、定额综合考虑了施工中的水平运输、垂直运输、建筑物超高降效等因素,使用定额时不做调整。

施工用的脚手架(包括综合脚手架和单项脚手架)已经综合在相应的定额子目中,其费用不再单独计算。

2、当工程采用商品混凝土时,其商品混凝土增加的费用按照价差处理。

混凝土使用搅拌楼集中搅拌、罐车(搅拌车)运输、混凝土泵车浇注时,需要增加混凝土施工费用。

《电力建设工程预算定额 第六册 调试工程(2006版)》章节说明

《电力建设工程预算定额 第六册 调试工程(2006版)》章节说明

《电力建设工程预算定额第六册调试工程(2006版)》章节说明总说明一、《电力建设工程预算定额(2006版)》共分六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第六册《调试工程》(以下简称本定额)。

适用于火电、变电、送电线路的新建、扩建工程的调试,其主要内容及范围为:1.单机容量50~1000MW机组火力发电厂工程;2.电压等级35~750kV变电站工程;3.电压等级110~750kV送电线路工程。

三、本定额是按国产设备或引用国外技术、国内生产设备考虑的,由单体调试、分系统调试、整套启动调试三章组成。

其表现形式为“工日定额”,是编制安装工程概预算中调试费用的依据。

四、定额工日包括基本用工和其他用工,不分技术等级,均以综合工日表示。

五、定额工日单价采用工日产值单价,单体、分系统的工日产值单价为370元/工日;整套启动的工日产值单价为400元/工日。

调试费用的计算规则为:单体调试费=单体调试工日产值单价×定额工日分系统调试费=分系统调试工日产值单价×定额工日整套启动调试费=整套启动调试工日产值单价×定额工日六、调试工日产值单价包含折算到每个现场调试人员的人工费、常规仪器仪表及工具使用费、现场管理费、技术措施费、技术培训费、调试企业的管理费、财务费用、计划利润、税金等。

七、本定额是以国家和电力主管部门颁发的现行技术规程、规范和标准为依据编制的,主要有:1.电力工业部电建[1996]159号文《火力发电厂基本建设工程启动及竣工验收规程》2. 电力工业部建质[1996]40号文《火电工程启动调试工作规定》3. 电力工业部建质[1996]111号文《火电工程调整试运质量检验及评定标准》4.DL/T 5047-1995《电力建设施工及验收技术规范》(锅炉机组篇)5.DL 5011-1992 《电力建设施工及验收技术规范》(汽轮机机组篇)6.DL/T 5161.1~17-2002 《火电施工质量检验及评定标准》(电气篇)7.DL/T 5190.5-2004 《电力建设施工及验收技术规范第5 部分(热工仪表及控制装置)》8.DL/T 5190.4-2004 《电力建设施工及验收技术规范第4部分(火力发电厂化学篇)》9.GB 50150-2006 《电气装置安装工程电气设备交接试验标准》10.GB 50233-2005 《110~500kV架空送电线路施工及验收规范》11.GB 50168-2006 《电缆线路施工及验收规范》12.GB 50169-2006《电气装置安装工程接地装置施工及验收规范》13. 中电建协工[2006]6号文《电力工程达标投产管理办法(2006年版)》14.DL 5009.1-2002《电力建设安全工作规程(火力发电厂部分)》15.DL/T 852-2004《锅炉启动调试导则》16.DL/T 863-2004《汽轮机启动调试导则》17.DL/T 894-2004《除灰除渣系统调试导则》18.DL/T 775-2001《火力发电厂除灰除渣热工自动化系统调试导则》八、本定额是按下列正常的条件编制的:1.设备、材料、化学药品完整无损,符合质量标准和设计要求,并附有产品合格证书和试验纪录;2.设备和系统安装符合设计图纸要求和施工及验收技术规范的规定,并已办理质量检验和评定签证;3.调试现场的场地、道路、供水、照明、通信、空调和消防等设施符合调试必须具备的条件;4.调试指挥机构、运行人员考试、运行规章制度、系统图表、工器具、设备和系统标志、隔离设施等技术满足试运要求;5.正常的气候条件;6.合理的调试工期。

电力建设工程预算定额

电力建设工程预算定额

电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV 变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。

二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。

三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。

未考虑冬、雨季等特殊条件下施工的因素。

(2)具备完整的施工图纸及说明。

(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。

(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。

2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。

(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。

(3)设备本体接地按扁钢考虑。

(4)设备安装定额不包括设备本体的现场整体喷漆。

3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。

(2)定额中每个工日按8h工作制计算。

(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。

(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。

在编制变电工程预算时定额人工费每工日增加1元。

(5)定额内工日均包括安装与单体调试之间的相互配合用工。

4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。

(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

电力建设工程预算定额(2006年版).doc

电力建设工程预算定额(2006年版).doc

电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。

二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。

三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。

未考虑冬、雨季等特殊条件下施工的因素。

(2)具备完整的施工图纸及说明。

(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。

(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。

2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。

(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。

(3)设备本体接地按扁钢考虑。

(4)设备安装定额不包括设备本体的现场整体喷漆。

3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。

(2)定额中每个工日按8h工作制计算。

(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。

(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。

在编制变电工程预算时定额人工费每工日增加1元。

(5)定额内工日均包括安装与单体调试之间的相互配合用工。

4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。

(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

电力建设工程预算定额版章节说明及计算规则

电力建设工程预算定额版章节说明及计算规则

电力建设工程预算定额版章节说明及计算规则电力建设工程预算定额是电力建设工程的经济技术指标,是确定电力建设工程项目投资规模和投资额的依据。

该预算定额的制定需要明确各项工程的材料、人工、机械设备等资源消耗情况,以及工程的工作量和工作内容。

下面将对电力建设工程预算定额的章节说明和计算规则进行详细介绍。

一、章节说明:1.项目导则:包括项目名称、工程地点、规模、工程概况等基本信息。

2.工程量清单:列出电力建设工程中各项工程量,包括土方工程、混凝土结构工程、金属结构工程、电气工程、设备安装工程等。

3.材料价格表:列出电力建设工程中所需各种材料的价格,包括水泥、钢筋、电缆等。

4.人工费用表:列出电力建设工程中各项工种的工资标准和计算方法,包括土方工程人工费、电力工程人工费等。

5.机械台班费用表:列出电力建设工程中各种机械设备的使用费用,包括挖掘机、起重机等。

二、计算规则:1.预算定额的计算基于以下几个方面:-工程量:根据工程实际情况确定各项工程量。

-材料标准和价格:根据国家相关标准和市场价格确定各种材料的标准和价格。

-人工费用:根据工种和工作量确定各项工种的工资标准和计算方法。

-机械设备使用费用:根据机械设备的使用时间和工作量确定机械设备的使用费用。

2.预算定额的计算步骤:-根据工程量清单确定各项工程的工作量。

-根据工程量和材料标准,计算材料的消耗量,并根据材料价格表计算材料的费用。

-根据工种和工作量,计算人工费用。

-根据机械设备的使用时间和工作量,计算机械设备的使用费用。

-将材料费用、人工费用和机械设备使用费用相加,得到各项工程的总费用。

3.计算规则要求:-计算精确:对于每项工程和每种资源的计算都需要精确,不能出现错误。

-合理经济:计算过程中需要考虑资源的合理利用和经济性,避免资源的浪费和成本的过高。

-及时更新:定额的制定需要根据市场价格和工资标准的变化进行更新,保证预算定额的准确性。

以上是对电力建设工程预算定额版章节说明及计算规则的详细介绍。

2006年版电力建设工程概算定额使用指南(建筑工程)

2006年版电力建设工程概算定额使用指南(建筑工程)

电力建设工程概算定额第一册建筑工程(2006年版)使用指南电力工程造价与定额管理总站编关于印发2006年版《电力建设工程概算定额使用指南》和《电力建设工程预算定额使用指南》的通知(电定总定(2007)11号)各有关单位:为加快2006年版《电力建设工程概算定额》和《电力建设工程预算定额》的推广实施,使广大技经人员准确理解新定额的相关内容,合理确定工程造价,提高工作效率,科学维护工程建设各方的合法权益,电力工程造价与定额管理总站组织编写了2006年版《电力建设工程概算定额使用指南》和《电力建设工程概预算定额使用指南》。

该使用指南已通过专家审查,现予以印发。

该使用指南在使用中如发现有疏漏和不当之处,请及时与我站联系,联系电话:**。

该使用指南由中国电力出版社出版、发行。

附件:1.电力建设工程概算定额使用指南(另发)2.电力建设工程预算定额使用指南(另发)电力工程造价与定额管理总站(印)二00七年十一月十五日前言《电力建设工程概算定额(2006年版)》(简称2006年版概算定额)是根据国家发展和改革委员会发改办能源[2006]427 号文和原国家经贸委国经贸电力[2001]712号文的要求,由电力工程造价与定额管理总站组织有关单位编制完成的。

其中:第一册建筑工程由东北电力设计院编制完成,第二册热力设备安装工程由西北电力设计院编制完成,第三册电气设备安装工程由西南电力设计院编制完成。

2006年版概算定额是在总结近十年来电力工程计价依据的基础上,根据现行的工程施工技术及验收规范、标准,结合电力发展的技术水平和发展目标,选用2000年以来的电力工程施工图纸,参照典型的施工组织设计与施工措施方案标准,应用《电力建设工程预算定额(2006年版)》编制而成的。

2006年版概算定额与《电力工程建设概算定额(2001年修订本)》相比,既继承了原定额的实用性,又有所改进,对定额子目进行了适当的增加与调整,本着简明适用的原则,对于落后、过时的工艺则不再设置。

电力建设工程预算定额2006版章节说明及计算规则

电力建设工程预算定额2006版章节说明及计算规则

第1章土石方工程1.土壤分类见附录G。

定额中的普土为附录G中所列一、二类土壤;土壤中的坚土为附录G中所列三、四类土壤。

2.人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工9%(不足1m者按1m算)。

3.干土、湿土、淤泥(或流砂)的划分应根据地质资料确定。

含水率≥25%为湿土;或以地下水位标高为准,地下水位标高以上为干土,以下为湿土。

堆积起来不能成形或具有流动性的为淤泥(或流砂)。

人工土方定额是按干土编制的,如挖湿土时人工乘以系数1.16,干、湿土工程量应分别计算,采用降水措施的土方按干土计算。

4.大面积换土套用填料碾压相关子目。

5.土石方定额中未包括地下水位以下的施工降、排水费用,发生时套用相应定额另行计算。

施工中如有地表水(雨水除外)需要排除时,亦应另行计算。

6.支挡土板定额项目,分密撑和疏撑。

密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整。

7.在有挡土板支撑下挖土时,按实际体积,人工工日数乘以系数1.39。

8.挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工工日数乘以系数1.45。

9.计算场地竖向布置挖填土方后,不再计算平整场地工程量。

10.石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。

11.石方爆破材料定额是按电雷管导电起爆编制的。

如采用火雷管爆破时,雷管应换算,数量不变。

扣除定额中的胶管导线,换为导火索。

导火索的长度按每个雷管2.12m计算。

12.人工挖冻土如需爆破时,每100m3冻土的人工工日数乘以系数0.5,同时增加实心工具钢6.6kg,硝胺2号炸药27.86kg,火雷管64个,导火索132.06m。

13.人工挖土方超过2m时,深度4m以内者,在"深2m以内"定额基础上每100m3增加11.06工日;深度4m 以外者,在"深2m以内"定额基础上每100m3增加21.6工日。

《电力建设工程预算定额(2006版)》

《电力建设工程预算定额(2006版)》

总说明一、《电力建设工程预算定额(2006版)》共分六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第四册《送电线路工程》(以下简称本定额)。

适用于由送电端变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入线止的35~750kV交流电力架空线路、±500kV直流电力架空线路和35~220kV电力电缆线路的新建、扩建工程。

三、本定额共分八章,依次为工地运输、土石方工程、基础工程、杆塔工程、架线工程、附件工程、电缆工程、电缆排管工程,其中第八章电缆排管工程为参考定额。

四、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、质量评定标准和安全技术操作规程,按正常的施工条件及合理的施工组织设计进行编制的。

1.依据中华人民共和国国家标准:(1) GB 50217-1994 电力工程电缆设计规范(2) GB 50173-1992 电气装置安装工程35kV及以下架空电力线路施工及验收规范(3) GB 50233-2005 110~500kV架空送电线路施工及验收规范(4) GB 50168-2006 电气装置安装工程电缆线路施工及验收规范2.依据中华人民共和国电力行业标准:(1) DL/T 5146-2001 35kV~220kV架空送电线路测量技术规程(2) DL/T 5122-2000 500kV架空送电线路勘测技术规程eord完美格式(3) DL/T 5219-2005 架空送电线路基础设计技术规定(4) DL/T 5154-2002 架空送电线路杆塔结构设计技术规定(5) DL/T 5130-2001 架空送电线路钢管杆设计技术规定(6) DL/T 5092-1999 110~500kV架空送电线路设计技术规程(7) DL/T 5217-2005 220kV~500kV紧凑型架空送电线路设计技术规定(8) DL/T 5049-2006 架空送电线路大跨越工程勘测技术规程(9) DL/T 5221-2005 城市电力电缆线路设计技术规定(10) DL/T 5168-2002 110kV~500kV架空电力线路工程施工质量及评定规程(11) DL/T 436-2005 高压直流架空送电线路技术导则(12) DL/T 621-1997 交流电气装置的接地(13) DL/T 832-2003 光纤复合架空地线(14) DL/T 788-2001 全介质自承式光缆(15) DL/T 5161.5-2002 电气装置安装工程质量检验及评定规程第5部分:电缆线路施工质量检验(16) DL/T 5161.10-2002 电气装置安装工程质量检验及评定规程第10部分:35kV及以下架空电力线路施工质量检验(17) DL 5033-2006 输电线路对电信线路危险和干扰影响防护设计规程(18) DL 5009.2-2004 电力建设安全工作规程第2部分:架空电力线路(19) DL 453-1991 高压充油电缆施工工艺规程(20) DL 409-1991 电业安全工作规程(电力线路部分)(21)SDJ 226-1987 架空送电线路导线及避雷线液压施工工艺规程(22)SDJ 277-1990 架空电力线路内爆压接施工工艺规程eord完美格式(23)SDJJS 2-1987 超高压架空输电线路张力架线施工工艺导则3.参考中华人民共和国国家电网公司企业标准:(1)Q/GDW 102-2003 750kV架空送电线路设计暂行技术(2)Q/GDW 112-2004 750kV架空送电线路铁塔组立施工工艺导则(3)Q/GDW 113-2004 750kV架空送电线路张力架线施工工艺导则(4)Q/GDW 115-2004 750kV架空送电线路施工及验收规范(5)Q/GDW 121-2005 750kV架空送电线路施工质量检验及评定规程五、本定额是编制送电线路工程初步设计概算、施工图预算的依据,编审标底和投标报价的参考依据。

电力建设工程预算定额(2006年版)

电力建设工程预算定额(2006年版)

电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。

二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。

三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。

未考虑冬、雨季等特殊条件下施工的因素。

(2)具备完整的施工图纸及说明。

(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。

(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。

2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。

(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。

(3)设备本体接地按扁钢考虑。

(4)设备安装定额不包括设备本体的现场整体喷漆。

3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。

(2)定额中每个工日按8h工作制计算。

(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。

(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。

在编制变电工程预算时定额人工费每工日增加1元。

(5)定额内工日均包括安装与单体调试之间的相互配合用工。

4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。

(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

电力建设工程概算计算规则(2006年版)

电力建设工程概算计算规则(2006年版)

第1章工程量计算规则1、土石方体积按照挖掘前自然密实体积计算,松散系数与压实系数影响的土石方量已在定额中考愿。

2、以场地平整设计标高为土石方挖填起点计算标高。

土石方挖深为挖方起点计算标高至基础(或底板)垫层底标高。

3、场地平整土石方量按照场地平整挖方量计算工程量;场地平整亏方碾压或夯填,按照场地平整亏方量计算工程量,亏方量=填方量一挖方量,亏方碾压与夯填定额子目中不包括购土费。

挖填区域是指厂(所、站)区设计范围征地区域,厂(所、站)外铁路、公路、沟渠、管线、管理小区等土石方量单独计算。

4、建筑物、构筑物基础土石方按照挖方体积计算工程量,不计算行驶坡道土石方开挖量。

当土方挖深超过1·2m宽时,按如下工程量计算规则计算;当土方挖深小于1.2m 时,不计算放坡挖土方量,即取消土方开挖长或宽中的“0.5×挖深”。

土方开挖长或宽:——主厂房土方开挖长或宽=轴线尺寸+8.2m+0.5×挖深。

——主要建筑物与构筑物土方开挖长或宽=基础外边(或外壁)尺寸+3.0m+0.5×挖深。

——机械施工独立基础土方开挖长或宽=基础底边尺寸+1.2m+0.5×挖深。

——机械施工条形基础土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。

——人工施工独立基础挖深2m以内土方开挖长或宽=基础底边尺寸+0.5m+0.5×挖深。

——人工施工独立基础挖深2m以外土方开挖长或宽=基础底边尺寸+1.2m+0.5X挖深。

——人工施工条形基础挖深2m以内土方开挖长=轴线尺寸,土方开挖宽=基础底宽+0.5m+0.5×挖深。

——人工施工条形基础挖深2m以外土方开挖长=轴线尺寸,土方开挖宽=基础底宽+1.2m+0.5×挖深。

石方开挖长或宽:——建筑物、构筑物基础石方开挖,当沟槽底宽3m以上或基坑底面积20m2以上时,按照场地平整石方开挖计算。

深度允许超挖量,普通岩石0.2m;坚硬岩石0.12m,长度、宽度允许超挖量综合在按如下工程量计算规则计算的尺寸中,不另行计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第1章土石方工程1 •土壤分类见附录G。

定额中的普土为附录G中所列一、二类土壤;土壤中的坚土为附录G中所列三、四类土壤。

2 .人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工9 % (不足1m者按1m算)。

3 •干土、湿土、淤泥(或流砂)的划分应根据地质资料确定。

含水率》25 %为湿土;或以地下水位标高为准,地下水位标高以上为干土,以下为湿土。

堆积起来不能成形或具有流动性的为淤泥(或流砂)。

人工土方定额是按干土编制的,如挖湿土时人工乘以系数 1.16,干、湿土工程量应分别计算,采用降水措施的土方按干土计算。

4 •大面积换土套用填料碾压相关子目。

5 •土石方定额中未包括地下水位以下的施工降、排水费用,发生时套用相应定额另行计算。

施工中如有地表水(雨水除外)需要排除时,亦应另行计算。

6 •支挡土板定额项目,分密撑和疏撑。

密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整。

7 •在有挡土板支撑下挖土时,按实际体积,人工工日数乘以系数 1.39。

8 •挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工工日数乘以系数 1.45。

9 •计算场地竖向布置挖填土方后,不再计算平整场地工程量。

10 •石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。

11 •石方爆破材料定额是按电雷管导电起爆编制的。

如采用火雷管爆破时,雷管应换算,数量不变。

扣除定额中的胶管导线,换为导火索。

导火索的长度按每个雷管 2.12m计算。

12 •人工挖冻土如需爆破时,每100m 3冻土的人工工日数乘以系数0.5,同时增加实心工具钢6.6kg,硝胺2号炸药27.86kg,火雷管64个,导火索132.06m。

13 •人工挖土方超过2m时,深度4m以内者,在“深2m以内"定额基础上每100m 3增加11.06工日;深度4m以外者,在“深2m以内"定额基础上每100m 3增加21.6工日。

14 .岩石的分类详见附录G ,附录G中V为定额中松石;W〜忸为定额中次坚石,区、X为定额中普坚石,幻〜刈类为定额中特坚石。

15 •推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘表1-1中系数计算。

16 •人力车、汽车、重车上坡降效因素,已综合在相应的运输定额项目中,不另行计算。

17 •机械挖土方工程量定额子目中已综合了人工清土、修坡的量,不再另行计算。

18 .机械挖土土壤含水率在25 %〜4 0%时,定额人工工日数、机械台班量乘以系数 1.15。

19 .推土机推土或铲运机铲土,土层厚度平均小于300mm 时,推土机台班量乘以系数 1.25,铲运机台班量乘以系数1.17。

20 •挖掘机在垫板上进行作业时,人工工日数、机械台班量乘以系数 1.25。

定额内不包括垫板铺设所需人工工日数、材料使用量、机械台班量的消耗。

21 •推土机、铲运机推、铲未经压实的积土时按定额项目乘以系数0.73。

22 •机械土方定额是按一、二类土编制的,如实际土壤不同时,定额中机械台班量乘以表1-2中系数。

23 •定额中的爆破材料,是按炮眼中无地下渗水、积水编制的,如积水、渗水发生时另行计算。

24 •挖土所需机械行驶坡道的土方量,合并在土方工程量内计算。

25 •汽车运土坡道如需铺筑材料时,另行计算。

26 .人工挖冻土厚度超过1m时,乘以系数1.05。

27 •本定额运石方按单(双)轮车考虑,如人工运石方乘系数 1.18。

28 •施工降排水:轻型及喷射井点降水、大口径井点降水及一般泵类排水均包括设备按拆、井点成孔、井管安装及拆除、抽水、运行维护等工作内容,大口径井点降水不论采取何种井管类型均不调整,井点范围外的排水沟渠或排水管道应另行计算。

29 •填料碾压:(1 )填料碾压遍数及机械推平是综合考虑的,并考虑了机械碾压不到处的人工平整夯实等各种因素,在执行中不得换算。

(2 )填料工程量按压实方计算,定额材料用量已包含压实系数及施工损耗。

工程量计算规则1 •挖、填土石方工程量按挖掘前的自然密实体积为准计算。

2 •平整场地及碾压工程量按下列规定计算:(1 )人工平整场地是指建筑物挖填土方厚度在士300mm以内并找平。

挖填土方厚度超过300mm时,可按场区土方平衡竖向布置图另行计算。

(2)平整场地工程量按建筑物外墙边线,每边各加2m,以平方米计算。

(3 )场地原土碾压以平方米计算。

3 •挖掘基坑、沟槽土石方工程量,按下列规定计算:(1 )基坑、沟槽划分。

1) 凡图纸中沟槽底宽在3m以内,且沟槽长大于宽3倍以上为沟槽。

2) 凡图纸中基坑底面积在20m 2以内为基坑。

3) 凡沟槽底宽在3m以外、基坑底面积在20m 2以外的挖土石方工程均按挖土石方计算。

(2 )挖沟槽、基坑土方需放坡时按表1-3系数计算。

(3)挖沟槽、基坑需支挡土板时,其宽度按图纸中沟槽、基坑底宽单面加100mm ,双面加200mm计算。

挡土板面积按沟槽、基坑垂直支撑面积计算。

支挡土板后不得再计算放坡。

(4 )基础施工所需工作面宽度按批准的施工组织设计计算,如无规定可按表1-4计算。

注1 •沟槽、基坑中土壤类别不同时分别按放坡起点、放坡系数依不同土壤厚度加权平均计算。

2 •计算放坡时在交接处的重复工程量不予扣除。

原槽、坑作基础垫层时放坡自垫层上表面开始计算。

(5 )挖沟槽长度,外墙按图纸上中心线长度计算,内墙按图示基础底面净长计算,内外凸岀部分体积并入沟槽工程量内计算。

(6 )挖管道沟槽,按图示中心线长度计算。

沟底宽度设计有规定的,按设计规定尺寸计算,无规定的可按表1-5计算。

注1.各种管道(不含铸铁给排水管)接口等处需加宽增加的土方量不另计算。

底面积大于20m2的井类,其增加的工程量并入管沟土方内计算。

2.辅设铸铁给排水管道时,其接口等处土方增加量可按铸铁给排水管道地沟土方总量的2.5 %计算。

(7 )沟槽、基坑深度,按图纸中槽坑底面至室外地平深度计算。

管道地沟按图示沟坑底至室外地平深度计算。

4 •岩石开凿及爆破工程量区别石质按下列规定计算:(1 )人工凿岩石按图纸尺寸以立方米计算。

(2)爆破岩石按图纸尺寸以立方米计算。

其沟槽、基坑深度、宽度允许超挖量,次坚石200mm,特坚石150mm。

超挖部分并入岩石挖方工程量内。

5 •回填土分夯填、松填。

(1 )管道沟槽回填土以挖方体积减去管道所占体积计算。

管径在500mm 以下的不扣除管径体积。

管径超过500mm 时按表1-6规定扣除管道所占体积计算。

管道超过1000mm 时,管道填土量按实际填土量计量。

表1-6管道扣除土方体积表单位:m3(2 )余土外运或运回工程量计算式:余土外运体积=挖土总体积-回填总体积。

计算为正值时为余土外运,负值时为取土运回。

6 •土方运距按下列规定计算:(1 )推土机推土运距,按挖方区中心至填土区中心之间的直线距离计算。

(2)铲运机运土方运距,按挖方区中心至卸土区中心加转向距离45m计算。

(3 )自卸汽车运土运距,按挖方区中心至填土区中心最短距离计算。

7 •井点降水:轻型井点50根为一套,喷射井点30根为一套,大口径井点以每口井为一套。

使用按套•天计算者,每昼夜24h算一天。

8 •井点间距,无规定时按轻型井点0.8〜1.6m,喷射井点2〜3m取值,有设计规定时按设计确定。

9 •深井降水(大口径井点),按井位自然地表面至成井最深处以米计算。

其降水机械费每昼夜降水的实际累计开机时间不同,机械费可以调整,不足8h按1个台班计算,不足16h按2个台班计算,超过16h按3个台班计算。

10 •填料碾压按设计碾压面积乘以设计厚度以立方米计算。

第2章地基处理工程1 •本章打桩项目除深层搅拌桩、冲击钻孔混凝土桩、人工挖孔桩及打钢管桩外,其余均按一级土编制的,如实际为二级土时,其相应的人工日工数与机械台班量乘以系数 1.35。

打桩土质级别划分见附录H。

2 •焊接桩接头钢材用量,若设计用量与定额不同时可按设计用量换算。

3 •打试验桩按相应定额的人工工日数、机械台班量乘以系数2。

4 •打桩、打孔,桩间净距小于4倍桩径(桩边长)的,按相应定额项目中的人工工日数、机械台班量乘以系数1.13。

5 •打管桩定额已包括接桩费用,不另行计算。

6 •钢板桩如需拔桩时,应扣减"打钢板桩“定额中的钢板桩材料费的80 %。

7 •定额中各种灌注材料使用量中,均已包括表2-1规定的充盈系数和材料损耗。

如设计要求或实际使用量与定额含量不同时,相差在10 %以内不作调整,在士10 %以外允许调整,其调整方法:或定额人工工日数、材料使用量、机械台班量X实际使用量/定额使用量其中灌注砂石桩,除上述充盈系数和损耗率外,还包括级配密实系数 1.334。

8 •冲击钻孔灌注混凝土桩定额孔深为20m以内,如孔深超过20m时,每超过10m,按20m以内定额人工工日数、机械台班量各增加28 %,超过部分不足10m的按插入法计算。

9 .冲击钻孔如遇软石时,在砂砾石定额基础上人工工日数、机械台班量乘以系数 2.45。

冲击钻孔泥浆排放为就地排放,如需外运时另计。

10 •人工挖孔混凝土灌注桩定额的桩底扩大头的入岩部分,按入岩体积每立方米增加7.2工日(包括垂直运输等全部工序)。

11 •在桩间补桩或强夯后的地基打桩时,按相应定额项目中的人工工日数、机械台班量乘以系数1.15 c12 •混凝土桩送桩按相应打桩定额子目中的人工工日数及机械台班量乘以表2-2系数计算。

13 •钢管桩送桩按相应定额子目中人工工日数及机械台班乘以系数 1.85。

14 •人工挖孔桩,桩孔内垂直运输方式按人工考虑。

如深度超过12m时,深度16m以内者,以12m 定额为基础人工工日数乘以系数1.27,并增加鼓风机0.346台班;深度20m以内者,以12m定额为基础人工工日数乘以系数1.45,并增加鼓风机0.454台班。

如遇流砂、淤泥、岩石、墓穴以及抽水时另行处理。

15 •采用泵送混凝土,参照第4章有关规定执行。

16 •深层搅拌水泥桩分粉喷桩、浆喷桩两种。

水泥用量均按50kg/m 计算的,若水泥使用量与的定额用量不同时,允许换算,其余不变。

17 •截桩头:(1 )本定额适应于截桩头高度在设计超灌长度范围内桩头。

(2 )凿人孔挖孔桩未浇注桩芯部分的护壁,按凿钢筋混凝土桩头定额乘以系数0.8计算。

18 •强夯工程:(1 )强夯工程不分土壤类别,一律按本定额执行。

(2 )本定额取定的强夯机组、规格、型号如与实际不同时,不得换算。

(3)本定额未编400t • m及500t • m子目,如遇400t • m时,按600t • m子目乘以系数0.7, 如遇500t • m时,按600t • m子目乘以系数0.85。
