机动洛阳铲成孔机械扩底混凝土灌注桩施工工法(2)
洛阳铲钢筋砼灌注桩施工方案

襄矿循环水泵基础加固施工组织方案编制审核批准第一章、工程概况及编制依据1 工程概况根据襄矿项目部提供泵基础下土层的详细情况,在泵基础下土层标高为-3.600上下内有含水的软弱层。
1、在基础周围做石灰桩;2、在基础边缘与石灰桩间采用水泥压力注浆加固;3、将管线上的四个基础做联合基础。
第二章、主要施工方法1 施工准备1.1 现场准备✧熟悉施工图纸,把握设计思想,搞清尺寸关系及结构关系,收集图纸会审纪要、设计变更等相关技术资料,为工程施工提供依据。
✧了解场地土的工程水文地质情况、文物钻探情况及地下管线敷设情况,安排施工场地平面布置,确定可行的施工技术方案。
✧做好“三通一平”即水通、电通、道路通和场地平整;水电安装,确定用电功率(一台洛阳铲功率大约10kW),由甲方确定水电接口,找电工或自行安装。
✧施工现场规划布置,综合考虑现场情况。
机动洛阳铲成孔施工需要施工场地下面没有建筑垃圾、旧基础、砂石、卵石等硬层,根据地质报告该场地下面为土层,符合施工条件;但该场地表面混凝土地坪破除、清理干净后回填,以保证施工质量和工期。
1.2 技术准备✧放基线桩基轴线,不仅是桩基础施工,而且是整个上部结构施工所应遵照的,必须予以高度重视。
轴线的施放,应以三角网控制点引入,并应多次复合测量。
桩基轴线的定位点,应设置在不受桩基础施工影响处。
✧设置水准基点每根桩入土后,均应按照设计要求做标高记录。
为了控制桩基施工的标高,应在施工地区附近设置水准基点,一般要求不少于2个,为防止损坏,应设置在不受桩基施工影响处。
✧施放桩位根据设计图纸中的桩位图,按成桩顺序将桩逐一编号,根据桩号所对应的轴线,按尺寸要求施放桩位。
主轴线网定位放线由甲方实施,并经业主(或监理)复核签证,以验线记录单及现场控制桩为依据,由现场技术人员对桩位进行放线定位,打小木桩明示桩位,并经甲方代表、监理工程师复核、签证。
1.3 施工机具准备a)洛阳铲1台,辅助工具一套。
b)辅助设备及工具:砼试模一组。
素砼桩施工工法(机动洛阳铲)

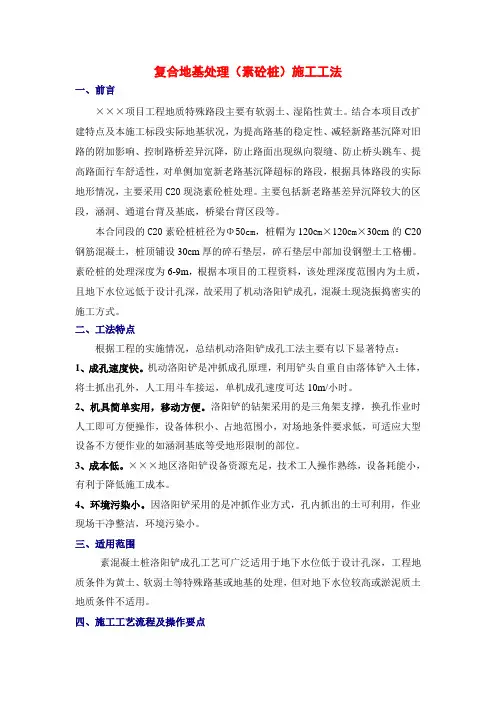

复合地基处理(素砼桩)施工工法一、前言×××项目工程地质特殊路段主要有软弱土、湿陷性黄土。
结合本项目改扩建特点及本施工标段实际地基状况,为提高路基的稳定性、减轻新路基沉降对旧路的附加影响、控制路桥差异沉降,防止路面出现纵向裂缝、防止桥头跳车、提高路面行车舒适性,对单侧加宽新老路基沉降超标的路段,根据具体路段的实际地形情况,主要采用C20现浇素砼桩处理。
主要包括新老路基差异沉降较大的区段,涵洞、通道台背及基底,桥梁台背区段等。
本合同段的C20素砼桩桩径为Φ50cm,桩帽为120c m×120c m×30cm的C20钢筋混凝土,桩顶铺设30cm厚的碎石垫层,碎石垫层中部加设钢塑土工格栅。
素砼桩的处理深度为6-9m,根据本项目的工程资料,该处理深度范围内为土质,且地下水位远低于设计孔深,故采用了机动洛阳铲成孔,混凝土现浇振捣密实的施工方式。
二、工法特点根据工程的实施情况,总结机动洛阳铲成孔工法主要有以下显著特点:1、成孔速度快。
机动洛阳铲是冲抓成孔原理,利用铲头自重自由落体铲入土体,将土抓出孔外,人工用斗车接运,单机成孔速度可达10m/小时。
2、机具简单实用,移动方便。
洛阳铲的钻架采用的是三角架支撑,换孔作业时人工即可方便操作,设备体积小、占地范围小,对场地条件要求低,可适应大型设备不方便作业的如涵洞基底等受地形限制的部位。
3、成本低。
×××地区洛阳铲设备资源充足,技术工人操作熟练,设备耗能小,有利于降低施工成本。
4、环境污染小。
因洛阳铲采用的是冲抓作业方式,孔内抓出的土可利用,作业现场干净整洁,环境污染小。
三、适用范围素混凝土桩洛阳铲成孔工艺可广泛适用于地下水位低于设计孔深,工程地质条件为黄土、软弱土等特殊路基或地基的处理,但对地下水位较高或淤泥质土地质条件不适用。
四、施工工艺流程及操作要点根据素砼桩的施工情况,总结的施工工艺流程如下:施工准备→测量放样→机械就位→成孔→桩身混凝土浇筑→预埋桩帽钢筋→桩帽施工→铺设碎石垫层、钢塑格栅→中间交工验收。
机械洛阳铲成孔灌注桩专项工程施工方案设计

鲜禽冷链物流中心(一期)建设项目综合废水处理工程EPC项目洛阳铲灌注桩方案旺和环保实业2016年8月17日目录一、工程概况 ..................................................... - 2 -二、编制依据 ..................................................... - 2 -三、编制目的 ..................................................... - 2 -四、施工方案 ..................................................... - 2 -4.1、施工准备................................................. - 2 -4.2、机械铲成孔桩施工工艺流程................................. - 3 -4.3、桩基施工................................................. - 4 -4.3.1、铲成孔 ............................................. - 4 -4.3.2、检验 ............................................... - 4 -4.3.3、钢筋笼制作与安装 ................................... - 4 -4.3.4、浇注混凝土 ......................................... - 6 -4.3.5、质量检验标准 ....................................... - 6 -4.4、质量通病预防措施......................................... - 6 -4.4.1、易出现的质量问题 ................................... - 6 -4.4.2、预防措施 ........................................... - 7 -五、危险辨识 ..................................................... - 7 -5.1、坍塌掩埋................................................. - 7 -5.2、坠物砸伤、坠孔摔伤....................................... - 7 -5.3、触电..................................................... - 7 -六、安全控制措施 ................................................. - 7 -七、防措施及应急预案 ............................................. - 8 -7.1、防措施................................................... - 8 -7.2、应急救援及应急预案....................................... - 8 -八、组织机构人员、物资 ........................................... - 9 -九、附表 ....................................................... - 10 -铲成孔灌注桩专项施工方案一、工程概况本工程由惠湘禽业投资兴建,岩土勘察设计进行地质勘察,省方正项目管理监理,旺和实业环保实业设计及施工,总建筑面积为1484.58m2,地下一层剪力墙结构,其中二沉池含地上一层,各处理池地面以下埋深0.67至5.8米。
机械洛阳铲成孔灌注桩专项工程施工组织设计方案

. .铲成孔灌注桩基专项施工方案编制:审核:审批:中铁三局集团霍永高速公路(西段)四总队二○一一年六月目录一、工程概况........................................... - 2 -二、编制依据........................................... - 2 -三、编制目的........................................... - 2 -四、施工方案........................................... - 3 -4.1、施工准备....................................... - 3 -4.2、机械铲成孔桩施工工艺流程....................... - 3 -4.3、桩基施工....................................... - 5 -4.3.1、铲成孔.................................... - 5 -4.3.2、检验...................................... - 5 -4.3.3、钢筋笼制作与安装.......................... - 6 -4.3.4、浇注混凝土................................ - 7 -4.3.5、质量检验标准.............................. - 8 -4.4、质量通病预防措施............................... - 8 -4.4.1、易出现的质量问题.......................... - 8 -4.4.2、预防措施.................................. - 8 -五、危险辨识........................................... - 9 -5.1、坍塌掩埋....................................... - 9 -5.2、坠物砸伤、坠孔摔伤............................. - 9 -5.3、触电........................................... - 9 -六、安全控制措施....................................... - 9 -七、防措施及应急预案.................................. - 10 -7.1、防措施........................................ - 10 -7.2、应急救援及应急预案............................ - 11 -八、组织机构人员、物资................................ - 11 -九、附表............................................. - 12 -铲成孔灌注桩专项施工方案一、工程概况霍州至永和关公路是省高速公路网“三纵十一横十一环”主骨架第八横的重要组成部分,是省中部地区西通陕、甘、宁,东达冀、鲁、豫的重要战略通道,路线全长47.72Km。
机械洛阳铲成孔灌注桩专项施工方案(1)

机械洛阳铲成孔灌注桩专项施工方案(1)一、前言机械洛阳铲成孔灌注桩是一种常用于基础工程中的施工方法,其施工过程中需要严格按照专项方案进行操作,以确保施工质量。
本文将详细介绍机械洛阳铲成孔灌注桩的施工方案,包括施工准备、施工工艺、安全措施等内容。
二、施工准备1.人员准备:组建施工队伍,包括项目经理、工程技术人员、机械操作人员等。
2.材料准备:准备所需的钢筋、水泥、砂、碎石等施工材料,并保证其质量符合要求。
3.机械设备:准备洛阳铲等机械设备,并确保设备完好,操作正常。
4.施工图纸:准备详细的施工图纸,包括孔洞位置、孔径尺寸等信息。
三、施工工艺1.准备工作:在施工现场确定孔洞位置,进行地面标线,清理施工现场,搭建必要的设施和安全防护措施。
2.开孔:使用洛阳铲等机械设备进行开孔作业,按照施工图纸的要求确定孔径和深度。
3.清洁孔洞:清理孔洞内的杂物和泥土,保持孔洞干净。
4.钢筋安装:按照设计要求在孔洞中安装钢筋,注意保证钢筋的正确位置和数量。
5.灌注混凝土:在钢筋安装完成后,进行混凝土灌注,确保灌注完整,无空洞。
6.回填土方:等待混凝土充分硬化后,进行土方回填,恢复原状。
四、安全措施1.严格遵守施工现场安全规定,对作业人员进行安全教育培训,保证施工安全。
2.设定施工现场警示标志,确保施工区域不受外界干扰。
3.定期检查机械设备的运行状态,确保设备正常、安全。
五、总结机械洛阳铲成孔灌注桩是一种常用的基础施工方法,通过严格按照专项施工方案进行操作,可以确保施工质量,提高工程的安全性和可靠性。
在实际施工中,施工人员应严格遵守施工规范和安全要求,保证施工过程顺利进行,达到预期效果。
机械洛阳铲成孔人工扩底钢筋砼灌注桩施工方案1

机械洛阳铲成孔人工扩底钢筋砼灌注桩施工方案一、编制说明本工程6#-9#楼采用螺旋钻成孔混凝土灌注桩,成孔直径800mm,底端人工开挖扩大头,扩大一倍桩径,进入卵石持力层800mm,按照此种施工工艺特编制本施工方案。
二、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《混凝土结构工程施工及验收规范》(GB50204-2002)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002)4、《建筑桩基技术规范》(JGJ94-94)5、《钢筋焊接及验收规范》(JGJ18-96)6、《建筑地基基础设计规范》(GB50007-2002)7、《工程测量规范》 (GB50026-93)8、《地基基础设计规范》(DGJ08-11-1999)三、工程概况青藏铁路花园四期工程1-9#楼位于西宁市城东区,总建筑面积200000平方米,基础形式为桩加筏板,初步设计桩长8-13m, 6#-9#楼为旋挖钻孔扩大头灌注桩,桩径800mm,桩身砼C40,抗渗等级S8(二级防水混凝土),中抗硫,主筋16Φ14,箍筋φ8@100/250,箍筋加密区4000mm,加劲箍Φ14@2000mm。
四、地质情况本工程所在场地地形平坦,地面高程2227~2238,地貌单元属于湟水河南岸(右岸)Ⅰ级阶地。
场地主要由回填土、黄土、卵石和风化泥岩等组成。
地下水位在地面以下9.6~20.4m,属于空隙性潜水,无承压,隔水层为全风化泥岩。
本工程处于湿陷性黄土区域,主要参数为:湿陷性黄土的厚度为2—7m,黄土层厚度为20m,高阶地湿陷系数δs平均值为0.070,低阶地湿陷系数δs平均值为0.050。
由于湿陷系数在0.03至0.07之间,所以湿陷程度为中等。
五、施工部署1、主要施工技术采用特制的直径与桩径一致的机械洛阳铲,利用卷扬机提升及下落进行挖土和垂直运输,取代工人在井下直接挖土,仅需要在桩底和枝盘处采用人工作业,从而减少了工人在井下作业,降低安全风险,在能够确保桩的成孔质量前提下,提高了工作效率,加快了施工进度。
1、王笑敏 机械洛阳铲成孔人工扩底钢筋砼灌注桩施工技术

1、王笑敏机械洛阳铲成孔人工扩底钢筋砼灌注桩施工技术
2、王世奇建筑电气设计施工与结构工程配合问题的探讨
3、马嘉项目清单的编制与计价
4、梁生武铁路无站台柱雨棚“逆工序”吊顶施工技术
5、张祖昆轻质砼砌块非承重墙裂缝产生机理及其防治处理
6、戴亚辉GGM灌浆料在改扩建和加固工程中的应用
人防工程中的后锚固植筋施工技术
7、李应龙体育馆屋盖设计与施工
8、谷建华浅谈施工企业对工程造价的管理
9、姚颖超同层排水与传统下排方式的区别
顶管盾构施工技术
10、白燕云如何在固定总价承包合同模式下追求项目利润最大化
11、刘玲浅谈房建工程竣工结算的编制
12、陈剑浅谈施工项目管理及经营
13、马承刚湖东机务段中修库及边跨钢结构施工质量控制
14、马杰沉井触变泥浆辅助下沉的原理分析
15、马宇驰钻孔灌注桩质量控制与缺陷桩处理
16、宋步云建设项目管理的重点及分析方法
17、裴强人工挖孔桩施工实践与体会
18、刘朋长螺旋钻孔泵压砼灌注桩后置入钢筋笼施工及质量控制技术
19、薛伟朋预应力混凝土管桩(PHC桩)施工技术
20、姜海升浅谈铁路沿线室外给排水施工技术
21、赵建存浅谈低温热水地板辐射供暖施工技术
22、赵晋莲措施项目清单的编制与计价
23、董旭强如何提高顶桥精度
24、付平屋面(虹吸)压力流排水系统施工技术
25、李韬市政道路工程水泥稳定碎石基层施工技术
26、田逢春浅谈变配电所的微机保护。
洛阳铲钢筋砼灌注桩施工方案

三原老街仿古门楼施工方案编制徐刚盈审核批准第一章、工程概况及编制依据1 工程概况1、本工程位于陕西省咸阳市三原县西关大街,距于右任故居约200米,场地地形平坦,地面高程介于99.70米—100.62米,高差仅0.92米,地貌单元属于清浴盒南岸一级阶地。
2、工程等级为三级,场地复杂程度三级,地基复杂程度三级,岩土等级丙级。
3、洛阳铲成孔技术特点1)采用机械洛阳铲成孔可以确保桩基施工人员的相对安全。
2)采用机械洛阳铲成孔不受地形条件限制,方便施工。
3)采用机械洛阳铲成孔,可有效避免环境污染。
第二章、主要施工方法1 施工准备1.1 现场准备熟悉施工图纸,把握设计思想,搞清尺寸关系及结构关系,收集图纸会审纪要、设计变更等相关技术资料,为工程施工提供依据。
了解场地土的工程水文地质情况、文物钻探情况及地下管线敷设情况,安排施工场地平面布置,确定可行的施工技术方案。
做好“三通一平”即水通、电通、道路通和场地平整;水电安装,确定用电功率(一台洛阳铲功率大约15kW),由甲方确定水电接口,找电工或自行安装。
施工现场规划布置,综合考虑现场情况。
洛阳铲成孔施工需要施工场地下面没有建筑垃圾、旧基础、砂石、卵石等硬层,根据地质报告该场地下面为土层,符合施工条件。
1.2 技术准备放基线桩基轴线,不仅是桩基础施工,而且是整个上部结构施工所应遵照的,必须予以高度重视。
轴线的施放,应以三角网控制点引入,并应多次复合测量。
桩基轴线的定位点,应设置在不受桩基础施工影响处。
设置水准基点每根桩入土后,均应按照设计要求做标高记录。
为了控制桩基施工的标高,应在施工地区附近设置水准基点,一般要求不少于2个,为防止损坏,应设置在不受桩基施工影响处。
施放桩位根据设计图纸中的桩位图,按成桩顺序将桩逐一编号,根据桩号所对应的轴线,按尺寸要求施放桩位。
主轴线网定位放线由甲方实施,并经业主(或监理)复核签证,以验线记录单及现场控制桩为依据,由现场技术人员对桩位进行放线定位,打小木桩明示桩位,并经甲方代表、监理工程师复核、签证。
洛阳铲钢筋砼灌注桩施工方案

三原老街仿古门楼施工方案编制徐刚盈审核批准第一章、工程概况及编制依据● 1 工程概况1、本工程位于陕西省咸阳市三原县西关大街,距于右任故居约200米,场地地形平坦,地面高程介于99.70米—100.62米,高差仅0.92米,地貌单元属于清浴盒南岸一级阶地。
2、工程等级为三级,场地复杂程度三级,地基复杂程度三级,岩土等级丙级。
3、洛阳铲成孔技术特点1)采用机械洛阳铲成孔可以确保桩基施工人员的相对安全。
2)采用机械洛阳铲成孔不受地形条件限制,方便施工。
3)采用机械洛阳铲成孔,可有效避免环境污染。
第二章、主要施工方法1 施工准备1.1 现场准备✧熟悉施工图纸,把握设计思想,搞清尺寸关系及结构关系,收集图纸会审纪要、设计变更等相关技术资料,为工程施工提供依据。
✧了解场地土的工程水文地质情况、文物钻探情况及地下管线敷设情况,安排施工场地平面布置,确定可行的施工技术方案。
✧做好“三通一平”即水通、电通、道路通和场地平整;水电安装,确定用电功率(一台洛阳铲功率大约15kW),由甲方确定水电接口,找电工或自行安装。
✧施工现场规划布置,综合考虑现场情况。
洛阳铲成孔施工需要施工场地下面没有建筑垃圾、旧基础、砂石、卵石等硬层,根据地质报告该场地下面为土层,符合施工条件。
1.2 技术准备✧放基线桩基轴线,不仅是桩基础施工,而且是整个上部结构施工所应遵照的,必须予以高度重视。
轴线的施放,应以三角网控制点引入,并应多次复合测量。
桩基轴线的定位点,应设置在不受桩基础施工影响处。
✧设置水准基点每根桩入土后,均应按照设计要求做标高记录。
为了控制桩基施工的标高,应在施工地区附近设置水准基点,一般要求不少于2个,为防止损坏,应设置在不受桩基施工影响处。
✧施放桩位根据设计图纸中的桩位图,按成桩顺序将桩逐一编号,根据桩号所对应的轴线,按尺寸要求施放桩位。
主轴线网定位放线由甲方实施,并经业主(或监理)复核签证,以验线记录单及现场控制桩为依据,由现场技术人员对桩位进行放线定位,打小木桩明示桩位,并经甲方代表、监理工程师复核、签证。
机械洛阳铲成孔人工扩底钢筋砼灌注桩施工方案1

机械洛阳铲成孔人工扩底钢筋砼灌注桩施工方案11. 工程概况1.1 项目背景本工程位于某市某区,为某建筑工程的桩基础施工阶段。
工程地理位置优越,气候温和,交通便利,资源充足,是一个理想的施工地点。
1.2 工程内容本次施工任务为进行洛阳铲成孔、人工扩底、钢筋安装和砼灌注工作,以确保桩基础的牢固稳定。
2. 施工方案2.1 洛阳铲成孔1.准备工作:确定桩基位置、使用洛阳铲斗、确保施工场地平整。
2.操作步骤:按设计要求将洛阳铲斗悬挂到挖掘机上,以回转的方式进行孔洞挖掘。
3.完成标准:保证洛阳铲挖孔的直径、深度和垂直度符合设计要求。
2.2 人工扩底1.施工准备:根据洛阳铲成孔的尺寸,确定扩底的具体要求,准备人工挖掘工具。
2.操作要点:操作人员在洛阳铲成孔的基础上进行扩底,确保扩底的尺寸和形状符合设计规定。
3.常规检查:定期测量扩底后的孔洞尺寸,保证扩底质量和准确性。
2.3 钢筋砼灌注1.钢筋加工:按设计图纸要求进行钢筋加工和制作,确保钢筋的尺寸和数量满足要求。
2.砼灌注:将预制好的钢筋放入孔洞中,倒入符合强度标准的砼,保证充实均匀。
3.成型处理:进行震捣、养护等工序,使桩体达到设计要求的强度和稳定性。
3. 施工安全与质量控制1.安全措施:所有施工人员必须佩戴符合标准的安全防护装备,严格遵守操作规程。
2.质量检查:设立专门的质量监督人员进行工程质量检查,及时纠正和处理存在的质量问题。
4. 环保措施1.废弃物处理:严格按照当地环保法规,对废弃物进行分类、集中处理或回收利用。
2.污染防治:采用封闭式作业、减少粉尘排放等方式,确保施工过程中不对环境造成污染。
5. 结束语本施工方案是本次工程桩基础施工的具体实施方案,必须在严格遵守设计规范和质量标准的前提下进行。
施工过程中如有任何质量和安全事故发生,应立即停工处理,并及时向有关主管部门报告。
通过本施工方案的严格执行,相信能够确保本次桩基础施工顺利实施,为后续工程顺利进行提供坚实的基础支撑。
洛阳灌注桩基施工工程(3篇)

第1篇一、工程概况洛阳灌注桩基施工工程位于我国历史文化名城洛阳市,该工程总建筑面积约平方米,占地面积约平方米,建筑层数为层,建筑物总高度约为米。
一层层高为5.4米,层层高为3.60米,建筑室内外高差为300mm。
本工程基础采用干作业成孔灌注桩,最小桩长为22.5m,桩径为400mm,单桩竖向承载力特征值为900KN,桩端持力层为第6层粉质粘土,且桩端进入持力层深度不小于600mm。
二、施工难点1. 原有桩基础拆除:由于基础坐落在原位置,原体育馆基础为桩基础,承台及承台梁全部拆除,但原有桩会影响新建工程桩施工。
2. 施工工期紧张:施工工期紧、标准要求高,需要合理安排施工进度,确保工程按时完成。
3. 校区作业影响:在校区内作业,不能干扰师生学习、生活,需做好施工噪声、扬尘等污染控制。
4. 新建物基础遇到原有地沟:新建物基础遇到原有地沟,需采取措施确保桩基施工质量。
三、施工方案1. 施工准备(1)现场调查:对施工现场进行实地勘察,了解地质条件、周边环境等。
(2)材料设备准备:根据工程需要,提前准备施工材料、机械设备。
(3)人员组织:合理配置施工人员,确保施工进度和质量。
2. 桩基施工(1)洛阳铲成孔:采用洛阳铲进行成孔,确保孔径、孔深、孔位等符合设计要求。
(2)钢筋笼制作与安装:根据设计要求制作钢筋笼,确保钢筋笼尺寸、间距、焊接质量等符合规范。
(3)混凝土浇筑:采用商品砼,砼强度等级为C30。
桩底验收合格、钢筋笼安放固定后,尽快浇注桩混凝土。
(4)桩身混凝土坍落度:宜采用182,用混凝土料斗和导管垂直灌入浇注,连续进行,利用上下提升导管,混凝土通过导管自上向下顶压和自重增强其密实性。
3. 质量控制(1)桩基成孔质量:确保孔径、孔深、孔位等符合设计要求。
(2)钢筋笼制作与安装:确保钢筋笼尺寸、间距、焊接质量等符合规范。
(3)混凝土浇筑质量:确保混凝土强度、坍落度、密实度等符合设计要求。
四、安全控制措施1. 坍塌掩埋:做好桩基施工过程中的安全防护措施,防止坍塌事故发生。
机械洛阳铲成孔灌注桩专项施工方案

长沙鲜禽冷链物流中心(一期)建设项目综合废水处理工程EPC项目洛阳铲灌注桩方案湖南旺和环保实业有限公司2016年8月17日目录洛阳铲成孔灌注桩专项施工方案一、工程概况本工程由惠湘禽业有限公司投资兴建,湖南大地岩土勘察设计有限公司进行地质勘察,湖南省方正项目管理有限公司监理,湖南旺和实业环保实业有限公司设计及施工,总建筑面积为1484.58m2,地下一层剪力墙结构,其中二沉池含地上一层,各处理池地面以下埋深0.67至5.8米。
本段桩基以黄土状粉土和粉质粘土地质为主。
最大桩径2.2m,最小桩径1.2m。
二、编制依据1、《公路工程质量检验评定标准》JTG F80/1-20042、《公路桥梁施工技术规范》JTJ 041-20003、《霍永高速西段施工图设计文件》及现场实际情况4、《霍永高速西段两阶段施工图》5、中铁三局集团霍永高速公路(西段)四总队总体施工组织设计三、编制目的1、用以指导后续工程批量生产,及时预防和纠正后续批量生产可能产生的各种质量问题。
2、确定最佳施工工艺。
3、确定最快、最准确的测控方法。
4、分析、选择最佳的施工组织。
5、为后期施工质量控制、安全保障提供可靠的依据。
四、施工方案根据现场富水性较弱、地形复杂的实际情况,桥墩台桩基宜采用洛阳铲成孔灌注桩施工工艺。
4.1、施工准备桩基所需的工程材料,按《公路工程质量检验评定标准》进行试验鉴定,对原材料、半成品、成品分别堆放整齐,产地、规格、批号、数量、检验状态标识清楚,按要求选定砂浆和混凝土配合比。
已批复的桩基C30砼报告编号:晋GJC2025(2011)-JB05-05001。
先审核设计图纸中桥梁工程各部位尺寸、坐标、高程,无误后再在桥梁工程贯通测量的基础上按照设计文件和规范要求进行放样,同时搞好现场“三通一平”,各种材料准备充分,分类堆放,对临时用地、临时用电等协调问题,施工前应注意与有关部门协商好,特别要注意在桥梁桩基施工前,积极与有关部门协商。
洛阳铲砼灌注桩施工技术方案

孟村大桥洛阳铲成孔灌注桩施工技术交底一、工程概况连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程TJ-20标段,RK150+957.188孟村大桥(10*30m装配式预应力箱梁桥),共有桩基33根计2007m,其中φ1.5m桩基6根计288m,φ1.8m桩基27根计1719m。
地质情况为黄土,工程范围无地下水。
计划采用洛阳铲成孔施工。
二、施工准备(一)熟悉地质情况认真学习工程地质勘查说明书,了解孟村大桥桩基地质情况,发现与图纸设计不符,要准确记录并上报。
(二) 施工准备1)施工场地清除杂物,整平夯实,适宜人员操作,机械安装运转,电、路畅通,达到施工条件需要。
2)测量放样:由测量人员根据设计桩位准确测量放样出各桩位中心点位置,并将中心点用十字护桩引到护圈并做标记以便随时复核桩位,以上程序经监理确认。
(三)施工机械配备我标段拟投入以下机械设备进行钻孔灌注桩的施工:(四)人员配备我标段拟投入挖孔灌注桩施工的人员数量如下:(五)试验准备试验室提前对进场原材料进行检验,做好桩基C25混凝土配合比试验并上报。
三、施工方案(一)洛阳铲成孔技术特点1)采用机械洛阳铲成孔可以确保桩基施工人员的相对安全。
2)采用机械洛阳铲成孔不受地形条件限制,方便施工。
3)采用机械洛阳铲成孔,可有效避免环境污染。
(二)工艺流程准备工作→测量放样→人工开挖孔口→安装护筒→浇筑帽锁砼→测量定位埋设护桩→洛阳铲安装定位→开挖到设计标高→重锤夯实→成孔验收→安放钢筋笼并定位→浇筑混泥土→养护→凿桩→桩身检验。
2.1施工准备:1)平整场地,清除场地的杂物、对松软土层进行夯实。
2)测定桩孔准确位置,定桩位及高程:在场地三通一平的基础上,依据桥梁桩位测量控制网的资料和基础平面图,测定桩位轴线方格控制网和高程基准点。
3)孔口四周挖设排水沟,作好排水系统,及时排除地表水,必要时搭设好孔口雨棚;安装2.0~3.0吨卷扬机,提升点对准孔中心,然后进行开挖,布设不得影响施工的出碴道路。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机动洛阳铲成孔机械扩底混凝土灌
注桩施工工法
机动洛阳铲成孔机械扩底混凝土灌注桩施工工法
一、前言机动洛阳铲成孔机械扩底混凝土灌注桩施工工法是一种常用于基础施工中的方法。
它采用机械化的方式进行施工,提高了施工效率和施工质量,大大减少了施工时间和人力成本。
二、工法特点该工法具有以下特点:1. 机械化施工:使
用机动洛阳铲进行成孔和挖土,提高了施工效率。
2. 扩底混
凝土灌注桩:通过桩身自重和振动压实土层,增强桩体与土层的结合力,提高桩的承载力和稳定性。
3. 经济实用:施工成
本低,施工周期短,可满足工程要求。
4. 适用范围广:适用
于各种土层和基础要求,可广泛应用于建筑、桥梁、隧道等工程中。
三、适应范围该工法适用于以下情况:1. 地质条件要求
深基础施工;2. 基础要求较高的建筑、桥梁、隧道等工程;3. 施工时间紧迫,需要快速施工的工程。
四、工艺原理机动洛阳铲成孔机械扩底混凝土灌注桩施工工法是基于以下工艺原理进行的:1. 桩身与土层结合力原理:通过振动和自重压实土层,使桩身与土层结合更牢固,提高了桩的承载力和稳定性。
2. 扩底原理:通过机械化的方式进行
扩底,扩大桩底面积,增加桩的承载力和承压稳定性。
五、施工工艺该工法的施工工艺分为以下几个阶段:1.
准备阶段:对施工区域进行清理,确定施工方案和施工参数。
2. 成孔阶段:利用机动洛阳铲进行成孔,控制成孔深度和直径。
3. 振动压实阶段:在桩孔中进行振动,压实土层,加固
桩身与土层的结合。
4. 灌注混凝土阶段:在桩孔中灌注混凝土,操作人员根据混凝土特性和桩孔尺寸进行灌注。
5. 桩头
处理阶段:对灌注桩的桩头进行加固处理,确保桩头的承载力和稳定性。
六、劳动组织施工过程中需要合理组织劳动力,确保施工进度和质量。
劳动组织应考虑施工人员数量、操作技术要求等因素。
七、机具设备该工法所需的机具设备主要包括机动洛阳铲、振动台、混凝土搅拌机等。
这些机具设备具有高效、稳定和安全的特点,操作简单。
八、质量控制为确保施工质量达到设计要求,应采取以下质量控制措施:1. 桩孔检查:检查桩孔的成孔质量和尺寸是
否符合要求。
2. 振动压实监测:监测振动台的振动频率和振幅,确保振动压实效果。
3. 混凝土检验:对灌注混凝土进行
检验,确保混凝土质量和配合比符合要求。
九、安全措施在施工中需要注意以下安全事项:1. 操作
人员应接受专业培训,熟悉机具设备的使用方法和安全操作规程。
2. 进入施工区域的人员应佩戴安全防护装备,遵守安全
规章制度,确保人身安全。
3. 对机具设备进行定期检查和维护,确保操作安全。
十、经济技术分析该工法的施工周期较短,施工成本相对较低,使用寿命较长。
经过实践应用验证,它在提高施工效率和质量方面具有较大的优势。
十一、工程实例某大型桥梁工程采用机动洛阳铲成孔机械扩底混凝土灌注桩施工工法。
通过该工法的应用,该工程在短时间内完成了桩基施工,保证了工程的正常进行,并达到了设计要求。
以上是关于“机动洛阳铲成孔机械扩底混凝土灌注桩施工工法”的详细介绍。
该工法通过机械化施工和科学工艺原理,实现了高效、稳定和安全的施工,是一种值得推广和应用的施工方法。
