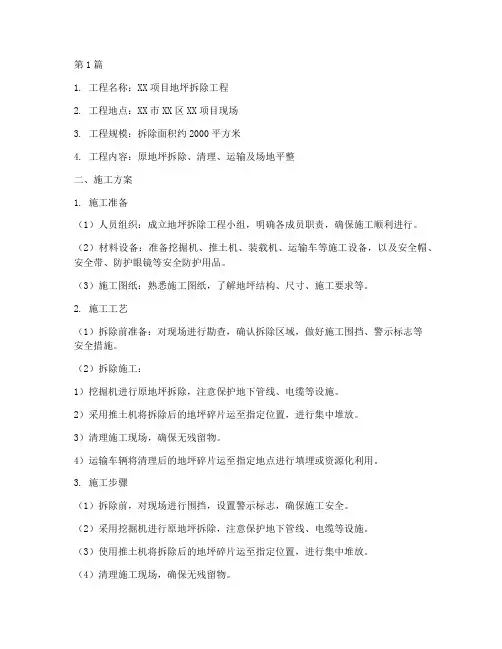

地坪拆除施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

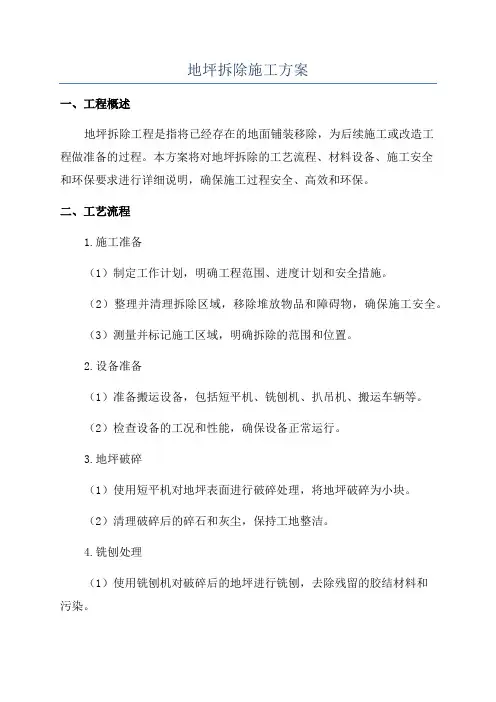

地坪拆除施工方案
一、编制依据
1、甲方提供的本建筑物原施工图、竣工图。
2、《建筑拆除工程安全技术规范》、《建筑机械使用安全技术规程》、《建筑物、构筑物拆除技术规程》。
3、其他相关规范及行业标准。
二、工程概况
1、工程名称:武汉新世界百货改造项目土建改造工程
2、建筑单位:新世界发展(武汉)有限公司
4、拆除范围:百货正大门一层地坪(见下图阴影范围)
5、拆除工作主要内容:地坪基本结构:地下室顶板-防水层-防水保护层-碎石层-混凝土-砂浆-地砖。依据设计变更要求,我方拟定将地坪原有结构从上拆至防水保护层表面,再新回填轻质泡沫混凝土。
施工总流程:无损切割—板块破碎—碎块清理—垃圾外运。
三、施工准备
1、技术准备工作
(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸
和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。
(2)学习有关规范和安全技术文件。
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。
(4)向进场施工人员进行安全技术教育。
2、现场准备
(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。
(2)疏通运输道路,接通施工中临时用水、电源。
(3)切断被拆建筑物的水、电、煤气管道等。
(4)向周围群众出示安全告示,在拆除危险区域设置警戒标志。
3、机械、材料的准备
拆除的机器工具,起重运输机械等。
四、地坪拆除工程
拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行。
1、拆除流程
施工定位→无损切割→板块破碎→碎块清理→建筑垃圾外运。
2、拆除详细安排
(1)施工前的准备工作:
1、进行详细的书面技术交底,提供原建筑物的图纸及地质资料,切断和封堵通往被拆除区域内的一切水、电、通风等线路及各种管道。
2、撤出所需要的设备及物资,施工开始后,非现场施工人员不得进入现场,以防安全事故发生。
3、组织施工有关人员商讨、研究,编制施工组织设计。
4、根据现场情况及工程安排,准备必要机械设备、材料、人员等进场,并提前做好关键路口的安全标记及指挥。
5、开工前,参加工程的施工人员认真接受对拆除区域内的技术交底,地上、地下障碍物的书面交底,双方做好记录。组织工长、安全员及施工人员要认真熟悉和掌握施工范围及结构特点,清楚地上、地下障碍物和制订安全措施,要有严格的安全和施工工艺的记录。
6、拆除施工中必须采取降尘措施,施工现场采取低噪音、低粉尘的施工方法。
(2)施工工艺:
(一)施工定位
根据业主提供的施工图,采用钢卷尺进行轴线定位测量,以确定梁位;同时对定位点、标高、轴线进行定位测量、复核,并办理测量相关资料的手续。
(1)本工程测量精度的控制及误差范围:
1)测角:采用三测回,测角误差±5”以内,总误差土5”以内。
2)量距:用鉴定过的钢尺进行量测并且进行温度修正。
3)每层轴线之间的偏差在±1MM以内,层高垂直偏差在±3MM以内。
(2)测量仪器
采用DSZ2水准仪一台进行水平测量,以及50m、30m、及5 m钢卷尺若干。
(3)平面控制
根据业主提供的测量数据,定出工程施工时基准线,依据基准线走四只闭合垂直拨点,并做好保护。
在定位点的定位轴线的线上,只要能通视,设立红色三角油漆标记点。
(4)标高控制
在施工前,将业主提供的水准点引至施工场地,经监理单位验收后方可使用。结构施工时所用高程点均以此点引出。并及时复核。
(二)无损切割技术
根据设计图纸改造部分混凝土破除分为两种。一种为保留原始钢筋,一种为不保留原始钢筋。因此拟采用无损切割及人工破除。
1)施工准备
A、此切割工程的施工管理由我司项目管理人员组成,针对切割施工,设置专项安全员。
B、技术准备
工地施工环境较复杂,给切割后的物料输送造成一定困难;
C、进场作业前的技术准备
熟悉施工场地,开工进场前,项目经理应组织技术组、工程组、安全组内部进行施工技术交底工作。
2)工程主要施工方法及其他措施
A、切割拆除主要关键点
○1本工程切割拆除施工前应进行实地勘察,按照国家和建设行政主管部门有关技术规范,编制施工组织设计或方案各安全技术措施。
○2本工程必须在拆除结构构件前,应确保外荷载均已被清除、移走或卸载,同时,保证拆除的构件已被固定,符合方案要求后,放可进行拆除工作。
○3在拆除过程中如发现下列情况,施工单位应立刻通知设计师,待设计师确认后,方可继续施工:(a)现有结构变形;(b)现有结构钢筋锈蚀;(c)现有结构出现裂缝;(d)现有结构与图纸不符。
3)施工工序及工艺流程:
A、现场围护,设备及工作人员到位,保证机具处于良好状态。
B、施工设备进入现场,做好防护设施,工地周围设置围挡,设置好安全警示标志,在靠近拆除部位的四周用安全网做好防护。专人负责观察通行及安全事项。
C、对准备切割的板块顺序编号,测放切割线,按施工组织设计规划好先后切割及吊装次序,保证施工有序进行。
4)切割流程
定位、放线→钻工艺孔(起吊孔)→预吊→切割→板块起吊、运走
每一切割块必须通过起吊孔预先临时起吊固定,切割完成的区域,必须架设安全防护设施并作好安全警示标志。
5)施工控制要点
A、板块切割线的划定
本工程板块拆除方式采用机械切割,切割中根据结构稳定、施工安全、及施工可行性等因素确定分步切割的顺序,保证卸荷的均匀。根据设计要求,板块切割后的临时存储及运输荷载不能超过原结构设计活荷载,板块的尺寸不能太大,经计算确定切割线划分原则如下:
板块基本构造:地砖-砂浆—混凝土,总厚约200mm,切割单块尺寸1000×1000mm,重量约490kg。在切割前需先在板块上开洞,用钢丝绳与葫芦吊进后,方可开始切割。
6)安全施工要求及措施
A、使用前,应检查并确认电动机、电缆线均正常,保护接地良好,防护装置安全有效,锯片选用符合要求,安装正确。
B、启动后,应空载运转,检查并确认锯片运转方向正确,升降机构件灵活,运转中无异常、异响,一切正常后,方可作业。
C、切割操作人员,在推操作切割机时,不得强行进刀。
D、切割厚度应按机械出厂铭牌规定进行,不得超厚切割。
E、切割时应注意被切板块的力变化,防止卡锯片、绳锯等。
F、混凝土切割作业中,当工件发生冲击、跳动及异常音响时,应立即停机检查,排除故障后,方可继续作业。
G、切割的混凝土块大小应严格计算重量,不得超出起吊允许范围。
H、严禁在运转中检查、维修各部件。
I、作业后,应清洗机身,擦干锯片绳锯,排放水箱余水,收回电缆线,并存放干燥、通风处。
(三)风镐破除
1)施工步骤:
施工准备→板块凿除→碎块清理。
A.准备工作:
