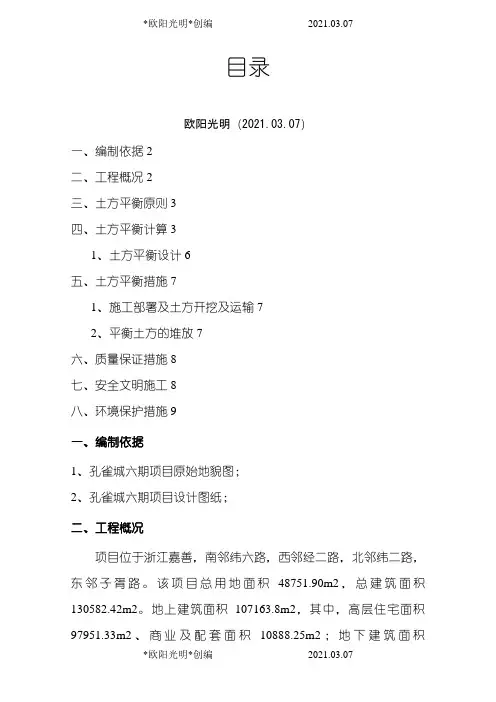

目录欧阳光明(2021.03.07)一、编制依据2二、工程概况2三、土方平衡原则3四、土方平衡计算31、土方平衡设计6五、土方平衡措施71、施工部署及土方开挖及运输72、平衡土方的堆放7六、质量保证措施8七、安全文明施工8八、环境保护措施9一、编制依据1、孔雀城六期项目原始地貌图;2、孔雀城六期项目设计图纸;二、工程概况项目位于浙江嘉善,南邻纬六路,西邻经二路,北邻纬二路,东邻子胥路。

该项目总用地面积48751.90m2,总建筑面积130582.42m2。

地上建筑面积107163.8m2,其中,高层住宅面积97951.33m2、商业及配套面积10888.25m2;地下建筑面积23418.62m2,设整体1层地下车库或地下室(在高层住宅下为2层地下室),高层下一层地下室5461.6㎡。

包括8幢2427层住宅、12幢12层商业及配套用房。

三、土方平衡原则1、回填土方不外购,减少重复开挖运送次数。

2、将土方开挖需回填土方量堆放在项目外侧西北角空闲场地;就近堆放。

四、土方平衡计算1)现有场地标高黄海高程2.596m;高层住宅部分:2)地下室结构顶板标高黄海高程2.0m;3)地下室完成面顶标高1.0m;黄海高程3.1m;覆土标高按定标高下30cm;预留面层施工空间,黄海高程2.8m。

4)地下室部分结构底板底标高黄海高程2.05m;5)地下室面积19004.7㎡(地下总面积扣除地下一层面积);商业部分:11)商业正负零标高,黄海高程3.12m。

12)商业室外高程0.1m;预留面层30cm空间,黄海高程2.72m。

地库13)基坑开挖阶段采用放坡开挖形式;二级放坡下级放坡为1:1.25,高度 2.35m;平台宽度 1.0m;上部一级放坡1:1,高度2.026m;土方开挖回填计算主楼周圈开挖量:肥槽:643.85m(地库周长)*11.356(地库肥槽开挖横截面积如下图)=7311.56m³地库:19004.7*【1.70(自然地坪)(2.15)(底板底标高)+0.1(垫层厚度)】=75068.57m³商业:暂无图纸;暂估同联排同样承台地梁设计做法,预估开挖800m³;回填量:地库肥槽待地下室侧墙防水及保护层完成后回填至原自然地坪标高:7311.56m³;地库完成面黄海高程 3.1m,回填至完成面下30cm;=【19004.7(地库面积)4992.16(主楼占地面积)】*(2.801.90(地库结构面))=12611.29m³;地库区域外回填:【26670.8919004.7(地库面积)1906.03(商业面积)】*(2.801.70(场地标高))=6336.18m³;商业配套房心回填:【1906.03800*0.24(基础墙宽度)】*【4.1(正负零)0.3(预留面层做法)1.7(场地标高)】=1885.7m³1)三标段考虑抢预售节点,施工时考虑主楼区域先行开挖抢至正负零预售节点;外侧地下室外墙防水及保护层施工完成后开挖大地库区域。

土方平衡方案范文

土方平衡方案范文

土方平衡方案范文土地平衡方案是指在土地利用、保护和发展过程中,通过合理的规划和管理手段来实现经济、社会和环境的平衡。

土地平衡是指在土地利用过程中,保持土地资源的平衡和稳定,不破坏生态环境的同时,满足社会经济发展的需要。

土地平衡方案的制定需要考虑以下几个方面的因素:1.保护和发展的原则。

根据土地资源的实际情况,制定相应的保护和发展原则。

一方面要保护好已经开发利用的土地资源,对一些重要的生态功能区域要加强保护,另一方面要对一些具有开发潜力和经济价值的土地进行合理的利用和开发。

2.优化土地利用结构。

通过调整和优化土地利用结构,合理布局不同功能的土地,提高土地利用效益,实现经济、社会和环境的协调发展。

比如,在城市规划中,要加大对居住、公共设施、交通等关键领域的投资力度,提高土地利用效益。

3.土地节约利用。

根据土地资源的实际情况,采取种植方式、节约用地等措施,实现土地的可持续利用。

比如,在城市建设中,可以加强建筑节能、绿化等方面的工作,提高土地利用效益。

4.生态环境保护。

加强对土地资源的保护和管理,保护好土地的生态环境功能,提高土地的生态效益。

比如,在农业生产中,要加强对土地肥力的保护和管理,合理利用农业资源,实现农业的健康发展。

5.法律法规的支持。

土地平衡方案必须要有法律法规的支持,通过制定和完善相关政策措施,加强土地资源管理和保护,促进土地利用的合理和有序进行。

土地平衡方案的实施需要调动各方面的积极性,形成全社会共同治理土地资源的意识和共识。

同时,还需要加强土地资源管理机制和监管能力的建设,完善土地资源管理体制,提高土地资源的综合利用效益。

另外,还要加强土地资源监测和评价工作,实施管控措施,确保土地资源的开发利用符合土地平衡方案的要求。

比如,可以建立土地资源监测系统,监测土地利用的内容和方式,及时发现和解决土地利用过程中存在的问题。

同时还要加强土地资源评价工作,对土地的开发利用情况进行评价,优化土地平衡方案的实施效果。

土方平衡计划施工方案

土方平衡计划施工方案

土方平衡计划施工方案一、背景描述在土地开发和土建工程中,对于土方的平衡控制是至关重要的。

土方平衡计划的制定和实施对于工程进度、成本控制和工程质量都具有重要意义。

本文将介绍一项土方平衡计划的施工方案,旨在有效地实现土方的平衡控制。

二、项目概况1. 项目名称土地开发项目X2. 项目位置项目位于某地区的开发区域,总面积约XXX平方米。

3. 项目目标实现土地开发项目X的土方平衡,确保土方开挖和填方的平衡,并最大程度减少外运土方的情况。

三、施工方案1. 土方平衡计算(1) 土方量测算•通过实地勘测和测量,准确获取土方开挖区域和填方区域的地貌数据,计算土方的总量。

(2) 土方平衡计算•利用计算软件对土方的开挖和填方量进行准确计算,确保土方平衡的合理性。

2. 施工方案(1) 土方开挖•根据土方平衡计划,合理划分土方开挖区域,制定详细的开挖方案,确保开挖的土方量控制在预定范围内。

(2) 土方填方•针对填方区域,明确填方的来源和填方的方式,保证填方的质量和稳定性。

3. 施工流程(1) 施工前准备•对工程现场进行勘测和测量,确定土方平衡计划的基础数据。

(2) 施工实施•按照土方平衡计划的要求,有序进行土方开挖和填方工作,及时记录土方的开挖和填方情况。

(3) 施工验收•对土方开挖和填方情况进行验收,确保土方平衡计划的实施效果符合预期要求。

四、效果评估1. 效果指标•比较实际土方开挖和填方量与计划土方平衡量之间的差异情况,评估土方平衡计划的实施效果。

2. 评估方法•通过实地调查和数据统计,对土方平衡计划的实施效果进行客观评估,总结经验和教训。

五、总结与展望土方平衡计划的施工方案对于土地开发工程具有重要意义。

通过科学合理的土方平衡计划和施工方案,可以确保土地开发工程的顺利实施,促进工程质量的提升和工程进度的加快。

未来,我们将进一步完善土方平衡计划的制定和实施机制,不断提高土地开发工程的管理水平和施工效率。

以上为土方平衡计划施工方案的相关内容,希望对土地开发工程有所启发和帮助。

工程内部土方平衡方案

工程内部土方平衡方案

工程内部土方平衡方案一、前言土方平衡是指在工程建设中,对工程现场的土方开挖和填方进行有效的调配和控制,实现土方资源的合理利用,以保障工程建设的顺利进行。

土方平衡是工程施工中重要的一项工作内容,合理的土方平衡方案可以减少土方运输成本,提高工程效率,降低对环境的影响,是工程建设中必不可少的一环。

在一般的工程中,土方平衡是指在工程开挖中,所需要开挖的土石材料要与填方工程所需要的土石材料相抵消,从而实现土方平衡。

土方平衡的实现需要科学合理的方案设计,严格的施工操作和良好的协调管理。

本文将针对工程内部的土方平衡方案进行详细的介绍,包括土方平衡的概念、平衡原则、计算方法、监测与管理等方面,希望能够对工程建设中的土方平衡工作提供一定的参考和借鉴。

二、土方平衡的概念和意义1. 土方平衡的概念土方平衡是指在工程建设过程中,通过对工程现场的土方开挖和填方进行有效的调配和控制,以达到土方资源的合理利用和保障工程建设的有序进行的目的。

2. 土方平衡的意义(1)提高工程效率。

合理的土方平衡方案可以减少土方运输的成本,减少施工周期和工程费用,提高工程效率。

(2)保护环境。

合理的土方平衡可以减少土方运输对环境造成的污染,减少生态破坏,保护自然环境。

(3)节约资源。

土方平衡可以最大限度地利用现场土石材料,减少资源的浪费,降低工程成本。

三、土方平衡的原则1. 合理利用现场土方资源,尽量减少外运土方材料。

2. 保证工程施工的安全性和质量。

3. 保护环境,减少对周围环境的破坏。

4. 尽量减少土方运输的成本。

5. 严格遵守相关法规和标准,不得随意破坏土地资源。

四、土方平衡的计算方法土方平衡的计算方法主要包括开挖土量的计算和填方土量的计算两个部分。

1. 开挖土量的计算开挖土量的计算一般根据工程的设计图纸和现场勘测数据进行测算。

计算开挖土量时需要考虑开挖的体积和施工的损耗,计算公式如下:开挖土量 = 设计开挖土量 + 施工损耗2. 填方土量的计算填方土量的计算需要根据工程的设计要求和填方工程的实际情况进行测算。

土方平衡(压实系数比小于0.94)施工方案

土方平衡(压实系数比小于0.94)施工方案

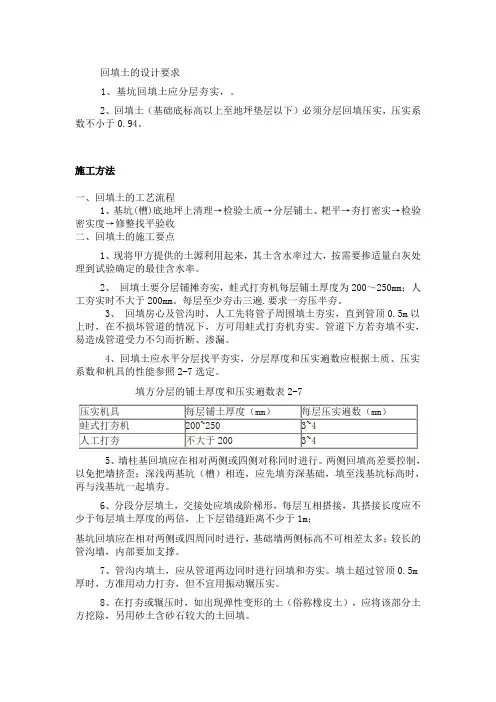

回填土的设计要求1、基坑回填土应分层夯实,。

2、回填土(基础底标高以上至地坪垫层以下)必须分层回填压实,压实系数不小于0.94。

施工方法一、回填土的工艺流程1、基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收二、回填土的施工要点1、现将甲方提供的土源利用起来,其土含水率过大,按需要掺适量白灰处理到试验确定的最佳含水率。

2、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。

每层至少夯击三遍.要求一夯压半夯。

3、回填房心及管沟时,人工先将管子周围填土夯实,直到管顶0.5m以上时,在不损坏管道的情况下,方可用蛙式打夯机夯实。

管道下方若夯填不实,易造成管道受力不匀而折断、渗漏。

4、回填土应水平分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具的性能参照2-7选定。

填方分层的铺土厚度和压实遍数表2-75、墙柱基回填应在相对两侧或四侧对称同时进行。

两侧回填高差要控制,以免把墙挤歪;深浅两基坑(槽)相连,应先填夯深基础,填至浅基坑标高时,再与浅基坑一起填夯。

6、分段分层填土,交接处应填成阶梯形,每层互相搭接,其搭接长度应不少于每层填土厚度的两倍,上下层错缝距离不少于1m;基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多;较长的管沟墙,内部要加支撑。

7、管沟内填土,应从管道两边同时进行回填和夯实。

填土超过管顶0.5m 厚时,方准用动力打夯,但不宜用振动辗压实。

8、在打夯或辗压时,如出现弹性变形的土(俗称橡皮土),应将该部分土方挖除,另用砂土含砂石较大的土回填。

9、每层填土压实后都应做干容重试验,用环刀法取样,基坑每20~50m长度取样一组(每个基坑不少于一组);基槽或管沟回填,按长度20~50m取样一组;室内填土按100~500㎡取样一组;场地平整按400~900 ㎡取样一组,采用灌砂(或灌水)法取样时,取样数量可较环刀法适当减少,并注意正确取样的部位和随机性。

土方平衡方案

土方平衡方案

目录一、编制依据................................................. 1...二、工程概况................................................. 1...三、土方平衡原则............................................. 2...四、土方平衡计算............................................. 2...1、土方平衡设计 ......................................... 3..五、土方平衡措施............................................. 4...1、施工部署及土方开挖及运输 .............................. 4.2、平衡土方的堆放 ....................................... 4..六、质量保证措施............................................. 5...七、安全文明施工............................................. 5...八、环境保护措施............................................. 6...一、编制依据1、孔雀城六期项目原始地貌图;2、孔雀城六期项目设计图纸;二、工程概况项目位于浙江嘉善,南邻纬六路,西邻经二路,北邻纬二路,东邻子胥路。

该项目总用地面积48751.90卅,总建筑面积130582.42卅。

地上建筑面积107163.8m2, 其中,高层住宅面积97951.33m2、商业及配套面积10888.25m2;地下建筑面积23418.62m2,设整体1层地下车库或地下室(在高层住宅下为2层地下室),高层下一层地下室5461.6川。

专项土方平衡方案

专项土方平衡方案

一、编制依据1. 国家相关土方施工规范及标准;2. 项目施工图纸及设计要求;3. 项目现场勘察报告;4. 施工组织设计。

二、工程概况本工程位于XX地区,占地面积XX平方米,主要建设内容包括XX栋住宅楼、XX平方米商业配套、XX平方米地下车库等。

根据施工图纸及现场勘察报告,本工程土方开挖量约为XX立方米,土方回填量约为XX立方米。

三、土方平衡原则1. 挖填基本平衡,就近调配;2. 考虑施工与后期利用;3. 合理布置挖、填分区线,选择恰当的调配方向、运输路线;4. 级配较好的土用在回填质量高的地区。

四、土方平衡方案1. 土方开挖(1)开挖前,根据施工图纸及现场勘察报告,合理划分土方开挖区域,明确开挖范围、深度及边坡坡度。

(2)采用机械开挖,确保开挖质量,减少人工干预。

(3)开挖过程中,及时进行排水、降尘等措施,确保施工环境。

2. 土方回填(1)回填前,对回填区域进行平整,确保回填土方均匀分布。

(2)回填材料选用与原土方性质相近的土方,提高回填质量。

(3)分层回填,每层厚度控制在20-30cm,确保压实度。

(4)回填过程中,严格控制压实度,确保回填土方稳定性。

3. 土方调配(1)根据现场实际情况,合理规划土方调配路线,减少运输距离。

(2)合理选择土方运输车辆,确保运输效率。

(3)加强土方运输过程中的安全措施,确保运输安全。

五、质量保证措施1. 严格执行国家相关土方施工规范及标准,确保施工质量。

2. 加强施工现场管理,严格控制施工过程,确保土方平衡。

3. 定期对土方开挖、回填及调配进行质量检查,发现问题及时整改。

4. 做好施工记录,为工程验收提供依据。

六、安全文明施工措施1. 加强施工现场安全管理,确保施工人员生命财产安全。

2. 做好施工现场文明施工,保持环境整洁。

3. 加强施工过程中的环保措施,减少施工对环境的影响。

七、环境保护措施1. 施工过程中,严格控制扬尘、噪声等污染源。

2. 做好施工现场排水、防尘等措施,减少施工对周边环境的影响。

土方平衡方案

土方平衡方案

目录之巴公井开创作一、编制依据2二、工程概况2三、土方平衡原则3四、土方平衡计算31、土方平衡设计6五、土方平衡措施71、施工安排及土方开挖及运输72、平衡土方的堆放7六、质量包管措施8七、平安文明施工8八、环境呵护措施9一、编制依据1、孔雀城六期项目原始地貌图;2、孔雀城六期项目设计图纸;二、工程概况项目位于浙江嘉善,南邻纬六路,西邻经二路,北邻纬二路,东邻子胥路。

该项目总用地面积48751.90m2,总建筑面积130582.42m2。

地上建筑面积107163.8m2,其中,高层住宅面积97951.33m2、商业及配套面积10888.25m2;地下建筑面积23418.62m2,设整体1层地下车库或地下室(在高层住宅下为2层地下室),高层下一层地下室5461.6㎡。

包含8幢2427层住宅、12幢12层商业及配套用房。

三、土方平衡原则1、回填土方不过购,减少重复开挖运送次数。

2、将土方开挖需回填土方量堆放在项目外侧西北角空闲场地;就近堆放。

四、土方平衡计算1)现有场地标高黄海高程2.596m;高层住宅部分:2)地下室结构顶板标高黄海高程2.0m;3)地下室完成面顶标高 1.0m;黄海高程 3.1m;覆土标高按定标高下30cm;预留面层施工空间,黄海高程2.8m。

4)地下室部分结构底板底标高黄海高程2.05m;5)地下室面积19004.7㎡(地下总面积扣除地下一层面积);商业部分:11)商业正负零标高,黄海高程3.12m。

12)商业室外高程0.1m;预留面层30cm空间,黄海高程2.72m。

地库13)基坑开挖阶段采取放坡开挖形式;二级放坡下级放坡为1:1.25,高度2.35m;平台宽度 1.0m;上部一级放坡1:1,高度2.026m;土方开挖回填计算主楼周圈开挖量:肥槽:643.85m(地库周长)*11.356(地库肥槽开挖横截面积如下图)=7311.56m³地库:19004.7*【1.70(自然地坪)(2.15)(底板底标高)+0.1(垫层厚度)】=75068.57m³商业:暂无图纸;暂估同联排同样承台地梁设计做法,预估开挖800m³;回填量:地库肥槽待地下室侧墙防水及呵护层完成后回填至原自然地坪标高:7311.56m³;地库完成面黄海高程 3.1m,回填至完成面下30cm;=【19004.7(地库面积)4992.16(主楼占地面积)】*(2.801.90(地库结构面))=12611.29m³;地库区域外回填:【26670.8919004.7(地库面积)1906.03(商业面积)】*(2.801.70(场地标高))=6336.18m³;商业配套房心回填:【1906.03800*0.24(基础墙宽度)】*【4.1(正负零)0.3(预留面层做法)1.7(场地标高)】=1885.7m³1、土方平衡设计1)三标段考虑抢预售节点,施工时考虑主楼区域先行开挖抢至正负零预售节点;外侧地下室外墙防水及呵护层施工完成后开挖大地库区域。

土方平衡方案

土方平衡方案

土方平衡方案文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-目录一、编制依据1、孔雀城六期项目原始地貌图;2、孔雀城六期项目设计图纸;二、工程概况项目位于浙江嘉善,南邻纬六路,西邻经二路,北邻纬二路,东邻子胥路。

该项目总用地面积48751.90m2,总建筑面积130582.42m2。

地上建筑面积107163.8m2,其中,高层住宅面积97951.33m2、商业及配套面积10888.25m2;地下建筑面积23418.62m2,设整体1层地下车库或地下室(在高层住宅下为2层地下室),高层下一层地下室5461.6㎡。

包括8幢24-27层住宅、12幢1-2层商业及配套用房。

三、土方平衡原则1、回填土方不外购,减少重复开挖运送次数。

2、将土方开挖需回填土方量堆放在项目外侧西北角空闲场地;就近堆放。

四、土方平衡计算1)现有场地标高黄海高程2.596m;高层住宅部分:2)地下室结构顶板标高黄海高程2.0m;3)地下室完成面顶标高-1.0m;黄海高程3.1m;覆土标高按定标高下30cm;预留面层施工空间,黄海高程2.8m。

4)地下室部分结构底板底标高黄海高程-2.05m;5)地下室面积19004.7㎡(地下总面积扣除地下一层面积);商业部分:11)商业正负零标高,黄海高程3.12m。

12)商业室外高程-0.1m;预留面层30cm空间,黄海高程2.72m。

地库13)基坑开挖阶段采用放坡开挖形式;二级放坡下级放坡为1:1.25,高度2.35m;平台宽度1.0m;上部一级放坡1:1,高度2.026m;土方开挖回填计算主楼周圈开挖量:肥槽:643.85m(地库周长)*11.356(地库肥槽开挖横截面积如下图)=7311.56m3地库:19004.7*【1.70(自然地坪)-(-2.15)(底板底标高)+0.1(垫层厚度)】=75068.57m3商业:暂无图纸;暂估同联排同样承台地梁设计做法,预估开挖800m3;回填量:地库肥槽待地下室侧墙防水及保护层完成后回填至原自然地坪标高:7311.56m3;地库完成面黄海高程3.1m,回填至完成面下30cm;=【19004.7(地库面积)-4992.16(主楼占地面积)】*(2.80-1.90(地库结构面))=12611.29m3;地库区域外回填:【26670.89-19004.7(地库面积)-1906.03(商业面积)】*(2.80-1.70(场地标高))=6336.18m3;商业配套房心回填:【1906.03-800*0.24(基础墙宽度)】*【4.1(正负零)-0.3(预留面层做法)-1.7(场地标高)】=1885.7m31、土方平衡设计1)三标段考虑抢预售节点,施工时考虑主楼区域先行开挖抢至正负零预售节点;外侧地下室外墙防水及保护层施工完成后开挖大地库区域。

土方平衡方案版范文

土方平衡方案版范文

土方平衡方案版范文土地承载力是指土地能够承载和容纳的人口数量和经济活动的能力。

随着人口的增加和经济的发展,土地资源的供需矛盾日益突出,如何实现土地的平衡发展成为当代社会最重要的问题之一、土地承载力的平衡方案即指在保障人民居住和工作需求的基础上,合理利用土地资源,实现经济发展与环境保护的统一首先,土地承载力平衡方案应优化土地利用结构。

通过科学规划,合理划定城市建设用地、农村建设用地、生态保护用地等不同类型的土地,保障不同需求的满足。

在城市建设用地中,应优先满足人民居住、工作和生活的基本需求,充分利用现有用地资源,减少土地浪费和低效利用。

在农村建设用地中,注重保障农民的土地权益,同时鼓励农田水利建设和农业现代化。

在生态保护用地中,加强生态环境保护,保护自然生态系统的完整性和稳定性。

通过合理划定不同类型的土地,实现土地利用的均衡,提高土地的利用效率。

其次,土地承载力平衡方案应推动土地生态化。

在土地利用过程中,要注重保护生态环境和生物多样性,减少对自然资源的破坏。

可以采用生态修复、植被绿化、湿地保护等措施,修复和改善土地生态系统。

此外,要加强土地生态评估和监测,及时发现和解决土地生态环境问题,确保土地的可持续利用。

再次,土地承载力平衡方案应注重农田保护与城市建设的结合。

农田是保障粮食安全和农民权益的重要基础,必须加强对农田的保护和管理。

通过合理划定农田保护区,禁止非农建设用地侵占农田资源。

同时,要加大对农田水利建设的投入,提高农田灌溉率和灌溉设施的使用效率,增加农田水资源的利用率。

在城市建设中,要积极推行节约用地政策,避免大面积占用农田用地,保护农田资源。

最后,土地承载力平衡方案应加强土地利用管理和监管。

加强相关法律法规的制定和执行,完善土地利用管理体制,加强土地用途审批和监管,遏制土地违法违规行为。

建立健全土地评估和交易制度,提高土地交易的透明度和公正性,促进土地资源的合理配置。

同时,加强对土地利用的监测和评估,及时掌握土地利用情况,调整土地利用策略,实现土地承载力的平衡发展。

厂房土方平衡方案

厂房土方平衡方案

厂房土方平衡方案一、前言。

咱们要建个厂房,这土方平衡可就像给厂房打地基之前的一场“土地大挪移”游戏。

把土方摆弄好,既能让工程顺利进行,又能节省不少银子呢。

二、场地现状分析。

# (一)地形地貌。

咱这厂房的地儿啊,就像个起伏不定的小山坡,有些地方高,有些地方低,坑坑洼洼的。

有的地方像个小土包,高高隆起,有的地方又像个小洼地,凹了进去。

这可就给咱们的工程出了个小难题,但咱不怕,只要摸清它的脾气,就能搞定。

# (二)土方量估算。

为了知道到底有多少土方需要处理,咱们得好好算一算。

这就好比是给土地做个体检,量量它的肥瘦。

先找几个靠谱的测量点,用测量仪器仔仔细细地量一量各个地方的高度差,再根据场地的面积,大致估算出土方的总量。

这其中啊,挖方量大概是[X]立方米,填方量大概是[Y]立方米。

这两个数字就像两个小目标,咱们得让它们尽可能接近,达到平衡。

三、土方平衡目标。

咱的目标很简单,就是让挖出来的土刚好能填到需要填土的地方,不多不少。

这样就像把积木一块块完美地拼接起来一样,既不浪费土,也不用再从外面拉土或者运走多余的土,节省成本还环保呢。

四、土方调配原则。

# (一)就近原则。

这就像咱们平时搬东西一样,肯定是能就近解决就就近解决。

挖土的时候,先看看周围有没有需要填土的地方,近水楼台先得月嘛。

这样能减少土方运输的距离,节省运输成本和时间。

# (二)合理规划运输路线。

运输路线就像血管一样,得畅通无阻。

要规划出一条既不影响其他施工工序,又能快速把土运到目的地的路线。

比如说,避免和大型设备的停放或者其他材料的堆放区域冲突,不能让运土的车像没头的苍蝇一样乱撞。

# (三)分层调配原则。

土就像蛋糕一样,一层一层地处理比较好。

先把表面的土挖走或者填好,再逐步处理下面的土层。

这样能保证土方的压实度均匀,地基打得更牢固。

五、土方平衡具体实施步骤。

# (一)划分区域。

把整个厂房场地分成几个小区域,就像把一个大蛋糕切成几块小蛋糕一样。

根据地形和土方量的分布情况,比如说,这边土多的地方是一个区域,那边需要填土的地方是另一个区域。

道路工程土方平衡方案

道路工程土方平衡方案

道路工程土方平衡方案一、前言道路工程土方平衡是指在道路工程建设过程中,通过合理设计和施工管理,使工程施工中开挖土方与填方土方的平衡达到最优状态,以保证工程的顺利进行,并最大限度地减少对自然环境的影响。

土方平衡的实现是道路工程建设的重要环节,需要综合考虑工程地质条件、环境影响、经济成本等因素,因此需要制定科学合理的土方平衡方案。

本次文档旨在就道路工程土方平衡的相关内容进行详细阐述,包括土方平衡原则、影响因素、平衡方案制定及实施等内容。

通过综合考虑工程实际情况,提出具体的土方平衡方案,并对其实施进行详细阐述,以期为道路工程建设提供指导和参考。

二、土方平衡原则1. 合理利用现场土方资源。

在道路工程建设中,应充分利用现场开挖的土方资源,减少外运土方的情况,以节约运输成本和减少对环境的影响。

2. 保证工程施工安全。

在进行土方平衡时,需要考虑土方的稳定性和工程施工的安全性,避免因土方开挖和填方导致的工程安全事故。

3. 减少对环境的影响。

土方平衡方案应尽量减少对周边环境的影响,包括土地资源的破坏、水土流失、生态系统破坏等,做到最小化的环境影响。

4.节约施工成本。

在进行土方平衡时,需要综合考虑土方开挖、填方、运输等成本,并制定合理的土方平衡方案,以节约工程成本。

5. 合理分配土方资源。

在土方平衡中,需要根据工程需要和实际情况,合理分配土方资源,确保土方开挖和填方的平衡。

三、土方平衡影响因素1. 工程地质条件。

工程地质条件对土方平衡有着重要的影响,包括地层的稳定性、土方的质量、含水量等因素,需要全面了解工程地质条件,对土方平衡方案进行科学合理的设计。

2. 工程施工要求。

工程施工需要一定的土方资源进行开挖和填方,因此需要根据工程的实际施工要求,制定合理的土方平衡方案。

3. 环境保护要求。

在进行土方平衡时,需要对周边环境进行综合考虑,保护生态环境,减少对自然环境的影响。

4. 经济成本考虑。

土方平衡方案需要充分考虑土方开挖、填方、运输等成本,并在保证工程施工的基础上,尽量减少施工成本。

景观土方平衡施工方案 (2)

景观土方平衡施工方案 (2)

景观土方平衡施工方案
景观土方平衡施工方案是指在景观工程中,通过合理的地形设计和土方平衡施工,使土方的开挖与填方达到平衡,避免浪费和环境破坏。

具体的施工方案包括以下几个步骤:
1. 地形测量与设计:先对现场进行地形测量,了解现场的地形状况和高差,并根据景观设计要求进行地形设计,确定各个区域的高度和形状。

2. 土方开挖:根据设计要求,在需要开挖的区域进行土方开挖工作,将多余的土方清理出来,同时要注意保护周边的植被和地表,避免环境破坏。

3. 填方与整平:将开挖出的土方运输到需要填方的区域,
进行填方工作。

填方时要注意土方的密实度和均匀性,避
免出现松散和不稳定的土方。

4. 土方修整与养护:填方完成后,进行土方的修整和整平
工作,使地形达到设计要求。

同时,对填方区域进行养护,保持土方的稳定性和坚固性,防止塌方和滑坡。

5. 植被恢复与保护:在地形修整完成后,进行植被的恢复
工作,根据设计要求进行植被的种植和保护。

同时要采取
措施保护植被免受水土流失、施工影响和风雨侵蚀。

通过以上施工方案,可以实现景观土方的平衡施工,达到
节约土方和保护环境的目的,同时使景观工程更加美观和
稳定。

土方平衡方案

土方平衡方案

目录一、编制依据...............................................................................................二、工程概况...............................................................................................三、土方平衡原则 ......................................................................................四、土方平衡计算 ......................................................................................1、土方平衡设计 ..................................................................................五、土方平衡措施 ......................................................................................1、施工部署及土方开挖及运输 ..........................................................2、平衡土方的堆放 ..............................................................................六、质量保证措施 ......................................................................................七、安全文明施工 ......................................................................................八、环境保护措施 ......................................................................................一、编制依据1、孔雀城六期项目原始地貌图;2、孔雀城六期项目设计图纸;二、工程概况项目位于浙江嘉善,南邻纬六路,西邻经二路,北邻纬二路,东邻子胥路。

土石方平衡专项方案(二)(2024)

土石方平衡专项方案(二)(2024)

引言概述:土石方平衡是土木工程中重要的技术原理之一,它涉及到土石方的开挖、填筑和移动等各个环节,对于工程的稳定性和经济性至关重要。

本文将深入探讨土石方平衡的专项方案(二),包括施工前期准备、土石方平衡计算、平衡措施、质量控制以及安全管理等方面的内容。

通过细致的分析和论述,本文旨在为土石方平衡工程的实施提供有力的理论依据和实际指导,确保工程的顺利进行。

正文内容:一、施工前期准备1.项目的调查与设计:对土地利用现状进行调查,确定工程范围和施工限制。

2.土石方平衡分析:计算土石方的平衡量,确定需要开挖或填筑的土石方的体积。

3.施工方案制定:根据土石方平衡的计算结果以及工程实际情况,制定合理的施工方案,并进行方案评审和优化。

二、土石方平衡计算1.土方开挖计算:根据土方剖面图,计算土方的体积,并结合土质情况和挖方作业性质,确定合理的开挖施工工序和时间。

2.填方计算:根据填方区地形和工程要求,计算填方的体积,并结合填方材料的供应情况和工程进度,确定填方施工的工序和时间。

3.土方平衡计算:通过对开挖和填方的体积进行对比计算,确定土方平衡量,并分析土方平衡的合理性。

三、平衡措施1.土方开挖措施:采取合适的土方开挖方法,保证施工进度和土方开挖质量。

2.填方措施:选择合适的填方材料和填方方法,确保填方的稳定性和均匀性。

3.土方的临时运输和堆放措施:规划合理的土方运输路线和运输设备,确保土方的及时运输和堆放。

4.土方开挖和填方的监测措施:设立监测点,对土方开挖和填方进行实时监测,发现问题及时采取措施进行调整。

四、质量控制1.土方开挖质量控制:严格按照设计要求执行土方开挖工序,确保开挖的深度和坡度符合设计要求。

2.填方质量控制:控制填方的压实度和稳定性,确保填方后的地表能够承受预期的荷载。

3.土方平衡质量控制:通过对土方平衡计算的结果和实际施工的对比分析,确保土方平衡的质量符合设计要求。

五、安全管理1.施工现场安全管理:建立完善的施工现场安全管理制度,加强对施工人员的培训和安全意识的提高,确保施工现场的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土方平衡方案-(第二版) -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII绿地吴江服务岛项目工程土方平衡施工方案编制人:审核人:审批人:上海绿地建设(集团)有限公司编制时间: 2014 年 3 月 11 日一、工程概况吴江服务岛项目A1期工程位于吴江市太湖新城镇东太湖大道与夏蓉街交叉口,由20栋类独栋别墅组成,建筑面积约32414㎡。

本工程设计标高±0.000相当于黄海高程系统的绝对标高为m。

二、编制依据1、工程蓝图。

2、相关实测资料3、工程地质资料三、施工方案准备工作:(1)在基坑开挖前,清理好挖土场地上的各种物品。

(2)土方开挖前,将建筑物控制点线标桩做好,建筑物自然地面标高方格网测好,并做好标高工作基准点。

(3)备好水泵等应急设备。

(4)由栋号负责人对挖机司机、运土车司机及配合保洁人员进行安全、技术和保洁交底。

施工过程:鉴于本工程地质情况、基坑开挖深度、地下水位、场地情况、施工进度要求等,经综合考虑安全、经济、施工及周围环境影响等因素,决定采用分阶段施工、放坡大开挖方案。

基坑边坡放坡系数按1:放坡,周边工作面留1米。

(1)于2014年3月15日开挖17#、18#、19#、20#楼土方;(2)于2014年3月25日开挖25#、26#、29#、30#楼土方;(3)于2014年4月10日开挖36#、37#、38#楼土方;(4)于2014年4月30日开挖43#、44#、47#、48#楼土方;(5)于2014年5月15日开挖54#、55#、56#、57#楼土方;(6)于2014年5月30日开挖63#、64#、65#、66#楼土方;服务岛A1期平面布置图相关数据1、服务岛A1期按甲方提供的场地原始标高为米(黄海标高)。

服务岛A1期地块原地面高程测量图附:实测数据及面积总平面图。

2、土方开挖工程施工工艺及其具体措施1、施工准备(1)、根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况。

(2)、进行现场踏勘,阅读基坑围护设计图纸,了解邻近建筑物、道路、地下管线状况;(3)、修筑临时设施(道路、水、电、机棚),设置临时排水设施(尽量利用自然地形来排水,设置排水沟);(4)、场地清理(房屋、古墓、通讯电缆、水道、树木等)。

采用TY160推土机清理,ZL50装15t自卸汽车运输至弃渣场,对于表层腐植土,需单独堆放,以便用于将来复耕及用于防护林工程。

(5)、编制专项施工方案及作业指导书,加强对作业工人的技术交底,安全交底及培训;(6)、监测工作进场。

2、场地平整场地平整:将现场平整为施工所要求的设计平面;场地平整的步骤:确定场地设计标高->计算挖、填土方工程量(本标段)—>确定土方平整调配方案—>选择土方机械、拟定施工方案。

本工程所开挖的可利用土方,都将用于基坑的回填。

因此,必须做好土料开挖和工程填筑计划的平衡,以确保土方填筑工程供料的可靠性和均衡性。

土方调配的原则:a、挖方和填方基本平衡和就近调配;b、考虑施工与后期利用;c、合理布置挖、填分区线,选择恰当的调配方向、运输路线;d、级配较好的土用在回填质量高的地区;3、土方开挖(1)、放线。

用木桩确定边界轴线的交点→测定边界轴线→测定内部马道所有轴线→根据边坡系数,用石灰在地面上标出开挖边线;(2)、土方开挖前,沿场地四周布设排水沟和截水沟,避免地表水流入开挖基坑内。

(3)、对渗水量较大的施工段,为保证边坡的稳定和干场作业,我们将采取措施降低地下水位至基础开挖面米以下;对可能影响施工及危害永久建筑物安全的其他渗漏水、地下水和泉水等采取就近开挖集水井、排水沟槽等措施。

(3)、挖土从上至下分层分段依次进行,每层分段开挖长度不得超过30m,严禁超挖或在上一层未加固完毕就开挖下一层。

在挖方边坡上如发现有滑坡等土体,向挖方一侧滑移和软弱夹层、裂隙时,及时清除和采取相应措施,以防止崩塌与下滑;当遇到地下管线时,应通知市政、电力部门,将期移位后再行施工。

(4)、在机械挖出支护坡面后,要求人工及时修整边坡。

基坑围护紧随上方开挖进行。

(5)、根据基坑监测提供的数据确定开挖深度,严禁出现超挖现象。

(6)、基坑的土方完成后排干积水和清底,及时进行下一工序的施工。

(7)、尽可能增加开挖工作面和运输路线,充分利用和保持装运地势差,加快装车速度。

(8)、施工场地在中部纵向铺设2条运土便道(宽6米、厚米的道碴)。

(9)、基坑挖土深度不得超过设计基底标高,如个别地方超挖、应用砂、碎石填补夯实;对软弱地基,经设计、监理同意后,可采取换填土层或加强垫层等办法。

(10)、土方工程不宜在雨天进行。

在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。

(11)、挖土在基底标高以上保留30CM左右有人工挖平清底,特别是承台的开挖必须由人工挖除,尽量减少对基土的扰动,并防止浸泡。

(12)、开挖中若遇土层性质发生变化时,应根据实际修改挖方边坡,及时报监理审批。

(13)、开挖过程中严格挖制好挖土标高,边挖边修边坡,以防坍塌,尤其是开挖承台的基坑土,应特别注意保护好工程桩。

(14)、挖至基坑底时,进行进行地基承载力检测。

以静力触探法为主,并结合地层岩性辅以标准贯入测试进行复核。

4、雨季施工土方开挖雨季施工时派专人注意收听收看天气预报,并与当地气象部门联系,随时掌握天气变化情况,根据天气情况安排施工。

(1)、做好临时排水沟、截水沟、的规划,规划排水分区,保证大雨来临不致雨水灌至路基和取土坑以及管道沟内。

(2)、配置足够的潜水泵,特别是取土坑、干渠开挖处,建筑物基坑处、倒虹吸倒流工程处等,以备抽水。

(3)、如果现场水流过大并夹带大量泥砂时,设好沉淀池,先进行沉淀污垢,再排入水道,以保证水道的畅通。

(4)、雨后基坑雨水、污泥必须全部排除后,再进行下一道工序施工。

(5)、根据工程特点,合理安排机具和劳动力,组织快速施工。

雨季施工适当缩小工作面,土方采用随挖、随运、随铺、随压实的方法,尽量当天施工当天成活.(6)、填土作业每日完工前,将表面整平作2-3%横坡并压实,以利迅速排水。

(7)、填土施工中遇雨认真对填土排压,雨晴立即开犁翻晒,充分利用两次降雨间隙,突击成活。

切不可观望等待,坐失良机。

(8)、在业主和当地有关部门领导下,做好本合同段的防汛和安全度讯工作,雨季配备一定数量的装土编织袋、发电机组、苫布等急防汛物品。

5、冬季施工(1)、采用防止冻结法开挖土方,在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于米。

(2)、开挖基槽时,必须防止基础下的基土遭受冻结。

如基槽开挖后的间歇时间,应在基底标高以上预留适当厚度的保温土层,或采用其他保温材料覆盖,以防止地基受冻;如遇到开挖土引起邻近建筑物的地基和基础暴露时,应采用防冻措施,以防止产生冻胀破坏。

6、土方开挖工程质量检验标准(如表)3、土方填筑工程施工工艺及其具体措施1、施工准备(1)、材料及主要机具:a、碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意),可用作表层以下填料。

其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。

b、粘性土应检验其含水率,必须达到设计控制范围,方可使用。

c、盐渍土一般不可使用。

但填料中不含有盐晶、盐块或含盐植物的根茎,并符合《土方与爆破工程施工及验收规范》附表的规定的盐渍土则可以使用。

d、装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。

e、碾压机械有:平碾、羊足碾和振动碾等。

f、一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)2m钢尺、20号铅丝、胶皮管等。

(2)、作业条件:a、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。

b、填土前,应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。

c、施工前,应做好水平高层标志布置。

如基槽或沟边上,每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点。

大面积场地上或地坪每隔一定距离钉上水平桩。

d、确定好土方机械车辆的行走路线,应事先经过检查,必要时要进行加固、加宽等准备工作。

同时要编好施工方案。

2、土方调配本标段土方填筑总量约万m3,填料全部取自开挖可利用土料。

其土方填筑的调配按照土方开挖的标准执行。

3、土方填筑工艺流程:基坑底地坪上清理——检验土质——分层铺土——分层碾压密实——检验密实度——修整找平——验收。

(1)、填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。

(2)、检验土质。

检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内。

如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。

(3)、填筑料回填应在建筑物混凝土强度达到设计强度70%后进行(其中顶板为75%),基槽回填应在箱涵两侧平衡上升,以防止混凝土结构发生变形。

(4)、填土应根据设计断面分层填筑压实。

每层铺土的厚度应根据土质、密实度要求和机具性能而定。

(5)、深浅两基坑相连时,应先填筑深基坑,填至浅基坑相同的标高时,再与浅基坑一起填夯。

如需分段填夯时,交接处应填成阶梯形,梯形的高宽比定为1:2。

上下层错缝距离不小于。

(6)、碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平碾:2km/h,羊足碾:3kw/h,振动碾:2km/h。

(7)、碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。

长宽比较大时,填土应分段进行。

每层接缝处应作成斜坡形,碾迹重叠左右,上下层错缝距离不应小于1m。

(8)、填方超出基底表面时,应保证边缘部位的压实质量。

填土后,按设计要求进行边坡修整。

(9)、在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。

(10)、建筑物周围50cm内的回填,厚度不得大于30cm,用蛙夯或人工夯填。

箱涵两侧结构高度范围内及倒虹全部回填非粘土。

(11)、回填土每层压实后,应按规定规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。

(12)、填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补土找平夯实。

4、雨季施工(1)、雨期施工时,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。

重要或特殊的土方回填,应尽量在雨期前完成。

(2)、雨期施工时,准备防雨措施和排水方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。
