中铁五局项目管理策划书编制指南

合集下载

红线成本预算编制细则

红线成本预算编制细则

中铁五局工程项目红线成本预算编制细则(试行)中铁五局(集团)有限公司合同成本管理部二○一○年八月中铁五局工程项目红线成本预算编制细则(试行)第一章总则一、为进一步加强工程项目的成本管理,完善企业内部承包机制,统一工程项目红线成本预算的编制方法及计费标准,提高项目的经济效益,根据《中铁五局(集团)有限公司工程项目红线成本预算管理办法》(中铁五合同[2008]461号文)有关规定,特制定本细则。

二、本细则适用于局管工程项目,其他项目可参照本细则执行。

三、本细则作为局管项目红线成本预算编审的依据,也可作为项目实施过程中成本控制与指导的参考。

第二章编制原则及依据一、编制原则1、平均先进水平原则红线成本预算价格以局成本管理平均先进水平为依据,而不是以各工区项目部实际成本价格或中标价为依据,本着鼓励先进、鞭策后进的宗旨确定局红线成本价格水平。

2、定额消耗统一原则红线成本预算编制以局企业定额的工料机消耗为基础,对不同项目或同一项目不同工区项目部,工料机消耗和基础单价执行统一标准,局指挥部(经理部)和工区项目部上报的消耗仅作为编制红线成本预算的参考。

3、结合项目实际原则红线成本预算编制以局批准的实施性施工组织设计和管理模式为依据,经现场调查,结合工程实际情况,按照有关规定和办法编制。

二、编制依据1、国家有关工程造价的法律、法规;2、招投标文件、施工承包合同;3、项目的设计文件、技术规范;4、局批准的实施性施工组织设计、管理模式和机构设置等;5、局红线成本预算价格库、企业定额和费用计算标准;6、同类工程的红线成本预算编制资料;7、类似项目的劳务市场价格;8、甲供和甲控材料采购价格;9、当地材料、机械设备及周转性材料市场价格等。

第三章红线成本预算文件组成红线成本预算文件由以下内容组成:一、封面及目录二、编制说明1、工程概况介绍项目的名称、位置、规模、合同价款、降造比例、合同工期、主要工程数量和特点等。

2、编制范围介绍红线成本预算编制包括的工程范围,对合同内项目未纳入红线成本预算的内容(如业主指定分包项目等)或已列入红线成本预算的合同外项目(如施工图重大方案调整等)需作出详尽说明。

技术方案编制指南

技术方案编制指南

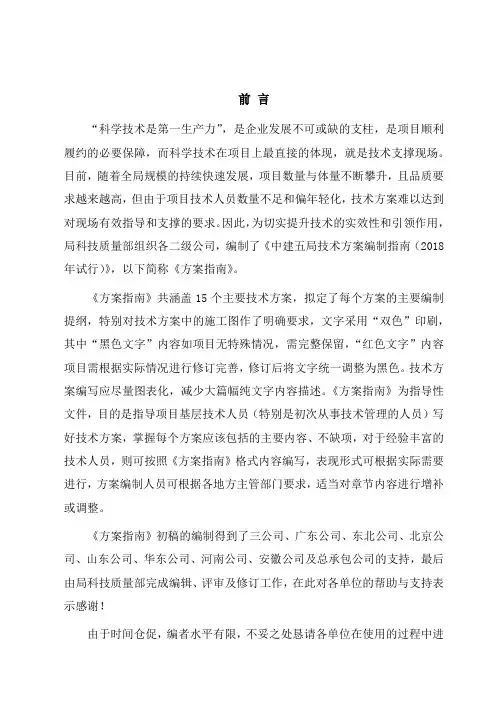

前言“科学技术是第一生产力”,是企业发展不可或缺的支柱,是项目顺利履约的必要保障,而科学技术在项目上最直接的体现,就是技术支撑现场。

目前,随着全局规模的持续快速发展,项目数量与体量不断攀升,且品质要求越来越高,但由于项目技术人员数量不足和偏年轻化,技术方案难以达到对现场有效指导和支撑的要求。

因此,为切实提升技术的实效性和引领作用,局科技质量部组织各二级公司,编制了《中建五局技术方案编制指南(2018年试行)》,以下简称《方案指南》。

《方案指南》共涵盖15个主要技术方案,拟定了每个方案的主要编制提纲,特别对技术方案中的施工图作了明确要求,文字采用“双色”印刷,其中“黑色文字”内容如项目无特殊情况,需完整保留,“红色文字”内容项目需根据实际情况进行修订完善,修订后将文字统一调整为黑色。

技术方案编写应尽量图表化,减少大篇幅纯文字内容描述。

《方案指南》为指导性文件,目的是指导项目基层技术人员(特别是初次从事技术管理的人员)写好技术方案,掌握每个方案应该包括的主要内容、不缺项,对于经验丰富的技术人员,则可按照《方案指南》格式内容编写,表现形式可根据实际需要进行,方案编制人员可根据各地方主管部门要求,适当对章节内容进行增补或调整。

《方案指南》初稿的编制得到了三公司、广东公司、东北公司、北京公司、山东公司、华东公司、河南公司、安徽公司及总承包公司的支持,最后由局科技质量部完成编辑、评审及修订工作,在此对各单位的帮助与支持表示感谢!由于时间仓促,编者水平有限,不妥之处恳请各单位在使用的过程中进行批评指正,我们收集反馈意见后,将及时修订完善。

同时,我们后续阶段将增补其他技术方案编制指南,切切实实达到《方案指南》的初衷。

中建五局科技质量部二零一七年十二月技术方案编制指南(2018试行)总目录一、普通模板工程设计与施工方案编制指南 (1)二、高大模板工程设计与施工方案编制指南 (21)三、铝合金模板工程设计与施工方案编制指南 (40)四、排桩锚索支护施工方案编制指南 (61)五、土钉墙支护施工方案编制指南 (80)六、大体积混凝土施工方案编制指南 (99)七、屋面工程施工方案编制指南 (117)八、悬挑式脚手架设计与施工方案编制指南 (130)九、附着升降式脚手架施工方案编制指南 (147)十、塔吊基础设计与施工方案编制指南 (168)十一、塔吊安装与拆卸方案编制指南 (187)十二、施工电梯基础设计与施工方案编制指南 (203)十三、施工电梯安装与拆卸方案编制指南 (216)十四、绿色施工方案编制指南 (232)十五、项目综合应急预案编制指南 (266)一、普通模板工程设计与施工方案编制指南目录1 编制说明 (4)1.1 编制依据 (4)1.2 编制人员 (4)1.3 发放范围 (4)2 工程概况 (5)2.1 工程概况 (5)2.2 构件概况 (5)3 模板及其支架设计 (6)3.1 模架选型及材料要求 (6)3.2 模架系统构造设计 (6)3.3 特殊部位模架构造 (8)3.4 模板工程施工图 (8)4 施工组织与部署 (9)4.1 组织机构 (9)4.2 施工准备 (9)4.3 施工安排 (10)4.4 资源配置 (10)5 施工流程及方法 (12)5.1 施工工艺流程 (12)5.2 施工方法 (12)5.3 模板拆除 (13)6 质量标准与控制措施 (14)6.1 质量验收标准 (14)6.2 质量控制措施 (14)7 安全文明施工措施 (15)7.1 安全保证措施 (15)7.2 文明施工措施 (15)8 应急预案 (16)8.1 编制目的 (16)8.2 应急组织机构及职责 (16)8.3 应急措施 (16)9 计算书 (18)9.1 主要材料参数及荷载标准值 (18)9.2 主要荷载取值 (18)9.3 墙、柱、梁、板、楼梯、异型模板及其支架计算 (18)10 附图 (20)1 编制说明1.1 编制依据1.2 编制人员1.3 发放范围2 工程概况2.1 工程概况2.2 构件概况**栋主要结构构件一览表(说明:对构件进行分类并自行编号,计算选型构件应为同类型构件中截面尺寸最大构件,墙、柱、梁、板构件计算选型数量分别不超过4个。

中建项目实施策划书编制指南(附表)

中建项目实施策划书编制指南(附表)

中建五局第三建设有限公司项目实施策划书编制指南发放编号:持有人:目录1、项目实施策划管理办法 -------------------------------22、项目现场策划书-------------------------------------183、项目施工策划书-------------------------------------344、项目商务策划书-------------------------------------685、项目资金策划书------------------------------------105项目策划管理办法第一章总则第一条为加强项目部在管理人员组成、职责划分、总进度安排、资源配置等方面的总体策划,加强集约管理和计划管理,防止项目盲目投入,特制定《中建五局三公司项目实施策划管理办法》(以下简称本办法)。

第二条本办法适用于所有新建项目的实施性项目策划的管理,不适用于投标阶段策划的管理。

所有新建项目必须编制《项目实施策划书》。

策划包括四个部分,分别是现场策划、施工策划、商务策划、资金策划。

第三条本办法规定了项目策划的编制、审批、检查等一系列要求,二级机构、项目部应严格遵照执行。

项目策划书的编制和执行情况纳入企业评价考核体系,通过项目综合考评、二级机构管理考评、日常工作检查、内部审计等监控体系对本办法的执行情况进行检查。

第四条项目策划编制前,由分公司总经理带队,分管领导、相应部门及项目班子参加,召开项目管理策划预备会。

主要内容包括项目承接情况、合同交底、项目目标确定等重大事项。

此次会议应形成会议纪要,作为策划编制的依据。

第五条项目策划编制的依据(一)合同文件、业主及相关方的要求;(二)项目设计文件;(三)适用的法律、法规、标准、规范等;(四)公司的运营管控标准化体系丛书;(五)企业资源状况、条件、有价值的历史数据;(六)工程情况与特点;(七)本办法规定的要求;(八)其他适应本办法的规定。

一级公路项目策划管理策划书

一级公路项目策划管理策划书

中铁五局楚雄连汪坝至南华县城一级公路项目项目治理策划书中铁五局(集团)有限公司楚南项目经理部2014年10月目录第一章项目概况 (3)一、工程概况 (3)二、合同造价情况 (4)第二章项目治理目标 (4)一、工程进度目标 (4)二、工程质量目标 (5)三、安全生产目标 (5)四、文明施工目标 (5)五、环境爱护目标 (6)六、职业健康目标 (6)七、成本效益目标 (6)八、节能减排治理目标 (6)九、信息化治理目标 (6)十、标准化治理目标 (6)十一、廉政建设目标 (8)第三章项目治理策划 (8)一、项目治理模式 (8)二、组织机构 (8)三、项目信息治理 (9)四、工程竣工验收治理 (9)第四章项目施工方案策划 (10)一、施工进度策划 (10)二、要紧施工方案 (10)三、砼配合比方案 (26)四、物资采购供应方案 (26)五、施工机械配置方案 (27)六、临时设施建设规划 (27)第五章项目经济策划 (30)一、合同收入组织治理 (30)二、项目责任成本治理 (30)三、分包治理模式与打算 (32)四、二次经营治理 (33)五、现金流分析及资金打算 (35)第六章安质环保及职业健康治理策划 (35)一、质量治理策划 (35)二、职业健康安全治理策划 (36)三、环境爱护治理策划 (41)四、节能减排治理策划 (43)第七章风险分析与对策 (44)一、项目风险分析评价 (44)二、风险对策 (45)三、风险例外治理 (47)第八章项目科研及创新(创优) (47)一、项目课题治理机构及职责 (47)二、科研及创新项目立项规划 (48)三、拟定实施打算 (48)四、成果验收与鉴定 (48)第九章 (48)一、项目成本要素限价 (48)二、项目盈亏点预测分析 (51)三、合同权利与义务重点分析 (51)第一章项目概况一、工程概况楚雄连汪坝至南华县城一级公路属国道G320线上海至瑞丽公路中的一段,项目的建设将提高现有道路等级,加快云南省国道网改造,促进高速公路、国道公路衔接配合,提高路网整体服务水平,满足楚雄市都市以后进展定位和以后区域经济、交通一体化的进展。

工程项目精细化管理手册

工程项目精细化管理手册

目录中铁五局工程项目精细化管理手册10第一章总则10第一条为加强中铁五局(集团)有限公司(以下简称局)工程项目管理,夯实项目管理基础,规范项目管理行为,健全项目管理体系,不断提高工程项目管理水平、盈利能力和核心竞争力,使项目管理工作更加标准化、规范化、专业化、程序化和系统化,有效促进局的可持续发展,特制定本手册。

10第二条本手册适用于局及子公司在建的国内外各类工程项目.本手册按照《中国中铁股份有限公司工程项目精细化管理办法》的篇章结构和条款内容编制。

局属各单位应制订相应的细则作为执行本手册的配套文件.10第三条工程项目管理遵循“集约化、标准化、精细化、全员、全过程、全覆盖”原则,项目层面的标准化、精细化突出体现在项目管理层级化、要素管控集约化、资源配置市场化、产品清单预算化、管理责任矩阵化、成本控制精细化、管理流程标准化、作业队伍组织化、管理报告格式化、经济活动分析制度化、绩效考核科学化、管理手段信息化、团队理念国际化等“13化”管理内容。

10第四条局、子公司层面实行法人管项目,项目管理的集约化突出体现在“12大集中”管控,包括:物资集中采购配送、设备集中采购和租赁、劳务分包集中管理、资金集中管理、施工组织设计集中管理、限价集中管理、管理策划集中进行、责任成本集中管控、二次经营集中组织、合同集中管理、业务流程集中制定、督导检查集中进行。

目的是增强局、子公司对项目的控制力,实现项目管理由前台管理向前台和后台协同管理转变,提高项目运行质量。

10第五条工程项目实施分级管理。

局是工程项目管理的管控层,局指、子公司是工程项目管理的主责层,子公司项目部是工程项目管理的执行层,作业队是工程项目管理的操作层.局合同成本管理部是组织指导工程项目精细化管理的归口部门。

11第二章投标管理11第六条标前调查11第七条投标评审11第八条项目投标总结11第九条合同签订11第三章前期策划13第十条经营交底13第十一条施工调查13第十二条管理交底14第十三条项目管理策划书14第四章组织管理15第十四条项目管理委员会15第十五条项目管理机构及职责15第十六条建立标准化流程21第十七条项目部岗位及定员23第十八条岗位责任书24第十九条项目部经济承包责任书24第二十条项目管理报告24第五章产品清单和责任矩阵25第二十一条建立项目产品清单25第二十二条建立项目管理责任矩阵26第二十三条试点推行26第六章后台管理26第二十四条建立完善后台管控体系26第二十五条后台支持、服务及督导27第二十六条关键要素资源后台集中管控28第二十七条加强信息化建设,强化后台管控28第七章合同管理29第二十八条合同管理原则29第二十九条项目合同管理职责分工29第三十条合同评审和签订30第三十一条合同履行31第三十二条例外管理32第八章成本管理33第三十三条成本要素控制33第三十四条责任成本管理体系34第三十五条项目部责任成本管理分工35第三十六条成本调查与策划36第三十七条责任成本预算编制37第三十八条责任成本预算审批和下达38第三十九条责任成本分解与计划38第四十条责任成本控制39第四十一条责任成本计价41第四十二条责任成本分析41第四十三条项目责任成本检查及预警42第四十四条责任成本考核和奖惩43第四十五条变更索赔(二次经营)管理44第九章物资管理45第四十六条物资市场调查45第四十七条物资计划管理46第四十八条物资供应商管理47第四十九条物资采购47第五十条物资验收与检验49第五十一条物资使用与盘点50第五十二条物资核算50第五十三条周转材料和小型机具管理52第五十四条物资调差资料管理53第五十五条工地剩余物资和废旧物资处理53第十章设备管理54第五十六条编制机械设备配置计划54第五十七条机械设备的集中装备采购54第五十八条机械设备租赁管理54第五十九条机械设备进(退)场管理55第六十条机械设备现场管理55第六十一条特种机械设备管理56第六十二条机械设备内业管理56第十一章分包管理57第六十三条分包模式57第六十四条分包原则57第六十五条劳务队伍选择57第六十六条劳务企业使用57第六十七条劳务企业进场58第六十八条分包方的现场管理59第六十九条分包限价及结算59第七十条劳务队伍考评62第十二章进度管理63第七十一条项目进度管理的要求63第七十二条施工进度跟踪64第七十三条施工进度检查与计划调整64第十三章技术管理65第七十四条技术管理体系65第七十五条设计文件审核66第七十六条工程设计变更67第七十七条标准规范68第七十八条工程测量69第七十九条施工组织设计和方案71第八十条技术交底74第八十一条试验检测管理76第八十二条技术资料83第八十三条科技管理83第八十四条节能减排85第八十五条安全质量技术管理85第八十六条物资设备相关技术管理工作86第八十七条工程计量与收方结算87第八十八条过程控制87第八十九条竣工文件及竣工交验88第十四章安全管理91第九十条安全生产保证体系91第九十一条安全生产策划92第九十二条安全教育93第九十三条安全防护94第九十四条安全检查94第九十六条安全事故报告及处理96第九十七条“安全标准工地”创建、申报96第十五章质量管理97第九十八条质量策划97第九十九条三检及工程首件制98第一百条工程旁站99第一百零一条领导带班99第一百零二条隐蔽施工及质量评定100第一百零三条成品保护及工程创优101第一百零四条质量事故报告及处置101第十六章环境职业健康卫生管理103第一百零五条环境管理103第一百零六条职业健康卫生管理104第十七章财务管理106第一百零七条财务机构和人员管理106第一百零八条财务政策106第一百零九条财务基础管理107第一百一十条合同保函及保证金107第一百一十一条预算管理107第一百一十二条资金管理108第一百一十三条债权债务管理109第一百一十四条劳务人员工资支付管理110第一百一十五条收入、成本、费用核算110第一百一十六条财务决算110第一百一十七条经济活动分析111第一百一十八条税务管理112第一百一十九条会计档案整理112第一百二十条财务监察113第十八章薪酬与绩效管理113第一百二十一条薪酬分配管理113第一百二十二条领导班子绩效考核分配113第一百二十三条一般员工绩效管理114第一百二十四条期末考核的基本条件114第一百二十五条亏损项目责任追究制115第十九章审计与监察管理115第一百二十六条内部审计115第一百二十七条外部审计116第一百二十八条效能监察117第二十章综合事务管理118第一百二十九条制度建设118第一百三十条驻地管理119第一百三十一条办公用品管理119第一百三十二条荣誉资料的管理119第一百三十三条保险集中管理120第一百三十四条印章管理120第一百三十五条施工影像管理120第二十一章收尾管理121第一百三十六条收尾项目的确认121第一百三十七条收尾项目人员管理121第一百三十八条收尾项目费用管理122第一百三十九条竣工结算管理122第一百四十条工程竣工验收123第一百四十一条工作移交123第一百四十二条工程资料归档及移交123第一百四十三条工程总结和项目部撤销124第一百四十四条项目投诉管理125第二十二章作业层建设126第一百四十五条作业层的组成126第一百四十六条管理重点126第一百四十七条作业层的培训127第一百四十八条作业层培育发展127第二十三章项目文化建设128第一百四十九条项目文化建设128第二十四章后评价131第一百五十条项目后评价的目的131第一百五十一条具体评价内容131第二十五章监督与检查132第一百五十二条监督与检查132第二十六章附则133第一百五十三条术语解释133第一百五十四条发布试行133中铁五局工程项目精细化管理手册前言工程项目是我们建筑施工企业生存发展的基础、经营效益的主要来源、企业管理的重中之重。

[中建]项目实施策划书编制指南(附表)

[中建]项目实施策划书编制指南(附表)

旗开得胜中建五局第三建设有限公司项目实施策划书编制指南旗开得胜发放编号:持有人:1目录1、项目实施策划管理办法 -------------------------------22、项目现场策划书-------------------------------------183、项目施工策划书-------------------------------------344、项目商务策划书-------------------------------------685、项目资金策划书------------------------------------1052项目策划管理办法第一章总则第一条为加强项目部在管理人员组成、职责划分、总进度安排、资源配置等方面的总体策划,加强集约管理和计划管理,防止项目盲目投入,特制定《中建五局三公司项目实施策划管理办法》(以下简称本办法)。

第二条本办法适用于所有新建项目的实施性项目策划的管理,不适用于投标阶段策划的管理。

所有新建项目必须编制《项目实施策划书》。

策划包括四个部分,分别是现场策划、施工策划、商务策划、资金策划。

第三条本办法规定了项目策划的编制、审批、检查等一系列要求,二级机构、项目部应严格遵照执行。

项目策划书的编制和执行情况纳入企业评价考核体系,通过项目综合考评、二级机构管理考评、日常工作检查、内部审计等监控体系对本办法的执行情况进行检查。

第四条项目策划编制前,由分公司总经理带队,分管领导、相应部门及项目班子参加,召开项目管理策划预备会。

主要内容包括项目承接情况、合同交底、项目目标确定等重大事项。

此次会议应形成会议纪要,作为策划编制的依据。

第五条项目策划编制的依据(一)合同文件、业主及相关方的要求;(二)项目设计文件;(三)适用的法律、法规、标准、规范等;(四)公司的运营管控标准化体系丛书;(五)企业资源状况、条件、有价值的历史数据;(六)工程情况与特点;3。

工程项目精细化管理手册

工程项目精细化管理手册

目录中铁五局工程项目精细化管理手册 (10)第一章总则 (10)第一条为加强中铁五局(集团)有限公司(以下简称局)工程项目管理,夯实项目管理基础,规范项目管理行为,健全项目管理体系,不断提高工程项目管理水平、盈利能力和核心竞争力,使项目管理工作更加标准化、规范化、专业化、程序化和系统化,有效促进局的可持续发展,特制定本手册。

(10)第二条本手册适用于局及子公司在建的国内外各类工程项目。

本手册按照《中国中铁股份有限公司工程项目精细化管理办法》的篇章结构和条款内容编制。

局属各单位应制订相应的细则作为执行本手册的配套文件。

(10)第三条工程项目管理遵循“集约化、标准化、精细化、全员、全过程、全覆盖”原则,项目层面的标准化、精细化突出体现在项目管理层级化、要素管控集约化、资源配置市场化、产品清单预算化、管理责任矩阵化、成本控制精细化、管理流程标准化、作业队伍组织化、管理报告格式化、经济活动分析制度化、绩效考核科学化、管理手段信息化、团队理念国际化等“13化”管理内容。

(10)第四条局、子公司层面实行法人管项目,项目管理的集约化突出体现在“12大集中”管控,包括:物资集中采购配送、设备集中采购和租赁、劳务分包集中管理、资金集中管理、施工组织设计集中管理、限价集中管理、管理策划集中进行、责任成本集中管控、二次经营集中组织、合同集中管理、业务流程集中制定、督导检查集中进行。

目的是增强局、子公司对项目的控制力,实现项目管理由前台管理向前台和后台协同管理转变,提高项目运行质量。

(10)第五条工程项目实施分级管理。

局是工程项目管理的管控层,局指、子公司是工程项目管理的主责层,子公司项目部是工程项目管理的执行层,作业队是工程项目管理的操作层。

局合同成本管理部是组织指导工程项目精细化管理的归口部门。

(11)第二章投标管理 (11)第六条标前调查 (11)第七条投标评审 (11)第八条项目投标总结 (11)第九条合同签订 (12)第三章前期策划 (13)第十条经营交底 (13)第十一条施工调查 (13)第十二条管理交底 (14)第十三条项目管理策划书 (14)第四章组织管理 (15)第十四条项目管理委员会 (15)第十五条项目管理机构及职责 (15)第十六条建立标准化流程 (21)第十七条项目部岗位及定员 (23)第十八条岗位责任书 (24)第十九条项目部经济承包责任书 (24)第二十条项目管理报告 (24)第五章产品清单和责任矩阵 (25)第二十一条建立项目产品清单 (25)第二十二条建立项目管理责任矩阵 (26)第二十三条试点推行 (26)第六章后台管理 (26)第二十四条建立完善后台管控体系 (26)第二十五条后台支持、服务及督导 (27)第二十六条关键要素资源后台集中管控 (28)第二十七条加强信息化建设,强化后台管控 (28)第七章合同管理 (29)第二十八条合同管理原则 (29)第二十九条项目合同管理职责分工 (29)第三十条合同评审和签订 (30)第三十一条合同履行 (31)第三十二条例外管理 (32)第八章成本管理 (33)第三十三条成本要素控制 (33)第三十四条责任成本管理体系 (34)第三十五条项目部责任成本管理分工 (35)第三十六条成本调查与策划 (36)第三十七条责任成本预算编制 (37)第三十八条责任成本预算审批和下达 (38)第三十九条责任成本分解与计划 (38)第四十条责任成本控制 (39)第四十一条责任成本计价 (41)第四十二条责任成本分析 (41)第四十三条项目责任成本检查及预警 (42)第四十四条责任成本考核和奖惩 (42)第四十五条变更索赔(二次经营)管理 (44)第九章物资管理 (45)第四十六条物资市场调查 (45)第四十七条物资计划管理 (46)第四十八条物资供应商管理 (46)第四十九条物资采购 (47)第五十条物资验收与检验 (49)第五十一条物资使用与盘点 (50)第五十二条物资核算 (50)第五十三条周转材料和小型机具管理 (51)第五十四条物资调差资料管理 (53)第五十五条工地剩余物资和废旧物资处理 (53)第十章设备管理 (53)第五十六条编制机械设备配置计划 (53)第五十七条机械设备的集中装备采购 (54)第五十八条机械设备租赁管理 (54)第五十九条机械设备进(退)场管理 (55)第六十条机械设备现场管理 (55)第六十一条特种机械设备管理 (56)第六十二条机械设备内业管理 (56)第十一章分包管理 (57)第六十三条分包模式 (57)第六十四条分包原则 (57)第六十五条劳务队伍选择 (57)第六十六条劳务企业使用 (57)第六十七条劳务企业进场 (58)第六十八条分包方的现场管理 (59)第六十九条分包限价及结算 (59)第七十条劳务队伍考评 (62)第十二章进度管理 (63)第七十一条项目进度管理的要求 (63)第七十二条施工进度跟踪 (64)第七十三条施工进度检查与计划调整 (64)第十三章技术管理 (65)第七十四条技术管理体系 (65)第七十五条设计文件审核 (66)第七十六条工程设计变更 (67)第七十七条标准规范 (68)第七十八条工程测量 (69)第七十九条施工组织设计和方案 (71)第八十条技术交底 (74)第八十一条试验检测管理 (76)第八十二条技术资料 (83)第八十三条科技管理 (83)第八十四条节能减排 (85)第八十五条安全质量技术管理 (85)第八十六条物资设备相关技术管理工作 (86)第八十七条工程计量与收方结算 (87)第八十八条过程控制 (87)第八十九条竣工文件及竣工交验 (88)第十四章安全管理 (91)第九十条安全生产保证体系 (91)第九十一条安全生产策划 (92)第九十二条安全教育 (93)第九十三条安全防护 (94)第九十四条安全检查 (94)第九十六条安全事故报告及处理 (96)第九十七条“安全标准工地”创建、申报 (96)第十五章质量管理 (97)第九十八条质量策划 (97)第九十九条三检及工程首件制 (98)第一百条工程旁站 (99)第一百零一条领导带班 (99)第一百零二条隐蔽施工及质量评定 (100)第一百零三条成品保护及工程创优 (101)第一百零四条质量事故报告及处置 (101)第十六章环境职业健康卫生管理 (103)第一百零五条环境管理 (103)第一百零六条职业健康卫生管理 (104)第十七章财务管理 (106)第一百零七条财务机构和人员管理 (106)第一百零八条财务政策 (106)第一百零九条财务基础管理 (107)第一百一十条合同保函及保证金 (107)第一百一十一条预算管理 (107)第一百一十二条资金管理 (108)第一百一十三条债权债务管理 (109)第一百一十四条劳务人员工资支付管理 (110)第一百一十五条收入、成本、费用核算 (110)第一百一十六条财务决算 (110)第一百一十七条经济活动分析 (111)第一百一十八条税务管理 (112)第一百一十九条会计档案整理 (112)第一百二十条财务监察 (113)第十八章薪酬与绩效管理 (113)第一百二十一条薪酬分配管理 (113)第一百二十二条领导班子绩效考核分配 (113)第一百二十三条一般员工绩效管理 (114)第一百二十四条期末考核的基本条件 (114)第一百二十五条亏损项目责任追究制 (114)第十九章审计与监察管理 (115)第一百二十六条内部审计 (115)第一百二十七条外部审计 (116)第一百二十八条效能监察 (117)第二十章综合事务管理 (118)第一百二十九条制度建设 (118)第一百三十条驻地管理 (119)第一百三十一条办公用品管理 (119)第一百三十二条荣誉资料的管理 (119)第一百三十三条保险集中管理 (119)第一百三十四条印章管理 (120)第一百三十五条施工影像管理 (120)第二十一章收尾管理 (121)第一百三十六条收尾项目的确认 (121)第一百三十七条收尾项目人员管理 (121)第一百三十八条收尾项目费用管理 (121)第一百三十九条竣工结算管理 (122)第一百四十条工程竣工验收 (122)第一百四十一条工作移交 (123)第一百四十二条工程资料归档及移交 (123)第一百四十三条工程总结和项目部撤销 (124)第一百四十四条项目投诉管理 (125)第二十二章作业层建设 (126)第一百四十五条作业层的组成 (126)第一百四十六条管理重点 (126)第一百四十七条作业层的培训 (127)第一百四十八条作业层培育发展 (127)第二十三章项目文化建设 (128)第一百四十九条项目文化建设 (128)第二十四章后评价 (131)第一百五十条项目后评价的目的 (131)第一百五十一条具体评价内容 (131)第二十五章监督与检查 (132)第一百五十二条监督与检查 (132)第二十六章附则 (133)第一百五十三条术语解释 (133)第一百五十四条发布试行 (133)中铁五局工程项目精细化管理手册前言工程项目是我们建筑施工企业生存发展的基础、经营效益的主要来源、企业管理的重中之重。

项目策划编制指南(本)

项目策划编制指南(本)

中建五局第三建设有限公司项目策划编制指南(最终版本)(WJBZ-CS0102-2011)发放编号:持有人:目录第一部分编制要求1、项目策划管理办法-----------------------------------2第二部分策划示文本1、项目现场策划书-------------------------------------182、项目施工策划书-------------------------------------343、项目商务策划书-------------------------------------684、项目资金策划书------------------------------------105第一部分项目策划管理办法第一章总则第一条为加强项目部在组织机构、职责划分、总进度安排、资源配置、总承包管理等面的总体策划,加强集约管理和计划管理,防止项目盲目投入,特制定《中建五局三公司项目策划管理办法》(以下简称本办法)。

第二条所有新建项目必须编制《项目策划书》。

策划包括四个部分,分别是现场策划、施工策划、商务策划、资金策划。

第三条本办法规定了项目策划书的编制、审批、检查等一系列要求,二级机构、项目部应格遵照执行。

项目策划书的编制和执行情况纳入企业评价考核体系,通过项目综合考评、二级机构管理考评、日常工作检查、部审计等监控体系对本办法的执行情况进行检查。

第四条本办法适用于所有新建项目的实施性项目策划的管理,不适用于投标阶段策划的管理。

第二章项目策划书的编制第五条项目中标后,施工进场前,由二级机构总经理主持,召开《项目策划书》编制预备会,分管领导、相应部门参加,项目班子参与。

会议主要容包括项目承接情况、合同交底、项目目标确定等重大事项,明确项目管理团队、资源组织、施工案的选择等。

由二级机构工程部填写《项目策划任务表》(附表1),明确责任人员(部门)及完成时间,作为策划编制的依据。

第六条各责任部门或责任人按照任务表要求,及时编制《项目策划书》,并对主要的策划措施提供相应说明,项目部参与策划书的编制工作。

关于印发《中铁五局建筑公司项目管理策划编制评审管理办法》的通知

关于印发《中铁五局建筑公司项目管理策划编制评审管理办法》的通知

中铁五局集团建筑工程有限责任公司文件建工程〔2014〕192号关于印发《中铁五局建筑公司项目管理策划编制评审管理办法》的通知公司所属各单位、直管项目部:《中铁五局建筑公司项目管理策划编制评审管理办法》经建筑公司2014年11月27日第五次总经理办公会审议通过,现予以下发,请遵照执行。

附件:中铁五局建筑公司项目管理策划编制评审管理办法2014年12月1日抄送:副三总师以上领导;公司本部各部室,存档(2份)。

中铁五局建筑公司办公室2014年12月1日印发附件中铁五局建筑公司项目管理策划编制评审管理办法第一章总则第一条规范项目计划书内容应覆盖的范围和文本格式,明确项目管理策划的编制和评审,特制定本规定。

第二条项目管理策划编制的目的主要是了解施工条件,核对并改善设计,为编制施工组织设计和施工部署提供基础资料。

第三条项目管理策划编制依据:施工调查报告、局公司项目精细化管理手册,公司相关部门对项目实施管理工作的要求,国家及项目所在地区法律法规。

第四条项目管理策划编制要求:项目管理策划书应按项目目标要求编制,与项目目标责任书的各项目标一致,并有保证完成项目目标的具体措施。

第五条项目管理策划书编制部门:大型项目(1亿元以上),由公司分管系统的领导牵头编制,由工程部、安质部、合同成本部、机械部、物资部、试验室、财务部、分公司、项目经理部等编制相关内容,工程部负责汇总、整理资料,形成书面策划书。

小型项目(1亿元以下)由各分公司、项目经理部负责组织项目部相关部门编制,项目经理负责汇总、整理资料,形成书面策划书,报公司工程部。

第六条评审程序:大型项目(1亿元以上),由公司工程部汇总编制完成后,报公司分管领导评审,评审完后,报送公司相关部门及项目经理部执行。

小型项目(1亿元以下),项目部报送公司工程部、安质部、合同成本部、物资部、财务部进行评审,项目部根据各部门意见,对项目管理策划书进行修改和完善,报分管领导评审,评审完后,项目部按项目管理策划书执行。

中铁五局推行工程项目标准化管理工作指南(附件)

中铁五局推行工程项目标准化管理工作指南(附件)

中铁五局(集团)有限公司推行工程项目标准化管理工作指南2009年8月5日前言为了对各项目部(概指局指挥部、公司项目经理部,以下同)推进工程项目(以下简称项目)标准化管理提供指导,特编制本指南。

本指南包括五个方面的内容:一是总则。

主要概述本指南的编制依据、适用范围、性质以及应用(如何应用本指南)。

二是项目标准化管理体系框架。

主要介绍项目标准化管理包括的四个方面,即规章制度标准化、人员配置标准化、现场管理标准化、过程控制标准化,并以框图的形式展示项目标准化管理体系的结构与内容,以及四个方面的关系。

三是规章制度在标准化管理体系中的执行路径。

主要是通过关联表的形式,进一步说明各项规章制度在标准化管理体系的另外三个方面的执行关联情况。

四是推进项目标准化管理的主要阶段。

着重介绍四个主要阶段,即建立体系文件、构建运行体系、运行与完善、验收总结。

五是项目标准化管理体系文件编写指南。

这是本指南的重点部分,从总要求、主要依据、编写的基本步骤、需编写的内容(文本目录)、编写基本要求进行说明,提供编写指南。

目录一、总则 (3)二、项目标准化管理体系框架 (3)三、规章制度与人员配置、现场管理、过程控制的关联 (4)四、推进项目标准化管理的主要阶段 (6)五、项目标准化管理体系文件编写指南 (8)(一)总要求 (8)(二)主要依据 (8)(三)编写的基本步骤 (8)(四)需编写的体系文件内容 (9)(五)编写基本要求 (14)附件附件1 中铁五局工程项目标准化管理体系框图附件2 工程项目标准化管理体系框架展开图附件3 规章制度标准化管理体系框架展开图附件4 人员配置标准化管理体系框架展开图附件5 现场管理标准化管理体系框架展开图附件6 过程控制标准化管理体系框架展开图附件7 规章制度在人员配置、现场管理、过程控制中的执行关联表一、总则本指南以《铁路建设项目标准化管理指导意见》、《铁路建设项目标准化管理体系框图》和《中铁五局关于推行工程项目标准化管理的指导意见》(中铁五办[2009]383号)为指导,并参照上海铁路局铁路建设项目标准化管理体系模式及其文件,结合五局实际进行编写。

项目策划管理办法

项目策划管理办法

关于印发《中铁建设集团有限公司项目三项策划管理办法》的通知集团所属各单位:为进一步做好集团公司工程项目的三项策划管理,明确各级管理职责,规范三项策划的编制、审核、审批和实施要求,特制定本办法。

望各单位认真学习,贯彻实施。

中铁建设集团有限公司2015年3月25日附件:三项策划指导书中铁建设集团有限公司项目三项策划管理办法第一章总则第一条为加强集团公司项目的前期三项策划管理工作,明确的策划书内容及审核要求,特制定本管理办法。

第二条三项策划的定义:三项策划指技术和成本策划、商务策划、资金策划三个方面。

第三条适用范围:本办法适用于集团公司范围各区域公司及专业公司项目部。

第二章组织机构及管理职责第四条集团公司管理职责集团公司成立项目三项策划管理领导小组,由集团公司总经理担任组长,集团公司三总师任副组长。

集团技术部、经济管理部、物资设备部、工程部、财务部部长共同组成三项策划领导小组。

集团公司技术部作为策划管理及实施过程监督的牵头部门,负责制定相关管理办法,通报各二级单位三项策划开展情况。

领导小组不定期到现场抽查三项策划工作的开展。

第五条各二级单位管理职责分公司成立策划小组,分公司总经理任策划小组组长,分公司总工程师、总经济师、总会计师任副组长,分公司总工程师负责策划小组的日常工作协调及具体安排。

策划小组成员由分公司技术质量部、经济管理部、财务部、物资部人员及项目部项目经理、总工程师、成本经理组成,分公司技术质量部为项目三项策划的牵头部门。

技术质量部负责技术方案策划,商务策划中与技术相关的措施制定;经济管理部负责成本策划、商务策划;财务部负责资金策划;物资设备部负责材料价格信息咨询,项目部相关人员参与策划书的编制。

第六条项目部管理职责项目部参与策划书的编制,配合分公司做好相关工作支持。

负责落实策划中的相关内容,按照策划书的各项指标要求组织施工生产。

第三章策划书的编制与审批第七条项目投标阶段要做好项目三项策划的商务策划部分,重点针对不平衡报价策略,招标文件条款分析及对策,报价亏损项的具体措施等。

中建五局施工组织设计编制内容指南(模板)

中建五局施工组织设计编制内容指南(模板)

施工组织设计编制内容指南1 总则1.0.1 为保证各单位施工组织设计编制的科学化、规范化,统一施工组织设计编制格式和编制内容,避免形式主义,提高项目文件编制效率,切实发挥其指导作用,制定本指南。

1.0.2本指南适用于中建五局房建类工程实施性施工组织设计的编制。

1.0.3本指南依据国家标准《建筑工程施工组织设计规范》GBT 50502-2009和《建设工程项目管理规范》GB/T50326-2006的基本原则,结合公司实际情况和工程实践经验编制。

1.0.4 编制施工组织设计除执行本指南外,尚应符合国家现行有关法律、法规和强制性标准的规定。

12 基本规定2.1内容要求2.1.1 施工组织设计的内容应具有真实性和预见性,能够客观反映实际情况。

2.1.2 施工组织设计的内容应涵盖项目的施工全过程,做到技术先进、部署合理、工艺成熟,针对性、指导性、可操作性强。

2.1.3 施工组织设计中的施工方案、进度计划和现场平面布置宜在多种方案比较的基础上择优选用。

2.1.4 施工组织设计中应用的新技术、新工艺、新材料和新设备,应通过有关部门组织的鉴定。

2.1.5 施工组织设计编制的依据和引用的素材应是现行有效的,不得引用国家废止的文件和标准。

严禁在施工组织设计中使用国家、省、市明令淘汰和禁止的建筑材料和施工工艺。

2.1.6 施工组织设计的内容应包括基本内容和附加内容,附加内容根据实际情况增加。

2.1.7积极开发、使用新技术和新工艺,推广应用新材料和新设备。

2.1.8采取技术和管理措施,推广建筑节能和绿色施工。

2.2编制原则2.2.1 施工组织设计根据不同的编制阶段,可分为投标施工组织设计和实施性施工组织设计,本指南仅针对实施性施工组织设计。

2.2.2 施工项目不管大小,只允许编制一个施工组织设计,且不划分施工组织总设计和单位工程施工组织设计,也不应出现其他的命名(如施工策划),统一命名为某项目施工组织设计。

2.2.3 施工组织设计是指导项目进行施工全过程各项施工活动的纲领性文件,其他下级文件的编制都应遵守其要求,施工组织设计的管理应遵守《施工组织设计管理办法》的规定。

中建项目实施策划书编制指南附表

中建项目实施策划书编制指南附表
项目ci购置标准序号项目名称规格型号数量单价元金额元备注1门楼10米15米1米2600制作安装2办公室围档b式组合25米2米200制作安装3不锈钢项目部门牌06米09米160制作安装4外围墙做字中国建筑a式组合90包工包料5外围墙刷踢脚线上下各02米03米6元米包工包料6安全帽编号一套a30制作安装7会议室pvc字中建五局三公司微标360制作安装8代表作065米05米90高档镜框9企业宗旨105米06米160高档镜框10卷帘12米18米56安装印字11机械操作规程05米075米30订架子背板布12钢筋棚标语高度1米50元m角钢焊架子制作安装13胸卡卡套4pvc卡14岗位职责055米039米12写真装裱15物资标识牌02米03米10pvc板贴户外写真16不锈钢七牌一图12米08米4500制作安装17不锈钢七牌一图做内容12米08米120订架子双背板布后背板刷中建兰油漆18不锈钢宣传栏27米1米1000制作安装19不锈钢导向牌340制作安装203米旗台做有钛金字中建五局三公司微标04米04米600制作安装21大门做字中国建筑50包工包料22大门刷油漆8米2米2个12包工包料23农民工学校牌子05米075米120制作安装24不锈钢门牌028米009米9制作安装25内围墙刷踢脚线上下各02米03米6包工包料26红色安全帽贴字中国建筑3制作安装27不锈钢旗杆1根11米2根10米6500制作安装28门柱刷油漆2米1米4面2个36米1米4面2个12包工包料29出入证130限载牌04米06米25订架子背板布31宿舍门牌编号028米009米4制作安装32栏杆标语24米12米50角钢焊架子制作安装33重大危险源标识牌2米12米50角钢焊架子制作安装34项目经理信和展板045米09米25制作安装35信和三合一展板15米11米50角钢焊架子制作安装36不锈钢安全警示镜23米12米900制作安装37内围垟标语07米07米15中国建筑品质重于泰山38围墙品牌宣传6米3米2块120角钢焊架子制作安装镀锌板39塔吊标识牌6米12米2块900角钢焊架子制作安装40塔吊操作牌12米18米120角钢焊架子制作安装41配合比标牌12米08米50订架子背板布42配电瓶ci覆盖高04米30角钢焊架子制作安装43欢迎牌架子06米09米16044横幅1米高745安全帽标示13cmx3cm46配电箱标示1221x21cm12x12cm第二章项目策划书的编制第八条

楚南项目管理策划书

楚南项目管理策划书

中铁五局楚雄连汪坝至南华县城一级公路项目项目管理策划书中铁五局(集团)有限公司楚南项目经理部2014年10月目录第一章项目概况 (3)一、工程概况 (3)二、合同造价情况 (4)第二章项目管理目标 (4)一、工程进度目标 (4)二、工程质量目标 (5)三、安全生产目标 (5)四、文明施工目标 (5)五、环境保护目标 (6)六、职业健康目标 (6)七、成本效益目标 (6)八、节能减排管理目标 (6)九、信息化管理目标 (6)十、标准化管理目标 (6)十一、廉政建设目标 (8)第三章项目管理策划 (8)一、项目管理模式 (8)二、组织机构 (8)三、项目信息管理 (9)四、工程竣工验收管理 (9)第四章项目施工方案策划 (10)一、施工进度策划 (10)二、主要施工方案 (10)三、砼配合比方案 (26)四、物资采购供应方案 (26)五、施工机械配置方案 (27)六、临时设施建设规划 (27)第五章项目经济策划 (30)一、合同收入组织管理 (30)二、项目责任成本管理 (30)三、分包管理模式与计划 (32)四、二次经营管理 (33)五、现金流分析及资金计划 (35)第六章安质环保及职业健康管理策划 (35)一、质量管理策划 (35)二、职业健康安全管理策划 (36)三、环境保护管理策划 (41)四、节能减排管理策划 (43)第七章风险分析与对策 (44)一、项目风险分析评价 (44)二、风险对策 (45)三、风险例外管理 (47)第八章项目科研及创新(创优) (47)一、项目课题管理机构及职责 (47)二、科研及创新项目立项规划 (48)三、拟定实施计划 (48)四、成果验收与鉴定 (48)第九章 (48)一、项目成本要素限价 (48)二、项目盈亏点预测分析 (51)三、合同权利与义务重点分析 (51)第一章项目概况一、工程概况楚雄连汪坝至南华县城一级公路属国道G320线上海至瑞丽公路中的一段,项目的建设将提高现有道路等级,加快云南省国道网改造,促进高速公路、国道公路衔接配合,提高路网整体服务水平,满足楚雄市城市未来发展定位和未来区域经济、交通一体化的发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁五局项目管理策划书编制指南第一章概述一、项目管理策划的目的项目管理策划是以项目施工承包合同为基础,在符合国家法律、法规及企业管理制度的条件下,前期对工程项目进行整体策划,为项目实施过程的精细化管理提供行动纲领,以达到项目管理效益最大化和风险最小化为目的管理行为。

项目管理策划书是围绕实现项目成本、工期、质量、安全、环保等管理目标,以确定项目组织机构、管理模式、分包模式及材料采购模式等;明确人员、机械、材料、料具、资金、技术等资源配置方案;明确公司和项目经理部的职责和授权关系;明确项目合约管理及二次经营活动等重要工作的项目管理纲领性文件。

二、项目管理策划的原则1.全面履约原则全面履行业主合同义务,确保实现业主和公司各项管理目标。

2.统筹兼顾原则统筹兼顾项目安全、质量、工期、成本、环保、职业健康、文明施工目标,确保均衡生产,实现项目效益最大化。

3.成本核心原则以成本管理为核心,通过项目精细化管理,提高管理水平,确保实现公司管理目标。

4.动态管理原则定期对照分析管理策划的实施情况,及时进行动态调整,确保最终目标的顺利实现。

三、项目管理策划的编制依据1.项目施工承包合同2.施工设计图纸及文件3.施工调查报告4.公司管理目标5.业主及公司管理制度6.国家、省、市现行的有关工程建设的法规、标准。

第二章编制机构与职责分工一、编制机构项目部成立项目管理策划书编制小组。

组长:项目经理(常务副经理)副组长:总工程师组员:其他班子成员,相关部门负责人,架子队和各站、场、室的负责人。

项目管理策划书编制小组设办公室,设在项目工程部。

二、职责分工1.公司分管副总经理组织公司各部门对项目部上报的《项目管理策划书》进行评审,批准通过评审后的《项目管理策划书》下发执行。

2.公司各部门项目开工后应及时完成施工调查报告和项目管理交底工作,交底内容包括工程技术管理、工经管理、安全质量管理、环保及职业健康管理、财务管理、业绩考核、法律事务及党群工作交底。

督促指导项目部编制《项目管理策划书》,并对《项目管理策划书》进行评审,提出评审意见。

3.项目部根据公司管理目标要求和相关规定,及时组织研究和编制《项目管理策划书》,由项目经理组织项目管理委员会评审后,上报公司审批,并负责组织实施。

《项目管理策划书》由各部门分别负责专业章节策划编制和修改,分管领导审核,由工程部负责汇总、定稿和报审,具体分工见下表。

项目管理策划书专业章节编制分工表第三章项目管理策划书内容一、项目概况内容主要包括:工程概况、设计概算及投标降价情况、项目主要工程数量、重难点工程、合同工期、参建单位等内容。

项目概况可引用项目承包合同书或招标文件或施工设计图纸中相关内容,根据铁路、公路、市政等行业情况进行描述。

二、管理目标项目管理目标应结合承包合同要求、公司管理目标和项目部的目标确定,管理目标分成本目标、工期目标、质量目标、安全目标、环保目标、职业健康目标、文明施工等分别进行描述,可以按单项工程、单位工程分类对成本目标进行重点描述。

三、项目管理策划项目管理策划的内容主要包括:1.管理模式项目部根据公司确定的管理模式进行描述,如费率分包、专业分包、劳务分包、架子队自行施工、专业公司施工或前几者的混合模式,描述时简要介绍各施工分包承担任务的情况。

2.组织机构项目部根据项目具体机构设置情况进行描述。

3.架子队任务划分主要是按工程专业进行任务划分。

4.职责分工(责任矩阵)按公司下发的责任矩阵模块,完成本项目的责任矩阵。

5.大项产品清单按公司下发的大项产品清单模块,根据项目的情况纵向扩展产品包,产品包宜粗不宜细。

6.员工绩效考核根据公司的相关规定,结合项目的具体情况,对拟采用的绩效考核办法按岗位情况进行简要描述。

四、项目施组策划项目施组策划的内容主要包括:1.进度计划按合同工期及重要节点(如架梁通道或铺轨节点)时间要求,对项目部的所有结构物完工时间做出统筹安排,特别是隧道、连续梁、现浇梁、车站等地段要留有富余时间。

2.主要施工方案对水中墩、深基础、高墩、长大桥、长大隧道、瓦斯隧道、特殊路基处理地段等做出至少一至二套专项施工方案,列明每套方案的经济情况进行比选。

3.砼配合比方案结合项目主要物资供应方案和设计文件要求,对项目主要混凝土配合比方案进行分析和比选。

4.物资采购供应方案项目进场后对项目周围再次进行详细的施工调查,按项目预算的材料消耗量结合公司物资管理的相关规定,对本项目的物资列出ABC等级,对重要等级的材料提出具体的供应方案。

5.施工机械配置方案在充分考虑公司现有的机械设备基础上,提出设备配置方案,主要机械设备的进出场时间及机械配件的供应方案。

6.临时设施建设方案对梁厂、轨道板厂、铺轨基地、预制场、搅拌站、便道、电力等大临工程进行专项规划,通过比选控制临时设施建设规模和成本。

五、项目经济策划项目经济策划的内容主要包括:1.合同收入管理开展合同经济分析研究、提出合同收入组织策略、验工计价和末次清算的管理思路和工作设想。

2.责任成本管理根据公司责任成本要求,确定项目部责任承包管理模式、核算单元划分、预算编制与分解、成本核算与考核兑现及项目经济活动分析的管理思路和具体设想。

确保项目责任承包落实到核算单位、核算工号,责任承包层层落实,项目成本整体可控。

3.分包模式与计划简要描述项目部拟采用的分包管理模式、队伍引入方案、分包价格控制、验工结算管理等。

4.二次经营策划根据公司管理交底要求,对项目的二次经营题材全面梳理,对二次经营进行具体策划,落实到责任人、完成时限,对重大经营题材做出专项策划等。

5.现金流分析及资金计划项目财务部根据施组安排的年度完成计划和成本预算分析,结合公司对项目资金的管理要求,分析项目施工期内现金流分析及资金需求计划。

6.成本管理要点项目部根据公司的责任成本有关规定,具体研究项目成本控制的主要途径及风险应对策略。

重点对施工方案优化、地材供应(自行开采、联合开采、买断资源)、路面厚度、混凝土配合比优化、大型设备及周转料具的采购与租赁进行技术经济比较分析,对施工图优化及正/负量差处理提出明确的管理要求。

六、安质环保及职业健康管理策划1.质量管理策划根据行业特征和项目实际,制定项目质量管理策划方案。

2.职业健康安全管理策划根据行业特征和项目实际,制定项目职业健康安全管理策划方案。

3.环境保护管理策划根据行业、地方特征和项目实际,制定项目环境保护管理策划方案。

4.节能减排管理策划根据《中华人民共和国节约能源法》和《公共机构节能条例》要求,以提高能源利用效率为核心,策划节电、节水、节油、节气、节约办公耗材“五节”措施方案。

七、风险分析与对策针对项目风险评价的结果,主要包括政治风险、合同风险、技术风险、经济风险、自然环境风险、工期风险等评价结果,为了有效降低项目风险,确保项目管理目标的实现,研究制定风险控制目标和风险对策方案,并明确风险控制职责与权限。

包括:风险分析、风险对策、例外管理。

八、项目科研及创新(创优)1.项目课题管理机构及职责项目部针对要拟定的课题成立管理机构,明确职责,经费等事项。

2.科研及创新项目立项规划对要拟定的科研项目列出清单、做出规划。

3.拟定实施计划对预计可以立项目的科研项目,拟定实施计划,计划宜粗不宜细,列明时间节点。

4.成果验收与鉴定对科研的成果做出预判,对验收和鉴定的专家人员作出规划。

九、项目管理策划书模板本指南提供一套通用的项目管理策划书模板(见附件,将适时完善更新),仅供各公司和项目编制策划书时参考,各公司可根据本公司业务特点,进行内容增减并修改完善。

第四章项目管理策划编制流程项目管理策划应以公司管理目标和施工调查为基础,由工程部负责策划书编制,其他部门配合。

项目部主要管理人员到位后,由项目经理组织会议,确定项目管理策划书编制原则、范围和要求,制订项目管理策划书编制提纲,并组织施工调查。

各部门编制施工调查报告和各专业项目管理策划书并交由工程部汇总,评审通过后按程序报公司审批。

一、明确策划纲要项目主要管理人员到位后,项目经理立即组织专题会议,布置施工调查工作安排和任务分工,明确项目管理策划书编制原则、范围和相关要求,确定项目策划书提纲。

二、组织施工调查任务布置会完后,项目经理立即组织领导班子成员、各业务部门负责人,按照分工安排,分专业对施工进行深入细致地调查。

三、编写专业方案施工调查完成后2天内,根据施工调查情况,工程、工经、物资、机械、试验、财务等部门负责人结合公司有关项目管理要求和项目管理策划书提纲,制定《项目管理策划书》(本专业章节)后交工程部汇总。

四、编制策划初稿工程部在收到各专业提交的资料3天内,汇总各专业提交的施工调查报告和分专业项目管理策划书,编制《项目管理策划书》(初稿)。

五、专业章节审核《项目管理策划书》(初稿)形成后,项目部领导根据分工,从各自专业角度,审核、修改项目管理策划书。

在收到审核资料后3天内完成。

六、项目集体评审专业章节审核完成后,项目经理应立即组织项目班子成员、各部门负责人集中评审项目管理策划书,并提出评审意见。

七、修改完善策划工程部在评审会议结束后2天内,根据评审意见,修订完善形成《项目管理策划书》(报审稿)。

八、审核确认上报《项目管理策划书》(报审稿)形成后,项目经理及时审核,确认无误后,上报公司审批。

九、公司评审批复公司收到项目部《项目管理策划书》(报审稿)后,由公司分管领导组织,相关业务部门参加,根据现场情况和公司管理目标要求,对《项目管理策划书》组织评审,研究提出修改意见,正式批复《项目管理策划书》(可附修改意见),并进行项目管理交底。

十、组织现场落实项目部在收到《项目管理策划书》批复后,应及时根据批复意见和管理交底修改细化,形成《项目管理策划书》(批复版),报公司备案。

并建立责任落实制度,分工分确,责任到人,确定完成时间节点和项目管理考核目标等内容,并在过程中认真组织落实。

第五章项目管理策划书修订施工过程中,项目有关情况发生变化时(如业主对工期提出新的要求、项目范围调整,施工环境改变,成本或收支情况变动等),项目部针对变化情况对项目管理策划进行调整,修订相应的项目管理策划文件。

修订后的《项目管理策划书》按原程序进行审批,最终形成《项目管理策划书》(修订版)并报公司备案。

第六章其他本指南自发布之日起开始实行,由局成本部负责解释。

如在执行过程中,公司或项目有改进建议,请及时向局成本部反馈。

附:《工程项目管理策划书》(模板)。
