混凝土内墙面采用粉刷石膏抹灰施工技术

合集下载

石膏抹灰施工要点方案

石膏抹灰施工要点方案

石膏抹灰施工要点方案
1. 施工准备
- 确保施工区域清洁整齐,清除杂物和尘土。

- 检查墙体和天花板的平整度,修复任何不平整或损坏的表面。

- 准备好所需的石膏抹灰材料和工具,包括石膏粉、水泥、砂浆、抹刀等。

2. 预处理
- 如果墙面有明显的污渍、油渍或旧漆,需要进行清洗和处理,以确保石膏粘附良好。

- 对于墙体的空洞或裂缝,使用合适的填充物进行修补。

3. 石膏抹灰施工步骤
1. 水泥砂浆底层:将水泥和砂浆按适当比例混合,涂抹在墙体
表面,厚度约为5mm。

2. 第一层石膏抹灰:等水泥砂浆底层干燥后,使用抹刀将石膏
抹灰料均匀涂抹在墙面上,厚度约为10mm。

3. 第二层石膏抹灰:待第一层石膏抹灰完全干燥后,使用抹刀
将第二层石膏抹灰料涂抹在墙面上,厚度约为5mm。

4. 抹平和修整:使用抹刀将石膏抹灰表面抹平,并修整任何不平整的位置。

5. 干燥和硬化:石膏抹灰需要充分干燥和硬化,通常需要2-3天的时间。

在此期间避免触碰和施工。

4. 整理和清洁
- 抹灰完成后,清理施工现场,清除杂物和残留物。

- 对抹灰表面进行必要的修整和整理,确保表面平整和美观。

5. 注意事项
- 在施工过程中,注意施工环境的通风和保温,避免过度潮湿或干燥的条件。

- 根据具体施工要求,使用适当的石膏抹灰材料和工具。

- 按照施工步骤进行操作,确保施工质量和效果。

- 如有需要,可根据具体情况进行施工方案的调整和优化。

以上是石膏抹灰施工的要点方案,请参考施工过程中的相关规范和指南进行具体操作。

石膏抹灰施工技术方案

石膏抹灰施工技术方案

石膏抹灰施工技术方案
1. 施工准备
- 准备好所需的石膏材料、工具和设备。

- 清洁墙面,确保墙面干净平整。

2. 石膏材料的配制
- 按照石膏材料使用说明书的要求,正确配制石膏。

- 添加适量的清水并充分搅拌,使石膏变成均匀的浆状。

3. 石膏抹灰施工步骤
1. 首先,在墙壁上涂抹一层薄薄的石膏。

2. 然后,将墙面分成一块一块小区域,以便更好地控制施工过程。

3. 用抹刀将石膏均匀地抹在墙面上,并注意保持厚度的一致性。

4. 抹灰时,需要根据施工要求使用适当的施工方法,如垂直抹灰、水平抹灰或斜抹灰。

5. 在抹灰过程中,可以使用抹刀来修正不平整的地方,使墙面
更加平整。

6. 等待石膏干燥,并进行下一层抹灰,直到达到所需的厚度。

4. 施工要点
- 控制石膏的用量,避免浪费。

- 抹灰过程中,注意保持施工地区的清洁,及时清理碎屑和残渣。

- 在施工过程中,及时进行质量检查,并修复可能存在的问题。

5. 完工后的处理
- 抹灰完工后,将工具和设备清洗干净,并储存好。

- 清理施工现场,将废弃的材料和垃圾清理干净。

以上是关于石膏抹灰施工技术方案的简要介绍。

具体的施工步
骤和方法应根据具体情况和要求进行调整和执行。

在施工过程中,
务必遵守相关的安全规范,并保证施工质量。

参考资料。

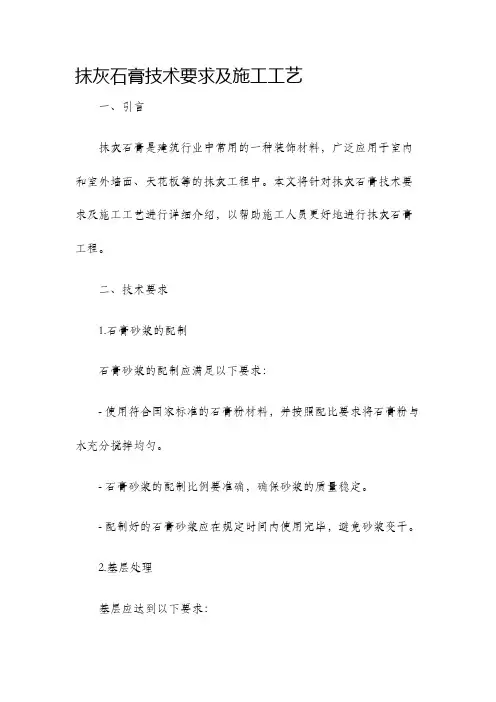

抹灰石膏技术要求及施工工艺

抹灰石膏技术要求及施工工艺

抹灰石膏技术要求及施工工艺一、引言抹灰石膏是建筑行业中常用的一种装饰材料,广泛应用于室内和室外墙面、天花板等的抹灰工程中。

本文将针对抹灰石膏技术要求及施工工艺进行详细介绍,以帮助施工人员更好地进行抹灰石膏工程。

二、技术要求1.石膏砂浆的配制石膏砂浆的配制应满足以下要求:- 使用符合国家标准的石膏粉材料,并按照配比要求将石膏粉与水充分搅拌均匀。

- 石膏砂浆的配制比例要准确,确保砂浆的质量稳定。

- 配制好的石膏砂浆应在规定时间内使用完毕,避免砂浆变干。

2.基层处理基层应达到以下要求:- 混凝土基层应达到设计强度与标高要求,无明显空鼓、裂缝和松散。

- 砖墙基层应达到牢固、干燥、无松动。

- 基层要经过清扫、清水湿润处理,并均匀涂布一层石膏底涂。

- 对于不平整的基层要进行整平修复,确保石膏抹灰层平整。

3.抹灰操作抹灰石膏施工应满足以下要求:- 在开工前,施工人员应进行准确的测量与定位,制定合理的施工方案。

- 抹灰石膏前应先做预湿处理,以避免水分被吸收,影响黏结效果。

- 采用适量的石膏砂浆进行均匀的涂抹,避免过度或不足。

- 抹灰层的厚度要根据设计要求进行控制,保证各个部位的一致性。

- 抹灰层应采用抹镘、糙平、找平等工艺,保证抹灰层平整、光滑。

- 抹灰石膏施工中要注意交界处与角落处的处理,确保整体效果美观。

4.养护与维护- 石膏抹灰层施工完毕后要进行适当的养护与保养,以防止龟裂和开裂。

- 在石膏抹灰层表面进行养护时,要避免重压和强烈冲击。

- 遇到抹灰层局部出现龟裂,应及时修补处理,以避免影响整体效果。

三、施工工艺1.准备工作- 进行场地规划和脚手架搭设,确保施工安全和顺利进行。

- 对基层进行清洁、修补和勘察,确保施工基础良好。

- 配置石膏砂浆,并进行预湿处理。

2.施工流程- 底涂处理:涂抹石膏底涂层,要求均匀、光滑,保证基层与上层抹灰层黏结牢固。

- 第一道抹灰:采用抹镘法进行抹灰,保证厚度均匀。

- 二道抹灰:在第一道抹灰层干燥后进行二道抹灰,保证整体光滑平整。

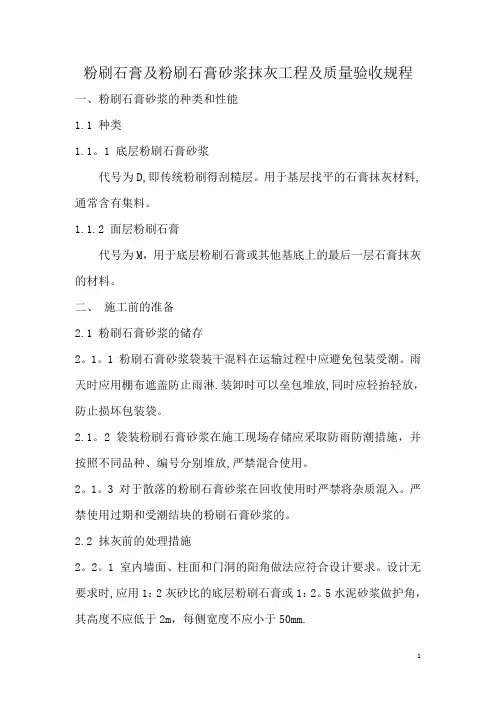

粉刷石膏及粉刷石膏砂浆抹灰工程及质量验收规程

粉刷石膏及粉刷石膏砂浆抹灰工程及质量验收规程

粉刷石膏及粉刷石膏砂浆抹灰工程及质量验收规程一、粉刷石膏砂浆的种类和性能1.1 种类1.1。

1 底层粉刷石膏砂浆代号为D,即传统粉刷得刮糙层。

用于基层找平的石膏抹灰材料,通常含有集料。

1.1.2 面层粉刷石膏代号为M,用于底层粉刷石膏或其他基底上的最后一层石膏抹灰的材料。

二、施工前的准备2.1 粉刷石膏砂浆的储存2。

1。

1 粉刷石膏砂浆袋装干混料在运输过程中应避免包装受潮。

雨天时应用棚布遮盖防止雨淋.装卸时可以垒包堆放,同时应轻抬轻放,防止损坏包装袋。

2.1。

2 袋装粉刷石膏砂浆在施工现场存储应采取防雨防潮措施,并按照不同品种、编号分别堆放,严禁混合使用。

2。

1。

3 对于散落的粉刷石膏砂浆在回收使用时严禁将杂质混入。

严禁使用过期和受潮结块的粉刷石膏砂浆的。

2.2 抹灰前的处理措施2。

2。

1 室内墙面、柱面和门洞的阳角做法应符合设计要求。

设计无要求时,应用1:2灰砂比的底层粉刷石膏或1:2。

5水泥砂浆做护角,其高度不应低于2m,每侧宽度不应小于50mm.2.2.3 抹灰前应对已完工成品进行防护。

2.2.4 在已完工成品的防护中,门窗防护是重点。

应用塑料胶纸保护面膜,没有保护膜时,应粘贴塑料胶纸。

2。

2.5 已做好装饰层(如水磨石、花岗岩、大理石、面砖等)的楼地面,应采用塑料布等防护.2.2.6 基层上已安装的管道、防火箱、电气开关箱、线盒、预埋件和设备等,应采用塑料布等防护.2.2.7 对已安装的栏杆、扶手、扶手板等,应采用塑料胶纸或塑料布防护。

2.2。

8 出现污染,应在终凝前清理残留的料浆。

清理时不得使用铁制工具冲击成品。

三、抹灰施工3.1 主要施工工具3。

1.1搅拌桶:搅拌桶容积主要考虑能满足一个作业组在规定时间内用完的料浆量。

3。

1.2 搅拌工具:手工抹灰用电动搅拌器或普通灰浆搅拌机3.1。

3 找平工具:H型靠尺活刮板,长度为1。

2m或2m。

3。

1。

4 亚平收光工具:大小号抹子和灰板等抹灰工具。

加气混凝土砌块墙体粉刷石膏抹灰施工工法

加气混凝土砌块墙体粉刷石膏抹灰施工工法

加气混凝土砌块墙体粉刷石膏抹灰施工工法加气混凝土砌块墙体粉刷石膏抹灰施工工法一、前言加气混凝土砌块作为一种新型砌筑材料,由于具有重量轻、保温隔热、施工方便等优点,被广泛应用于建筑墙体。

为了保证加气混凝土砌块墙体的外观美观和耐久性,一般需要进行石膏抹灰粉刷。

本篇文章将介绍加气混凝土砌块墙体粉刷石膏抹灰的施工工法及其相关要点。

二、工法特点1. 施工工法简单易行,不需要复杂的工具和技术要求。

2. 有效地提高了加气混凝土砌块墙体的抗裂性能和整体强度。

3. 石膏抹灰层可以填充墙体表面的毛细孔隙,提高抗渗性。

三、适应范围本工法适用于加气混凝土砌块墙体的抹灰工程,特别适用于居住建筑、商业建筑等装饰要求较高的场所。

四、工艺原理该工法采用石膏抹灰对加气混凝土砌块墙体进行粉刷的技术措施,首先在墙体表面进行一次湿润处理,然后使用抹灰机将石膏抹灰层均匀涂抹于墙体表面,最后用工具对抹灰层进行整平、抹光,并在适当的时间进行保养。

五、施工工艺1. 表面准备:清理加气混凝土砌块墙体表面的浮尘、残渣及杂物。

2. 湿润处理:用湿布或喷水器将墙体表面进行湿润处理,以提高石膏抹灰层的附着性。

3. 石膏抹灰:使用抹灰机将准备好的石膏抹灰糊均匀地涂抹于墙体表面,厚度约为5-8mm。

4. 整平抹光:在抹灰层初凝后,使用工具进行整平和抹光,使其表面平整光滑。

5. 保养养护:对抹灰层进行适当的保养和养护,以提高其强度和耐久性。

六、劳动组织根据实际施工需要,组织专业施工队伍,分配任务和责任,确保施工工期进度和质量要求。

七、机具设备1. 抹灰机:用于将石膏抹灰糊均匀地涂抹于墙体表面。

2. 工具及辅助设备:如湿布、喷水器、工具箱等。

八、质量控制1. 施工前进行墙体表面处理的检查,确保墙体表面清洁无杂物。

2. 控制石膏抹灰层的厚度和均匀性,在施工中使用工具进行检测和调整。

3. 施工完毕后对抹灰层进行检查,确保表面平整光滑。

九、安全措施1. 施工人员必须佩戴安全防护用品,如手套、口罩等。

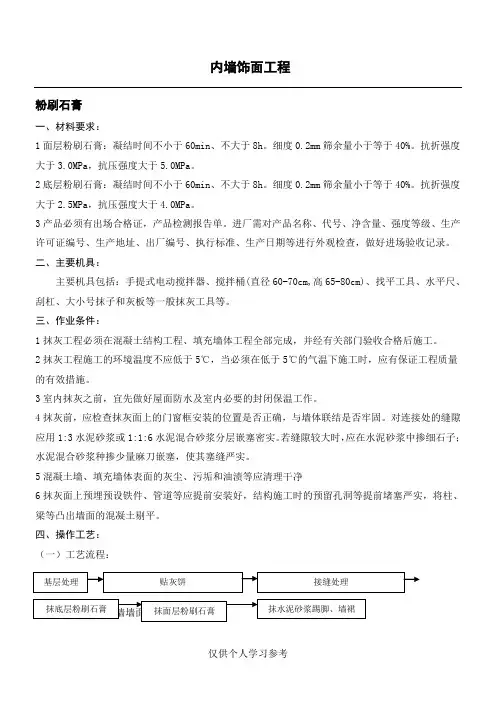

室内粉刷石膏抹灰工程技术交底

室内粉刷石膏抹灰工程技术交底

内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度大于3.0MPa,抗压强度大于5.0MPa。

2底层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0.2mm筛余量小于等于40%。

抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。

四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。

砖墙墙面需将表面尘土、砂浆清理干净。

刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。

(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。

不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。

4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。

用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。

5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。

建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。

压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。

6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。

墙面粉刷石膏薄抹灰施工方案

墙面粉刷石膏薄抹灰施工方案

墙面粉刷石膏薄抹灰施工方案一.施工工序一.施工工序二.施工工艺1.混凝土、砖墙墙面抹粉刷石膏:1)基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。

砖墙墙面需将表面尘土、砂浆清理干净。

2)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。

3)抹底层粉刷石膏:将底层砂浆抹在基底上。

用尺板或刮杠紧贴冲筋上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。

4)抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。

建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。

压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45min左右进行,过早会出现气泡,过迟不易压光。

5)基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。

将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物砂浆整修密实、平顺。

用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好。

6)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。

由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8~10mm为宜,且浇水宜在抹灰前一天进行。

遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水。

7)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。

8)接缝处理:在加气混凝土板的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2~4),宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。

内墙粉刷石膏工程施工处理要点

内墙粉刷石膏工程施工处理要点

内墙粉刷石膏工程施工处理要点一、编制背景继柴泥、石灰混合砂浆、水泥砂浆等之后的抹灰材料——粉刷石膏,在国外分为两大类,即半水型和无水型。

半水型以美国、英国为代表,无水型以德国和日本等国为代表。

二次世界大战结束后,各国的战后重建大量投入,发达国家如美、英、德等国,在建设中遇到的质量难题,抹灰层的空鼓、开裂现象无法避免,于是粉刷石膏应运而生。

由于粉刷石膏的强度高、粘接性好、绿色环保和抹灰层不空鼓、不开裂等优良性能十分明显,是水泥砂浆抹灰材料无法比拟的。

因此在这些国家得到了大量的应用,在40~50年代发展十分迅速。

至今已有60多年的发展史。

至使当前在欧,美、亚一些发达国家和地区应用量达95%以上。

在一定程度上切实地克服了空鼓、开裂的质量通病。

近年来,各地的粉刷石膏应用量不断地扩大,应用后的情况显现出粉刷石膏综合物理性能优于其它的抹灰材料。

据不完全统计显示,除结构裂缝外,不空鼓、不开裂率达97%以上,粉刷石膏与各类加气砌块、混凝土墙等配合使用,空鼓现象100%地避免:其裂缝现象,除结构胀缩变化的裂缝,其余的基本避免.可见粉刷石膏综合技术性能及机械物理性能更适合当前建筑技术的发展和市场的需求。

室内粉刷石膏的运用在我公司才刚刚起步,在实际运用中如何扬其长、避其短,上海绿宇公司做了大量的考察、调研和总结工作,目前上海绿城项目已大规模使用室内粉刷石膏这一新型粉刷材料,集团总师办在配合这项工作的同时,深感他们工作的意义重大和所积累的经验宝贵.因现有及今后部分项目也将采用室内粉刷石膏,集团总师办遂委托上海绿宇公司的同仁们将他们运用室内粉刷石膏中的宝贵经验总结出来,相信这对克服空鼓、开裂这一建筑施工质量通病是非常有益的,在此向上海绿宇公司的工程管理同仁们表示深深的谢意.本文由集团总工程师办公室负责具体解释工作。

二、编制依据(1)国家及地方有关规范和规程;✧国家建材行业标准《粉刷石膏》(JC/T517—93);✧上海市企业标准《粉刷石膏》(Q/NBDL1—2000);✧上海市建筑产品推荐应用标准《ZL天然粉刷石膏工程技术规程》(DBJ/CT—2003)。

墙面粉刷石膏施工方案

墙面粉刷石膏施工方案

墙面粉刷石膏施工方案
在家装设计中,墙面的粉刷工作是非常重要的环节,而采用石膏进行墙面粉刷是一种常见的美化方法。

本文将介绍一种较为完善的墙面粉刷石膏施工方案,希望能为读者提供参考。

1. 墙面准备
在进行石膏粉刷施工前,首先要确保墙面的准备工作已经完成。

包括清理墙面灰尘、确保墙面平整等工作。

2. 材料准备
•石膏粉:选择适合的石膏粉进行施工。

•水:用于和石膏粉混合。

•搅拌工具:用于混合石膏粉和水的工具。

•涂抹工具:用于将石膏涂抹到墙面上的工具。

3. 施工步骤
步骤一:和石膏粉调和
首先,按照石膏粉的使用说明,将适量的石膏粉和水搅拌均匀,直到得到均匀的石膏浆。

步骤二:涂抹石膏
将调和好的石膏浆均匀涂抹到墙面上,可以使用刷子或滚筒,确保石膏均匀覆盖整个墙面。

步骤三:修整和抛光
在石膏没有完全干透之前,可以使用抹子修整墙面,使其更加平整。

等石膏完全干透后,再进行抛光处理,使墙面更加光滑。

4. 注意事项
•施工时要确保石膏浆的均匀性,避免出现明显的颜色差异。

•在施工过程中要保持通风良好,避免石膏粉对人体造成危害。

•施工完毕后,要注意保护好墙面,避免受到外界损坏。

通过以上的墙面粉刷石膏施工方案,相信大家对于如何进行石膏粉刷有了更深入的了解。

在施工时要根据实际情况进行调整,确保施工过程顺利进行,最终获得令人满意的效果。

内墙粉刷石膏施工技术交底

内墙粉刷石膏施工技术交底
底层粉刷石膏:凝结时间不小于60min、不大于8h。细度0.2mm筛余量小于等于40%。抗折强度大于2.5Mpa,抗压强度大于4.0Mpa。
二、主要工具:
搅拌桶(直径60-70cm,高65-80 cm)、木抹子、铁抹子、阴阳角抹子、捋角器、2m刮杠、托线板、靠尺、方尺、水平尺、筛子、刷子和灰斗子。
三、作业条件
9、在不同材质的连接处,贴玻纤网布(网状)一层(位于底层灰与面层灰中间,搭接宽度160mm)。
10、抹灰层未硬化前,应避免强风使石膏失水过快;硬化后,保持通风良好,使其尽快干燥达到使用强度。
11、墙面抹灰后不允许用水冲刷,也应避免地面有积水而影响抹灰层干燥。
12、上墙后的料浆初凝后不得再用水搓抹以保证底层与面层结合牢固。
7、室内踢脚、墙裙等粘砖部位用1:2水泥砂浆抹平。
8、室内墙面、柱面和门洞口的阳角做法应符合设计要求,基底采取机械喷涂或用扫帚甩上一层1:1稀粥状水泥砂浆(内掺20%107胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好,而后用1:2水泥砂浆做暗护角,其高度不低于2m,每侧宽度不应小于100mm。
2、一般项目:
1)、粉刷石膏抹Βιβλιοθήκη 的表面应光滑、洁净、接搓平整。2)、护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑,管道后面的抹灰表面应平整。
3)、抹灰层的总厚度应符合设计要求,罩面石膏灰不得抹在水泥砂浆层上。
4)、粉刷石膏抹灰工程质量的允许偏差和检验方法应符合下表的规定。
一般抹灰的允许偏差和检验方法
5、注意保护好楼地面、楼梯踏步和休息平台,不得直接在楼地面上和休息平台上拌合灰浆。从楼梯上下搬运东西时,不得撞击楼梯踏步。
七、应注意的质量问题
1、空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮不处理就抹灰。为解决好空鼓、开裂等质量问题,应从三方面下手解决,第一施工前的清理;第二施工操作分层分遍压实认真不马虎,并注意施工地点的洁净,抹面层应一次到底。

墙面粉刷石膏施工方案

墙面粉刷石膏施工方案

墙面粉刷石膏施工方案1.墙面准备:首先,需要对墙面进行清洁,去除墙面的灰尘、油污、杂物等。

可以使用清洁剂和湿布擦拭墙面,确保墙面干净。

同时,检查墙面是否有明显的凹凸不平、裂缝等问题,如有需要进行修补。

修补墙面裂缝可以使用石膏粉和水混合后填充,平整墙面。

2.石膏施工:准备好石膏糊,可以购买现成的石膏粉和水用刷子搅拌均匀,也可以购买预拌好的石膏糊。

在施工前,先用刷子在墙面四周画上一圈石膏糊,作为“抹灰线”,方便控制石膏涂料的厚度和平整度。

然后用刮刀将石膏糊均匀地涂抹在墙面上。

注意,每次涂抹不宜过厚,以免石膏干燥时间过长。

一般可先进行一遍底膜涂抹,等底膜干燥后再进行第二遍的修补和涂抹。

3.砂光处理:石膏糊完全干燥后,需要对墙面进行砂光处理。

砂光处理可以使墙面更加光滑,提高墙面的观感。

可以使用砂纸或砂光机进行砂光处理,将墙面上的粗糙和不平整的地方修平。

砂光处理后,需要用湿布擦洗墙面,将墙面上的灰尘清除干净,以保证墙面的清洁度。

4.调整灰度:石膏施工完成后,可以根据需求进行墙面的灰度调整。

可以使用墙面装修胶水和墙面装饰面板进行灰度调整。

先将墙面胶水均匀涂抹在墙面上,然后将装饰面板粘贴在墙面上,可以选择不同颜色和材质的装饰面板进行灰度调整。

总结:墙面粉刷石膏施工方案是先进行墙面准备,包括清洁墙面和修补墙面裂缝等。

然后进行石膏施工,将石膏糊均匀涂抹在墙面上。

接着进行砂光处理,提高墙面的光滑度。

最后可以根据需求进行墙面的灰度调整,使墙面更加美观。

在施工中需要注意保持墙面的清洁和平整,确保施工质量。

室内粉刷石膏施工技术交底

室内粉刷石膏施工技术交底

一、施工准备:1.1材料准备:1. 1. 1面层粉刷石膏:凝结时间不小于60min、不大于8h。

细度0. 2mm筛余量小于等于40%。

抗折强度大于3. OMpa,抗压强度大于5. OMpa。

1. 1. 2底层粉刷石膏:凝结时间不小于60min>不大于8h o细度0. 2mm筛余量小于等于40%o抗折强度大于2. 5Mpa,抗压强度大于4. 0Mpa o1.2主要机具:手提式电动搅拌器、搅拌桶(直径60-70cm,高65-80 cm),找平工具、水平尺、2m刮杠、大小号抹子和灰板等一般抹灰工具等。

1.3作业条件:1.4. 1墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。

墙面上预埋预设铁件、管道等均已提前安装好,结构施工时的预留孔洞等提前堵塞严密,将柱、梁等凸出墙面的混凝土剔平。

二、操作工艺:2.1工艺流程:基层处理一隔墙板缝处理一洒水湿润一挂网一吊直、套方、贴灰饼、冲标筋一底层粉刷石膏施工一面层粉刷石膏施工。

2.2基层处理:将墙面上的灰尘、污垢清理干净,并洒水湿润。

墙面上的线槽、孔洞堵严抹平。

2.3墙面、接槎修补处理:轻隔墙与混凝土墙交界处先用铲刀将阴阳角及接缝处铲平,用石膏将其部位找平、顺直,找平石膏宽度为板缝中线每边各60mm,阴阳角处为中线两边各120mm,用粉刷石膏满刮一层,然后将100mm. 200mm宽的玻纤耐碱网格布分别粘贴于板缝及阴阳角部位,玻纤耐碱网格布粘贴要紧贴找平石膏层,并无褶皱或翘边现象。

2.4底层粉刷石膏施工:待接缝处的乳胶完全干燥后,将底层粉刷石膏(石膏:砂=1:2〜4)抹在基层底上。

用刮杠有上向下刮平,阴阳角抹灰前用托线板、靠尺对抹灰墙面尺寸预测摸底。

达到墙面垂直、顺平、阴阳角方正。

2.5抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。

使用搅拌器在桶中充分搅拌均匀,不得有结块,稠度比传统的墙面腻子略稠即可(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板在基层上批抹,厚度为1-2 mm。

内墙粉刷石膏工程施工要求及施工工艺

内墙粉刷石膏工程施工要求及施工工艺

内墙粉刷石膏工程施工要求及施工工艺本章适用于基层为混凝土内墙磨灰打底、混凝土小型空心砌块内墙抹灰、顶板抹灰的中、高级抹灰工程。

第一节材料要求4.1.1粉刷石膏的细度:面层粉刷石膏的全部通过1.25mm的方孔筛,底层的粉刷石膏通过2.5mm的方孔筛。

4.1.2凝结时间:初凝时间不少于1h,终凝时间不大于6h。

4.1.3可抹灰时间不少于50min4.1.4保水性:保水率不小于85%4.1.5抗烈性:无开列现象4.1.6抗流挂性:无流挂现象4.1.7强度:抗折强度不小于2.5Mpa抗压强度不小于1.8Mpa抗拉强度不小于0.2Mpa第二节主要机具4.2.1手提搅拌机,50L搅拌桶,600mm长双柄刮板,200mm长刮板,腻子刀,水平尺,方尺,2m铝合金靠尺,线坠,墨斗第三节作业条件4.3.1必须经过有关部门进行结构工程质量验收,合格后方可进行粉刷石膏工程。

并弹好500mm水平线。

4.3.2粉刷石膏前,应检查门窗框位置是否正确,与墙连接是否牢固。

连接处缝隙应用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。

门口钉设板条或铁皮保护。

铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。

4.3.3墙、顶粉刷石膏前应做完上一层地面及本层地面。

4.3.4管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。

4.3.5壁柜、门框及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。

4.3.6根据室内高度和粉刷石膏现场的具体情况,提前搭好粉刷石膏操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。

4.3.7应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和铅丝头等事先清除掉。

4.3.8粉刷石膏前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。

粉刷石膏砂浆抹灰技术交底

粉刷石膏砂浆抹灰技术交底
1、工程做法
(1)面砖墙面,适用于公共卫生间、小卫生间;具体做法为基层面刷建筑胶素水泥浆一遍(配比为建筑胶∶水=1∶4),15厚2∶1∶8水泥石灰砂浆分两次抹灰,5厚釉面砖专用胶粘剂粘贴,白水泥擦缝。
(2)粉刷石膏砂浆墙面,适用于主附楼各部门办公室、会议室、楼梯间、二至七层走廊、备用房间等;基层处理后用18厚1∶2粉刷石膏砂浆分两次抹底灰,2厚粉刷石膏浆压光。
五其他要求1粉刷石膏抹灰墙面下口踢脚高度按楼层面015控制该位置不抹灰主楼一层房间上口以楼层面33m为准其余房间或走廊上口以楼层面31m为准楼梯间为通高全抹柱墙阳角做125水泥砂浆护角高度不小于2m
表C2-2
技术、安全交底记录
施工单位:年月日编号:
工程名称
交底部位
室内抹灰
共2页
第1页
交底内容:
一、施工准备
(2)接粘结石膏的凝结时间、控制料浆调制用量、初凝后的粘结石膏不能再加水搅拌使用;
(3)粘结石膏在运输和贮存时应防止受潮。
(4)施工过程要加强成品保护,高空抹灰要系好安全带,夜间作业要有足够的照明。
五、其他要求
1、粉刷石膏抹灰墙面,下口踢脚高度按楼层面+0.15控制(该位置不抹灰),主楼一层房间上口以楼层面+3.3m为准,其余房间或走廊上口以楼层面+3.1m为准,楼梯间为通高全抹,柱墙阳角做1∶2.5水泥砂浆护角,高度不小于2m。
(3)抹灰应分层进行,厚度大于35mm时应采用加强措施,不同基材面应采取防裂加强措施;
(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层无爆灰和裂缝。
2、一般项目
(1)抹灰面应光滑、洁净、颜色均匀、无抹纹;
(2)护角、孔洞、槽、盒周围的抹灰面应整齐、光滑,管道后面的抹灰应表面平整;

墙体抹粉刷石膏施工工艺

墙体抹粉刷石膏施工工艺

1 墙体抹粉刷石膏施工工艺1、施工工艺:1.1工艺流程:基层处理→浇水湿润墙体→弹线找规矩→贴灰饼冲筋→挂网→备制料浆→抹底层粉刷石膏→验收。

1.2施工方法:(1)、基层处理:在刮底层石膏前,要求对墙面进行清理,将墙体表面的浮砂、灰土等用笤帚扫干净,用水管将墙洇透,使水浸入加气块达10㎜为宜。

对缺棱掉角的砌块,或砌块的接缝处高差较大时,可用1:1:6水泥混合砂浆掺20%107胶水拌合均匀,分层衬平,每遍厚度5~7㎜,待灰层凝固后,用水湿润。

对个别混凝土突出墙面部分,用錾子与墙体剔平。

(2)、混凝土结构与砌体结构交接处表面的抹灰,应采取防止开裂的加强措施,本工程采用孔径为5mm的玻纤网为加强网,加强网与各基体的搭接宽度不应小于100mm,基层经验收合格后方可进行下道工序。

(3)、在墙面用50cm线弹出踢脚高度线,有吊顶的房间弹出抹灰上线,弹好以后就贴灰饼,根据粉刷石膏的特性,墙面抹灰最薄处不得小于5mm,以此再根据墙体平整度与垂直度确定各个灰饼的厚度。

(4)、灰饼做好后,根据灰饼及墙体长短确定冲筋方向(横向或竖向),然后进行冲筋,冲筋宽度不得大于刮杠的长度,便于后期工序操作。

(5)、待冲筋灰有一定强度后,方可进行整墙抹灰。

(6)、粉刷石膏抹完后,因及时对墙体平整度、垂直度、阴阳角方正等进行检查验收,对不符合要求的及时进行整改。

(7)、石膏腻子顶刮至吊顶内100mm(房间吊顶具体另详图),下距结构地面200mm(配电间、配线间为150mm)。

(8)、抹灰时每道墙两头各留出50cm线一处,抹灰后及时把50cm线引弹出来,以便下道工序施工。

(9)、室内墙面、柱面的阳角应做暗护角,做法:采用1:2水泥砂浆,其高度为2m,每侧宽度为100mm。

3、应注意的质量问题(1)、底层石膏施工前墙体必须提前两天进行浇水,对于混凝土剪力墙及柱等部位在抹灰前要再次喷水湿润,抹灰操作时以不见明水为宜。

(2)、基层清理应到位,墙面不得有砂浆、混凝土等松散颗粒。

砼内墙面采用粉刷石膏抹灰施工技术

砼内墙面采用粉刷石膏抹灰施工技术

砼内墙面采用粉刷石膏抹灰施工技术作者:柴卫彬来源:《城市建设理论研究》2013年第03期摘要:空鼓、开裂一直是传统混凝土墙面抹灰存在的问题,而工程实践表明,粉刷石膏抹灰施工技术的使用可以极大程度上避免这类问题的产生,进而使得混凝土墙面抹灰工程质量有所保证。

本文作者就砼内墙面粉刷石膏抹灰施工技术进行了总结、分析。

关键字:粉刷石膏;抹灰;施工技术中图分类号:TU74 文献标识码:A一、粉刷石膏材料性能及其优点粉刷石膏的化学名称是二水硫酸钙(CaSO4·2H2O),经煅烧脱水生成的半水石膏(CaSO4·1/2H2O)掺入各种添加剂配制而成的气硬性胶凝材料,适用于房屋内装修墙面及顶棚抹灰。

粉刷石膏是一种新型墙体抹灰材料,具有传统混合灰所无法比拟的特性。

(一)表面装饰性:粉刷石膏墙面致密光滑而不起灰,有较高的强度而且不收缩,外观典雅,无气味,不返碱,并可添加有机纤维,摆脱了传统产品起鼓、开裂的墙体问题。

(二)保温隔热性:粉刷石膏墙面保温隔热性能在同等条件下是传统混凝土墙面的2~3倍,导热系数为0.11 w/(m2·K),热阻值R=0.632m2·K/W。

(三)节省工期:粉刷石膏抹灰层凝结硬化快,养护周期短。

在完成底层抹灰1~2 h后就可以进行面层抹灰。

(四)施工方便:粉刷石膏加水搅拌后可直接上墙;抹灰施工中具有易抹、易刮平、易修补、劳动强度低、材料损耗少等特点,且不受冬季施工气温偏低的影响(大于零下5℃均可施工)。

(五)隔音性:粉刷石膏在凝结过程中,内部会产生微小孔隙,因此能衰减声压。

(六)调节室内湿度:粉刷石膏硬化过程中,内部产生微小的蜂窝状呼吸孔,当室内环境湿度较大时,呼吸孔自动吸湿,巧妙地将室内环境湿度控制在适宜的范围之内,为居住者创造了舒适、良好的生活环境。

二、砼内墙面采用粉刷石膏抹灰施工方法(一)基层处理1、对基层表面的凹凸不平部位认真剔平或用与基层相应性质的材料将其补平,基层补灰后要检查基层是否空鼓,空鼓的要敲掉进行抹灰处理。

加气混凝土砌块墙体粉刷石膏抹灰施工工艺方式

加气混凝土砌块墙体粉刷石膏抹灰施工工艺方式

加气混凝土砌块墙体粉刷石膏抹灰施工工艺方式一、前言粉刷石膏是半水石膏或无水石膏为基料,加入多种添加剂和填充料等配制而成一种白色粉料,是一种新型装饰材料;为贯彻我国建筑节能的产业政策,目前加气混凝土墙体在施工中大量利用,加气混凝土砌块墙体抹灰层裂痕、空鼓等质量通病较多;而粉刷石膏能替代传统材料进行墙面粉刷,较好地改善墙体的抹灰层的抗裂性能,其应用前景广漠。

我司通过对加气混凝土砌块墙体的粉刷石膏大面积利用,期间通过量次QC活动和工艺改良,并取得全国优秀QC小组称号,通过工程实践总结,形本钱工法。

二、特点1粉刷石膏抹灰具有良好的保水性和粘结性、早强快硬、整体强度好。

2粉刷石膏抹灰干缩性好,与加气混凝土砌块墙体干缩性相近,可幸免抹灰层产生空鼓、裂痕等通病现象,表面滑腻,施工简单。

3 粉刷石膏抹灰与传统砂浆抹灰比较,减少界面剂,抹灰层需经水泥较大收缩期(一样15天)后才能批刮腻子,工序多、工期长;粉刷石膏8小时后即可批刮腻子,工艺简单、工期快。

4粉刷石膏抹灰墙面环保,具有独特的温度呼吸功能,在欧洲取得普遍推行。

三、适用范围粉刷石膏适用于工业与民用建筑的加气混凝土砌块墙体的内墙装饰基层,亦可用于其他类型砌体等抗裂处置的内墙装饰基层,顶棚的防空鼓饰面基层粉刷;由于粉刷石膏耐水强度品级限制,不适用于厨卫地下室等潮湿地址。

四、工艺原理粉刷石膏为粉状物,不燃、无毒、密度为900kg/m3~1000kg/m3(不掺砂),由粉刷石膏拌制而成砂浆,标准稠度的石膏砂浆终凝时刻不大于8h。

由于加气混凝土砌体吸水率大,吸水速度缓慢;而粉刷石膏的生产进程加入各类外加剂,提高了抹灰料浆保水性、粘结性、和易性,使水分不能被墙体在短时刻吸走,为粉刷石膏的水化提供时刻,从而保证了抹灰层不空鼓、不开裂。

粉刷石膏在水化进程中,要紧生成呈网络结构二水石膏晶体,在较短时刻内这些晶体随并网络结构中自由水不断的被加气混凝土墙体吸走,料浆失去流动性而凝结,从而专门快产生较高强度,与加气混凝土墙体的多孔结构和谐配合,产生良好整体强度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土内墙面采用粉刷石膏抹灰施工技术摘要:针对传统的混凝土墙面抹灰易产生空鼓、开裂的缺点,结合实际案例提出了采用粉刷石膏工艺找平施工的方法.工程实践表明:这项施工工艺不仅施工方便,造价比传统的水泥砂浆抹灰低廉、易修补、无需养护等优点,而且大大缩短了工期,有着较好的工程应用前景.
关键词:粉刷石膏;空鼓
中图分类号: p619.26+1 文献标识码: a 文章编号:
概述:目前,我国采用的粉刷材料,主要仍是混合砂浆和石灰砂浆为主。

这种传统材料的主要缺点是干缩性大、粘结力差。

在操作工艺方面,混合砂浆分层抹灰,工序复杂,劳动效率较低。

同时,混合砂浆对基层的处理和各层砂浆强度的控制要求严格,一旦其中某环节控制不严,便会导至抹灰层空鼓、裂缝、墙面起泡,开花,析白等质量通病。

而粉刷石膏抹灰材料粘结力强,硬化后体积稳定,不易产生起鼓、干缩裂缝等现象,从根本上克服了传统粉刷材料的质量弊病,其完全气硬性和速凝型的材料特性,水解时释放热量比较多,具有防冻性能,在-5℃以上可不掺任何防冻剂就可进行施工,从而有效提高施工下效率。

一、采用粉刷石膏抹灰施工工艺原理及特点
1、工艺原理:
粉刷石膏是以石膏为基料,并辅以优化抹灰性能的附加材料及添加剂等配制而成的。

加水拌和后、粉刷石膏水化成二水石膏晶体
和少量其它物质。

二水石膏晶体交错排列成网络结构,随着水化的深入,水化物不断增加,晶体也逐渐长大,使网络结构得到密实,硬化体具有较高的强度。

2、粉刷石膏是一种适应室内新型墙体和顶棚专用的绿色环保型抹灰材料,在国外特别在欧洲得到广泛的应用。

德国、西班牙和法国应用最多。

在国内尤其是近年来,粉刷石膏以其良好的物理力学性能及操作性能,也日益得到认可和推广使用,且呈蓬勃发展之势,它具有以下特点:
2.1粉刷石膏具有良好的和易性、保水性。

上墙后操作自如,顺手,收光容易,施工方便。

采用粉刷石膏抹灰,工程质量好,墙面致密光滑而不起灰,有较高的强度而不收缩、不空鼓、不开裂、无气味.
2.2粉刷石膏抹灰层凝结硬化快,在底层抹灰完成后约1—2h就可进行面层抹灰,无需象普通砂浆抹灰后一定要等基层干燥后才能抹面灰,其装修工程工期可缩短60%左右,大大提高工作效率,加快了工程进度。

2.3粉刷石膏适合冬季(—5℃以上)抢修工程,其水化速度不因气温低而明显减慢,只要拌合水不结冰,即可早强快硬,是冬季室内抹灰施工的好材料。

2.4粉刷石膏与任何基材都能很好地粘结在一起,并不受厚度限制,不会出现空鼓开裂现象。

因粉刷石膏的和易性与料浆流动性均好,易渗透到墙壁或顶棚的孔隙及凸凹纵横的缝隙中,硬化后体积
微膨胀,构成键榫与细小勾挂系统,加强了抹灰层与墙面的粘结强度,所以粉刷石膏在不光滑的混凝土表面上无需凿毛就可直接抹灰。

尤其是将粉刷石膏抹在加气混凝土墙面上效果更佳。

由于粉刷石膏的粘结力好,在操作中落地灰少、省工省料,为实现文明施工起到一定的作用。

二、工艺流程
结构验收合格一基层清理一基层刷胶一遍一贴灰饼充筋一抹底层粉刷石膏一弹线找规矩一抹面层粉—刷石膏一粘贴玻璃纤维网
格布防裂一刮腻子
三、施工方法
1、基层处理:
抹灰前将基体表面灰尘、杂物、隔离剂等处理干净,做到平整、干净、无灰尘、无油污.对基层的凹凸不平和孔洞进行处理,做到基层平整、牢固.
2、底层粉刷石膏施工:
粉刷前先刷一遍胶水防止空鼓.墙面抹灰厚度小于5mm的可直接用面层粉刷石膏,厚度为5~20mm的需先用底层粉刷石膏打底,再用面层进行罩面.抹灰时用灰板抹子将材料抹在墙面用i型刮板紧贴标筋左右刮平、压实,做到墙面平直.另外,当抹灰厚度超过8mm时,应该分层施工,厚度在8mm以内的需上1层浆,待凝结后在再抹第2层.
3、面层粉刷石膏施工:
待底层抹灰达到一定强度后(用手指压不出印痕)即可用净浆罩面.粉刷石膏与水按体积比2:1混合充分拌合到合适稠度,粉刷石膏砂浆的一次拌合量应保证在60min内用完.
4、粘贴网格布:
根据灰饼厚度用杠尺将粉刷石膏刮平,用抹子搓毛后,在抹灰层初凝之前,横向绷紧网格布,用抹子压入到抹灰层内,然后抹平、压光.凡是与相临墙面、窗洞、门洞接茬处,网格布都要预留出100mm 的接茬宽度;整体墙面相临网格布接茬处,要求网格布搭接不小于100mm
5、刮腻子:
待网格布粘结剂凝固硬化后,即可在网格布上满刮腻子
四、性能分析
1、材料性能及优点
粉刷石膏是二水硫酸钙(casoa2h20),经煅烧脱水生成的半水石膏(casoa1/2h20)掺入各种添加剂配制而成的气硬性胶凝材料,适用于房屋内装修墙面及顶棚抹灰.粉刷石膏是一种新型墙体抹灰材料,具有传统混合灰所无法比拟的特性。

2、表面装饰性:粉刷石膏墙面致密光滑而不起灰,有较高的强度而不收缩,外观典雅,无气味,不返碱,并可添加有机纤维,摆脱了传统产品起鼓、开裂的墙体问题。

3、施工方便:节省工期粉刷石膏抹灰层凝结硬化快,养护周期短,在完成底层抹灰1-2h后就可以进行面层抹灰.粉刷石膏加水搅
拌后可直接上墙;抹灰施工中具有易抹、易刮平、易修补、劳动强度低、材料损耗少等特点,且不受冬季施工气温偏低的影响(大于零下5℃均可施工).
4、隔音性:粉刷石膏在凝结过程中,内部会产生微小孔隙,因此能衰减声压.
5、调节室内湿度:粉刷石膏硬化过程中,内部产生微小的蜂窝状呼吸孔,当室内环境湿度较大时,呼吸孔自动吸湿,巧妙地将室内环境湿度控制在适宜的范围之内,为居住者创造了舒适良好的生活环境.
五、后期成品保护及注意事项
成品保护:
1、在粉刷石膏抹灰层未凝结硬化前,应尽可能地遮接门窗口,避免通风使石膏失去足够水化的水。

但当粉刷石膏凝结硬化以后,就应保持通风良好,使其尽快干燥,到达使用强度.
2、抹灰层不得磕碰;不能受锤击和刮划.
3、不允许用水冲刷(包括由门窗口淋进的雨水),也应避免地面有积水.
4、新抹墙面不允许被热源直接烘烤.
注意事项:
1、掌握每批粉刷石膏的凝结时间,正确控制抹灰料浆的拌和量,以免石膏凝强后不能使用而造成浪费。

注意已凝结或将要凝结的料浆决不可再使用,因此在抹灰过程必须随时把落地灰收回使用,
以免浪费.
2、为使粉刷石膏内的外加剂得以充分溶解,一定要保证料浆制备过程的静置时间,避免上墙后因外加剂溶解不完全而使抹灰层出现气泡、空鼓等质量问题.
3、施工的环境温度不低于0℃,并必须料浆不结冰和润湿后的墙面不结冰的情况下.
4、袋装粉刷石膏在运输和储存过程中,应防止受潮,如发现有少量结块现象,可过筛过块状物除去;如结块大且量多,应停止使用。

5、拌制料浆的容器及使用工具,在每次使用后都应洗刷干净,以免在下次的料浆制备时有大块的砂石和石膏的硬化粒混入,影响操作及效果。

结束语:人民生活水平的提高,居住条件和生活环境的改善是重要标志之一。

人们不仅要求居住宽敞,居住的质量和较舒适的环境,更要求室内装饰材料向绿色无污染的环保型材料发展,随着建筑业的快速发展,使用绿色建材已成为时尚,新型墙体材料以轻质、高强、节能、环保等特点,在建筑市场得到了大量应用,一些传统材料正被逐步为新型材料所替代。

参考文献:
【1】沈翔,刘冬梅.劲性混凝土结构的施工技术.青岛理工大学学报.2006.27(3)136-139
【2】gb50327-2001住宅装饰装修工程施工规范. 北京:中国建
材工业出版社.2001
【3】李建,刘红梅,兰玉叶.住宅外保温技术探讨. 青岛理工大学学报.2007,28(3):126-129。
