乔木移植专项方案

合集下载

乔木移植专项方案

乔木移植专项方案

新华公园、麻石烟云公园提升工程项目乔木移植专项施工方案成都市第五建筑工程公司二零一八年四月第一章、工程概况编制依据二、移植苗木品种及数量.工程内容:四、工程的重点及难点. 第二章、大树移植技术方案.、准备工作二、按照移植方案实施.三、过程中实施措施.目录15章、工程概况项目位于成都市成华区二环路东二段与功博路交叉口北100米,场地整体标高较平坦,总改造面积约40000^2 ;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装, 公共卫生间改造等。

编制依据1、新华公园提升工程项目景观工程设计《成都市风景园林绿化工程施工技术操作规程》3、《城市绿化和园林绿地用植物材料木本苗》GJ/T 344、《城市绿化工程施工及验收规范》CJJ/T 825、《城市绿化植树工程施工规范》6、《城市园林绿化养护管理标准》7、《城市园林苗圃育苗技术规程》2、移植苗木品种及数量:厳石烟云原有养木园内移粗列表一20228綱》麻石烟云原有乔木园外務除列表三i[zz^Efefe+ai麻石烟云新IS 养木醐老1 2 3 4注:综上乔木品种,数量以最终竣工图为准。

工程内容:、以上苗木表中树木的栽植工作; 、树木栽植成活养护工作;、工程施工范围内所需的相关平整工作;i[zz^Efefe+ai 麻石烟云新IS养木醐老、现场的清理整洁工作;1234四、工程的重点及难点结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下几点将是本工程施工的重点及难点。

、大树种植及应对措施本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。

我司在大树移植方面有很多施工经验,克服此困难的具体措施:1、制定详细的施工方案和养护方案及应急预案。

2、要配备专业工程师及有经验的施工人员。

3、做好移植过程的质量管理。

乔木移植施工方案

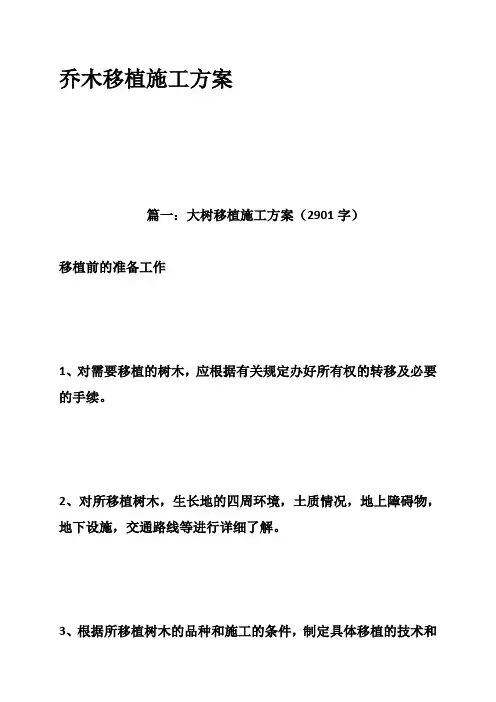

乔木移植施工方案

乔木移植施工方案篇一:大树移植施工方案(2901字)移植前的准备工作1、对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续。

2、对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。

3、根据所移植树木的品种和施工的条件,制定具体移植的技术和安全措施。

4、做好施工所需工具、材料、机械设备,转移的准备工作。

施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。

5、落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条的1/2-2/3。

带土移植则可适当轻剪,剪去枝条的1/3即可。

修剪时剪口必须平滑,截面尽量缩小,修剪2公分以上的枝条,剪口应涂抹防腐剂。

常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等,常绿树修剪时应留1-2cm木橛,不得贴根剪去。

剪后涂防腐剂或包装剪口。

落叶树修剪时可适当留些小枝,易于发芽展叶。

6、确定所移树木后,宜提前1-2年采取缩根(断根)措施。

7、树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既可减少蒸发又可减少移植过程的擦伤。

定植后再行拆除。

土球挖掘1、带土球移植,应保证土球完好,尤其雨季更应注意。

2、土球规格一般按干径1.3m处的7-10倍,土球高度一般为土球直径的2/3左右。

3、挖掘高大乔木或冠幅较大的树木前应立好支柱,支稳树木。

4、将包装材料,蒲包、蒲包片、草绳用水浸泡好待用。

5、掘前以树干为中心,按规定尺寸划出圆圈,在圈外挖60-80cm 的操作沟至规定深度。

挖时先去表土,见表根为准,再行下挖,挖时遇粗根必须用锯锯断再削平,不得硬铲,以免造成散坨。

6、修坨,用铣将所留土坨修成上大下小呈截头圆锥型的土球。

7、收底,土球底部不应留的过大,一般为土球直径的1/3左右。

收底时遇粗大根系应锯断。

8、围内腰绳,用浸好水的草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰绳宽度视土球土质而定。

大型乔木移栽施工方案

大型乔木移栽施工方案

大型乔木移栽施工组织设计一、工程概况二、大树移栽时期三、劳动力计划及机械使用计划四、安全生产组织措施五、移植前准备和技术处理六、施工方案六-一、移栽方案六-二、砍伐方案七、树木的后期管理八、特殊天气的栽植一、工程概况:二、大树移栽时期:大树移植最好选择在树木休眠期,春季萌动期和秋季落叶后卫最佳时间。

北方最佳时期是早春,落叶后至土壤封冻前的深秋,树木上部处于休眠状态,也可以进行大树移植,以连阴天或降雨前后移植为最佳。

三、劳动力计划及机械使用计划:结合本项目的实际情况,公司提前进行组织安排,保证劳动力能及时进场。

对所组织劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。

对施工人员进行进场交底及技术、质量、安全教育,重要工程和特殊工艺提前进行培训,做到持证上岗。

拟为本项目提供主要负责人1人,技术人员1人,管理人员1人,另有工人7人。

我公司将对该工程所需机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。

同时成立一个施工经验丰富、组织管理能力强,结构形式合理的项目班子,配备技术骨干,生产骨干和性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍。

劳动力计划表拟投入施工机械、工具表四、安全生产组织措施1、本项目施工安全管理目标:我公司在该项目的施工过程中将通过有效的安全施工措施来确保本工程的施工在安全施工方面达到如下安全施工目标:1)无重大施工安全事故发生;2)无交通死亡事故;3)无重大行车事故;4)无等级火警事故。

2、本项目施工安全控制的基本措施:1)管生产必须管安全的原则;2)安全第一的原则;3)预防为主的原则;4)全面控制的原则;5)现场安全为重点的原则。

3、指导思想:安全生产同质量、效益一样是工程不可缺少的重要环节,是关系到职工人身和国家财产不受损失的大事。

在施工过程中认真贯彻“安全第一,预防为主”的方针,坚持做到管生产必须管安全。

加强职工安全生产教育,使每一位生产者都能熟悉安全生产知识,并在施工工切实执行,杜绝一切不安全因素,保证劳动者的安全与健康,确保本工程施工安全。

乔木移植方案

乔木移植方案

乔木移植方案
以下是 7 条关于乔木移植方案:
1. 选树就好比给乔木找个新家,得精挑细选呀!咱就得挑那些健康又强壮的,就像挑运动员一样。

比如说那棵大榕树,长得枝繁叶茂的,不选它选谁呢?
2. 挖掘的时候可千万小心!这可跟考古挖掘宝贝似的,不能太粗鲁。

要小心翼翼地把土和根都保护好,不然树可就遭罪了。

你看上次挖那棵银杏树,多细心呀!
3. 运输过程中,乔木就像是个娇贵的宝宝,得好好呵护。

要把它固定好,别让它晃来晃去的。

就像照顾自己的宝贝一样,不能让它有一点损伤,对吧?
4. 到了新地方,种植的坑要挖得合适呀!不能太深也不能太浅,就像给它准备一个量身定做的窝。

像那棵玉兰树,坑挖得正合适,它长得多好呀!
5. 浇水施肥可不能马虎,这就跟人要吃饭喝水一样重要。

得按时按量来,不然乔木咋茁壮成长呢?那棵樟树不就是好好照顾才长得那么好吗?
6. 修剪枝叶这一步也很关键呀!就像给乔木做个发型,得让它既好看又能更好地生长。

你看那棵枫树修剪后,是不是更精神了?
7. 后期的养护那可得时刻留意着,就像照顾病人一样精心。

多观察它的状态,有问题及时解决。

这棵海棠树不就是因为后期养护好才长得这么美的吗?
我觉得呀,乔木移植一定要认真对待每一个环节,这样才能让它们顺利安家,茁壮成长!。

乔木移植工程方案

乔木移植工程方案

乔木移植工程方案一、项目背景随着城市化进程的加快,城市绿化工程得到了越来越多的关注和重视。

在城市建设中,乔木是一种常见的绿化植物,它们不仅可以提供美丽的风景,还可以净化空气,改善城市环境。

然而,由于城市建设的需要,一些老树需要进行移植,以便让它们得到更好的生长环境。

本文将围绕乔木移植工程展开讨论,提出一套完整的方案。

二、项目目标1. 移植乔木,确保其生长环境良好,保证其生长后期的健康;2. 移植乔木,提高城市绿化覆盖率,美化城市环境;3. 提高乔木移植工程的效率,降低移植过程中的伤害风险。

三、项目内容1. 筛选适宜移植的乔木;2. 进行移植前的准备工作;3. 进行乔木的移植工程;4. 移植后的养护管理。

四、工程方案1. 筛选适宜移植的乔木在移植工程之前,需要对待移植的乔木进行筛选,以确保其适宜移植。

通常情况下,选择适宜移植的乔木要考虑以下几个因素:(1)树龄:乔木的树龄应该在移植范围内,并且处于较为健康的生长状态;(2)树木形态:应该选择形态较好的乔木,避免进行移植后需要大幅度修剪;(3)根系状态:根系应该比较完整,没有明显的伤害和病虫害。

2. 进行移植前的准备工作(1)确定移植地点:在进行移植前,需要确定移植的地点,地点应该符合植物的生长环境要求,例如光照、土壤条件等;(2)进行预估评估:在移植前,应该对待移植的乔木进行预估评估,以确定移植的难度和所需的工作量;(3)制定移植方案:根据预估评估的结果,需要制定详细的移植方案,包括移植的时间、移植的步骤、所需的人力、物力等。

3. 进行乔木的移植工程(1)准备工作:在进行移植工程之前,需要对待移植的乔木进行一定的准备工作,包括对树木进行修剪、处理伤口等;(2)移植工程:根据移植方案,进行乔木的移植工程,包括挖掘根系、移植树木、修补树木的伤口等;(3)移植后的管理:移植完成后,需要对移植后的乔木进行管理,包括浇水、施肥、防治病虫害等。

4. 移植后的养护管理移植完成后,需要对移植后的乔木进行养护管理,以保证其生长环境良好,健康生长。

树木移植工程的施工方案

树木移植工程的施工方案

树木移植工程的施工方案一:树木移植工程的施工方案施工前准备1. 确定移植树木的种类、数量和大小,并进行必要的树木调查和评估。

2. 分析移植区域的土壤状况,包括土壤类型、质地、含水量等,并根据分析结果制定相应的施工方案。

3. 获取必要的施工许可证和相关手续。

工程材料准备1. 准备各类施工设备,包括挖掘机、吊车、叉车等,以及移植树木所需的木箱、绳索等。

2. 根据树木的大小和数量,确定所需的土壤改良材料和施肥物质。

3. 采购必要的安全设备,如安全帽、手套、防护眼镜等。

施工步骤1. 根据树木的大小和移植区域的情况,确定适当的移植方法,包括整株移植、切根移植等。

2. 选择合适的时间进行移植,通常在冬季或者早春进行,避免高温和干燥的气候。

3. 清理移植区域,清除杂草、石块等障碍物,并进行必要的土壤改良工作。

4. 根据树木的大小和分量,使用挖掘机或者吊车等设备进行树木的挖掘和搬运。

5. 将移植树木放置在木箱中,用绳索等固定并保护好树冠和树干,避免在运输过程中受到损坏。

6. 运输树木到目标地点,确保运输过程中稳固、平稳,并避免与其他物体发生碰撞。

7. 辅助人员在目标地点准备好移植坑,包括根据树木的大小和深度进行挖掘,并进行必要的土壤改良和施肥。

8. 将树木小心地移入移植坑中,并确保树冠和树干保持竖直、稳定。

9. 填充移植坑的空隙,使用松土机等工具轻轻压实土壤,并进行必要的浇水和施肥。

10. 根据移植树木的需要,设置支撑杆或者使用绳索等固定树冠和树干,保护树木的稳定和生长。

施工后维护1. 在移植树木后的一周内,保持适当的浇水和施肥,促进树木的根系生长和适应新环境。

2. 定期检查移植树木的状态,包括树叶、树干和根系的健康情况,及时处理病虫害和营养不良问题。

3. 定期修剪和整形移植树木的树冠,以保持树木的形状和健康。

4. 监测移植树木的生长情况,包括树高、树径和新梢的生长速度,并及时采取必要的调整和处理措施。

附件:1. 树木调查和评估报告2. 施工许可证和相关手续3. 土壤分析报告4. 树木移植工具和设备清单5. 安全设备采购清单法律名词及注释:1. 施工许可证:根据相关法律规定,移植工程需要获得施工许可证,以确保工程符合相关安全和环境标准。

乔木栽植工程施工方案

乔木栽植工程施工方案

乔木栽植工程施工方案1. 引言本施工方案旨在规划和安排乔木栽植工程的施工过程,确保施工质量和安全。

乔木栽植工程是一项重要的绿化工程,可以为城市提供美丽的景观,改善空气质量,并提供生态环境。

2. 施工目标本工程施工的目标是: - 确保乔木栽植过程安全、顺利。

- 保证乔木栽植质量符合相关标准和要求。

- 最大限度地减少对周围环境的影响。

3. 施工准备3.1. 地点选定选择合适的地点进行乔木栽植工程,包括考虑土壤质量、采光情况以及与周围建筑物的配套等因素。

3.2. 乔木选择根据地点的要求和目标,选择合适的乔木种类。

考虑生长速度、生态适应性、抗病虫害性等因素。

3.3. 材料准备采购所需的乔木、土壤、肥料等材料,确保质量符合标准要求。

3.4. 人员安排合理安排施工人员,确保施工过程的顺利进行。

包括项目经理、园艺工程师、技术人员等人员。

3.5. 设备准备准备所需的施工设备,包括挖掘机、运输车辆、园艺工具等。

4. 施工步骤4.1. 土地准备对施工地进行清理,清除杂草、石块等障碍物。

确保土壤质量符合栽植要求。

4.2. 挖掘坑洞根据乔木的根系大小和深度要求,挖掘适当大小的坑洞。

4.3. 栽植乔木将乔木放入坑洞中,注意保持乔木的稳定,并根据需要调整乔木的位置。

4.4. 补充土壤将挖掘时留出的土壤填充至坑洞,注意保持乔木的稳定,并确保土壤填充均匀,不留空洞。

4.5. 扎实土壤轻轻拍打土壤表面,以扎实土壤并排除空气。

确保乔木根系与土壤充分接触。

4.6. 加入肥料根据乔木的种类和要求,适量加入有机肥料,促进乔木生长。

4.7. 浇水根据乔木的需水量,适量浇水,确保土壤湿润。

5. 安全措施5.1. 员工安全培训对施工人员进行必要的安全培训,包括操作设备、使用工具的安全规范等。

5.2. 工程现场安全防护设置明显的安全警示标志,划定施工区域,确保人员和设备的安全。

5.3. 施工设备安全检查对施工设备进行定期的安全检查和维护,确保设备的正常运行。

乔木栽植施工方案、技术措施

乔木栽植施工方案、技术措施

乔木栽植施工方案、技术措施(一)环节总体要求:针对本工程各苗木生态习性,利用本公司特有的苗源信息网络系统和供应渠道,进行充分踏勘多方比较,采购既符合设计和招标文件要求的,又是青壮年期长势十分健旺、无病虫害、外形姿态丰满美观且已采取一定培育手段,适于移植的最佳施工用苗。

并且应保证:1、各规格树种施工用苗在数量上应有充裕的备货,以备特殊情况增添置换需求。

2、应严格甄别与本工程各树种所用苗在外观、形态上易引起混淆的同科属内相似的其它树种,同时对设计与招标文件未明确规定的,在品种选择上,需结合本工程场地环境条件和设计意图,选择结合性优越的品种。

通过对本工程设计用苗种类、数量、规格尺寸、形状要求的充分了解和分析,根据本公司的苗源储备情况,我们认为如有幸中标承建,在苗木材料的供应上将具有充分保证。

(二)本环节施工技术措施:1、所选用苗木的规格尺寸需比设计苗单相应的规格有所宽余,特别是冠径、高度、枝/丛等规格量,这样才能在移植修剪后仍能满足设计的要求。

2、所选乔木应主干挺直,树冠匀称,球类植物应蓬冠圆满、枝叶紧密,基部不脱脚,达到“绿化效果一次成型”。

(三)挖掘、包扎、运输、栽植1、环节总体要求:综合考虑气候及工期因素以及苗木生物学特性选择合适的栽植时期及顺序。

通过疏枝修叶包杆束冠、灌水等挖掘配合措施、以及泥球包扎,装卸运输的避风遮阳措施,使得移植苗木一次成型、生长旺健、整体成景。

2、环节施工技术措施:⑴移植时间的确定,综合考虑本工程工期及工程量特点和苗木移植适合季节两方面因素。

具体操作视具体气候情况,灵活有度。

做到既保证工期工作量,又保证质量成活率。

⑵移植开挖前,要对工具、设备、人力、动力作充分准备,跟踪气象变化情况,要求做到工序紧凑合理,苗木随挖随运随种。

所有苗木起挖与栽植应保持同步协调,避免已起挖之苗不能及时种植。

⑶挖掘前3-5天应施行移植修剪,以保证移植过程及长势恢复阶段的体内水份平衡,但应注意不能过度修剪,以免影响姿态要求,并且还需根据不同树种确定修剪量。

乔木移植专项方案

乔木移植专项方案

乔木移植专项方案乔木移植是一项复杂的工作,需要综合考虑多方面的因素,包括树木的生长环境、土壤条件、树木生命力等等。

下面是一个乔木移植的专项方案,包括准备工作、移植过程、养护措施等。

一、准备工作:1.调查树木生长环境:了解树木生长的环境条件,包括光照、温度、湿度和风力等,以便为树木选择合适的移植地点。

2.测量树木尺寸:测量树木的树高、胸径以及冠幅等参数,以确定其重量和体积,为后续的挖掘、运输和定位做准备。

3.分析土壤条件:对树木原生生长的土壤进行化验和分析,以了解土壤的肥力、酸碱度、水分保持能力等,为后续的移植过程提供参考。

4.制定移植计划:根据以上的调查和分析结果,制定详细的移植计划,包括移植的时间、方式、地点等。

二、移植过程:1.挖掘树木:在移植计划确定的时间和地点,用合适的工具将树木周围的土壤挖掘出来,保持树木的根系完整。

注意挖掘的深度和宽度,以免损伤到树木的根部。

2.运输树木:将挖掘出的树木用合适的工具和车辆运输到移植地点。

在运输过程中要注意保护树木的根系,避免过度晃动和损伤。

3.定位树木:将树木放置在移植地点,根据实际情况进行定位和调整。

保证树木的稳固和垂直生长,根部与土壤接触紧密。

4.填土固定:将移植地点的土壤填充到树木周围的空隙中,用力轻压以使土壤紧实。

对于大型树木,还可以采取固定支架等措施,确保树木的稳固和安全。

三、养护措施:1.浇水:在移植后的第一个月,每天浇水2-3次,保持土壤湿润。

随着树木适应新环境,适当减少浇水的次数,但保持土壤湿润。

2.施肥:在移植后的3-4个月内,适量施加有机肥或磷钾肥,增加树木的养分供应,促进植物的生长。

3.松土:定期松土,保持土壤透气性和水分的保持能力。

4.防虫防病:定期检查树木的健康状况,发现有害虫或病害及时进行治理和防控。

5.支撑扶持:如果树木在移植后生长较为缓慢或不稳定,可以使用支撑物进行扶持和固定。

以上是乔木移植的一个专项方案,通过科学的调查分析和周密的准备工作,可以提高移植树木的成功率。

大树移植专项施工的方案

大树移植专项施工的方案

大树移植专项施工的方案一、背景和目标背景:随着城市建设的不断发展,许多老城区和新建区域需要进行道路扩建、建筑物建设等工程,但由于这些区域内存在许多有历史意义和观赏价值的大树,因此需要将这些大树移植到其他地方,以保护它们的生长和观赏价值。

目标:通过专项施工,将大树从施工区域中移植到其他地方,保护它们的生长和观赏价值,同时确保施工的安全和顺利进行。

二、移植前准备工作1.项目立项:针对需要移植的大树进行项目立项,确定移植的必要性和可行性。

2.现场勘察:在施工区域内对大树进行现场勘察,了解大树的根系情况、生长状况、环境适应性等信息。

3.移植目标确定:确定移植的大树种类、数量和移植到的新地点,以及移植后的维护措施。

4.移植方案设计:根据移植目标,设计移植方案,包括移植的时间、地点、施工工艺、设备和材料等。

5.施工准备:准备施工所需的人员、设备、工具和材料,确保施工顺利进行。

三、施工过程1.移植前准备工作:清理移植地点,确保施工区域的平整和无障碍。

2.树木挖掘:根据移植方案确定的时间和地点,在合适的条件下对大树进行挖掘。

挖掘时要保留足够的土壤,以保护根系。

3.运输和安装:将挖掘好的大树进行运输,并在新地点进行安装。

在安装过程中,要注意保护大树的根系,确保大树的生长环境。

4.生长环境创建:在移植完成后,为大树创建适合其生长的环境,包括土壤改良、灌溉和施肥等措施。

5.移植后维护:设置专门的人员负责移植后的维护工作,包括定期浇水、施肥、修剪等,确保大树能够顺利生长。

四、安全措施1.移植时要确保施工人员的安全,配备必要的个人防护装备。

2.运输过程中要注意车辆和人员的安全,采取必要的交通管理措施。

3.在移植过程中要注意避免对周围环境和建筑物造成影响,采取必要的保护措施。

4.在移植前后要进行安全检查,确保施工区域的安全和秩序。

五、质量控制1.在施工过程中,根据移植方案的要求,对施工过程进行随时监控和检查。

2.对施工人员进行培训,确保施工质量符合要求。

树木移植施工组织方案

树木移植施工组织方案

树木移植施工组织方案一、项目背景树木移植作为一项重要的园林绿化工作,旨在保护珍贵的树木资源,提高城市的生态环境质量。

本项目计划将位于城市中心的大型树木移至新的建设区域,以便进行开发与建设。

为确保移植工作的顺利进行,制定本施工组织方案。

二、施工目标1. 安全高效地完成树木移植工作;2. 最大限度保护树木的生长和生态环境;3. 减少对树木造成的损坏风险;4. 保证施工过程遵守相关的法律法规。

三、施工方案1. 取得相关许可和协议在施工前,需要向有关部门申请相关的许可和协议文件,确保工作的合法性与合规性。

2. 場地准备在移植树木的目的地,进行周密的场地准备工作,包括清理项目区域,确保施工区域的整洁与安全。

3. 树木评估与选择评估需要移植的树木的健康状态和生长情况,选择合适的树木进行移植。

根据树木大小、重量和生长情况,确定合适的移植工艺。

4. 树木保护措施在移植前,采取有效措施保护树木,包括修剪树冠、加固根系、包扎树干等。

保证树木在移植过程中不受到较大的损伤。

5. 移植过程(1)开挖树木周围土壤,保留足够的根系;(2)缓慢提起树木,准备移至目的地;(3)重新挖掘目的地,确保土壤适宜树木生长;(4)将树木移至目的地并稳定,进行细致的调整;(5)补充养分和水分,促进根系快速生长;(6)固定树木,避免风雨等不利天气对其造成影响。

6. 施工安全在施工过程中,严格遵守安全操作规程,佩戴防护设备,确保施工人员的人身安全。

7. 监测与维护在树木移植完成后,进行监测和维护工作,及时处理可能出现的问题,确保移植的树木能够顺利生长。

四、风险评估树木移植过程中存在一定的风险,包括树木受损、根系受伤等。

为降低风险,需进行全面的风险评估,并制定相应的应对方案。

五、环境保护措施在施工过程中,注重环境保护与生态平衡,采取必要的措施防止土壤侵蚀、水源污染等问题的发生。

六、施工人员培训为保障施工质量与安全,需要对相关人员进行培训,提高他们的业务水平和安全意识。

全冠移植专项方案

全冠移植专项方案

东津沱滨江公园乔木全冠移栽方案引文: 本方案仅限于东津沱滨江公园项目, 不一样项目应依据现场实际情况来编制不一样乔木栽植方案, 本方案编制所参考规范为: 《园林绿化工程施工及验收规范》CJJ82-。

本方案所指乔木栽植, 均指全冠栽植, 乔木种类及规格参与东津沱滨江公园景观植物设计苗木配置表。

东津沱滨江公园景观工程作为合川区关键民生工程, 是漂亮合川战略关键组成部分。

滨江公园集休闲、娱乐、健身于一体, 建成后不仅带给合川人民又一出行游玩好去处, 也深入提升合川城市形象和城市品质。

为满足公园建成后景观效果, 滨江公园工程全部乔木均采取全冠移栽。

全冠移植, 是指在保持原有树形前提下, 对树木进行合适疏枝、疏叶后, 再行栽植一个种植形式。

全冠栽植含有保持原有树形、立地成景, 快速恢复树形, 达成景观效果等优点。

全冠移植不仅仅只是栽植过程采取有效方法, 它还包含采购、起苗、运输、栽植、养护等一系列过程, 经过栽植前、栽植中, 栽植后等全过程控制, 来达成全冠移植效果。

综上所诉, 本企业准备从以下四个阶段来采取方法:一、栽植前准备人员准备:⑴、绿化技术管理人员3名, 含有对应资格证书, 工作2年以上;⑵、熟练绿化造型修剪工人10人, 栽植工人10-20人, 必需时配置2名以上绿化工, 依据现场进度, 适时增减对应人员;⑶、熟练养护工人5-10人, 负责栽植过后乔木养护, 依据现场进度, 适时增加对应人员。

机械设备(租赁):⑴、200履挖一台, 用以挖树穴和苗木栽植;200铲车转运土方和河沙;⑵、货车9.6米1辆, 渣车2辆, 必需时用以苗木转运;1、⑶、8T、16T、25T、50T吊车, 依据现场实际情况定;土方造型:绿化堆坡造型初平到位, 局部地方不适合栽植苗木土壤换填到位。

辅材五金用具:⑴、洋铲15把、锄头10把、抬剪5把、枝剪20把, 羊角锤3把, 钉子8cm、10cm若干, 铁丝若干, 橡胶软管10圈;手钻3把, 钻头4.5mm, 锯子10把等;2、⑵、栽植用具: 3-6m杉杆, 草绳、薄膜、遮阳网、保温保湿袋、110波纹管或PVC管(出气筒)等。

乔木移植专项施工方案三篇

乔木移植专项施工方案三篇

乔木移植专项施工方案三篇篇一:乔木移植专项施工方案第一章、工程概况项目位于XX,场地整体标高较平坦,总改造面积约40000㎡;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。

一、编制依据1、新华公园提升工程项目景观工程设计2、《成都市风景园林绿化工程施工技术操作规程》3、《城市绿化和园林绿地用植物材料木本苗》 GJ/T 344、《城市绿化工程施工及验收规范》CJJ/T 825、《城市绿化植树工程施工规范》6、《城市园林绿化养护管理标准》7、《城市园林苗圃育苗技术规程》二、移植苗木品种及数量:三、工程内容:1、以上苗木表中树木的栽植工作;2、树木栽植成活养护工作;3、工程施工范围内所需的相关平整工作;4、现场的清理整洁工作;四、工程的重点及难点结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下几点将是本工程施工的重点及难点。

一、大树种植及应对措施本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。

我司在大树移植方面有很多施工经验,克服此困难的具体措施:1、制定详细的施工方案和养护方案及应急预案。

2、要配备专业工程师及有经验的施工人员。

3、做好移植过程的质量管理。

乔木移植把好掘苗、包装、吊装、调运、栽植关。

4、加强养护。

俗话说三分种、七分养,苗木移植后的养护管理工作也很重要,我司将配备业务水平高、责任心强的专业管理人员及技术人员,组成分工细致、责任明确的服务管理体系,按养护工程方案全方位进行养护管理。

二、大树移植后的成活率问题大树移植的不利因素较多,首先,树龄大、阶段发育程度深,细胞的再生能力下降,在移植过程中被损伤的根系恢复慢。

其次,树体在生长发育过程中,根系扩展范围不仅远超出树冠水平投影范围,而且扎入土层较深,挖掘后的树体根系在一般带土范围内可包含的吸收根较少,近干的粗大骨干根木栓化程度高,萌生新根能力差,移植后新根形成缓慢。

乔木移栽专项施工方案

乔木移栽专项施工方案

乔木移栽专项施工方案项目背景乔木移栽是园林绿化施工中常见的工作,它可以改变园区的布局和美化环境。

然而,乔木移栽工作的不当操作会导致乔木的死亡或生长不良,因此需要制定专项施工方案来确保移栽工作的顺利进行。

施工准备在进行乔木移栽之前,需要进行以下准备工作:1.确定移栽地点和数量:根据园区规划和设计要求,确定乔木的移栽地点和数量。

2.确定乔木种类:根据园区的气候条件和土壤环境,选择适合移栽的乔木种类。

3.测量移栽地点:利用测量工具对移栽地点进行测量,准确确定乔木的合适位置。

4.准备施工材料和工具:准备好移栽所需的土壤改良材料、固定支撑材料、施工工具等。

移栽工艺根据乔木移栽的特点和要求,采取以下施工工艺:1.根系处理:在移栽之前,对乔木的根系进行处理。

清除多余的根系、修剪破损的根系,并浸泡在适量的水中。

2.挖取合适的移栽坑:根据乔木的尺寸和树冠大小,挖掘一个合适的移栽坑。

确保移栽坑的深度和宽度能够容纳乔木的根系。

3.土壤改良:在移栽坑中加入适量的有机肥料和土壤改良剂,用来提高土壤的肥力和通气性。

混合均匀后,将部分改良土填充至移栽坑的底部。

4.移栽操作:将经过根系处理的乔木放入移栽坑中,并与改良土紧密接触。

持续填充改良土,并轻轻拍实,直到移栽坑填满。

5.固定支撑:对于较大的乔木,使用支撑材料将其固定,以防在移栽过程中发生移位。

支撑材料要与树干接触处用软垫进行保护,避免划伤乔木。

6.浇水养护:移栽完成后,对乔木进行充分浇水,保持土壤湿润。

在移栽后的几周内,加强乔木的养护工作,定期浇水,并观察乔木的生长情况。

安全措施在进行乔木移栽施工时,需要注意以下安全措施:1.确保施工现场的安全:施工现场要划定供人员通行的安全区域,并设置明显的警示标识。

2.使用个人防护装备:施工人员需要佩戴安全帽、工作手套和防护鞋等个人防护装备。

3.防止工具伤害:施工人员在使用工具时要注意操作规范,避免工具划伤自身或他人。

4.安全用电:如有需要使用电动工具进行施工,要确保使用安全可靠的电源,避免发生电击事故。

乔木移植专项方案

乔木移植专项方案

新华公园、麻石烟云公园提升工程项目乔木移植专项施工方案成都市第五建筑工程公司二零一八年四月目录第一章、工程概况 (3)一、编制依据 (3)二、移植苗木品种及数量 (3)三、工程内容: (4)四、工程的重点及难点 (4)第二章、大树移植技术方案 (5)一、准备工作 (6)二、按照移植方案实施 (6)三、过程中实施措施 (15)第一章、工程概况项目位于成都市成华区二环路东二段与功博路交叉口北100米,场地整体标高较平坦,总改造面积约40000㎡;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。

一、编制依据1、新华公园提升工程项目景观工程设计2、《成都市风景园林绿化工程施工技术操作规程》3、《城市绿化和园林绿地用植物材料木本苗》GJ/T 344、《城市绿化工程施工及验收规范》CJJ/T 825、《城市绿化植树工程施工规范》6、《城市园林绿化养护管理标准》7、《城市园林苗圃育苗技术规程》二、移植苗木品种及数量:注:综上乔木品种,数量以最终竣工图为准。

三、工程内容:1、以上苗木表中树木的栽植工作;2、树木栽植成活养护工作;3、工程施工范围内所需的相关平整工作;4、现场的清理整洁工作;四、工程的重点及难点结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下几点将是本工程施工的重点及难点。

一、大树种植及应对措施本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。

我司在大树移植方面有很多施工经验,克服此困难的具体措施:1、制定详细的施工方案和养护方案及应急预案。

2、要配备专业工程师及有经验的施工人员。

3、做好移植过程的质量管理。

乔木移植把好掘苗、包装、吊装、调运、栽植关。

4、加强养护。

俗话说三分种、七分养,苗木移植后的养护管理工作也很重要,我司将配备业务水平高、责任心强的专业管理人员及技术人员,组成分工细致、责任明确的服务管理体系,按养护工程方案全方位进行养护管理。

乔木移栽、栽植施工技术方案及方法

乔木移栽、栽植施工技术方案及方法

乔木移栽、栽植施工技术方案及方法技术方案及方法:乔木移栽、栽植乔木是绿地景观中的重要树种,其栽植质量直接影响着绿地的景观效果。

按照乔木移栽规定及我公司长期积累的经验,移栽操作流程如下:1、树木选择首先选择经过切根处理、两次移栽的商用树木,以确保成活率。

对于常绿乔木的种植,应当带泥球移植,以提高成活率。

2、平衡疏松修剪对于小叶乔木,采用疏枝方法,剪去重叠枝芽,保持树冠均匀,修剪方法要正确。

对于阔叶乔木,应该疏叶,并对重叠枝、内膛枝、平行枝、徒长枝进行修剪,同时要做好走向标记。

3、移植时机选择适应苗木的最佳移植时间,并考虑气候条件,以确保成活率。

4、挖穴改良土壤放样、挖穴方法严格按照图纸要求进行。

对于大规格乔木,应先填入好土15cm至穴底,再进行准确的放样。

25kg腐熟的有机肥或糖渣与改良的细土混合均匀,并正确地填入穴内,然后在覆盖5-l0cm细土。

穴底施基肥的数树坑的直径(或正方形树穴的边)为较土球直径量和方法大40cm,深度与直径相等,必须垂直下挖,上下口径基本相等。

5、挖掘包装在平衡疏松修剪后、树苗发芽前进行挖掘包装。

选择阴而无雨、晴而少风的天气进行。

种植平衡疏松修剪支撑绑扎绕杆挖穴及土壤改良浇水及地面覆盖挖掘包装保护装运,夜间喷叶面蒸腾抑制剂、光合作精心养护。

在挖掘包装过程中,要减少叶面蒸发量,保护好树冠。

不能撕裂树根,根段面应保持平整。

对于枝大规格乔木及乔灌木,其地径的6.3倍为土球直径,竖直往下挖。

挖掘沟宽度应便于人在沟内操作,泥球竖向深度取直径的70%,泥球底部向内收缩,底部直径约为泥球直径的二分之一。

消去泥球表面浮土,把泥球修整好,取草绳一端栓在树木地径上,开始扎泥球,一手拉紧草绳紧扎在一起,宽15-20cm,隔开相同距离,再打一个同样腰箍,然后打网络,待双网络打好后,把泥球轻轻向一边倾斜,切断底部树根。

在主观赏面上做好标记牌,并把选苗时的编号牌放在显眼处。

6、装车运输在装车运输过程中,要轻吊轻放,树根放在车头部位,泥球下塞三角木稳住泥球,确保安全操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新华公园、麻石烟云公园提升工程项目乔木移植专项施工方案成都市第五建筑工程公司目录第一章、工程概况 (3)一、编制依据 (3)二、移植苗木品种及数量. (3)三、工程内容: (4)四、工程的重点及难点. (4)第二章、大树移植技术方案. (5)一、准备工作 (6)二、按照移植方案实施. (6)三、过程中实施措施. (15)第一章、工程概况项目位于成都市成华区二环路东二段与功博路交叉口北100 米,场地整体标高较平坦,总改造面积约40000〃;该工程主要工作内容为:主题空间重塑,植物设计,建筑立面清洗,夜景照明系统,交通流线梳理,标识标牌系统,室外家具,广场及园路铺装,公共卫生间改造等。

编制依据1、新华公园提升工程项目景观工程设计2、《成都市风景园林绿化工程施工技术操作规程》3、《城市绿化和园林绿地用植物材料木本苗》GJ/T 344、《城市绿化工程施工及验收规范》CJJ/T 825、《城市绿化植树工程施工规范》6、《城市园林绿化养护管理标准》7、《城市园林苗圃育苗技术规程》移植苗木品种及数量:麻石烟云原有养木园内移粗列表一注:综上乔木品种,数量以最终竣工图为准。

三、工程内容:1、以上苗木表中树木的栽植工作;2、树木栽植成活养护工作;3、工程施工范围内所需的相关平整工作;4、现场的清理整洁工作;四、工程的重点及难点结合我司多年的施工经验及对本工程的现场踏勘,深入细致的了解、分析,以下几点将是本工程施工的重点及难点。

一、大树种植及应对措施本工程所移植的绝大部分苗木是大规格的乔木,在移植的过程中,从起苗、包装、吊装、运输、栽植及后期养护都存在较大的困难。

我司在大树移植方面有很多施工经验,克服此困难的具体措施:1、制定详细的施工方案和养护方案及应急预案。

2、要配备专业工程师及有经验的施工人员。

3、做好移植过程的质量管理。

乔木移植把好掘苗、包装、吊装、调运、栽植关。

4、加强养护。

俗话说三分种、七分养,苗木移植后的养护管理工作也很重要,我司将配备业务水平高、责任心强的专业管理人员及技术人员,组成分工细致、责任明确的服务管理体系,按养护工程方案全方位进行养护管理。

二、大树移植后的成活率问题大树移植的不利因素较多,首先,树龄大、阶段发育程度深,细胞的再生能力下降,在移植过程中被损伤的根系恢复慢。

其次,树体在生长发育过程中,根系扩展范围不仅远超出树冠水平投影范围,而且扎入土层较深,挖掘后的树体根系在一般带土范围内可包含的吸收根较少,近干的粗大骨干根木栓化程度高,萌生新根能力差,移植后新根形成缓慢。

其三,大树形体高大,根系距树冠距离长,水分的输送有一定困难;而低上部的枝叶蒸腾面积大,移植后根系水分吸收与树冠水分消耗之间的平衡失调,如不能采取有效措施,极易造成树体失水枯亡。

第四,大树移植需带的土球重,土球在起挖、搬运、栽植过程中易造成破裂,这也是影响大树移植成活的重要因数。

第二章、大树移植技术方案由于此次移栽苗木的规格较大,项目比较特殊,因此我司首先对新华公园内的地形、环境、土质进行了细致观察、了解,并针对本项目做了可行性移植计划。

一、准备工作由于大树的大树的再生能力较幼青年的树明显减弱,故要根据移植的树种、年龄、环境、季节、地点、距离制定详细方案。

1.现场调查大树的生长情况,包括树种、规格、生长势、发枝能力、病虫害情况,测量树高、树冠、胸径有关数据,了解树龄及移栽历史。

2.现场调查、核实、了解移植地点的地上地下管线分布、临近建筑物、3.共生树木、周围环境状况,并清理大树移植现场。

4.在选定树木土台边界50cm外挖观测沟,了解地下土质情况、地下水5.根部生长情况。

6.根据树种及胸径大小确定移植方式和移植机械。

7.编制移植方案,内容如下:(1)树木的概况(2)现场平面布置、路线情况(3)程序:包括前期准备工作、移植时间、树冠和根系的修剪方法及修剪量、起苗运输、装卸、定植。

(4)质量保证措施,包括根系保护、促根技术、运输保护,支撑与固定、后期养护管理(5)机具设备,各工序协调、安全、文明施工,现场维护措施。

二、按照移植方案实施(一)确定树木概况了解要移植的的苗木特征(包括树本身的特征和地势特征),对移栽的大树做出明显的标记并编号,写明树种、高度、干径、分枝点的高度、树形,以便后期观察其生长情况。

(二)准备工具、确定路线1.在现场设计吊车及拖车的停放和运输路线,准备好转运相关的设备,如汽车、吊车、绑缚及包装材料等。

2.挖掘前准备好移栽前所需要的必须设备、全部工具及材料,如:吊车、运输车辆铁铲、支撑住、肥料、水源及浇水设备等,并指定专人负责。

(注意事项:大树移植需要园区有关单位配合,移植前应园区核实待移植位置的地质情况。

)(三)大树移植1.确定好定植点起树前根据移栽大树的规格挖好定植穴,定植用土要求通气、透水性好,有保水保肥能力,土壤内水、肥、气、热状况良好。

经多年实践,用泥沙拌土作为移栽后的定植土比较好。

同时必须在树木移栽前对定植穴进行杀菌、除虫处理。

2.确定移植时间树木移植时要选择晴朗的天气,不能有大风大雨,且移植的的时间不能选择在正午。

3 土球直径与种植穴根据土球直径可以确定种植穴的大小,种植穴应该比土球大40〜50 cm穴深应超出土球15 cm 上下。

如果种植穴内存在建筑垃圾或有害物质,工作人员需要扩大树穴、清理废土、填充种植土,并将回填土及时填充。

若果种植区土层比较干燥则需做载之前的浸穴处理。

完成挖穴、挖槽工作以后,需施入一定量的有机肥充当基肥。

4.种植前的修剪工作(1)对于落叶树一般采取疏枝方法,尽可能多的留下生长枝及萌生枝,其修剪量一般为6/10 〜9/10 。

(2)苗木修剪过程中应确保其修剪质量,保证剪口平滑,不能有劈裂,只要超过10cm 的大伤口须确保其光滑平整、已消毒,而且涂沫过保护剂。

5.起苗工作由于本次移栽苗木规格大,所以移栽难度相应增加,为确保此次移栽工作圆满成功,我司将精心组织专业起苗队伍进行操作为保证苗木移植后的成活率,本次移栽苗木土球直径不低于胸径的5-6倍,土球高度为土球直径的2/3。

掘苗前用6米木竿将苗木支撑牢固,树木高度在10米以上的,还要用钢丝绳加固,以便掘苗时确保大树和操作人员的安全。

(1)掘前准备:土地准备:掘苗前调整好土壤的干湿情况,如果土质过于干燥应该提前灌水浸地。

反之土壤过湿,影响掘苗操作,则应设法排水。

拢冠:常绿树尤其是分枝点低,侧枝分叉角度较大的树种,如桧柏、云杉等,掘苗前用草绳将树冠松紧适度的围拢。

这样,即可避免在掘苗、运输、栽植过程中损伤树冠,又便于掘苗操作。

材料准备:备好适用的掘苗工具和材料。

材料要对路。

带土球掘苗用的草绳等材料要用水浸泡湿透待用。

(2)土球挖掘土球挖掘方法(一):以树干为中心,按土球规格划线作圆,先按圆周线垂直挖掘80厘米的环状沟槽,并注意根系分布情况。

当遇到4—5厘米粗根时,应用手锯或利斧将其砍断,伤口面要光滑。

环状当底根露出时,再向土球底部掏挖,然后用韧性较好的麻绳绑扎腰箍,并继续向土球包扎好。

若发现土球土壤部分脱落时,应用草绳、草包等物填充,再行包装。

(3)大树带土球的包装:土球包扎应用厘米粗的草绳或麻绳、箱板等包装,包装形式按下列情况确定:土质粘结,湿度不大的土球用以井字形或五角星形包扎。

土质粘结度不大,湿度较大的采用五角星与桔瓣式两种混合式包扎。

土球直径超过米应用麻绳扎腰箍,采用五角星式包扎。

土质松软,或土球直径超过米的,应采用木箱板包装。

A.草绳或麻绳包装方案:土球修好后,应立即用草绳打上腰箍,腰箍的宽度一般为20cm左右,然后用蒲包或蒲包片将土球包严,并用草绳将腰部捆好,以防蒲包脱落,然后即可打花箍:将双股草绳一头拴在树干上,然后将草绳绕过土球底部,顺序拉紧捆牢,草绳的间隔在8- 10cm, 土质不好的,还可以密些。

花箍打好后,在土球外面结成网状,最后再在土球的腰部密捆I0道左右的草绳,并在腰箍上打成花扣,以免草绳脱落。

(见图一)6.大树吊装和运输(1)大树移植要用吊车装卸,用载重车运输。

(2)吊装时用专用吊带双股分开,捆死土球下部,然后将吊带两端扣在吊钩上,轻轻起吊一下。

当铅身倾斜时后,用大绳在树干茎部栓一绳套也扣杂吊钩上,即可起装吊车。

(见图二)(3)方木箱包装移植的大树,质量一般都超过2吨,必须使用起重机械吊装。

先用一根较短的钢丝绳在木箱下1/3处横着把木箱拦腰围起,把钢丝绳的两端扣放吊车的吊钩上,轻轻吊起,使树身缓缓躺倒。

在木箱离地前停车,为防止树冠倒地,可在树干的适当部位围上蒲包片,缠上粗脖绳,另一端扣在吊钩上。

继续起吊,当树身躺倒时,在树干的分枝点上系一麻绳,以便在吊装时控制方向。

装车时木箱在前,树冠在后,木箱上缘与车厢后轴平齐。

木箱下面垫以两根方木与钢丝绳的两侧,待木箱落实后,在树干的适当部位缠以蒲包片,并用交叉的木棍顶好。

用紧线器将木箱紧固与车厢内。

用草绳将树冠围拢以防树冠拖地。

(4)起吊装车时凡吊带与土球接触的地方垫仪木板,装车时土球朝前,树梢向后,用三角枕木将土球与车箱底版空隙处塞紧,并用粗绳将树干与车身固定在一起,树冠用绳收紧,以纺拖地擦伤。

起吊时起重机应均匀用力,缓慢转动。

起吊树木避免直接起吊树干,以避免由于土球过重出现“拔大葱”现象。

(图二:大树吊装)(5)大树运输:运输途中需专人负责押运,押运人应检查捆绳是否牢固,树梢是否拖地,并随车带挑杆,以备途中使用。

经常检查苫布是否漏风,短途运苗中途不要休息。

(见图三)运输时应尽量避免损树伤皮和碰伤土球。

装车时应用软绳,保护树皮。

土球装车时要小心轻放,且在土球的下方垫软如原生土或草绳,以防弄散土球。

树干与后车板接触处必须由软木支撑。

车箱中土球两侧用软木或沙袋支垫。

运输途中树冠应高于地面,防止枝冠损伤,并注意运输中树枝伤人损物。

路况不好,应缓慢小心行驶。

(图三:树木运输)(6)大树卸车:卸车与装车方法基本相同。

在吊树入坑时,树干要用麻包、草袋包好,以防擦伤树皮。

为防止土球入穴后树干不能立起,应在树干高2/3处系一根1米长吊带,将吊带另一端与吊钩相结。

若土球落穴时不能直立,可用吊钩一端的吊带轻轻向树身歪斜的反方向拉动,直至树身笔直。

加大的土球卸车时,可用一块结实的长木板从车厢上斜放至地上,将土球推到木板上顺势满满滑下,但绝不可滚动土球。

(7)大树栽植苗木栽植按点挖坑,裸根苗坑穴的规格应较树根根盘直径大20厘米;地土球苗树坑的规格以土球直径加大40厘米,如土质不好时,可加大到土坨的一倍,以保证操作人员的安全。

深度放大20厘米,坑底挖松、整平。

坑底中心必须堆70~80cm长方形土堆用以拆底板,土堆的方向应与木箱底板一致。

如需要换土、施肥,应一并准备好,并竟有机肥与回填土拌含均匀,栽植时施入坑内。

大树入坑前,坑边和吊臂下不准站人。
