路基标准化施工要点
路基填筑标准化施工工艺
路基填筑标准化施工工艺一、施工理念要把路基工程当成土工结构物来施工。
要确保路基的强度、稳定性、耐久性,要能够抵住各种自然因素作用的影响。
二、路基总体施工工艺三阶段:准备阶段、施工阶段、整修验收阶段四区段:填筑区段、平整区段、碾压区段、检验区段,均需进行流水作业。
八流程:施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证、路基整修。
路基要做到轮廓分明、路肩边线、路拱大面平整、曲线地段要圆顺,路拱每层做完之后,路肩洒白灰线。
三、路基设计标准新建客货共线铁路设计暂行规定:线下设计标准:200Km/h,线上设计标准:160Km/h。
路基宽度:直线段7.7米,曲线段根据曲线半径不同进行加宽, 曲线半径大于6000米,曲线外侧加宽值为0.2米;R小于3500米,曲线外侧加宽0.4米;R界于二者之间,加宽0.3米;路基形状:三角形4%横向排水坡;路肩宽度不小于1米;路基填料:基床表层0.6米级配碎石,基床底层1.9米AB组填料;路堤基床以下为ABC组填料或改良土。
在涵洞和桥梁缺口地段填筑级配碎石,涵洞缺口,路基施工中要做成台阶,两侧的级配碎石要分层、均匀填筑。
四、路基填筑施工标准化施工工艺1.施工放样开工前,先进行导线、中线、水准点的复测,并把重要的中线点引出路基外,设置护桩,护桩每边的数量不少于3根。
测量成果需报监理工程师审核后,再按图纸放出路基中线、坡脚、边沟等位置。
路堤每填筑一层应测设一次边桩,并用石灰标出边线(应含加宽值),路堤每填筑1.5-2.0m后测设一次中桩。
2.基底处理及清表(1)基底处理填筑前认真做好基底处理,软土路基地段应得前做好桩基处理、砂垫层等、并检查验收。
(2)清表施工前需清除路基范围内原地面表层植被、树根、并做好临时排水设施。
将原地面腐、松土清除,并换填好土。
具体施工方法:用推土机、平地机、挖掘机对路基填筑范围内表土清除深度10〜30cm,清除的表土杂物堆弃于施工范围之外。
市政道路标准化施工指南(路基+基层+面层)
市政道路标准化施工指南(路基+基层+面层)工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA 循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
以下为市政道路路基、基层、面层等标准化管理进行了详细的总结。
一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2 、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:三阶段:准备阶段T施工阶段T验收阶段;四区段:填筑区段T平整区段T碾压区段T检验区段;八流程:施工准备T基底处理T分层填筑T摊铺整平T洒水或晾晒T机械碾压T检验签证T路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100 米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
路基标准化施工要点
1 施工准备测量放线导线复测1)导线复测应采用全站仪、光电测距仪或其它满足测量精度的仪器,一起使用前应进行标定、检验校正。
仪器标定、校正报告复印报监理工程师备案. 2)原有导线点不能满足施工要求时,应进行加密,保证公路施工全过程中方便施工放样。
3)导线起讫点测定结果应于设计提供的测定结果对照,误差在允许范围内. 4)导线复测时,必须与相邻施工段落进行联测,确认导线控制点闭合。
1。

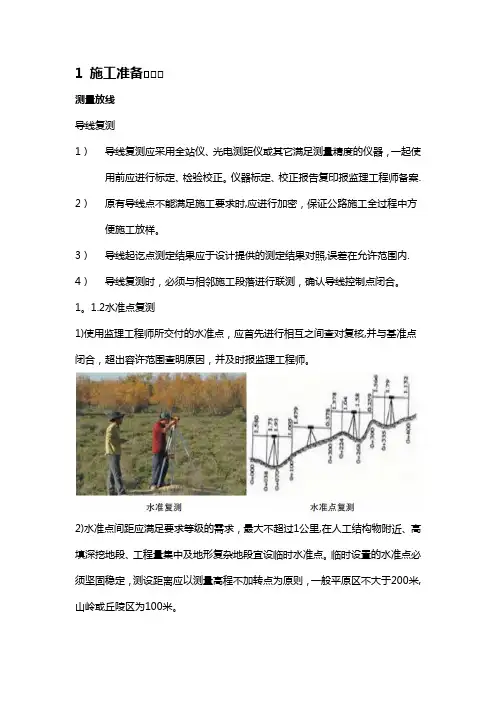

1.2水准点复测1)使用监理工程师所交付的水准点,应首先进行相互之间查对复核,并与基准点闭合,超出容许范围查明原因,并及时报监理工程师。
2)水准点间距应满足要求等级的需求,最大不超过1公里,在人工结构物附近、高填深挖地段、工程量集中及地形复杂地段宜设临时水准点。
临时设置的水准点必须坚固稳定,测设距离应以测量高程不加转点为原则,一般平原区不大于200米,山岭或丘陵区为100米。
3)临时水准点和因施工影响需移动的水准点,其标高与原水准点闭合,精度应满足规范要求。
1.1.3中线复测1)路基开工前应采用坐标法恢复公路中心桩,并采取一定保护措施,固定路线主要控制桩.2)恢复中线时应注意与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,并及时报监理工程师协调解决。
3)如发现设计中线长度丈量错误,应及时上报业主,由业主组织设计单位重新核查完善。
1。
1.4横断面复测1)横断面测量应采用水准仪-皮尺法、横断面仪、全站仪或经纬仪视距法;测量纵向为线路前进方向,横向当路基中线处在直线处在直线段时为中线垂直线方向,曲线段时为测点切线的垂直线方向。
2)横断面测量应逐桩施测,断面布置数量及横向测点应与设计对应,当地形发生变化时应适应适当加密。
3)横断面的施测宽度应满足路基及给排水设施的需要。
在横断面施测中应反映地形、地物、地质的变化,并标出相关水位、建筑物等位置。
1。
2场地清理1.2.1砍树挖根及表土清除1)路基范围内的乔木、灌木等均应在清表前砍伐或移植,砍伐的树木应堆放在路基之外,并妥善处理。
路基施工标准化图文
..路基施工标准化图文详解一、“工欲善其事,必先利其器”(优质工程质量目标解读)二、“知者行之始,行者知之成”(图文标准化施工过程)三、“术有专攻,道无止境”(总结)明确优质工程质量目标一、路基优质工程质量目标:路基宽度、分层压实层厚及压实度、顶面弯沉等指标合格率达到100%,排水及支挡工程的混凝土(砂浆)强度合格率为100%,排水工程铺砌厚度、基础垫层宽厚、断面尺寸合格率≥ 90%,支挡工程断面尺寸合格率≥ 90%。
图文解读标准化施工过程二、内容包括:土方路基填筑、潮湿路基填土翻晒处理、路基填土强夯处理、石方路基填筑、台阶开挖、台背回填、预制管桩托板施工、石方路堑边坡光面爆破、填石路堤码砌边坡、边坡防护、混凝土挡土墙、排水工程、绿化工程2-1 土方路基填筑填方路基采用打方格方式控制卸土量,压路机整平后采用带刻度插扦检测填土松铺厚度,控制填土厚度;松铺厚度符合要求后,采用平地机精平,最后碾压密实。
该做法既简单实用,又能把路基关键环节控制好,有效提高填筑质量。
路基填筑过程中,及时修筑临时排水设施保护边坡,保证路基边坡的密实稳定。
资料word..根据装载车辆装土量计算堆土间距,用石灰打方格,人工指挥卸土,从源头1. 控制好分层填土厚度。
采用平地机精平,有效控制填土表面平整度,并形成路拱。
2.资料word..3. 采用上述工艺流程施工的填方路基密实平整、路拱横坡顺适。
路基边缘设置拦水土埂,集水通过临时急流槽排除,起到防止雨水漫流冲刷4.边坡的作用。
资料word..5. 完成的临时急流槽较牢固稳定,满足施工期内临时排水要求。
潮湿路基填土翻晒处理2-2结合雨季长、雨量大的特点,某高速项目配备有犂钯翻土机,对受雨水浸泡有效地解决了路基受雨水浸泡后含水的路基填土进行犂钯翻晒晾干,重新碾压,量过大及强度降低的问题,保证了路基每层填土的密实稳定。
资料word..犂钯翻松受浸路基填土翻松受浸填土凉晒至最佳含水量路基填土强夯处理2-3资料word..层填土后, 5 在分层填筑3 ~某高速在路基填筑施工中,对于高填方路基,达到减少保证了路基填土压实度,再采用冲击式压实设备对填土进行补充压实,分阶段前后填土的路基结合部等压实质量工后沉降的目的;对于路基填挖交界、保证了该部位的路基填土采用自动落锤式强夯锤进行补充夯实,控制薄弱部位,密实稳定。
路基施工标准化
路基施工标准化一、施工准备(一)一般要求1、路基施工开工前,应编制切实可行的实施性施工组织设计,并按规定报批。
2、在开工前,必须建立健全质量、环保、安全管理体系和质量检测体系,并细化到各施工工点;对各类施工班组、施工人员进行岗前培训和技术、安全交底。
3、按计划组织施工人员、队伍、机械设备进场,并满足工程实际需要。
4、编制总体(分项)开工报告,规划落实取、弃土场的位置选择,取样试验。
对原地表土样进行相关试验,每公里至少取3点(1点做比对试验);土质变化较大时,视具体情况增加取样点数。
5、施工队伍的特殊工种作业人员,必须具有安检部门颁发的特种作业许可证。
(二)技术准备1、开工前应将现场调查和核对的情况在接管工地14天之内书面通知监理工程师,然后根据监理工程师提供的测设资料和测量标志,在28天内将复测结果提交给监理工程师。
2、经过复核,对存在异议的导线控制点,要及时给监理工程师提交书面报告,确认最终解决办法;对存在异议的水准点,应向监理工程师提交一份列有勘误高程的修正表,核对正确高程。
3、应将施工中全部控制桩进行加固保护,并在水准点、三角网点等处竖立易于识别的标志。
4、所有导线、中线、水准点、横断面复测和补测等工作,测量精度、技术要求应符合《公路勘测规范》和《公路路基施工技术规范》的要求。
5、对每项测量成果必须报监理工程师复核并签字认可,原始记录应存档。
6、测量仪器使用前必须进行标定。
7、路基填料使用前需进行试验,料场填料第一次试验应做全项检测。
8、路基填料每5000m3或土质变化时,必须重新取样进行试验。
二、路基清表1、路基用地范围的垃圾、有机物残渣及原地面以下至少100-300mm 内的草皮、农作物的根系和表土应予以清除,并且达到规范要求。
2、路基清除表土后进行压实,压实度应符合图纸规定要求且不应小于90%,应重测地面高程及横断面,作为路基计量的依据。
三、试验路段1、路基试验路段不宜小于100m。
市政道路标准化施工
市政道路标准化施工公路路基是公路工程中非常重要的一个组成部分,足够的稳定性和耐久性是必不可少的,它一方面是通过完善的设计予以保障,另一方面则是依靠科学严谨的施工方法得以实现,路基的质量好坏同样也决定了路面的质量,最直接影响的就是交通与我们的人生安全,今天小编就和各位一起来学习公路路基如何做到标准化施工吧!一、施工准备1.总体要求路基开工前,应在全面理解设计要求和设计交底的基础上,进行现场调查和核对。
在做好现场调查后,应根据设计要求、合同和现场的实际情况,编制实施性施工组织设计及专项施工方案,并报批。
在开工前必须建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工班组、施工人员进行岗前培训和技术、安全交底。
场地规划、三通一平、现场的标示标牌等。
做好现场取、弃土场的位置选择。
2.技术准备技术交底、岗前技术培训各种试验、检测、工序交验等表格的补充及统一,编制收集各种资料目录测量放样:导线复测、水准复测、中线复测、横断面复测选择代表性路段进行试验,总结施工工艺、质量控制措施。
3.施工机具及人员进场施工机具的类型、数量满足现场要求;各类技术人员及操作工人满足投标承诺。
4.施工场地清理路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。
应对路幅范围内的原地面表层腐殖土、表土、草皮等进行清理,填方地段还应按设计要求整平压实。
对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留。
二、一般路基施工1.土质路堑开挖①临时排水常见问题:标准化施工要求:完成临时排水设施,确保施工作业面不积水,截水沟应与排水系统接顺,水流通畅。
②开挖方法:常见问题:标准化施工要求:土方挖运必须自上而下顺序放坡进行,不得乱挖超挖欠挖,严禁掏底开挖,弃土下方和有滚石危及范围内的道路应设警告标志,作业时坡下严禁通行。
③边坡修整常见问题:标准化施工要求:开挖高度每在3-4米时对开挖面进行一次修整,边坡自上而下层层修整,每层坡面达到设计边坡坡率要求时,方可继续施工。
拼宽路基标准化施工工艺工法
拼宽路基标准化施工工艺工法1、施工前准备1.1技术准备1.1。
1在旧路路基加宽前,对旧路路况进行详细调查,掌握路基病害成因并对路基病害进行处理。
1.1.2熟悉和掌握施工图设计文件及沿线地质、地形地貌资料,编制单项施工组织设计,向现场施工技术人员、进行书面的技术交底和安全较低。
1.1.3试验准备(1)路基施工前、必须对路基填料土样进行相关试验。
每公里至少取2个点;土质变化大时必须按实际情况增加取样点数。
(2)对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验.土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR试验、颗粒分析、比重、有机质含量等。
(3)路基填料每5000m³或土质变化时必须重新取样进行试验。
1.1.4测量放样(1)按照规范要求对沿线导线点和水准点进行复测和加密。
如果是两侧拼接加宽,由于旧路基两侧导线点无法通视,需在旧路基两侧各布设一条符合导线,并且两条附合导线应闭合.(2)路基开工前每隔100m用全站仪准确放出旧路基边缘点,在旧路基边坡上设置桩号牌,在加宽路基边缘放出路基边线,边线为设计坡脚线外0。
5米处。
(3)每隔20m对旧路基和加宽路基原地面进行复测,核对或补充横断面,发现和设计图纸不符时,应查明原因及时处理。
1.1.5试验路段的施工(1)试验段填筑的目的:找出填料在最佳含水量下达到各压实区规定的压实度和压实沉降差时,施工机械最佳组合方式、碾压速度、碾压遍数、松铺厚度、施工工艺等。
(2)试验段结束后对平整度、横坡、高程、压实质量等各项指标检查验收,满足规范要求及时将施工情况及检测结果编制试验段施工总结报监理工程师审核批准,将其作为该填料施工控制的依据。
1。
2机具准备(一个作业面)1.2.1挖运设备:挖掘机、自卸汽车1。
2。
2摊铺平整设备:推土机、平地机1.2。
3压实设备:光轮压路机、振动压路机、高速液压强夯机、重型压路机1.2.4其他设备:洒水车2、路基拼接施工2.1工艺流程图2.2新路基部分的清表(无需软基处理路段)2。
公路工程标准化施工指南(3篇)
第1篇一、前言为了提高公路工程施工质量,确保施工安全,促进公路建设行业健康发展,特制定本施工指南。
本指南适用于新建、改建、扩建公路工程施工全过程,包括路基、路面、桥梁、隧道、交通工程等各个领域。
二、施工标准化原则1. 安全第一:施工过程中,确保人员生命财产安全,预防事故发生。
2. 质量为本:严格按照设计要求和规范标准施工,确保工程质量。
3. 绿色环保:合理利用资源,减少污染,保护生态环境。
4. 效率优先:优化施工组织,提高施工效率,缩短工期。
5. 信息化管理:运用现代信息技术,实现施工管理信息化、智能化。
三、施工标准化内容1. 施工准备(1)编制施工组织设计,明确施工方案、进度计划、资源配置等。
(2)落实安全生产责任制,制定安全生产规章制度。
(3)进行施工场地布置,确保施工环境整洁、有序。
(4)组织施工人员培训,提高人员素质。
2. 路基工程(1)严格按照设计图纸和规范要求进行施工。
(2)做好路基土方开挖、填筑、压实等工作。
(3)确保路基排水畅通,防止路基沉降。
(4)加强路基施工过程中的质量控制,确保路基质量。
3. 路面工程(1)按照路面设计要求进行施工,确保路面平整、坚实。
(2)严格控制路面基层、面层施工质量。
(3)做好路面施工过程中的排水、防水处理。
(4)加强路面施工过程中的质量控制,确保路面使用寿命。
4. 桥梁工程(1)严格按照桥梁设计图纸和规范要求进行施工。
(2)确保桥梁结构安全、稳定。
(3)加强桥梁施工过程中的质量控制,确保桥梁质量。
(4)做好桥梁施工过程中的安全防护措施。
5. 隧道工程(1)严格按照隧道设计图纸和规范要求进行施工。
(2)确保隧道结构安全、稳定。
(3)加强隧道施工过程中的质量控制,确保隧道质量。
(4)做好隧道施工过程中的安全防护措施。
6. 交通工程(1)按照交通工程设计要求进行施工。
(2)确保交通设施功能完善、美观。
(3)加强交通工程施工过程中的质量控制,确保交通工程质量。
高速公路路基施工标准化指南
高速公路路基施工标准化指南高速公路是我国现代化交通体系中重要组成部分之一,建设高速公路是提高国民经济发展水平、改善人民生活质量的重要举措,也是现代化交通运输体系发展的重要基础。
高速公路的建设,需要从各个方面进行规划和设计,其中路基施工是建造高速公路的基础工作之一。
为了规范高速公路路基施工,提高施工质量,保证高速公路的安全和舒适度,国家对高速公路路基施工进行规范化指导,制定了高速公路路基施工标准化指南。
一、基本概念高速公路路基施工是指对高速公路路基层次及其材料、结构、施工工艺、验收规则等进行规范化的施工工作。
其基本概念主要包括路基结构、路基层次、路基材料等。
(一)路基结构高速公路路基结构包括路基上、中、下三个部分。
其中路基上部分又称道基层,是高速公路最上方的路面层;路基中部分又称上浆层或耐久性层,是道基层与路基下部分之间的中间层;路基下部分是指道基层以下的基础层,包括路基底基层和路基顶基层两部分。
(二)路基层次高速公路路基层次是指路基结构中三个部分中,以路基上部分为基础,按照一定要求在其下方依次铺设的一系列层次。
高速公路路基层次包括道基、上浆层和基础层三个部分。
(三)路基材料高速公路路基施工需要使用的材料包括碎石、沥青混合料、水泥等。
其中碎石主要用于填筑道基层和基础层,沥青混合料主要用于覆盖道基层和上浆层,水泥主要用于基础层的加固和加强。
二、规范化指南(一)施工方案设计1.施工方案设计应根据高速公路路段的不同地理环境、土质地质情况、交通流量等因素进行合理调整和优化,合理确定道基层、上浆层和基础层的厚度和材料种类,控制路基施工质量。
2.施工方案设计应满足以下要求:在三个部分中各层之间设置相应的界面处理层;土质相对湿度应控制在85%以下;路基厚度应与所处地区的气候特征、交通流量以及路面质量要求相适应等。
(二)施工工艺要求1.碎石铺筑应在保证平整度的前提下,使碎石不得有任何穿透,特别是在布设隔离层和应力排除带处。
路基工程施工标准化
路基工程施工标准化一、前言路基工程是道路工程中的重要组成部分,它直接关系到道路的使用性能和安全性。
因此,路基工程的施工质量直接影响着道路的使用效果,对能否保证道路的安全、舒适、持久使用具有重要的意义。
为了规范路基工程施工行为,提高施工质量,保证道路使用的安全性和可靠性,必须对路基工程的施工进行标准化管理。
二、施工前准备1.施工方案的编制在路基工程施工前,施工单位需对施工方案进行认真的编制。
施工单位要评估地质、水文、气象等情况,结合设计要求和实际情况,制定合理可行的施工方案。
方案要注重施工的技术性、经济性和安全性,做到合理施工,确保施工质量。
2.施工人员的准备在施工前,施工单位需要对施工人员进行培训和考核,确保施工人员具备相关的专业知识和操作技能。
同时,还需对施工人员进行安全教育和安全意识培养,使他们充分认识到安全生产的重要性。
3.施工材料的准备在施工前,施工单位需要对所需的施工材料进行统一采购和验收,确保施工材料的质量符合要求,避免施工中因材料质量问题而影响施工质量。
4.施工设备的准备在施工前,施工单位需要对施工所需的设备进行检查和调试,确保施工设备的正常运转。
同时,还需对设备进行定期维护和保养,保证施工设备的安全可靠性。
三、施工过程管理1.施工现场管理在施工过程中,施工单位需要对施工现场进行严格的管理。
首先,要确定施工现场的界限,确保施工现场的安全。
其次,要对施工现场进行清理,清除杂物和垃圾,保持施工现场的整洁。
同时,还要对施工现场进行标识和警示,确保施工现场的安全。
2.施工作业管理在施工过程中,需要对施工作业进行严格的管理。
施工单位需要严格按照施工方案和设计要求进行施工作业,确保施工作业的质量。
同时,还要对施工作业进行监督和检查,及时发现并纠正施工中的质量问题。
3.施工质量控制在施工过程中,需要对施工质量进行严格的控制。
施工单位需要对施工质量进行抽检和检测,确保施工质量符合设计要求。
如果发现施工质量存在问题,需要及时进行整改,保证施工质量的达标。
道路工程标准施工指南手册【最新版】
道路工程标准施工指南手册工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
下面就对市政道路路基、基层、面层等标准化管理进行了详细的图文总结,非常值得收藏!一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:三阶段:准备阶段→施工阶段→验收阶段;四区段:填筑区段→平整区段→碾压区段→检验区段;八流程:施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验签证→路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
半填半挖路基标准化施工
半填半挖路基标准化施工半填半挖路基施工包括半填半挖路基、路堤与桥涵、路堤与隧道,以及路堤与路堑过渡段施工。
1、半填半搀处施工工序。
见下图2、施工要点。
1半填半挖地段填料必须严格控制填料种类,应选用适宜性、材质较好的填料;填筑时,应严格处理横向、纵向、原地面等结合面,确保路基的整体性。
2按设计和时光规范要求清理半填断面的原地面,并从填方坡脚起向上设置向内侧倾斜的2%~4%的台阶,台阶宽度应不小于2m,在挖方一侧,台阶应与每条行车道宽度一致,位置重合。
3在开挖坡面坡度陡于45。
时,应根据坡面地质情况进行坡面清理,并清除表面的风化层、孤石、石笋等,保证碾压设备能够碾压到边。
强夯时,并应加强该填挖边界的强夯处理。
4填筑时,必须从最{氏点处的台阶开始分层摊铺碾压,开挖的台阶必须和对应的填筑层同时碾压;特别要注意填、挖交界处的拼接,碾压时必须做到密实、无拼痕。
5受碾压设备自身的影响按照正常的碾压在台阶局部存在碾压空白区,在台阶接合部位必须增加横向碾压。
6半填半挖路段的开挖,必须等下半填断面的原地面处理好后,方可开挖上挖方断面;对挖方中非适用材料必须废弃,严禁填在半填断面内。
7接合部有地面水汇流的路段,在施工前做好临时排水沟导排水流;接合部的原坡面有地下水露出时,根据设计文件或规范要求设置截、排水盲沟等设施。
8施工前及施工过程中,应详细查看半挖基底和坡面是否有渗水,如有渗水,根据渗水情况设置防、截、疏导水流设施,特别是填土、土石混填的半填半挖路段。
9半填半挖路段除正常分层填筑压实外,还须采用强夯压实。
10高度小于800mm的路堤、零填及挖方路床的加固换填宜选用水稳性较好的材料。
11铺设土工格栅铺设的路基表面必须整平,以符合土工格栅铺设的平整度要Q)铺设土工格栅时,必须拉直平顺紧贴下承层,不能出现扭曲,折皱,重叠,用人工拉紧。
(2)采用U型锚固钢筋将其固定在下压实层,锚固钢筋的长度和间距必须符合设计要求。
(3)铺设土工格栅时必须将强度高的方向垂直于填挖交界的轴线方向布置;两幅土工格栅之间的联结必须牢固,其叠合宽度不小于30cm;(4)±工格栅铺好后必须及时填筑上层填料,填土时不能移动土工格栅,在土工格栅上填筑上层填料时必须采用倒卸法,禁止运料车及其它施工机械在土工格栅上直接碾压。
公路标准化施工方案
公路标准化施工方案1. 引言公路标准化施工方案是指按照相应的标准和规范进行公路施工的一项重要工作。
公路的标准化施工能够保证公路质量、提高公路使用寿命,减少维修成本,使人民群众能够更加安全、便利地出行。
本文将介绍公路标准化施工的目的、施工流程、关键要点以及施工质量控制措施等内容。
2. 目的公路标准化施工的目的是确保公路的质量达到国家相关标准,并且在施工过程中遵循规范要求,保证施工质量和进度。
通过标准化施工,可以减少施工过程中的问题和隐患,降低事故风险,提高公路的可靠性和安全性。
3. 施工流程公路标准化施工包括以下主要步骤:3.1 施工准备阶段在施工正式开始之前,需要进行充分的施工准备。
包括但不限于:确定施工计划、组织施工人员和设备、采购施工材料等。
3.2 基础处理基础处理是公路标准化施工的重要环节。
包括地基处理、排水设施的设计和施工,以及地下管线的移位或改建等。
3.3 路面施工路面施工是公路标准化施工中的关键步骤。
包括路基填筑、路面铺设、路面压实、标线划设等。
在施工过程中,要严格按照规范要求进行施工,保证路面的平整度、强度和耐久性。
3.4 边坡处理边坡处理是公路标准化施工中的一个重要环节。
要根据地形和施工要求,对公路两侧的边坡进行处理。
包括边坡修整、防护措施的设置等。
3.5 设施安装公路标准化施工还包括对相关设施的安装和调试工作。
包括交通信号灯的设置、路灯的安装、护栏的安装等。
3.6 竣工验收公路标准化施工完成后,需要进行竣工验收。
验收内容包括施工质量、施工程序、安全措施等方面。
合格后方可正式交付使用。
4. 关键要点公路标准化施工需要注意以下关键要点:4.1 施工组织管理合理的施工组织和管理是公路标准化施工的关键要点。
要制定合理的施工计划,合理安排施工人员和设备,确保施工进度和质量。
4.2 施工质量控制公路标准化施工需要进行全过程质量控制。
包括原材料质量检验、施工工艺和工作流程的控制、工程质量检验等。
市政道路标准化施工指南(路基+基层+面层)
市政道路标准化施工指南(路基+基层+面层)工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA 循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
以下为市政道路路基、基层、面层等标准化管理进行了详细的总结。
一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:三阶段:准备阶段→施工阶段→验收阶段;四区段:填筑区段→平整区段→碾压区段→检验区段;八流程:施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验签证→路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
路基施工的十大注意要点
路基施工的十大注意要点1、施工准备施工准备主要包括:一般规定测量放线场地清理一般规定:路基开工前,应在全面理解设计要求和设计交底的基础上,进行现场调查和核对。
在做好现场调查后,应根据设计要求、合同和现场的实际情况,编制实施性施工组织设计。
在开工前必须建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工班组、施工人员进行岗前培训和技术、安全交底。
场地规划、三通一平、现场的标示标牌等。
具体要求见《规范化建设指南》做好现场取、弃土场的位置选择。
场地清理:(1)路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。
对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留。
(2)路基用地范围内的垃圾、有机物残渣及原地面以下至少10~30cm内的草皮、农作物的根系和表土应予以清除,并且有序集中地堆放在弃土场内,供土地复耕和绿化使用。
场地清理完成后,应全面进行填前碾压,使其压实度达到规定要求。
(3)路基用地范围及取土场范围内的树根应全部挖除(如本图),并将路基范围内的坑穴填平夯实。
(4)路基跨越河、塘、湖、海地段,承包人应采取措施修筑围堰,排除积水,清除不适宜材料,并按设计图纸要求工艺进行填前处理。
二、一般路基施工主要包括:挖方路基:1、土质路堑开挖;2、石质路堑开挖填方路基施工1、填土路基;2、填石路堤;3、填挖交界处处理;4、涵、台背回填;5、冲击增强补压;6、雨季施工措施1挖方路基:(1)土质路堑开挖土质路堑开挖施工工序:土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。
(如图路堑开挖断面示意图)(2)石质路堑开挖爆破施工工艺流程:1)根据岩石的类别等确定开挖方法。
2)石方爆破开挖路基应以光面爆破、预裂爆破技术为主,软弱松散岩质路堑,采用分层开挖。
3)每次爆破完毕后,组织人员和机械进行爆破石方的清运,测量标高,高出设计标高的要进行铲出;低于标高的要应采用级配碎石填筑,碾压到施工规范的压实度,达到设计标高为止。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 施工准备测量放线导线复测1)导线复测应采用全站仪、光电测距仪或其它满足测量精度的仪器,一起使用前应进行标定、检验校正。
仪器标定、校正报告复印报监理工程师备案。
2)原有导线点不能满足施工要求时,应进行加密,保证公路施工全过程中方便施工放样。
3)导线起讫点测定结果应于设计提供的测定结果对照,误差在允许范围内。
4)导线复测时,必须与相邻施工段落进行联测,确认导线控制点闭合。
1.1.2水准点复测1)使用监理工程师所交付的水准点,应首先进行相互之间查对复核,并与基准点闭合,超出容许范围查明原因,并及时报监理工程师。
2)水准点间距应满足要求等级的需求,最大不超过1公里,在人工结构物附近、高填深挖地段、工程量集中及地形复杂地段宜设临时水准点。
临时设置的水准点必须坚固稳定,测设距离应以测量高程不加转点为原则,一般平原区不大于200米,山岭或丘陵区为100米。
3)临时水准点和因施工影响需移动的水准点,其标高与原水准点闭合,精度应满足规范要求。
1.1.3中线复测1)路基开工前应采用坐标法恢复公路中心桩,并采取一定保护措施,固定路线主要控制桩。
2)恢复中线时应注意与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,并及时报监理工程师协调解决。
3)如发现设计中线长度丈量错误,应及时上报业主,由业主组织设计单位重新核查完善。
1.1.4横断面复测1)横断面测量应采用水准仪-皮尺法、横断面仪、全站仪或经纬仪视距法;测量纵向为线路前进方向,横向当路基中线处在直线处在直线段时为中线垂直线方向,曲线段时为测点切线的垂直线方向。
2)横断面测量应逐桩施测,断面布置数量及横向测点应与设计对应,当地形发生变化时应适应适当加密。
3)横断面的施测宽度应满足路基及给排水设施的需要。
在横断面施测中应反映地形、地物、地质的变化,并标出相关水位、建筑物等位置。
1.2场地清理1.2.1砍树挖根及表土清除1)路基范围内的乔木、灌木等均应在清表前砍伐或移植,砍伐的树木应堆放在路基之外,并妥善处理。
对于路堑边坡坡顶至截水沟范围内的原生植被因予以保留。
2)路基范围内的垃圾、有机物残渣及原地面一下至少30厘米内的草皮、农作物的根系和表皮应予以清除,并且有序集中堆放在弃土场内,供土地复耕和绿化使用。
3)路基用地范围及取土场范围内的树根应全部挖除。
4)路线跨越河、塘。
湖段,应采取措施修筑围堰,排除积水,挖除不适宜作为路基基地的材料。
5)场地清理完成后,应全面进行填前碾压,使其压实度达到规范要求。
1)路基范围内的建筑物(包括不能被利用的旧桥梁、旧涵洞、旧路面等)应在路基施工前予以拆除,对正在使用的道路设施及构造物,应在对其正常使用做出妥善安排之后拆除。
2)原有结构物的地下部分,其挖深深度和范围应符合《公路路基施工技术规范》和设计要求。
拆除原有结构物或障碍物需要进行爆破或其它作业有可能损伤新结构物时,必须在新建工程开工前完成。
3)所有指定为可利用的材料,应有序堆放于指定区域。
对废弃材料,施工单位应按监理工程师指示妥善处理。
对于因拆除施工造成的坑穴,必须按要求材料回填并夯实。
2一般路基施工2.1路堤填筑2.1.1试验路1)在路基填筑前,应进行试验路段施工,以确定工作长度、松铺厚度、压实遍数和最佳机械组合等参数。
试验段施工前,须将试验报告及施工方案报监理工程师批准。
2)试验路段施工前应先对地基承载力进行检测,合格后根据松铺厚度、自卸车容量计算卸料网格间距。
在施工路段打上网格,按照网格均匀卸土,用推土机按试验段确定松铺厚度控制墩高程在整个路基内进行推平。
其后用平地机整平,形成路拱,测定厚度满足要求后,在最佳含水量时尽快进行碾压。
3)碾压时,先静压一遍,在采用振动压路机进行碾压施工。
碾压过程中,测定并记录不同碾压遍数对应压实度及碾压后的土层厚度,直至达到规定的压实度为止。
4)在试验路段施工过程中,应随时测定一下参数:①每次上土石方、推土机推平和压路机碾压的工作段长度。
②能够达到要求压实度标准的土层松铺系数。
③压实遍数及最佳机械组合。
④压实遍数~压实度、含水量~压实度曲线。
⑤将实验段施工总结上报监理工程师批准后方可大规模施工。
2.1.2填土路堤1)施工工艺①土方路堤,必须根据设计断面,分层填筑、分层压实。
即按横断面全宽分层填起,每填一层,经过检测压实度符合规定要求后,再填上一层。
分层最大松铺厚度一般不应超过30厘米,填筑在路床顶面最后一层的最小压实度不小于10厘米。
②路基达到一定的规模长度后,应按照“四区段,八流程”工艺(即:“填筑区、摊平去、碾压去、检测区”、“测量放线、挖装运输、卸土填筑、摊铺整平、晾晒、碾压、自检、报验”)组织施工。
严格实行“画格上土,挂线施工,平地机整平”。
③碾压前对填筑土层的松铺厚度、平整度进行检查,符合要求后方可进行碾压。
先静压,后振压。
碾压时直线段路基采用两边向中间碾压的方法施工。
压路机的碾压行驶速度不超过4㎞/h,碾压达到无漏压、无死角,确保碾压均匀。
达到试验阶段获取的碾压遍数后,宜采用灌砂法检验压实度,自检合格并经监理工程师抽检合格后方可转入下道工序。
④随着填方路基作业面增高,在路基顶两侧设置拦水带,每30米开口设置临时急流槽,临时急流槽可采用机制砖或彩条布设置,以防雨水冲刷边坡。
⑤当填方路堤分几个作业段施工时,在两段交界处,如不同时间填筑,则先填段应按1:1坡度分层填筑,每层碾压都必须到边缘,逐层收坡,待后填段填筑到位时再把交界面挖成2米宽的台阶,分层填筑碾压;当两端同时施工时,应交替搭接,搭接长度不小于两米。
2)施工要求①使用透水性不良的材料填筑路堤时,应控制其含水量误差在±2%之内。
②路堤填筑宽度每侧应宽于填层设计宽度30~50㎝,压实宽度不得小于设计宽度,每填三层边坡修整一次,并进行边坡坡率检测。
③不同性质的土应分层、分段填筑,不得混填,每种填料层累计总厚度不宜小于50㎝④路堤整修a)测量放样,撒白灰标示出路堤两侧宽度,路堤顶面纵坡向坡面高程用埋转法控制。
b)边坡修整应挂线进行,整修坡面需将超宽路基采用机械粗刷,人工刷坡到位。
当坡面填土不足或边坡受雨水冲刷形成冲沟和坍塌缺口时,应自下而上将边坡挖成台阶,分层填补、夯实,再按设计坡面刷坡。
c)各种水沟的纵坡、断面尺寸应按设计图纸要求进行检查,采用人工进行整修使沟底平整,排水通畅,不得随意用土填补构面缺损部位。
d)通道、涵洞内应清理干净,涵洞进行水口施工完善、排水顺畅。
2.1.3灰土路堤1)灰土路基施工时,土块不应大于15厘米,应严格按照要求精确配料和拌合料,石灰用量不低于设计要求。
在进行路伴时应洒水均匀拌合,且应严格控制松铺厚度。
2)路堤填土宽度每侧应宽于填层设计宽度30-50厘米,以保证修路路基边坡的路基边缘有足够的压实度。
3)碾压时,应控制混合料其含水量在最佳压实含水量±2%之内。
4)应采用重型羊足碾与光轮压路机配合碾压,采用分层填筑、分层压实工艺。
每层路基压实厚度按20厘米控制,填筑在路床顶面最后一层的最小压实厚度不应不应小于10厘米。
5)碾压工作应当天完成,顶面及边坡用透水土工布满幅覆盖,并用水泥预制块压实,洒水养生。
2.1.4填石路堤1)填石路堤不应采用膨胀性岩石、易溶性岩石、崩解性岩石和盐化岩石等作为填料;填料粒径应不大于25厘米,并不宜超过层厚的2/3,不均匀系数宜为15-20。
路床底面以下40厘米范围内,填料粒径应小于10厘米。
2)路堤施工前,先铺修筑试验路段,确定松铺厚度、压实机械型号吨位及组合、碾压速度及压实遍数、沉降差等参数。
3)填石路堤逐层填筑时,应安排好石料运输路线,专人指挥,按水平分层,先低后高,先两侧后中央上料,并用大功率推土机摊平。
个别不平处应配合细石料、石屑找平。
2.1.5砂砾路11)砂砾路基应分层填筑,每层松铺厚度不宜大于30厘米,填料最大粒径不超过15厘米,路床填料粒径不得超过10厘米。
采用天然砂砾作为路基填料时砾石含量不宜少于60%,分层填筑碾压时,应调整好机械配套,保证压实效果。
2)砂砾路基碾压以实验段确定参数为基础,用18t以上的振动压路机分层洒水强度振压实不少于6遍,轮迹重叠1/3以上,采用灌砂法检测3)砂砾路基施工时应根据试验路段确定的每层松铺厚度、碾压遍数等控制参数进行。
4)应控制砂砾的含泥量和最佳含水量,原地面1.0米范围内砂砾的含泥量不大于10%。
5)每层填料铺设的宽度,每侧应超出路堤的设计宽度50厘米,以保证修路路基边坡后的路基边缘有足够的压实度。
6)路基施工时应整幅填筑,上料时应进行打格布料,插杆挂线,用厚度控制墩严格控制松铺厚度,路基施工上料区、摊铺区、碾压区应设置标识牌。
7)施工现场每一工作面配备足够的人员拣除超粒径填料。
8)砂砾路基每填筑一层,应及时进行压实度、标高、横坡、路基宽度等各项指标的检查,并做好路基横坡及临时排水设施。
9)每填筑3层,应对边坡进行一次修整,并按规范预留台阶。
期间监理工程师应组织相关单位对路基进行全面检查和质量验收。
2.1.6“三背回填”1)“三背”回填范围及要求:①桥台、通道、涵洞、挡土墙等背部回填,其施工质量控制点的重点部位,施工单位必须严格按照规范施工。
②台背回填顺路线方向长度为:顶部为距翼墙尾端不小于2倍台高+3米;拱桥台背回填不应小于台高3-4倍;涵后填土长度每侧不小于2倍孔径长度。
底部为基础外沿加3-5米。
③台背回填应慎重选择填料,土质路段应采用8%石回填筑,其它路段可选用砂砾或粒径小于15厘米的石渣及半刚性等材料填筑。
2)施工要求①台背回填的范围必须严格按照设计文件执行。
过渡段路堤压实度宜于台背回填相同,并做好纵向和横向防排水系统。
压路机碾压不到的边角位置采用小型振动压实机具处理。
②台背回填应分层填筑,每层压实厚度宜为10-15厘米,与路堤交界处应预留台阶,台阶宽度不小于2米,台高不大于一米、内倾2%-4%。
③台背回填的顺序应符合设计要求。
梁式桥的轻型桥台台背填土,宜在梁体安装完成后进行;柱、肋式桥台台背回填土,宜在台帽施工前,在柱、肋侧对称、平衡的进行。
桥台背和锥坡的回填施工宜同步进行,一次填足并保证压实整修后能达到设计宽度。
台背回填部分的路床宜与路堤路床同步填筑。
④涵洞应在盖板安装或浇筑后,在洞身两侧对称分层回填压实,顶面填土压实厚度大于50厘米时,方可通过重型机械。
⑤挡土墙背超挖部分的回填应与挡墙施工同步进行,优先选用浆砌片石砌筑。
⑥填料采用18-22t压路机进行碾压,在边角区域和压路机无法压到的地方采用小型夯实机具夯实。
压实度检测率为每侧每层至少三点,其中监理工程师独立抽检一点。
⑦台背回填应连续进行,采用石灰土和半刚性材料回填时,施工后应及时覆盖养生。
2.1.7高填方路堤1)首先同一般填石路基一样,应严格按照设计边坡填筑,不得出现亏坡现象,宽度应超出设计30-50厘米,以保证路基边缘有足够的压实度。
