建筑施工技术自考重点

合集下载

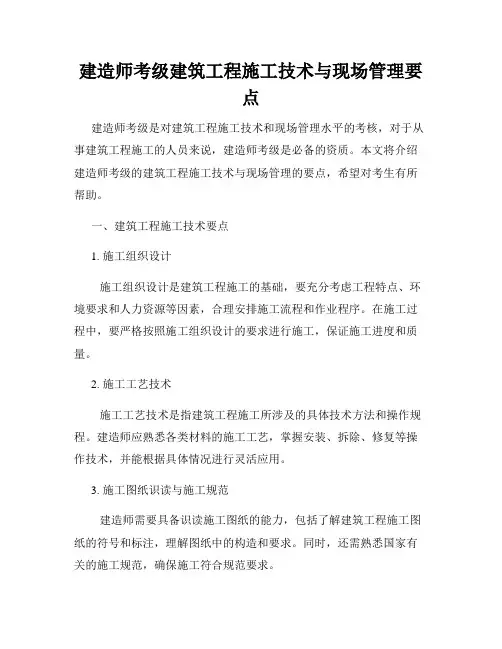

建造师考级建筑工程施工技术与现场管理要点

建造师考级建筑工程施工技术与现场管理要点

建造师考级建筑工程施工技术与现场管理要点建造师考级是对建筑工程施工技术和现场管理水平的考核,对于从事建筑工程施工的人员来说,建造师考级是必备的资质。

本文将介绍建造师考级的建筑工程施工技术与现场管理的要点,希望对考生有所帮助。

一、建筑工程施工技术要点1. 施工组织设计施工组织设计是建筑工程施工的基础,要充分考虑工程特点、环境要求和人力资源等因素,合理安排施工流程和作业程序。

在施工过程中,要严格按照施工组织设计的要求进行施工,保证施工进度和质量。

2. 施工工艺技术施工工艺技术是指建筑工程施工所涉及的具体技术方法和操作规程。

建造师应熟悉各类材料的施工工艺,掌握安装、拆除、修复等操作技术,并能根据具体情况进行灵活应用。

3. 施工图纸识读与施工规范建造师需要具备识读施工图纸的能力,包括了解建筑工程施工图纸的符号和标注,理解图纸中的构造和要求。

同时,还需熟悉国家有关的施工规范,确保施工符合规范要求。

4. 施工质量控制施工质量控制是建筑工程施工中的重要环节,建造师应了解施工质量控制的方法和要点,包括施工过程中的质量检验、质量控制和整改措施等。

保证施工质量符合规范和设计要求。

二、建筑工程现场管理要点1. 安全管理建造师应具备丰富的安全管理经验,能制定合理的施工安全计划和预案,保障工程施工过程中的安全。

同时,还需做好安全教育和培训工作,提高工人的安全意识和技能。

2. 进度管理进度管理是建筑工程现场管理的核心任务,建造师需要制定详细的施工进度计划,并按计划组织施工,及时调整和控制施工进度,确保工程按时完成。

3. 质量管理质量管理是建筑工程现场管理的重要内容,建造师需要制定质量管理计划,全面监督施工过程中的质量控制措施,确保施工质量符合规范。

4. 资源管理资源管理是指对施工现场的人力、材料、设备等资源进行合理的配置和利用。

建造师需要协调各方面的资源,确保施工的顺利进行。

5. 合同管理建造师要熟悉相关的法律法规,对施工合同具备一定的法律常识和理解能力。

建筑施工技术复习重点

建筑施工技术复习重点

简答9: 对脚手架的基本要求是: 工作面满足工人操作、材料堆置和运输的需要; 结构有足够的强度、稳定性,变形满足要求; 装拆简便,便于周转使用。
简答10: 升降式脚手架主要优点有: 1):脚手架不需沿建筑物全高搭设 2):脚手架不落地,不占施工场地; 3):可用于结构与装饰施工。 4):但这种脚手架一次性投资较大,因此设计时
建筑施工技术复习重点
简答1: 土石方施工的特点:
1:土石方施工工程量大、面广。
2:施工条件极为复杂。
3:劳动强度较大 。
简答2: 土的可松性 是指在自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回
填压实也不能恢复其原来体积的特性。

简答3:
土的渗透性
土的渗透性是指水在土体中渗流的性能,一般以渗透系数K表示。从达西公式 V=KI可以看出渗透系数的物理意义:当水力坡度I等于1时的渗透速度v即为 渗透系数K。
轧扭钢筋、冷轧带肋钢筋和精轧螺旋钢筋等。
填空11 钢筋连接有四种常用的连接方法:绑轧连接、焊接连接、主要有自然养护、加热养护、蓄热养护。
简答12: 预应力混凝土优点: 能提高钢筋混凝土构件的刚度 抗裂性和耐久性 可有效地利用高强度钢筋和高强度等级的混凝土 与普通混凝土相比,在同样条件下具有截面小、自重轻、质量好、
填空2:降低地下水位的方法有:集水坑降水法,井点降水法。
填空3 井点降水方法
轻型井点 喷射井点 管井井点 深井井点 电渗井点
简答6:
按桩的传力和作用性质,桩可分为端承桩和摩擦桩两种。
1):端承桩是穿过上部软弱土层而达到下部持力层上的桩,上部 结构荷载主要是由桩尖阻力来平衡。
2):摩擦桩是把建筑物的荷载传布在桩四周土中及桩尖下土中的 桩,其大部分荷载靠桩四周表面与土的摩擦力来支承。

河北普通(统招)专升本建筑施工技术-黄金考点汇编

河北普通(统招)专升本建筑施工技术-黄金考点汇编

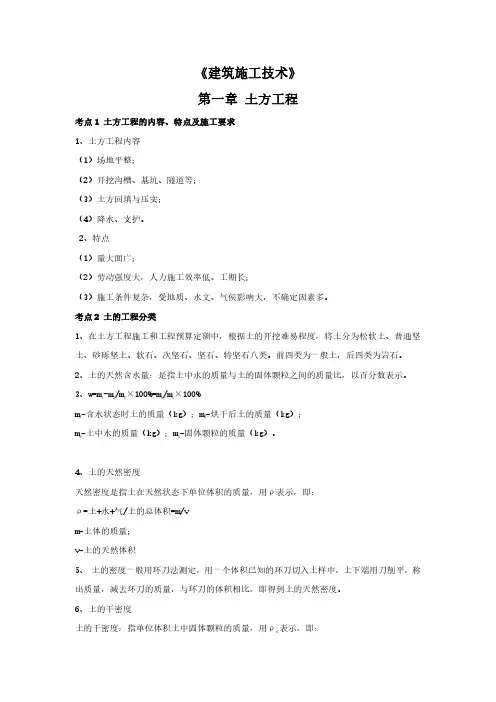

《建筑施工技术》第一章土方工程考点1土方工程的内容、特点及施工要求1、土方工程内容(1)场地平整;(2)开挖沟槽、基坑、隧道等;(3)土方回填与压实;(4)降水、支护。

2、特点(1)量大面广;(2)劳动强度大,人力施工效率低、工期长;(3)施工条件复杂,受地质、水文、气侯影响大,不确定因素多。

考点2土的工程分类1、在土方工程施工和工程预算定额中,根据土的开挖难易程度,将土分为松软土、普通坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。

前四类为一般土,后四类为岩石。

2、土的天然含水量:是指土中水的质量与土的固体颗粒之间的质量比,以百分数表示。

3、w=m 1−m 2/m 2×100%=m w /m s ×100%m 1-含水状态时土的质量(kg);m 2-烘干后土的质量(kg);m w -土中水的质量(kg);m s -固体颗粒的质量(kg)。

4、土的天然密度天然密度是指土在天然状态下单位体积的质量,用ρ表示,即:ρ=土+水+气/土的总体积=m/vm-土体的质量;v-土的天然体积5、土的密度一般用环刀法测定,用一个体积已知的环刀切入土样中,上下端用刀削平,称出质量,减去环刀的质量,与环刀的体积相比,即得到土的天然密度。

6、土的干密度土的干密度:指单位体积土中固体颗粒的质量,用ρd 表示,即:ρd =m s /vm s -土中固体颗粒的质量v -土的天然体积7、土的渗透性透水性是指水通过土中孔隙的难易程度。

水在单位时间内穿透土层的能力,称渗透系数。

渗透系数用K 表示。

8、土的可松性定义:土的可松性:自然状态下的土,经开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复成原来的体积,土的这种性质称为可松性。

1)土的可松性的数学表达K S =V 2/V 1K S ′=V 3/V 1K S 最初可松性系数K S ′最后可松性系数考点3场地设计标高应满足的要求1、大型工程项目通常都要确定场地设计平面,进行场地平整。

自考28895 建筑施工技术复习题及答案 精品

自考28895 建筑施工技术复习题及答案 精品

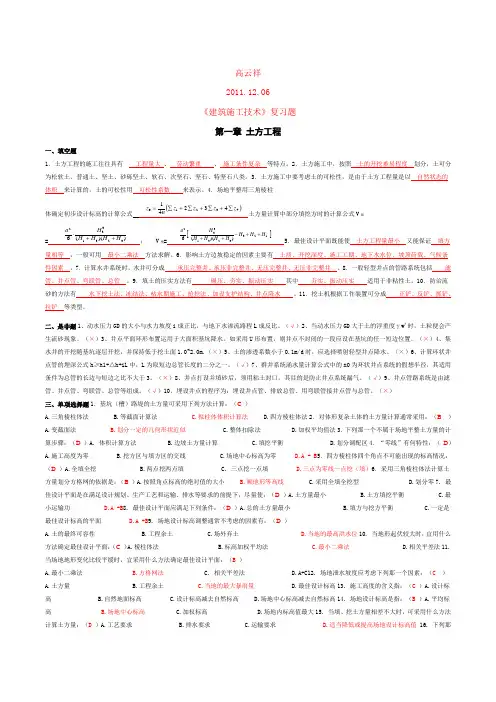

高云祥2011.12.O6《建筑施工技术》复习题第一章 土方工程一、填空题1.土方工程的施工往往具有 工程量大 、 劳动繁重 、 施工条件复杂 等特点。

2.土方施工中,按照 土的开挖难易程度 划分,土可分为松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石八类。

3.土方施工中要考虑土的可松性,是由于土方工程量是以 自然状态的体积 来计算的,土的可松性用 可松性系数 来表示。

4.场地平整用三角棱柱体确定初步设计标高的计算公式()4321043241z z z z n z ∑+∑+∑+∑= 土方量计算中部分填挖方时的计算公式V 锥 = ))((63231332H H H H H a ++⋅ ; V 楔= []1233231332))((6H H H H H H H H a ++-++ 5.最佳设计平面既能使 土方工程量最小 又能保证 填方量相等 ,一般可用 最小二乘法 方法求解。

6.影响土方边坡稳定的因素主要有 土质、开挖深度、施工工期、地下水水位、坡顶荷载、气候条件因素 。

7.计算水井系统时,水井可分成 承压完整井、承压非完整井、无压完整井、无压非完整井 。

8.一般轻型井点的管路系统包括 滤管、井点管、弯联管、总管 。

9.填土的压实方法有 碾压、夯实、振动压实 其中 夯实、振动压实 适用于非粘性土。

10.防治流砂的方法有 水下挖土法、冻结法、枯水期施工、抢挖法、加设支护结构、井点降水 。

11.挖土机根据工作装置可分成 正铲、反铲、抓铲、拉铲 等类型。

二、是非题1、动水压力GD 的大小与水力坡度i 成正比,与地下水渗流路程L 成反比。

(√)2、当动水压力GD 大于土的浮重度γw'时,土粒便会产生流砂现象。

(×)3、井点平面环形布置运用于大面积基坑降水。

如采用U 形布置,则井点不封闭的一段应设在基坑的任一短边位置。

(×)4、集水井的开挖随基坑逐层开挖,并保持低于挖土面1.0~2.0m.(×)5、土的渗透系数小于0.1m/d 时,应选择喷射轻型井点降水。

建筑工程施工员资格考试重点整理

建筑工程施工员资格考试重点整理

建筑工程施工员资格考试重点整理建筑工程施工员资格考试是对从事建筑工程施工管理工作的人员进行能力和素质的考核。

通过考试合格后,可以获得建筑工程施工员资格证书,从而能够合法从事相关工作。

为了帮助考生更好地备考,下面将对建筑工程施工员资格考试的重点进行整理。

一、施工组织设计施工组织设计是建筑工程施工的基础,对于合理安排施工进度、资源配置、人员管理等起着重要的作用。

考生需要掌握施工组织设计的基本原则和方法,了解施工组织设计的内容和要求。

二、施工技术与工艺施工技术与工艺是建筑工程施工的核心内容,包括土方工程、混凝土工程、钢筋工程、砌筑工程、装饰工程等。

考生需要熟悉各种施工工艺的要点和注意事项,了解施工中常见的问题和解决方法。

三、施工机械与设备施工机械与设备在建筑工程施工中起到关键的作用,能够提高施工效率和质量。

考生需要了解各种施工机械与设备的类型、特点、使用方法和维护保养等知识,掌握其在施工中的应用。

四、安全生产管理安全生产管理是建筑工程施工中非常重要的一环,关系到施工人员的生命财产安全。

考生需要熟悉安全生产管理的法律法规和政策要求,了解施工现场的安全隐患及其防范措施,掌握应急救援知识。

五、质量管理质量管理是建筑工程施工的关键环节,直接影响到工程的质量和效益。

考生需要了解建筑工程质量管理的基本原则和方法,掌握质量检验的标准和要求,熟悉各种质量事故的案例及其处理方式。

六、施工合同与工程造价施工合同与工程造价是建筑工程施工管理中的重要内容,涉及到合同管理、工程结算、费用控制等方面。

考生需要了解施工合同的签订和履行程序,熟悉工程造价的计算方法和核算标准。

七、施工现场管理施工现场管理是建筑工程施工过程中的关键环节,直接影响到施工进度和质量。

考生需要了解施工现场管理的基本原则和方法,熟悉施工现场的布置和管理要求,掌握施工现场安全、环保、文明施工等方面的知识。

八、工程验收与移交工程验收与移交是建筑工程施工结束后的重要环节,关系到工程的交付和使用。

河北省自考 建筑施工技术重点记忆

河北省自考 建筑施工技术重点记忆

第一章土方工程土的可松性:是指自然状态下的土,经过开挖以后,结构联接遭受破坏,其体积因松散而增大,以后虽经回填压实,仍不能恢复到原来的体积的性质。

土的含水量:是指土中所含水的质量与固体颗粒质量之比土的渗透性:是指土被水透过的性质土方调配:是指对挖土的利用、堆弃和填土的取得三者之间关系进行综合协调处理,确定填-挖方区的调配方向和数量,是的土方工程的施工费用少、工期短、施工方便。

土的最优含水量:在同样的压实功进行压实的条件,使填土压实获得最大密实度时土的含水量。

最后贯入度:是指预制桩施工打桩时最后10击桩的平均入土深度。

影响填土压实的主要因素:1密实度要求2铺土厚度和压实遍数3压实机具的选择填方土料的选择方法:在填土料选择时,首先了解土的类别,含水量等因素,含水量符合质量要求的粘性土,可用作各层填料,碎石类土,爆破石渣和砂土,可用作表层以下的填料;碎块草皮和有机质含量小于8%的土只能用于压实要求的填方;淤泥和淤泥质土一般不能用作填料。

第二章地基与基础工程重锤夯实法:是用起重机将夯锤提升到一定高度,然后自由落锤,不断重复夯击以加固地基。

强夯法:是将夯锤从高处自由落下,给地基以强大的冲击能量,在冲击波和压应力的作用下,迫使土体中孔隙压缩,排除孔隙中的气和水,使土粒重新排列,迅速固结,从而提高地基土的强度并降低其压缩性的地基加固方法。

振冲法:就是利用振动器水冲成孔,填以砂骨料,借振冲器的水平及垂直振动,振密填料,形成碎石桩体与原地基构成复合地基以提高地基承载力的方法。

预制桩:指在地面上制作桩身,然后采取锤击、振动或静压的方法将桩沉至设计标高的桩型。

灌注桩:是指在设计桩位用钻、冲或挖等方法成孔,然后在孔中灌注混凝土成桩的桩型。

摩擦桩:是指桩端没有良好持力层的纯磨擦桩,在极限承载力状态下桩顶荷载由桩侧阻力承受。

端承摩擦桩:是指桩端具有比较好的持力层,有一些端阻力,但在极限承载力状态下,桩顶荷载主要由桩侧阻力承受。

建筑施工技术复习重点

建筑施工技术复习重点

建筑施工技术复习重点建筑施工技术是指在建筑工程施工过程中所涉及到的各种技术方法和工艺,包括建筑工程施工组织、施工计划编制、施工现场管理、施工机械使用等。

而建筑施工技术对于一个建筑工程的顺利进行起着至关重要的作用。

下面将重点介绍建筑施工技术的细节和注意事项。

一、施工组织1.确定工作面:在施工过程中,合理划分工作面是十分重要的。

要根据工程实际情况,合理安排施工区域,减少施工过程中的碰撞和冲突。

2.制定施工计划:制定施工计划是施工组织的重中之重。

要根据工程量、施工周期、材料供应等各方面的情况,合理安排施工进度,确保施工工作的顺利进行。

3.设立施工现场标示:为了保证施工现场的安全和有序进行,必须在施工现场设置明确的标示,包括安全标识、施工区域划分标记等。

二、施工机械使用1.机械设备的选择:根据不同的施工任务和工程情况,选择适合的施工机械设备。

同时,要注意设备的质量和性能,确保施工过程中的顺利进行。

2.设备操作技术:施工机械的操作是施工过程中必不可少的环节。

操作人员应具备良好的机械操作技术,能够熟练掌握机械设备的使用方法,确保机械设备的高效运行。

3.机械设备维护保养:施工机械设备的维护保养是保证设备长期使用的重要环节。

操作人员应定期进行设备的检查和保养,确保机械设备的正常运行。

三、施工现场管理1.安全管理:施工现场的安全管理是施工过程中的重中之重。

要设立相应的安全防护措施,包括安全警示标识、安全教育培训等,确保施工过程中的人身安全。

2.卫生管理:施工现场的卫生管理也是至关重要的。

要定期进行施工现场的清理和整理,确保施工现场的整洁和卫生。

3.进度管理:施工进度的管控是施工现场管理的核心内容之一。

要根据施工计划,合理安排工程进度,确保工程的按时完成。

四、施工质量控制1.材料选用:施工材料的选用对工程的质量起着至关重要的作用。

要选择质量可靠的材料,确保工程的稳定性和安全性。

2.工艺控制:施工过程中的工艺控制是保证工程质量的关键。

一建建筑实务施工技术31个必考知识点

一建建筑实务施工技术31个必考知识点

一建建筑实务施工技术31个必考知识点1.施工组织设计:明确施工方案、企业组织、施工现场布置等。

2.施工图纸解读:理解施工图纸中的各种标志和符号。

3.施工现场管理:包括工地安全、文明施工等。

4.基坑支护技术:掌握基坑开挖和支护技术。

5.土方工程施工:包括土方开挖、运输和填筑等。

6.桩基工程施工:了解各种桩基施工方法。

7.钢筋混凝土结构施工:掌握钢筋混凝土的浇筑、养护和检验等。

8.钢结构施工:了解钢结构的安装和验收等。

9.建筑和构筑物的防水及防腐蚀处理:掌握各种防水和防腐蚀方法。

10.建筑装饰工程施工:了解建筑内外装饰的施工方法和要求。

11.道路工程施工:掌握路面、路基和排水等的施工技术。

12.给排水工程施工:了解给水和排水的施工要求。

13.运输和起重机械的使用:熟悉各种运输和起重机械的使用方法。

14.模板工程施工:掌握模板的搭设和拆除等。

15.砌筑工程施工:了解各种砌筑技术和砌筑材料。

16.混凝土搅拌和运输:熟悉混凝土的配制、搅拌和运输等。

17.混凝土结构工程质量检验:了解混凝土结构的质量检验方法。

18.砂浆和工程胶结材料:掌握砂浆和胶结材料的配制和使用方法。

19.砖砌石结构工程施工:了解各种砖砌石施工技术。

20.施工机械和施工设备的维护:掌握各种施工机械和设备的维护方法。

21.质量控制和工程验收:了解工程质量管理和验收的要求。

22.安全生产管理:掌握建筑工程施工安全的各种规定。

23.环境保护和卫生管理:了解建筑工程施工中的环保和卫生要求。

24.施工生产和成本管理:了解施工生产和成本管理的方法。

25.施工构造技术:掌握各种施工构造技术。

26.土木工程施工技术:掌握各种土木工程的施工技术。

27.工程测量和定位:了解工程测量和定位的方法。

28.地基处理工程:掌握各种地基处理方法。

29.混泥土结构隐蔽工程验收:了解混凝土结构的隐蔽工程验收要求。

30.施工项目进度管理:掌握施工项目进度管理的方法。

31.施工质量管理:了解施工质量管理的要求。

自考建筑工程施工重点

自考建筑工程施工重点

随着我国经济的快速发展,建筑工程行业得到了迅速的扩张,对于建筑工程施工人员的要求也越来越高。

自学考试作为一种重要的成人教育形式,为广大有志于从事建筑工程施工的人员提供了学习与提升的平台。

在自学考试中,建筑工程施工的重点主要包括以下几个方面:一、施工安全管理施工安全管理是建筑工程施工过程中的首要任务,关系到施工人员的人身安全和工程质量。

考生应重点掌握以下内容:1. 施工安全管理的法律法规及政策;2. 施工现场安全管理制度和操作规程;3. 施工现场安全隐患的识别、预防和处理;4. 施工事故的调查、处理和预防。

二、施工质量控制施工质量控制是确保工程质量的关键环节。

考生应重点掌握以下内容:1. 施工质量控制的原则和目标;2. 施工质量控制的方法和手段;3. 施工过程中质量问题的识别、分析和处理;4. 工程质量的验收标准及验收程序。

三、施工进度管理施工进度管理是确保工程按期完成的重要手段。

考生应重点掌握以下内容:1. 施工进度计划的编制和实施;2. 施工进度控制的措施和方法;3. 施工进度调整和协调;4. 施工进度与成本的平衡。

四、施工合同管理施工合同管理是施工过程中的重要环节,考生应重点掌握以下内容:1. 施工合同的类型、特点及适用范围;2. 施工合同的订立、履行、变更和解除;3. 施工合同纠纷的预防和处理;4. 施工合同管理的法律法规及政策。

五、施工技术管理施工技术管理是提高施工效率、保证工程质量的重要保障。

考生应重点掌握以下内容:1. 施工图纸的识读和施工技术交底;2. 施工工艺和施工方法的选择;3. 施工过程中的技术难题和解决方案;4. 施工新技术、新材料、新工艺的应用。

六、建筑工程施工组织设计建筑工程施工组织设计是指导施工的重要文件,考生应重点掌握以下内容:1. 施工组织设计的基本原则和内容;2. 施工组织设计的编制方法和步骤;3. 施工组织设计的实施和调整;4. 施工组织设计的管理和监督。

总之,自学考试建筑工程施工的重点涵盖了施工安全管理、施工质量控制、施工进度管理、施工合同管理、施工技术管理和建筑工程施工组织设计等方面。

建筑施工技术重点(完整版)

建筑施工技术重点(完整版)

建筑施工技术复习重点总结一、判断题(本大题共计15小题,每题1分,共15分。

)1.端承桩的质量控制:桩位偏差、最后贯入度、沉桩标高、桩顶和桩身是否打坏、对周围环境有无造成严重危害。

以贯入度控制为主,桩尖进入持力层深度或桩尖标高可作参考;(P61)2.砌体材料的龄期及含水率:常温下砌砖,对普通粘土砖、空心砖的含水率宜在10%~15%;但轻骨料混凝土砌块、灰砂砖、粉煤灰砖不宜浇水过多,其含水率控制在5%~8%为宜;施工所用的小砌块产品龄期不应小于28d。

(P163)3.砌筑的质量要求:砌筑工程质量的基本要求是:横平竖直、砂浆饱满、灰缝均匀、上下错缝、内外搭砌、接槎牢固。

实心砖砌体水平灰缝的砂浆饱满程度不得低于80%。

水平缝厚度和竖缝宽度规定为10±2mm。

(P166)4.砌筑工程的主要材料:砌筑工程所用材料主要是砖、砌块或石以及砌筑砂浆。

(P163)5.钢筋机械连接:钢筋机械连接适用于竖向、横向及其他方向的较大直径变形钢筋的连接。

钢筋机械连接包括套筒挤压连接、螺纹套筒连接。

套筒挤压连接适用于竖向、横向及其他方向的较大直径的变形钢筋连接。

螺纹套筒连接分为锥螺纹套筒、直螺纹套筒。

螺纹套筒连接施工速度快,不受气候影响,质量稳定,对中性好,广泛使用。

6.闪光对焊的适用范围:闪光对焊分为连续闪光焊、预热闪光焊、闪光—预热—闪光焊。

广泛用于钢筋纵向连接及预应力钢筋与螺丝端杆的焊接。

(P75)7.柱施工缝的留设:柱子的施工缝宜留在基础与柱子交接处的水平面上,或梁的下面,或吊车梁牛腿的下面、吊车梁的上面、无梁楼盖柱帽的下面。

(P107)8.混凝土的自然养护条件:平均气温高于+5℃条件下,于一定时间内使混凝土保持湿润状态。

(P115)9.模板系统的组成:(1)模型板:主要是使结构构件形成一定的形状和承受一定的荷载。

(2)支撑系统:保证结构构件的空间布置,同时也承受和传递各种荷载,并与紧固件一起保证整个模板系统的整体性和稳定性。

建筑工程施工技术考试要点

建筑工程施工技术考试要点

第一章土方工程1、土的工程性质:土的含水量、土的可松性、土的渗透性。

2、流砂:当基坑(槽)挖土达到地下水位以下,而土质是细砂或粉砂,当采用明沟排水法时,坑(槽)低下面的土会形成流动状态,随地下水涌入基坑,这种现象称为流砂。

3、流砂的防治:1)在枯水期施工;2)打板桩法;3)水下挖土法;4)地下连续墙、地下连续灌注桩;5)人工降低地下水位。

4、降水井类型及可降低水位深度(m):轻型井点:<6 ;多层轻型井点:6~10;喷射井点:8~20;电渗井点:根据选定的井点确定;管井井点:>10;沙(砾)渗井:根据下伏导水层的性质及埋深确定。

5、轻型井点布置:平面布置当基坑或沟槽宽度小于6m,水位降低值不大于6m时,可采用单排井点,布置在地下水流的上游一测,其两端的延伸长度一般以不小于坑(槽)宽度为宜.如基坑宽度大于6m或土质不良,渗透系数较大时则宜采用双排井点。

当基坑面积较大(L/B〈=5,降水深度s<=5m,坑宽B小于2倍的抽水影响半径R)时,宜采用环形井点。

当基坑面积过大或L/B〉5时,可分段进行布置。

6、土方施工前得准备工作:1)场地清理包括拆除施工区域内的房屋、古墓,拆除或搬迁通讯和电力设备、上下水道其他构筑物,迁移树木,清除树墩及含有大量有机物的草皮、耕植土和河淤等。

2)地面水排除。

3)修好临时设施及供水、供电、供压缩空气(当开挖石方时)管线,并试水、试电、试气。

搭设必需的临时工棚(工具、材料库、油库、维修棚、休息棚、办公棚、茶炉棚)等。

4)修建运输道路。

5)作好设备运转.6)编制土方工程施工组织设计。

7、土方边坡的稳定主要是由于土体内土颗粒间存在的摩阻力和粘聚力,使土体具有一定的的抗剪强度。

8、推土机的特点:操纵灵活、运转方便、所需工作面小、行驶速度快、易于转移、能爬30°左右的缓坡。

适用于挖土深度不大的场地平整,铲除腐植土,并推到附近的弃土区;开挖深度不大于1.5m的基坑(槽);回填基坑(槽)、管沟;推筑高度1。

建筑施工技术考试重点

建筑施工技术考试重点

建筑施工技术①.作为建筑地基的岩土,可分为岩石、碎石土、砂土、粉土、粘性土和人工填土;②.干密度反映了土的紧密程度,常用作填土夯实质量的控制指标;③.防止流砂的方法:抢挖法、打板桩法、水下挖土法、井点降水、地下连续墙发、枯水期施工法;④.采用不同粪土应把透水性较大的土层置于透水性较小的土层下面;⑤.影响填土压实质量的主要因素有:压实功(压实遍数)、土的含水量及每层铺土厚度;⑥.预制桩混凝土强度达到设计值的70%时方可起吊;预制混凝土强度达到设计值的100%后方可运输;⑦.将桩布置较密,既桩距s<=4倍的方桩边长或桩径d时,可采用自场地中间向两侧或向四周对称施打的方法;打桩时应遵循“重锤低击”的原则;⑧.泥浆护壁成孔灌注桩是由钻孔设备在设计桩位处钻孔。

钻孔过程中,为防止孔壁坍塌,向孔内注入泥浆护壁;钻孔的土屑与护壁泥浆混合后,通过循环泥浆的流动,被携带出孔外成孔;钻孔达到设计深度后,清除孔底泥渣,然后安放绑扎好的钢筋笼,在泥浆下灌注混凝土而成柱;⑨.考虑砌砖工作效率及施工组织等因素,每次搭设脚手架高度确定为1.2m左右,称“一步架”高度,又叫砖墙的可砌高度;⑩.水平灰缝控制在8~12mm,水平灰缝厚度一般取10mm;a.砖砌体施工工艺是:抄平放线→摆砖搁底(试摆)→立皮数杆→盘角(把大脚)→挂线砌筑→楼层的标高控制及各楼层轴线引测→勾缝、清理;b.砖砌体工程总的质量要求是:横平竖直、砂浆饱满、组砌得当和接茬可靠;c.百格网为一块砖大,要求砂浆饱满度>=80%;d.但斜茬的水平投影长度不应小于强高度的2/3;e.拆模程序一般应是后肢的先拆,先拆除非承重部分,后拆除承重部分;f.拆除框架结构模板的顺序,首先是柱模板,然后是楼板底板、梁侧模板,最后是梁底模板;g.我国规定混凝土搅拌机以其出料容量(m3)*1000标定规格;h.一般投料法:即在上料斗中先装石子,再加水泥和砂,然后一次投入搅拌机;i.泵送混凝土的水泥和矿物掺合料的总量不宜小于300kg/m3;j.为此,混凝土自高处倾落的自由高度不应超过2m,在竖向结构中自由倾落高度不宜超过3m,否则应沿串筒、斜槽、溜管等下料;k.由于混凝土的抗压强度约为其抗压强度的1/10,因而施工缝是结构中的薄弱环节,易留在结构剪力较小的部位,同时要方便施工;l.墙的施工缝可留在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;m.在施工缝处继续浇筑混凝土时,应除掉水泥浮浆和松动石子,并用水冲洗干净,待已浇筑的混凝土的强度不低于1.2MPa时才允许继续浇筑,在结合面应先铺抹一层水泥浆或与混凝土砂浆成分相同的砂浆;n.柱子开始浇筑时,底部应先浇筑一层厚50~100mm与所浇筑混凝土成分相同的水泥砂浆;o.梁和板一般应同时浇筑,从一端开始向前推进,只有当梁高大于1m时才允许将梁单独浇筑,此时的施工缝留在楼板板面下20~30mm处,梁底与梁侧面注意振实,振动器不要直接接触及钢筋和预埋件;p.大体积混凝土结构浇筑方案可分为全面分层、分段分层、斜面分层等浇筑方案;q.用插入式振动器振动混凝土时,应垂直插入,并插入下层混凝土50mm,以促使上下层混凝土结合成整体;r.可在构件表面喷洒塑料薄膜,来养护混凝土,适用于不易洒水养护的高耸构筑物和大面积混凝土结构;s.取自然平均气温连续5d稳定低于5℃,并连续5d尚未高出5℃的第一天为冬期施工的初始日;t.新浇筑的混凝土,在受冻前达到某一强度值后再遭受冻结,当恢复正温养护后,混凝土后期的强度可继续增长,经28d标准养护可达到设计强度的95%以上,这一受冻前的强度称为混凝土允许受冻临界强度;u.水泥品种及强度等级是强度等级<42.5级的普通硅酸盐水泥、矿渣硅酸盐水泥;拌合水为80℃骨料为60℃;v.采用此张拉程序的目的是为了减少预应力松弛损失;w.对抽芯成形孔道。

自考28895建筑施工技术简答题真题整理打印版

自考28895建筑施工技术简答题真题整理打印版

20181031.简述编制土方调配图表的方法20181031.(1)划分调配区;(2)计算土方量;(3)计算调配区之间的平均运距;(4)确定土方最优调配方案;(5)绘制土方调配图、调配平衡表。

(注:每点1分,答对5点得满分) 20181032.在泥浆护壁成孔灌注桩施工中,对于原土造浆和注入制备泥浆的钻孔,如何判断清孔20181032.对原土造浆的钻孔,可使钴机空转不进尺,同时注入清水,(2分)等孔底残余的泥块已磨浆,排出泥浆密度降至1.1左右(以手触泥浆无颗粒感觉),即可认为清孔已合格;(2分)对注入制备泥浆的钻孔,可采用换浆法清孔,直到换出泥浆密度小于1.15~1.25为合格。

(2分) 20181033.简述混凝土拌合物的运输要求20181033.运输过程中,应保持混凝土的均匀性,避免产生分层离析现象,(1分)混凝土运至浇筑地点,应符合浇筑时所规定的坍落度要求。

(1分)混凝土应以最少的中转次数,最短的时间,从搅拌地点运至浇筑地点,保证混凝土从搅拌机卸出后到浇筑完毕的廷续时间不超过规定要求:(2分)运输工作应保证很凝土的浇筑工作连续进行,(1分)运送混凝土的容器应严密,其内璧应平整光洁,不吸水,不漏浆,粘附的混凝土残渣应经常清除。

(1分) 20181034.简述履带式起重机的起重高度、起重半径与起重量之间的关系。

20181034.起重量,起重半径、起重高度三个工作参数存在着相互制约的关系,其取值大小取决于起重臂长度及其仰角。

(2分)当起重臂长度一定时,随着仰角的增大,起重量和起重高度增加,而起重半径减小.(2分》当起重臂的仰角不变时,随着起重臂长度的增加,起重半径和起重高度增加,而起重量减小。

(2分)20181035.简述干粘石面层施工的操作方法20181035. (1)抹粘结层.粘分格条。

(2分)(2)甩石子.(1分)(3》压石子,(1分)(4)起分格条与修整。

(2分)20180131.简述深井井点的施工程序.20180131.井位放样,做井口.安护筒;(1分)钻机就位.钻孔;(1分)回填井底砂垫层:(1分)吊放井管;(1分)回堆管璧与孔璧间的过滤层;(1分)安装抽水控制电路.试抽,降水井正常工作.(1分)20180132.简述振冲法制桩的施工工艺流程。

自考考试建筑施工技术知识点整理

自考考试建筑施工技术知识点整理

填空1. 空隙比和孔隙率反映了土的密实程度2. 场地平整前,首先要确定场地的设计标高,计算挖填土方量,确定土方平衡调配方案3. 横撑式支撑的拆除应按顺序依次进行,多层支撑应自上而下逐层拆除,随拆随填4. 土方边坡的大小主要与土质,开挖深度,开挖方法,边坡留置时间的长短,边坡附近的各种荷载状况和排水情况有关。

当地质条件良好,土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖边坡可做成直立壁不加支撑5. 集水井应根据地下水量,基坑平面形状及水泵能力,每隔20-40m设置一个6. 集水井的直径或宽度,一般为0.7-0.8m。

其深度随着挖土的加深而加深,要始终低于挖土面0.8-1.0m。

井壁可用竹木等简易加固7. 动力水压Gd的大小与水力坡度成正比,即水位差h1-h2愈大Gd愈大,与渗透路程l。

成反比,动力水压的作用方向和水流的方向相同8. 流砂现象:水位差作用使水对土粒有向上的压力,动水压力等于或大于土的饱和密度时,土粒处于悬浮状态,土的抗剪强度等于零,土粒能随着渗流的水一起流动9.轻型井点降水管路系统:滤管,井点管,弯联管及总管10.推土机可以挖一二三类土,经济运距100m以内,效率最高为60m11. 正铲挖土机的特点:向前向上,强制切土。

适用于开挖大型干燥基坑及土丘12. 反铲挖土机的特点:向后向下,强制切土。

适用于基坑沟槽管沟有地下水的土或泥泞土13. 拉铲挖掘机:后退向下,自重切土。

一二类土,大而深的基坑或水下挖土14.抓铲挖掘机:直上直下,自重切土。

一二类土,窄而深的基坑,疏通旧有的渠道挖取水中淤泥,或装卸碎石,矿渣15. 压实机械分类:冲击、碾压、振动压实机械16. 填土压实的影响因素:压实功,土的含水量,每层铺土厚度17. 爆破的作用圈:压缩圈,抛掷圈,破坏圈,振动圈18. 深基础:桩基础,墩基础,沉井和地下连续墙19. 摩擦型桩:极限承载力状态下,桩顶荷载由桩侧及桩尖共同承受20. 端承型桩:极限承载力状态下,桩顶荷载主要由桩端阻力承受21. 外脚手架沿建筑物外围从底面搭起,既可用于外墙砌筑,又可用于外装饰施工。

自考《施工技术与组织》重难点知识

自考《施工技术与组织》重难点知识

《混凝土结构工程》知识点混凝土养护的方法:混凝土的养护分为自然养护和加热养护两种:现浇碎在正常条件下通常采用自然养护;养护期内,严禁任何人在上面行走、安装模板支架,更不得作冲击性或上面任何劈打的操作。

混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:1、应在浇筑完毕后的12小时以内对混凝土加以覆盖并保湿养护。

2、浇水养护时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7d;对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d。

3、浇水次数应能保持混凝土处于湿润状态,混凝土养护用水应与拌制用水相同。

4、采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水。

5、混凝土强度达到L2N∕三n2前.,不得在其上踩踏或安装模板及支架。

6、当平均气温在5度左右时,不能进行施水养护,以免结冰而影响混凝土强度。

7、混凝土最佳强度在28天后,在此期间应保证相应湿度,不宜进行敲打等剧烈的震动而造成开裂。

混凝土搅拌制度:1、搅拌制度:内容包括:配比牌的悬挂、搅拌时间、投料顺序、进料容量等1)配比牌的悬挂:搅拌地点应挂配比牌,牌上按实验配比和实际配比标上混凝土用的各种原材料的的用量2)混凝土搅拌时间:指原材料全部投入搅拌筒时起,到开始卸料时为止所经历的时间。

3)投料顺序:常用的投料顺序有:一次投料法,二次投料法4)进料容量:进料容量是将搅拌前各种材料的体积累积起来的容量,又称干料容量。

2、一次投料:是指在投料斗中先装石子,再加水泥和砂然后一次搅拌(加水搅拌);二次投料:是指分两次加水两次搅拌,现将全部石子、砂和70%水倒入搅拌机拌合15S使骨料湿润,再倒入全部水泥进行搅拌30S左右,然后再加入剩余的30%的水进行搅拌60S o简述先张法与后张法的区别先张法:特点:先张法是在浇筑混凝土前张拉预应力钢筋,并用夹具将张拉完毕的预应力钢筋临时固定在台座的横梁上或钢模上,然后浇筑混凝土。

建筑施工技术重点

建筑施工技术重点

建筑施工技术重点1. 土的工程性质有:土的含水量、质量密度、可松性、渗透性。

2.土的含水量:指土中水的质量与土的固体颗粒质量的百分比。

即含水量表示土的干湿程度。

3. 土的渗透性:是指土体被水透过的能力。

土的渗透性用渗透系数K 表示,它表示单位时间内水穿透土层的能力,通常有实验确定,单位以m/d 表示。

渗透系数与土的颗粒级配、密实程度等有关,是人工降低地下水位及选择各类井点的要紧参数。

4.式中H---基坑深度,m. 1,2A A ---基坑上下底的面积,m2. 0A ---基坑中截面的面积。

5.1V --第一段的土方量,m3。

L1—第一段的长度,m. 将各段土方量相加,即得总的土方量为12.....n V V V V =+++。

6. 场地平整土方量的计算方法有 网格法与断面法。

通常使用方格网法。

其例题的计算过程见课本(P11—12).7. 土方边坡:是以挖方深度(填方深度)h 与底宽b 之比表示,即土8. 土方工程施工包过:土方开挖、运输、填筑与压实等。

常见的施工机械及特点1.推土机:能够单独完成挖土、运土与卸土工作,具有操作灵活、运转方便、所需工作面小、行驶速度快、易于转移等特点。

推土机经济运距在100m 以内,效率最高的运距在60m 。

推土高度与深度1.5m。

2.铲运机:能独立完成铲土、运土、卸土、填筑、场地平整的土方施工机械。

按行走方可分为牵引式铲土机与自行式铲土机。

经济运距在600---1500m,当运距在800m效率最高。

通常走环形路线与“8”字形路线。

3.单斗挖土机包含(1)正铲挖土机:“举”前进行驶,铲斗由下向上强制切土,挖掘力大,生产效率高。

有正向挖土、反向卸土与正向挖土、侧向卸土。

(2)反铲挖土机:“掏”机械后退行驶,铲斗由上向下强制切土。

(3)拉铲挖土机:“搂”铲斗由上而下,靠自重切土。

(4)抓铲挖土机:“提”要紧用于开挖土质比较轻松,施工面比较狭窄的基坑、沟槽与沉井等工程,特别适用于水下挖土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章土方工程1.土的工程分类:在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。

2.土的组成:土一般是由固体颗粒(固相)、水(液相)、空气(气相)三部分组成,这三部分之间的比例关系随着周围条件的变化,三者比例关系不同,反映出土的物理状态不同,如干燥、湿润、密实、松散。

3.土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍不能恢复到原来的体积,这种性质称为土的可松性。

土的可松性大小用可松性系数表②抛掷圈这个围的介质受到的破坏力较压缩圈为小。

但介质的原有结构受到破坏,分裂成各种尺寸和形状的碎块。

③破坏圈这个围的介质,虽然其结构受到不同程度的破坏,但没有余力使之产生抛掷运动。

一般把这个围被破碎称为独立碎块的部分叫做松动圈,并把只是形成裂缝、互相间仍然连成整体的一部分叫做裂缝圈或破裂圈。

④震动圈在这个围,爆破作用力已减弱到不能使介质结构产生破坏,只是发生振动。

28.火花起爆、电力起爆和导爆索起爆三种。

第二章地基处理与基础工程1.其他地基加固方法简介(形成方法、适用围)①砂桩地基采用类似沉管灌注桩的机械和方法,通过冲击和振动,把砂挤入土中而成的。

适用于挤密松散砂土、表填土和杂填土等地基。

②水泥土搅拌桩地基利用水泥、石灰等材料作为固化剂,通过特制的深层搅拌机械,在地基深处就地将软土和固化剂(浆液或粉体)强制搅拌,利用固化剂和软土之间产生的一系列物理、化学反应,使软土硬结成具有一定强度的优质地基。

适用于加固较深较厚的淤泥、淤泥质土、和含水量较高且地基承载力不大于120KPa粘性土地基,对超软土效果更为显著。

③预压地基是建筑物施工前,在地基表面分级堆土或其他荷重,使地基土压密、沉降、固结,从而提高地基强度和减少建筑物建成后的沉降量。

适用于各类软弱土地基。

④注浆地基是指利用化学溶液或胶结剂,通过压力灌注或搅拌混合等措施,而将土粒胶结起来的地基处理方法。

适用于局部加固新建或已建的建(构)筑物基础、稳定边坡及防渗帷幕等,也适用于湿陷性黄土地基。

2.常用的浅基础类型有条形基础、杯形基础、筏式基础和箱型基础。

3.施工前,如地下水位较高,可采用人工降低地下水位至基坑底以下500mm 处,以保证在无水的情况下进行基坑开挖和基础施工。

4.基坑开挖,如地下水位较高,应采取措施降低地下水位至基坑底以下500mm 处,并尽量减少对基坑底部土的扰动。

当采用机械开挖基坑时,在基坑底面以上200~400mm厚的土层,应用人工挖除并清理基坑验槽后,应立即进行基础施工。

基础的底板,外墙和顶板宜连续浇筑完毕。

为防止出现温度收缩裂缝,一般应设置贯通后浇带,带宽不宜小于800mm,在后浇带处钢筋应贯通,顶板浇筑后,相隔2~4周,用比设计强度提高一级的细石混凝土将后浇带填灌密实,并加强养护。

停止降水后,应验算基础的抗浮稳定性,抗浮稳定性系数不宜小于1.2。

5.端承摩擦桩是指在极限承载力状态下,桩顶荷载由桩侧及桩尖共同承受的桩。

摩擦端承桩是指在极限承载力状态下,桩顶荷载主要由桩端阻力承受的桩。

6.钻孔灌注桩分为泥浆护壁成孔和干作业成孔两种施工方法。

7.钻孔时,先安装桩架及水泵设备,桩位处挖土埋设孔口护筒,以起定位、保护孔口、存贮泥浆等作用,桩架就位后,钻机进行钻孔。

钻孔时应在孔中注入泥浆,并保持泥浆液面高于地下水位1.0m以上,以起护壁、携渣、润滑钻头、降低钻头发热、减少钻进阻力等作用。

8.泥浆护壁成孔灌注桩施工中常遇问题及及处理(1)孔壁坍塌主要原因:土质松散,泥浆护壁不好,护筒周围未用黏土紧密填封以及护筒水位不高。

钻进时如出现孔壁坍塌,首先应保持孔水位并加大泥浆比重以稳定钻孔的护壁。

如坍塌严重,应立即回填黏土,待孔壁稳定后再钻。

(2)钻孔偏斜(3)孔底虚土4(4)断桩护壁桩力力状态下m9.振动灌注桩可采用单振法、反差法或复振法施工。

10. 振动沉管灌注桩施工中常遇问题及及处理(1)断桩主要原因:桩距过小,受邻桩施打时挤压的影响;桩身混凝土终凝不久就受到振动和外力;以及软硬土层间传递水平力大小不同,对桩产生剪应力等。

处理方法:经检查有断桩后,应将断桩段拔去,略增大桩的截面面积或加箍筋后,再重新浇筑混凝土。

(2)瓶颈桩主要原因:在含水率较大的软弱土层沉管时,土受挤压便产生很高的孔隙水压,拔管后便挤向新灌的混凝土,造成颈缩。

拔管速度过快,混凝土量少,和易性差,混凝土出管扩散性差也造成颈缩现象。

处理方法:施工中应保持管混凝土略高于地面,使之有足够的扩散压力,拔管时采用复打或反差办法,并严格控制拔管速度。

(3)吊脚桩主要原因:预制钢筋混凝土桩尖承载力或钢活瓣桩尖刚度不够,沉管时被破坏或变形,因而水或泥沙进入桩管;拔管时桩靴(4)桩尖进水水泥主要原因:钢筋混凝土桩尖与桩管接洽处或钢活瓣桩尖闭合不紧密,钢筋混凝土桩尖被打破或钢活瓣桩尖变形等所致。

处理方法:将桩管拔出,清除管泥沙,修整桩尖(被打破或钢活瓣桩尖变形等所致)钢活瓣变形缝,用黄砂回填桩孔后再重打;若地下水位较高,待沉管至地下水位时,先在桩管落入0.5m厚的水泥砂浆作封底,再灌1.0m高度混凝土增压,然后再继续下沉桩管。

11.人工挖孔灌注桩的施工工艺流程 l 按设计图纸放线、定桩位 l 开挖桩孔土方 l 支设护壁模板 l 放置操作平台 l 浇筑护壁混凝土 l 拆除模板继续下段施工l 排除孔底积水,浇筑桩身混凝土 12.成桩的质量检验有两种基本方法(1)静载试验法(破损试验)(2)动测法(无破损试验)第三章砌筑工程1.当外墙砌筑高度超过4m或立体交叉作业时,除在作业面正确铺设脚手架板或安装防护栏杆和挡脚板外,还必须在脚手架外侧设置安全网,架设安全网时,其伸出宽度不应小于2m,外口要高于口,搭接应牢固,每隔一定距离应用拉绳将斜杆与地面锚桩拉牢。

钢脚手架不得搭设在距离35KV以上的高压线路4.5m以的地区和距离1~10KV 高压线路3m以的地区。

钢脚手架在搭设和使用期间,要严防与带电体接触,需要穿过或靠近380V以的电力线路,距离在2m以时,则应断电或拆除电源,如不能拆除,应采取可靠地绝缘措施。

2.常用的垂直运输设施有塔式起重机、井架、龙门架、施工电梯、灰浆泵。

3.砂浆强度等级以标准养护(温度20±5 及正常温度条件下的室不通风养护)龄期为28d的试块的抗压强度为标准。

砌筑砂浆强度等级分为M15/M10/M7.5/M5/M2.5五个等级。

在砌砖前应提前1~2d将砖堆浇水湿润,以使砂浆和砖能很好的粘结。

4.毛石基础是用毛石与水泥砂浆或水泥混合砂浆砌成。

5.毛石基础砌筑时,第一皮石块应坐浆,并大面向下;料石基础的第一皮石块应丁砌坐浆。

砌体应分皮卧砌,上下错缝,外搭砌,不得采用先砌外面石块后中间填心的砌筑方法。

6.砖基础下部通常扩大,称为大放脚。

各层大放脚的宽度应为半砖长的整数倍。

7.普通砖墙砌筑的形式主要有五种:即一顺一丁、三顺一丁、梅花钉、二平一侧和全顺式。

8,砖墙的砌筑工序:抄平、放线、摆砖、立皮数杆、盘角、挂线、砌筑、勾缝、清理等工序。

9.皮数杆是指在其上划有每皮砖和灰缝高度,以及门窗洞口过梁、楼板等高度位置的一种木制标杆。

10.皮数杆一般设置在房屋的四大角以及纵横强的交接处,如墙面过长时,应每隔10~15m立一根。

11.墙角砌好后,即可挂小线,作为砌筑中间墙体的依据,以保证墙面平整,一般一砖墙、一砖半墙可用单面挂线,一砖半墙以上则应用双面挂线。

12.三一砌砖法:一块砖、一铲灰、一揉压,并随手将挤出的砂浆刮去。

优点:灰缝容易饱满、粘结力好、墙面整洁。

13.砖墙的水平灰缝和竖向灰缝宽度一般为10mm,但不小于8mm,也不应大于12mm。

水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲灌缝。

斜槎长度不应小于高的的三分之二。

非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不留斜槎时,除转角外处,可留直槎,但必须做成凸槎,并加设拉结筋。

拉结筋的数量为每120mm墙厚放置1 6拉结筋(120mm厚墙放置2 6拉结钢筋)间距沿墙高不应超过500m,埋入长度从留槎处算起,每边均不应小于500mm,对抗震设防烈度为6度、7度的地区,不应小于1000mm,末端应有90°弯钩。

14.构造柱截面尺寸不宜小于240×240mm,其厚度不应小于墙厚。

砖石砌体与构造柱的连接处应砌成马牙槎。

并应沿墙高每隔500mm设2 6拉结钢筋,且每边伸入墙不宜小于600mm。

15.组合砖墙的施工工序应先砌墙后浇混凝土构造柱。

16.构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度不宜超过300mm。

第四章混凝土结构工程1.在现浇钢筋混凝土结构施工中,对模板的要求:保证工程结构各部分形状尺寸和相互位置的正确性,具有足够的承载能力、刚度和稳定性,构造简单,装拆方便。

2.为承受混凝土的侧压力和保持模板形状,拼板外面要设柱箍。

柱箍间距与混凝土侧压力、拼板厚度有关。

由于柱子底部混凝土侧压力较大,因而柱模板越靠近下部,柱箍越密。

3.梁跨度≥4m时,底模应起拱,如设计无要求时,起拱高度宜为全跨度的(1~3)/100。

4.对于跨度≤2m的现浇楼盖,其混凝土拆模强度可比跨度>2m,跨度≤8m跨度的现浇楼盖拆模强度减少25%,即达到设计强度的50%即可拆模。

5.滑升模板是一种工具式模板,最适于现场浇注高耸的圆形、矩形、筒壁结构。

6.永久模板在钢筋混凝土结构施工时起模板作用,而当浇注的混凝土结构硬化后,模板不在取出而成为结构本身的组成部分。

压型钢板(波形、密肋型等)、预应力钢筋混凝土薄板作为永久性模板。

7.模板拆除的规定:非承重模板(如侧板),应在混凝土强度能保证其表面即棱角不因拆除模板而受损时,方可拆除。

8.拆模应注意下列几点一般应是后支的先拆,先拆除承重部分,后拆除承重部分。

拆除框架结构模板的顺序,首先是柱模板,然后是楼板底板,梁侧模板,最后梁底模板。

拆除跨度较大的梁下支柱,应先从跨中开始,分别拆向两端。

梁跨中1/3围,也可留在纵横墙的交接处。

双向受力的楼板,大体积混凝土结构、拱、薄壳、多层框架等及其他复杂的结构,应按设计要求留置施工缝。

29.在施工缝继续浇筑混凝土时,应除掉水泥浮浆和松动石子,并用水冲洗干净,待已浇筑的混凝土的强度不低于1.2MPa时才允许继续浇筑,在结合面应先铺抹一层水泥浆或混凝土砂浆成分相同德砂浆。

30.大体积混凝土浇筑方案全面分层:当结构平面面积不大时分段分层:当结构平面面积较大时斜面分层:当结构的长度超过厚度的3倍时31.振动机械的选择可分部振动器、表面振动器、外部振动器和振动台。

32.自然养护是指利用平均气温高于5℃的自然条件,用保水材料或草帘等对混凝土加以覆盖后适当浇水,使混凝土在一定时间在湿润状态下硬化。
