天全县储备林建设项目施工组织设计
储备林建设项目施工组织设计
![储备林建设项目施工组织设计](https://img.taocdn.com/s3/m/bcf51f03a8114431b80dd816.png)
储备林基地建设项目施工设计目录第一章工程概况 (2)一、基本情况 (2)二、编制原则 (3)三、主要技术措施 (3)第二章施工布署及平面布置 (6)一、施工部署 (6)二、施工平面布置 (7)第三章施工方法及主要技术措施 (13)一、植物种植施工方法 (13)二、根据植物的生长习性,采用不同的管护方法 (19)三、围栏设施建设 (29)第四章工程质量目标及保证措施 (34)一、工程质量目标 (34)二、施工质量保证体系 (34)三、施工质量管理体系 (34)第五章安全生产及文明施工措施 (43)一、安全生产总目标 (43)二、施工安全保证措施 (43)第六章项目机构组成情况 (47)一、项目部组织机构图 (48)二、项目部管理人员岗位职责 (48)第七章施工进度计划措施及保证措施 (52)一、施工总进度计划说明 (52)二、进度保障措施 (54)第八章主要施工机具及劳动力配备计划 (56)一、劳动力安排计划 (56)二、劳动力安排保证措施 (58)三、主要施工机具表 (59)第九章管护措施 (60)一、养护管理期的施工方案 (60)二、扬尘防治工作及文明施工措施 (63)三、雨季施工方法及相应措施 (64)四、冬季保暖养护措施 (66)第一章工程概况一、基本情况1.项目名称***2017年国家储备林基地建设项目工程2.建设性质生态公益(新建)3.建设单位***公司4.建设期限2018年4月—2022年12月,工程建设期1年,管护期4年,即2018年春季和雨季完成栽植,2018年秋季到2022年12月为管护期。
5.建设地点***西山两侧和文化广场南侧6.编制依据项目作业设计编制的主要依据:(1)《造林绿化规划(2011-2020年)》(2)《**市多种树工作方案》(3)《森林资源规划设计调查技术规程》(GB/T 26424 —2010)(4)《森林重点火险区综合治理工程项目建设标准(试行)》(林计发[2004]16号)(5)《造林技术规程》(GB/T 15776-2006)(6)《主要造林树种苗木质量分级》(GB 6000-1999)(7)《生态公益林建设技术规程》(GBT 18337.3—2001)(8)《水源保护林建设技术规程》(DB11/T 496-2007)(9)《水土保持林建设技术规程》(DB11/T 633-2009)(10)《***林业十三五规划》(11)项目区自然、经济、社会状况二、编制原则1.统一规划,集中连片,规模治理,突出整体效益;2.坚持以生态效益为主,兼顾经济、社会效益;3.坚持因地制宜,适地适树,同时做到造林和改善环境相结合,做到一次成林一次成景;4.加强合作,强化管理,确保工程建设质量,发挥其效益;5.项目建设与当地经济发展相衔接,促进区域协同发展。
造林施工组织设计方案最新篇
![造林施工组织设计方案最新篇](https://img.taocdn.com/s3/m/f6145d42c281e53a5802ffa0.png)
目录第一章、工程概况第一节、工程概况第二节、编制依据及技术规范第二章、工程施工技术方案及方法第一节、施工总体思路第二节、施工要点第三节、施工准备第四节、施工方案及关键技术第三章、工程进度计划及工期保证措施第一节、施工进度保证措施第二节、工期保证措施第三节、奖罚措施第四章、主要机具设备品种及数量第五章、各类绿化树种苗木来源安排、保障措施、进场及施工计划第一节、加密造林与幼林抚育技术措施第二节、苗木来源安排及保障措施第三节、进场及施工计划第六章、劳动力配置及保障措施第七章、工程质量保证体系及措施第一节、质量安全保证体系第二节、质量保证措施第三节、克服质量通病措施第四节、工程技术资料及图纸管理第八章、安全管理体系及措施、文明施工保证措施、环境保护管理体系及措施第一节、安全管理体系施工措施第二节、其它安全技术措施第三节、文明施工保证措施第四节、环境保护措施第九章、雨季造林和补植方案及措施第一节、雨季造林措施第二节、补植方案措施第十章、养护方案及措施第十一章、森林防火措施第一章工程概况第一节、工程概况一、工程名称:林业局2016年储备林基地建设工程项目施工二、工程内容:人工造林约1300亩三、质量标准:1)合格;符合国家及本招标文件所列有关造林绿化工程施工的规范、规程和验收标准;2)符合招标文件的规定要求;3)苗木质量达标,造林质量合格;4)在养护期内,分种树、分规格的苗木保存率 95%以上,无病虫害,生长旺盛。
四、工期:2016年4月-2018年11月(2016 年4月25日前完成配水、5月10日前完成绿化,2017 年、2018 年管护)。
第二节、编制依据及技术规范一、《造林技术规程》,GB/T15776—1995;二、《生态公益林建设规划设计通则》,GB/T18337.2—2001;三、《生态公益林建设技术规程》,GB/T18337.3—2001;四、关于本工程的《工程项目招标文件》;五、关于本工程的作业设计书、资料及附件。
森林生态保护综合治理项目施工组织设计
![森林生态保护综合治理项目施工组织设计](https://img.taocdn.com/s3/m/9040a943e97101f69e3143323968011ca300f718.png)
森林生态保护综合治理项目施工组织设计1. 项目背景需要在此部分描述该项目的背景信息,包括项目目的、批准和资金来源等。
同时提到该项目的重要性和需要解决的问题。
2. 项目目标在此部分明确说明该项目的主要目标和预期成果。
包括森林生态保护的具体方面以及预计的改善效果。
3. 项目范围描述该项目的范围,包括施工区域、工作内容、工期等详细信息。
同时需要考虑到对生态环境的影响,并提出相应的保护措施。
4. 组织结构说明该项目的施工组织结构,包括项目经理、工程师、技术人员等岗位职责和人员配备情况。
此外,还需要确定内部沟通和决策机制。
5. 施工方法详细描述该项目的施工方法和工艺流程。
包括土地开垦、种植、林草养护等相关工作的具体步骤和要求。
同时,需要考虑环境保护和安全生产等因素。
6. 资源需求列出该项目所需的各项资源,包括人员、设备、材料和资金等。
同时需要估计资源的具体数量和成本,并提出合理的利用和管理方法。
7. 风险管理分析该项目可能面临的风险,并针对性地提出相应的预防措施和处理方法。
包括自然灾害、技术风险和人为破坏等方面的风险。
8. 环境保护描述该项目对环境的影响,并提出相应的环境保护措施。
包括土地资源的合理利用、水土保持、生态恢复等方面的具体措施和方法。
9. 综合管理说明对该项目的综合管理和监督措施。
包括进度管理、质量管理、安全管理等方面的要求,并确定相应的监督和考核机制。
10. 工期安排制定详细的工期计划,包括主要工作节点和里程碑,并合理安排施工进度。
同时需要考虑到自然因素和不可控因素的影响。
11. 预算安排确定该项目的预算,包括各项费用和资金使用计划。
同时需要制定合理的成本控制和资金保障措施,确保项目的顺利进行。
12. 项目评估提出对该项目的评估和监测方法。
包括对项目目标的达成程度和效果的评价,以及对整体施工过程的监测和总结分析。
以上是森林生态保护综合治理项目施工组织设计的要点和主要内容。
根据具体项目要求和环境条件,可以进行适当调整和补充。
造林施工组织设计(完整版)
![造林施工组织设计(完整版)](https://img.taocdn.com/s3/m/2ddea054c950ad02de80d4d8d15abe23482f03cc.png)
造林施工组织设计(完整版)造林施工设计第一章主要施工技术方案一、工程概况本工程位于******,造林面积****公顷,共种植苗木***株,其中侧柏****株,杨树****株。
经过对本工程施工地段进行了考察,经认真分析研究,针对其地形地貌、土壤结构及生态环境等因素,同时结合我公司长期以来的造林绿化施工经验及近几年所推广的最新防护研究成果,我们总结了施工利弊因素,特此制定了有针对性的技术施工组织方案。
二、编制主要依据和技术标准2、《造林技术规程》,GB/T15776-1995;3、《生态公益林建设规划设通则》,GB/T18337.2-2001;4、《生态公益林建设技术规程》,GB/T18337.3-2001;5、相关造林绿化常规规范要求及工程主管部门的要求;6、现场实际情况及有关主管部门的建议;三、工程目标严格按照设计图纸以及本工程造林技术规范组织施工,同时保证在整个施工过程中服从工程监理及建设单位的监督和技术指导,以美化景观,生态恢复,植树造林为目的,力求高效高质量的完成任务。
四、本工程绿化施工的技术关键与原则造林工程的优劣是本项目工程管理的关键问题,要确保本工程达到优良标准,以下几个施工环节与技术关键需要特别重视:1、严格按照造林管理规范和作业设计书施工,应力求地点准确,施工方案保证切实可行。
2、项目部各个部门的统一协作能力及管理措施的完善性。
3、管理人员的专业知识及管理水平,技术人员的实际操作能力及运行状况。
4、把好技术质量关,保证所有的技术参数以及施工材料等都符合设计图纸及招标文件规定的要求。
5、以科学施工、安全施工、文明施工的态度,争创优质绿化工程。
五、关键施工技术、工艺本工程主要包括沟道内种植杨树和侧柏,关键施工技术是乔木的栽植和养护。
1、种苗、基肥和辅助材料购置我公司将选择具有种苗生产许可证、信誉好、质量优的壮苗供应商,并做好采购苗木的检验检疫。
选择信誉高、质量可靠的供应商,采购基肥、保水剂、生根剂、塑料薄膜等植物物资。
国家储备林基地建设项目施工作业设计编写提纲

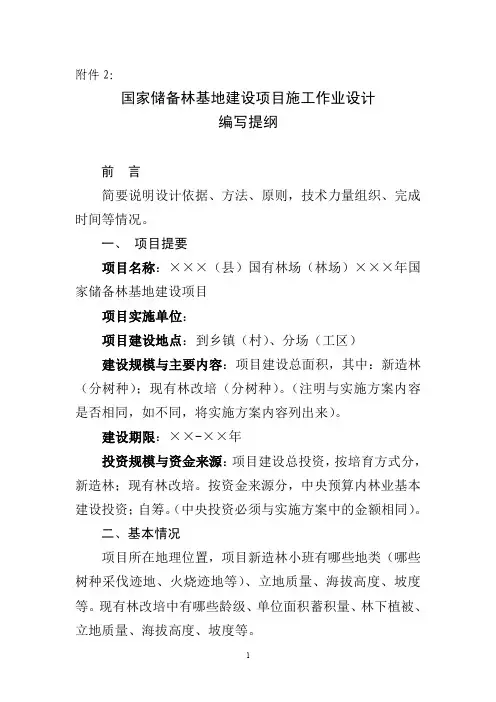

![国家储备林基地建设项目施工作业设计编写提纲](https://img.taocdn.com/s3/m/7b2eb8c719e8b8f67c1cb9d1.png)
…林场
…分场
(工区)
…
(三)现有林改培技术措施 1、闽楠 (1)改培类型(1) 将改培类型(1)中的改培措施进行细化,如锄草(除草)
5
劈杂、时间、方法(全面劈草或带状)、扩穴连带等;施肥 时间、肥种及肥量等;
(2)改培类型(4) 改培类型(4)中的改培措施进行细化,如间伐强度、间 伐方法、间伐后保留株数等,施肥时间、肥种及肥量等。 (3)… 2、杉木
10
表 2: 年国家储备林基地建设项目现有林改培小班现状与施工作业设计一览表
单位:亩、°、m、年、株/亩、cm、m3/亩
林
现状因子
改培设计
班
立地因子
林分因子
-
改
种 抚育 原
抚育
培
单 位
分场(工区)
序 号
大 班 小 班
小 班 面 积
地 类
山 权
林 权
立 地 类 型
土 壤 种 类
坡 向
坡 度
海 拔 高 度
2
时,统计到比例大的树种中。即:以闽楠为目的树种,闽楠 在该小班中所占比例比其它珍贵树种大。
(3)混交造林设计 混交比例、混交树种和混交配置方式等。说明采用块状、 行间和星状等混交方式。 (4)林地清理及整地 炼山或不炼山,林地清理方式、水平带品字型挖穴规格、 施基肥,保留山顶、山脚、山沟原生植被带等。 (5)种源及苗木 说明采用的苗木种子来源及良种类型,苗木类型(裸根 苗或营养袋苗,扦插苗或实生苗)、规格(一级苗或合格苗, 一年生或二年生苗等)。 (6)栽植及补植 造林时间、造林方式和补植措施。 (7)抚育管护 头 3 年每年抚育方式、次数,施肥时间、肥种及用肥量 等。 2、杉木 (1)造林地选择 Ⅱ类地以上。 (2)造林初植密度 167 株/亩左右。 (3)混交造林设计
造林施工组织设计
![造林施工组织设计](https://img.taocdn.com/s3/m/04ac62f5eff9aef8951e068b.png)
造林施工组织设计目录二、实施方案 (3)第一章、总体概述技术方案总体设想 (3)第二章、苗木栽植及技术措施 (9)第三章、后期抚育 (23)第四章、成活率保障 (26)第五章、地形整地 (29)第六章、人工管养及补种、补播施工方案 (33)第七章、施工进度计划和各阶段进度管理措施 (49)第八章、抢险抗灾预案 (57)第九章、森林防火措施 (63)三、质量保证及服务承诺 .................................................... 错误!未定义书签。
四、项目经理基本情况表 .................................................... 错误!未定义书签。
五、项目实施主要人员一览表.............................................. 错误!未定义书签。
四、投标人认为需要提供的其他证明文件 ............................ 错误!未定义书签。
第三部分:价格部分 ................................................................. 错误!未定义书签。
一、《开标一览表》.......................................................... 错误!未定义书签。
二、《投标分项报价表》 ................................................... 错误!未定义书签。
第四部分:其他部分 ................................................................. 错误!未定义书签。
一、承诺书 .................................................................. 错误!未定义书签。
国 家储备林项目实施方案
![国 家储备林项目实施方案](https://img.taocdn.com/s3/m/9fd15975cd7931b765ce0508763231126fdb775d.png)
国家储备林项目实施方案一、项目背景随着经济社会的快速发展,对木材及林产品的需求日益增长。
为保障国家木材安全,优化生态环境,推动林业可持续发展,实施国家储备林项目具有重要的战略意义。
二、项目目标1、增加木材储备量,提高国家木材自给能力,保障国家木材战略安全。
2、改善生态环境,增强森林生态系统的稳定性和服务功能。
3、促进林业产业发展,增加农民收入,助力乡村振兴。
三、项目选址综合考虑地理、气候、土壤等自然条件,以及交通、劳动力等社会经济条件,选择适宜的区域作为国家储备林项目建设地点。
优先选择交通便利、立地条件较好、集中连片的林地。
四、项目规模根据国家木材需求和当地资源状况,确定项目建设规模。
包括储备林总面积、树种结构、林龄结构等。
五、建设内容1、新造林选择适宜的树种,如速生丰产树种、珍贵树种等。
按照科学的造林技术规程,进行林地清理、整地、栽植等。
2、现有林改培对低质低效林进行抚育、间伐、施肥等改造措施,提高林分质量。
调整林分结构,增加珍贵树种比例。
3、森林抚育定期对中幼龄林进行抚育,包括除草、修枝、割灌等。
促进林木生长,提高森林蓄积量。
六、技术措施1、种苗培育建立优质种苗繁育基地,确保种苗质量和供应。
推广应用先进的种苗培育技术。
2、造林技术根据不同树种和立地条件,选择合适的造林密度和造林方式。
加强造林后的抚育管理,确保造林成活率和保存率。
3、森林经营管理建立森林资源监测体系,定期监测森林生长状况。
制定科学的森林经营方案,实现森林可持续经营。
七、资金投入与筹措1、估算项目总投资,包括建设投资、运营管理费用等。
2、资金筹措渠道争取中央和地方财政资金支持。
吸引社会资本参与,如企业投资、金融机构贷款等。
八、效益分析1、经济效益预测木材销售收入、林产品加工增值收益等。
分析项目对当地经济发展的带动作用。
2、生态效益评估项目对改善生态环境、保持水土、净化空气等方面的贡献。
3、社会效益计算项目创造的就业机会、促进农民增收等社会效益。
林业工程施工组织设计精选范本
![林业工程施工组织设计精选范本](https://img.taocdn.com/s3/m/195eb95b1ed9ad51f01df2a3.png)
六、施工组织设计1施工方案与技术措施1.1场地清理北外环是和顺县新建外环县城公路,通过现场踏测,道路两侧宽林带堆放各种垃圾废物,并地块高低不平,根据线路走向及地形特征,用人工或机械对现地进行清理平整。
两侧荒山若施有垃圾、渣土、建筑垃圾等一些有碍施工的东西都要进行清除,使其与道路、山坡的标高合理衔接,使场地排水通畅。
1.2放线定点线路两侧场地清理后,派出技术人员,根据设计栽植树种株行距,沿线用测绳或皮尺按照设计方案定穴。
对宽林带进行整理,平地两侧十行树30m宽林带,第一行种植垂柳,2-10行种植北京杨,株行距为3X3m,穴位为品字形排列,并按线路走向横平竖直,用白灰标识穴点。
两侧荒山道边开始5行山杏,5行油松,株行距为3X3m,穴位为品字形排列,并依山势做到横平竖直,用白灰标识穴点。
1.3整地按照标识的穴点位置,用人工或机械打坑,按要求北京杨、垂柳为穴状整地,整地规格为100X100X100cm,油松、山杏为穴状整地,整地规格为50X50X50cm,整地时,生、熟土分放,便于栽植时使用。
1.4选苗按照技术标准要求,栽植树种北京杨为胸径4cm以上;垂柳为胸径6cm以上;油松苗高1m以上,冠径0.5m以上,土球0.25m以上,树冠端正圆满,颜色正常,主稍健壮,枝条分布均匀;山杏地径4cm 带骨架。
为了保证成活,尽量选用当地或周边地区圃地苗,缩短运输线路。
选苗时要由公司技术人员亲自把关,起苗、运苗、卸苗都要轻拿轻放,以免损伤苗木。
苗木要求:所栽植苗木要根系发达,生长旺盛,无病虫害,无机械损伤,必须有苗木产地的《植物检疫证书》、《苗木质量合格证书》和苗木标签。
起苗时避免伤主根或撕伤根皮,并且尽量多带侧根根系,运输时要用草袋包装,苗木运到时立即假植。
1.5栽植、浇水北京杨、垂柳:栽植深度要达到规定要求,不能窝根,熟土回填,浇足底水,培土捣实,并做到“三埋两踩一提苗”,待水自然渗透后用地膜覆盖,用生土做埂。
10月底完成北京杨、垂柳苗木栽植。
林场储备林建设项目工程质量目标及保证措施方案
![林场储备林建设项目工程质量目标及保证措施方案](https://img.taocdn.com/s3/m/56d3fdd2d05abe23482fb4daa58da0116c171f0c.png)
林场储备林建设项目工程质量目标及保证措施方案“百年大计,质量第一”质量是公司的生命,精心组织,精心施工,严格实行全员、全方位、全过程的质量控制,确保本工程建成为一流的优质工程。
一、工程质量目标本工程的施工质量按照国家现行技术标准和技术规范进行质量评定。
本工程的质量目标:工程一次交验合格率为100%,确保优良工程,争创省优样板工程。
二、施工质量保证体系施工质量保证体系是确保工程施工质量的主要要素,整个质量保证体系可分为施工质量管理体系和施工质量控制体系。
三、施工质量管理体系施工质量管理体系是整个施工质量能加以控制的关键,而本工程质量的优劣是对项目班子质量管理能力的最直接的评价,同样质量管理体系设置的科学性对质量管理工作的开展起到决定性的作用。
1、施工质量管理组织施工质量的管理组织是确保工程质量的保证,其设置的合理、完善与否将直接关系到整个质量保证体系能否顺利地运转及操作,为此项目部执行施工组织设计审批制度。
2、质量管理职责根据质量管理体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各行其职。
3、施工质量管理体系施工质量管理体系的设置及运转均要围绕质量管理职责、质量控制来进行的,只要当职责明确、控制严格的前提下,才能使质量管理体系落到实处。
本工程在管理过程中,将对这两个方面进行严格的控制。
4、施工质量控制体系质量保证体系是运用科学的管理模式,以质量为中心所制定的保证质量达到要求的循环系统,质量保证体系的设置可使施工过程中有法可依,但关键是在于运转正常,只有正常运转的质保体系,才能真正达到控制质量的目的。
而质量保证体系的正常运作必须以质量控制体系来予以实现。
5、施工质量控制体系的设置施工质量控制体系是按科学的程序运转,它是通过计划、实施、检查、处理四个阶段把经营和生产过程的质量有机地联系起来,而形成一个高效的体系来保证施工质量达到工程质量的保证。
以我们提出的质量目标为依据,编制相应的分项工程质量目标计划,这个分项目标计划应使在项目参与管理的全体人员均熟悉了解,做到心中有数。
国储林项目实施流程
![国储林项目实施流程](https://img.taocdn.com/s3/m/d6eaa01f7dd184254b35eefdc8d376eeafaa175e.png)
国储林项目实施流程项目建设内容国家储备林项目意义重大木材对外依存度近50%,预计到2020年,木材年缺口将超过2亿立方米,保障木材资源安全的关键措施和基本途径。
——资源安全战略有效提升林业综合生产能力,提高森林质量,是建设生态文明和全面小康社会的重要基础保障。
——生态文明重要支撑将生态文明建设和脱贫攻坚有机结合,撬动地方经济快速增长,成为经济社会和生态文明建设发展持久动力。
——脱贫攻坚、乡村振兴优化资金结构,建立健全林业多渠道筹措机制盘活存量资源,推进林业供给侧结构性改革提升发展质量,提高森林多功能利用效率推进精准扶贫精准脱贫,促进林农就业增收01建设目标短-长小-大数量-质量满足经济社会发展和人民美好生活对优质木材的需要,在自然条件适宜地区,通过人工林集约栽培、现有林改培、抚育及补植补造等措施。
营造和培育的工业原料林、乡土树种、珍稀树种和大径级用材林等多功能森林。
2035年,建设国家储备林2000万公顷,建成后年平均蓄积净增2亿立方米,优质木材储备1.38亿立方米。
2018年3月,经国家林业和草原局局务会审议,正式印发了《国家储备林建设规划(2018-2035年)》,作为指导国储林建设的纲领性文件。
总体目标经过较长一段时间的努力,加入投入力度,采取科学措施,着力培育储备乡土树种,大力发展工业原料林,营造珍稀树种和大径级用材林,形成树种搭配基本合理、结构相对优化的森林资源储备体系。
阶段目标2020年——建设国家储备林700万公顷,继续划定一批国家储备林。
现代森林经营技术模式有效运用,珍稀用材树种结构逐步优化,国家储备林管理制度体系基本建立。
2035年——建设国家储备林2000万公顷,年平均蓄积净增2亿立方米,年平均增加乡土珍稀树种和大径材蓄积6300万立方米,一般用材基本自给。
主要用材树种储备能力显著提升,珍稀用材树种种植面积稳定扩大。
2050年——森林经营达到现代化水平,森林质量精准提升,乡土珍稀树种和大径级用材自给保障能力全面提升,满足人民美好生活对优质木材多样化需求,初步形成总量平衡、持续经营的安全格局。
天全县储备林建设项目施工组织设计
![天全县储备林建设项目施工组织设计](https://img.taocdn.com/s3/m/8e98e3e0482fb4daa48d4b80.png)
天全县二郎山国有林场2017年中央基建投资国家储备林基地建设项目施工组织设计编制单位:日期:2018年月日目录第一章工程概况 (4)一、基本情况 (4)二、编制原则 (9)三、主要技术措施 (10)第二章施工布署及平面布置 (13)一、施工部署 (13)二、施工平面布置 (15)第三章施工方法及主要技术措施 (23)一、植物种植施工方法 (23)二、根据植物的生长习性,采用不同的管护方法 (40)三、围栏设施建设 (64)第四章工程质量目标及保证措施 (72)一、工程质量目标 (72)二、施工质量保证体系 (73)三、施工质量管理体系 (73)第五章安全生产及文明施工措施 (87)一、安全生产总目标 (87)二、施工安全保证措施 (87)第六章项目机构组成情况 (94)一、项目部组织机构图 (95)二、项目部管理人员岗位职责 (95)第七章施工进度计划措施及保证措施 (102)一、施工总进度计划说明 (102)二、进度保障措施 (106)第八章主要施工机具及劳动力配备计划 (109)一、劳动力安排计划 (109)二、劳动力安排保证措施 (111)三、主要施工机具表 (113)第九章管护措施 (114)一、养护管理期的施工方案 (114)二、扬尘防治工作及文明施工措施 (119)三、雨季施工方法及相应措施 (122)四、冬季保暖养护措施 (124)第一章工程概况一、基本情况1.1 .1项目单位基本情况项目名称:天全县二郎山国有林场2017中央基建投资国家储备林基地建设项目实施单位名称:天全县二郎山国有林场项目主管单位:天全县林业局实施单位性质:独立法人事业单位实施单位法人代表:李远华1.1.2 项目提要及建设内容建设性质:新建及改造建设地点:二郎山国有林场15作业区。
建设期限:项目工程建设1年,施工建设期2018年完成,建设管护期3年,即2018-2020年。
建设内容:采用香樟集约人工造林,505.05亩;套种香樟改培灯台、黑壳楠,套种桢楠改培青冈、柳杉,2494.95亩。
林业施工组织设计
![林业施工组织设计](https://img.taocdn.com/s3/m/ca872660492fb4daa58da0116c175f0e7dd11971.png)
林业施工组织设计一、引言林业是我国重要的产业之一,其发展对于国家的生态平衡和经济发展都具有重要的意义。
近年来,我国政府对于林业的投入越来越大,林业工程项目的数量也在不断增加。
为了更好地指导林业工程项目的设计和实施,提高工程质量和效益,本文将探讨林业施工组织设计的相关问题。
二、林业施工组织设计的概念和意义林业施工组织设计是指在林业工程项目的建设和实施过程中,根据工程的特点、施工条件、环境等因素,制定合理的施工方案和组织措施,以确保工程顺利实施并达到预期目标。
林业施工组织设计的意义在于:1、指导林业工程项目的建设和实施,确保工程质量和效益;2、提高工程效率,减少施工成本;3、保障施工安全,减少施工风险;4、促进林业发展和生态平衡,推动地方经济发展。
三、林业施工组织设计的原则和内容(一)林业施工组织设计的原则1、科学性原则:施工组织设计应基于科学理论和工程技术,确保方案可行、技术先进、经济合理。
2、系统性原则:施工组织设计应将工程项目视为一个系统,从全局角度出发进行统筹规划。
3、经济性原则:施工组织设计应考虑经济效益,在保证工程质量的前提下,降低成本。
4、可行性原则:施工组织设计应考虑实际情况和实施条件,确保方案具有可操作性。
5、安全性原则:施工组织设计应遵循安全第一的原则,采取必要的安全措施,确保施工安全。
(二)林业施工组织设计的内容1、工程概况:介绍工程的基本情况,包括工程地点、地形地貌、气候条件、工程目的等。
2、施工方案:根据工程特点和施工条件,制定合理的施工方案,包括土方工程、营造林工程、给排水工程等。
3、施工组织措施:制定有效的组织措施,包括人员配备、材料设备管理、施工现场管理、安全生产管理等。
4、工程进度计划:根据施工方案和组织措施,编制工程进度计划,包括工期安排、施工顺序、关键节点等。
5、工程预算:根据施工方案和进度计划,编制工程预算,包括人工费、材料费、设备费等。
6、环境影响评价:评估工程施工对环境的影响,提出环境保护措施和对策。
国储林项目方案
![国储林项目方案](https://img.taocdn.com/s3/m/47d3873f02d8ce2f0066f5335a8102d276a261c9.png)
国储林项目方案1. 项目背景国储林项目旨在通过建设国家级储备林资源,保护生态环境,提升森林资源利用效率,促进经济可持续发展。
该项目涉及林地调查评价、储备林建设和管理等多个方面,需要全面的规划和实施。
2. 项目目标本项目的主要目标是建设具有国家级意义的储备林资源,通过保护和管理林地,提高林业生产能力和木材供应稳定性,促进经济可持续发展。
具体目标包括:•保护生态环境:加强对濒危物种的保护,提高生态系统的稳定性和可持续性;•提高林木资源利用效率:提高林木品质和木材加工技术,推动林产品的产业升级;•促进经济发展:增加林木的经济价值,提高农民收入,促进乡村振兴;•改善生态环境:改善空气质量,减少土壤侵蚀,提高水源地水质。
3. 项目范围本项目的范围涵盖以下几个方面:3.1 林地调查评价在项目实施前,需要对潜在的林地资源进行全面调查评价,确定具体的储备林地范围和数量。
调查评价工作应包括以下内容:•林地地质、地形、土壤等自然条件评估;•植被类型、植物群落结构、物种多样性等生态环境评估;•林木数量、品质、年龄结构等林木资源评估;•生态服务功能评估,如水源涵养、气候调节等。
3.2 储备林建设根据调查评价结果,确定储备林地的具体位置和面积,进行林木种植和造林工作。
储备林建设应包括以下内容:•种植适应性强、生长快的本地树种,推广生态经济林业模式;•合理布局,充分利用现有的资源和自然条件,提高林地生态效益;•加强灌溉、肥料供应、病虫害防治等管理措施,确保林木健康生长;•树木和林场设施建设,包括道路、绿化、防火设施等。
3.3 储备林管理储备林的管理工作是项目的关键环节,包括林场保护、林木生长监测、木材加工和销售等。
储备林管理应包括以下内容:•林地巡查,保护林木免受病虫害和人为破坏;•林木生长监测,及时采取措施促进林木生长;•合理规划木材采伐计划,确保可持续利用;•提升木材加工技术,提高木材附加值;•开展木材销售工作,提高经济效益。
储备林建设项目施工组织设计
![储备林建设项目施工组织设计](https://img.taocdn.com/s3/m/48279bb052d380eb62946df5.png)
储备林基地建设项目施工设计目录第一章工程概况 (2)一、基本情况 (2)二、编制原则 (3)三、主要技术措施 (3)第二章施工布署及平面布置 (6)一、施工部署 (6)二、施工平面布置 (7)第三章施工方法及主要技术措施 (13)一、植物种植施工方法 (13)二、根据植物的生长习性,采用不同的管护方法 (19)三、围栏设施建设 (29)第四章工程质量目标及保证措施 (34)一、工程质量目标 (34)二、施工质量保证体系 (34)三、施工质量管理体系 (34)第五章安全生产及文明施工措施 (43)一、安全生产总目标 (43)二、施工安全保证措施 (43)第六章项目机构组成情况 (47)一、项目部组织机构图 (48)二、项目部管理人员岗位职责 (48)第七章施工进度计划措施及保证措施 (52)一、施工总进度计划说明 (52)二、进度保障措施 (54)第八章主要施工机具及劳动力配备计划 (56)一、劳动力安排计划 (56)二、劳动力安排保证措施 (58)三、主要施工机具表 (59)第九章管护措施 (60)一、养护管理期的施工方案 (60)二、扬尘防治工作及文明施工措施 (63)三、雨季施工方法及相应措施 (64)四、冬季保暖养护措施 (66)第一章工程概况一、基本情况1.项目名称***2017年国家储备林基地建设项目工程2.建设性质生态公益(新建)3.建设单位***公司4.建设期限2018年4月—2022年12月,工程建设期1年,管护期4年,即2018年春季和雨季完成栽植,2018年秋季到2022年12月为管护期。
5.建设地点***西山两侧和文化广场南侧6.编制依据项目作业设计编制的主要依据:(1)《造林绿化规划(2011-2020年)》(2)《**市多种树工作方案》(3)《森林资源规划设计调查技术规程》(GB/T 26424 —2010)(4)《森林重点火险区综合治理工程项目建设标准(试行)》(林计发[2004]16号)(5)《造林技术规程》(GB/T 15776-2006)(6)《主要造林树种苗木质量分级》(GB 6000-1999)(7)《生态公益林建设技术规程》(GBT 18337.3—2001)(8)《水源保护林建设技术规程》(DB11/T 496-2007)(9)《水土保持林建设技术规程》(DB11/T 633-2009)(10)《***林业十三五规划》(11)项目区自然、经济、社会状况二、编制原则1.统一规划,集中连片,规模治理,突出整体效益;2.坚持以生态效益为主,兼顾经济、社会效益;3.坚持因地制宜,适地适树,同时做到造林和改善环境相结合,做到一次成林一次成景;4.加强合作,强化管理,确保工程建设质量,发挥其效益;5.项目建设与当地经济发展相衔接,促进区域协同发展。
储能项目施工组织设计
![储能项目施工组织设计](https://img.taocdn.com/s3/m/5cfa96c3e43a580216fc700abb68a98270feac7b.png)
储能项目施工组织设计一、项目概述本储能项目是一项重要的能源基础设施,旨在提高电力系统的稳定性、安全性和可靠性。
通过建设储能设施,可以有效地解决新能源并网、电力调峰等问题,为社会提供更加清洁、高效的能源供应。
二、项目实施阶段1. 前期准备阶段:包括项目立项、可行性研究、初步设计等。
此阶段主要确定项目的整体方案和实施计划,为后续工作打下基础。
2. 设计阶段:根据初步设计和项目要求,进行详细设计和勘察工作。
设计内容包括储能设备的布局、安装、调试等,同时需考虑施工过程中的安全、环保等因素。
3. 采购阶段:根据设计要求和清单,进行设备和材料的采购。
采购过程中需严格控制质量和成本,确保满足项目要求。
4. 施工阶段:按照设计图纸和施工规范进行储能设备的安装和调试。
施工过程中需加强安全管理,确保工人和设备的安全。
5. 验收阶段:在施工完成后进行项目的验收和调试,确保储能设备运行正常,满足项目预期目标。
三、项目质量管理1. 实施阶段质量管理程序和依据:依据国家相关法规和标准,制定项目质量管理程序。
主要包括项目质量计划、质量监督、质量反馈与改进等环节。
2. 实施阶段质量管理工作内容:包括对项目各阶段的质量控制,确保各阶段的工作符合相关标准和要求。
同时对发现的问题及时采取措施进行整改和优化。
3. 设计阶段质量管理工作内容:对储能设备的设计方案进行审核和评估,确保设计方案符合项目要求和相关标准。
同时对设计过程中的关键节点进行监督和控制,确保设计质量。
4. 勘察阶段质量管理:对勘察单位的资质和能力进行评估,确保其具备完成勘察任务的条件和能力。
同时对勘察过程进行监督和控制,确保勘察结果准确可靠。
四、项目安全管理1. 安全管理体系:建立完善的安全管理体系,明确各级管理人员和员工的安全职责和义务。
2. 安全培训:对员工进行安全培训,提高员工的安全意识和技能水平。
3. 安全检查:定期进行安全检查,发现和处理安全隐患,确保施工过程的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天全县二郎山国有林场2017年中央基建投资国家储备林基地建设项目施工组织设计编制单位:日期:2018年月日目录第一章工程概况 (4)一、基本情况 (4)1.1 .1项目单位基本情况 (4)1.1.2 项目提要及建设内容 (4)1.2编制依据 (5)1.2.1指导文件 (5)1.2.2技术标准 (6)1.2.3基础资料 (7)1.3主要技术经济指标 (7)1.3.1 劳动定额 (7)1.3.2 经济指标 (8)二、编制原则 (9)三、主要技术措施 (9)第二章施工布署及平面布置 (12)一、施工部署 (12)二、施工平面布置 (15)第三章施工方法及主要技术措施 (22)一、植物种植施工方法 (22)二、根据植物的生长习性,采用不同的管护方法 (39)三、围栏设施建设 (64)第四章工程质量目标及保证措施 (72)一、工程质量目标 (72)二、施工质量保证体系 (72)三、施工质量管理体系 (72)第五章安全生产及文明施工措施 (86)一、安全生产总目标 (86)二、施工安全保证措施 (87)第六章项目机构组成情况 (93)一、项目部组织机构图 (94)二、项目部管理人员岗位职责 (94)第七章施工进度计划措施及保证措施 (101)一、施工总进度计划说明 (101)二、进度保障措施 (105)第八章主要施工机具及劳动力配备计划 (108)一、劳动力安排计划 (108)二、劳动力安排保证措施 (110)三、主要施工机具表 (112)第九章管护措施 (113)一、养护管理期的施工方案 (113)二、扬尘防治工作及文明施工措施 (118)三、雨季施工方法及相应措施 (121)四、冬季保暖养护措施 (123)第一章工程概况一、基本情况1.1 .1项目单位基本情况项目名称:天全县二郎山国有林场2017中央基建投资国家储备林基地建设项目实施单位名称:天全县二郎山国有林场项目主管单位:天全县林业局实施单位性质:独立法人事业单位实施单位法人代表:李远华1.1.2 项目提要及建设内容建设性质:新建及改造建设地点:二郎山国有林场15作业区。
建设期限:项目工程建设1年,施工建设期2018年完成,建设管护期3年,即2018-2020年。
建设内容:采用香樟集约人工造林,505.05亩;套种香樟改培灯台、黑壳楠,套种桢楠改培青冈、柳杉,2494.95亩。
建设规模:3000亩。
1.2 编制依据1.2.1指导文件《中共中央国务院关于加快发展现代农业进一步增强农村发展活力的若干意见》(中发〔2013〕1号);《国家发改委国家林业局关于构建我国木材安全保障体系的报告》(发改农经〔2011〕2086号);《国家林业局关于印发〈全国木材战略储备生产基地建设规划(2013-2020年)〉》的通知(林规发〔2013〕20号);《国家林业局关于编制全国木材战略储备生产基地规划有关问题的通知》(林规发〔2011〕107号);国家林业局办公室财政部办公厅关于做好国家储备林建设工作的通知(办规字〔2015〕117号)国家林业局速丰办关于印发《全国木材战略储备生产基地建设档案管理办法(试行)》等五个办法的通知(林丰管字〔2014〕11号)国家林业局办公室关于印发《全国木材战略储备生产基地现有林改培技术规程》(试行)的通知(办贷字〔2013〕160号)《国家林业局财政部关于印发《国家级公益林管理办法》的通知》(林资发〔2017〕34号);《四川省林业厅办公室关于编制全国木材战略生产基地县级规划的通知》(川林办〔2011〕39号);《四川省林业厅关于下达2017年中央预算内林业基本建设投资计划的通知》(川林发[2017]54号);《全国林地保护利用规划纲要(2010-2020年)》;《四川省“十三五”林业发展规划》;《四川省“十三五”林业产业发展规划》。
1.2.2技术标准《主要造林树种苗木质量分级》(GB 6000-1999);《造林技术规程》(GB/T 15776-2016);《营造林总体设计规程》(GB/T 15782-2009);《森林抚育规程》(GB/T15781-2015);《低效林改造技术规程》(LY/T 1690-2007);《森林防火工程技术标准》(LY/J 127-1991);《四川省主要造林树种苗木质量分级》(DB51T 705-2007);《中国主要栽培珍贵树种参考名录(2017版)》;《四川省重点保护天然、原生珍贵树木名录》;《生态公益林建设导则》(GB/T18337.1—2001);《生态公益林建设规划设计通则》(GB/T18337.2—2001);《生态公益林建设技术规程》(GB/T18337.3—2001);《西南西北林区采伐更新调查设计规范》(LY/T1174-95);《四川省森林调查常用数表(Ⅰ、Ⅱ)》(1981);《森林资源规划设计调查主要技术规程》(GB/T 26424-2010);《四川省森林资源规划设计调查细则》(2013年)。
1.2.3基础资料林地一张图二郎山国有林场保护利用规划成果资料;天全县公益林区划界定成果资料;外业调查使用的1:10000卫星遥感像和地形图;天全县2016年统计年鉴;天全县林业生产劳动定额及市场价格信息。
1.3 主要技术经济指标1.3.1 劳动定额劳动定额包括疏伐、清林、整地、栽植、补植、抚育、施肥、病虫害防治等工序,其单位定额指标见表1-1。
表1-1 天全县二郎山国有林场国家储备林基地建设劳动定额1.3.2 经济指标(1)劳动用工费:人工费120元/工日(经天全县发展和改革局、财政局、市林业局用工询价,建议控制价为120元/工日,包括所有民工住宿、交通费用、劳力工具自备);(2)物资材料费:香樟苗木2元/株,桢楠苗木2元/株,复合肥1700元/吨,病虫害药品费200元/公顷;表1-2 天全县二郎山国有林场国家储备林基地建设主要经济指标(3)培训:本项目开展2次培训,主要讲解目标树的选择、标记和干扰木的采伐作业要求。
培训费用单价400元/人日,共125人日;(4)附属工程:碑牌:钢架结构,混凝土固定基座,规格:2.0 m×1.8 m×0.35 m,费用3133元/块。
监测样地:由6个100 m2(10 m×10 m)的小区构成,费用6500元/个。
二、编制原则1.统一规划,集中连片,规模治理,突出整体效益;2.坚持以生态效益为主,兼顾经济、社会效益;3.坚持因地制宜,适地适树,同时做到造林和改善环境相结合,做到一次成林一次成景;4.加强合作,强化管理,确保工程建设质量,发挥其效益;5.项目建设与当地经济发展相衔接,促进区域协同发展。
三、主要技术措施1、造林方式以近自然林业为理念,运用乔灌混交、针阔混交方式,兼顾生态防护和城区景观,充分考虑树种适生性和色彩结构,确保主要树种在树种组成中占优势,形成多层次、多树种的立体格局。
2、林种和树种选择按照本项目建设目标和我区的地理特点及适生树种生物学特性,根据项目建设实际需要,实事求是地进行林种树种设计。
优先选择适应性强、耐干旱、寿命长、深根性、具有良好防护效益的乡土树种,如金叶榆、樟子松、丁香、山杏、柠条等。
3、造林模型设计遵循因地制宜、适地适树的原则,按照造林技术规程要求,在实地调查的基础上,根据各林种和树种造林技术要求,结合我区多年的林业生产实践经验,确定适宜的造林模型以及各造林模型相应的造林技术措施和相关指标:4、苗木质量种苗不但是造林绿化的物质基础,也是造林成败的关键。
种苗使用要严格种苗规格质量标准,严禁不符合质量标准、干形差、带病虫害的苗木进入施工现场。
造林所使用的苗木应为根系发达、干形通直、色泽正常、充分木质化、无机械损伤、无病虫害。
苗木产地原则不超一个纬度,距离在200公里范围内,确保苗木适应性,按要求做好苗木检疫。
5、造林密度为充分体现生态储备林的作用,我们充分借鉴本地区各造林树种的相关成功经验,依据项目区立地条件,设计造林密度为55-74株/亩。
6、混交方式及比例混交方式采用不规则块状混交,引乔入灌、引针入阔,营造乔灌、针阔混交林,提高森林预防火灾、病虫害的能力,提高林分涵养水源、保持水土的功能。
7、整地整地时间主要安排在春雨季栽植之前,整地方式则根据项目区不同立地条件和树种确定。
整地规格为精品的以100×80×60厘米整地,一般的为80×80×60厘米整地,整地时表土和心土分开放,回填时先填表土,后填心土,活土层深度大坑35厘米、小坑25厘米。
要求坑内无杂草、石块、灌木根等杂物。
8、造林方法和季节根据该项目建设目的和项目区立地条件,采用容器苗和裸根苗造林,造林时间安排在春、雨季进行。
起苗:起苗前,苗田要灌水湿润土壤,以防起苗时损伤更多的根系。
严禁用手直接拔苗,起苗时轻拿轻放。
起苗后将容器苗根部放入塑料袋中保湿,并放置在阴凉处,尽量避免阳光直射。
运苗:要求做到随起随运随栽。
长途运输要用框装,应避免敞篷运输,尽量遮盖篷布,同时以避免紧压闷堆,风吹日晒。
运输途中,防止颠簸。
下车后如不能及时栽植的,应将苗木直立置于阴凉处,喷水保湿或假植。
容器苗栽植:在经过整地的造林地上挖穴,穴深大于容器苗土坨高度,穴宽大于容器苗土坨直径。
容器苗靠坑内侧栽植,栽植时将容器去掉或将容器底部去掉。
埋土要超过原土印2-5厘米,周围填土踩实,不要损坏容器苗土坨。
根据土壤墒情状况,采取抗旱造林技术措施,有条件的地方采取浇水、铺地膜、施保水剂等抗旱措施。
9、幼林抚育管护为了保证造林成效,造林后三年内,一是要对造林地进行抚育,主要内容包括除草、松土、浇水、追肥和修枝等,每年进行2次。
二是要进行补植,对成活率达不到验收标准的,采用与林地树种规格接近的苗木进行补植,保证造林绿化效果。
第二章施工布署及平面布置一、施工部署(一)施工总目标1、质量总目标根据建设单位和招标文件的要求,以及针对工程的具体情况,对工程进行目标管理。
为此,我公司各级领导和有关的职能部门及项目经理部门及项目经理部全体人员将对本工程质量高度重视,在总结类似工程施工经验的基础上,继续坚持“质量第一,信誉至上”的原则,运用科学的管理方法,制定严格的质量控制措施,大胆采用新技术、新工艺和新材料,做到认真组织,精心施工,提升绿化效果,让用户满意。
2、工期目标根据招标文件的要求,在充分研究施工方案后,结合我公司的具体情况,我们将按时保质保量完成工程内容。
3、安全目标确保工程安全,施工过程中杜绝重大伤亡事故,避免一般事故。
4、文明施工及环保目标争取创建文明工地,采取行之有效的措施,建立项目环境监控体系,全面达到环保标准。
(二)施工指导思想为确保本工程施工总体方案及总目标的实现,本工程施工指导思想定为:强化管理、科技引路、技术先行、突出重点、严格监控、确保工期、优质安全、文明规范、争创一流。
