下表是某项目执行过程中的输出表格,()说法是不正确的。

A、该表是项目执行过程中的一份绩效报告B、该表缺少对子项目进展的预测C、根据此表可以分析出该项目的实际成本低于预算成本D、根据此表可以分析出该项目的实际进度落后于计划某软件开发项目拆分成3个模块,项目组对每个模块的开发量(代码行)进行了估计(如下表),该软件项目的总体规模估算为()代码行A、10333B、10667C、14000D、10000下面为需求跟踪过程中的相互影响能力链的局部示意图,图中空缺部分内容①、②分别应为()A、变更请求、系统测试B、系统需求、系统测试C、变更请求、集成测试D、系统需求、集成测试A、1800B、2200C、2000D、2100三个备选投资方案的决策损益表如下,如果采用最大最小决策标准(悲观主义),则选择()A、方案AB、方案BC、方案CD、方案D某公司要把4个有关能源工程项目承包给4个互不相关的外商投标者,规定每个承包商只能且必须承包一个项目,在总费用最小的条件下确定各个项目的承包者,总费用为()。

(各承包商对工程的报价如下表所示)A、70B、69C、71D、68Athe () is primarily concerned with acceptance of the deliverables.while quality control is primarily concerned with correctness of the deliverables and meeting the quality requirements specified for the deliverablesA、verify scopeB、define scopeC、quality assuranceD、validate scope2014下半年信息系统项目管理师下午案例分析真题试题一、某项目由A、B、C、D、E、F、G、H、I、J共10个工作包组成,项目计划执行时间为5个月。

信息系统监理师考试下午题目

信息系统监理师考试下午题目

信息系统监理师考试下午题目
信息系统监理师考试下午题目可能涉及多个方面,包括但不限于:
1. 信息网络系统工程建设项目的管理:包括项目计划、项目进度、项目质量、项目成本等方面的管理。

2. 信息网络系统工程建设项目的监理:包括监理单位的选择、监理工作的内容、监理工作的流程等方面的知识。

3. 信息网络系统工程建设项目的招标与投标:包括招标文件的编制、投标文件的评审、投标报价等方面的知识。

4. 信息网络系统工程建设项目的合同管理:包括合同条款的确定、合同变更的处理、合同纠纷的解决等方面的知识。

5. 信息网络系统工程建设项目的风险管理:包括风险识别、风险评估、风险应对等方面的知识。

6. 信息网络系统工程建设项目的验收与交付:包括验收标准、验收流程、交付方式等方面的知识。

7. 信息网络系统工程建设项目的维护与管理:包括系统维护、系统升级、系统安全管理等方面的知识。

因此,作为信息系统监理师,需要具备扎实的专业基础知识和丰富的实践经验,能够独立处理各种复杂的问题,确保信息网络系统工程建设项目的顺利实施。

2014年信息系统工程监理试题及答案

2014年信息系统工程监理试题及答案

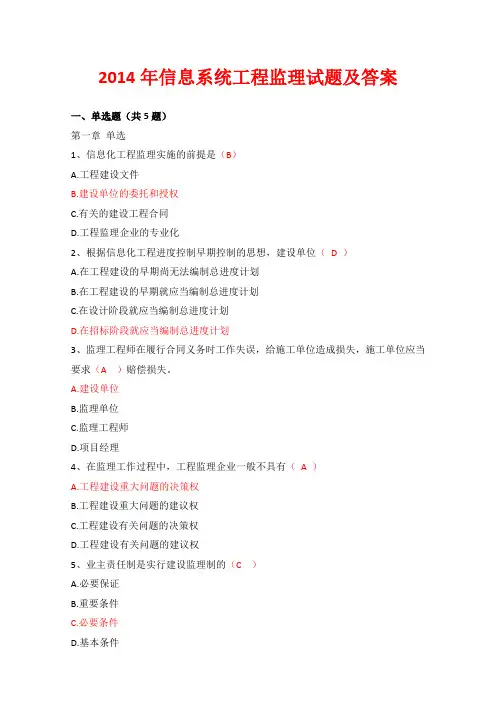

2014年信息系统工程监理试题及答案一、单选题(共5题)第一章单选1、信息化工程监理实施的前提是(B)A.工程建设文件B.建设单位的委托和授权C.有关的建设工程合同D.工程监理企业的专业化2、根据信息化工程进度控制早期控制的思想,建设单位(D )A.在工程建设的早期尚无法编制总进度计划B.在工程建设的早期就应当编制总进度计划C.在设计阶段就应当编制总进度计划D.在招标阶段就应当编制总进度计划3、监理工程师在履行合同义务时工作失误,给施工单位造成损失,施工单位应当要求(A )赔偿损失。

A.建设单位B.监理单位C.监理工程师D.项目经理4、在监理工作过程中,工程监理企业一般不具有(A )A.工程建设重大问题的决策权B.工程建设重大问题的建议权C.工程建设有关问题的决策权D.工程建设有关问题的建议权5、业主责任制是实行建设监理制的(C )A.必要保证B.重要条件C.必要条件D.基本条件二、单选题(共5题)第二/三章单选1、信息系统工程监理的(D)是控制工程建设的投资、进度、工程质量、变更处理,进行工程建设合同管理、信息管理和安全管理,协调有关单位间的工作关系。

A.中心任务B.基本方法C.主要目的D.主要内容2、施工竣工验收阶段建设监理工作的主要内容不包括(D )A.受理单位工程竣工验收报告B.根据施工单位的竣工报告,提出工程质量检验报告C.组织工程预验收D.组织竣工验收3、监理工程师控制建设工程进度的组织措施是的指(D )A.协调合同工期与进度计划之间的关系B.编制进度控制工作细则C.及时办理工程进度款支付手续D.建立工程进度报告制度4、审查施工单位选择的分包单位的资质在(C )A.建设工程立项阶段B.建设工程招标阶段C.建设工程施工准备阶段D.建设工程施工阶段5、实行总分包的工程,分包应按照分包合同约定对其分包工程的质量向总包单位负责,总包单位与分包单位对分包工程的质量承担(A )A.连带责任B.违约责任C.违法责任D.赔偿责任三、单选题(共5题)第四/五章单选1、竣工验收文件是(A )A.信息化建设工程项目竣工验收活动中形成的文件。

信息系统监理师考试真题(下午题)分析与解答

信息系统监理师考试真题(下午题)分析与解答

2005年上半年信息系统监理师下午试题试题一阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

【说明】集成商A经过政府采购招标过程,承接国家机关B的信息化工程项目建设任务,合同规定的投资金额为980万元,建设周期为2年。

但在系统试运行阶段,由于《行政许可法》的颁布实施,B的工作流程发生了变化,需要新增和改造部分功能;B认为该项目变更部分由A继续承担较为合适,决定不再进行招标,并且双方通过协商决定新增投资100万元。

【问题1】对于业主的做法,你认为是否合适?并说明理由。

【问题2】在此过程中,最重要的监理工作内容是什么?并说明理由。

【问题3】对于该项目来说,变更的控制流程主要有哪些?【问题4】集成商A要对新增和改造软件部分功能进行需求调研和分析,从监理的角度来看,集成商A在本阶段应产岀的主要成果是什么?参考答案:【问题1】知知点包括:-业主的做法下合适-业主应该首先提岀变更申请-经过变更分析,确定变更需要追加的投资-如果项目追加的投资超过原来总投资的10%,按照招标法规定,应该重新招标【问题2】知识点包括:最重要的是:变更控制、进度控制、投资控制与合同管理。

原因:由于新增和改造部分功能,项目发生了变更,因此要进行变更控制,由于变更影响到了投资和项目进度,需要重新评估投资,确定进度计划,因此要进行投资和进度控制,此外,需要对原合同签订补充合同,因此要进行合同管理。

【问题3】知识点包括:第一步,B向监理工程师提出变更请求,提变书面项目变更申请书。

第二步,监理单位首先明确界定项目变更的目标,根据收集的信息判断变更的合理性和必要性,如果合理, 进行变更分析。

第三步,进行变更分析时,主要分析项目变化对项目预算、进度、资源配置的影响和冲击。

第四步,三方进行协商讨论,根据变更分析结果,确定最忧变更方案。

第五步,下达变更通知书,并把变更实施方案告知有关部门和实施人员,为变更实施做好准备。

第六步,监控变更的实施。

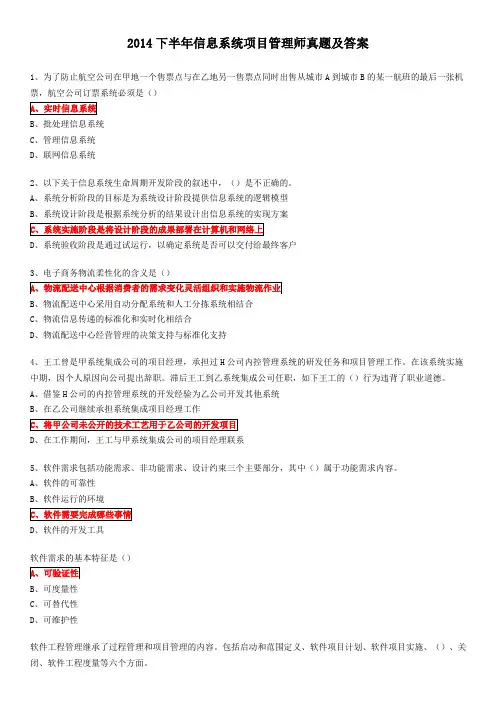

2014下半年信息系统监理师考试真题及答案-下午卷

2014下半年信息系统监理师考试真题及答案-下午卷

2014下半年信息系统监理师考试真题及答案-下午卷试题一【说明】某企业信息系统工程项目,包含综合布线工程、网络工程、主机系统工程、企业业务软件开发工程等4个子项目。

建设单位甲通过公开招标方式确定承建单位,某知名集团公司丁的全资子公司乙经过竞标,贏得工程合同。

建设单位甲委托监理公司丙承担项目的监理工作,在项目实施过程中发生了如下事件:亊件1:工程正式开工之前,乙方项目经理对综合布线工程、网络工程、主机系统工程等子项目制订了详细的实施计划,由于工期较紧,计划安排综合布线工程与网络工程、主机系统工程并行实施,同时完成安装工作并进行加电联调达到要求后,报监理方签字认可。

亊件2:在项目业务软件开发实施过程中,由于乙方未按要求投人所需的主要技术人员等原因,导致项目进度滞后,甲、丙方多次要求乙方尽快补齐所缺人员。

迫于甲、丙方的一再督促,乙方在甲、丙方不知情的情况下,从母公司丁抽调多名资深技术人员加人到本项目的现场开发工作中。

丙方在巡査中发现后向乙方发“停工令”,要求新加入人员所承担的工作暂时停工。

乙方认为监理方的做法错误并影响了工程进度,并应该补偿由此造成的工期损失。

亊件3:为了确保项目质量、及时发现问题,项目总体设计方案完成后,进人评审过程。

甲、丙方对此非常重视,聘请了数位资深业务专家和信息化专家参加评审会。

评审会由信息化专家主持,对总体设计方案进行讨论,得出了评审结论。

会后,参会的几位监理工程师经过讨论,形成最终的监理意见。

亊件4:在专题监理会议上,甲方现场负责人发言指出:由于甲方业务及其流程发生变化,要求在实施的应用软件功能方面做相应的变更。

会后,乙方经过缜密的研究认为功能有增有减,总的工作量与原来差别不大,同意了甲方的变更要求并付诸实施。

【问题1】作为监理工程师,你认为事件1中的安排合适吗?请说明理由。

合理。

理由:三个子项目可以并行实施,并不存在严格的先后执行顺序。

【问题2】在事件2中,作为监理工程师,请回答:(1) 监理方的做法是错误的吗?请说出理由。

2014上半年信息系统监理师考试真题及答案-下午卷

2014上半年信息系统监理师考试真题及答案-下午卷

2014上半年信息系统监理师考试真题及答案-下午卷试题一【说明】某电子商务工程建设项目,建设单位甲分别与承建单位乙、监理单位丙签订了项目承包合同和监理合同,在项目实施过程中发生如下事件:亊件1:在项目核心模块开发过程中,交易模块的开发和测试基本完成后,监理工程师发现在设计要求的运行环境下,模块的功能操作反应迟缓,信息查询时间长,怀疑其性能存在问题,设计要求系统能够支持3万用户的并发交易,信息查询响应时间不超过5秒。

于是要求承建单位出示交易模块性能的测试资料和其他证明资料。

承建单位向监理机构出示其对交易模块的性能测试计划、用例和测试结果。

表明交易模块的负载能力和响应时间全部达到或超过项目的设计要求,其中查询的响应时间最快达到2秒。

亊件2:面对交易模块性能测试未达到的结果,承建单位承认他所提交的性能测试结果不是在运行环境下进行测试的,而是在实验室内高配的环境下进行测试的。

亊件3:为了加强开发过程监理的质量控制力度,建设单位就如何进行质量控制对监理进行了咨询:(1)开发质量控制的监理过程包括哪些方面?(2)应采取哪些质童控制手段?亊件4:在后续的监理工作中,监理单位加强以抽查的方式监控建设单位的开发行为。

为此监理机构要求承建单位的开发和测试人员在监理进行抽查时,必须暂时停止开发或者测试工作,全力配合监理工作,以便保证抽查的效果。

【问题1】在事件1中,作为监理工程师应该如何判断承建单位开发的交易模块的性能是否达到要求?在事件1中,作为监理工程师应从以下几点判断承建单位开发的交易模块的性能是否达到了要求:(1)针对承建单位提供的性能测试计划、用例和测试结果进行有效的评审,验证其规范性、正确性,并确认其能否满足性能要求和验收标准。

(2)对重要环节或质量控制点要进行必要的抽査、评审和测试。

(3)确认承建单位的测试工作是否在运行环境或模拟运行环境下进行的。

(4)如有必要可以要求承建单位出具有资质的第三方检测机构的检测报告。

2014年下半年信息系统项目管理师真题(下午案例分析)

2014年下半年信息系统项目管理师真题(下午案例分析)

全国计算机技术与软件专业技术资格(水平)考试2014年下半年信息系统项目管理师真题(下午案例分析)(考试时间13:30~15:00 共90分钟)【第1题】某项目由A、B、C、D、E、F、G、H、I、J共10个工作包组成,项目计划执行时间为5个月。

在项目执行到第3个月末的时候,公司对项目进行了检查,检查结果如下表所示(假设项目工作量在计划期内均匀分布)。

【问题1】(4分)计算到目前为止,项目的PV、EV分别为多少?【问题2】(11分)假设该项目到目前为止已支付80万元,请计算项目的CPI和SPI,并指出项目整体的成本和进度执行情况以及项目中哪些工作包落后于计划进度,哪些工作包超前于计划进度【问题3】(10分)如果项目的当前状态代表了项目未来的执行情况,预测项目未来的结束时间和总成本。

并针对项目目前的状况,提出相应的应对措施某信息系统集成公司的项目经理李工承接了一家大型国有企业(甲方)的内部网络建设项目,接到该任务后李工组织项目组的相关人员对该项目工作进行了仔细分析,李工根据分析结果并结合自身的项目管理经验,得出该项目的总工作量为60人月,计划工期6个月。

这样的成本估算和进度计划也正好能够满足甲方的合同要求,项目的相关计划也得到了公司内部和甲方的认可。

项目开始一个月之后,李工的直接领导,公司的项目总监找到李工说,由于公司其他项目出现了问题,因此要求李工要在5个月内完成项目,同时作为补偿,可以为项目增添两名开发人员。

李工很为难,他没有当时就答应项目总监的要求,而是说考虑几天再给项目总监答复。

李工在之后的几天中,一方面在团队内部召开了几次会议,广泛听取大家的意见,同时也与公司出现问题项目的项目经理进行了沟通,基本明白了另外一个项目存在的问题和当前的状况,李工提出了自己的解决方案,将项目分为两部分来完成,第一部分任务是基本花费4个半月的时间,开发客户当前最重要和急需的系统;第二部分是计划历时2个月,开发客户需求的另外的功能。

2014年上半年信息系统项目管理师下午真题及答案解析

2014年上半年信息系统项目管理师下午真题及答案解析

2014年上半年信息系统项目管理师下午真题及答案解析试题一:阅读下列说明,回答问题1到问题4,将解答填入答题纸的对应栏内【说明】小张被任命为公司的文档与配置管理员,在了解了公司现有的文档及配置管理现状和问题之后,他做出如下工作计划:(1)整理公司所有文档,并进行归类管理小张在核理公司文档时,根据GB/T16680-1996《软件文档管理指南》,从项目生命周期角度将文档划分为开发文档,产品文档和管理文档,并对公司目前的文档进行了如下分类:a)开发文档:可行性研究报告、需求规格说明书、概要设计说明书、数据设计说明书、数据字典。

b)管理文档:开发计划、配置管理计划、测试用例、测试计划、质量保证计划、开发进度报告,项目开发总结报告。

c)产品文档:用户手册、操作手册(2)建立公司级配置管理系统,将配置库划分为开发库与受控库,并规定开发库用于存放正在开发过程中的阶段成果,受控库作为基线库存放评审后的正式成果。

(3)建立配置库权限机制,允许公司人员按照不同级别查看并管理公司文档,考虑到公司总经理权限最大、项目经理要查看并了解相关项目资料等额外因素,对受控库进行了下表的权限分配,(炷示允许,X表示不允许):进行了如上配置管理工作后,此时有一个项目A的项目经理告知小张,发现基线库中有一个重要的功能缺陷要修改,项目经理组织配置控制委员会进行了分析讨论后,同意修改,并指派了程序员小王进行修改,于是小张按照项目经理的要求在受控库中増加了小王的修改权,以便小王可以在受控库中直接修改该功能。

【问题1】(6分)(1)依据16680-1996《软件文档管理指南》,小张对公司项目文档的归类是否正确?(2)从候选答案中选择8个正确选项(多选该题得0分),将选项编号填入答题纸纸对应栏内。

应归入开发文档”类的文档有:候选答案:A •可行性研究报告B.需求规格说明书C.用户手册D.数据字典E.操作手册F.开发计划G.配置管理计划H.测试用例I.测试计划J.质量保证计划K.项目开发总结报告【问题2】(8分)小张在建立配置管理系统时,不清楚如何组织配置库,请帮助小张组织配置库(至少写出两种配置库组织形式,并说明优缺点【问题3】(5分)本案例中当发现基线库中有一个重要的功能缺点需要修改时•你认为小张的做法存在哪些问题.并说明正确的做法•【问通4】(6分)结合案例•请指出小张在整个受控库的权限分配方面存在哪些问题•参考答案【问题1】(1)不正确。

信息系统监理师考试下午案例分析真题

信息系统监理师考试下午案例分析真题

信息系统监理师考试下午案例分析真题Corporation standardization office #QS8QHH-HHGX8Q8-GNHHJ8信试题一(20分)阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

[说明]某单位信息化工程主要包括综合布线、软件开发等方面的建设内容。

建设单位通过公开招标选择了承建单位和监理单位。

为了高质量地做好监理工作,提高客户的满意度,监理方承诺提供咨询式监理,并充分利用监理方测试能力强的优势,在软件开发实施中,将测试作为质量控制的重要手段之一。

在项目实施过程中发生了如下事件:[事件1]工程开工的第一次会议上,建设单位宣布了对监理单位的授权,并要求监理保证进场材料、设备的质量,要求承建单位接受监理的监督检查。

[事件2]布线工程施工中,监理工程师检查了承建单位的管材并签证了合格可以使用,事后发现承建单位在施工中使用的管材不是送检的管材,重新检验后不合格,马上向承建单位下达停工令,随后下达了监理通知书,指令承建单位返工,把不合格的管材立即撤出工地,按第一次检验样品进货,并报监理工程师重新检验合格后才可用于工程。

为此停工2天,承建单位损失5万元。

承建单位就此事提出工期和费用索赔申请;建设单位代表认为监理工程师对工程质量监理不力,提出要扣监理费10000元。

[事件3]虽然软件需求已经由用户签宇确认,但在后续的实施中,由于市场环境的变化及应对竞争的原因,用户总是对需求提出较大的变更,要求承建单位优先满足。

[事件4]软件开发进入尾声,承建单位提出要进行用户方测试,建设单位领导经与监理单位领导协调后确定由监理单位承担测试方案和测试用例的编制工作,建设单位实施测试。

在测试用例的编写过程中,编写人员由于对该项目所涉及的业务流程了解不深,请求建设单位帮助解决,但建设单位的技术负责人认为该问题是由于监理单位的相关人员能力不足所致,应由监理单位自行解决。

[问题1](4分)针对事件1,作为监理工程师请回答,如何保证进场材料、设备的质量?答:1、熟悉施工图纸,全面了解工程项目中所采用的所有设备材料及其对应的设备材料型号、规格等。

信息系统监理师答案(下午试题)

信息系统监理师答案(下午试题)

2007年下半年信息系统监理师答案(下午试题)第一题的解答:1、关于招标文件中规定的投标人工期低于16个月的,将折算成综合报价进行评标,其后面规定提前一个月折算成20万元进行计算。

此规定合理,因为第一点已经说明评标采用最低评标价中标的原则,也就是评标采用的是综合评标法,并且进行折算的计算方法已经公开。

如果采用投标人最低报价中标,那么该规定就不合理。

中标人的投标应当符合下列条件之一:(一)能够最大限度地满足招标文件中规定的各项综合评价标准;(二)能够满足招标文件的实质性要求,并且经评审的投标价格最低;但是投标价格低于成本的除外。

2、招标代理机构工作人员拒绝投标人C的补充材料的做法不正确。

该补充资料是在投标截止日当天送到,题目中并没有规定投标截止日的具体截至时间,并且该资料是在开标前1个小时送到。

没有违反招投标法的相关规定。

招投标法第二十九条规定:投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。

补充、修改的内容为投标文件的组成部分。

3,投标总工期的计算网友“天使和鱼”分析的很正确。

A的工期16天,成本:2084.7B的工期16天,成本:2235.51C的工期15天,成本:2180.24建议中标单位:A第二题的解答:1、综合布线由建筑群子系统、设备间子系统、垂直子系统、管理子系统、水平子系统和工作区子系统等6个子系统组成。

2、设备采购单位应该应提交到或设备的清单,监理工程师组织业主、监理和承建单位代表到到货现场进行设备的开箱检查,检查的主要内容有:检查外包装是否有损伤,包装名称、数量是否与提交的清单相符合;开箱检查箱内设备是否有无缺少、损坏;核对所有设备的名称、型号、数量、规格;检查附带的产品合格证、说明书、用户手册等资料是否齐全;电子设备应进行通电测试;对于损坏或者缺少的设备,应该书面通知业主和采购单位;对检查过的设备应该进行登记,做好交接记录,办理移交手续。

2014年信息系统监理师考试真题(下午题及答案)

2014年信息系统监理师考试真题(下午题及答案)

2014年信息系统监理师考试真题(下午题及答案)第一篇:2014年信息系统监理师考试真题(下午题及答案)信息系统监理师2014年信息系统监理师考试真题(下午题及答案)试题一(18分)阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

【说明】某国家级大型信息网络系统工程建设项目由中央财政投资。

在完成编写项目建议书、可行性研究报告、初步设计方案后获得批准。

建设单位通过公开招标方式选定某监理单位承担整个项目全过程监理工作。

目前,正在进行工程总体设计和招标采购工作。

在项目执行过程中发生了以下几个事件:事件1:可行性研究报告要求采购部分进口产品。

事件2:为了更好地开展设备采购工作,保证项目实施质量。

监理单位建议建设单位在采购过程中对核心网络交换机进行选型测试,为此需要选择第三方测试机构。

事件3:由于两次公开招标后,没有足够数量的供应商参与投标,监理单位建议建设单位报请相关部门批准后,对部分网络服务器改用竞争性谈判的方式进行采购。

【问题1】(4分)简要叙述监理单位在招投标阶段应开展的主要工作。

【问题2】(6分)针对事件1,建设单位在开始采购前应进行什么工作?这项工作包括哪些步骤或内容?【问题3】(3分)在事件2中,建设单位采纳了监理单位的建议,在该项工作实施过程中,监理单位应开展哪些工作?【问题4】(5分)针对事件3,监理单位的建议是否合理?请说明理由。

如果采用竞争性谈判的采购方信息系统监理师式,请简述应遵循的采购流程。

试题二(15分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某市政府机关为拓展公共服务渠道,丰富服务内容,拟重新建设该部门公共服务系统,完善市人才信息库,单位用户可在完成网上备案手续后进行人才信息查询并发布招聘信息,个人用户则可通过实名认证方式登录网站登记个人应聘信息,同时调整网上考试报名及审查系统,并增设人事政策在线咨询等全方位的服务功能。

事件1:如该政务系统遭到互联网人为攻击和破坏,可能致使网民的注册信息信息遭受泄露,造成考试报名和审查系统瘫痪,这虽不涉及国家安全,但对该机构履行政务职能会造成一定程度的负面影响。

中级信息系统监理师下午模拟试题及答案解析(4)

中级信息系统监理师下午模拟试题及答案解析(4)

中级信息系统监理师下午模拟试题及答案解析(4)(1/18)填空题第1题《政府采购法》中规定有哪些采购方式?在何种情况下可以采用竞争性谈判的方式?下一题(2/18)填空题第2题采用公开招标时,对于需要资格预审的招标项目,监理方应协助对投标单位的资质进行评审。

评审应主要针对哪些方面?上一题下一题(3/18)填空题第3题监理方在开工前所审核的文档主要是?上一题下一题(4/18)填空题第4题应用系统开发完成后,承建单位乙完成了自查、自评工作,提交了由项目经理签字的《软件验收申请报告》,并将全部验收资料报送项目监理机构,申请验收。

总监理工程师认为实施过程中均按要求进行了检验和阶段验收,即同意了承建单位乙的验收申请。

问题:请说明总监理工程师同意验收是否正确?为什么?上一题下一题(5/18)填空题第5题监理方在软件测试监理过程中主要审核哪些内容?上一题下一题(6/18)填空题第6题是否可以向各潜在投标人公布子项目标底?为什么?上一题下一题(7/18)填空题第7题评标过程中,评审小组由业主单位3人和随机抽取的专家3人组成,最后由评标委员会直接宣布了中标单位,请指出上述评标过程中的问题:上一题下一题(8/18)填空题第8题请说明软件测试监理的方法有哪些。

上一题下一题(9/18)填空题第9题请简要说明系统建设应满足哪些基本条件才能进入集成测试条件。

上一题下一题(10/18)填空题第10题请简述在培训工作中监理的工作重点有哪些。

上一题下一题(11/18)填空题第11题请简要说明系统达到了试运行的条件即可进行系统的验收是否正确,并说明原因。

上一题下一题(12/18)填空题第12题请指出一个信息系统验收的工作步骤。

上一题下一题(13/18)填空题第13题验收委员会委托验收测试组依据合同进行验收测试的过程中,业主要求临时增加一些测试内容,验收测试组拒绝业主要求。

测试合格后,验收委员会决定召开评审会,进行综合评价。

问题:针对业主提出的测试内容,验收测试组的做法是否正确?并说明原因。

2014年上半年信息系统管理工程师考试真题(下午)

2014年上半年信息系统管理工程师考试真题(下午)

2014 年上半年信息系统管理工程师考试真题(下午)一、读以下有关信息系统开发方面的叙述,回答问题 1 至问题 3,将答案填入答题纸的对应栏内。

【说明】信息系统测试是信息系统开发过程中的一个非常重要的环节,主要包括软件测试、硬件测试和网络测试三个部分,它是保证系统质量和可靠性的关键步骤,是对系统开发过程中的系统分析、系统设计与实施的最后审查。

在软件测试中,逻辑覆盖法可分为语句覆盖、判定覆盖、路径覆盖等方法。

其中:语句覆盖的含义是设计若干个测试用例,使得程序中的每条语句至少执行一次;判定定覆盖也称为分支覆盖,其含义是设计若干个测试用例,使得程序中的每个判断的取真分支和取假分支至少执行一次路径覆盖的含义是设计足够多的测试用例,使被测程序中的所有可能路径至少执行一次。

【问题 1】(3 分)一个规范化的测试过程如图 1-1 所示。

请将图 1-1 所示的测试过程中的(1)~(3)处的内容填入答题纸上对应位置。

【问题 2】(6 分)信息系统测试应包括软件测试、硬件测试和网络测试三个部分,请简要描述这三个部分需要做的工作。

【问题 3】(6 分)程序 M 流程如图 1-2 所示,假设设计的测试用例及覆盖路径如下:①输入数据的数据 A=3,B=0,X=3(覆盖路径 acd)②输入数据的数据 A=2,B=0,X=6(覆盖路径 ace)③输入数据的数据 A=2,B=l,X=6(覆盖路径 abe)④输入数据的数据 A=l,B=l,X=1(覆盖路径 abd)(1)采用语句覆盖法应选用(a),判定覆盖法应选用(b)路,路径覆盖法应选用(c)测试用例。

(2)就图 1-2 所示的程序 M 流程简要说明语句覆盖和判定覆盖会存在什么问题。

二、阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。

【说明】某酒店拟构建一个信息系统以方便酒店管理及客房预订业务运作活动,该系统的部分功能及初步需求分析的结果如下所述:(1)酒店有多个部门,部门信息包括部门号、部门名称、经理、电话和邮箱。

2014年上半年信息系统项目管理师下午真题

2014年上半年信息系统项目管理师下午真题

2014 年上半年信息系统项目管理师下午真题●阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。

【说明】某系统集成企业承接了一个环保监测系统项目,为某市的环保局建设水污染自动监测系统。

该企业以往的主要业务领域为视频监控及信号分析处理,对自动控制系统也有较强的技术能力,但从未在环保领域开发应用。

该企业的老李被任命为此项目的项目经理。

该企业已按照 ISO9001 的要求建立了一套质量管理体系,对于项目管理、软件开发等的流程均有明确的书面规定。

但公司中很多人认为这套管理体系的要求对于项目来说是多余的,条条框框的约束太多,大部分项目经理都是在项目结项前才把质量体系要求的文档补齐以便能通过结项审批。

公司的质量管理员也习以为常,只要在项目结束前能把文档补齐,就不会干涉项目建设。

老李组织了技术骨干对客户的需求进行了调研,通过对用户需求的分析和整理,项目组直接制定了一个总体的技术方案。

然后老李制定了一个较粗略的项目计划:(1)对市场的采集设备进行调研,选择一款进行采购;(2)利用公司已有的控制软件平台直接进行修改开发;(3)待设备选定后,将软件与采集设备进行联调实验,实现软件与设备的控制功能;(4)联调成功后,按技术方案开展整个项目的实施工作。

在软件与采集设备的联调过程中,老李请环保局的客户代表来检查工作。

客户代表发现由于项目组不了解环保领域的一些参数指标,完成的系统达不到客户方的要求。

由于项目从一开始就没有完整的项目文档,老张为了避免再出现重大问题,只好重新进行需求调研。

客户方很不满意,既担心项目不能按时上线又担心项目质量无法保证。

【问题 1】( 6 分)请指出该项目的需求活动存在哪些问题。

【问题 2】( 7 分)请简要分析该项目的项目管理方面存在哪些问题。

【问题 3】( 12 分)该企业的质量管理体系可能存在哪些问题?应该如何改进?●阅读下列说明,回答问题 1 至问题 4,将解答填入答题纸的对应栏内。

2014年上半年软考信息系统项目管理师真题及答案(含上午、下午和论文)

2014年上半年软考信息系统项目管理师真题及答案(含上午、下午和论文)

By itmyth@2014年上《信息系统项目管理师》真题及答案(含上午、下午和论文)一、上午题(75小题,共75分) (2)二、下午题(共3题,每题25分) (13)三、论文(满分75分) (17)一、上午题(75小题,共75分)1、结构化法师信息系统开发的常用方法之一,它将信息系统软件生命大致分为系统规划、系统分析、系统设计、系统实施和系统维护5个阶段,每个阶段都有明确的工程任务,各阶段工作按顺序展开,下列任务中,()不属于系统规划或系统分析阶段。

A、调查应用部门的环境、目标和应用系统B、研究开发新系统的必要性和可行性C、用形式化或半形式化的描述说明数据和处理过程的关系D、用ER图建立数据模型考友参考答案:D2、()不属于信息系统项目的生命周期模型A、瀑布模型B、迭代模型C、螺旋模型D、类-对象模型考友参考答案:D3、软件过程改进(software process lmprovement, SPI)是帮助软件企业对其软件(制作)过程的改变(进)进行计划、实施的过程,根据相关标准,软件过程改进一般从()开始A、计划变更B、领导建议C、问题分析D、知识创新考友参考答案:C4、国家电子政务总体框架主要包括:服务与应用;信息资源;();法规、法则与标准化;管理体制A、基础设施B、过程管理C、信息完全D、信息共享考友参考答案:A5、()主要是针对用户使用的绩效,而不是针对软件自身的度量指标A、内部质量B、使用质量C、外部质量D、可用性度量考友参考答案:B6、()是指企业与政府机构之间进行电子商务活动A、B2AB、B2BC、B2CD、C2A考友参考答案:A7、()不属于对需求描述的精确性要求A、能确认需求C、能估算需求的成本D、能评估需求变更的影响考友参考答案:C8、在实施监理工作中,总监理工程师具有()A、组织项目施工验收权B、工程款支付凭证签认权C、工程建设规模的确认权D、分包单位选定权考友参考答案:B9、由总监理工程师主持编写,监理单位技术负责人书面批准,用来指导监理机构开展监理工作的指导性文件是()A、监理合同B、监理规划C、监理细则D、监理报告考友参考答案:B10、软件过程管理一般包括:启动和范围定义;软件项目计划;();评审和评价;关闭和软件工程度量A、需求管理B、软件项目实施C、项目测试D、变更管理考友参考答案:B11、用例图主要用来描述用户与系统功能单元之间的关系,它展示了一个外部用户能够观察到的系统功能模型图。

2014上半年信息系统监理师案例分析加答案(二)

2014上半年信息系统监理师案例分析加答案(二)

2014上半年信息系统监理师案例分析加答案(二)2016下半年信息系统监理师考试将于11月12日举行,大家在备考的时候如果仅仅看教材是完全不够的,多做历年软考真题是一种很好的巩固知识的方法。

希赛小编为大家整理了2014年信息系统监理师下午真题加答案,希望对大家有所帮助。

试题二(15分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某市政府机关为拓展公共服务渠道,丰富服务内容,拟重新建设该部门公共服务系统,完善市人才信息库,单位用户可在完成网上备案手续后进行人才信息查询并发布招聘信息,个人用户则可通过实名认证方式登录网站登记个人应聘信息,同时调整网上考试报名及审查系统,并增设人事政策在线咨询等全方位的服务功能。

事件1:如该政务系统遭到互联网人为攻击和破坏,可能致使网民的注册信息信息遭受泄露,造成考试报名和审查系统瘫痪,这虽不涉及国家安全,但对该机构履行政务职能会造成一定程度的负面影响。

【问题1】(6分)请简要说明系统建设应满足哪些基本条件才能进入设计阶段。

【问题2】(4分)某监理公司审核该公共服务系统的外部接口设计时,监理重点审核哪几类接口的设计内容?【问题3】(5分)根据事件1的描述:(1)在充分考虑到系统本身安全需求的同时,为避免因定级过高而造成的过度资源浪费,按照电子政务系统五个安全等级的界定,建设单位初步进行自主定级,建议应按照____保护要求设计和实施。

A.1级B.2级C.3级D.4级E.5级(2)根据与本项目相适应的系统等级保护要求,下列说法中正确的有()、()。

A.为保证在遇到不可预见的故障时及时进行人为数据备份,系统单独设计超级入口模式,无须通过系统身份鉴别程序即可直接对数据库进行操作B.应在初始化和对与安全有关的数据结构进行保护之前,对用户和管理员的安全策略属性进行定义C.需在系统设计时,设计安全审计功能,并与用户标识与鉴别、访问控制等安全功能的设计紧密结合D.应设计系统资源监测功能,即当系统资源的服务水平降低到预先规定的最小值时,系统应能监测和报警E.应确保公众用户口令后台可见,以便在用户密码遗失后提供人工找回服务参考答案:【问题1】(1)项目开发计划、质量保证计划、配置管理计划等通过评审并正式批准。

2014年上半年下午 信息系统监理师 试题及答案与解析-软考考试真题-案例分析

2014年上半年下午 信息系统监理师 试题及答案与解析-软考考试真题-案例分析

2014年上半年下午信息系统监理师考试试题-案例分析-答案与解析试题一(共15分)阅读下列说明,回答间顺顺,将解答填入题纸的对应栏内。

【说明】某电子商务工程建设项目,建设单位甲分别与承建单位乙、监理单位丙签订了项目承包合同和监理合同,在项目实施过程中发生如下事件:亊件1:在项目核心模块开发过程中,交易模块的开发和测试基本完成后,监理工程师发现在设计要求的运行环境下,模块的功能操作反应迟缓,信息查询时间长,怀疑其性能存在问题,设计要求系统能够支持3万用户的并发交易,信息查询响应时间不超过5秒。

于是要求承建单位出示交易模块性能的测试资料和其他证明资料。

承建单位向监理机构出示其对交易模块的性能测试计划、用例和测试结果。

表明交易模块的负载能力和响应时间全部达到或超过项目的设计要求,其中查询的响应时间最快达到2秒。

亊件2:面对交易模块性能测试未达到的结果,承建单位承认他所提交的性能测试结果不是在运行环境下进行测试的,而是在实验室内高配的环境下进行测试的。

亊件3:为了加强开发过程监理的质量控制力度,建设单位就如何进行质量控制对监理进行了咨询:(1)开发质量控制的监理过程包括哪些方面?(2)应采取哪些质童控制手段?亊件4:在后续的监理工作中,监理单位加强以抽查的方式监控建设单位的开发行为。

为此监理机构要求承建单位的开发和测试人员在监理进行抽查时,必须暂时停止开发或者测试工作,全力配合监理工作,以便保证抽查的效果。

【问题1】在事件1中,作为监理工程师应该如何判断承建单位开发的交易模块的性能是否达到要求?【参考答案】(1)针对承建单位提供的性能测试计划、用例和测试结果进行有效的评审,验证其规范性、正确性,并确认其能否满足性能要求和验收标准。

(2)对重要环节或质量控制点要进行必要的抽査、评审和测试。

(3)确认承建单位的测试工作是否在运行环境或模拟运行环境下进行的。

(4)如有必要可以要求承建单位出具有资质的第三方检测机构的检测报告。

信息系统监理师2014 下半年真题(打印版)

信息系统监理师2014 下半年真题(打印版)

2014年下半年信息系统监理师真题上午真题单选题1螺旋模型是一种演进式的软件过程模型,结合了原型开发方法的系统性和瀑布模型的可控性特点。

它有两个显著特点,一是采用()方式逐步加深系统定义和实现的深度,降低风险;二是确定一系列(),确保项目开发过程中的相关利益者都支持可行的和令人满意的系统解决方案。

A.逐步交付B.顺序C.循环D.增量A.实现方案B.设计方案C.关键点D.里程碑2软件生存周期一般划分为六个阶段,包括软件项目计划、()、软件设计、程序编码、软件测试以及运行维护。

A.可行性分析 B. 计划验证C.需求分析和定义D.风险分析和定义3在计算机体系中,存储系统是分层的。

存储系统中处理速度从快到慢依次为()A.寄存器、Cache、外存、内存B.Cache、寄存器、内存、外存C.Cache、内存、寄存器、外存D.寄存器、Cache、内存、外存4云计算通过()技术形成可管理的弹性资源池。

A.虚拟化B.云存储C.面向文档的数据库D. 高速计算5下列不属于路由选择协议的是()。

A. RIPB. ICMPC.BGP .D.OSPF6以下关于OSI参考模型的叙述中,()是不正确的。

A.不同系统同等层之间按相应的协议进行通信,同一系统不同层之间通过接口进行通信B.只有最底层物理层完戒物理数据传送,其他同等层之间的通信称为逻辑通信C.用户通过最上层的应用层获得服务D.数据总是由物理层传输到应用层7在网络协议中,UDP协议位于OIS模型的()。

A.数据链路层B.传输层C.会话层D.表示层。

8为了提高模块的独立性,模块之间最好是()。

A.控制耦合B.公共耦合C.内容耦合D.数据耦合9Pv6将32位地址空间扩展到()位。

A.64 B.128 C.256 D. 102410在取得相应权限后,云用户通过()可以选择或定制服务列表,也可以对已有服务进行退订的操作。

A.云用户端B.服务目录C.管理系统和部署工具D.监控端11()不属于移动计算的特点。

2014上半年信息系统监理师真题及答案解析

2014上半年信息系统监理师真题及答案解析

2014信息系统监理师真题上午卷1、在各种系统开发方法中,系统可重要性、扩充性、维护性较好的开发方法是()A、原型法B、生命周期法C、面向对象的方法D、增长法答案是C2、J2EE 架构核心是一组技术规范与指南,其中访问数据库的标准接口是();A、JSPB、EJBC、JMSD、JDBC答案是D3、通过构造目标系统的基本要求,通过追加、完善、演化成最终系统的方法属于()范畴。

A、结构化方法B、面向对象方法C、原型法D、功能点法答案是C4、计算机操作系统的主要功能是()A、处理机管理、存储器管理、设备管理、文件管理B、运算器管理、控制器管理、打印机管理、磁盘管理C、硬盘管理、软盘管理、存储器管理、文件管理D、程序管理、文件管理、编译管理、设备管理答案是A5、()磁盘陈列存储有校验数据,可提供数据容错能力;A、RAID5B、RAID2C、RAID1D、RAID0答案是A6、()是用来实现局域网与广域网之间互联的网络设备。

A、中继网或网桥B、路由器或网关C、网桥或路由器D、网桥或网关答案是B7、Etherent 采用的媒体访问控制方式为(1)。

(2)是100Base-T 使用的传输介质。

(1)A、CSMA/CD B、CDMA C、令牌总线D、无竞争协议(2)A、同轴电缆B、光纤C、双绞线D、红外线答案是A\C8、采用组件的优点主要是()A、让软件获得更高性能B、支持软件复用C、让功能划分容易D、为达到低内聚、高耦合的设计目标答案是B9、Ipv6 将32 位地址空间扩展到()位A、64B、128C、256D、1024答案是B10、关于“大数据”,错误的说法是()A、“大数据”是继云计算、物联网之后,IT 行业又一次对生产和消费产生巨大影响的技术变革B、“大数据”是指无法在一定时间内用常规软件工具对其内部内容进行抓取,管理和处理的数据集合C、“大数据”是用来描述信息爆炸时代产生的海量数据的概念,其规模标准在几十个TB 与几个PB 之间的持续变化D、“大数据”是信息通讯技术日渐普遍和成熟的产物,是信息时代的重要标志答案是C11、()是指用户可通过Internet 获取IT 基础设施硬件资源A、SaasB、PaasC、IaasD、Haas答案是C12、按照采用()不同,服务器可以分为CISC 架构,VLIW 架构和RISC 架构3 种类型。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2014年信息系统监理师考试真题(下午题及答案)试题一(18分)阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

【说明】某国家级大型信息网络系统工程建设项目由中央财政投资。

在完成编写项目建议书、可行性研究报告、初步设计方案后获得批准。

建设单位通过公开招标方式选定某监理单位承担整个项目全过程监理工作。

目前,正在进行工程总体设计和招标采购工作。

在项目执行过程中发生了以下几个事件:事件1:可行性研究报告要求采购部分进口产品。

事件2:为了更好地开展设备采购工作,保证项目实施质量。

监理单位建议建设单位在采购过程中对核心网络交换机进行选型测试,为此需要选择第三方测试机构。

事件3:由于两次公开招标后,没有足够数量的供应商参与投标,监理单位建议建设单位报请相关部门批准后,对部分网络服务器改用竞争性谈判的方式进行采购。

【问题1】(4分)简要叙述监理单位在招投标阶段应开展的主要工作。

【问题2】(6分)针对事件1,建设单位在开始采购前应进行什么工作?这项工作包括哪些步骤或内容?【问题3】(3分)在事件2中,建设单位采纳了监理单位的建议,在该项工作实施过程中,监理单位应开展哪些工作?【问题4】(5分)针对事件3,监理单位的建议是否合理?请说明理由。

如果采用竞争性谈判的采购方式,请简述应遵循的采购流程。

试题二(15分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某市政府机关为拓展公共服务渠道,丰富服务内容,拟重新建设该部门公共服务系统,完善市人才信息库,单位用户可在完成网上备案手续后进行人才信息查询并发布招聘信息,个人用户则可通过实名认证方式登录网站登记个人应聘信息,同时调整网上考试报名及审查系统,并增设人事政策在线咨询等全方位的服务功能。

事件1:如该政务系统遭到互联网人为攻击和破坏,可能致使网民的注册信息信息遭受泄露,造成考试报名和审查系统瘫痪,这虽不涉及国家安全,但对该机构履行政务职能会造成一定程度的负面影响。

【问题1】(6分)请简要说明系统建设应满足哪些基本条件才能进入设计阶段。

【问题2】(4分)某监理公司审核该公共服务系统的外部接口设计时,监理重点审核哪几类接口的设计内容?【问题3】(5分)根据事件1的描述:(1)在充分考虑到系统本身安全需求的同时,为避免因定级过高而造成的过度资源浪费,按照电子政务系统五个安全等级的界定,建设单位初步进行自主定级,建议应按照____保护要求设计和实施。

A.1级B.2级C.3级D.4级E.5级()、(2)根据与本项目相适应的系统等级保护要求,下列说法中正确的有()、()。

A.为保证在遇到不可预见的故障时及时进行人为数据备份,系统单独设计超级入口模式,无须通过系统身份鉴别程序即可直接对数据库进行操作B.应在初始化和对与安全有关的数据结构进行保护之前,对用户和管理员的安全策略属性进行定义C.需在系统设计时,设计安全审计功能,并与用户标识与鉴别、访问控制等安全功能的设计紧密结合D.应设计系统资源监测功能,即当系统资源的服务水平降低到预先规定的最小值时,系统应能监测和报警E.应确保公众用户口令后台可见,以便在用户密码遗失后提供人工找回服务试题三(12分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】为深化金融行业数据的应用,某证券公司启动了数据处理中心建设工作,主要实施内容包括数据中心机房建设、软硬件设备采购及集成、安全防护等。

经过公开招标,A单位承担总集成工作,B单位承担监理工作。

事件1:机房建设过程中,B单位对管路暗敷工作进行了旁站。

事件2:A单位编制了数据处理系统实施方案后提交给B单位审核,B单位工程师认为实施方案中对数据采集、数据分析、数据处理需要重点说明。

事件3:A单位完成软硬件集成工作后,建设单位准备邀请第三方测试机构对系统进行全面测试。

【问题1】(4分)请判断下列对管路暗敷的管材与适用场合的说法是否正确,将√(对)或×(错)符号填入答题纸对应栏内。

A.薄壁钢管不适合电磁干扰影响较大的场合()B.厚壁钢管耐腐蚀性好,因此在有腐蚀地段使用时,不必做防腐处理()C.PVC管屏蔽性差,因此不宜在电磁干扰强度大的地方使用()D.水泥管价格低,隔热性好,一般在智能化建筑引入处和跨距较大的地段使用()【问题2】(6分)针对事件2的描述,请将下列数据处理分类与数据处理工作内容项用线条连接对应。

数据采集数据分类数据录入数据分析数据清洗数据统计数据迁移数据处理数据转换【问题3】(2分)针对事件3,在组织进行第三方测试前,A单位应完成的两项主要工作是_____和_____。

参考答案:试题一【问题1】(1)协助建设单位确定招标方式。

(2)协助建设单位编制招标文件。

(3)参与和见证开评标过程。

(4)参加合同谈判和签订工作。

【问题2】建设单位应按照财政部关于进口产品采购管理办法的要求,履行有关报批手续。

步骤如下:(1)建设单位应组织专家进行论证,形成进口产品专家论证意见。

(2)建设单位应将专家意见和有关申请材料报行政主管部门审核。

(3)行政主管部门出具审核意见,并附建设单位上报材料,报财政管理部门批准。

【问题3】(1)审核测试单位资质。

(2)审核选型测试方案。

(3)跟踪项目测试测试过程。

(4)审核测试报告。

【问题4】合理,理由:两次公开招标失败,部分网络服务器不是核心设备的话,主要以价格因素来评标比较可取。

流程如下:(1)成立谈判小组。

(2)制定谈判文件。

(3)确定邀请参加谈判的供应商名单。

(4)进行谈判。

(5)确定成交供应商。

试题二【问题1】(1)项目开发计划、质量保证计划、配置管理计划等通过评审并正式批准。

(2)软件需求规格说明书通过评审。

(3)以软件需求规格说明书为核心的配置管理基线建立。

【问题2】用户接口、硬件接口、软件接口、通信接口。

【问题3】(1)B。

(2)B、C、D。

试题三【问题1】×、×、√、×。

【问题2】数据采集:数据录入;数据分析:数据分类、数据统计;数据处理:数据清洗、数据迁移、数据转换。

【问题3】(1)完成系统内部联调测试。

(2)做好系统的文档整理。

试题四(15分)【说明】某信息网络系统包括屏蔽室建设、网络设备采购及集成等实施内容。

建设单位要求总集成单位应具有系统集成一级资质,并要求监理单位应具有涉密工程监理单项资质。

经招标,由甲单位承担该项目的总集成工作,乙单位承担该项目的监理工作。

事件1:乙单位审核甲单位资质后,认为甲单位不能承担屏蔽室建设内容,建议将该项工作分包,经各方协商同意后,由丙单位承担了屏蔽室建设的分包任务。

事件2:丙单位在建设任务完成后申请验收,乙单位检查测试后,同意通过屏蔽室单项验收。

事件3:甲单位与建设单位共同确定了整个网络的逻辑设计方案交由乙单位审核。

【问题1】(5分)(1)在事件1中,应由______最终批准屏蔽室建设分包单位。

A.甲单位B.乙单位C.保密管理部门D.建设单位(2)丙单位承担屏蔽室建设应具有的涉密资质类型是______。

A.甲级资质B.乙级资质C.单项资质D.二级资质(3)在事件1中,你认为乙单位的建议是否正确,请说明理由。

【问题2】(5分)请指出事件2中屏蔽室通过单项验收是否正确,请说明理由。

【问题3】(5分)事件3中,乙单位对甲单位的网络设计方案进行审核,其中网络逻辑设计审核内容包括()、、、、()()()()等几方面(选择候选答案的标号即可)。

①网间传输协议的选择②路由器的选择和设计③网络地址的分配④虚拟网的划分及配置⑤子网掩码的配置⑥交换机参数的确定⑦网络设备的购买及安装方案⑧网络管理系统参数的确定。

试题五(15分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

【说明】某国家重点电子政务工程建设项目由中央财政投资,建设内容是在已有基础软硬件环境下进行业务应用系统的开发。

通过公开招标选择公司A为承建单位,并选择了B监理公司承担该项目的全过程监理工作。

目前,各分项建设任务已经完成。

事件1:在开展项目初步验收工作时,建设单位拟组织系统用户对业务应用系统进行测试,并就重点测试内容咨询监理意见。

事件2:项目初步验收合格后,经过6个月的试运行,项目建设单位认为项目达到了竣工验收条件,拟向项目审批部门提交竣工验收申请。

事件3:项目通过竣工验收并投入使用1年后,建设单位拟委托项目承建单位A开展后评价工作。

【问题1】(5分)针对事件1的描述,作为监理工程师,提供的咨询意见应包括哪些重点测试内容?【问题2】(5分)针对事件2的描述,建设单位向项目审批部门提交竣工验收申请时,需同时提交哪些材料?【问题3】(5分)在事件3中,建设单位的做法是否妥当?请说明理由。

参考答案:试题四【问题1】(1)D。

(2)C。

(3)正确。

因为屏蔽室建设需要特定资质的单位才能承担。

【问题2】不正确。

只有经过专业机构对屏蔽室进行全面检测、鉴定后,才能进行验收,监理不能擅自同意通过验收。

【问题3】①、③、④、⑥、⑧。

试题五【问题1】(1)系统功能、性能是否符合需求规格说明书的要求。

(2)系统数据处理是否正确。

(3)界面是否友好,是否容易操作。

(4)系统是否易于维护。

(5)系统是否具有较好的可靠性。

【问题2】(1)项目建设总结。

(2)初步验收报告。

(3)财务报告。

(4)审计报告。

(5)信息安全风险评估报告、安全保护等级备案证明、安全等级测评报告。

【问题3】不妥。

原因如下:(1)中央政府投资项目后评价工作的委托方为国家发改委,而非项目建设单位。

(2)不得委托参加过同一项目前期工作和建设实施工作的工程咨询机构承担该项目的后评价任务。
