市政道路工程施工方案

合集下载

(完整)市政道路施工方案

(完整)市政道路施工方案

施工方案一、路基清表在施工前进行地表清理工作,填方路段,地基表层土30cm的杂填土必须清除,一次性清理到位,清除后的施工现场不得出现杂草、根系、树根等腐殖物或有机物,保持现场洁净,建筑垃圾及腐殖土必须清除到黄土层.废弃的排水渠或涝池,应将渠底或池底的淤泥全部清除,采用黄土分层回填压实至路床顶面。

二、临时排水工地的临时排水,根据施工现场地形地貌,合理开挖临时排水沟,并长期保持通顺,路基施工每层土方填筑时,保证留有横坡,确保雨天现场路基不积水、不存水、不冲刷,保证现场路基安全。

一切施工、生活污水排入指定的渠道,不可乱排,污染环境。

三、施工测量放线1、清表、临时排水工序结束后,对计划施工路基段落进行填筑段落中线、开挖段落开挖边线放样。

2、对于被确定的点号、桩号与施工图设计线的关系以及临时BM点的高程等由现场实测工程师以书面形式向主管现场施工的技术员、施工班组负责人进行交底,并相互签字备考。

3、所有现场施工人员有保护桩号、点号的责任和义务,不准擅自挪移和破坏,一经发现将追究班组管理责任。

4、施工放样时应通知现场监理工程师旁站。

四、填前碾压路基清表结束后,先对路基进行填前碾压,压实度要求≥90%,路基填土高度小于路面和路床总厚度时,基底应按设计要求处理.合格后方可进行路基填筑施工。

路基压实度标准五、路基开挖挖方施工总体原则为从上到下进行,采用横向全宽台阶式开挖,不得乱挖超挖,严禁掏底开挖。

开挖过程中,应采取措施保证边坡稳定。

开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。

(亏坡)挖方路段路堑边坡为1:1,零填及挖方路段,填方高度不足60cm时,机动车道范围(两侧各外放1米)范围应超挖至路床顶面以下60cm处,再分层回填压实.六、路基填筑填方路段边坡坡度1:1.5,当路床顶面填方高度不足60cm时,机动车道范围(两侧各外放一米)应超挖至路床顶面以下60cm处,在分层回填压实。

市政道路施工方案

市政道路施工方案

市政道路施工方案市政道路施工方案1一、工程概况贺州市光明大道路灯工程起点芳林路口,终点建设路口,全长约300M,沿线道路照明均采用普通双臂路灯双侧对称布灯方式,路灯灯杆分别立于道路两侧人行道及中央隔离带,芳林路口布设中杆灯。

二、施工准备工作1、按合同签定要求采购原材料,并提供相关质检报告。

2、劳动力组织以专业队组为基础,按各阶段需要配足力量,确保流水作业的顺畅,实现工期目标。

三、质量保证措施1、建立完善质量管理小组,实行从材料采购、施工准备、机械(具)的配备、人员的培训组织、材料的检验与试验、施工生产过程的检查控制检验等进行全面的管理和监督。

2、材料进场前向监理工程师提供材料出厂合格证和有关试验合格资料,并取得监理工程师批准后方可进场。

3、材料的订购应保证材料的规格、质量、数量和供应时间满足合同和质量目标的要求。

4、施工过程中,每道工序都应严格按图纸设计要求进行施工,偏差控制在技术规范内,遇到疑难问题应及时反馈给监理工程师,如有变更应作出书面报告,待监理工程师批复后才能施工,不得自行更改图纸。

5、施工中每一道工序应进行自检,抽检,与监理工程师共检,并做好资料的填写记录,上一道工序不合格品不得流入下一道工序。

6、做好原材料的保护、贮存、运输,确保施工原材料的质量。

四、安全保证措施1、建立健全安全生产规章制度,完善安全生产管理机构,设立专职安全员负责现场安全生产的检查和监督工作,所有施工人员必须经过三级安全教育,特殊工种应有上岗证。

2、上路人员要穿戴好反光衣、帽,高空作业人员要绑安全绳,穿高空作业鞋。

在作业区周围要设置施工警示牌,锥形交通标示或其他醒目警示标志,夜间作业要设置警示灯。

3、用电设备有专人管理,并有可靠的接地,临时的电线电缆要合理安置,注意安全用电。

4、认真遵守安装程序和操作规程,严禁违章作业。

5、专职安全人员经常性深入工地、车间,做好安全防范,杜绝事故发生。

五、文明施工保障措施1、不管场内、场外,必须做好文明施工,搞好人、事、物使用的合理布局和最佳结合。

市政道路专项施工方案完整

市政道路专项施工方案完整

市政道路专项施工方案完整目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (4)二、施工准备 (5)2.1 施工材料准备 (6)2.2 施工设备准备 (8)2.3 施工人员准备 (9)2.4 施工现场布置 (10)三、施工进度计划 (11)3.1 总体施工进度安排 (12)3.2 分阶段施工进度计划 (13)3.3 关键节点设置 (14)四、施工方法及工艺 (15)4.1 市政道路基础处理 (16)4.2 道路排水系统施工 (17)4.3 道路路面施工 (19)4.4 交通标志与标线施工 (19)4.5 其他相关设施施工 (21)五、施工安全管理 (22)5.1 安全生产目标 (23)5.2 安全生产措施 (24)5.3 安全生产检查与验收 (25)六、环境保护与文明施工 (27)6.1 环境保护措施 (28)6.2 文明施工管理 (29)6.3 环境监测与应急响应 (30)七、施工组织与管理 (31)7.1 施工组织架构 (33)7.2 施工管理模式 (34)7.3 施工过程监控 (35)八、风险评估与应对措施 (37)8.1 风险因素识别 (38)8.2 风险评估方法 (39)8.3 应对措施 (40)一、前言随着城市化进程的加速推进,市政道路建设作为城市基础设施的重要组成部分,其质量与安全直接关系到人民群众的出行体验和城市的可持续发展。

制定科学、合理、可行的市政道路专项施工方案显得尤为重要。

本施工方案以“安全、高效、环保、经济”全面考虑施工过程中的各项因素,对施工前的准备、施工中的实施以及施工后的验收等环节进行详细阐述。

结合实际情况,对可能遇到的风险因素进行预判和分析,提出相应的预防和应对措施,以确保施工过程的顺利进行,并最大程度地减少对周边环境和居民生活的影响。

本施工方案旨在为市政道路建设提供有力的技术支持和操作指南,为项目的顺利实施和成功交付奠定坚实基础。

市政道路工程施工方案

市政道路工程施工方案

市政道路工程施工方案一、拆除旧路1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。

2、根据现场情况,组织施工,正常情况下,先用破碎机对老路面实施点对点的打孔成缝,使之开裂。

在对裂开的板块进行破碎成小块状。

3、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。

4、待碾压完成弯沉检测合格后方可进行下一步工序。

二、二灰碎石基层施工方案(一)备料1、石灰:石灰采用GBln级以上的消解石灰粉或生石灰粉。

石灰在用于工程之前7天,充分消解成能通过IOOnlm筛孔的粉状,并尽快应用。

石灰应设棚存放,防风避雨,在使用前按《公路工程无机结合料稳定材料试验规程》进行试验,以保证其共符合上述要求再投入使用。

2、粉煤灰:粉煤灰中SiO2、A12o3和Fe2o3的总含量70%,粉煤灰的烧失量不能超过20%,粉煤灰比面积应大于2500cm2∕g,干粉煤灰如堆在空地上,应加水,防止飞扬造成污染。

湿粉煤灰的含水量不宜超过35%。

使用时•,应将凝固的粉煤灰打碎或过筛,同时清除有害杂质。

3、水:凡人和牲畜的饮用水均可用。

遇可疑水源,应通过试验鉴定。

(按《公路工程水质分析操作规程》(JTJo56-84)),并经监理工程师批准。

(二)混合料组合设计1、按《公路路面基层施工规范》(JTJO34-93)的有关规定进行混合料组成设计。

2、原材料应进行标准试验。

3、拌制在正式拌制二灰碎石混合料之前,先调试所有厂拌设备,使混和料的颗粒组成和含水量都达到规定的要求。

集料的颗粒组成发生变化时,应重新调试设备。

根据集料和混合料的含水量及时调整向拌和室中添加的水量,拌和要均匀。

4、运输已拌和的混合料应尽快运到铺筑现场。

如运距远、气温高,则车上的混合料应加以覆盖,以防止水分过多蒸发,运道现场的混合料要及时摊铺。

5、摊铺及碾压采用沥青佐摊铺机进行摊铺。

先将下层拉毛,再摊铺混合料。

摊铺速度应与拌和机的生产能力相协调。

市政道路工程施工方案与技术措施

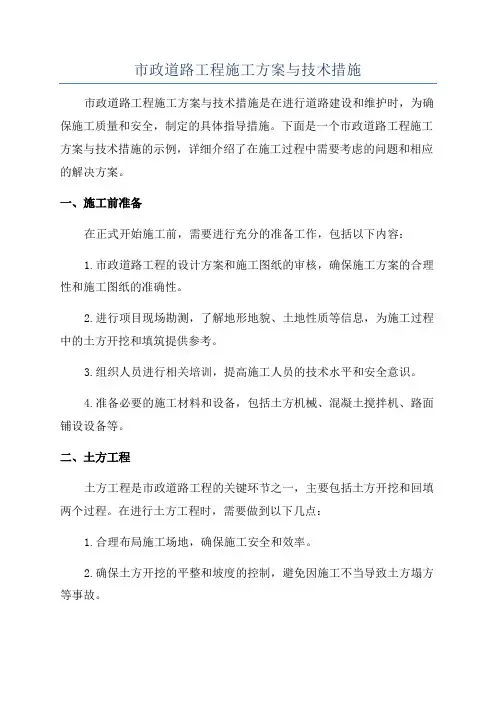

市政道路工程施工方案与技术措施

市政道路工程施工方案与技术措施市政道路工程施工方案与技术措施是在进行道路建设和维护时,为确保施工质量和安全,制定的具体指导措施。

下面是一个市政道路工程施工方案与技术措施的示例,详细介绍了在施工过程中需要考虑的问题和相应的解决方案。

一、施工前准备在正式开始施工前,需要进行充分的准备工作,包括以下内容:1.市政道路工程的设计方案和施工图纸的审核,确保施工方案的合理性和施工图纸的准确性。

2.进行项目现场勘测,了解地形地貌、土地性质等信息,为施工过程中的土方开挖和填筑提供参考。

3.组织人员进行相关培训,提高施工人员的技术水平和安全意识。

4.准备必要的施工材料和设备,包括土方机械、混凝土搅拌机、路面铺设设备等。

二、土方工程土方工程是市政道路工程的关键环节之一,主要包括土方开挖和回填两个过程。

在进行土方工程时,需要做到以下几点:1.合理布局施工场地,确保施工安全和效率。

2.确保土方开挖的平整和坡度的控制,避免因施工不当导致土方塌方等事故。

3.在回填土方时,选择合适的填土材料,并严格控制填土的厚度和均匀度,确保道路基础的稳固性和承载力。

三、路面铺设路面铺设是市政道路工程的重要环节,影响到道路使用的舒适度和寿命。

在进行路面铺设时,需要注意以下几点:1.选择合适的材料进行路面铺设,根据道路的使用情况和车流量来确定使用沥青还是混凝土。

2.确保路面的平整度和坡度的控制,避免因施工不当导致路面坑洼或积水。

3.采用适当的施工方法和设备,提高施工效率和质量,如采用摊铺机进行沥青路面铺设。

4.在施工过程中,严格控制施工质量和施工速度,确保路面的使用寿命和稳定性。

四、交通组织与安全措施在市政道路工程施工过程中,需要采取一系列的交通组织与安全措施,以确保施工的安全进行。

具体措施如下:1.设置施工现场的围挡和警示标志,提醒过往车辆和行人注意施工区域。

2.根据施工进度和施工区域的不同,设置合理的交通管制措施,如临时交通标线和护栏等。

市政道路施工方案

市政道路施工方案

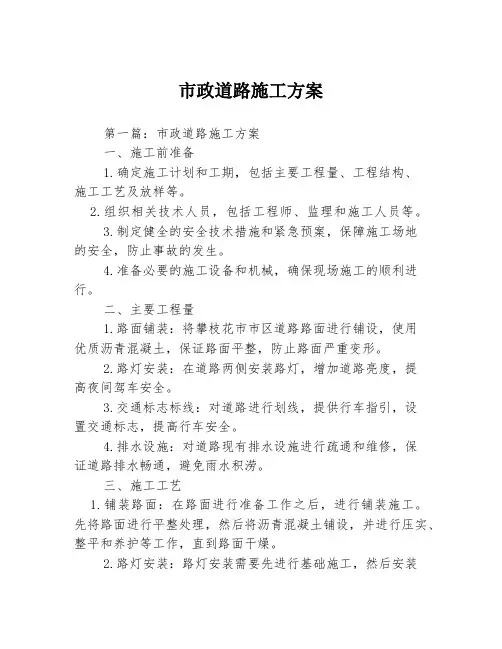

市政道路施工方案第一篇:市政道路施工方案一、施工前准备1.确定施工计划和工期,包括主要工程量、工程结构、施工工艺及放样等。

2.组织相关技术人员,包括工程师、监理和施工人员等。

3.制定健全的安全技术措施和紧急预案,保障施工场地的安全,防止事故的发生。

4.准备必要的施工设备和机械,确保现场施工的顺利进行。

二、主要工程量1.路面铺装:将攀枝花市市区道路路面进行铺设,使用优质沥青混凝土,保证路面平整,防止路面严重变形。

2.路灯安装:在道路两侧安装路灯,增加道路亮度,提高夜间驾车安全。

3.交通标志标线:对道路进行划线,提供行车指引,设置交通标志,提高行车安全。

4.排水设施:对道路现有排水设施进行疏通和维修,保证道路排水畅通,避免雨水积涝。

三、施工工艺1.铺装路面:在路面进行准备工作之后,进行铺装施工。

先将路面进行平整处理,然后将沥青混凝土铺设,并进行压实、整平和养护等工作,直到路面干燥。

2.路灯安装:路灯安装需要先进行基础施工,然后安装路灯杆、路灯灯具和电缆管,最后进行电缆接线和验收。

3.划线标志:划线标志需要使用专业的机器设备进行,根据原有设计进行划线施工,保证标线质量。

4.排水设施:排水设施维修需要使用专业的工具进行,对雨水检修口、雨水口等进行疏通和维修,确保道路排水通畅。

四、安全管理1.工地设置围挡和警示标志,确保施工区域的隔离和标识。

2.施工现场进行安全教育和培训,提高施工人员的安全意识。

3.落实安全措施,防止事故的发生,并及时处理安全隐患。

4.定期进行安全检查,制定紧急预案,提高应急处理能力。

五、环保措施1.施工期间遵守环保法规,保留施工区域边坡和植被等。

2.采用无害环保材料,确保施工过程中不产生有害物质。

3.对施工现场进行垃圾分类和及时清理。

4.节约能源和减少污染,保护环境。

第二篇:市政道路施工方案一、施工前准备1.明确施工计划和工期,确定施工的重点和难点,制定施工方案和施工图。

2.推选正规的施工企业,选择有施工经验的工程师、监理和施工人员进行施工。

市政管道道路工程施工方案

市政管道道路工程施工方案

市政管道道路工程施工方案一、工程概述市政管道道路工程是指围绕城市基础设施和城市交通建设而展开的一系列工程,包括市政管道建设、道路建设、排水系统建设等内容。

该工程涉及到城市的基础设施和居民出行的方便性,所以其施工方案需要较为详细和全面。

本次市政管道道路工程施工方案主要包括了工程的总体介绍、施工内容、施工过程、质量安全控制以及环保节能等方面的内容。

二、施工内容1. 市政管道建设市政管道是城市基础设施的重要组成部分,主要包括给水管道、燃气管道和污水管道等。

在施工过程中,应根据设计要求,按照有关规范和标准,选材、安装、测试和验收等工作。

2. 道路建设道路建设是城市交通建设的重要内容,包括道路平整、路面铺设、标线标识等工作。

在施工过程中,应注意施工进度和质量,保证道路的使用功能和安全性。

3. 排水系统建设排水系统是城市基础设施的重要组成部分,主要包括雨水排水和污水排水等。

在施工过程中,应根据设计要求,进行排水管道和检查口等设施的安装和测试验收。

三、施工过程1. 施工准备阶段根据工程要求,完成施工图纸、材料采购、设备调试等准备工作。

同时,制定安全生产、环境保护等施工管理方案,做好施工前的各项准备工作。

2. 施工中期阶段按照设计要求合理组织各项施工工作,做好材料使用、设备操作、施工协调等工作。

同时,严格控制施工进度和质量,确保工程按时按质完成。

3. 施工收尾阶段施工完成后,对工程进行验收,完成竣工图纸的整理和归档工作。

同时,做好施工现场的清理和环境保护工作,保证施工场地的整洁和安全。

四、质量安全控制在施工过程中,应按照工程要求,制定严格的质量控制措施,确保施工质量符合设计要求。

同时,严格遵守安全生产规定,做好施工现场的安全防护和事故预防工作。

五、环保节能在施工过程中,应加强对环境的保护和节能减排工作,合理利用资源,减少对环境的影响。

同时,合理安排施工作业,减少作业噪音和粉尘,保证施工现场的环境质量。

六、总结市政管道道路工程施工方案涉及到城市基础设施和城市交通建设的重要内容,其施工方案需要全面、详细和科学。

市政工程道路施工技术方案

市政工程道路施工技术方案

4.1道路施工4.1.1路基施工方案(一)、施工流程图1、填方路基工程施工工艺图:条件1.路线放样已批准、地表清理2.原地面碾压已验收3.人员、机具设备已全部进场4.监理已批准开工申请上土挖掘运输1.土场土料挖松装运(控制含水量于最佳值±2%)2.划定每台车卸土面积现场摊铺1.控制松铺厚度2.土石料分开摊铺3.人工或机械摊铺整平,大颗粒土粉碎4.注意宽度(有无加宽)、横坡度(有无超高),粗略平整申请上土碾压监理检查2、填土压实施工工艺图:1.含水量接近最佳值。

2.土料中无不适宜材料。

3.表面大致平整,几何尺寸大致符合要求。

4.松铺厚度30cm 。

1.压实度检验方法确定2.机械操作手进场3.监理已批准开工 铺土符合标准 1.先轻型压路机后重型压路机 2.先慢后快 3.由边缘向中间碾压4.碾压二次轮迹重叠15-20cm碾压1.压实度达到标准2.外观表面平整无大起伏3.无“弹簧”、“干松”现象自检1.填报工序报验单2.自检资料申请检查3.经签认后继续上土 合格 不合格(二)、主要施工方法1、施工前准备(1)、施工测量①、在开工之前现场恢复和固定路线复测,其内容包括中线及高程的复测,水准点的复查与增设,横断面的测量与绘制等。

②、对所有的测量进行记录并整理所有的资料。

每段测量完成后,测量记录本及成果资料由测量员和监理工程师共同签字,交给监理工程师,并为业主所有,我司留下测量记录及资料副本。

③、在施工测量完成以前,不得着手开挖。

开挖时,遇非适用材料必须挖除。

在挖除之前对非使用材料的范围应先进行测量,并在开挖完成后及回填之前从新进行监测。

④、必要时,监理工程师核对全部或任何一部分工程的测量,以证实所提供的线向、坡度、标高和横断面是否实际。

在核对工作中,我司无偿提供设备和辅助人员。

(2)、施工放样开工之前现场放出路基边缘、借土场、弃土场等具体位置,标明起轮廓,提请监理工程师检查批准。

(3)、地下管线探测施工前我司应在监理工程师在场情况下对现场施工范围内地下管线进行探明,并将探明结果通知监理工程师,必要时请求业主及有关部分协助。

完整版市政道路维修工程专项施工方案

完整版市政道路维修工程专项施工方案

完整版市政道路维修工程专项施工方案一、工程概述市政道路维修工程旨在对市区的道路进行维修和改善,提高市民的出行和交通效率。

本施工方案旨在对市区内主要的道路进行维修和改造,解决道路损坏的问题,提高道路的承载能力和耐久性。

本工程计划于2024年4月开始施工,预计工期为6个月。

二、施工内容1.道路检测与评估:对城市主要道路进行检测与评估,确定需要维修和改造的路段,制定维修方案。

2.清理工作:清理道路上的垃圾、积水等杂物,确保施工区域的清洁。

3.路面修复:对道路表面进行修复,填补坑洼和裂缝,并进行整体养护。

4.设施改善:对道路的交通标线、信号灯、路灯等设施进行改善和维修。

5.绿化修复:对道路两侧的绿化带进行修复和养护,植树和种草以提高环境美观度。

6.交通疏导:在施工期间,通过设置交通警示牌和疏导员,引导交通,确保施工和通行的安全性。

7.环境保护:施工过程中,要合理利用资源,减少扬尘和噪音污染,并及时清理施工现场。

三、施工方案1.施工前准备(1)成立施工组织小组,由工程负责人、施工经理和安全监督员组成,明确各自的职责。

(2)制定施工计划,包括施工顺序、进度安排等。

(3)采购施工所需材料和设备,并进行检验和备案。

(4)设立施工现场,包括施工办公室、物资堆放区和生活区等,并进行防护措施。

(5)培训工程人员和施工人员,提高他们的安全意识和技术水平。

2.施工流程(1)道路检测与评估:对市区内的主要道路进行检测与评估,确定维修和改造的路段。

(2)清理工作:清理道路杂物、植物、积水等,确保施工区域的干净整洁。

(3)路面修复:根据道路损坏情况,进行图纸设计和施工方案制定,修复道路表面。

(4)设施改善:对交通标线、信号灯、路灯等设施进行检修和改善,确保交通安全。

(5)绿化修复:对道路两侧的绿化带进行修复和养护,提高环境美观度。

(6)交通疏导:通过设置交通警示牌和疏导员,引导交通,确保施工和通行的安全性。

(7)环境保护:采取合理的措施减少施工对环境的污染,及时清理施工现场。

市政工程施工方案

市政工程施工方案

市政工程施工方案1)道路工程施工方案一、新建沥青路面及铺装1、沥青砼机械摊铺工艺流程基层、路缘石验收合格→检验、运输沥青砼→机械摊铺→找平整型→沥青砼碾压→局部人工夯实→自动洒水降温→钻孔试验、弯沉测试→平整度、拱度检查验收。

2、沥青混合料的摊铺摊铺之前,应对沥青摊铺机进行全面检查,符合起步要求。

完成下层清扫、涂刷乳化沥青,在现场监理同意的情况下方可起步。

根据不同的摊铺段落,制定分层的平整度控制标准,严格阶段性目标控制,保证平整度达到3m直尺测量偏差<2.0mm,均方差在0.7mm之内。

纵断面高程误差控制在±1cm之内,全程合格率≥90%。

(1)为保证预期平整度和压实度,调整摊铺机振动频率及相应的振幅,使铺筑的沥青混合料的初始密度达85%左右。

(2)摊铺之前先将熨平板预热使其温度达65℃以上,开启振动捣实开关运转正常后方可起步。

(3)根据摊铺层厚和材料类型确定抛高系数下层 1.10~1.25,上面层1.15~1.30,人工摊铺1.20~1.40。

摊铺碾压后测其高程符合后正式摊铺。

(4)沥青混合料未碾压之前,施工人员不得进行踩踏。

根据沥青拌合场的生产能力、运输能力、压实设备配置及摊铺长度,摊铺机摊铺速度宜控制在3m/min左右,保证摊铺机匀速不间断摊铺。

(5)沥青混合料的摊铺温度应为135℃~165℃。

(6)在摊铺中螺旋布料器应慢速均匀供料,使沥青混合料的高度保持在螺旋叶片高度的三分之二左右。

(7)桁架滑移式平衡和摊铺机履带板之前不准有散落沥青料,在实际摊铺中需配备四名工人做清理及清扫作业,在料车卸料后余料必须倒在一边用手推车装运。

(8)根据天气预报及现场实际情况尽量避免下雨概率大的时候进行摊铺,如遇下雨应及时采取措施,停止卸料、料车用帆布盖好,摊铺机料斗内料及时清理,已铺的材料可加快碾压成型或铲除,通知沥青拌合厂停止送料。

3、沥青混合料的碾压(1)沥青混合料的碾压采用双钢轮液压振动压路机与轮胎式压路机的组合方式分层碾压,碾压分为初压、复压、终压三个阶段进行。

市政道路工程施工方案交底

市政道路工程施工方案交底

市政道路工程施工方案交底一、工程概述本项目为XX市XX市政道路工程,位于XX市中心区域,工程全长约3公里,主要包括道路工程、排水工程、交通工程、照明工程和绿化工程等。

道路等级为城市主干道,设计车速为50公里/小时,双向六车道。

工程总投资约5亿元,预计工期为12个月。

二、施工准备1. 施工图纸及技术文件:施工前,施工方应仔细研究施工图纸和技术文件,了解设计意图,掌握工程特点及施工要求。

2. 施工现场勘察:施工前,施工方应进行施工现场勘察,了解现场地形、地貌、地质情况,以及周边环境、交通状况等。

3. 施工组织设计:根据工程特点和施工要求,编制施工组织设计,明确施工顺序、施工方法、施工工艺、施工质量标准等。

4. 施工人员培训:对施工人员进行技术培训和安全教育,确保施工人员掌握施工技术和安全知识。

5. 施工材料和设备准备:根据施工图纸和施工组织设计,提前准备施工所需材料和设备。

三、施工流程1. 道路工程:主要包括路基施工、路面施工、人行道施工等。

(1)路基施工:按照设计要求进行路基开挖、排水、回填、压实等工序。

(2)路面施工:包括基层施工、面层施工等,确保路面平整、耐磨、抗滑。

(3)人行道施工:铺设人行道砖、绿化带等,保证人行道美观、舒适。

2. 排水工程:主要包括雨水管道、污水管道、排水沟等施工。

(1)管道铺设:按照设计图纸进行管道开挖、铺设、连接、检查等工序。

(2)检查井施工:检查井应按照设计要求进行施工,保证检查井结构牢固、排水畅通。

3. 交通工程:主要包括交通标志、交通标线、信号灯等施工。

(1)交通标志:按照设计要求进行交通标志的设置,保证交通标志清晰、醒目。

(2)交通标线:进行道路标线的划设,包括车道线、禁止标线、指示标线等。

(3)信号灯:安装交通信号灯,确保信号灯工作正常、安全可靠。

4. 照明工程:主要包括路灯安装、电缆敷设等。

(1)路灯安装:按照设计要求进行路灯的安装,保证路灯照明效果。

(2)电缆敷设:进行电缆的敷设,确保电缆安全、可靠、美观。

公路工程施工方案

公路工程施工方案

公路工程施工方案一、项目概述本工程位于某市,是一条连接主要交通枢纽的市政道路工程。

道路全长10公里,设计标准为城市主干道,设计车速为60km/h,道路宽度为30米,包括4条行车道和中间分隔带,路基宽度为16米。

二、工程内容1. 沿线道路拓宽沿线道路需要进行拓宽,包括拆除现有障碍物、清理地表、挖土填方等工作,确保道路宽度符合设计要求。

2. 路基建设路基建设包括路基开挖、填方、压实等工作,确保路基稳定可靠。

3. 道路铺设道路铺设包括沥青混凝土路面铺设、路肩硬化等工作,确保道路平整、耐磨。

4. 设施安装设施安装包括路灯、交通标志标线、护栏、排水设施等工作,确保道路使用安全便捷。

5. 绿化工程沿线绿化工程包括植树、修剪、草坪种植等工作,美化环境。

三、施工组织1. 施工人员根据工程需要招聘工程技术人员、施工人员和管理人员,确保施工规范有序。

2. 施工设备根据工程需要配备推土机、压路机、挖掘机、沥青铺设机等大中型机械设备,确保施工效率。

3. 施工材料根据工程需要采购沥青、碎石、水泥、铁路、管道等施工材料,确保施工质量。

四、施工方案1. 施工工期本工程计划工期为12个月,按照拆除、路基建设、道路铺设、设施安装、绿化工程的顺序逐步推进。

2. 施工安全制定施工安全方案,加强现场施工人员的安全教育培训,严格遵守施工现场安全规定,确保施工人员安全。

3. 施工质量制定质量管理方案,建立质量检查制度、质量验收标准,加强施工现场质量监督,确保施工质量符合设计要求。

4. 施工环保制定环保方案,合理利用现有资源、减少环境污染,采取防尘、降噪、减少挥发性有机物排放等措施,确保施工环保。

五、施工风险1. 天气因素天气因素可能影响施工进度,特别是降雨天气可能导致路基湿软,影响路基建设。

2. 设备故障设备故障可能导致施工进度延迟,需要加强设备维护保养,及时排除设备故障。

3. 人员安全现场施工人员的安全是施工的首要保障,需要建立健全的安全管理制度,做好安全教育培训。

(完整版)市政道路工程施工方案

(完整版)市政道路工程施工方案

(完整版)市政道路工程施工方案(范本一)市政道路工程施工方案1. 项目概述1.1 项目背景1.2 目标和范围1.3 项目时间表2. 工程准备2.1 环境考虑及审批2.2 安全措施2.3 人力资源安排2.4 设备和材料准备3. 施工方法3.1 项目布局3.2 道路平整和排水3.3 道路基础建设3.4 道路面层施工3.5 交通管制方案4. 施工计划4.1 项目进度安排4.2 施工阶段划分4.3 施工工期5. 施工质量控制5.1 质量监控措施5.2 质量检测标准5.3 缺陷整治和验收6. 安全管理6.1 安全培训与教育6.2 安全事故处理与报告 6.3 防火与环境保护措施6.4 施工现场安全巡查7. 成本估计7.1 劳动力成本7.2 设备和材料成本7.3 预算和经济效益分析8. 项目风险管理8.1 风险识别和评估8.2 应急预案8.3 风险监控和控制附件:1. 审批文件2. 环评报告3. 图纸和设计文件4. 施工进度表5. 安全培训记录6. 施工质检报告7. 施工现场照片和监控录像法律名词及注释:1. 施工方案:指市政道路工程施工的详细步骤和措施的计划。

2. 施工进度表:记录市政道路工程施工进展的时间表。

3. 环评报告:环境影响评价报告的简称,用于评估工程施工对周边环境的影响。

4. 施工质检报告:记录市政道路工程施工质量检查结果的文件。

5. 安全培训记录:用于记录工人接受的安全培训情况,包括培训内容、时间和参与人员等。

(范本二)市政道路工程施工方案1. 项目概述1.1 项目背景1.2 施工目标和范围1.3 项目时间安排2. 工程准备2.1 审批和环保要求2.2 安全管理计划2.3 人力资源和组织结构2.4 设备和材料准备3. 施工方法3.1 工程布置3.2 地基处理3.3 道路结构建设3.4 道路面层施工3.5 交通管理方案4. 施工计划4.1 总体计划4.2 施工阶段划分4.3 施工工期安排5. 施工质量管理5.1 质量控制要求5.2 质量检测计划5.3 不合格品处理6. 安全管理6.1 安全培训和教育6.2 安全防护设施6.3 事故处理和应急预案7. 成本估算7.1 劳动力成本7.2 设备和材料成本7.3 预算和经济效益分析8. 项目风险管理8.1 风险识别和评估8.2 风险控制措施8.3 应急响应计划附件:1. 审批文件2. 环评报告3. 施工图纸和设计文件4. 施工进度表5. 安全培训记录6. 施工质量检测报告7. 施工现场照片和记录法律名词及注释:1. 施工目标和范围:指市政道路工程施工的具体目标和涉及的工作范围。

市政道路专项施工方案

市政道路专项施工方案

市政道路专项施工方案第1篇市政道路专项施工方案一、项目背景随着我国城市化进程的不断推进,市政道路作为城市基础设施的重要组成部分,对于保障城市交通畅通、促进经济社会发展具有举足轻重的作用。

为进一步优化城市交通网络,提升道路通行能力,现就我市某市政道路工程制定专项施工方案。

二、项目目标1. 满足城市交通需求,提高道路通行能力;2. 确保施工质量,打造优质工程;3. 严格遵循环保、安全、文明施工要求,降低对周边环境和居民生活的影响。

三、项目概况1. 工程名称:某市政道路工程2. 工程地点:我市某区域3. 工程规模:全长XX公里,双向XX车道,设计时速XX公里/小时4. 工程总投资:XX亿元5. 工期要求:XX个月四、施工内容1. 道路工程:包括路基、路面、排水、交通标志标线等;2. 桥梁工程:包括主线桥、匝道桥、人行天桥等;3. 隧道工程:包括隧道主体、照明、通风等;4. 管线工程:包括给水、排水、电力、通信等;5. 绿化工程:包括中央分隔带、侧分带、人行道绿化等。

五、施工组织与管理1. 施工单位:具备相应资质的市政公用工程施工总承包企业;2. 项目经理:具备相关专业中级及以上职称,且有类似项目管理经验;3. 施工人员:配备足够的施工人员,确保工程进度和质量;4. 施工组织设计:根据工程特点和施工内容,编制详细的施工组织设计;5. 施工现场管理:严格执行施工现场管理制度,确保施工安全、环保、文明。

六、施工技术措施1. 路基工程:采用分层填筑、压实,确保路基稳定;2. 路面工程:采用沥青混凝土路面,确保路面平整、耐久;3. 桥梁工程:采用预应力混凝土技术,确保桥梁结构安全;4. 隧道工程:采用新奥法施工,确保隧道施工安全;5. 管线工程:采用非开挖技术,降低对周边环境的影响;6. 绿化工程:选用适生植物,确保绿化效果。

七、质量保证措施1. 建立完善的质量管理体系,严格执行国家、行业和地方标准;2. 强化原材料、构配件的质量控制,杜绝不合格产品进入施工现场;3. 加强施工过程质量控制,确保施工质量符合设计要求;4. 定期对施工人员进行质量培训,提高施工人员质量意识;5. 加强质量检查和验收,对不合格工程及时整改。

市政道路工程施工方案

市政道路工程施工方案

一、施工方案与技术措施(一)道路工程土石方工程施工路基清表采用挖掘机配合推土机。

在清表施工开始,由现场工程师现场口头交底施工机械操作手所要清表的段落和清表范围,清表厚度。

推土机清表采用纵向推土清表施工,根据推土机的功率,在适当的位置设集土堆。

在路基边缘范围内,为了避免推土机清表土流入红线外,路基边缘清表采用挖掘机开挖横向清表,开挖至保证推土机施工不致使清表土外流入红线外为止,然后再用推土机将清表土推至集土堆处。

由挖掘机装车,自卸车运输至附近的弃土场。

清表的同时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水应严格按设计要求处理。

1、挖一般土方及回填方1.1挖一般土方(1)在路基挖方开工前将开挖工程断面上报监理工程师批准;挖方作业要保持边坡的稳定,不得对临近构造物产生损坏或干扰。

(2)土方开挖采用挖掘机及自卸车配合进行,由边到中,自上而下,分层循序进行。

当开挖到接近路基设计顶面时,根据土质情况注意预留碾压沉落高度,严防超挖。

挖土过程中,基底工作面按设计保持一定的纵、横坡度。

(3)根据路堑深度、长度以及地形、土质、土方调配情况和开挖设备条件确定开挖方式,当路堑较浅时,采用单层横向全宽挖掘法;当路堑较深时,横向分成几个台阶进行开挖;路堑既长又深时,纵向分段分层开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施;土方开挖采用挖掘机按设计图纸要求自上而下的进行。

在开挖过程中不得乱挖和超挖,无论工程量多大,土层多深,均严禁用爆破法施工或掏洞取土;在开挖中出现石方时,要测量土实施分界线,并保存真实资料,及时修改施工方案及挖方边坡,并报监理工程师批准。

(4)开挖过程中要注意地下管线、缆线、文物古迹等的保护,采取有效措施,以保护周围环境,防止破坏,如有弃方必须弃在指定的弃土场。

1.2回填方(1)土方地段的路床顶面标高,要考虑因压实而产生的沉降量,其值由试验确定。

(2)路基填土需分层压实(采用重型击实标准)。

市政道路工程主要施工方案与技术措施

市政道路工程主要施工方案与技术措施

市政道路工程主要施工方案与技术措施一、施工测量(一)测量准备1、办理与建设单位的交桩交点手续,现场交接引测点位,填写“施工测量控制点交桩记录表”。

2、成立测量小组:以测量工程师为组长,配备足够的测量人员。

3、仪器配置:使用通过计量所检验合格并有合格证,在有效期内使用的测量仪器。

(二)建立坐标控制网及高程控制网1、如建设单位提供的控制点离拟施工的建筑物较远或不透视,不能直接放样的,需建立施工测量控制网。

施工控制网的测量,先制订测量方案,报监理工程师批准,测量必须遵循先整体后局部的工作程序进行。

2、施工测量控制网点居建筑物应布置于四角坐标点附近,而且易保护和便于施工测量的位置。

道路工程按各路线转折选定中线转角,测钉中桩,定出中线,平面布置导线作业。

控制点按测量规范要求埋设,施工测量控制网点的测设必须与上级控制网点联测,进行严密的测量平差。

3、用IV等水准测量准确地将基准点标高引测到施工场地附近便于监控的相应位置上,形成高程控制网。

高程的引测必须进行往返一个测回,其闭合误差值大于IV等的5n值(n为引测站数)或20L(L 为水准路线总长,单位为公里)。

4、坐标控制网点、高程控制网点及建筑物的主轴线控制点等标志需设置牢固、稳定,不下沉、不变位,并用混凝土加固保护,重点的标志加设护栏围护。

二、道路工程根据交通车流量及现场实际情况为了确保车辆畅通,本工程实行半幅封闭式分段施工方法,每0.5公里作为一个封闭式施工段,在清理、掘除、拆除的工作后, 按施工规范和设计要求进行清理,先进行右幅施工,利用左幅作为市区交通便道(便道宽11.75m采用级配碎石路面),在路中间用蓝色镀锌铁板表面粘贴反光带围护栏杆进行固定围护封闭施工。

(一)路基施工施工准备1、认真学习设计图纸和设计技术资料,学习招标文件,监理程序,熟悉合同文件和技术规范,学习完毕后,对全体人员进行考核,达标后才能参加本合同段施工。

2、现场核对设计资料,组织有关人员对路线的走向、弃土场的位置、沿线地形地貌、道路交通、水文地质状况、水准点及控制桩等进行全面详细的调查核实。

市政道路的施工方案优秀3篇

市政道路的施工方案优秀3篇

市政道路的施工方案优秀3篇第一章工程概况一、工程结构1、道路部分结构(1)机动车道结构3cm细沥青砼面层4cm中沥青砼面层5cm粗沥青砼面层沥青封层20cm(5.5:12.5:82)二灰结石基层35cm12%石灰土基层+压实路床处理(2)非机动车道结构3cm细沥青砼面层5cm中沥青砼面层沥青封层15cm(5.5:12.5:82)二灰结石基层30cm12%石灰土基层压路床处理(3)人行道结构25某25某5cm彩色道板铺设3cm1:2.5号水泥砂浆度座浆12cmC15砼垫层2、排水部分结构(1)雨水管道工程出水口均设于桥涵处,桥涵施工时预留孔洞。

(2)污水管道工程污水管道位于道路慢车道下,距道路中心线16米。

全长2641.5米。

其中d800管1473.5米;d600管680米;支管488米,共设污水检查井56座。

管道开槽施工部分,管道d500~d600采用PE管,PE管采用电熔套接口,砂石基础分两层铺设,下层用5-40mm碎石铺设10cm ,上层用粗砂铺设10cm;顶管施工部分,管道d800采用钢筋砼平口Ⅱ级管,“F”型钢套环接口。

检查井采用Φ700钢纤维砼井盖、井座。

3、桥涵分部工程油坊沟桥为青年路新建桥梁,桥位处水面宽18.3米,上部采用I-13米钢筋砼空心板梁,下部采用实体式桥台,钻孔灌注桩基础。

设计桥宽为50米,分机动车道24米,2某2米分车绿化带,2某7米,为非机动车道,2某4米人行道。

桥面铺装8cmC40砼+5cm中粒式沥青砼+3cm细粒式沥青砼。

第二章编制依据一、编制依据1、某某工程招标文件、答疑文件等。

2、某某工程设计图纸。

3、市政道路工程质量检验评定标准。

4、市政排水管道工程质量检验评定标准。

5、市政桥涵工程质量检验评定标准。

6、公路、板涵施工规范。

7、其它有关工程技术规范。

二、组织措施1、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。

2、采用我单位近年来在市政工程建设中使用的先进施工方法、工艺设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工方法中,着重说明施工组织方式,主要施工步骤、施工环节、重点施工工艺、操作规程、关键质量检测点的控制。

对单项工程每道工序具体的施工工艺的操作流程,材质规定,质量评定,各种试验检测等。

有关施工、技术、质量规范中有详细的明确规定。

在施工中,按照有关施工技术规范的要求,严格遵循设计意图,照图按规范作业,并编制详尽的实施性施工组织设计,报建设单位和监理公司审批后实施。

一、施工准备1.1、项目部管理人员及施工队伍组建我公司将组建一套精干、技术资质高和经验丰富的项目管理班子,项目经理具有二级项目经理资质证书,并有中级职称和同类型工程的施工项目管理经验。

其它主要项目管理人员均具有丰富的施工管理经验,努力使管理机构的设置知识化、专业化,满足本工程的各项要求。

挑选经验丰富吃苦耐劳的优秀专业队伍参加本工程施工,对特殊技术工种均保证持有劳动局及建委统一核发的操作证及技术等级证书。

1.2、图纸会审交底工程开工前,项目工程师组织施工、技术、质量管理人员,认真学习合同内容,施工图纸,施工规范,操作规程以及有关的上级文件和要求,配合业主工程部,召开施工图纸交底会审会议。

1.3、图纸会审熟悉各工种图纸的节点、尺寸和相互关系,然后由项目工程师组织项目图纸会审会议,汇总、分析施工图纸中的各类问题和情况,以便按工程特点、合同条款要求和设计意图编制出相应的设计疑问材料准备交底资料。

1.4、设计交底在充分了解施工图纸和设计意图的基础上,由建设单位主持,组织设计单位向施工单位进行图纸交底,进一步理解、完善、深化施工图纸及解决有关图纸问题,明确设计补充图出图计划和内容,与业主、监理、设计单位达成一致意见,并由施工单位负责将交底会议内容整理成文,经各方签证认可后,由建设单位印发至各有关单位,此交底纪要作为设计文件的组成部分。

1.5、施工方案和施工组织设计根据施工图纸、合同要求、规范规程及交底纪要的内容,结合工程实际情况,编制施工方案和组织设计,施工组织设计必须在工程实施前,公司各级有关部门审核,并由总工程师审批后,报业主项目部监理审批。

1.6、工程控制坐标点及水准点标高的复核与接收1.6.1、为保证工程定位的准确,在开工前,将及时办好有关工程定位控制坐标点和水准点的移交工作,并进行闭合复核。

1.6.2、对接受的定位控制点坐标和水准点标高办好书面接收手续,并做好记录。

1.6.3、在接收坐标控制点及水准控制点的位置后,建立平面控制网(见工程平面测量控制网图),提交业主、监理方复核。

经认可后作为测量、放线、复核的依据,并做好控制点的保护工作,定期复测,确保测量精度。

二、测量放线根据本工程的施工测量精度要求,配备具有丰富实践经验的人员和先进的测量仪器。

同时为保证施工放样及定位的精度,各种测量仪器、工具均应按有关的质量管理规定,定期送有关部门进行检测,取得有关质检部门的合格证书后才能使用,使用过程中有关人员应经常对所有的仪器、工具进行自检、自校使之保持在良好的状态中。

制定本切实可行的测量方案。

按下述方案实施本工程的测量控制。

2.1、测量工作的要点2.1.1、施工测量过程中做到:⑴熟悉施工图纸,掌握设计意图,严格按照规范规定的程序要求和标准精心施测。

施工中发现控制点有位移迹象时,及时进行检测,保证其精度不低于测设时的精度。

⑵选用高精度仪器,所有测量仪器在使用前按有关规定检验、校正。

⑶放样前,对已有数据、资料和施工图中的几何尺寸,必须校核,严禁凭口头通知或用未签字的草图放样。

⑷放样立标确定边线,并分别编号、绘制施工测量平面图。

在施工期间保护好测量控制点,如遗失必须及时补上。

在陆上用砼埋设通视良好、不易破坏的控制点。

在施工中应随时进行轴线控制,严格按照设计图纸进行放样。

⑸施工放样做到“勤”、“精”、“复”、“明”①“勤”:即勤测,每一道工序开始时都要施测,认为必要时可重测或加密施测。

②“精”:施测要精确,技术要熟练,设计和规范的要求要精通,施测的方法要先进,措施要可靠。

③“复”:即所有施工测量工作做到有放必复,分别由专人负责,并对测量标志定期进行复测,测量内业工作有专人校核,确保测量准确无误。

④“明”:即所有的测量标志清楚、明了,施工人员可以一目了然。

⑹所有外业测量资料,都应用墨水笔登记,测量完成后,需经监理工程师复核并签字认可。

2.2、测量人员组成测量放样,是工程施工质量达到预期效果的重要环节,为此,工地成立专门测量小组,由具有理论与实际施工经验的测量工程师担任组长,并配备数名有实际经验的测量技术人员组成,在整个施工过程中,充分发挥测量工作的先导作用。

2.3、测量仪器配备2.3.1、测量仪器配备见下表:测量仪器配备表2.4、施测安全及仪器管理2.4.1、施测人员进入施工现场必须戴好安全帽。

2.4.2、在投放基础轴线时,确保架设的仪器稳定性。

2.4.3、施测人员在施测中应坚守岗位,雨天或强烈阳光下应打伞。

仪器架设好,须有专人看护。

2.4.4、施测过程中,以免仪器碰撞或倾倒。

2.4.5、所用线坠不能置于不稳定处,以防掉落伤人。

2.4.6、仪器使用完毕后需立即入箱上锁,由专人负责保管,存放在通风干燥的室内。

2.4.7、测量人员持证上岗,严格遵守仪器测量操作规程作业。

2.4.8、使用钢尺测距须使尺带平坦,不能扭转折压,测量后应即卷起。

2.4.9、钢尺使用后表面有污垢及时擦净,长期贮存时尺带涂防锈漆。

2.5、测量注意事项2.5.1、对发包人或监理人提供的基准点首先进行复核校验,发现问题及时以书面形式,控制网点要做醒目标志,并采取保护措施。

2.5.2、测量作业完成后方可进行平差计算及内业资料整理,并将成果报监理工程师验收,审批合格后方可作为各项工程定点放样的依据。

2.5.3、测量资料的计算必须由两人用不同的方法计算,其结果一致后方可进行实地测量放样。

2.5.4、所有观测记录簿必须保持完整,不得撕页,记录中间也不得无故留下空页。

2.5.5、施工测量成果资料(包括观测记录簿、放样单、放样记载簿),图表(包括地形图、竣工断面图、控制网计算资料)应予以统一编号,妥善保管,分类建档。

2.5.6、现场作业时,必须遵守有关安全、技术操作规程,注意人身和仪器的安全,禁止冒险作业。

三、路面工程1、路基碾压1.1项目概况路基回填在实际范围,以确保路基压实度要求和工程质量。

1.2施工力量配备路基施工组施工力量配备情况:主要施工机械有:反铲挖掘机2台, 74kw以上推土机2台,18~21t压路机2台,YZ16B振动压路机2台。

10t以上自卸汽车10台,6000L洒水车2台,油车1台,装载机2台,平地机1台,各类施工人员30人。

1.3施工准备a.首先进行施工放样,确定出路基范围的位置(包括路基特殊处理、排水沟、界桩范围及路基超宽沉降引起的增宽等),并设置控制桩明示,以便进行施工指导。

b.表面清理:施工前应对原有路面、灰土层以及人行道砼拆除,对路基范围内的清理,达到规范要求并经监理工程师认可。

c.所有场地清理采用装载机,推土机结合挖土机和人工分段清理、集堆,然后用装载机装车,汽车结合自卸汽车运输至指定地点堆放。

1.4原地面翻松碾压1.4.1清除表土20cm,进行原地面碾压,其压实度不小于95%。

1.4.2对地表横坡、纵坡大于1:5的斜坡地段,在路基填筑前要将原地面开挖成内倾坡度4%和宽度不小于2m的台阶。

1.4.3碾压拟采用12~15t光轮压路机先碾压2~4遍,使土基稳定,然后采用振动压路机碾压2~3遍,压路机在碾压时的行驶速度不大于2km/h.1.4.4路基压实度标准及检查项目见下表土方路基检查项目1.5 路基碾压施工1.5.1路基碾压试验段在正式碾压之前,要选择具有代表性的路段作为试验段,本方案考虑做200m试验段。

经试验段测算出各项技术指标后,方可组织大范围的路基碾压施工。

通过路基碾压试验段需要确定以下技术指标:1、确定土样的含水量、干容重、最大干容重、最佳含水量等各项技术指标;2、确定每层填土最佳松铺厚度;3、确定机械的最佳合理配置;4、确定压路机的最大行驶速度和最佳压实遍数;5、确定每200米从开始到报验所需的时间。

1.5.2主线路基碾压施工根据本工程的填筑规模及工期要求,采用一个施工组进行碾压施工。

遇雨期时及时采取封压和覆盖处理。

填料摊铺整平以后其含水量应在最佳含水量时进行碾压。

对平整好的路基,首先用18t 三轮压路机快速静压两遍,同时采用平地机反复整形至要求的纵横坡度,整形结束后的作业段采用16t振动压路机碾压4~5遍。

然后再用18~21t光轮压路机碾压2~3遍。

压实顺序由路肩向路中碾压,曲线段由内侧向外侧纵向进退式进行碾压。

碾压时,横向接头对于三轮压路机每排需重叠1/2后轮宽,对于振动压路机一般重叠40-50cm,纵向宜重叠1-1.5m。

压路机的行驶速度:前两遍采用1.5-1.8km/h,以后用2.0-2.5km/h(具体数据将根据试验段得来)。

碾压中如发现“弹簧”松散,起皮等现象,应及时翻拌或采取其它措施。

最终达到质量要求。

1.5.3试验检测对路基碾压的检测,拟采用环刀法、灌砂法和核子湿度-密度仪等设备。

现场检测频率为每间隔20m检测一处,每处测左、中、右三个点。

每层填筑压实度自检合格,经监理工程师检验认可后,才可进行下一道工序。

1.5.4路基整形及交工验收当路基碾压好时,拟采用人工配合平地机对路基进行修整,然后进行最终压实,使路基的各检测项目均控制在设计和规范允许范围之内,并具有满意的外观。

同时组织有关人员整理报验资料,对各检测项目经自检合格后,报请监理工程师对路基土方填筑工程进行验收。

1.6 路基碾压工艺流程路基碾压工艺流程详见《路基碾压工艺流程框图》(附后)。

2、石灰、粉煤灰、土基层1工程概述本标段基层设计采用石灰、粉煤灰、土基层。

2 材料要求1.石灰(1)采用Ⅱ级以上的消解石灰或生石灰。

(2)在用于工程之前7天,充分消解成能通过10mm筛孔的粉状,并尽快使用。

(3)石灰应设棚存放,并能防风避雨,在用于工程之前按《公路工程无机结合料稳定材料试验规程》(JTJ 057-94)进行试验。

2.稳定土塑性指数为15-20的粘性土以及含有一定数量粘性土的中粒土和粗粒土,均适宜于用石灰稳定。

用石灰稳定不含粘性土或无塑性指数的级配砂砾、石灰粉煤灰碎石和未筛碎石,应掺加15%左右粘性土,土粒的最大尺寸应不大于15mm。

3.水水应洁净,不含有害物质。

来自可疑水源的水应按照《公路工程水质分析操作规程》(JTJ 056-84)要求进行试验,未经监理工程师批准的水源不得使用。

混合料组成的设计1.混合料的组成设计按《公路路面基层施工技术规范》(JTJ 034-93)第3章有关规定进行。

2.石灰稳定土混合料的组成设计主要包括:用于底基层7天浸水抗压强度标准应符合图纸要求,并考虑气候、水文条件等因素,通过试验选取适宜于稳定的土,确定必须的最佳的石灰剂量和混合料的最佳含水量。
