水池满水试验规定(闭水试验)
水池闭水试验方案

水池闭水试验方案一、工程概况本工程为______工程,地下构筑物包括______水池、______池等结构池体需进行闭水试验。
闭水工程介绍:水池平面尺寸为______,有效水深为______,闭水试验用水量约为______。
二、主要材料及要求管径______软管:用于闭水试验时冲水用。
标尺:主要用于观察充水时水位变化情况。
刻度尺。
三、闭水试验应具备条件水池闭水试验应在下列条件下进行:池体的混凝土达到100%设计强度。
现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前。
水池闭水试验前,应做好下列准备工作:将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等。
检查充水及排水闸门,不渗漏。
设置水位观测标尺。
充水的水源采用清水并做好充水和放水系统的设施。
四、闭水试验程序钢筋混凝土池体结构施工完成,达到图纸要求可以试水的天数(无要求时池体混凝土浇筑满足28天或设计强度的100%)。
池体内清理干净,混凝土缺陷维修完成。
依据水池的试水深度,按每次试水1/3划分在墙体竖向画出三条试水标注线。
将水源接到水池附近,封堵池体洞口,注水。
测试注水量,计算1/3注满时间,检查池体是否有渗漏点,及时封堵。
注满第一个1/3,报监理、甲方验收,观察2天损失量除蒸发量外24小时不得大于1/1000。
合格后进行墙外防腐施工,土方回填,进行第二个1/3注水,重复上述步骤。
注满第三个1/3,报监理、甲方验收,观察2天损失量除蒸发量外24小时不得大于1/1000,合格后池体试水完成。
五、闭水试验方法充水之前首先将池内清理干净,以免充水后池内浮渣漂浮水面,影响测试精度。
池内外缺陷要修补平整,对于预留孔洞,预埋管口及进出口等都要加以临时封堵。
充水时的水位上升速度不宜超过2m/d,相邻两次充水的间隔时间不应小于24h。
充水至设计水深进行渗水量测定时,应采用水位测针测定水位,读数精度应达1/10mm。
六、渗水量计算水池渗水量按以下公式计算:q=A2/A1×[(E1−E2)−(e1−e2)]其中:q:渗水量(L/M²·d)A1:水池水平面面积A2:水池浸湿总面积E1:水池中水位测读初读数E2:测读E1后24小时水池中水位测读末读数e1:测读E1时,蒸发水箱中水位测针初读数e2:测读E2时,蒸发水箱中水位测针末读数。
闭水试验

4.6闭水试验所有盛水构筑物在强度达到100%设计强度后,在未接通管道前必须进行闭水试验,充水最高水位不能超过设计水位。
在充水预压前各构筑物必须埋设沉降观测点,充水过程中要进行沉降观测。
1.池内的杂物清理干净,管口临时封堵已经完成,而且已准备好水源及输水管道、水位观测标尺、标定水位测针。
2.构筑物分三次装水至设计水位,第一次装1/3池水。
第二次装水至设计水位的2/3,第三次装至设计水位。
大、中型水池,可先充水至池壁底部的施工缝以上,检查底板的抗渗质量,当无明显渗漏时,再继续充水至第一次充水深度。
3.装水时必须控制进水速度,不超过2m/d,使水荷载缓慢增加至设计水位,相邻两次充水的间隔时间不应小于24h,并且每次充水沉降速度控制在5mm/24小时,否则必须待稳定后才可继续加载。
4.每次充水过程中和充水以后,应对水池作外观检查,如宜测读24h的水位下降值,计算渗出量,当发现渗水量过大时,应停止充水,并分析原因,待作出处理后方可继续充水。
5.观测记录:充水至设计水位48小时后,进行最终渗水量的设定。
6.观测记录包括:天气情况、水池装水速度(进水管径大小,装满1/3池水的历时)、进出水管洞渗漏情况、接缝处渗漏情况、池外壁面情况、池内水位变化以及沉降观测点记录,每天仔细观察,详细记录。
同时现场测定蒸发量,测定蒸发量的设备用直径为500mm,高为300mm的敞口钢板水箱,并设有测读水位的测针,水箱应不得渗漏,水箱固定在水池中,水箱中可充水约200mm 左右,测读水池中水位的同时,测定水箱中的水位。
7.试验标准:依据招标文件和《给水排水构筑物施工及验收规范》(GB141-90),一昼夜水面的下降量小于盛水构筑物正常水位的千分之一且不大于2L/m3.d,要求是壁面只有个别地方发暗。
接缝处无发暗冒汗现象。
8.在充水水位至设计标高后需静置不小于一个月时间,才能安装管道,以免管道接口断裂。
9.放水时间及要求与充水试验相同。
水池闭水试验规范

水池闭水试验的标准
章节副标题
试验期间水池水位应保持稳定
试验期间,水池水位应保持在一定范围内,不得出现大幅度波动。
为了保证试验结果的准确性,需要采取措施确保水池水位稳定。
水位不稳定会导致试验数据失真,影响对水池密封性能的评估。 在进行水池闭水试验时,应密切关注水位变化,及时采取措施保持 稳定。
无明显渗漏现象
试验时水池内水位应保持恒定,不得有明显下降 试验过程中应观察池壁、池底及各连接部位,无明显渗漏现象 闭水试验时间不得少于24小时 渗漏量不得超过允许值,且应无可见的裂缝、剥落等破坏现象
渗漏点处理后应无复发现象
渗漏点处理完成后,应进行复检,确保无渗漏现象。 渗漏点处理后,应保持水池闭水状态至少24小时,观察是否有复发现象。 若发现复渗漏现象,应立即采取措施进行再次处理,并重新进行闭水试验。 在水池使用过程中,应定期进行渗漏检查,确保无复发现象。
确定试验水位和时间
试验水位:根据水池的设计水位确定试验水位,确保试验过程中水池 的稳定性和安全性。
试验时间:选择合适的时间进行闭水试验,避免在极端天气或高水 位时进行试验,确保试验的安全性。
试验前的检查:在试验前对水池进行检查,确保水池的完整性、无渗 漏现象,以及池壁、底板等部位的牢固性。
试验前的准备工作:根据试验要求,准备好相应的设备和工具,如 水位计、计时器、水位标尺等,确保试验的准确性和可靠性。
确保水池内部清 理干净
检查水池结构是 否完整
确认水池无渗漏 现象
准备闭水试验所 需材料
封闭所有出水口和溢水口
目的:确保水池内的水不外泄,保证试验的准确性
操作方法:在试验前,应将水池的所有出水口和溢水口封闭,可以使用木塞、橡皮塞等工 具进行封闭
盛水试验、满水试验

闭水试验,特指重力流管道隐蔽部分,例如生活排水管道地埋部分,主要检
查的项目是30分钟内液面不下降,接口部位无渗漏为合格。
蓄水试验,特指卫生间、淋浴间、厨房间等常存水房间的地面与墙面接触部位、
管道根部等容易渗漏部位的检查,一般是蓄水24小时后检查,液面不下降,周围无渗漏为合格。
同样是检查渗漏,二者不同点是检查部位不同。
楼板(屋面)立管洞盛水试验在做面层前,如是工程上的在验
收前做,在立管洞周边采用石灰或其他材料围护起来,在放水就可以啦,如果不合格要把管周边从上向下把原砼凿3~4公分在采用油膏或防
水涂料刷。
满水试验与闭水试验的区别

满水试验和闭水试验的区别(一)满水试验满水试验是给水排水构筑物的主要功能性试验。
(后文以水池满水试验为例进行介绍)试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。
1、试验准备(1)池体已达到设计强度,池内外缺陷修补完毕,池内清理洁净。
(2)设计预留、预埋孔口等已做临时封堵,且经验算能安全承受试验压力。
(3)池体抗浮稳定性满足设计要求。
(4)试验设备准备就绪。
(5)装配式预应力混凝土池体施加预应力且锚固端封锚,砖砌池体防水层施工完毕,石砌池体已进行勾缝处理。
(注意:现浇钢筋混凝土水池满水试验,在池体防水层、防腐层施工之前进行。
)2、水池注水(1)向池内注水宜分3次进行,每次注水为设计水深的1/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时再继续注水至第一次注水深度。
(2)注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3、水池内水位观测(1)注水至设计水深24h后,开始测读水位测针的初读数。
(2)测读水位的初读数与末读数之间的间隔时间应不少于24h。
(3)测定时间必须连续。
测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。
延长观测的时间应在渗水量符合标准时止。
4.蒸发量测定(1)池体有盖时可不测,蒸发量忽略不计。
无盖时,须作蒸发量测定。
(2)每次测定水池中水位时,同时测定水箱中蒸发量水位。
5.整理试验结论(1)满水试验标准水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
(2)渗水量合格标准钢筋混凝土结构水池不得超过2L/(m2·d);砌体结构水池不得超过3L/(m2·d)。
(二)闭水试验闭水试验是严密性试验的其中一种,市政工程中污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道(无压管道),必须经严密性试验(闭水试验、闭气试验)合格后方可投入运行。
闭水试验

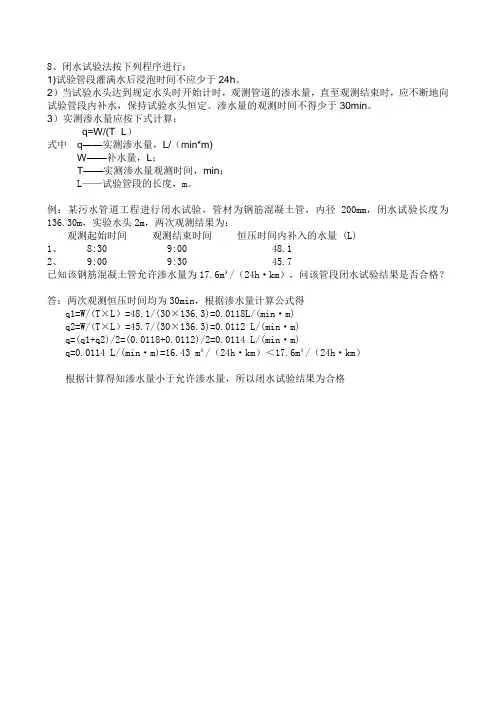

8、闭水试验法按下列程序进行:
1)试验管段灌满水后浸泡时间不应少于24h。
2)当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得少于30min。
3)实测渗水量应按下式计算:
q=W/(T×L)
式中q——实测渗水量,L/(min*m)
W——补水量,L;
T——实测渗水量观测时间,min;
L——试验管段的长度,m。
例:某污水管道工程进行闭水试验,管材为钢筋混凝土管,内径200mm,闭水试验长度为136.30m,实验水头2m,两次观测结果为:
观测起始时间观测结束时间恒压时间内补入的水量 (L)
1、 8:30 9:00 48.1
2、 9:00 9:30 45.7
已知该钢筋混凝土管允许渗水量为17.6m³/(24h·km),问该管段闭水试验结果是否合格?
答:两次观测恒压时间均为30min,根据渗水量计算公式得
q1=W/(T×L)=48.1/(30×136.3)=0.0118L/(min·m)
q2=W/(T×L)=45.7/(30×136.3)=0.0112 L/(min·m)
q=(q1+q2)/2=(0.0118+0.0112)/2=0.0114 L/(min·m)
q=0.0114 L/(min·m)=16.43 m³/(24h·km)<17.6m³/(24h·km)
根据计算得知渗水量小于允许渗水量,所以闭水试验结果为合格。
闭水试验标准

闭水试验标准闭水试验,这可真是个有趣又重要的事儿呢!就像给家里的水路系统来一场大考验,看看它们到底有没有藏着漏水的小秘密。
咱先说这试验啥时候做。
老张是个老水暖工啦,他就跟我说过,这新房装修,卫生间、厨房这些有地漏、有下水的地儿,防水做完了就得搞闭水试验。
还有啊,要是老房子重新做防水,那也不能少了这一步。
有一回,小王装修他那小窝,防水刷完就想直接贴瓷砖,还好老李在旁边喊了一嗓子:“嘿!你这可不行,不做闭水,以后漏水有你哭的。
”小王这才恍然大悟。
准备工作可得做好喽。
你得把地漏啥的都堵严实,这就像给下水口戴上一个严严实实的帽子,不让水从这儿溜走。
可以用那种专用的堵头,要是没有,塑料袋装满沙子塞进去也行。
小红就干过这事儿,她把塑料袋塞得满满的,塞地漏的时候还念叨:“你可给我好好堵着啊,别让水跑了。
”然后呢,门槛那儿得用水泥砂浆做个小坎儿,大概有个两三厘米高就行,就像给这个试验区域围了个小城墙,水就只能在咱们规定的范围内待着啦。
开始放水喽!水要放多深呢?一般来说,放个20到30厘米就够啦。
就像给这个小水池注水一样,看着水慢慢升高,还挺好玩的。
水放好了,这时候就像个小池塘啦。
小明看着这一屋子水,还开玩笑说:“嘿,咱这能养鱼啦!”可别小看这水,它可是肩负着重大使命呢。
这试验得做多久呢?一般24小时到48小时就行啦。
这时间里,可得好好盯着。
这时候,一家人就像守护宝藏一样,时不时地就去看看。
小赵一家就特别有意思,小赵的儿子一会儿就跑去看一次,还喊着:“爸爸,水有没有少呀?”小赵就笑着说:“别着急,儿子,再等等。
”这期间要是发现水位下降了,那可就有问题啦,得好好检查检查是不是哪儿漏水啦。
要是楼下邻居发现天花板有水渍,那肯定就是漏水啦,这可得赶紧处理。
时间一到,就可以检查啦。
先看看楼下对应位置有没有渗水,要是渗水了,那就是防水没做好,得重新来。
然后看看自己家试验区域的墙面有没有湿。
要是湿了,那也是防水有漏洞。
老周就遇到过这种情况,楼下邻居找上门说天花板滴水,老周上去一看,自己家墙面也有点湿,就知道这防水得返工了。
闭水试验的标准

闭水试验的标准全文共四篇示例,供读者参考第一篇示例:闭水试验是一种常见的体力和耐力测试方法,通常用于测量一个人在水中的适应能力和求生能力。
闭水试验的标准可以帮助我们评估一个人在水中的表现,并为相应的训练或救援提供参考依据。
以下是关于闭水试验标准的详细介绍。
一、试验环境闭水试验通常在室内游泳池或人工水池中进行,水温保持在26℃至28℃左右。
水质清澈透明,无异味并且符合相关卫生标准。
游泳池的深度应该符合安全要求,能够保证受试者安全进行试验。
二、试验装备受试者需穿着适合的泳装参加试验,以减少水阻力并提高游泳效率。
试验现场应提供必要的救生设备,如游泳圈、泳板和救生员。
三、试验程序1. 试验准备:受试者在试验之前应进行一定的热身运动,包括拉伸和放松等动作。
确保身体状态良好,准备参加试验。
2. 试验方式:受试者在水中闭气,尽可能多地游完一定距离。
试验过程中可以使用任何合理的游泳姿势,但不能使用浮具。
3. 试验时间:试验持续时间一般为2分钟至5分钟不等,具体根据受试者的年龄和体能水平而定。
试验结束时,记录受试者游完的距离。
4. 试验评价:根据受试者游完的距离和试验时间,评估其在水中的适应能力和耐力水平。
根据评价结果,对受试者给出相应的训练建议或安全提示。
四、试验注意事项1. 试验前应进行必要的体检和评估,确保受试者身体健康,能够安全参加试验。
2. 试验过程中应有专业救生员全程监督,确保受试者安全进行试验。
3. 针对不同年龄和体能水平的受试者,可以设置不同的试验标准,确保测试结果的准确性和可比性。
5. 尊重受试者的意愿和身体状况,避免过度折磨和伤害。
闭水试验是一项能够反映一个人水中适应能力和求生能力的重要测试方法,通过制定科学合理的试验标准,可以更好地评估受试者的表现,并为相应的训练或救援提供参考依据。
希望以上介绍能够帮助大家更好地了解闭水试验的标准和实施要点,加强对水中安全意识的认识,提高水中自救能力,确保水上活动的安全和顺利进行。
验房师教你闭水试验怎么做闭水试验全攻略送给你

验房师教你闭水试验怎么做闭水试验全攻略送给你
防水是装修中不可或缺的一道工序,不过一定要等防水涂料干透了以后才能做闭水试验。
所谓闭水试验,也是也叫蓄水试验,要放满水,水要有足够容积。
蓄水试验的蓄水深度应不小于20mm,蓄水高度一般为300-400mm,蓄水时间为48小时,水面无明显下降为合格。
一般在屋面、卫生间或有防水要求的房间做此试验。
蓄水试验的前期每1小时应到楼下检查一次,后期每2—3小时到楼下检查一次。
若发现漏水情况,应立即停止蓄水试验,重新进行防水层完善处理,处理合格后再进行蓄水试验。
闭水实验5步走,防水检查不能漏。
闭水实验是检测家居装修防水效果是否合格的家装实验。
分为以下几个步骤:
1:等防水涂层彻底干透(一般为48小时)后,才可以进行闭水实验。
2:闭水实验顾名思义就是要将水的排泄口堵死,检查是否渗水。
具体做法就是将所有下水管道堵塞住,门口处用雨水泥或腻子粉堆高,挡住外流的水。
3:准备工作做好后,就要开始放水了,让空间水积存3cm到5cm,然后对初始水位进行标记。
4.水放好后,静待24小时,然后观察水位是否下降,楼下是否渗水。
若没有渗水现象,说明地面防水做的很成功。
5:轻质墙体须做淋水试验,
用水管在墙面自上而下不间断喷淋3分钟,4小时以后观察墙体的另一侧是否会出现渗透现象,如果无渗透可认为防水施工验收合格。
闭水试验的前期每1小时应到楼下检查一次,后期每2—3小时到楼下检查一次。
若发现漏水情况,应立即停止闭水试验,重新进行防水层完善处理,处理合格后再进行闭水试验。
闭水试验

闭水试验闭水实验也叫蓄水试验,要放满水,水要有足够容积。
蓄水试验的蓄水深度应不小于20mm,蓄水高度一般为30-100mm,蓄水时间为24小时,水面无明显下降为合格。
一般在屋面、卫生间或有防水要求的房间做此试验。
蓄水试验的前期每1小时应到楼下检查一次,后期每2—3小时到楼下检查一次。
若发现漏水情况,应立即停止蓄水试验,重新进行防水层完善处理,处理合格后再进行蓄水试验。
中文名:闭水实验外文名:closed water test别名:满水试验蓄水时间:48小时以上注水次数:分三次进行检测精确度:水位测读精度0.1mm分享试验条件对于污水管道,按照市政施工规程要求,必须在回填前做闭水试验。
闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下游管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。
适用范围1)污水管道2)雨污水合流管道3)倒虹吸管4)其他设计要求闭水的管道试验过程在具备了闭水条件后,即可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上游井口高度。
注水过程应检查管堵、管道、井身,无漏水和严重渗水,在浸泡管和井1~2天进行闭水试验;2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。
3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L),公式中Q---每km管道每d的渗水量q---闭水管道30分钟的渗水量L---闭水管段长度当Q≤允许渗水量时,试验即为合格。
水池闭水试验

水池闭水试验水池施工全部完成后,待砼强度达到100%后进行满水试验。
按照《给水排水构筑物施工及验收规范GBJ141-90》要求进行满水试验。
(但雨天时,不做满水试验涌水量的测定)2.6.1充水1)在水池达到设计强度后,一般应分三次进行充水试验。
第一次充水高度为设计水深的;第二次为;第三次将水池注水至设计水位。
2)充水水位上升速度不宜超过2m/h,相邻两次充水的间隔时间,不应小于24小时。
3)每次充水宜测读24小时的水位下降值,计算渗水量,在充水过程中和充水后,应对水池作外观检查。
当发现渗水量过大时,应停止充水。
待作出处理后方可继续充水。
2.6.2水位观测1)充水时的水位可用水位标尺测定。
2)充水至设计水深进行渗水量测定时,应采用水位测针测定水位。
水位测针的读数精度应达。
3)充水至设计水深后至开始进行渗水量测定的间隔时间,应不少于24h。
4)测该水位的初读数与末读数之间的间隔时间应为24小时。
5)连续测量的时间可依实际情况而定,如第一天测定的渗水量逐渐减少,可延长观测。
2.6.3蒸发量测定1)现场测定蒸发量可采用直径约为50cm,高约30cm的敞口钢板水箱,并设有测定水位的测针。
水箱应检验,不得渗漏。
2)水箱应固定在水池中,水箱中充水深度可在20cm左右。
3)测定水池中水位的同时,测定水箱中的水位。
2.6.4水池渗水量的计算(略)(二)给排水、消防水系统工程1.工程概况本标段给排水包括:污水处理工程界区的消防水池和四方公司总排口区域的在线分析室的给排水组成。
2、给排水、消防系统工程施工方案2.1管道安装所有管道安装,在工序间歇或施工中断时,都应采取临时封堵措施封闭管道,以防杂物进入管道影响管道使用,并应注意防止管子发生碰撞。
所有管道安装应严格按设计要求进行,必须保证管道定位、标高、坡度的准确性。
管道焊接人员必须持证xx。
1)塑料类(包括钢塑、铝塑)管道承插粘接A.管道切割采用细齿锯。
切割好的管口,应垂直于管道轴线且平齐,无毛刺、飞边等现象。
满水试验方案

无锡市芦村污水处理厂四期工程生物池满水试验方案无锡市政建设集团有限公司二00九年六月生物池满水试验方案一、准备工作1、封堵漏口、缺陷修补生物池预留孔洞,在进行满水试验前先将其封堵严密,以免影响试验成果。
封堵时采用九五砖砌筑,1:3水泥砂浆抹面。
局部麻面、蜂窝、螺栓孔、预埋筋须在满水前修补、剔除处理。
2、蒸发水箱根据施工组织设计,制作一直径为50cm、高30cm的敞口钢质水箱,水箱内侧用强力胶粘结一段钢卷尺,刻度朝向水箱内侧,以便观察。
3、池内清理施工时池内留有许多钢管、扣件、木模板部件、泡沫及混凝土碎屑等,试验前需将其清理干净,尤其是木质模板。
4、设备准备本单体满水试验及沉降观测共需10寸潜水泵3台(两用一备),s1水准仪两架、照明灯具四套(碘钨灯)、手电筒备用。
5、试水水源池体满水试验所用水需无臭低色度、酸碱度适中、无重金属污染,无油污不影响清水砼表面。
考虑到满水试验用水量相对较大,拟采用厂区围墙外侧河流中的水,为满足闭水试验用水需要,在引入水源处,采用拉网过滤,把河草及水面垃圾清除在外。
二、满水试验因满水试验所需要水量较大,两个池体须水量121199.81M3,生物池两池体进行满水试验,注水先从西池,后经850的中隔墙上的预留洞(DN600)流入东池。
具体实施见后附图。
(一)、充水1)向水池内充水分三次进行,第一次充水水深3米(施工缝以上40CM处),标高1.30米;第二次充水水深2米,至标高3.30米,第三次充水至标高5.30米,水深2米。
2)充水时上升速度保持2m /d(第一次为1m /d),第一次充水完成后,检查底板抗渗质量及施工缝处的抗渗质量,确认无明显渗漏后再进行后续充水,相临两次充水时间不小于24H,下一级充水时间应在水池平均沉降速度小于5mm/d以后进行(用水准仪观测,并在四个方向上标点)。
3)每次充水测读24H水位下降值,计算渗水量,再充水过程中和充水以后项目部将组织专职人员对水池外观进行检查试验情况,并在洇水处做好标记,方便以后修补。
闭水试验的标准-概述说明以及解释

闭水试验的标准-概述说明以及解释1.引言1.1 概述闭水试验是指在特定环境下对物体进行封闭测试,以评估其在水下或水中的性能和表现。
该试验通常用于测试各种设备、器材或材料在水下工作或水中运行时的可靠性和安全性,以确保其在实际应用中能够正常工作并符合相关标准。
闭水试验的标准主要包括各种实验设备的规范、试验参数的设定、试验方法的执行以及试验结果的分析和评估等内容。
通过严格的闭水试验,可以有效地评估物体在水下环境中的性能特点,为其后续的应用提供参考依据。
本文将介绍闭水试验的定义、意义和过程,旨在帮助读者更全面地了解闭水试验的标准要求和实施流程,进而推动闭水试验在相关领域的规范化和标准化发展。
1.2 文章结构本文主要分为引言、正文和结论三个部分。
在引言部分,将对闭水试验进行概述,并介绍文章的结构和目的。
正文部分将详细探讨闭水试验的定义、意义和过程。
最后在结论部分,将总结闭水试验的重要性、应用领域和发展趋势。
通过这样的结构安排,读者可以系统地了解闭水试验的标准,从而更好地理解和应用该项试验。
1.3 目的闭水试验作为一种重要的实验方法,在不同领域具有广泛的应用。
本文的目的是探讨闭水试验的标准化问题,旨在建立完善的闭水试验标准,以确保实验结果的准确性和可比性。
通过明确闭水试验的定义、意义和过程,可以为相关领域的研究提供指导,推动闭水试验在科学研究和工程实践中的应用和发展。
同时,我们也希望能够增强人们对闭水试验的认识,促进闭水试验在不同领域的规范化和标准化,为科学研究和工程实践提供可靠的基础支撑。
2.正文2.1 闭水试验的定义闭水试验是一种用于测试设备或系统在水密性方面的特定试验方法。
在闭水试验中,设备或系统会被完全封闭并充满水,然后通过增加压力或其他方法来检测是否存在漏水现象。
闭水试验通常被用于检验管道、储罐、船舶等设备或结构的密封性能,以确保其在实际运行中不会因为漏水而导致安全事故或损失。
闭水试验的主要目的是验证设备或系统的密封性能是否符合设计要求,以及在实际使用中是否能够有效防止水或其他液体的泄漏。
水池闭水试验施工方案

兰州西部药谷产业园污水处理厂工程水池闭水试验施工方案编制:审核:审批:日期:甘肃第一安装工程有限公司兰州西部药谷产业园污水处理厂项目目录一、编制依据: (1)二、工程概况 (1)三、主要材料及要求 (1)四、闭水试验应具备条件 (2)五、闭水试验程序 (2)六、闭水试验方法 (3)七、渗水量计算 (5)八、闭水试验标准 (5)九、安全 (6)十、施工注意事项 (6)十一、满水试验记录表 (7)一、编制依据:《给排水构筑物施工及验收规范》(GB50141-2008)。
二、工程概况兰州西部药谷产业园污水处理厂位于兰州西部药谷产业园西区生产配套区,经十五路支路以西、北快速路以北的交汇处,污水处理厂占地42.9亩。
兰州西部药谷产业园污水处理厂共由23个单体,27座建构筑物,按功能分类如下:粗格栅及废水调节池1座(含事故池);废水预处理车间1座(含细格栅、旋流沉砂池、气浮池);预酸化池及废水提升泵房1座;UASB反应器4座(一体化设备);生活污水预处理间1座(含粗格栅、提升泵房、细格栅、旋流沉砂池);均质池1座;CASS反应池2座(东、西片区污废水各占1座);臭氧氧化池1座;曝气生物滤池2座(东、西片区污废水各占1座);滤布滤池1座;接触池1座;三、主要材料及要求1、大功率潜水泵、胶管:要用于闭水试验时抽水用;2、标尺:主要用于观察充水时水位变化情况;3、刻度尺;4、水位测针:由针体和针头两部分构成(在测针未到位之前暂时用游标卡尺测量);5、百分表;四、闭水试验应具备条件1、水池闭水试验应在下列条件下进行:1)池体的混凝土达到100%设计强度;2)现浇钢筋混凝土水池的防水层、防腐层施工以及回填土以前;2、水池闭水试验前,应做好下列准备工作:1)将池内清理干净,修补池内外的缺陷,临时封堵预留孔洞、预埋管口及进出水口等;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的铁皮箱;6)充水的水源采用清水并做好充水和放水系统的设施。
水池满水试验规定(闭水试验)

水池满水试验规定(闭水试验)构筑物满水试验的规定一、水池满水试验前的必备条件水池满水试验是水工构筑物的主要功能性试验,满水试验前必须具备以下条件:(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;(2)池内清理洁净,池内外缺陷修补完毕;(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;(5)砖砌池体防水层施工以后,石砌池体勾缝以后;(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:(7)池体抗浮稳定性满足设计要求;(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:(9)各项保证试验安全的措施已满足要求;(10)满足设计的其他特殊要求。
二、水池满水试验的准备(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm 的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求(一)池内注水1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
(二)水位观测1.利用水位标尺测针观测、记录注水时的水位值;2.注水至设计水深进行水量测定时,应采用水位测针测定水位。
闭水试验规范要求

闭水试验规范要求
闭水试验是水工结构物的一种重要检测方法,它可以有效地检查工程的结构状况。
为了保证闭水试验的准确性,应当遵循一定的标准和规范。
在进行闭水试验前,需要检查工程的施工质量,确保工程的结构完整性。
其次,表面结构的强度和密实度,以及水工结构物的完整性等应当得到满足。
同时,要求水渗、水泵和水闸等水工设施可以正常运行,并且可以满足闭水试验的要求。
在闭水试验过程中,应当按照一定的先后顺序,一步一步完成闭水试验,以确保试验的准确性。
首先,需要关闭水闸,确保水位在设定的高度,同时注意查看水位是否保持稳定;其次,要检查水工结构物的变形情况,以及渗水情况;最后,根据闭水试验的结果,及时调整水位,确保工程结构的安全性。
为了确保闭水试验的准确性,应当严格按照一定的标准和规范进行闭水试验,以保证工程结构的安全性。
排水管道闭水试验

排水管道闭水试验
1、试验管段灌满水后浸泡时间不应少于24小时。
2、管道闭水试验时,试验管段应符合下列规定。
(1)管道及检查井外观质量已验收合格。
(2)管道未回填土且沟槽内无积水。
(3)全部预留孔应封堵,不得渗水。
(4)管道两端堵板承载力经核算应大于水压力的合力;除预留进水管外,应封堵坚固,不得渗水。
3、管道闭水试验应符合下列规定
(1)当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游设计水头加2米。
(2)试验水头小于10米,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
4、当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得小于30min。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
构筑物满水试验的规定
一、水池满水试验前的必备条件
水池满水试验是水工构筑物的主要功能性试验,满水试验前必须
具备以下条件:
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;
(2)池内清理洁净,池内外缺陷修补完毕;
(3)现浇钢筋混凝土池体的防水层、防腐层施工之前;
(4)装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;
(5)砖砌池体防水层施工以后,石砌池体勾缝以后;
(6)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力:
(7)池体抗浮稳定性满足设计要求;
(8)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏:
(9)各项保证试验安全的措施已满足要求;
(10)满足设计的其他特殊要求。
二、水池满水试验的准备
(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺;标定水位测针。
(4)准备现场测定蒸发量的设备。
一般采用严密不渗,直径500mm,高300mm的敞口钢板水箱,并设水位测针,注水深200mm。
将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,至测量记录池体各观测点初始高程。
三、水池满水试验要求
(一)池内注水
1.向池内注水宜分3次进行,每次注水为设计水深的l/3。
对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
2.注水时水位上升速度不宜超过2m/d。
相邻两次注水的间隔时间不应小于24h。
3.每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查。
当发现渗水量过大时,应停止注水。
待作出妥善处理后方可继续注水。
4.当设计单位有特殊要求时,应按设计要求执行。
(二)水位观测
1.利用水位标尺测针观测、记录注水时的水位值;
2.注水至设计水深进行水量测定时,应采用水位测针测定水位。
水位测针的读数精确度应达l/10mm;
3。
注水至设计水深24h后,开始测读水位测针的初读数;
4.测读水位的初读数与末读数之间的间隔时间应不少于24h;
5.测定时间必须连续。
测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。
延长观测的时间应在渗水量符合标准时止。
(三)蒸发量测定
1.池体有盖时可不测,蒸发量忽略不计。
2.池体无盖时,须作蒸发量测定。
①现场测定蒸发量的设备,可采用直径约为50㎝,高约30㎝的敞口水箱,并设有测定水位的测针。
水箱应检验,不得渗漏。
②水箱应固定在水池中,水箱中充水深度可在20㎝左右。
3.每次测定水池中水位时,同时测定水箱中蒸发量水位。
四、水池的渗水量按下式计算:
A1
q= —〔(E1-E2)-(e1-e2)〕
A2
式中:q渗水量(L/㎡.d);
A1 水池的水面面积(㎡);
A2 水池的浸湿总面积(㎡);
E1 水池中水位测针的初读数,即初读数(㎜);
E2 测读E1后24h水池中水位测针末的读数,即未读数(㎜);
e1 测读E1时水箱中水位测针的读数(㎜);
e2 测读E2时水箱中水位测针的读数(㎜)。
注:①当连续观测时,前次的E2、e2,即为下次的E1、e1。
②雨天时,不做滿水试验渗水量的测定。
③按上式计算结果,渗水量如超过规定标准,应经检查,处理后重新进行测定。
水池满水试验记录
试验表36。
