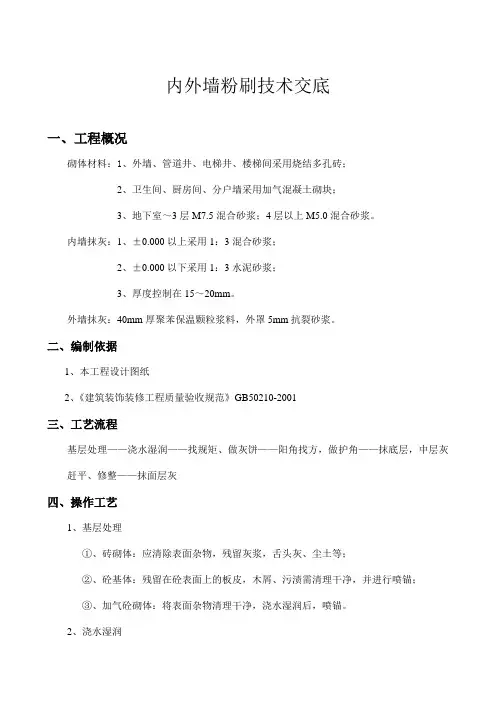

内外墙粉刷技术交底一、工程概况砌体材料:1、外墙、管道井、电梯井、楼梯间采用烧结多孔砖;2、卫生间、厨房间、分户墙采用加气混凝土砌块;3、地下室~3层M7.5混合砂浆;4层以上M5.0混合砂浆。

内墙抹灰:1、±0.000以上采用1:3混合砂浆;2、±0.000以下采用1:3水泥砂浆;3、厚度控制在15~20mm。

外墙抹灰:40mm厚聚苯保温颗粒浆料,外罩5mm抗裂砂浆。

二、编制依据1、本工程设计图纸2、《建筑装饰装修工程质量验收规范》GB50210-2001三、工艺流程基层处理——浇水湿润——找规矩、做灰饼——阳角找方,做护角——抹底层,中层灰赶平、修整——抹面层灰四、操作工艺1、基层处理①、砖砌体:应清除表面杂物,残留灰浆,舌头灰、尘土等;②、砼基体:残留在砼表面上的板皮,木屑、污渍需清理干净,并进行喷锚;③、加气砼砌体:将表面杂物清理干净,浇水湿润后,喷锚。

2、浇水湿润一般在抹灰前一天,自上而下浇水湿润,每天宜浇2次。

3、找规矩,做灰饼用托线板检查墙面平整、垂直度,确定抹灰厚度,一般最薄处不小于7mm,然后在墙面高2m左右,距两边阳角100~200mm处各做一个50 mm×50mm灰饼,然后用托线板挂垂直线在墙面上下各补做两个灰饼,再拉模线,沿线每隔1.2~1.5m补做灰饼。

4、阳角找方,做灰饼室内墙面、柱面和门洞口的阳角用1:2水泥砂浆护角,每侧宽度不小于50mm,护角厚度与灰饼齐平,待砂浆稍干时抹成小圆角。

5、抹底层、中层灰喷浆打底完成后,浇水养护至砂浆凝固,用手掰不动时,开始抹灰,先抹一层薄灰,要求将基体抹严。

抹时用力压实,使砂浆剂入的小缝隙内,接着分层装档,抹与灰饼平。

用铝合金刮找平整。

木抹子搓毛,然后全面检查底灰是否平整,阴阳角是否方直、整洁。

6、抹面层灰应在底灰六、七成干时,抹面层灰,应两遍成活,厚度约为2mm,抹平后进行赶实压光,压时需掌握火候,不得出现水纹。

内外墙粉刷工程技术交底

内外墙粉刷工程技术交底

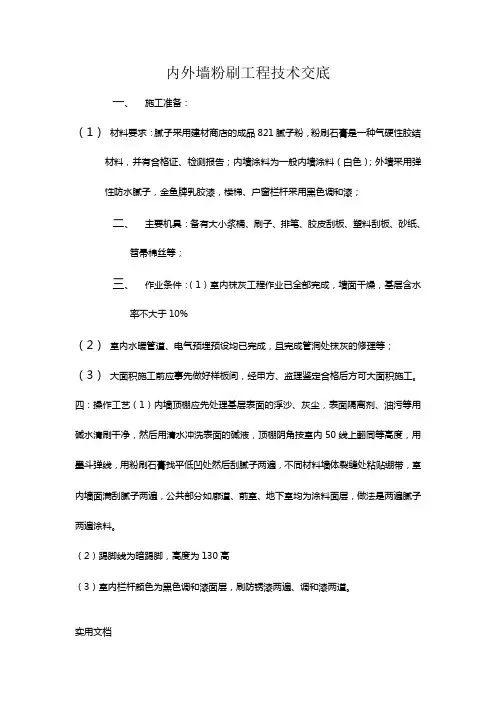

内外墙粉刷工程技术交底一、施工准备:(1)材料要求:腻子采用建材商店的成品821腻子粉,粉刷石膏是一种气硬性胶结材料,并有合格证、检测报告;内墙涂料为一般内墙涂料(白色);外墙采用弹性防水腻子,金鱼牌乳胶漆,楼梯、户窗栏杆采用黑色调和漆;二、主要机具:备有大小浆桶、刷子、排笔、胶皮刮板、塑料刮板、砂纸、笤帚棉丝等;三、作业条件:(1)室内抹灰工程作业已全部完成,墙面干燥,基层含水率不大于10%(2)室内水暖管道、电气预埋预设均已完成,且完成管洞处抹灰的修理等;(3)大面积施工前应事先做好样板间,经甲方、监理鉴定合格后方可大面积施工。

四:操作工艺(1)内墙顶棚应先处理基层表面的浮沙、灰尘,表面隔离剂、油污等用碱水清刷干净,然后用清水冲洗表面的碱液,顶棚阴角按室内50线上翻同等高度,用墨斗弹线,用粉刷石膏找平低凹处然后刮腻子两遍,不同材料墙体裂缝处粘贴绷带,室内墙面满刮腻子两遍,公共部分如廊道、前室、地下室均为涂料面层,做法是两遍腻子两遍涂料。

(2)踢脚线为暗踢脚,高度为130高(3)室内栏杆颜色为黑色调和漆面层,刷防锈漆两遍、调和漆两道。

实用文档(4)外墙刮第一遍腻子时先清理基层表面尘土、浮沙,窗口处预留20----30毫米留量以备打密封胶,刮腻子时遇空调洞处套同圆的pvc管套圆,根据墙体基层的不同刮腻子的遍数也不同,一般为二到三遍;最后一遍腻子完成必须经甲方验收合格才可以刷底漆,待底漆干后刷至少两遍以上乳胶漆,涂料颜色见效果图。

五:质量标准:刷浆的品种、质量等级、图案与颜色,必须符合设计和选定样品的要求及有关标准的规定。

刷涂工程严禁起皮、掉粉、漏底和透底。

施工时应注意反碱、咬色,刷纹在1.5米正视墙面均匀、刷纹通顺。

注意流坠、疙瘩、溅沫;颜色应一致;分色线应平直,偏差不大于2毫米(用五米小线检查)。

外墙分格线、滴水条内不得有杂物,六:成品保护:不能污染门窗、油漆、上下水管、灯具等。

已完成的刷浆成品应做好成品保护工作,防止其它工序对产品的污染和埙坏,刷浆前应对已完成的地面面层进行保护,严防落浆造成污染。

内外墙粉刷技术交底

内外墙粉刷技术交底

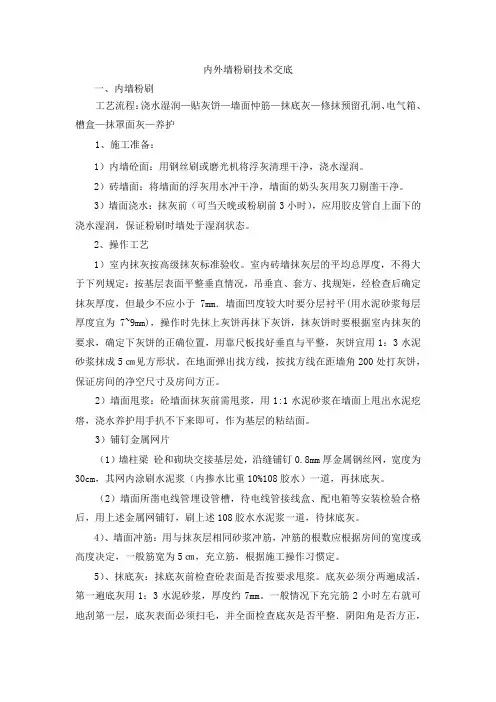

内外墙粉刷技术交底一、内墙粉刷工艺流程:浇水湿润—贴灰饼—墙面忡筋—抹底灰—修抹预留孔洞、电气箱、槽盒—抹罩面灰—养护1、施工准备:1)内墙砼面:用钢丝刷或磨光机将浮灰清理干净,浇水湿润。

2)砖墙面:将墙面的浮灰用水冲干净,墙面的奶头灰用灰刀剔凿干净。

3)墙面浇水:抹灰前(可当天晚或粉刷前3小时),应用胶皮管自上面下的浇水湿润,保证粉刷时墙处于湿润状态。

2、操作工艺1)室内抹灰按高级抹灰标准验收。

室内砖墙抹灰层的平均总厚度,不得大于下列规定:按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm.墙面凹度较大时要分层衬平(用水泥砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹下灰饼,抹灰饼时要根据室内抹灰的要求,确定下灰饼的正确位置,用靠尺板找好垂直与平整,灰饼宜用1:3水泥砂浆抹成5㎝见方形状。

在地面弹出找方线,按找方线在距墙角200处打灰饼,保证房间的净空尺寸及房间方正。

2)墙面甩浆:砼墙面抹灰前需甩浆,用1:1水泥砂浆在墙面上甩出水泥疙瘩,浇水养护用手扒不下来即可,作为基层的粘结面。

3)铺钉金属网片(1)墙柱梁砼和砌块交接基层处,沿缝铺钉0.8mm厚金属钢丝网,宽度为30cm,其网内涂刷水泥浆(内掺水比重10%108胶水)一道,再抹底灰。

(2)墙面所凿电线管埋设管槽,待电线管接线盒、配电箱等安装检验合格后,用上述金属网铺钉,刷上述108胶水水泥浆一道,待抹底灰。

4)、墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5㎝,充立筋,根据施工操作习惯定。

5)、抹底灰:抺底灰前检查砼表面是否按要求甩浆。

底灰必须分两遍成活,第一遍底灰用1:3水泥砂浆,厚度约7mm。

一般情况下充完筋2小时左右就可地刮第一层,底灰表面必须扫毛,并全面检查底灰是否平整.阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。

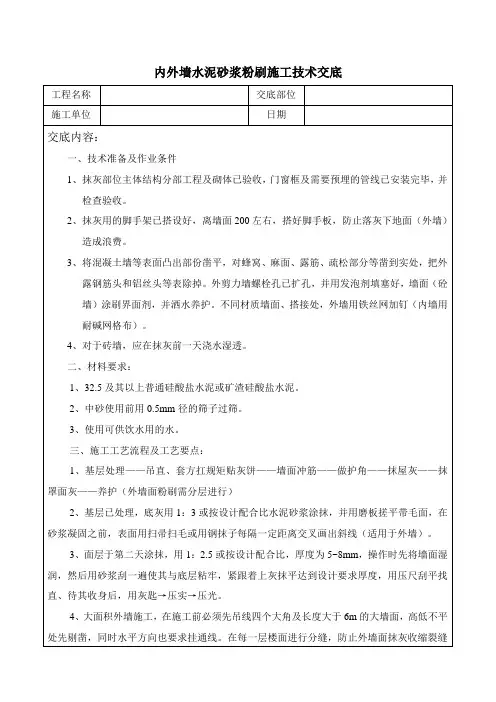

内外墙水泥砂浆粉刷施工技术交底1

内外墙水泥砂浆粉刷施工技术交底1
四、应注意的质量问题:
1、粘结不牢,空鼓、裂缝是墙面(特别是砼墙面)最为常见通病之一,主要原因是基层清扫不干净,用水冲刷,湿润不够,基层涂刷界面剂强度不够,养护不到位所产生的质量问题。由于砂浆在强度增长,硬化过程,自身产生不均匀的收缩应力。形成干缩裂缝。改进加强措施,做好基层墙面毛化处理(界面剂要配用粗砂,不得加水,涂刷均匀,加强洒水养护,最少需5天以上)(界面剂配合比详材料说明书)增加粘结作用,减少砂浆的收缩应力。
内外墙水泥砂浆粉刷施工技术交底
工程名称
交底部位
施工单位
日期
交底内容:
一、技术准备及作业条件
1、抹灰部位主体结构分部工程及砌体已验收,门窗框及需要预埋的管线已安装完毕,并检查验收。
2、抹灰用的脚手架已搭设好,离墙面200左右,搭好脚手板,防止落灰下地面(外墙)造成浪费。
3、将混凝土墙等表面凸出部份凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,把外露钢筋头和铝丝头等表除掉。外剪力墙螺栓孔已扩孔,并用发泡剂填塞好,墙面(砼墙)涂刷界面剂,并洒水养护。不同材质墙面、搭接处,外墙用铁丝网加钉(内墙用耐碱网格布)。
4、对于砖墙,应在抹灰前一天浇水湿透。
二、材料要求:
1、32.5及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、中砂使用前用0.5mm径的筛子过筛。
3、使用可供饮水用的水。
三、施工工艺流程及工艺要点:
1、基层处理——吊直、套方扛规矩贴灰饼——墙面冲筋——做护角——抹屋灰——抹罩面灰——养护(外墙面粉刷需分层进行)
4、大面积外墙施工,在施工前必须先吊线四个大角及长度大于6m的大墙面,高低不平处先剔凿,同时水平方向也要求挂通线。在每一层楼面进行分缝,防止外墙面抹灰收缩裂缝(外窗框与墙体间缝隙一定要在大面积抹前填堵好,防止空鼓渗水)。罩面抹灰时,用力要轻重一致,用抹子先圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹(特别是外墙涂料面)。

内外墙粉刷技术交底

内外墙粉刷技术交底

内外墙粉刷技术交底一、一般性交底内容:1、用小车运送红砖、砂浆时应注意稳定,进入吊笼应停放平稳,禁止车材料倾卸。

2、上下脚手架应走斜道,不准站在砖墙上进行砌砖抹灰、画线、清扫墙面等工作。

3、严格检查作业面附近的预留洞口、临边的封闭、防护设施,严禁在封闭不符合要求的预留洞口上作业。

4、砌砖抹灰使用工具应防止稳妥,斩砖时应面向墙内斩砖,严禁随意向下抛扔砖头等杂物。

5、脚手架上堆砖不得超重,同一个脚手板上操作人员不应超过2人,工作完毕后应清理干净。

6、在山墙砌完后应立即安防禀条或加临时支撑固定。

7、悬空作业应有牢靠的立足处。

8、墙身砌体高度超过地坪。

1.2m以上时,应搭设脚手架,在一层以上或高度超过4m时,采用里脚手架必须支搭安全网,采用外脚手架应设防护栏杆和挡脚板后方可砌筑。

9、砍砖时应面向内操作,注意碎砖跳出伤人。

10、用起重机吊砖要用砖笼,吊砂浆的料斗不能装的过满,吊件回转范围内不得有人停留。

二、技术交底:为了加强5#、8#楼抹灰期间的工程质量,统一两栋楼细部做法,确保工程质量。

外墙应清理基础墙面浮灰、油污、隔离剂及墙上杂物,确保工作的干净。

高出墙面砼,应先凿除、洗净。

墙面、柱面、剪力墙面应先浇水湿润后,满刷界面剂,界面剂刷完后,必须保养两次。

基层墙面外墙四角、洞口等处应先做灰饼保证墙面平整及垂直度和有关的规范要求。

雨棚,挑出构件,外窗边必须垂直做灰饼,保证里面效果一致,女儿墙上面两道线条作滴水线,第三道线作鹰嘴,阳台必须作两道清水线。

飘窗板及所有挑出构件,必须作滴水线,挑板,窗上口滴水线必须有横向拦水条。

玻化微珠颗粒粉刷层厚度30cm,只作外墙梁柱、剪力墙部位,玻化微珠应两次抹平,抹平后上铺钢丝网,搭接不得少于15cm(保温配合比0.8~1:1),拌制料需在2小时内用完,不得加水再次拌制使用。

施工过程:基层清理→界面剂→玻化微珠→钢丝网→抗裂砂浆→水泥砂浆底糙→保温部位满贴玻纤网→贴分格条→1:2水泥砂浆面层。

内外墙粉刷技术交底

内外墙粉刷技术交底
5、保护好地漏、粪管等处不被堵塞。
6、门窗框上沾着的砂浆要及时清理干净。
7、外墙拆脚手前,要对饰面进行全面检查,发现有空壳和脱落的要及时找补,墙面严重污染的要清洗干净。拆脚手时,竹笆要向外掀起,以免脚手笆上的垃圾灰尘污染墙面。拆钢管脚手时,要防止钢管碰撞墙面墙角。
8、砂浆水平运输及垂直运输装在固定容器中,运输前将容器搽冼干净,不得溢洒。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
技术交底
工程名称
碧水栖庭二期住宅小区
施工单位
江苏龙坤建设工程有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
二、工艺流程:
1、外墙:基层处理→做灰饼→砼板墙采用20厚1:3水泥防水砂浆刮糙找平;其它墙面采用20厚1:3水泥砂浆刮糙找平(粉刷层中柱、梁、墙体交接处蒙加强网格布)→门、窗边护角
2、内墙:(1)顶层阁楼层:基层处理(喷浆)→满蒙钢丝网片→做灰饼→15厚1:1:4水泥混合砂浆二度(起居室、餐厅、卧室);15厚1:3水泥防水砂浆二度(卫生间。厨房)→门、窗边护角
(2)一至四层:基层处理(喷浆)→做灰饼→15厚1:1:4水泥混合砂浆二度(起居室、餐厅、卧室);15厚1:3水泥防水砂浆二度(卫生间。厨房)(粉刷层中柱、梁、墙体交接处蒙加强网格布)→门、窗边护角施工方法:
技术交底
工程名称
碧水栖庭二期住宅小区
施工单位
江苏原野建筑安装工程
有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
一、施工准备

内外墙粉刷技术交底

内外墙粉刷技术交底

内外墙粉饰技术交底和安全施工作业书本工程构造为框架结构,楼层墙体为填充墙。

原设计外墙面砖面层、砼女儿墙、阳台为粉饰压光、外涂饰面,现变更为外墙砂浆粉刷,刷气喷刷外涂。

内墙原图施工,石灰砂浆打底,石灰砂浆罩面。

批刮贰子、刷涂。

为了更好地符合设计施工要求,并达到施工质量规范规定,特在施工粉刷前作如下技术质量交底。

一、外墙设计技术规范规程1、外墙保温选用YT无机活性保温砂浆。

外墙外侧25,外墙内侧20.2、砖砌墙面为:⑴1:2.5水泥砂浆打底;⑵1:3水泥砂浆罩面,拉细线;⑶喷刷外墙涂料。

3、砼表面刷801胶浆一道,同时根据砂浆刮糙粉刷打底和罩面粉刷。

4、砖墙和构造柱接缝处、梁底、砖墙接缝处先行铺设22#—100钢丝网片一道,宽度为3000mm,砼面、砖面均为150mm。

5、外墙女儿墙、阳台砼栏板、线条,为1:2.5砂浆打底,罩面1:3水泥砂浆罩面压光,喷刷外涂。

6、粉刷厚度控制在20mm,打底厚度为8mm,罩面厚度为12mm。

二、外墙粉刷技术质量规范GB50210—2001,19—21页规程1、钢丝网片的铺设必须平伏、顺直,无穹曲现象,砖墙和砼面尺寸一致,美固钉参881胶水固定,美固钉胶粘尺寸不得大于20mm。

纵横距离过大会造成网片穹曲、不平伏等质量问题,并会造成开裂等后患。

2、各外墙角,阳台梁,阴角必须上下钢丝吊拉垂直线,垂直偏差不得超过5mm。

3、大阳角必须做大护角,1:2水泥砂浆施工。

大护角斜边与面罩面粉刷厚度不得少于8mm,避免罩面粉沙过薄造成开裂、空鼓、掉块。

4、楼层阳台梁的线条外口,在设计同一垂直面上,阳角扩角必须上下垂直,垂直偏差不得大于5mm。

梁根据尺寸大小粘贴灰饼尺寸间距易右800mm左右一只,且楼层间必须在同一垂直线上操作施工。

5、外墙灰饼制作。

待各阴阳角扩角、灰饼完成后拉麻线施工。

灰饼上下横距不得大于一直尺距离,左右间距同样,便于施工粉刷收刮是平整度。

6、墙面灰饼门窗洞口的制作。

内外墙粉刷技术交底

内外墙粉刷技术交底

内外墙粉刷技术交底一、工程概述本工程为_____,位于_____,建筑总面积为_____平方米。

内外墙粉刷是建筑装饰工程中的重要环节,直接影响到建筑物的外观质量和使用寿命。

为确保内外墙粉刷工程的质量,特进行本次技术交底。

二、施工准备1、材料准备(1)水泥:采用_____标号的普通硅酸盐水泥,应有出厂合格证及复试报告。

(2)砂:中砂,使用前应过筛,含泥量不大于_____%。

(3)石灰膏:熟化时间不少于_____天,不得含有未熟化的颗粒和杂质。

(4)其他材料:如界面剂、纤维网等,应符合设计要求和相关标准。

2、主要机具(1)砂浆搅拌机、手推车、铁锹、筛子等。

(2)托灰板、抹子、刮杠、靠尺、线坠等。

3、作业条件(1)主体结构已验收合格,门窗框已安装完毕,并经检查合格。

(2)将墙面上的灰尘、污垢、油渍等清理干净,并提前浇水湿润。

(3)不同材料基体交接处应铺设钢丝网,每边搭接长度不小于_____mm。

三、工艺流程1、基层处理(1)将墙面上的凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用_____水泥砂浆分层补平。

(2)对于光滑的混凝土墙面,应进行凿毛处理或涂刷界面剂。

2、吊垂直、套方、找规矩分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰层控制线。

3、抹底层砂浆(1)底层砂浆一般为_____水泥砂浆,厚度为_____mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。

(2)底层砂浆抹完后,应进行养护,待其强度达到_____MPa 后,方可进行下一道工序。

4、抹中层砂浆(1)中层砂浆一般为_____水泥砂浆,厚度为_____mm,应在底层砂浆凝固后进行。

(2)中层砂浆抹完后,应用大杠刮平,并用木抹子搓平,使其表面平整、垂直。

5、抹面层砂浆(1)面层砂浆一般为_____水泥砂浆或_____混合砂浆,厚度为_____mm。

(2)抹面层砂浆时,应先将墙面湿润,然后抹面层砂浆,并用铁抹子压光。

内外墙粉刷技术交底

内外墙粉刷技术交底

交底部位装 饰工序名称8#~12#楼主楼内外墙抹灰交底提要:墙面清理、墙面湿润、护角、打饼、分层粉刷、清理、养护等10、外围小构件抹灰:外围阳台梁、砖垛、邻近飘窗板、空调板抹灰时必须用水平线控制,保证抹完灰后截面尺寸相同。

11、滴水:建筑物外露明梁的底面(雨蓬板、飘窗板、空调板)要做滴水处理,采用滴水线时,滴水线宽50mm ,厚10mm 。

12、楼梯楼梯踏步在基层清理完做面层同时,在踏步阳角处压入成品钢护角做保护;踏步做完后高度,宽度必须一至。

板背面原则上不抹灰,修补后直接上腻子。

13、清理:墙面抹灰完成时,应对砂浆盖住的线合等进行清理。

抹灰时应根据工程量拌制砂浆,尽量不留过多砂浆。

及时做到工完场清,铲除墙角根部、水管、线盒周边砂浆及成堆砂浆块;将落地灰清扫成堆,及时过筛,留作砌体砂浆使用 14、养护:抹灰层达到一定强度后需要进行养护7天,保证其表面不产生裂纹。

四、质量标准 1.主控项目(1) 抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。

检验方法:检查施工记录。

(2) 一般抹灰所用材料的品种和性能应符合设计要求。

水泥的凝结时间和安定性复验应合格。

砂浆的配合比应符合设计要求。

检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。

(3) 抹灰工程应分层进行。

当抹灰总厚度大于或等于35mm 时,应采取加强措施。

不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm 。

检验方法:检查隐蔽工程验收记录和施工记录。

(4) 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。

检验方法:观察;用小锤轻击检查;检查施工记录。

2.一般项目(1)表面质量应符合下列规定:( 1)抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。

钢筋混凝土楼梯板30-50mm厚水泥砂浆面层,做护角保护AA 30-50mm厚。

内外墙粉刷技术交底

内外墙粉刷技术交底
6、抹底层灰:先提前堵好安装管线线盒,防止污染。必须在喷浆后方可施工(48小时后为宜),墙体结合部位采取加强措施,挂钢丝网,抹灰时砂浆要挤入钢丝网的缝隙中。分层抹灰,在前一层凝固后再抹下一层(隔一天),每层厚度不超过1cm。用2m铝合金杆子找平木抹子搓毛,后全面检查底子灰是否平整、垂直、阴阳角、墙与顶棚交接处是否方正。抹灰后及时将落地灰清理干净。抹窗企口前,应在内墙底子灰抹好后,从里边量出10cm贴企口条在外窗口已抹好的洞口。提前检查外窗口抹灰是否方正。
9
有保温处外墙
基层处理→喷浆→12厚RP15预拌砂浆找平,掺5%防水剂→8厚RP15预→喷浆→12厚RP15预拌砂浆找平,掺5%防水剂→8厚RP15预拌砂浆结面
三、施工流程
基层处理→吊垂直、套方找房间方正、找规矩、做灰饼→灰饼验收→钉钢丝网(不同墙体交接处\安装线槽处)→钢丝网验收→隔夜喷水润湿→喷浆→喷浆验收→做护角→隔夜喷水润湿→副框安装验收→窗边塞缝及防水验收→基层抹灰→基层抹灰验收→面层抹灰→面层抹灰验收→养护(一天2次,共7天)
5
住宅起居室、卧室、餐厅、书房
基层墙体→15厚RP10砂浆(两遍)(首层、顶层网格布)
6
住宅厨房、卫生间
基层墙体湿润→喷浆→10厚RP15预拌砂浆粉刷→8厚RP15预拌砂浆结面拉毛,100g/m铺玻纤网格布
7
管道井
基层墙体→10厚RP10预拌刮糙层
8
地上配电房
基层墙体→喷浆→满贴防辐射钢丝网→10厚RP10混合砂浆刮糙层→8厚RP5RP10混合砂浆结面
(4)工程质量的允许偏差和检验方法应符合下表规定:
允许偏差和检查方法
项次
项目
(mm)
检查方法
1
立面垂直度
3

粉刷内外墙技术交底

粉刷内外墙技术交底
技术交底记录
工程名称:万科云鹭湾Ⅱ-7地块编号:
工程部位
主体
交底日期
施工单位
宁波建工
分项工程名称
粉刷
交底提要
内墙水泥砂灰粉刷
交底内容:
一、基层处理
1.清理墙面所有杂物,用钢丝板刷将构造柱上双面胶,清除干净。用自来水将墙面、板、柱面进行冲洗和湿润,预先进行喷浆处理。
2.粉刷前检查所有穿墙洞口是否封堵到位,有遗漏或堵塞不到位及时补上。
工程部位
主体
交底日期
施工单位
宁波建工
分项工程名称
粉刷
交底提要
屋面施工
交底内容:
一.作业条件:
1.女儿墙及楼梯间(出屋面部分)施工完毕后,砌筑及抹灰的施工施工完毕。
2.防水层的基础要求:在转角处均应做成R>100mm 的圆弧,避免出现直角。
二.施工工艺:
基层处理→1.5厚JS→加气砼找坡→水泥砂浆找平层→防水卷材施工→挤塑板铺设→无纺纤维布 →C20细石混凝土保护层。
粉刷
交底提要
外墙粉刷
交底内容:
一、基层处理
1.清理墙面所有杂物,用钢丝板刷将构造柱上双面胶,清除干净。用自来水将墙面、板、柱面进行冲洗和湿润,预先进行喷浆处理。
2.粉刷前检查所有穿墙洞口是否封堵到位,有遗漏或堵塞不到位及时补上。
3.检查窗口位置是否正确,检查外墙的垂直度和平整度如有偏差太大及时向项目部反应。
排水沟等找坡处用加气砼按弹好的找坡线找好流水坡、最薄处30厚按照向雨水落水口3%放坡,并根据跨度和屋面分水线的位置,屋面上采用拉线的方法,测定设置灰饼(2m*2m/点,用1:2水泥砂浆打点做灰饼)。表面用长刮杠根据灰饼刮平,刮平应及时、迅速、平整。

内外墙粉刷技术交底

内外墙粉刷技术交底

内外墙粉刷技术交底内外墙粉刷技术交底1. 前期准备工作:1.1 清洁表面:墙面在粉刷前应清洁干净,去除灰尘,浮灰等杂质。

1.2 掉漆表面:墙面上如果有掉漆现象,应使用刷子或铲子等工具将掉漆的部位刮掉,并用砂纸打磨平滑。

1.3 修补表面:在墙面上存在裂缝、凹陷等缺陷时,应先用沙子、水泥等材料进行修补,抹平。

1.4 防护措施:在粉刷前应对周边环境进行防护措施,以避免粉刷材料污染环境,如用塑料布覆盖地面等。

2. 粉刷前的涂料选择:2.1 内墙涂料选择:内墙涂料应选用环保无异味、易清洗、防污染、色彩鲜艳的涂料,建议使用水性涂料,如乳胶漆等。

2.2 外墙涂料选择:外墙涂料应选用防水、防腐、耐候、耐撞击、色彩稳定的涂料,建议使用耐候性乳胶漆、氟碳漆、硅藻酸涂料等。

3. 粉刷技巧:3.1 内墙粉刷技巧:3.1.1 手法:从上到下依次进行,先涂天花板,再涂墙壁,最后刷底部。

3.1.2 涂抹:应采用均匀涂抹的手法,每次涂抹应大致对称、均匀,不留空隙、不滴漏。

3.1.3 涂料厚度:每次涂料的厚度不宜过厚,不宜连续涂刷过多次数。

3.2 外墙粉刷技巧:3.2.1 手法:从上到下依次进行,先涂栋梁、窗帘、翘角,再涂立面墙和顶面,最后涂底面。

3.2.2 涂抹:应采用渐进式涂抹的手法,从一侧到另一侧逐渐上升,不能重叠涂刷。

3.2.3 涂料厚度:每次涂料的厚度不宜过厚,不宜连续涂刷过多次数。

4. 粉刷后的处理:4.1 粉刷结束后要及时清理工具,以免沉淀在工具上的油漆影响工具的使用。

4.2 涂料干燥后,应检查是否存在漏刷、未涂面等问题,及时补涂。

4.3 在涂刷过程中,如发现粉刷不均匀,应及时处理整理,以保持内外墙整洁美观。

总结:内外墙粉刷技术交底是装修工程中不可少的一个环节,正确的粉刷技术可以提高工程的品质和效果。

作为装修工的我们应该熟悉内外墙涂料选择的原则、掌握粉刷技巧及后处理措施,不断提高自己的技术水平,才能保证施工质量和客户的满意度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
2、内墙:(1)顶层阁楼层:基层处理(喷浆)→满蒙钢丝网片→做灰饼→15厚1:1:4水泥混合砂浆二度(起居室、餐厅、卧室);15厚1:3水泥防水砂浆二度(卫生间。厨房)→门、窗边护角
(2)一至四层:基层处理(喷浆)→做灰饼→15厚1:1:4水泥混合砂浆二度(起居室、餐厅、卧室);15厚1:3水泥防水砂浆二度(卫生间。厨房)(粉刷层中柱、梁、墙体交接处蒙加强网格布)→门、窗边护角施工方法:
4、管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;
电线管、消防栓、配电箱安装完毕,并将背后露明部分钉好钢丝网;密集管道背后的墙面抹灰,宜在管道安装前进行,抹灰面接槎顺平;穿墙套管内侧采用发泡剂堵实,外侧采用防水砂浆堵20厚;不同材料基体交接处必须铺设抗裂纤网,与各基体间的搭接宽度不小于150MM。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
技术交底TJ1.5
工程名称
碧水栖庭二期住宅小区
施工单位
江苏龙坤建设工程有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
二、工艺流程:
1、外墙:基层处理→做灰饼→砼板墙采用20厚1:3水泥防水砂浆刮糙找平;其它墙面采用20厚1:3水泥砂浆刮糙找平(粉刷层中柱、梁、墙体交接处蒙加强网格布)→门、窗边护角
交底内容:
1、推小车或搬运物料时,不得碰撞墙角、门框等。压尺和铁铲等工具不要靠在刚完成抹灰的墙面上。
2、拆除脚手架时要注意轻拆轻放,不得撞坏门窗和墙面。
3、保护好墙上已安装的配件、窗帘钩(罩)、电线槽盒等室内设施,对被砂浆粘上、污染的要及时清刷干净,特别是粘在门窗上的砂浆要及时清理干净。
4、抹灰层凝结硬化前,要防止水冲、挤压,以保证有足够强度,不发生空壳裂纹现象。
(二)内墙
1、基层处理:见施工准备。
2、做灰饼:根据抹灰等级及基层面的平整、垂直度来决定灰饼的厚度,在墙面的四角用1:2.5水泥砂浆,做4个40MM×40MM的灰饼,依次上下左右在同一平面上,间隔1.2-1.5M再做一个灰饼。
3、抹灰:第一层先抹10厚,用力压抹,不得漏抹,使基层缝道中充满砂浆,粘结牢固。等底层灰有7-8成干时即可抹第二层灰,第二层使抹灰厚度达到要求,使砂浆抹灰面均匀、平整、垂直,当第二层抹到一定面积后,即用硬刮尺边推边压刮抹灰面,刮平凸处,补平洼处,接搓处平齐。梁、柱、墙体交接处蒙加强网格布并用钢抹子初压一遍,稍收水后,再先横后竖将表面压光。水泥砂浆面层灰抹好后,常温下24h后即要喷水养护,养护不少于7d。
5、墙体表面的灰尘、污垢和油渍湿透。
6、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200-250MM,以利操作。
7、室内大面积施工前,先做样板间,经签定合格后 再大面积施工。
8、屋面防水工程完工前进行室内抹灰时,采取防护措施。
(一)外墙:

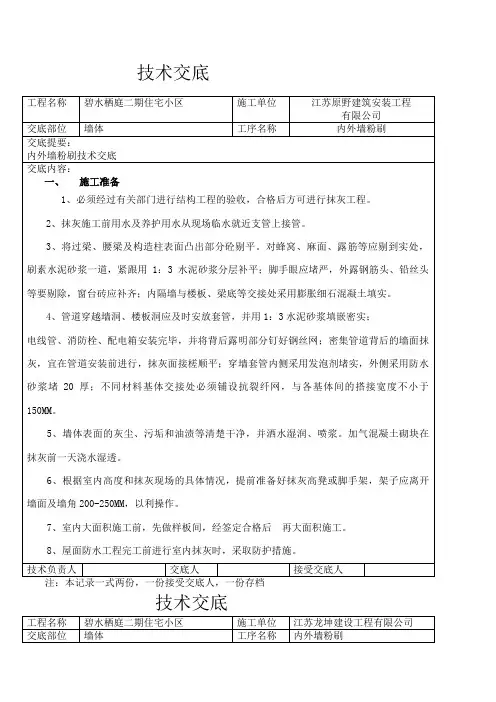

1、基层处理:见施工准备。
2、做灰饼:
墙面及四角竖向必须从顶层用大线锤吊全高垂直,并在墙面的阴阳角、门窗两侧以及凸出墙面的柱、垛等部位,根据垂直线,分层设点,用1:3水泥砂浆贴50MM×50MM灰饼。横向根据垂直线,以门窗口上下标高为标准,拉水平交圈通线,找直套方,贴好门窗口处灰饼,并采用防水水泥砂浆粉刷。
2、操作人员必须戴好安全帽,以防高空物体坠落伤人,严禁从脚手架上丢扔东西,操作中使用的工具要妥善放置,防止坠落伤人。
3、严禁在同一个立面上,上下垂直同时作业,施工作业面上的建筑垃圾要及时打扫清除。
4、脚手架上的材料、工具应分散堆放,不得超载。脚手板上不允许多人集中在一起操作,一块脚手板上不得超过二人集中操作。
9、严禁在地面上拌制砂浆及直接在地面上堆放砂浆。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
技术交底TJ1.5
工程名称
碧水栖庭二期住宅小区
施工单位
江苏龙坤建设工程有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
四、安全施工
1、作前必须仔细检查脚手架、脚手板以及工作场所,确认符合安全规定时,方可进行操作。
5、保护好地漏、粪管等处不被堵塞。
6、门窗框上沾着的砂浆要及时清理干净。
7、外墙拆脚手前,要对饰面进行全面检查,发现有空壳和脱落的要及时找补,墙面严重污染的要清洗干净。拆脚手时,竹笆要向外掀起,以免脚手笆上的垃圾灰尘污染墙面。拆钢管脚手时,要防止钢管碰撞墙面墙角。
8、砂浆水平运输及垂直运输装在固定容器中,运输前将容器搽冼干净,不得溢洒。
内外墙粉刷技术交底
技术交底TJ1.5
工程名称
碧水栖庭二期住宅小区
施工单位
江苏原野建筑安装工程
有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
一、施工准备
1、必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。
2、抹灰施工前用水及养护用水从现场临水就近支管上接管。
3、将过梁、腰梁及构造柱表面凸出部分砼剔平。对蜂窝、麻面、露筋等应剔到实处,刷素水泥砂浆一道,紧跟用1:3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处采用膨胀细石混凝土填实。
4、门、窗洞口抹灰:以门、窗洞口上下标高为标准,拉水平交圈通线,找直套方,采用水泥砂浆粉刷。
三、成品保护
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
技术交底TJ1.5
工程名称
碧水栖庭二期住宅小区
施工单位
江苏龙坤建设工程有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
技术负责人
交底人
接受交底人
注:本记录一式两份,一份接受交底人,一份存档
技术交底TJ1.5
工程名称
碧水栖庭二期住宅小区
施工单位
江苏龙坤建设工程有限公司
交底部位
墙体
工序名称
内外墙粉刷
交底提要:
内外墙粉刷技术交底
交底内容:
3、砼墙板20厚1:3水泥防水砂浆刮糙找平,其它墙面水泥砂浆1:3刮糙找平,质量标准见表。
