安全通道防护棚施工方案
安全通道防护棚搭设施工方案
目录一、编制依据 0二、施工场地现状 0三、安全通道的搭设 01、安全通道设计 02、安全通道基础 (1)3、立杆搭设 (1)4、横杆搭设 (1)5、剪刀撑 (2)6、顶棚横杆 (2)7、排架斜杆 (2)8、第一层防护 (2)9、第二层防护 (4)四、搭设注意事项 (4)五、通道的安全措施 (5)六、成品保护 (5)七、安全生产与文明施工 (5)八、安全通道的拆除 (5)x#楼安全通道防护棚搭设施工方案一、编制依据编制依据主要有以下规范及标准:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工安全检查标准》(JGJ59-99)《建筑地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建设工程安全生产管理条例》福泉•麒龙国际城一号地块x#楼施工图纸二、施工场地现状x#楼东侧正对着专业市场,x#楼与专业市场之间有一条8.5米宽的车行道,油面已铺装完成。
专业市场商家正在进行装修施工,人员、车辆密集,流量较大。
x#楼正准备进行外墙抹灰及剩余砌体施工。
为防止物体打击、高空坠落等安全意外事故的发生,保证过往行人及车辆安全,将x#楼与专业市场之间通道进行全封闭防护,搭设安全通道防护棚。
三、安全通道的搭设1、安全通道设计x#楼塔楼长度约70米,搭设时每边加宽5米,搭设总长度80米。
综合现场情况,确定采用钢管脚手架搭设。
搭设高度5m,宽度为x#楼与专业市场之间全封闭,中间留4m宽的安全通道。
侧面靠专业市场每一门面处留2.4m×3.0m的洞口。
安全通道棚顶共分上下两层,间距为0.6m,每层均满铺脚手板及安全网,且通道两侧满挂密目网。
2、安全通道基础x#楼与专业市场之间有一条8.5米宽的车行道,油面已铺装完成,车行道两侧是人行道,已铺地砖。
因此基础无需处理,只需在立杆底部设置垫板。
因5#楼有一悬挑遮住人行道,搭设宽度为专业市场的人行道加中间的车行道宽度。
安全通道防护棚搭设施工方案
目录一、编制依据 0二、施工场地现状 0三、安全通道的搭设 (1)1、安全通道设计 (1)2、安全通道基础 (1)3、立杆搭设 (1)4、横杆搭设 (2)5、剪刀撑 (2)6、顶棚横杆 (2)7、排架斜杆 (3)8、第一层防护 (3)9、第二层防护 (3)四、搭设注意事项 (3)五、通道的安全措施 (4)六、成品保护 (4)七、安全生产与文明施工 (6)八、安全通道的拆除 (6)x#楼安全通道防护棚搭设施工方案一、编制依据编制依据主要有以下规范及标准:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工安全检查标准》(JGJ59—99)《建筑地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建设工程安全生产管理条例》福泉•麒龙国际城一号地块x#楼施工图纸二、施工场地现状x#楼东侧正对着专业市场,x#楼与专业市场之间有一条8。
5米宽的车行道,油面已铺装完成。
专业市场商家正在进行装修施工,人员、车辆密集,流量较大。
x#楼正准备进行外墙抹灰及剩余砌体施工。
为防止物体打击、高空坠落等安全意外事故的发生,保证过往行人及车辆安全,将x#楼与专业市场之间通道进行全封闭防护,搭设安全通道防护棚。
三、安全通道的搭设1、安全通道设计x#楼塔楼长度约70米,搭设时每边加宽5米,搭设总长度80米.综合现场情况,确定采用钢管脚手架搭设.搭设高度5m,宽度为x#楼与专业市场之间全封闭,中间留4m宽的安全通道。
侧面靠专业市场每一门面处留2。
4m×3。
0m的洞口。
安全通道棚顶共分上下两层,间距为0.6m,每层均满铺脚手板及安全网,且通道两侧满挂密目网。
2、安全通道基础x#楼与专业市场之间有一条8.5米宽的车行道,油面已铺装完成,车行道两侧是人行道,已铺地砖。
因此基础无需处理,只需在立杆底部设置垫板。
安全通道防护棚施工方案
安全通道防护棚施安全通道防护棚施工方案一、编制依据1、《建筑施工高处作业安全技术规范》(JGJ80-91)2、《建筑施工安全检查标准》(JGJ59-99)二、工程概况环湖北路西侧、向阳路南侧、西太湖东侧,塔下安置区工程,为防止高空坠落物造成安全事故。
三、落地行人安全通道防护棚搭设设计1、通道防护棚采用搭设,落地行人安全通道防护棚搭设高度4。
0米,宽度6。
0米;2、落地行人安全通道防护棚,立杆采用双排立管,立杆间距:0。
6米,立杆横距(跨度):1。
5米,防护棚搭设高度:4。
0米.立杆底部采用木垫板(200X200X50mm),立杆距垫板200伽处设置纵向扫地杆,纵向水平杆(大横杆)间距:1米,防护棚上下二层间距:0。
60米;3、防护棚上下二层櫊栅间距:0.60米,搁栅采用毛竹,搁栅间距:0.30米,搁栅采用竹蔑与横向水平杆绑扎牢,上下二层间距0.60米,上层满铺木模板(1。
8cm厚胶合板),木模板下面铺设密目网封闭严密、平正,木模板四边打洞采用18号铅丝双股与搁栅绑扎牢固,下层满铺竹笆板,竹笆板下面满铺密目网封闭严密、平正,竹笆板四角采用18号铅丝双股与搁栅绑扎牢;4、防护棚纵向必须设置剪刀撑加固,剪刀撑搭设不小于4跨,不小于6米,剪刀撑纵向(水平向)连续设置,竖向连续到顶,剪刀撑与地面夹角不小于45度,不大于60度,剪刀撑一端抵在垫板上,另一端与立杆、水平杆绑扎牢固;防护棚横向(跨度)水平杆采用斜杆进行加固参照例图。
5、防护棚顶部四周采用1.2米高防护栏杆加竹笆板封闭隔离,防护棚内侧底部采用2.2米高防护栏杆上、中、下三道,上杆高1.5米,中杆居中,下杆距地200m采用竹笆板满封闭加密目网(防护棚内侧上下)满铺全封闭,防护隔离。
四、安全通道防护棚搭设(一)施工准备1、防护棚搭设作业人员(架子工)必须经现行国家标准《特种作业人员技术考核管理规则》培训考核合格,体检合格者才能持证上岗;2、施工现场必须建立严格的安全检查验收制度和专人维修保护制度,基础未经验收,不准搭设防护棚,验收记录应存档,使用不合格和未经验收的防护棚,要按违章指挥追究有关领导人的责任;3、材料准备:(1)必须建立健全材料采购,进场和搭设前的检查验收制度,落实责任制,不合格的材料,不准进场;(2)毛竹各类杆件有效部分的直径不得小于:小横杆7.5cm,立杆、大横杆、剪刀撑、顶撑、抛撑、搁栅6cm,扶手栏杆5cm;(3)不准使用青嫩、枯脆、白麻和虫蛀的竹杆,小横杆、顶撑的裂缝达二节,长杆裂缝达四节的,不准使用;(4)竹蔑宜采用广蔑,不得使用断腰、霉点和大节疤的蔑料,采用铅丝绑扎的防护棚,铅丝的规格不得小于18号铅丝,并应双股并联捆扎;(5)单位工程各级负责人应按安全通道防护棚施工方案要求,安全技术措施逐级向搭设人员进行安全技术交底,并做好记录;(6)经检查验收的竹杆应按规格分类堆放整齐、平稳、堆放场地不得积水;(7)搭设场地清理地面杂物、平整、夯实搭设场地、浇捣厚100血标号30混凝土硬地坪,设置排水沟,确保排水畅通。
安全通道防护棚施工方案
安全通道防护棚施工方案为确保施工过程中的安全,建立起安全通道防护棚是非常关键的。
下面是一个关于安全通道防护棚的施工方案,供参考:一、施工方案概述1.1项目概况本项目为安全通道防护棚的施工方案,旨在提供施工过程中的人员和设备的安全保障。
1.2现场情况在施工现场,需要建立起一条安全通道防护棚,用以保护进出施工现场的人员和设备。
1.3施工原则1)安全第一:确保施工过程中的人员和设备的安全。
2)效率优先:在保证安全的前提下,尽可能提高施工效率。
二、施工内容2.1建设安全通道根据施工现场的实际情况和要求,建设一条符合标准的安全通道。
通道宽度为3米,高度为3.5米,长度根据实际需要进行确定。
2.2搭建防护棚在安全通道两侧搭建防护棚,用以防护施工区域。
防护棚采用合适的材料,具备防风、防雨、防火等功能。
防护棚的顶部应搭设排水设施,确保雨水不会积聚在防护棚顶部。
2.3安装照明系统在安全通道和防护棚的内部,安装适当数量的照明设备,以确保施工过程中的照明需求。
照明系统应安装在安全通道的上方,以避免妨碍施工和通行。
2.4配备消防设施在安全通道和防护棚内部,配备适当数量的灭火器材和应急疏散指示牌等消防设施,以应对突发火灾等紧急情况。
2.5规划通行路线在安全通道内,规划出清晰的通行路线,并设置警示标志和指引标志,以提醒施工人员和进出施工现场的人员按照指定路线通行。
2.6安装监控设备在安全通道和防护棚的适当位置,安装监控设备。
监控设备要求能够录像,并能够实时监测施工区域的情况,以保障人员和设备的安全。
三、施工计划3.1确定施工时间根据实际情况,确定施工时间为XX年XX月XX日至XX年XX月XX日。
3.2施工进度计划按照施工时间,制定具体的施工进度计划。
包括各个施工阶段的时间安排和施工任务分配等。
四、安全措施4.1工人安全培训在施工前,必须对施工人员进行安全教育和培训,包括防护棚的基本安全知识、应急处理方法等。
4.2穿戴个人防护装备所有进入施工现场和安全通道的人员必须穿戴好个人防护装备,包括安全帽、防护服、防尘口罩、防滑鞋等。
安全通道防护棚搭设方案

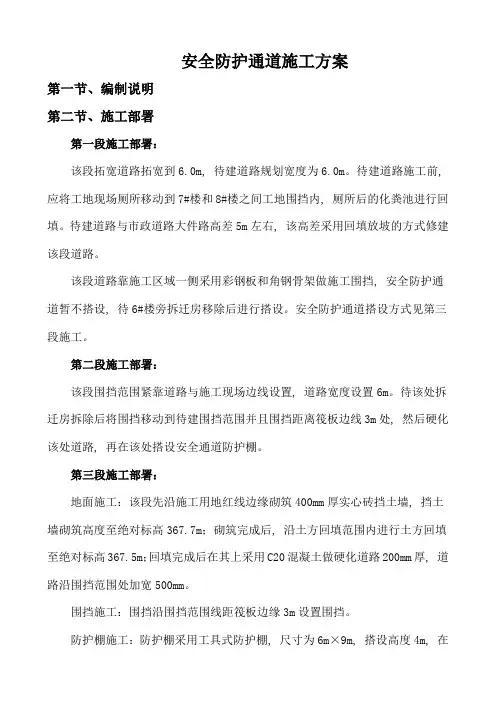

安全防护通道施工方案第一节、编制说明第二节、施工部署第一段施工部署:该段拓宽道路拓宽到6.0m, 待建道路规划宽度为6.0m。
待建道路施工前, 应将工地现场厕所移动到7#楼和8#楼之间工地围挡内, 厕所后的化粪池进行回填。
待建道路与市政道路大件路高差5m左右, 该高差采用回填放坡的方式修建该段道路。
该段道路靠施工区域一侧采用彩钢板和角钢骨架做施工围挡, 安全防护通道暂不搭设, 待6#楼旁拆迁房移除后进行搭设。
安全防护通道搭设方式见第三段施工。
第二段施工部署:该段围挡范围紧靠道路与施工现场边线设置, 道路宽度设置6m。
待该处拆迁房拆除后将围挡移动到待建围挡范围并且围挡距离筏板边线3m处, 然后硬化该处道路, 再在该处搭设安全通道防护棚。
第三段施工部署:地面施工:该段先沿施工用地红线边缘砌筑400mm厚实心砖挡土墙, 挡土墙砌筑高度至绝对标高367.7m;砌筑完成后, 沿土方回填范围内进行土方回填至绝对标高367.5m;回填完成后在其上采用C20混凝土做硬化道路200mm厚, 道路沿围挡范围处加宽500mm。
围挡施工:围挡沿围挡范围线距筏板边缘3m设置围挡。
防护棚施工:防护棚采用工具式防护棚, 尺寸为6m×9m, 搭设高度4m, 在第三段内沿道路通长搭设。
安全通道防护棚施工平面图第三节、施工方法一、第一段施工拓宽道路边线目前在特种工人宿舍的平台上, 需采用挖掘机将该处的土体挖出到与现有路面同一标高, 道路宽度拓宽至6m, 然后硬化道路。
硬化道路时应将现有道路破碎, 采用分段形式两次浇筑, 道路采用200mm厚C20混凝土浇筑,由于该处为斜坡, 考虑到施工重型车辆经常出入, 道路内设置钢筋, 以免被过往车辆压坏道路, 钢筋采用C14@150。
土方挖出到道路边线后, 应对该处做放坡处理, 放坡宽度为0.5m, 放坡完成后应采用C20混凝土做护壁, 护壁内配筋采用C12@200。
道路两边应做200mm×300mm排水沟。
防护棚施工方案
防护棚施工方案防护棚施工方案一、施工目标本次防护棚施工的目标是为了保护施工现场工人的生命安全和身体健康,避免施工过程中可能发生的意外伤害事故。
二、施工内容和流程1. 施工内容:本次施工为新建建筑工地防护棚的搭建工作,主要包括搭建防护棚的钢架和安装防护棚的膜材。
2. 施工流程:(1) 施工前准备工作:安排专人对施工现场进行现场勘测和规划,确定防护棚的位置和尺寸,制定详细的施工方案;同时进行人员培训,确保施工人员了解安全防护知识,具备相关操作技能。
(2) 搭建防护棚的钢架:按照施工方案,搭建防护棚的钢架结构,确保框架结构牢固可靠。
在搭建过程中,严格按照相关安全规范进行操作,使用合适的安全防护设施,防止从高处坠落等意外事故的发生。
(3) 安装防护棚的膜材:在搭建好的钢架上安装防护棚的膜材,确保膜材的牢固性和密封性。
在安装过程中,严禁使用火源,以防止膜材燃烧或损坏。
(4) 完工验收:施工完成后,进行防护棚的验收工作。
检查防护棚的结构是否达到设计要求,膜材是否牢固安全,各项防护设施是否完善,验收合格后方可投入使用。
三、施工要求1. 严格遵守相关安全生产法律法规和规范,保证施工现场的安全。
2. 施工人员必须持有效的合格证明,具备相关的从业资格和操作技能。
3. 在施工过程中,必须佩戴符合要求的个人防护装备,包括安全帽、安全绳等。
4. 施工现场必须设置明显的防护标识,警示路人和其他工人注意安全。
5. 施工材料必须符合国家标准,质量可靠,严禁使用劣质材料。
6. 施工现场必须保持整洁,杂物堆放整齐,确保安全通道畅通。
7. 施工过程中严禁借用、挪动或破坏已经搭建好的防护棚。
8. 施工现场应设置相应的施工安全警示和应急救护设施,并进行相应的维护和检查。
四、施工风险控制措施1. 高处作业风险控制:严格使用安全绳、安全带等安全设备,确保从高处作业人员的安全。
2. 火源禁止使用:在安装防护棚膜材时,严禁使用明火或其他可能引发火灾的工具。
安全通道防护棚施工方案
安全通道防护棚施工方案安全通道防护棚施工方案一、编制依据1、《建筑施工高处作业安全技术规范》(JGJ80—91)2、《建筑施工安全检查标准》(JGJ59—99)二、工程概况环湖北路西侧、向阳路南侧、西太湖东侧,塔下安置区工程,为防止高空坠落物造成安全事故。
三、落地行人安全通道防护棚搭设设计1、通道防护棚采用搭设,落地行人安全通道防护棚搭设高度4.0米,宽度6.0米;2、落地行人安全通道防护棚,立杆采用双排立管,立杆间距:0.6米,立杆横距(跨度):1.5米,防护棚搭设高度:4.0米。
立杆底部采用木垫板(200×200×50㎜),立杆距垫板200㎜处设置纵向扫地杆,纵向水平杆(大横杆)间距:1米,防护棚上下二层间距:0.60米;3、防护棚上下二层櫊栅间距:0.60米,搁栅采用毛竹,搁栅间距:0.30米,搁栅采用竹蔑与横向水平杆绑扎牢,上下二层间距0.60米,上层满铺木模板(1.8㎝厚胶合板),木模板下面铺设密目网封闭严密、平正,木模板四边打洞采用18号铅丝双股与搁栅绑扎牢固,下层满铺竹笆板,竹笆板下面满铺密目网封闭严密、平正,竹笆板四角采用18号铅丝双股与搁栅绑扎牢;4、防护棚纵向必须设置剪刀撑加固,剪刀撑搭设不小于4跨,不小于6米,剪刀撑纵向(水平向)连续设置,竖向连续到顶,剪刀撑与地面夹角不小于45度,不大于60度,剪刀撑一端抵在垫板上,另一端与立杆、水平杆绑扎牢固;防护棚横向(跨度)水平杆采用斜杆进行加固参照例图。
5、防护棚顶部四周采用1.2米高防护栏杆加竹笆板封闭隔离,防护棚内侧底部采用2.2米高防护栏杆上、中、下三道,上杆高1.5米,中杆居中,下杆距地200㎜采用竹笆板满封闭加密目网(防护棚内侧上下)满铺全封闭,防护隔离。
四、安全通道防护棚搭设(一)施工准备1、防护棚搭设作业人员(架子工)必须经现行国家标准《特种作业人员技术考核管理规则》培训考核合格,体检合格者才能持证上岗;2、施工现场必须建立严格的安全检查验收制度和专人维修保护制度,基础未经验收,不准搭设防护棚,验收记录应存档,使用不合格和未经验收的防护棚,要按违章指挥追究有关领导人的责任;3、材料准备:(1)必须建立健全材料采购,进场和搭设前的检查验收制度,落实责任制,不合格的材料,不准进场;(2)毛竹各类杆件有效部分的直径不得小于:小横杆7.5㎝,立杆、大横杆、剪刀撑、顶撑、抛撑、搁栅6㎝,扶手栏杆5㎝;(3)不准使用青嫩、枯脆、白麻和虫蛀的竹杆,小横杆、顶撑的裂缝达二节,长杆裂缝达四节的,不准使用;(4)竹蔑宜采用广蔑,不得使用断腰、霉点和大节疤的蔑料,采用铅丝绑扎的防护棚,铅丝的规格不得小于18号铅丝,并应双股并联捆扎;(5)单位工程各级负责人应按安全通道防护棚施工方案要求,安全技术措施逐级向搭设人员进行安全技术交底,并做好记录;(6)经检查验收的竹杆应按规格分类堆放整齐、平稳、堆放场地不得积水;(7)搭设场地清理地面杂物、平整、夯实搭设场地、浇捣厚100㎜标号30混凝土硬地坪,设置排水沟,确保排水畅通。
安全通道防护棚施工方案
安全通道防护棚施工方案一、项目概况:安全通道是为了在施工过程中保障人员安全而设置的临时设施。
安全通道防护棚的施工目的是为了提供施工人员在施工过程中的安全通行通道,保护人员免受各种风险和危险的侵害。
二、施工要求:1. 施工方法:按照“先尽量通过其他方式保护,其次通过封堵交通的办法保护,实在无法避免的时候才采取临时通行方案”的原则进行。
2. 安全通道位置:根据需求,将安全通道设置在离施工区较远且和施工范围有一定的隔离距离的地方。
3. 安全通道宽度:安全通道宽度不低于1.5米,以满足施工人员的安全通行需求。
4. 严禁机械设备和车辆进入安全通道范围,避免对施工人员造成伤害。
5. 施工期间,安全通道应保持畅通,随时可以被施工人员使用。
三、施工流程:1. 施工前准备工作:(1)确定施工方案,包括安全通道的位置、宽度和长度等。
(2)编制施工计划,明确施工人员的数量和任务分工。
(3)清理施工区域,移除可能对安全通道施工造成影响的障碍物。
2. 安装防护棚:(1)确定安全通道防护棚的尺寸,根据施工现场的实际情况进行量尺取样。
(2)根据防护棚的尺寸制作材料清单,并采购所需材料。
(3)搭建防护棚的框架,确保框架的稳固性和牢固性。
(4)在框架上铺设防护棚的材料,采用防水防火材料,并进行固定。
(5)检查防护棚的稳定性和安全性,确保能够有效地保护施工人员的安全。
3. 安装临时安全设施:(1)设置安全警示标识:在安全通道的入口和出口处设置明显的安全警示标识,警示过往人员和车辆。
(2)设置指示灯和路障:在安全通道的入口和出口处设置指示灯和路障,限制非施工人员和车辆的进入,并通过灯光和标志牌引导施工人员安全通行。
4. 施工人员培训:(1)对施工人员进行安全培训,包括安全通道的使用方法、安全警示标识的意义和作用,以及遇到紧急情况时的应急措施等。
(2)提醒施工人员遵守安全通行规定,不得随意进入安全通道以外的区域,避免不必要的安全风险。
工程防护棚施工方案(3篇)
第1篇一、工程概况本项目位于XX市XX区,为新建住宅小区,占地面积XX平方米,总建筑面积XX平方米。
本项目工程防护棚施工方案旨在确保施工现场安全,保障施工人员的人身安全,提高施工效率。
二、施工方案1. 防护棚搭设要求(1)防护棚采用建筑钢管扣件脚手架或其他型钢材料搭设,严禁采用竹木杆件搭设防护棚。
(2)安全通道、防护棚应采用建筑钢管扣件脚手架或其他型钢材料搭设,顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护,及封闭的防护栏或挡板,整体应能承受10kPa的均布静荷载。
(3)特别重要或大型的安全通道、防护棚及悬挑式防护设施必须制定专项技术方案,经企业技术负责人审批后实施。
2. 施工准备(1)施工人员的安全教育:参加施工的人员必须经过项目安全员、主管工长、劳资员及保卫组织的项目安全常识系统教育,并建立相应的档案资料。
(2)材料准备:钢管、扣件、竹串片脚手板、木模板、防护栏、挡板等。
(3)工具准备:扳手、锤子、水平尺、线锤等。
3. 施工步骤(1)确定防护棚位置:根据施工图纸和现场实际情况,确定防护棚的位置。
(2)搭建基础:根据设计要求,搭建防护棚的基础,确保基础牢固。
(3)搭建立柱:按照设计要求,搭建立柱,确保立柱垂直、稳定。
(4)搭建横梁:在立柱上搭建横梁,确保横梁水平。
(5)搭建顶部:在横梁上搭建顶部,确保顶部严密、牢固。
(6)搭建防护栏和挡板:在顶部搭建防护栏和挡板,确保整体防护效果。
(7)验收:施工完成后,进行验收,确保防护棚符合设计要求。
4. 施工注意事项(1)施工过程中,确保施工人员佩戴安全帽、安全带等安全防护用品。
(2)施工过程中,严禁施工人员酒后作业、疲劳作业。
(3)施工过程中,严格按照操作规程进行施工,确保施工质量。
(4)施工完成后,对防护棚进行维护保养,确保防护棚长期稳定。
三、施工进度安排(1)施工准备:2天(2)搭建基础:3天(3)搭建立柱、横梁:5天(4)搭建顶部、防护栏和挡板:3天(5)验收:1天总计:14天四、质量保证措施(1)施工前,对施工人员进行技术交底,确保施工人员掌握施工技术要求。
行人安全通道防护棚施工方案
行人安全通道防护棚施工方案行人安全通道防护棚是一种用于保护行人在施工现场安全通行的临时性结构。
其主要功能是为行人提供通行的便利和保护,防止施工现场的物体、材料掉落或其他危险对行人造成伤害。
下面是一个行人安全通道防护棚的施工方案,共计1200字以上。
一、项目概述行人安全通道防护棚建设的目的是为了保护行人在施工现场的安全。
本项目的工程地址为XX市地,防护棚总长度为XX米。
施工方案将根据施工地点的实际情况和相关规定来设计,并采用合理的材料和结构来确保施工的质量和安全。
二、施工方案1.建设形式:2.材料选取:(1)钢架:采用高强度的钢材进行搭建,确保防护棚的结构稳定和承重能力。
(2)防水材料:使用防水性能良好的塑料布,采用焊接方式连接,材料应具有防水、耐磨、耐腐蚀等特性。
(3)固定器材:选用可靠的螺栓和钢丝绳等材料进行固定,确保防护棚的稳定性。
3.施工步骤:(1)设计:根据施工现场的特点和要求,经过测量和分析后,进行防护棚的设计和制图。
(2)地基处理:根据设计要求,清理施工地点表面的杂物,并根据需要进行地面整平。
(3)钢架搭建:根据制图,搭建钢架结构。
首先,按设计要求设置基础支撑点,然后根据设计图纸逐步搭建钢架结构,注意各个部位的连接牢固和垂直度。
(4)塑料布覆盖:在钢架结构搭建完成后,将防水塑料布覆盖在钢架上,并使用焊接方式进行连接,确保整个通道防护棚的防水性能和美观度。
(5)警示标识和围栏安装:在防护棚两侧安装警示标识牌和围栏,以提醒行人注意安全,避免进入施工区域。
(6)安全检查:在施工完成后,进行一次全面的安全检查,确保防护棚的结构稳定可靠,无安全隐患,为行人提供良好的行人安全通道。
三、施工安全措施在施工过程中,必须加强安全管理,严格遵守相关规章制度,采取以下措施以确保施工安全:1.施工现场设置明显的安全警示标志,提醒行人注意安全。
2.在施工现场设置专人负责安全管理,对行人进行引导和劝阻,确保只有具备合法权限的人员才能进入施工区域。
安全防护棚搭设方案范本(二篇)
安全防护棚搭设方案范本一、材料的准备:临建安全防护棚主体骨架采用?483.5脚手钢管,采用直角扣件、旋转扣件进行连接用,竹笆片、木板为防护材料。
二、防护棚的搭设搭设步骤具体搭设施工程序为:混凝土地面锚地钢管扫地杆外围立杆纵向水平杆横向水平杆铺第一层竹笆片棚顶钢管横向水平杆铺第二层竹笆片防护栏杆围竹笆片。
(防护棚搭设过程中,剪刀撑应随架体搭设高度同步进行。
)1.场地整平进行碾压。
2.在搭设外围立杆部位用钢管打入地下___m深,作为锚固用,以加强防护棚的稳定性和抗风能力。
4.扫地杆首先与锚入地下的钢管用直角扣件进行连接,然后进行竖立杆,立杆间距___m。
水平管高度___m。
5.防护棚架的棚顶离屋面高度应___mm,棚顶设置二层,棚顶间隔高度___mm。
6.在人行通道上的防护棚搭设___m,棚顶设置二层,棚顶间隔高度___mm。
顶部及两侧立杆间,应选用板材、竹笆片作全封闭,同时应栏杆涂刷警示漆。
三、技术、质量要求1、搭设材料的要求:钢管、扣件等材料进场必须持有准用证,许可证、产品合格证、验收单等。
搭设前应对钢管、扣件进行检查,发现严重锈蚀,变形弯曲损伤和裂纹等材料严禁使用。
2、防护棚构造要求:防护棚水平钢管间距___mm,立杆间距___mm,扫地杆离地面___mm。
防护棚上部满铺竹笆片两层,每张竹笆片必须用双股18#铁丝将四角与钢管扎牢。
连接杆件采用直角扣件或旋转扣件进行连接。
防护棚外围纵横向支撑,斜杆用旋转扣件与立杆或水平连接,由底至顶之字形设置。
在整个外侧连续设置剪刀撑,每6根立杆设置一道剪刀撑,角度按45设置。
3、施工技术要求防护棚立杆应用同长度的钢管布置。
立杆基础应坚实平整,有排水措施,在同一水平面上的横向水平杆接头要错开,以保证脚手架的整体性。
杆件应横平竖直,沿外围两端和转角处起在防护棚外连续用斜杆搭成剪刀撑,夹角为45度至60度。
剪刀撑应采用搭接方法,搭接有效长度不小于___米,并用两只旋转扣件连接。
安全防护棚专项施工组织方案
安全防护棚专项施工组织方案一、项目概况本项目为安全防护棚专项施工工程,施工范围涉及现场搭建安全防护棚,保障工地人员和设备的安全。
施工地点位于XX市XX区XX街XX号,总工期为30天。
二、施工组织原则1.安全第一原则:施工过程中,始终将安全放在首位,确保施工人员的人身安全。
2.协调一致原则:各相关部门协调配合,保证施工进度和质量。
3.规范管理原则:按照相关规范和标准要求进行施工管理,确保施工质量合格。
三、组织人员及职责划分1.项目经理:责任全面负责本工程的施工组织管理工作,指导施工队伍安全施工,协调各相关部门,保证施工进度和质量。
2.安全管理人员:负责组织制定安全管理规章制度,督促施工人员按照规章制度进行作业,定期组织安全培训和演练。
4.施工人员:按照施工方案进行施工作业,保证施工质量和安全。
四、施工准备工作1.编制施工方案:技术负责人结合实际情况,编制详细的施工方案,包括施工流程、工艺要求、材料准备及使用等。
2.安全防护措施准备:根据现场情况,确定安全防护棚的搭建位置,并准备所需的材料和设备。
3.人员培训和分工:安全管理人员负责组织安全培训,确保施工人员了解安全操作规程,并按照工种分工合理安排工作。
4.预案制定:根据施工现场的特点,编制应急预案,明确各责任人的职责和应急措施。
五、施工方案实施1.施工准备阶段:确认搭建位置和方式,组织施工人员进行设备检查和材料准备工作。
2.施工过程阶段:按照施工方案进行安全防护棚的搭建,确保操作规范,保证施工人员的安全。
3.安全检查阶段:定期组织安全检查,发现问题及时处理,确保施工过程中安全防护棚的有效性。
4.完成阶段:施工完成后,进行最后的安全检查,并组织相关人员进行验收。
六、施工期间的安全措施1.设立警示标志,告知施工现场的危险区域,禁止未经许可进入。
2.施工人员须佩戴防护用具,如安全帽、安全鞋等。
3.施工现场要保持整洁有序,防止杂物滞留、堆放。
4.施工设备要定期检查维护,确保设备的正常工作。
施工现场安全通道防护棚搭设方案
一、基本规范1、当临街通道、场内通道、出入建筑物通道、施工电梯及物料提升机地面进料口作业通道处于坠落半径内或处于起重机起重臂回转范围内时,必须设置防护棚及防护通道,以避免发生物体打击事故。
2、安全通道、防护棚应采用建筑钢管扣件脚手架或其他型钢材料搭设,严禁采用竹木杆件搭设防护棚。
3、安全通道及防护棚的顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护,及封闭的防护栏或挡板,整体应能承受 10kPa 的均布静荷载。
塔吊主要经行线路、转料平台、卸料平台落物曲线范围内的安全通道及防护棚顶部严密铺设双层正交 50 厚木板。
4、特别重要或大型的安全通道、防护棚及悬挑式防护设施必须制定专项技术方案,经企业技术负责人审批后实施。
5、安全通道的搭设5.1 安全通道净空高度和宽度应根据通道所处位置及人、车通行要求确定,高度一般不低于3.5 m,宽度一般不低于 3m。
高度在 15 m 以下建筑物,其进出口通道长度不低于 3 m;高度在 15-30m 的建筑物,其进出口通道长度不低于 4 m,高度超过 30 m 的建筑物,其进出口通道长度不低于 5 m。
通道长度自脚手架外排立杆起算。
5.2 立杆基础必须硬化处理,通道使用期内不得发生地面沉陷,立杆必须沿通行方向通长设置扫地杆和剪刀撑。
5.3 常规安全通道立杆纵距不应超过 1200mm,防护棚悬挑尺寸为300~500mm,双层防护棚层间距为 500~600mm。
5.4 宽度超过 3.5 m 或高度超过 4 m 的安全通道,立杆间距应加密或使用双立杆、型钢、脚手架管格构式立柱,纵向横杆应采用型钢制作或搭设承重脚手架。
5.5 安全通道侧边应设置隔离栏杆,引导行人从安全通道内通过,必要时满挂密目网封闭。
二、防护方式1、场区内安全通道图18(a) 现场的安全通道正面图图18(b) 现场的安全通道侧面图2、通入建筑物的安全通道图19(a) 通入建筑物的安全通道正面图图19(b) 通入建筑物的安全通道侧面图3、施工电梯、物料提升机地面进料口安全通道图20(a) 施工电梯、物料提升机地面进料口安全通道正面图图20(b) 施工电梯、物料提升机地面进料口安全通道侧面图4、临街通道街面人行通道距离施工建筑达不到安全距离时,必须搭设用于行人通行的防护通道,其净空高度不低于 3 m,搭设方式与施工现场安全通道相同,并设置明确的警示标牌、引导标志和设施。
行人安全通道防护棚施工方案
行人安全通道防护棚施工方案一、方案概述行人安全通道防护棚施工方案是为了提高行人通过施工区域的安全性而制定的。
为了保证行人的安全和流畅通行,采用搭建防护棚的方式,将施工区域与行人通道进行隔离,防止行人受到施工活动的影响。
二、施工具体方案1. 施工区域的划定在施工区域周围设立橙色警示标志,标明施工区域的范围,提醒行人注意。
在施工区域周围划定一定的安全距离,防止行人误入施工现场。
2. 搭建防护棚(1)材料准备根据施工区域的大小和形状,选择合适的材料进行搭建防护棚。
常用的材料有钢管、脚手架、防护网等。
(2)搭建过程首先搭建支撑结构,使用钢管或脚手架搭建固定的框架,将框架固定在地面上或者使用支撑脚手架进行支撑。
在框架上拉起防护网,将施工区域与行人通道隔离开来。
同时,为了增加防护效果,可以在框架上安装透明的塑料板,使行人能够清晰地看到施工现场,避免意外发生。
3. 安全通道设置在施工区域内设置行人专用通道,确保行人能够安全通行并且不会受到施工活动的干扰。
设置明显的指示牌和标志,指示行人通行的方向和注意事项。
4. 安全警示标志在行人通道的入口处和施工区域的周围设置明显的安全警示标志,提醒行人注意安全,遵守相关规定。
5. 施工现场管理(1)设置专人负责现场安全管理,确保施工区域内的人员遵守安全规定,不得随意进出行人通道。
(2)定期清理施工区域内的杂物和垃圾,保持通道通畅。
(3)根据施工进度和施工区域的变化,及时调整和拆除防护棚,以保证施工区域的安全。
三、安全措施1. 安全教育在施工区域内设置安全教育牌,向行人传达施工区域的危险性和注意事项。
2. 工作人员装备施工现场的工作人员需配备安全帽、安全鞋等个人防护装备,保障自身的安全。
3. 施工区域的隔离搭建防护棚,将施工区域与行人通道隔离,防止行人及车辆误入施工区域。
4. 临时交通标志在施工区域的周围设置临时交通标志,提醒行人注意,并设置路障引导行人按指定通道通行。
5. 安全巡查定期进行安全巡查,确保施工区域内的安全措施得以有效执行,及时排查并消除安全隐患。
人行通道安全防护棚施工方案
人行通道安全防护棚施工方案
一、背景介绍
近年来,城市化进程加快,人行通道的安全问题备受关注。
为了提高行人通行安全性,保障行人通道的正常使用,需要在必要的位置设置安全防护棚,以防止发生意外事故。
本文将就人行通道安全防护棚的施工方案进行详细讨论。
二、施工方案
1.选址:
–在选择人行通道安全防护棚的位置时,应考虑行人通行流量、日照情况、附近建筑物情况等因素。
选择人流密集且阳光较强烈的位置
进行设置。
2.材料准备:
–选择高质量、耐用的材料进行施工,如不锈钢、铝合金等,确保安全防护棚的稳固性和耐用性。
3.施工工艺:
a.地基处理:首先对地基进行加固处理,保证安全防护
棚的稳固性。
b.支架搭建:依据设计图纸,搭建支架结构,保证承重
能力并确保施工质量。
c.屋面搭建:安装防护棚的屋面结构,要求牢固可靠,
能够抵御恶劣天气。
d.装饰善后:对安全防护棚进行外观装饰,使其与周围
环境协调统一。
4.施工安全:
–在施工过程中,应严格遵守相关安全规定,提高施工人员的安全保障意识,确保施工过程安全顺利完成。
三、施工后期管理
1.定期检查:
–施工完成后,定期进行安全防护棚的检查维护工作,及时发现问题并进行处理。
2.保养维护:
–对安全防护棚的材料、结构等进行保养维护工作,延长其使用寿命。
四、总结
人行通道安全防护棚的施工方案需要综合考虑地理环境、人流状况等因素,在施工过程中要注意安全,做好后期管理工作,以保障行人通道的安全性和可持续使用。
希望通过本文的介绍,能够为相关工作者提供一定的参考和帮助。
安全通道搭设施工专项方案与安全通道防护棚施工方案
安全通道搭设施工专项方案与安全通道防护棚施工方案一、安全通道搭设施工专项方案为了确保工地内的人员和设备的安全,在进行高空作业时必须搭设安全通道。
本方案将详细介绍安全通道的搭设措施和步骤,以确保施工过程的安全性。
1. 工地现场勘察在工程施工开始前,需要对工地进行详细的勘察。
通过勘察,确定通道的搭设位置和长度,分析现场环境以及潜在的风险。
同时,需要根据勘察结果来确定通道的搭设方法和所需材料。
2. 通道搭设方案设计根据现场勘察结果,设计出符合通道搭设要求的方案。
方案应该明确包括通道的长度、宽度、高度等参数,以及所需要的材料和施工步骤。
同时,方案中应该也考虑到可能出现的异常情况,提供相应的对策。
3. 材料准备和安全防护根据通道搭设方案,准备所需的材料。
在搭设过程中,需要注意材料的质量和稳定性,确保通道的牢固性和安全性。
同时,施工人员需要佩戴相关的个人防护设备,如安全帽、安全鞋等,以防止意外伤害。
4. 通道搭设和检验按照方案中所规定的步骤,开始搭设安全通道。
在搭设过程中,需要注意材料的安全使用和搭建的准确性。
每完成一部分的搭设工作,都需要进行检验和测试,以确保通道的牢固性和稳定性。
5. 通道的使用和维护一旦通道搭设完成,需要确保通道的正常使用和维护。
在通道使用的过程中,要及时清理通道上的杂物和积水,以保证通道的畅通。
同时,定期对通道进行检查,发现问题及时修复,确保通道的安全使用。
二、安全通道防护棚施工方案安全通道的施工是为了确保高空作业期间人员的安全,而安全通道防护棚的施工则是为了保护通道内的人员不受外界因素的影响。
本方案将详细介绍安全通道防护棚的施工步骤和注意事项。
1. 工地现场勘察在施工过程开始之前,需要对工地进行现场勘察,分析现场环境和潜在的风险。
根据勘察结果来确定防护棚的位置、大小和形状等参数。
2. 防护棚设计和准备根据勘察结果,设计出符合要求的防护棚方案。
方案中需要详细说明防护棚的材料、施工步骤和安装要求。
安全通道防护棚搭设施工方案
安全通道防护棚搭设施工方案一、项目背景安全通道防护棚是一种用于保障工人在施工过程中的安全的临时结构。
该结构主要用于防护高处坠落、堆放材料坠落等事故的发生,为工人提供一个相对安全的施工通道。
本方案旨在通过合理的布局、稳固的搭设、科学的施工,确保安全通道防护棚在施工期间能够成功发挥其作用,保障工人的安全。
二、施工准备1.安排专业的施工团队,由经验丰富的工程师、技术人员组成。
2.确定施工地点和规模,根据施工场地的实际情况进行测量,确定搭设区域的准确尺寸。
3.购买所需材料和设备。
包括钢管、连接件、安全网等。
4.准备施工所需车辆和机械设备。
三、施工步骤1.清理施工区域,确保工地整洁,清理杂物和障碍物。
2.根据测量结果,确定搭设区域的位置和尺寸,并进行标注。
3.搭建支撑结构。
根据搭设区域的尺寸,选择适当的钢管和连接件进行组合,搭建支撑框架。
确保支撑框架坚固稳定,并与地面保持牢固连接。
4.安装安全网。
将安全网连接到支撑框架上,并用绳索或带子固定好,确保安全网的拉力适中,能够防止工人和材料从高处坠落。
5.搭建进出口支撑结构。
在安全通道防护棚的两侧,搭建进出口结构,以便工人进出通道。
同样,确保进出口结构的稳固和安全。
6.安装警示标志牌。
在安全通道防护棚的显眼位置,安装警示标志牌,以提醒工人注意安全,遵守规定。
四、施工注意事项1.施工前,要确保所有工人具备相应的安全知识和操作技能,且配备必要的个人防护装备。
2.施工期间要定期巡视施工现场,确保支撑框架和安全网的稳固性,及时进行维修和调整。
3.加强施工现场的安全管理,严禁未经许可擅自更改或拆除安全通道防护棚。
4.临时结构的外部和内部都应保持清洁,及时清理堆放的材料和垃圾,避免产生滑倒或崩塌的危险。
5.施工完工后,要对安全通道防护棚进行清理和拆除,保留好相关记录和备案材料。
综上所述,本方案通过合理的施工准备、稳固的搭设和科学的施工步骤,能够确保安全通道防护棚在施工期间起到有效的防护作用,保障工人的安全。
安全通道防护棚搭设施工方案7.30
安全通道防护棚搭设施工方案一、工程概况金地凯旋广场3、4栋项目位于深圳市龙岗区龙岗街道龙岗大道与龙城南路交汇处西南侧。
3栋为商务公寓、4栋为办公,总建筑面积183439.56平方米。
二、编制依据1、《建筑施工安全检查标准》(JGJ59-2011)2、《建筑施工高处作业安全技术规范》(JGJ 80-2016)3、《钢结构施工安全防护》(17G911)4、《钢结构工程施工规范》(GB 50755-2012)三、方案概述4#办公楼车库出入口与临河南路的交叉路口有车辆及行人通往,4#办公楼进行幕墙施工,主体临近道路,无相应的防物体坠落措施,危及到过往行人及车辆安全,故制定此方案。
在4#办公楼施工前,首先在道路两侧设置安全警示标志、标牌。
沿着临河南路用型钢搭设一条长约60米,宽约7.6米,高6米的防护棚,通道两侧设置2米高防护围挡,并在防护棚上方张挂限高、限速、慢行等标志。
制定道路保通措施,确保施工期间道路上行人及车辆安全。
施工完毕后恢复道路交通。
四、施工方案施工流程:立柱施工→梁部施工→顶板施工→拉梁、柱墩施工→验收1、立柱设计立柱采用高6米的150×150(mm×mm)方刚,间距4米,布置在道路两侧及中心线位置,立柱底部与350×350×10(mm×mm×mm)的钢板满焊连接,钢板距对称中心线5cm采用M18的膨胀螺栓与路面固定。
2、梁部设计纵梁及横梁均采用100×100(mm×mm)方钢布设,横向间距1.5m,梁与立柱的通过角钢满焊搭接连接。
纵向梁平行于横向,钢板满焊连接。
3、顶板设计顶部防护棚设计为双层防护棚(层间距1m),防护棚采用5mm15-900型压型彩钢板,防护棚与梁之间固定通过焊接连接,顶棚四周采用封闭,并高出棚顶30cm。
4、拉梁、柱墩设计道路两边的立柱底部灌注C30混凝土形成拉梁连成整体,截面尺寸400×300(mm×mm),拉梁里采用2Ф25的钢筋与立柱焊接连接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安全通道防护棚施工方案安全通道防护棚施工方案一、编制依据1、《建筑施工高处作业安全技术规范》(JGJ80—91)2、《建筑施工安全检查标准》(JGJ59—99)二、工程概况环湖北路西侧、向阳路南侧、西太湖东侧,塔下安置区工程,为防止高空坠落物造成安全事故。
三、落地行人安全通道防护棚搭设设计1、通道防护棚采用搭设,落地行人安全通道防护棚搭设高度4.0米,宽度6.0米;2、落地行人安全通道防护棚,立杆采用双排立管,立杆间距:0.6米,立杆横距(跨度):1.5米,防护棚搭设高度:4.0米。
立杆底部采用木垫板(200×200×50㎜),立杆距垫板200㎜处设置纵向扫地杆,纵向水平杆(大横杆)间距:1米,防护棚上下二层间距:0.60米;3、防护棚上下二层櫊栅间距:0.60米,搁栅采用毛竹,搁栅间距:0.30米,搁栅采用竹蔑及横向水平杆绑扎牢,上下二层间距0.60米,上层满铺木模板(1.8㎝厚胶合板),木模板下面铺设密目网封闭严密、平正,木模板四边打洞采用18号铅丝双股及搁栅绑扎牢固,下层满铺竹笆板,竹笆板下面满铺密目网封闭严密、平正,竹笆板四角采用18号铅丝双股及搁栅绑扎牢;4、防护棚纵向必须设置剪刀撑加固,剪刀撑搭设不小于4跨,不小于6米,剪刀撑纵向(水平向)连续设置,竖向连续到顶,剪刀撑及地面夹角不小于45度,不大于60度,剪刀撑一端抵在垫板上,另一端及立杆、水平杆绑扎牢固;防护棚横向(跨度)水平杆采用斜杆进行加固参照例图。
5、防护棚顶部四周采用1.2米高防护栏杆加竹笆板封闭隔离,防护棚内侧底部采用2.2米高防护栏杆上、中、下三道,上杆高1.5米,中杆居中,下杆距地200㎜采用竹笆板满封闭加密目网(防护棚内侧上下)满铺全封闭,防护隔离。
四、安全通道防护棚搭设(一)施工准备1、防护棚搭设作业人员(架子工)必须经现行国家标准《特种作业人员技术考核管理规则》培训考核合格,体检合格者才能持证上岗;2、施工现场必须建立严格的安全检查验收制度和专人维修保护制度,基础未经验收,不准搭设防护棚,验收记录应存档,使用不合格和未经验收的防护棚,要按违章指挥追究有关领导人的责任;3、材料准备:(1)必须建立健全材料采购,进场和搭设前的检查验收制度,落实责任制,不合格的材料,不准进场;(2)毛竹各类杆件有效部分的直径不得小于:小横杆7.5㎝,立杆、大横杆、剪刀撑、顶撑、抛撑、搁栅6㎝,扶手栏杆5㎝;(3)不准使用青嫩、枯脆、白麻和虫蛀的竹杆,小横杆、顶撑的裂缝达二节,长杆裂缝达四节的,不准使用;(4)竹蔑宜采用广蔑,不得使用断腰、霉点和大节疤的蔑料,采用铅丝绑扎的防护棚,铅丝的规格不得小于18号铅丝,并应双股并联捆扎;(5)单位工程各级负责人应按安全通道防护棚施工方案要求,安全技术措施逐级向搭设人员进行安全技术交底,并做好记录;(6)经检查验收的竹杆应按规格分类堆放整齐、平稳、堆放场地不得积水;(7)搭设场地清理地面杂物、平整、夯实搭设场地、浇捣厚100㎜标号30混凝土硬地坪,设置排水沟,确保排水畅通。
(二)搭设1、按防护棚立杆间距,立杆横距(跨度)要求进行定位放线。
2、铺设垫板注意以下事项:(1)垫板应准确地铺设在定位线上;(2)垫板必须铺平稳,不得悬空,垫板50厚×200×200㎜木垫板;3、杆件搭设防护棚搭设顺序如下:放置垫板→纵向扫地杆→立杆→横向扫地杆→纵向水平杆→横向水平杆→附墙杆拉结→防护栏杆→剪刀撑→櫊栅→竹笆板→密目网……4、搭设立杆、顶撑、附墙拉结安全技术措施(1)防护棚立杆间距1.5米,立杆横距(跨度)6.0米,防护棚搭设高度:4.0米,立杆距木垫板200㎜处设置纵向扫地杆,采用蔑户及立杆捆扎牢固;(2)立杆接长采用搭接方式,搭接长度不少于1.8米,必须绑扎四道铅丝或五道蔑户,立杆搭接必须错开设置,当开始搭设立杆时,应每隔6跨设置一根抛撑,直至附墙拉结安装牢固后,方可拆除;(3)当搭设有附墙拉结时,搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置附墙拉结,立杆必须采用附墙拉结及建筑物可靠连接;(4)附墙杆拉结布置①首步附墙杆拉结,应在第一步纵、横向水平杆下方不大于300㎜立杆处,附墙杆采用毛竹一端及立杆绑扎牢,另一端及建筑物可靠连接;②附墙杆如无法及建筑物可靠连接可以采用毛竹斜撑固定,斜撑一端及防护棚立杆绑扎,另一端及地桩绑扎牢固,斜撑及地面夹角45度~60度,地桩采用(Φ48×3.5㎜钢管)长度不少于1.7米,打入地下不少于1.50米。
③附墙杆拉结:竖向间距3.60米,水平间距5.40米(二步三跨)。
(5)防护棚立杆处必须设置顶撑:上下顶撑必须及小横杆抵紧(横向水平杆)垂直成线,落地顶撑必须抵紧在垫板上,每根顶撑和立杆的绑扎不得少于三道5、搭设纵向、横向水平杆、防护栏杆、搁栅、竹笆板安全技术措施。
(1)纵向水平杆(大横杆)设置在立杆内侧,纵向水平杆间距1.8米,采用蔑户及立杆绑扎牢固,横向水平杆紧贴纵向水平杆下方采用蔑户及内外立杆绑扎牢;(2)纵向水平杆接长采用搭接方式,搭接长度不小于1.8米,必须绑扎四道铅丝或五道蔑户,纵向水平杆接长点应交错布置;(3)防护棚内侧(施工区域)底部搭设安全防护栏杆,防护栏杆距垫板1.80米,上、中、下三道水平杆,上杆高度1.8米,中杆距地0.90米,下杆距地200㎜,铺设1.8米高竹笆板围护(满铺),竹笆板四角采用18号铅丝双股及水平杆绑扎牢,横平竖直。
防护棚内侧(施工区域)上下满铺密目网,密目网及水平杆、立杆绑扎牢,平整、垂直进行全封闭隔离;(4)横向水平杆(小横杆)间距1.80米,小横杆伸出立杆(内外)长度不少于300㎜,横向水平杆(跨度)及立杆采用蔑户绑扎牢固,并采用顶撑(落地顶撑)一端抵在垫板上,另一端及横向水平杆抵紧;(5)防护棚内外立杆及横向水平杆两端采用斜杆进行加固支撑,斜杆及地面夹角60度,斜杆一端抵紧垫板,另一端及立杆、横向水平杆(上下)连接到顶;(6)防护棚搁栅:上、下二层间距0.60米,搁栅间距0.30米。
上层搁栅上部采用木模板满铺,木模板采用1.8㎝厚胶合板、木模板四角打洞采用18号铅丝双股及搁栅绑扎牢,木模板下部采用密目网满铺、平整。
挺直。
下层搁栅上部采用竹笆板满铺,竹笆板四角采用18号铅丝双股及搁栅绑扎牢固,竹笆板下部满铺密目网,横平竖直。
6、搭设剪刀撑、防护栏杆、安全技术措施(1)剪刀撑应随立杆、纵横向水平杆等同步搭设,剪刀撑采用斜杆组合成剪刀撑,剪刀撑及地面夹角不小于45度,不大于60度,剪刀撑纵向连续设置,竖向连续到顶,剪刀撑搭设不小于4跨,不小于6米;(2)剪刀撑接长应采用搭接方式,搭接长度不小于1.8米,必须绑扎四道铅丝或五道蔑户,剪刀撑一端抵紧垫板,另一端及立杆、纵横向水平杆等连接到顶;(3)防护棚顶部四周采用1.2米高防护栏杆上下二道,上杆高1.2米,下杆居中位置,下部设置高度不小于180㎜档脚板,防护栏杆内侧采用竹笆板围档全封闭,竹笆板四角采用18号铅丝双股及水平杆绑扎牢固,竹笆板铺设横平竖直。
五、行人安全通道防护棚检查和验收安全技术要求(一)杆件质量检查和验收1、各种杆件有效部分的直径不得小于规范标准要求;2、旧毛竹小横杆、顶撑的裂缝达两节,长杆裂缝达四节的,不准使用;3、不准使用青嫩、枯脆、白麻和虫蛀的竹杆;4、竹蔑宜采用新鲜广蔑,不得使用断腰、霉点和大节疤的蔑料;5、采用铅丝绑扎,铅丝的规格不得小于18号,并应双股并联绑扎;6、竹笆板宜采用由毛竹或楠竹制作的竹串片板。
(二)防护棚检查验收1、地基基础完工后及防护棚搭设前;2、搭设达到设计高度后;3、遇到六级及六级以上大风和暴雨后,寒冷地区开冻后;4、停用超过一个月后。
(三)防护棚检查验收应根据下列技术要求1、杆件的设置和连接,附墙杆拉结、支撑、门洞桁架等构造是否符合规范要求;2、地基是否积水,底座是否松动,立杆是否悬空,绑扎是否松动;3、防护棚其立杆、水平杆、支撑、斜撑、剪刀撑等垂直度、偏差、沉降等检验方法必须符合规范要求。
脚手架搭设的技术要求及允许偏差表1(1)拆除防护棚顺序一般为:竹片笆→栏杆→剪刀撑→搁栅→纵横向水平杆→立杆……按自上而下、先装者后拆、后装者先拆逐步拆除,一步一清,不得采取上下同时作业,应先拆中间扣,再拆两边扣,由中间操作人员向下传递杆件。
(2)所有附墙杆拉结应随防护棚逐层拆除,严禁先将附墙杆拉结整层或数层拆除后再拆防护棚;分段拆除高差不应大于2步,如高差大于2步,应增设附墙杆拉结;(3)当防护棚拆至下部最后一根长毛竹时,应先在适当位置搭设临时抛撑加固,后拆附墙拉结;3、卸料应符合以下要求:(1)各杆件必须及时分段集中运至地面,严禁抛扔;(2)运至地面的杆件应按要求检查并分类堆放齐正、随码堆放,置于干燥通风处。
七、安全管理(一)人员要求1、防护棚搭设人员必须是经过国家现行标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。
上岗人员应定期体检,体检合格者方可发上岗证。
2、搭设脚手架人员必须戴安全帽、安全带,穿防滑鞋等,袖口、裤口要扎紧。
(二)搭设阶段1、防护棚的杆件质量必须按规范要求进行检查验收,合格后方准使用。
2、脚手架搭设应按JGJ59—99安全检查标准进行检查,发现问题应及时校正维修。
3、防护棚的搭设质量必须符合要求方能投入使用。
4、在靠近架空输电线路搭设防护棚时,应按供电局规定确保一定的安全距离,必要时切断电源或迁移电线。
5、施工现场带电线路,如无可靠的安全措施,一律不准通过防护棚,非电工不准擅自接电线电器装置。
(三)使用阶段1、六级及六级以上大风和雾、雨、雪天应停止防护棚作业,雨雪后上架应有防滑措施,应扫除积雪。
2、应设专人负责对防护棚进行检查和保修;3、在下列情况下,必须对防护棚进行检查:(1)在六级大风及大雨后;(2)停用超过一个月,复工前。
4、检查保修项目:(1)各主节点诸杆件的安装,附墙杆拉结、支撑、门洞等各节点设置构造是否符合施工组织设计要求;(2)地基是否积水、底座是否松动、立杆是否悬空;(3)安全防护措施是否符合要求。
5、在防护棚使用期间,严禁任意拆除下列杆件:(1)主节点的纵、横向水平杆,纵、横向扫地杆;(2)附墙杆拉结;(3)支撑;(4)栏杆、挡脚板。
要拆除上述任一杆件均应采取安全措施,并报主管部门批准。
6、严禁任意在防护棚基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。
7、临街搭设的脚手外侧应有行人安全通道安全防护棚防护措施,以防坠物伤人。
8、在防护棚上进行电、气焊作业时,必须有防火措施和专人看守。
9、工地临时用电线路的架设及防护棚接地、避雷措施等应按国家现行标准《施工现场临时用电安全技术规范》(JGJ46-2005)的有关规定执行。
