后浇带施工标准化做法【最新版】

合集下载

后浇带做法要求

后浇带做法要求

后浇带做法
1、地下室面板及楼板,板带内的钢筋先做分离处理,浇灌板带砼前将两侧分离钢筋加焊,如图八,后浇带处的梁钢筋一般可连通。

2、地下室底板:钢筋连通不分离,同时将垫层局部加厚并加设防水层(二毡三油或聚氨酯涂料2厚),板中间加止水钢板-300x3或在板底缝口处加膨胀止水条,如图九。

3、地下室外墙:钢筋连通不分离,同时在墙的外侧加设防水层,且用M7.5水泥砂浆砌120厚砖墙压紧,墙中间加止水钢板或止水条,如图十。

4、后浇带处的砼一般在两个月后浇灌,至少不得少于40天且宜用强度等级
高一级的微膨胀砼浇灌,在后浇带两侧砌5皮砖灌水养护至少不得少于15天。

后浇带施工工艺标准详细图文说明

后浇带施工工艺标准详细图文说明

后浇带施工工艺标准1
1.1 施工工序
2
后浇带留置→后浇带保护→后浇带砼浇筑→后浇带养3
1.2 施工工艺及控制要点
4
一、底板后浇带
1、超前止水构造止水带、钢筋、砼施工;1 2
2、底板后浇带下人孔留设;
1
3、基础底板后浇带集水坑留设
1
4、在底板垫层上放线;
1
1 5、底层钢筋下挡浆条铺设;
2
1
6、快易收口网或锯齿板的安装;
2
3
4
5
6
7、止水钢板焊接
1
2
3
4
5
二、剪力墙后浇1、超前止水构造施工;
1
2
2、竖向止水钢板焊接
1
3、快易收口网安装
1
2
三、梁板后浇带1、模板支撑
1
2
楼板后浇带清理孔留设
1
难免有杂物掉入,
浇带内部杂物清理方便,需要
在板底模设置清理孔。

快易收口网安装
1
2
3
成齿状,间距和钢筋间距相同。

四、后浇带两侧1、浇筑两侧砼
1
1、后浇带保护
1
2
1、后浇带部位清理
1
2
2、砼浇筑;1 2
3 4 5
1、养护;2
3 5。

后浇带的施工工艺及注意事项

后浇带的施工工艺及注意事项

后浇带的施工工艺及注意事项范本一:【施工工艺及注意事项】一:前期准备工作1.1 确定后浇带的位置和尺寸1.2 清理施工现场,确保平整干净1.3 安装限位木排,保持后浇带的一致高度1.4 搭建临时支撑,确保安全施工二:后浇带的混凝土配比和浇筑工艺2.1 确定混凝土配比,确保强度和耐久性2.2 准备混凝土材料,按照配比进行配制2.3 混凝土浇筑前的准备工作2.4 混凝土的浇筑工艺步骤2.5 控制混凝土的浇筑速度和浇筑层数三:后浇带的加固工艺3.1 确定加固材料的种类和规格3.2 准备加固材料,确保质量和数量3.3 加固材料的安装工艺步骤3.4 加固材料与混凝土的粘结处理3.5 加固工艺后的检验和验收四:后浇带的养护工艺4.1 混凝土初凝后的处理4.2 后浇带的覆盖和保温措施4.3 养护期间的保持环境湿润4.4 养护期间的巡视和维护4.5 养护期满后的验收和整理工作附件:1. 后浇带施工方案图纸2. 后浇带混凝土配比表格3. 后浇带加固材料采购清单法律名词及注释:1. 合同:指双方或多方当事人订立的具有法律约束力的协议文件。

2. 施工工艺:指在施工过程中,按照一定的方法和步骤进行的技术处理。

3. 浇筑:指将混凝土或其他材料倒入模具内,形成所需形状和尺寸的过程。

4. 加固:指通过使用适当材料和工艺,提高构件的强度和稳定性。

5. 养护:指对施工后的结构或构件进行湿润、温湿度控制等措施,以促进混凝土的硬化和强度发展。

6. 验收:指对施工成果进行检查和评估,确认是否符合合同要求。

范本二:【施工工艺及注意事项】一:施工准备1.1 确定后浇带的位置和尺寸1.2 清理施工现场,确保平整干净1.3 搭建临时支撑,确保安全施工1.4 确保施工人员具备相关技能和安全意识二:后浇带混凝土的配制工艺2.1 确定混凝土配比,包括水灰比、骨料比例等指标2.2 准备混凝土材料,确保质量和数量2.3 混凝土的搅拌工艺步骤2.4 控制混凝土的浇筑速度和层数三:后浇带的浇筑工艺3.1 确定浇筑顺序和节奏3.2 在浇筑前进行充分的模板和钢筋检查3.3 在浇筑过程中确保混凝土的均匀性和充实度3.4 控制浇筑层数和浇筑速度四:后浇带的养护及验收4.1 混凝土浇筑后的初凝处理4.2 后浇带的水养护和覆盖措施4.3 养护期间的巡视和维护4.4 养护期满后的验收和整理工作附件:1. 后浇带施工方案图纸2. 后浇带混凝土配比表格3. 后浇带养护记录表法律名词及注释:1. 施工准备:指施工前对场地、设备和施工人员进行的准备工作。

后浇带施工标准工艺做法

后浇带施工标准工艺做法

地下室底板、顶板、侧壁后浇带施工工艺做法一、地下室底板后浇带施工工艺措施1、底板后浇带土方开挖按照施工图纸标示将后浇带位置定位放线,开挖时,在后浇带宽度两侧每边加宽200mm,后浇带内应挖至低于两侧底面标高以下200mm,形成凹槽,以便于排水及排渣。

后浇带土方开挖示意图2、底板垫层施工采用C15素混凝土浇筑,浇筑厚度为100mm。

3、底板钢筋绑扎施工钢筋绑扎必须按照设计图纸要求施工,不得任意甩槎和割断。

后浇带内钢筋连接采用焊接,焊接长度为单面焊不少于10d,双面焊不少于5d。

如设计另有要求也可以采用贯通不断或错位搭接的方式处理。

钢筋绑扎示意图4、止水钢板固定及施工要求止水钢板厚度按照设计图纸要求,采用Φ14钢筋加工成“L”型铁件,连接止水钢板焊接固定在底板钢筋上,焊接点需满焊。

“L”型铁件设置间距为@300~600mm。

也可以采用止水钢板穿孔,铁件满焊固定。

后浇带两侧界面安装收口网,便于浇筑混凝土。

5、混凝土浇筑⑴后浇带应在主体结构施工完成40~60天以上才进行浇筑,采用微膨胀抗渗混凝土浇筑(限制膨胀率应满足设计要求),其强度等级须高于底板混凝土一个级别。

⑵混凝土浇筑前,需对后浇带内杂物、积水清理干净,钢筋做好除锈,并对两侧底板混凝土界面进行打凿,以凿除浮浆及夹渣,然后洒水使界面充分湿润。

后浇带混凝土浇筑前应经工程技术部验收确认无误后方可浇筑。

⑶浇筑后浇带混凝土时,应振捣严密,防止漏振,采用分层浇筑施工,保证混凝土质量。

6、混凝土养护后浇带混凝土应原浆压光,待其终凝后,应委派专人加强养护(宜铺盖麻袋养护),养护时间不得少于14天。

二、地下室顶板后浇带施工工艺措施1、后浇带两侧支撑回顶因后浇带的留置,使地下室顶板的结构受力转变为悬臂梁板,故在后浇带处拆模后需立即进行回顶支撑(也可考虑后浇带两侧附近的支顶体系不拆除处理),以避免后浇带两侧的梁、板处于不利的悬挑受力状态。

⑴回顶支撑施工顺序梁底拆模→梁底回顶→顶板拆模→顶板回顶⑵回顶支撑施工在地下室梁板拆模时,后浇带处两侧模板支撑必须边拆除边回顶,在这过程中需注意不能大面积拆模,应一跨一跨有序进行,严禁梁、板支撑全部拆除后再回顶。

后浇带的的施工方案(3篇)

后浇带的的施工方案(3篇)

第1篇一、工程概况后浇带是指在混凝土结构施工过程中,为了防止混凝土因收缩、温度变化等因素引起裂缝而设置的临时施工缝。

后浇带在混凝土结构中起到缓冲和调节作用,对于提高结构的整体性和耐久性具有重要意义。

本施工方案针对某混凝土结构工程的后浇带施工进行详细规划。

二、施工准备1. 技术准备(1)熟悉施工图纸,了解后浇带的位置、尺寸、形状及施工要求。

(2)了解相关规范、标准,如《混凝土结构工程施工质量验收规范》(GB 50204-2015)等。

(3)组织施工人员学习后浇带施工工艺和技术要求。

2. 材料准备(1)水泥、砂、石子等混凝土原材料应符合国家相关标准。

(2)钢筋、模板、防水材料等施工材料应满足施工要求。

3. 机械设备准备(1)混凝土搅拌机、输送泵、振捣器等混凝土施工设备。

(2)钢筋加工机械、模板支撑系统等施工设备。

4. 人员准备(1)组建后浇带施工班组,明确各岗位人员职责。

(2)对施工人员进行技术培训和安全教育。

三、施工工艺流程1. 施工准备(1)清理后浇带位置,确保无杂物、积水等。

(2)测量放线,确定后浇带位置、尺寸及形状。

2. 模板安装(1)根据设计要求,选用合适的模板材料。

(2)模板安装应牢固、平整,防止变形、漏浆。

(3)模板安装完成后,进行加固处理。

3. 钢筋加工与绑扎(1)根据设计要求,加工钢筋。

(2)钢筋绑扎应牢固,保证钢筋间距、保护层厚度等符合规范要求。

4. 防水处理(1)选用合适的防水材料,如防水卷材、防水涂料等。

(2)防水材料施工应严格按照规范要求进行,确保防水效果。

5. 混凝土浇筑(1)混凝土应搅拌均匀,符合设计要求。

(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等缺陷。

6. 养护与拆除模板(1)混凝土浇筑完成后,应及时进行养护,保持湿润。

(2)养护期结束后,拆除模板,清理模板及施工现场。

7. 后浇带混凝土浇筑(1)在后浇带混凝土浇筑前,检查模板、钢筋、防水等施工质量。

(2)混凝土浇筑过程中,注意振捣密实,防止裂缝、蜂窝等缺陷。

后浇带模板施工工艺标准(图文解析)

后浇带模板施工工艺标准(图文解析)

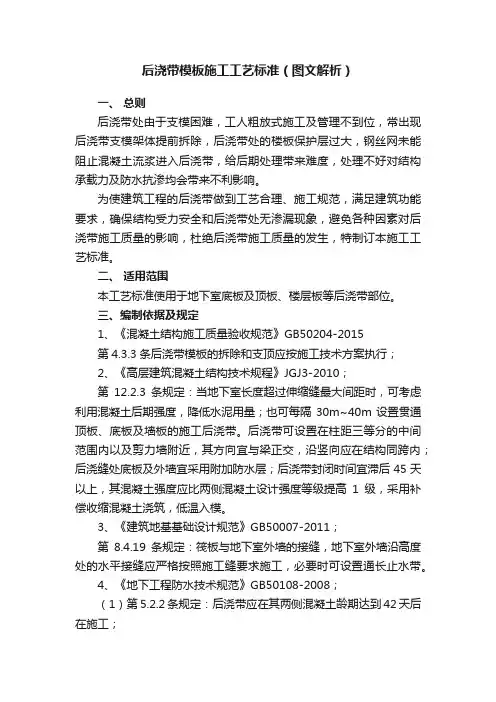

后浇带模板施工工艺标准(图文解析)一、总则后浇带处由于支模困难,工人粗放式施工及管理不到位,常出现后浇带支模架体提前拆除,后浇带处的楼板保护层过大,钢丝网未能阻止混凝土流浆进入后浇带,给后期处理带来难度,处理不好对结构承载力及防水抗渗均会带来不利影响。

为使建筑工程的后浇带做到工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免各种因素对后浇带施工质量的影响,杜绝后浇带施工质量的发生,特制订本施工工艺标准。

二、适用范围本工艺标准使用于地下室底板及顶板、楼层板等后浇带部位。

三、编制依据及规定1、《混凝土结构施工质量验收规范》GB50204-2015第4.3.3条后浇带模板的拆除和支顶应按施工技术方案执行;2、《高层建筑混凝土结构技术规程》JGJ3-2010;第12.2.3条规定:当地下室长度超过伸缩缝最大间距时,可考虑利用混凝土后期强度,降低水泥用量;也可每隔30m~40m设置贯通顶板、底板及墙板的施工后浇带。

后浇带可设置在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内;后浇缝处底板及外墙宜采用附加防水层;后浇带封闭时间宜滞后45天以上,其混凝土强度应比两侧混凝土设计强度等级提高1级,采用补偿收缩混凝土浇筑,低温入模。

3、《建筑地基基础设计规范》GB50007-2011;第8.4.19条规定:筏板与地下室外墙的接缝,地下室外墙沿高度处的水平接缝应严格按照施工缝要求施工,必要时可设置通长止水带。

4、《地下工程防水技术规范》GB50108-2008;(1)第5.2.2条规定:后浇带应在其两侧混凝土龄期达到42天后在施工;(2)第5.2.3条规定:后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压强度等级不应低于两侧混凝土。

(3)第5.2.4条规定:后浇带应设在受力和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为700mm~1000mm。

5、《地下防水工程质量验收规范》GB50208-2011;第5.3.8条规定:后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28天。

后浇带施工方案 (1)

后浇带施工方案 (1)

后浇带施工方案 (1)
前言
在建筑工程中,后浇带是一个至关重要的工程环节。

后浇带施工质量的好坏直
接关系到建筑物的安全与稳定性。

因此,科学合理的后浇带施工方案在工程实践中具有重要意义。

施工准备
在进行后浇带的施工之前,必须做好充分的准备工作。

首先需要清理施工面,
确保其平整、无积水。

然后进行周边的支撑与围护工作,确保后浇带施工过程中的安全。

后浇带材料
后浇带通常采用混凝土进行浇筑,混凝土的配合比例、强度等参数需要根据具
体工程要求来确定。

此外,还需要根据设计要求选择合适的钢筋进行加固,以增强后浇带的承载能力。

施工工艺
1.模板安装:在进行后浇带施工前,必须先进行模板的安装,确保后
浇带的形状和尺寸符合设计要求。

2.钢筋加固:根据设计要求,在模板内设置好钢筋,确保后浇带的强
度与稳定性。

3.混凝土浇筑:在进行混凝土浇筑时,需要注意浇筑的均匀性与密实
性,确保后浇带的质量。

4.养护处理:混凝土浇筑完成后,需要进行及时的养护处理,保持混
凝土的湿润,以确保其强度与稳定性。

施工质量控制
施工过程中的质量控制是保证后浇带质量的关键。

在施工过程中,需要建立完
善的质量管理体系,进行全程监控与检测,及时发现并处理施工过程中的质量问题。

总结
后浇带施工是建筑施工中一个至关重要的环节,其质量直接关系到建筑物的安
全与稳定。

科学合理的施工方案与严格的质量控制对于确保后浇带施工质量具有重要意义。

希望通过本文的介绍,能够为后浇带施工提供一定的参考与指导。

后浇带施工方案范本

后浇带施工方案范本

后浇带施工方案范本一、施工准备1.1 施工前准备在进行后浇带的施工之前,必须进行充分的施工前准备工作: - 确定施工区域的边界和尺寸; - 清理施工现场,确保施工区域干净整洁; - 对施工材料和设备进行检查和调试,确保施工顺利进行; - 制定详细的施工计划和安全措施,确保施工过程安全高效。

1.2 施工材料准备在进行后浇带的施工中,需要准备以下主要材料: - 水泥:用于后浇带的混凝土搅拌; - 砂:用于混凝土中的填充材料; - 砾石:用于混凝土中的骨料; - 钢筋:用于混凝土的加固和增强; - 水:用于混凝土的搅拌和固化。

二、施工步骤2.1 基础处理首先需要对后浇带的基础进行处理,包括: - 清理基础表面,确保平整干净; - 铺设隔离层,防止地面潮气对混凝土的侵蚀; - 设置导线,确定后浇带的正确位置和高程。

2.2 配料搅拌在准备好所需的混凝土材料后,按照设计比例进行配料,并进行充分的搅拌,确保混合均匀。

2.3 浇筑处理将搅拌好的混凝土倒入后浇带的模板中,通过振捣或手工捣实,确保混凝土填充均匀、密实。

2.4 养护工作在混凝土浇筑完成后,需要进行养护工作,包括: - 及时进行混凝土表面的保湿,防止混凝土过早干裂; - 按照设计要求控制养护期限,在保养期内避免外力影响和水淋,确保混凝土的强度发挥到最大。

三、施工质量控制3.1 施工监督在进行后浇带的施工过程中,需要进行定期的施工监督,确保施工符合设计规范要求。

3.2 质量检测在施工完成后,需要进行质量检测,主要包括: - 对混凝土的抗压强度进行检测; - 对混凝土的密实度进行检测; - 对混凝土的平整度进行检测。

四、施工安全措施4.1 安全防护在进行后浇带的施工中,必须严格执行以下安全措施: - 佩戴必要的安全防护用品,如安全帽、工服、手套等; - 在施工现场设置必要的安全警示标志,确保施工安全; - 严禁无关人员进入施工区域,确保施工现场的安全性。

4.2 施工顺序在进行后浇带的施工时,要根据设计要求和施工计划,合理安排施工顺序,确保施工过程中的安全和顺利进行。

后浇带施工方案 (2)

后浇带施工方案 (2)

后浇带施工方案
一、施工准备工作
在进行后浇带施工前,首先需要做好以下准备工作: - 确保施工区域已经完成主体结构施工,无需再进行混凝土浇筑; - 准备好所需的材料和设备,如水泥、骨料、混凝土搅拌机等; - 对施工现场进行清理和整理,确保施工通道畅通。

二、施工步骤
1. 混凝土配合比确定
在进行后浇带混凝土浇筑前,首先需要确定混凝土的配合比。

根据设计要求和实际情况,确定合适的水灰比和骨料配合比。

2. 混凝土材料搅拌
将水泥、骨料等原材料按照配合比放入混凝土搅拌机中进行搅拌,直至混凝土搅拌均匀且没有明显的积料。

3. 浇筑前准备
在混凝土搅拌完成后,将混凝土运输到施工现场,准备好浇筑的模板和辅助工具。

4. 混凝土浇筑
将搅拌好的混凝土倒入模板中,利用振捣器进行振捣,确保混凝土密实。

5. 平整和养护
在混凝土浇筑完成后,用刮板将表面进行平整处理,并对混凝土进行养护,以确保其强度和耐久性。

三、施工注意事项
•在施工过程中要严格按照设计要求执行,避免出现偏差;
•混凝土搅拌和浇筑过程中要注意安全,避免发生意外事故;
•在混凝土浇筑后要及时进行养护,确保混凝土的强度和密实度。

四、总结
后浇带施工是混凝土结构工程中至关重要的一环,正确的施工方案和严格的执行是保证工程质量的关键。

只有严格按照要求操作,才能确保后浇带的强度和稳定
性。

在实际施工过程中,施工人员需要严格遵守相关规定,做好施工前的准备工作,严格按照步骤进行操作,保证施工质量,确保工程顺利完成。

后浇带专项施工方案 2

后浇带专项施工方案 2

后浇带专项施工方案 2一、施工前准备在开始后浇带的施工之前,必须进行充分的准备工作,以确保施工的顺利进行和施工质量的达标。

具体的施工前准备包括: - 对施工区域进行清理,确保施工区域的地面平整、清洁; - 检查施工材料的质量和数量,确保符合施工要求; - 检查施工设备的完好性,确保施工设备能够正常使用; - 制定详细的施工计划和安全措施,确保施工过程中安全可控。

二、后浇带的施工工艺后浇带是混凝土结构中不可或缺的一部分,它能够有效增强结构的承载能力和抗震性能。

后浇带的施工工艺包括以下几个关键步骤: 1. 预埋金属件的安装:在预留混凝土结构中的预留孔内安装金属件,确保金属件的位置准确; 2. 模板的搭设:在预埋金属件的周围搭设合适尺寸的模板,确保后浇带的几何尺寸和形状; 3. 钢筋的安装:按照设计要求在模板内安装钢筋,确保钢筋的数量和布置符合设计要求; 4. 浇筑混凝土:在模板内浇筑混凝土,确保混凝土的质量和浇筑过程的均匀性; 5. 养护:对浇筑完毕的混凝土进行充分的养护,确保混凝土的强度和耐久性。

三、质量控制后浇带的施工质量直接影响到整个混凝土结构的性能和使用寿命,因此必须进行严格的质量控制。

具体的质量控制措施包括: - 对施工材料的质量进行检查,确保符合标准要求; - 对施工过程的每个环节进行监督和检测,确保施工符合设计要求; - 对施工现场进行定期检查和整改,确保施工安全可控; - 进行施工质量验收,确保后浇带的质量达标。

四、安全措施后浇带的施工是一个复杂的工程,施工过程中必须严格遵守安全操作规程,确保施工人员和现场设备的安全。

具体的安全措施包括: - 施工现场必须设置明显的安全警示标识; - 施工人员必须佩戴符合要求的安全防护装备; - 施工设备必须经过检查和维护后方可使用; - 施工人员必须经过专业培训后方可上岗作业。

五、施工后维护施工完成后,必须对后浇带进行合理的维护保养,以确保后浇带的使用寿命和性能。

后浇带施工标准工艺做法

后浇带施工标准工艺做法

后浇带施工标准工艺做法范本一:后浇带施工标准工艺做法一、施工前准备1. 确定后浇带的位置、尺寸和布置方案;2. 制定施工计划,明确施工队伍和人员配备;3. 依据设计要求,准备好施工所需的材料和设备;4. 清理施工区域,确保施工面干净。

二、模板放样1. 根据设计图纸进行放样,确保后浇带的尺寸和位置准确;2. 使用激光仪、水平仪等工具进行放样,保证精度。

三、模板安装1. 根据放样结果,安装好后浇带的模板;2. 模板的数量和尺寸要符合设计要求,确保施工的精度和质量;3. 模板的安装要坚固可靠,确保后浇带的形状不变。

四、配筋安装1. 根据设计要求,进行配筋的加工和制作;2. 配筋的种类和尺寸要符合设计要求,确保后浇带的强度和稳定性;3. 配筋的安装要精确,保证与模板配合良好。

五、混凝土浇筑1. 根据设计要求,配制好混凝土;2. 使用输送泵或人工运输,将混凝土均匀地倒入模板内;3. 控制混凝土的浇筑速度和厚度,确保后浇带的均匀性和密实性。

六、养护1. 在混凝土浇筑完成后,立即进行养护措施;2. 使用喷水、湿布等方式,保持后浇带的湿润;3. 根据气候条件和混凝土的特性,制定合理的养护时间。

七、拆模清理2. 拆除模板时要注意不损坏后浇带的表面;3. 清理施工区域,确保后浇带的整洁。

八、验收1. 进行后浇带的质量验收,包括尺寸、平整度等方面;2. 根据设计要求和验收标准,判定后浇带是否合格;3. 若发现问题,及时进行整改。

九、附件本所涉及附件如下:- 后浇带设计图纸- 模板安装方案- 配筋图纸- 养护记录表十、法律名词及注释本所涉及的法律名词及注释如下:- 混凝土工程:指使用混凝土材料进行建造和施工的工程。

- 施工规范:指建筑行业内对于施工过程中各个环节的要求和规定。

范本二:后浇带施工标准工艺做法一、施工前准备1. 第一步:确定后浇带的位置、尺寸和布置方案。

根据建筑设计图纸和施工要求,确定后浇带所在位置和大小,制定后浇带的布置方案。

后浇带施工细节与具体做法

后浇带施工细节与具体做法

后浇带施工细节与具体做法一、底板后浇带施工1、后浇带的模板底板部分的后浇带只有后浇带两端的侧模,若原有底板砖胎膜保留较好,则直接利用原有砖胎膜,若已遭破坏则重新砌砖补足。

2、后浇带的封闭(1)后浇带的清理底板后浇带当初施工时未留置“背包”,必须先对底板后浇带进行清理,将后浇带内的垃圾、泥块试块、凿毛形成的碎混凝土、除锈造成的锈渣彻底清理干净,然后用高压水枪冲洗干净,排除积水,然后再进行底板部分的后浇带混凝土浇筑。

后浇带垃圾清理时可采用高压水枪将后浇带内的建筑垃圾冲到端部后集中排除;凿毛并清理完成后须通知现场监理验收合格后方可进行混凝土的浇筑。

(2)后浇带的混凝土在浇筑前混凝土的级配应根据现场后浇带的湿润程度,合理调整混凝土的级配、坍落度等;所有混凝土的外加剂全部由专业商品混凝土单位负责,保证混凝土的原材质量。

(3)后浇带混凝土的浇筑由于后浇带处的钢筋比较密,为便于混凝土的振捣密实,除配备常规振动棒外,另配一根小振动棒,对钢筋比较密处、边角等处加强振捣;选择具有丰富经验的振动棒手专门负责后浇带的混凝土;基础底板后浇带留置专门试块。

(4)后浇带混凝土养护根据图纸设计要求,本工程的后浇带在封闭后,保湿养护时间不得小于14天。

养护应在终凝后进行。

冬天气温低于5℃时禁止湿水养护。

二、墙板板后浇带施工1、后浇带的模板对于部分墙板后浇带的侧壁外侧已有砖砌封闭,可直接作为外侧模板。

内侧采用木模板支设,木枋钢管作为背楞,在内侧用钢管斜撑顶紧。

没有砌砖的后浇带,采用模板木枋穿墙螺杆加固。

为保证外墙的防水需要,采用一次性的Φ12止水螺杆,因后浇带宽800mm,故横向分布2个螺杆@500mm即可,竖向@450mm。

支模要注意将模板支撑牢固,处理结点,防止出现爆模、漏浆等质量通病。

对于模板止水螺杆,在其中部焊牢50*50*3钢止水片。

2、后浇带的混凝土(1)后浇带的清理后浇带的清理同本方案第三节及第四节底板后浇带的清理,所需注意的是,清理之前应提前将支撑架搭设起来,作为外墙后浇带清理的工作平台。

后浇带专项工程施工方案

后浇带专项工程施工方案

后浇带专项工程施工方案工程概述后浇带是指在混凝土浇筑结束后,经过一段时间养护后,在已浇筑的混凝土构件上,再次进行浇筑,以弥补混凝土构件中可能存在的空鼓、疏松、空隙等缺陷,提高整体结构的密实性、强度和耐久性。

本次工程的后浇带施工范围主要包括建筑物底板、梁、柱等关键构件的后浇带加固,保证整体结构的安全可靠。

工程要求1.后浇带材料选择:根据设计要求,后浇带材料应为与原浇筑混凝土相同配比的水泥砂浆,可添加一定量的外加剂,以提高浇筑后混凝土的强度和耐久性。

2.后浇带施工时间:在原浇筑混凝土养护期结束后开始施工,确保养护期内原浇筑混凝土的强度达到设计要求。

3.后浇带施工方法:经过清理后,对原浇筑混凝土表面进行打磨和清洗,以确保后浇带与原浇筑混凝土之间的粘结性。

接着进行混凝土浇筑,浇筑方式可选择自流式或机械振捣。

浇筑完成后,进行早期养护。

4.后浇带施工现场设备和人员安排:根据施工计划和工程量确定所需设备和人员,确保施工进度和质量,保证安全。

5.后浇带施工前的检查和准备工作:在施工前,对待施工的原浇筑混凝土结构进行检查,清理工作,确保浇筑面无杂物和污物。

同时,对施工设备进行检查和调试,以确保其正常工作。

施工方法1.施工准备工作:1.1清理:将待施工的浇筑面上的杂物、灰尘、油污等清理干净,确保浇筑面洁净。

1.2检查:对待施工的原浇筑混凝土结构进行检查,查验其表面质量,发现有裂缝、疏松等缺陷应及时修补。

1.3设备调试:对施工所需的设备进行检查、调试,确保其正常运行。

2.现场布置:2.1建立施工围墙:为确保施工安全和质量,应在施工现场周围搭建围墙,防止其他工作人员和设备进入施工区域。

2.2设立施工标识:在施工区域内设立标识牌,标明施工单位名称、施工日期、施工内容等信息,以提醒他人注意施工。

3.施工工序:3.1打磨和清洗:3.1.1对原浇筑混凝土表面进行打磨,去除杂物和浮灰,提高后浇带与原浇筑混凝土之间的粘结性。

3.1.2清洗打磨后的浇筑面,使用高压水枪清除表面污物和杂质,确保浇筑面洁净。

后浇带的的施工方案

后浇带的的施工方案

后浇带的的施工方案《后浇带的施工方案》后浇带是指在混凝土结构成型后,在其外侧进行二次浇筑的一种施工工艺。

后浇带的施工质量直接关系到整个混凝土结构的安全性和稳定性。

下面将对后浇带的施工方案进行详细介绍。

一、施工前准备1. 在混凝土结构成型后,需要等待其达到设计强度的70%以上,方可进行后浇带的施工。

2. 准备好所需的材料和设备,如混凝土、模板、钢筋等。

3. 严格按照施工图纸和设计要求进行施工,确保后浇带的尺寸、位置和强度符合要求。

二、后浇带的施工步骤1. 模板搭设:根据设计要求,搭设好后浇带的模板,确保其位置和尺寸符合要求,同时要进行合理的支撑和固定,以确保施工过程中不会发生位移或变形。

2. 钢筋加固:根据设计要求,对后浇带的钢筋进行加固和布置,确保其数量、直径和位置符合设计要求,提高混凝土结构的强度和稳定性。

3. 浇筑混凝土:进行后浇带的混凝土浇筑,要求均匀、密实、充填到位,避免出现空洞或裂缝。

同时要控制好混凝土的水灰比和外温,以确保强度和抗压性。

4. 养护处理:对浇筑后的混凝土进行养护处理,包括湿润养护和覆盖保护,确保混凝土的早期强度和表面质量。

三、质量控制和验收1. 施工过程中要进行严格的质量控制,包括模板搭设、钢筋加固、混凝土浇筑等环节,确保每个环节都符合设计要求和施工标准。

2. 完成后的后浇带需要进行验收,包括尺寸、平整度、强度和外观等指标,确保其质量达到设计要求。

综上所述,后浇带的施工方案需要严格按照设计要求和施工标准进行操作,确保施工质量和工程安全。

通过合理的施工步骤和质量控制,可以保证后浇带的质量和稳定性,提高混凝土结构的使用寿命和安全性。

混凝土后浇带施工方案

混凝土后浇带施工方案

混凝土后浇带施工方案1. 引言混凝土后浇带是在主体混凝土结构完成后,在需要增加某些特定功能或改善某些性能时进行的附加施工工序。

它通常用于修复混凝土表面的缺陷、加固结构、增加耐久性或改变外观。

本文档将介绍混凝土后浇带施工的主要步骤和注意事项,以帮助施工人员正确进行施工,确保后浇带的质量和效果。

2. 施工步骤混凝土后浇带的施工步骤可分为以下几个主要阶段:2.1 准备工作在进行混凝土后浇带施工之前,需要进行必要的准备工作。

这包括清理和修复原混凝土表面,确保表面平整,去除尘土和脏物,修复开裂和破损的部分。

2.2 增强混凝土表面的附着力在施工后浇带之前,需要增强混凝土表面与后浇带材料的附着力。

这可以通过打磨、喷涂附着力增强剂或使用粘结剂来实现。

根据具体情况选择合适的方法,并确保表面清洁和干燥。

2.3 施工后浇带在混凝土表面准备完毕后,可以开始施工后浇带。

根据具体需求,后浇带可以是防水层、保护层、装饰层等。

施工时应注意以下几点:•控制后浇带的厚度和均匀性,确保其满足设计要求;•使用适当的工具和设备,例如喷涂机、刮板等,确保后浇带的均匀施工和平整表面;•严格控制施工浇筑的温度和湿度,避免太高或太低的温度对后浇带的影响;•按照施工图纸和要求,进行细节处理,例如边角位置、接缝处处理等。

3. 注意事项在混凝土后浇带施工过程中,有一些重要的注意事项需要特别关注,以确保施工质量和效果。

3.1 材料选择和配比选择合适的后浇带材料对后浇带的质量至关重要。

根据不同的需求,选择适当的材料和配比,确保其性能满足设计要求。

3.2 控制施工环境在施工过程中,需要控制施工环境的温度和湿度。

避免施工时环境温度过高或过低,以及湿度过大或过小,这可能会影响后浇带的质量和固化效果。

3.3 施工质量监控在施工过程中,应进行施工质量的监控和检查。

包括测量后浇带的厚度、表面平整度和均匀性等,确保施工符合设计要求。

3.4 养护期管理混凝土后浇带完成后,需要进行养护期管理,以确保后浇带达到设计要求的强度和性能。

后浇带浇筑施工方案

后浇带浇筑施工方案

后浇带浇筑施工方案一、施工准备1.确定施工时间和地点:根据工程进度安排后浇带浇筑时间和浇筑位置。

2.准备材料和设备:包括水泥、砂浆、砼搅拌机、钢筋等。

3.清理施工现场:清除杂物、碎石等障碍物,保证施工区域整洁。

二、强度设计1.根据工程要求和设计要求,确定后浇带的强度等级和厚度。

2.根据结构设计图纸计算后浇带的配筋布置,并进行定位和标记。

三、基础处理1.检查基础承载力和平整度:确保后浇带浇筑的基础能够承受荷载,并且表面平整。

2.清理基础表面:清除灰尘、油污等附着物,保证后浇带与基础的粘结力。

四、模板安装1.安装模板:按照设计要求和图纸,安装模板,并进行牢固固定,确保模板稳定性和精确度。

2.逐段架模:根据施工进度,逐段进行模板搭设,确保施工的连贯性和顺序性。

3.填充模板空隙:用泥浆或其他材料将模板之间的空隙填满,确保浇筑混凝土不会渗漏。

五、配筋安装1.配筋定位:根据结构设计图纸和强度要求,在模板内部进行配筋的定位和标记。

2.安装钢筋:按照配筋图纸的要求,将钢筋进行编织、并进行焊接或固定,确保钢筋的准确性和稳固性。

3.检查配筋质量:对已安装的钢筋进行质量检查,确保符合设计要求,不存在翘曲、断裂等情况。

六、浇筑混凝土1.临时支撑:在施工现场设置临时支撑,以确保模板和钢筋不发生位移或变形。

2.混凝土搅拌:按照设计配比,使用搅拌机搅拌混凝土,并进行质量检查,确保符合要求。

3.润湿基础和模板:在浇筑混凝土之前,对基础和模板进行充分的润湿,以提高混凝土的粘结力。

4.浇筑混凝土:从低到高的顺序,将混凝土均匀地倒入模板中,同时使用振动器进行振捣,以排除空气和提高混凝土的密实度。

5.控制浇筑速度:根据混凝土的性质和施工面积,控制浇筑速度,以确保混凝土的均匀性和一致性。

6.平整混凝土表面:使用专用工具对浇筑的混凝土表面进行修整,确保平整度和光滑度。

7.养护混凝土:在混凝土浇筑后,对其进行养护,防止快速干燥和裂缝的产生。

后浇带专项施工方案(1)

后浇带专项施工方案(1)

后浇带专项施工方案(1)
一、前言
在混凝土结构工程中,后浇带是一个重要的施工环节。

后浇带的施工质量直接影响到整体工程的安全性和耐久性。

因此,制定科学合理的后浇带专项施工方案至关重要。

二、施工准备
1.确定后浇带施工日期和工期计划。

2.确保施工人员持有相应资质证书。

3.检查施工设备和工具的完好情况。

三、施工前的准备工作
1.清理后浇带位置,确保表面平整干净。

2.按照设计要求设置后浇带的道板和模板。

3.安装预埋件并检查位置是否准确。

四、混凝土搅拌和浇筑
1.选用符合要求的混凝土材料,控制搅拌比例。

2.采用搅拌车将混凝土运至浇筑现场。

3.采用机械震捣器对混凝土进行震实处理,确保浇筑质量。

五、后续工序
1.确保混凝土初凝后进行养护。

2.拆除模板与道板,进行后续修补工作。

3.进行后浇带表面的护理和保养工作。

结语
通过科学合理的后浇带专项施工方案的制定和实施,可以有效保证后浇带施工质量,提高工程的安全性和耐久性。

在实际施工中,施工人员应严格按照方案要求操作,确保施工的顺利进行。

后浇带模板施工工艺标准

后浇带模板施工工艺标准

后浇带模板施工工艺标准一、一般规定1.1 后浇带必须依据设计要求的位置与尺寸进行留设。

1.2浇筑后浇带两侧混凝土时,流入后浇带的混凝土应及时清理干净。

1.3后浇带模板及支撑体系必须独立设置,又要与两侧临时拉结。

1.4后浇带混凝土的浇筑时间应按设计要求确定,设计无要求时沉降后浇带混凝土宜待主体结构封顶,全部填充墙砌筑完成后浇筑,温度后浇带混凝土宜在两侧混凝土浇筑完成两个月之后浇筑。

二、施工准备2.1 技术准备及要求2.1.1 后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,并做好核对记录。

2.1.2对管理人员、施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。

2.2 材料准备及要求2.2.1 主要材料准备15厚建筑用覆面胶合板、φ48.3×3.5mm钢管、钢管顶托、50×100mm木方、预制钢筋混凝土板、钢丝网片、铁丝、水泥、砂、垫板、底座、废旧覆膜胶合板等。

2.2.2 木方采用50×100mm,质地坚硬,无腐朽,含水率应低于25%,不得采用有脆性、严重扭曲和受潮后容易变形的木材。

2.2.3 φ48.3×3.5mm钢管,不得使用有严重锈蚀、弯曲、压扁或裂纹的钢管,有脆裂、滑丝的扣件严禁使用。

2.3 主要机具手提式木工电锯、木工手锯、水平仪、水平尺、钢卷尺、托线板、手锤、凿子、人字梯等。

三、施工工艺流程及操作要点3.1 筏板(防水板)后浇带 3.1.1 工艺流程测量放线→混凝土埂浇筑→底层钢筋绑扎→止水板下钢板网固定→止水板固定→止水板上钢板网固定→上层钢筋绑扎→后浇带封堵 3.1.2 操作要点(1) 根据图纸设计位置,放出后浇带位置线,在浇筑防水保护层混凝土的同时,在位置线上抹50mm 宽,设计钢筋保护层厚度高的细石砼埂,位置应放在边线以内。

(2)为防止筏板砼灰浆从下层钢筋网片下渗入后浇带内,应待细石混凝土埂达到强度后开始绑扎板底层钢筋。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

后浇带施工标准化做法
主要技术要求:
一、施工准备
1.1 技术准备1、后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。

2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。

3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。

4、应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议。

1.2 材料要求1、品种规格1)后浇带混凝土所用碎石应根据所浇后浇带的钢筋密度确定,一般为5~31.5㎜,含泥量不得大于1.0%,泥块含量不得大于0.5%。

2)后浇带的砂子应采用中砂,含泥量不得大于3.0%,泥块含量不得大于1.0%。

3)中埋式止水钢板宜用3㎜厚400㎜宽的折形钢板条。

4)钢丝网宜采用密目钢丝网和30×30型钢丝网,☞为什么夫妻“云雨”,女性很难达到“癫峰”?与这几点有关两种钢丝网配套使用。

2、质量要求:1)碎石应满足试配强度要求且检验结果应符合《JGJ53标准》。

2)砂子应采用河砂或山砂,不得用海砂,且检验结果应符合《JGJ52标准》。

3)粉煤灰应用II级以上。

4)外加剂必须用合格一等品。

5)水泥应用32.5R以上的普通水泥或硅酸盐水泥。

6)拌和用水应用饮用水或水质符合国家现行标准《混凝土拌合用水标准》JGJ63的规定的水源。

7)止水带表面不允许有开裂、缺胶、海绵等影响使用的缺陷,中心孔偏心不允许超过管状断面厚度的1/3;止水带表面允许有深度不大于2㎜、面积不大于16㎜2的凹痕、气泡、杂质、明疤等缺陷不超过4处;止水带的尺寸公差应符合GB 50208附录A中表A.0.4-1的要求,其物理性质应符合GB 50208附录A中表A.0.4-2的要求;止水带现场抽样数量以每月同标记的止水带产量为一批抽样。

8)选用的遇水膨胀橡胶止水条应具有缓胀性能,其7d的膨胀率应不大于最终膨胀率的60%。

当不符合时,应采取表面涂缓膨胀剂措施;其物理性质应符合GB 50208附录A中表A.0.5的要求;遇水膨胀橡胶止水条现场抽样数量以每月同标记的止水带产量为一批抽样。

1.3 主要机具1、自拌混凝土:混凝土搅拌机、混凝土坍落度桶、天平、插入与平板振动器、手推车等。

2、商品混凝土:混凝土坍落度桶、插入与平板振动器、手推车等。

3、其它机具:电焊机、剪刀、锒头等。

1.4 作业条件1、后浇带的留置1)后浇带的位置、宽度应符合设计要求,已场地平整,放线无误,垫层施工完毕。

2)后浇带的行式,保证成型的措施应按施工方案进行落实。

2、后浇带混凝土浇筑1)后浇带两侧混凝土面上的浮浆、松散混凝土应予凿除,并用压力水冲洗干净,涂刷混凝土界面处理剂或水泥砂浆。

地下室底板后浇带施工时不得有积水。

2)
后浇带处的钢筋应进行除锈,已将钢筋调整平直。

3)后浇带的模板已封闭严密,且应保证混凝土施工后新旧混凝土没有明显的接搓。

4)已将止水条或止水带固定牢固,确保位置准确。

二、材料和质量要点
2.1 材料的关键要求1、所使用的混凝土应有配合比报告单。

2、应采用比后浇带两侧混凝土提高一个等级的补偿收缩混凝土。

在满足强度要求及工艺要求的情况下,其坍落度宜尽可能小一些。

3、商品混凝土应有“混凝土开盘鉴定证明”。

4、防水材料、遇水膨胀橡胶止水条、膨胀剂和外加剂等材料均应有合格证,且复检合格后方可使用。

2.2 技术关键要求1、新旧混凝土界面应先放与所浇混凝土同强度等级的砂浆。

2、模板应严密、稳固、混凝土施工时不得漏浆与变形。

3、膨胀剂和外加剂掺量应符合设计及产品性能要求。

4、止水条安装好后,应尽快安排后浇带混凝土浇筑。

2.3 质量关键要求1、混凝土的浇筑应密实,成型应精确,应特别注意新旧混凝土界面处的混凝土密实度。

2、混凝土浇筑后应覆盖保湿养护。

3、防水后浇带的施工应注意界面的清理及止水条、止水带的保护,并保证防水功能技术措施的落实。

严禁后浇带处有渗漏现象。

三、施工工艺
3.1 工艺流程1、后浇带的留置1)地下室底板防水后浇带留置地下室底板防水施工→底板底层钢筋绑扎→后浇带两侧钢板止水带
下侧先用短钢筋头(钢筋间距400)与板筋点焊→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇混凝土一侧→钢板止水带安置→钢板止水带上侧短钢筋头点焊及绑扎双层钢丝网于钢筋头上→后浇带两侧混凝土施工→后浇带处混凝土余浆清理→后浇带两侧混凝土养护→后浇带盖模板保护钢筋。

注:若采用止水条时,模板采用木模支撑侧模,保证混凝土侧面平整、密实,以使止水条与混凝土表面粘贴牢固,更好发挥止水条的止水效果。

2)地下室外墙防水后浇带留置外墙常规钢筋施工→钢板止水带安置→钢板处柱分离箍筋焊接(见图1.6.1-1)→焊短钢筋头于止水钢板上和剪力墙竖筋上→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇混凝土一侧→封剪力墙外模,并加固牢固→后浇带两侧混凝土浇筑→后浇带两侧混凝土养护。

3)楼板面后浇带施工后浇带模板支承(应独立支撑)→楼板钢筋绑扎→焊短钢筋应于板面筋和底筋上→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇混凝土一侧→后浇带两侧混凝土浇筑→后浇带处混凝土余浆清理→后浇带两侧混凝土养护→后浇带盖模板保护钢筋。

4)地下室底板大梁后浇带模板支撑详见图1.6.1-2。

2、后浇带混凝土浇筑1)地下室底板后浇带混凝土浇筑凿毛并清洗混凝土界面→钢筋除锈、调整→抽出后浇带处积水→安装止水条或止水带→混凝土界面放置与后浇带同强度砂浆或涂刷混凝土界面处理剂→后浇带混凝土施工→后浇带混凝土养护。

2)地下室外墙防水后浇带混凝土浇筑清理先浇混凝土界面→钢筋除锈、调直→放置止水条或止水带(若采用钢板止水带则无此项),→封后浇带模板,并加固牢固→浇水湿润模板→后浇带混凝
土浇筑。

3)楼板面后浇带混凝土浇筑清理先浇混凝土界面→检查原有模板的严密性与可靠性→调整后浇带钢筋并除锈→浇筑后浇带混凝土→后浇带混凝土养护。

注:内墙后浇带留置与后浇带混凝土浇筑参照1.6.1(1.2)条和1.6.1(2.2)条施工。

3.2操作工艺1、地下室底板防水后浇带的施工见图1.6.2-1;2、地下室外墙防水后浇带的施工参照图1.6.2-1和图1.6.2-2施工。

3、楼板面防水后浇带的施工可参照1.6.2(1.1)条取消止水钢板施工;楼板面非防水后浇带的施工可参照1.6.2(2.2)条,取消止水条进行施工。

四、质量标准
4.1 主控项目1)后浇带、埋设件等细部作法须符合设计要求,严禁有渗漏;若设计无要求时,可选用本工艺标准中的一种,经设计确认后施工。

2)混凝土必须内实外光,对出现的缺陷应有书面处理方案或措施,并保存处理记录。

4.2 一般项目1、后浇带的模板必须稳固、密封、平整,具有足够强度、刚度及稳定性,以确保混凝土的成型几何尺寸。

2、后浇带钢筋必须除锈干净,位置正确,绑扎质量应符合设计及规范要求。

3、接缝处混凝土表面应密实、洁净、干燥。

五、成品保护
5.1后浇带浇筑完毕应在12h以内加以覆盖,保湿养护,养护时间不得少于28d,当日平均气温低于5℃时,不得浇水。

5.2在混凝土强度达到1.2N/mm2前不得在其上踩踏或其它作业。

5.3后浇带混凝
土未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋(见图 1.8.4);防止地下室大梁和设备基础后浇带处有积水锈蚀钢筋,应预留截面为350×350,深度比梁或基础底标高低250的小积水坑,以便可用潜水泵及时把积水抽出。

样板施工可视化交底
1、后浇带防护说明:
1)后浇带和施工缝上用九层板全封闭隔离;2)两侧设砖砌式挡水坎,挡水坎应粉刷平直;3)刷红白色警示漆;4)塔吊穿地下室顶板时,也采用上述方法进行封堵;
2、后浇带的封闭:
1)浇筑结构混凝土时,后浇带的模板上应设一层钢丝网,后浇带施工时,钢丝网不必拆除。

2)后浇带必须在封闭前仔细地将整个混凝土表面的浮浆凿除,并凿成毛面,彻底清除后浇带中的垃圾及杂物,并隔夜浇水湿润,铺设水泥浆,以确保后浇带混凝土与先浇捣的混凝土连接良好。

3)准确制作模板保证模板尺寸严禁不漏。

后浇带应有独立的支模体系,与主体支模结构一起搭设,不宜拆除后重新搭设,从而保证后浇带两侧沉降一致,后浇带浇筑后无错台、下沉、漏浆等现象。

4)后浇带的封闭材料应采用比先浇捣的结构混凝土设计强度等级提高一级的微膨胀混凝土(可在普通混凝土中掺入微膨胀剂UEA)浇筑
振捣密实,并保持不少于14天的保温、保湿养护。
