吴江市汾湖开发区北荡河老桥拆除技术施工组织设计

合集下载

老桥拆除施工方案

老桥拆除施工方案

老桥拆除施工方案一、施工前期的准备工作1、技术准备组织精干、高效、富有桥梁施工经验的技术人员对老桥进行详细的调查,认真研究老桥的设计图纸。

向老桥的设计、施工单位了解老桥设计和施工情况,作到对老桥的结构受力情况、施工安装顺序心中有数。

施工前召开技术交底会,将施工细节落实到每一个工人,强调安全工作的重要性。

2、施工人员、设备、及材料的进场首批施工人员3天内进场,进行驻地建设和前期的准备工作, 机械设备20天内进场,搭设临时设施和设置安全设施、警示标志,具备施工条件。

3、道路交通管制拆桥期间为确保安全,对该路段交通施行全封闭管理,严禁行人车辆通行。

施工前应及时向有关部门申报,并应作好:施工警示牌、禁行标志、限速牌; 在拆桥时桥两侧用彩条布围挡,严禁非施工人员出入;夜间设置警示灯光。

4、施工协调管理1)在施工全过程中,严格按照业主及监理工程师批准的“施工技术方案”进行施工,接受监理工程师的验收和检查,并按照监理工程师的要求予以整改。

2)道路交通封闭期间,对当地村民作好解释工作,请村委与交通、航道管理部门积极配合,避免产生矛盾纠纷。

二、拆除方案本工程为拆除石拱桥,拆桥过程中考虑整体和局部稳定性的维持是必须详细周密考虑的核心问题,也是本桥能否安全、文明、按期完成拆除任务的关键问题所在。

拆除的施工顺序应遵循“先上部后下部、先陆上后水下,拆桥为建桥施工的逆顺序”的施工原则进行。

根据该桥的结构形式及现场情况,拆除的施工顺序为:修建施工便道——封闭施工现场——平衡拆除桥面系——挖除拱顶填土——拆除石拱——拆除桥台——清理河道。

我们制定的具体施工方案如下:1、栏杆、护栏基座的拆除老桥栏杆为预制件拼装,拆除阻力较小,可以用5T的小型破碎挖掘机直接清除,用1吨的机动翻斗车外运至桥台外10m位置,护栏基座的拆除和砼桥面铺装的拆除同步进行。

2、桥面的拆除拆除桥面使用5T的小型破碎挖掘机凿除。

3、拱顶填土的挖除在桥台处开挖填土至石拱砼处。

桥梁拆除工程施工组织设计方案

桥梁拆除工程施工组织设计方案

目录一、主要施工工艺 (2)1、桥面铺装破除 (3)2、梁部拆除 (4)3、梁部破碎 (4)二、施工技术方案 (4)1、施工准备 (5)2、上部结构物拆除 (6)3、下部结构拆除 (9)4、关键部位注意事项 (10)非机动车道桥梁拆除技术方案一、主要施工工艺施工准备断路封桥断航封河桥铺装破除桥铺装破除湿接缝破除梁体起吊起吊设备进场运梁设施搭建运送梁体至破碎点梁体破碎及外运破碎场地平整安全防护护栏及人行道拆除1、桥面铺装破除根据本工程的特点,我项目经理部决定采用小型破碎机的方式进进桥面铺装的凿除,遇有钢筋时采用氧割进行割除后继续进行。

铺装凿除后的建筑垃圾采用汽车运至指定位置。

2、梁部拆除桥面铺装拆除完成后,对湿接缝进行凿除,板梁部分的铰结部全部凿除使每块板梁完全分离,T梁部分对于横隔板部分完全凿除,对于翼缘板处的连接钢筋大部分进行凿除,留有个别钢筋暂不拆除,吊装时再拆除以防T梁倾斜倒塌,发生安全问题。

梁板起吊先拆中跨后拆边跨3、梁部破碎按照合同要求梁体破损必须在30cm以下,并确保砼和钢筋分离。

按此要求我项目部准备在固定的场地内对梁体进破碎,破碎采用破坏机进行破碎,或者采用重锤进行夯碎。

二、施工技术方案本工程梁部主要为预应力空心板梁及预应力T型梁,拆桥过程中梁板拆除必须详细周密考虑的核心问题,也是本桥能否安全、文明、按期完成拆除的关键问题所在。

拆桥期间应对航道及原有道路的断航封路,根据该桥的结构形式及现场情况,我们制定的具体施工方案如下:1、施工准备1)对施工区域内的相关情况的调查与处置根据实测资料,本桥位处的实际水深约1.2~3.5米,为了安全起见项目部已与相关部门进行了沟通,在施工的期间内可以断航断路,防止破碎梁板时掉落杂物造成安全隐患,同时为了满足航道通航需要,我部后期将桥位范围内河道进行全断面疏浚,疏浚的标准恢复到船只通航标准要求。

2)、对施工人员的安全培训。

在拆桥前项目部应组织所有参加拆桥施工的施工人员进行针对本工程施工作来特点专门进行一次培训,内容为针对本工程特点的安全操作规程和施工要点。

老桥拆除及便桥搭设专项技术方案详解

老桥拆除及便桥搭设专项技术方案详解

杭嘉湖地区环湖河道整治工程施工1标老桥拆除及栈桥搭建施工技术方案编制人:审核人:批准人:浙江省水电建筑安装有限公司二O一五年三月二十五日目录一、老桥拆除施工技术方案 _________________________________________ 11.1工程概况 ___________________________________________________________ 11.1.1化浜桥 ______________________________________________________________ 11.1.2田湾桥 ______________________________________________________________ 21.1.3施家桥 ______________________________________________________________ 31.1.4为民桥 ______________________________________________________________ 41.1.5化度庄桥 ____________________________________________________________ 51.1.6化度庄老桥桥 ________________________________________________________ 61.1.7田湾桥老桥 __________________________________________________________ 71.1.8为民桥老桥 __________________________________________________________ 81.1.9化龙老桥 ____________________________________________________________ 91.2编制依据 __________________________________________________________ 101.3编制说明 __________________________________________________________ 101.4拆除施工方案 ______________________________________________________ 101.4.1总体方案概述 _______________________________________________________ 101.4.2拆除顺序 ___________________________________________________________ 111.4.3施工方法 ___________________________________________________________ 111.5施工组织机构 ______________________________________ 错误!未定义书签。

大桥拆除工程施工方案

大桥拆除工程施工方案

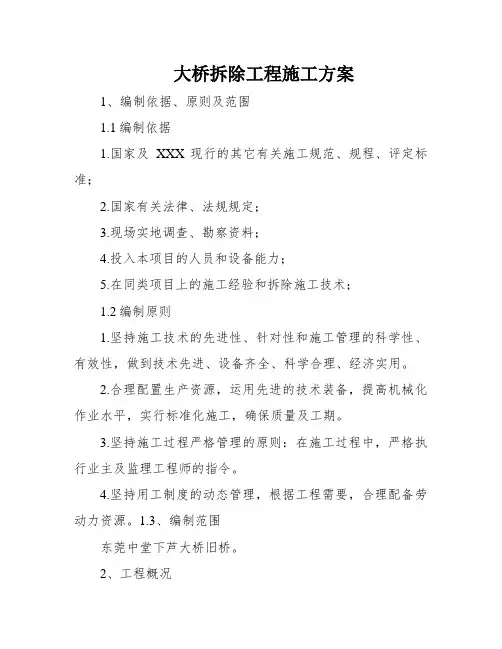

大桥拆除工程施工方案1、编制依据、原则及范围1.1编制依据1.国家及XXX现行的其它有关施工规范、规程、评定标准;2.国家有关法律、法规规定;3.现场实地调查、勘察资料;4.投入本项目的人员和设备能力;5.在同类项目上的施工经验和拆除施工技术;1.2编制原则1.坚持施工技术的先进性、针对性和施工管理的科学性、有效性,做到技术先进、设备齐全、科学合理、经济实用。

2.合理配置生产资源,运用先进的技术装备,提高机械化作业水平,实行标准化施工,确保质量及工期。

3.坚持施工过程严格管理的原则:在施工过程中,严格执行业主及监理工程师的指令。

4.坚持用工制度的动态管理,根据工程需要,合理配备劳动力资源。

1.3、编制范围东莞中堂下芦大桥旧桥。

2、工程概况下芦大桥旧桥为上世纪九十年代初建成通车,上部结构为6×20+2×30+7×20m钢筋砼及预应力砼简支T梁,下部结构为柱式墩台,桥面宽为净-7+2×1.0m,设计荷载为汽车-20级,挂车-100,人群 3.0KN/㎡。

旧桥通航净空不能满足现有Ⅳ级航道通航请求,原有设计荷载较低,根据《下芦大桥检测与荷载实验评估敷陈》,该桥上部结构T梁存在分歧程度的病患,部分T梁腹板存在竖向裂缝,混凝土脱落、钢筋外露现象严重,通航孔T梁下缘被船只碰撞呈现混凝土破损,下部结构也存在分歧程度的损坏。

根据业主意见,拆除旧桥,在原桥位处另建新桥。

本桥现在已经禁止车辆通行,只允许行人和三轮一下摩托车通行。

在拆除工程施工以前,先在旧下芦大桥上游100m一侧修建一人行钢便桥,钢便桥完工后,将行人转移到临时钢便桥后即拆除旧下芦大桥,拆除旧下芦桥后,兴建左右两幅新下芦大桥。

在拆桥和建桥施工期间,采用全封航状态,应做好各种安全维护设施,确保施工期间大块砼不掉入河中,保证安全之余也免除了清理河中碎砼块的麻烦。

3、施工组织方案概要3.1、总述针对本工程特性,为了确保工期、确保拆桥安全,整体施工安排根据总工期的请求采取先倒排再顺理的方式,即在技术可行的前提下,各分项工程尽早安排施工,出格是要抓住每个有用工作日,抓紧水中T梁和桥墩拆除施工。

拆除施工组织设计

拆除施工组织设计

桥梁拆除施工方案目录第一章工程概况 ............................................................................... - 3 -一、桥梁概述及现状 ....................................................................................... - 3 -二、原桥主要构造特点 ................................................................................... - 3 -三、原桥处理方案 ........................................................................................... - 4 -第二章编制依据及原则 ................................................................... - 4 -一、编制依据 ................................................................................................... - 4 -二、编制原则 ................................................................................................... - 4 -第三章桥梁拆除技术方案 ............................................................... - 4 -第四章临时设施建设 ..................................................................... - 5 -一、临时用地 ................................................................................................... - 5 -二、临时设施 ................................................................................................... - 6 -三、围堰施工 ................................................................................................... - 6 -第五章施工方案 ............................................................................... - 8 -一、工艺流程 ................................................................................................... - 8 -二、拆除步骤 ................................................................................................... - 8 -三、施工准备 ................................................................................................... - 9 -四、拆除管理 ................................................................................................. - 10 -五、拆除施工 ................................................................................................. - 10 -第六章安全施工目标、承诺和保证措施 ..................................... - 18 -一、安全施工目标 ......................................................................................... - 18 -二、组织措施 ................................................................................................. - 18 -三、技术保证措施 ......................................................................................... - 21 -四、施工保证措施 ......................................................................................... - 22 -五、安全防护渡汛措施 ................................................................................. - 26 -第七章文明施工及环境保护措施 ................................................. - 27 -一、文明施工措施 ......................................................................................... - 27 -二、环境保护措施 ......................................................................................... - 29 -第八章应急预案措施 ..................................................................... - 30 -一、组织机构 ................................................................................................. - 30 -二、职责 ......................................................................................................... - 30 -三、应急准备 ................................................................................................. - 31 -四、应急处理和响应工作程序 ..................................................................... - 31 -五、应急救援措施 ......................................................................................... - 32 -六、应急处理支持与反馈 ............................................................................. - 33 -第九章保证进度目标的措施 ......................................................... - 33 -一、保证工程进度措施 ................................................................................. - 33 -二、施工进度安排 ......................................................................................... - 35 -第十章保证成本目标的措施 ......................................................... - 35 -第十一章施工管理机构配置情况及保证体系 ............................. - 36 -一、项目管理指导思想 ................................................................................. - 36 -二、现场项目管理: ..................................................................................... - 36 -第十二章施工机械设备和劳动力配置 ......................................... - 38 -表一施工机械及主要机具配置表 ............................................................. - 38 -表二劳动力配备一览表 ............................................................................. - 40 -第一章工程概况一、桥梁概述及现状本桥2011年开始施工,2012年8月因洪水冲毁支架导致梁体下挠,主梁跨中下挠约35cm,已无法正常交工验收,因此决定拆除上部结构重建。

老桥拆除专项安全施工方案

老桥拆除专项安全施工方案

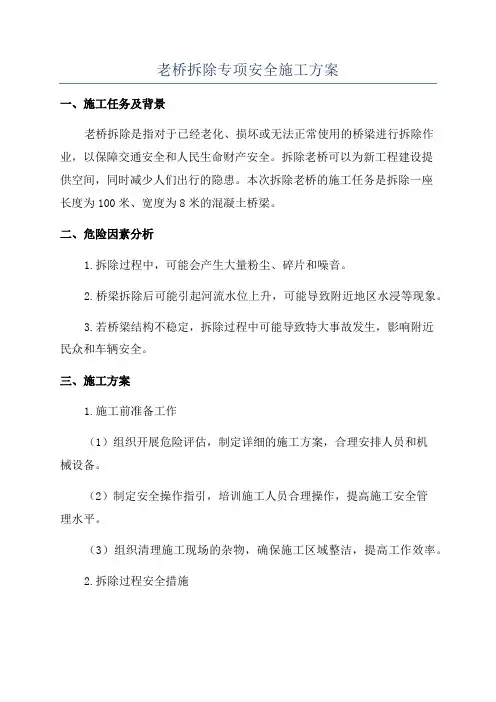

老桥拆除专项安全施工方案一、施工任务及背景老桥拆除是指对于已经老化、损坏或无法正常使用的桥梁进行拆除作业,以保障交通安全和人民生命财产安全。

拆除老桥可以为新工程建设提供空间,同时减少人们出行的隐患。

本次拆除老桥的施工任务是拆除一座长度为100米、宽度为8米的混凝土桥梁。

二、危险因素分析1.拆除过程中,可能会产生大量粉尘、碎片和噪音。

2.桥梁拆除后可能引起河流水位上升,可能导致附近地区水浸等现象。

3.若桥梁结构不稳定,拆除过程中可能导致特大事故发生,影响附近民众和车辆安全。

三、施工方案1.施工前准备工作(1)组织开展危险评估,制定详细的施工方案,合理安排人员和机械设备。

(2)制定安全操作指引,培训施工人员合理操作,提高施工安全管理水平。

(3)组织清理施工现场的杂物,确保施工区域整洁,提高工作效率。

2.拆除过程安全措施(1)对拆除桥梁进行全面稳定性评估,确保拆除过程中不引发意外事故。

(2)合理使用机械设备进行拆除,避免人力作业过度暴露在危险环境中。

(3)采用湿法降尘措施,减少粉尘对施工人员和周围环境的危害。

(4)对拆除过程中产生的碎片和垃圾进行及时清理,避免对道路和河流造成污染。

3.施工期间的交通管理(1)设置交通警示标志,提前告知周边车辆和行人桥梁拆除的时间和路线,避免交通拥堵。

(2)根据拆除桥梁的位置和交通流量,合理调配人员,指挥交通流动,确保施工安全。

4.环境保护(1)拆除前向相关部门申请河道管理许可证,根据许可证要求施工。

(2)施工期间加强水环境监控,确保拆除过程不对河流产生不良影响。

(3)拆除桥梁后对拆迁桥梁残渣进行清理,防止对河流水质和河床造成二次污染。

四、应急预案(2)设立应急救援组织,随时监测施工现场情况,及时处理突发事件。

(3)加强现场人员的安全培训,提高应急处理能力,确保在发生意外情况时能够迅速、有效地应对。

五、总结拆除老桥是一项具有一定危险性的工作,但只要合理制定施工方案,加强现场管理,采取相应的安全措施,并制定详细的应急预案,配备专业的人员和设备,就能够确保施工过程的安全。

某大桥老桥拆除重建施工组织设计方案

某大桥老桥拆除重建施工组织设计方案

(此文档为word格式,可编辑修改)表1 施工组织设计文字说明第一部分、工程概况第二部分、总体目标(质量、工期、安全、工地管理等目标)第三部分、施工组织、施工总体方案及临时工程的施工方案第四部分、设备、人员动员周期和设备、人员、材料运到施工现场的方法第五部分、主要工程项目的施工方案及施工方法一、技术准备二、路基工程施工三、路面工程施工四、桥梁工程施工第六部分、各分项工程的施工顺序第七部分、确保工程质量和工期的措施第八部分、冬季的施工安排第九部分、质量、安全保证体系第十部分、其他应说明事项一、工程竣工资料二、工程质保期内的维修三、文明施工和环境保护的管理措施第一部分工程概述一、工程概况本工程—小窑大桥老桥位于326省道上跨一帆河位置(灌南县小窑乡西侧),呈东西走向,与河道正交,为7×20mT型梁桥。

该桥老桥上部结构出现裂缝及变形过大等损坏现象,拆除重建。

二、主要工程量本标段主要工程量见下表:主要工程数量表三、设计要点本桥设计荷载为汽-15,挂-80,宽度为15m,横坡为双向2%,计算车速为80km/h,1985年国家基准高程,抗震设防烈度为6度。

上部结构为20m跨径装配式板梁,横向布置15片,板梁高0.85m,中板宽均为0.99m,边板宽为0.995m,桥面铺装为10cm整体化现浇桥面板加9cm沥青砼桥面铺装。

沥青砼桥面铺装层结构与路面面层相同。

下部结构桥墩采用单排三桩柱式,钻孔灌注桩,桥台采用单排三桩式,钻孔灌注桩基础。

桥头引道拓宽部分采用粉喷桩处理。

第二部分总体目标一、质量目标质量既是经济问题,更是严肃的政治问题。

质量是施工企业生存和发展的根本保证。

严格执行中华人民共和国工程建设标准强制性条文中公路工程部分的规定、现行规范及设计要求,并严格按照ISO9001:2000质量管理体系要求,进一步强化质量意识,狠抓过程控制,确保措施落实,再塑“铁军”形象。

在QL1标小窑大桥的建设中,我们要实现“一个确保”,即确保本工程优良工程;争创“三个一流”,即一流的内在质量,一流的外观质量,一流的档案资料。

某桥桥拆除工程施工组织设计

某桥桥拆除工程施工组织设计

某桥桥拆除工程施工组织设计施工组织设计一:工程概况:xx桥位xxxxxx,大桥全长182.44m,为14孔13m空心板桥结构,分老桥和新加桥梁两部分。

老桥桥面宽度为15米(净12m+20.5m防撞护栏),新加桥位于旧桥两侧,桥面宽度为5.5m(净4.5m+20.5m栏杆),新旧桥之间留有125㎝的缝隙,两侧新加桥为非机动车道及人行道,老桥仍作为机动车道。

老桥上部构造为标准跨径13m的混凝土空心板梁,下部构造中桩采用直径1.0m的钻孔灌注桩,岸桩采用直径1.2m的钻孔灌注桩;新加桥上部构造为标准跨径13m的混凝土空心板梁。

施工内容为将旧桥拆除,并将现有垃圾及拆除桥梁所产生的建筑垃圾彻底清运完成。

拆除标准为拆至现有河底,并完成场地清理。

二:施工方法:施工方法:采用控制爆破技术对桥桩进行爆破,大桥爆破后,采用液压破碎锤进行混凝土破碎,然后清理破碎后的混凝土碎块至现有河底。

施工步骤:放水修设施工便道测量检查施工现场受施工影响的管道管线电缆光缆的拆除情况--搭设施工平台对桥桩进行凿岩装药爆破对爆破后塌落到地面的混凝土进行破碎切割钢筋挖运清理碎渣蓄水。

三:技术参数:1:对桥面高于地面6米的桥桩进行凿岩爆破,大桥两侧小于6米的桥头直接用液压破碎锤直接拆除。

2:对桥桩的凿岩要求:每个桥桩凿岩孔数3个,打水平孔,参数如下:孔径:d=40mm孔距:a=0.35m孔深:h=0.6m单耗:q=0.7kg/m3每孔装药量:Q=0.18kg堵塞:l=0.4m每段最大装药量:Qmax=0.18*3*4=2.2kg总装药量:Q总=2.2*13=28.6 kg四:安全技术及措施(一)控制爆破作业危害的主要方面有:(1) 飞石:A. 确保爆破作业最小堵塞长度,严格控制爆破作业单耗及单孔最大装药量. 采用橡胶爆破被和草栅对桥桩的爆破部位进行双层包覆.B.控制爆破单耗,爆破作业最大用药量,使爆破作业达到碎而不飞的效果。

(2) 震动:爆破作业影响最大的是北侧50米处的莱芜市新汽车站。

原北塘河桥拆除施工方案-江陵路

原北塘河桥拆除施工方案-江陵路

一、工程概况北塘河整治工程一期二标段,在济民桥位置处有一座6米宽3跨长的简支桥梁需拆除,三跨为(9M+16M+8M)。

其中有2排桥墩桩位于北塘河内,离河岸约8米左右,每个桥墩为2根D1000的砼立柱,上部为空心矩形梁板,桥面为砼铺装层,两侧设有混凝土立柱栏杆。

在工人河位置处有一座9.5米宽3跨长的简支桥梁需拆除,三跨为(6.8M+20M+6.8M). 其中有2排桥墩桩位于北塘河内,离河岸约7米左右,每个桥墩为2根D1000的砼立柱,上部为空心矩形梁板,桥面为砼铺装层,两侧设有混凝土立柱栏杆,在五中与第一职高之间有一座长32米宽4米的贝雷桁架桥。

北塘河为一级航道,正常情况下来往的船只较多。

在吊运中跨桥梁过程中,为了保证来往船只通行的安全,必须请求河道管理部门对此段河道进行临时封航。

同时在施工过程中要尽量减少对航运的影响。

1.2拆除工程量栏杆: 67 m桥面铺装(厚10cm);共计:517 m2桥面板:6.8米18块、20米9块、16米6块、9米6块、8米6块盖梁:6米2支、9.5米2支水中墩系梁(1M×9.5);2根水中墩桩Φ1.0m;8根立柱:Φ1.0m;8根.二、施工流程根据原济民河桥、俞家谭桥、桁架贝雷桥的结构特点,并结合桥址处的地形地貌,确定原济民河桥、俞家谭桥、桁架贝雷桥的拆除施工总体上按由上而下的顺序逐步进行,即:三、施工管理及部署3.1施工人员组织根据本工程的工程性质和实际情况,我方将组织专职的施工班组,全面负责济民河桥、俞家谭桥、桁架贝雷桥的拆除施工。

在指挥、作业、安全监护等各项工作环节上,按岗位职责配设专职的人员负责。

具体人员构成如下:施工负责:1人(由项目经理担任);技术负责:1人(由项目技术负责人担任);拆除指挥:2人;安全监护:2人;起重工:8人;吊车操作员:4人;运输驾驶员:5人;普工:10人。

3.2施工机械和器具的选配我方对济民河桥、俞家谭桥、桁架贝雷桥构筑物、现场地形地貌进行调查,并认真分析研究施工方案后,在保证施工进度、降低工程技术措施费用的前提下,确定了合格、性能可靠的施工机械和器具。

旧桥拆除专项方案

旧桥拆除专项方案

旧桥拆除专项方案吴江区2014年度二级公路改造维修工程SG2014-06标旧桥拆除安全施工专项方案编制:审核:批准:XXX吴江区2014年度二级公路改造维修工程SG2014-XXX二○一四年六月九日旧桥拆除安全施工专项方案一、工程概况1、吴江区松汾线老路改造工程,本段改建路线起于周湖交叉改造范围,桩号K15+595,向南终止于G318国道,桩号K28+926.347,路线全长13.3Km。

设计速度为80 Km/h,局部限速为60 Km/h。

一般路段路基宽度为15m、19m、20.5m。

本线共有老桥15座,其中中桥184.36米/4座,小桥182.87米/11座,拟定改造15座桥梁,本次改造按规范要求,桥梁拆除新建后,两侧引坡道路同步改造,以满足要求。

本方案适用吴江区2014年度二级公路改造维修工程(金家坝镇)SG2014-06标拆除工程。

2、老桥拆除工程特点(1)本工程有4座老桥要拆除,拆除过程中如何组织好施工顺序安全吊开老桥板梁是本施工方案必须详细周密考虑的核心问题,也是老桥能否按期完成拆除的关键问题所在。

(2)拆桥期间为全封闭施工,但要保证桥下水运通畅,施工过程中要尽量保证拆除工程安全进行,减少对水路运输的影响。

(3)因为全关闭施工,必须在桥梁两端设置完善的施工标志及全幅围挡,保证对过往车辆及行人的警示与平安。

二、施工组织机构及资源配置1、桥梁拆除的组织机构设置根据工程特点、施工内容、工期要求,本着强化现场施工管理,确保拆除工作高效、快速、安全完成的目的,组建以项目经理XXX为首的拆除施工队,组织、指挥、协调各工种作业的各项事宜。

施工队将根据工期安排、实时进度、周边环境变化等因素,实行动态管理、随时调剂。

2、施工组织机构技术负责人:XXX施工负责人:XXX专职平安员:XXX技术工:4人普工:10人3、施工准备事情(1)技术准备技术准备分为内业技术准备工作和外业技术准备工作。

本工程内业技术准备事情主要包括:a、认真浏览原桥设计图纸,研究施工规范;b、编写实施性施工方案;c、备齐必要的参考资料;d、对施工职员进行上岗前的技术和平安培训。

原北塘河桥拆除施工方案-江陵路

原北塘河桥拆除施工方案-江陵路

一、工程概况北塘河整治工程一期二标段,在济民桥位置处有一座6米宽3跨长的简支桥梁需拆除,三跨为(9M+16M+8M)。

其中有2排桥墩桩位于北塘河内,离河岸约8米左右,每个桥墩为2根D1000的砼立柱,上部为空心矩形梁板,桥面为砼铺装层,两侧设有混凝土立柱栏杆。

在工人河位置处有一座9.5米宽3跨长的简支桥梁需拆除,三跨为(6。

8M+20M+6。

8M)。

其中有2排桥墩桩位于北塘河内,离河岸约7米左右,每个桥墩为2根D1000的砼立柱,上部为空心矩形梁板,桥面为砼铺装层,两侧设有混凝土立柱栏杆,在五中与第一职高之间有一座长32米宽4米的贝雷桁架桥。

北塘河为一级航道,正常情况下来往的船只较多.在吊运中跨桥梁过程中,为了保证来往船只通行的安全,必须请求河道管理部门对此段河道进行临时封航。

同时在施工过程中要尽量减少对航运的影响。

1.2拆除工程量栏杆: 67 m桥面铺装(厚10cm);共计:517 m2桥面板:6.8米18块、20米9块、16米6块、9米6块、8米6块盖梁:6米2支、9。

5米2支水中墩系梁(1M×9.5);2根水中墩桩Φ1.0m;8根立柱:Φ1。

0m;8根.二、施工流程根据原济民河桥、俞家谭桥、桁架贝雷桥的结构特点,并结合桥址处的地形地貌,确定原济民河桥、俞家谭桥、桁架贝雷桥的拆除施工总体上按由上而下的顺序逐步进行,即:三、施工管理及部署3.1施工人员组织根据本工程的工程性质和实际情况,我方将组织专职的施工班组,全面负责济民河桥、俞家谭桥、桁架贝雷桥的拆除施工。

在指挥、作业、安全监护等各项工作环节上,按岗位职责配设专职的人员负责。

具体人员构成如下:施工负责:1人(由项目经理担任);技术负责:1人(由项目技术负责人担任);拆除指挥:2人;安全监护:2人;起重工:8人;吊车操作员:4人;运输驾驶员:5人;普工:10人。

3.2施工机械和器具的选配我方对济民河桥、俞家谭桥、桁架贝雷桥构筑物、现场地形地貌进行调查,并认真分析研究施工方案后,在保证施工进度、降低工程技术措施费用的前提下,确定了合格、性能可靠的施工机械和器具。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吴江市汾湖开发区北荡河老桥拆除技术施工组织设计
编制人:
审核人:
审批人:
施工单位:常州市苏南爆破拆房有限公司
日期:二00七年四月十三日
一、工程概况
1、工程名称:吴江市汾湖开发区北荡河老桥拆除工程
2、建设单位:吴江市汾湖开发区
3、施工单位:常州市苏南爆破拆房有限公司
4、工程地点与地理位置:
根据吴江市汾湖开发区建设总体规划要求,位于莘塔社区的北荡河老桥(已属危桥)必须尽快拆除。

5、拆除桥梁结构、长度、宽度
需拆除的北荡河老桥横跨近80m宽的北荡河,该桥南北走向,原设计为农用机耕桥,现已损坏老化严重,处于坏的状态。

该桥全长83m 、宽3.6m,为一座三孔,每孔两拱肋双曲拱桥。

钢筋混凝土结构,桥面由横向孤形钢筋混凝土预制拱板拼接再加现浇层组成,厚约30cm,桥面下每孔两侧各一根拱肋,其厚度20cm,双曲拱肋高4.6m 左右,三孔两侧拱肋分别座落在河中两个桥墩和南、北岸边桥台基上。

水下两个钢筋混凝土桥墩分别长5m,宽1.6m,高4.5m(不含桥墩基础),目前墩帽露出水面约1m左右。

建设方要求将桥墩拆至桥基2.2m 处。

6、拆除老桥周边环境
该桥横跨北荡河,南北走向与两岸拖拉机道连接,桥南岸均为农田,桥北端两侧均有民居,最近处仅5m左右,桥面西侧上空有一趟通信电缆和一趟高压线跨河而过,与桥面相距约5~10m,北荡河水深3.5m左右,属于常年通航河流,但河内除有农(渔)船外行船稀
少。

详见附图。

二、拆除方案
根据北荡河老桥结构情况和周边环境,经我公司领导和工程技术人员现场勘察,研究确定采用以下拆除方案。

1、第一步首先用人工拆除该桥扶栏,在拆除扶栏时应从外向内敲打,尽量防止碎渣掉入河内特别是船经过时,应暂停施工。

2、第二步采用人工加风镐拆除桥面混凝土路面预制板和砼现浇层,由桥一端向另一端后退式进行,桥下用200T铁船接装打下来的碎渣,防止碎渣掉入河内,并运到指定的弃渣堆放处。

以上两步也可合并进行。

3、第三步分跨由北向南或由南向北在人工用风镐破碎拱肋联系横梁混凝土,风焊切割横梁钢筋后,对每根拱肋采用200T打捞船,(切割时先吊住),将其拉入水中,然后分段切割吊运上岸处理,切割拱肋联系横梁时,先保留拱顶两侧拱脊处三根横梁,以保证其稳定性,待其它横梁切割完成后,在拉拱肋前将剩余三根联系横梁切断。

4、第四步,对两个桥墩的拆除方案,有两个方案,一是采用控制爆破方法予以拆除,拆除爆破方案另行编制,二是采用机械方法予以拆除,即用船载镐头机拆除,我们认为采用该方案拆除难度大,且不彻底,拟用爆破拆除方法较为可靠。

5、第五步,清理散落河中碎渣,采用挖泥船清理,以保船舶通航。

6、第六步,采用机械拆除南北桥台基。

三、施工技术措施
1、公司根据该工程要求进行三级教育,内容包括操作规程、变换工种、季节性等安全教育,制订拆除施工方案、施工安全管理制度、建立安全管理台帐。

2、公司工程项目负责人、安全技术管理人员,操作工必须持证上岗,特种作业人员持有资格证书方可上岗。

3、根据该工程的特点、制订的施工方案在施工前必须向施工人员进行安全技术交底,明确自己的职责,说明拆除顺序、方法及操作规程、安全措施,确保人身安全。

4、在拆除施工前,项目负责人必须了解在拆除的桥基下地下水管、电线、通讯电缆、煤气管道情况,并应及时与有关部门联系采取措施,防止意外事故发生。

5、对该工程需在桥两头10m处搭设防护架围护,实行封闭式施工,确保施工人员和行人安全,同时在该桥拆除施工过程中,需设水上安全通行标志、夜间通行标志等,当需要断航时通过海事部门采取临时断航及警戒措施。

6、所有的机械、工具派专人检修、维护,确保机械、工具在施工中有良好的使用性和安全性。

7、针对该拆除工程中有可能发生的事故隐患,制订应急救援预案。

四、工期目标
根据招标单位对该工程施工期限要求和拆除施工方案,研究确定
本工程实际工期60天。

具体安排为:
1、拆扶栏5天
2、拆桥面15天
3、拆吊双曲拱肋15天
4、桥墩爆破拆除10天
5、清渣15天
6、拆桥台基与清渣同时进行。

计60天(遇恶劣天气延误施工除外)
五、拆除总体部署
为了使该工程能有序的开展各项拆除工作,经公司研究决定作出总体部署如下:
1、成立该工程项目经理部,有一名项目经理全面负责拆除施工的工作,按照施工要求制订具体的拆除施工总体方案。

公司安排一名技术人员负责技术工作,一名安全员负责施工安全工作。

2、成立该工程人工机械拆除施工队,安排一名现场施工负责人全面负责人工机械拆除施工和安全工作,主要施工任务是拆除桥墩上部的部分结构,并配备一名技术员对拆除工程技术方面的指导工作,一名专职安全员全面负责人工机械拆除的安全工作,发现问题及时纠正。

3、成立该工程的拆除爆破施工队,安排一名现场施工负责人全面负责拆除爆破施工和安全工作,配备一名技术员对拆除爆破技术方面的指导工作,一名专职安全员对拆除爆破安全进行监督。

具体施工
组织设计,另有设计方案。

4、公司的总工程师和安全副经理定期到施工现场进行安全工作检查,对发现的问题应及时向项目负责人指示存在的问题,提出整改措施,并督促落实。

5、成立清渣清运队,主要负责拆除桥梁的清运残渣和废旧材料的回收及处理。

6、成立综合组,主要负责残渣、材料清运工作和全体施工人员的住宿、卫生、生活、饮食等工作,购置拆除工程中所需的各类物品。

六、安全目标措施
1、由该工程的负责人对拆除工程安全生产直接负责,严格执行安全操作规范及有关拆除规定,落实各项安全防范措施,由安全员现场监督,发现问题及时纠正,随时消除安全事故隐患。

2、施工前由项目负责人对拆除施工人员进行安全教育,并且进行安全技术交底,做到人人心中有底。

3、严格执行拆除工程施工组织设计和安全技术措施,确需变更施工组织设计的,需报告原审批部门同意。

4、进入施工现场佩带安全帽,高空作业系好安全,高挂低用,垂直使用,做好安全防范措施,严禁违章操作。

5、施工作业时,严禁从高处向河道内抛掷拆除的残渣和材料,废旧材料堆放整齐,垃圾等及时清运,保护施工现场整洁,禁止在现场焚烧废弃物。

6、施工作业时应当采取必要的控制扬尘、噪声等措施,垃圾运
输不得抛、洒、滴、漏、做好文明施工。

7、在车辆、行人通行的地方,要用文明礼貌的标牌、标语向周围居民行人示意,施工现场区域设安全警示标志,如小红旗、红灯、安全标牌等。

8、遇到雨天、大雾及六级以上大风等恶劣天气时应当停止施工。

9、施工现场动火要有项目负责人的审批手续,动火监督人员落实到位,监督检查安全距离。

在风焊切割前,应先清理现场易燃物,防止火星溅入引起火灾。

动火结束后,应检查现场,是否有火情安全隐患。

如有火情应采取措施,将火苗熄灭,确保动火安全。

10、施工现场临时用电与建设单位联系,制定用电方案,电线必须绝缘架空,做好现场临时用电安全巡查情况记录。

11、接装碎渣船、吊装拱肋施工船应设缆绳将船位固定牢靠。

12、为了保障人身安全,公司全体员工均办理人身保险,并且施工人员均办理意外伤害保险。

13、成立施工现场事故预警小组,由项目负责人全面负责,专职安全员落实预警工作,在施工现场配备一部车辆,在河边设一救生船,并且知道急救中心电话号码,联系靠近工地的医院,在发生事故时,人员受伤能得到及时的救治。

14、夏季施工应做好防暑降温工作,安排好作业时间,使职工有足够的休息和睡眠时间,合理安排工作,这对确保安全完成任务是有利的。

七、拆除残值处理措施
根据建设单位要求,对拆除的残渣及时清运回收,保证拆除施工现场的整洁。

对于钢筋等废旧材料堆放整齐,应及时联系购买单位随时运走。

八、拟投入机械、人员情况
根据此项拆除工程的实际情况,经公司研究拟投入施工人员约20人,项目负责人1名,协助工作人员3名,项目技术员1名,专职安全员1名,公司总工、安全副经理现场指导工作。

投入机械设备主要有20m³空压机一台,潜孔钻一台,风镐若干台,除吊装船舶租用外,拆除工具齐全,完全能满足施工要求。

九、文明施工保障措施
1、在施工现场设立告示牌,标明工程名称、建设单位、施工单位、项目负责人、安全员、开(竣)工日期、监督电话。

2、及时清运施工现场残渣、生活垃圾、废旧材料、禁止在施工现场焚烧废弃物。

3、施工作业发现文物、爆炸物以及不明电缆、管道时,应当停止施工,保护现场,并向建设单位和有关部门报告,经有关主管部门同意后,方可恢复施工。

4、施工作业时应当采用必要的控制扬尘、噪音等措施,垃圾运输不得抛、洒、滴、漏、做好文明施工。

5、制定工地环境卫生和文明施工制度、拆除施工人员宿舍保持整洁、有卫生管理制度。

6、所有施工人员在现场施工时,必须服从建设单位现场工作人
员的管理。

严格按建设单位有关要求,规范施工人员的行为。

如果发现违规行为,按有关规定严肃处理。

十、工程项目管理机构设置
1、成立危桥拆除工程指挥部,由金荣林、史国祥、梁来君、周顺金、朱德信等五人组成,金荣林任总指挥。

朱德信任副总指挥。

2、根据拆除工程的规定,公司设置拆除工程项目管理机构
3、现场组织人员安排表
项目负责人史国祥
技术负责人周顺金
专职安全员李安全。

相关文档
最新文档
