中水管道施工专项方案本工程管材由DN600 、DN400 PE管和DN600、DN400焊接钢管组成,为了保证工程质量和工程按期完成,制定切实可行的工作计划,对施工机具的准备、管材的检查以及生活临时设施布置等各项工作落实到责任到人,保证工程能按时进行。

根据实地考察和图纸的要求,特制定以下施工工序:踏勘施工现场——清障——测量放样——运管——布管——预排水——管沟开挖——支撑、排集水——地基处理——夯实——砂垫层铺设——下管安装——阀门井砌筑——拆支撑——冲洗、消毒、试压——上部回填。

一、测量放样由专业人员会同勘测设计单位进行测量控制及水准点的交接手续,接桩后及时组织测量人员对水准点及导线点进行复测,并引管道中心,引测临时水准点,各点根据现场地形设置保护桩并做好控制点记录。

准确控制沟槽开挖的深度、宽度,再对沟底进行复测,新旧管道相接处标高核对无误后,再进行施工。

二、开挖管沟开挖沟槽采用机械和人工开挖相结合方法施工。

施工中配备足够的潜水泵进行抽水作业,以确保工程质量和该部位工程的顺利进行。

机械开挖采用反铲挖掘机开挖,当开挖至设计标高以上20cm左右时停止开挖,采用人工并清理至设计标高,避免因挖掘机超挖而影响到基层稳定。

根据现场地质情况和沟槽开挖深度,开挖沉度在2m以内时自然放坡,开挖深度在2.0-2.5m时采用疏撑,开挖深度达到2.5-4.0m时采用密支撑加固。

为了保证工程质量,工程在汛季施工;为防止雨水,采取先开挖上层管道沟槽,错开降雨量后,再施工下层,严禁开槽后或下管未回填,造成雨水浸泡。

当开挖的沟槽发现已建地下各类设施或文物时,及时采取保护措施,并及时通知建设方或设计单位或文物部门妥善解决。

三、施工排水沟槽开挖时,沿开挖管道沟槽侧挖一条宽30cm深度40cm的沟,每隔30m开挖一个集水坑深60cm,雨水汇集至集水坑内后,再采有潜水泵排出。

四、管道基础1、验槽首段土方挖至设计标高后,及时通知建设单位、监理、设计以及质量监督部门共同验槽,验收合格后方进行下一道工序,其余各段沟槽,开挖至设计高程时,均请监理检验验收并进行隐蔽工程签认。

中水管道施工方案

中水管道施工方案

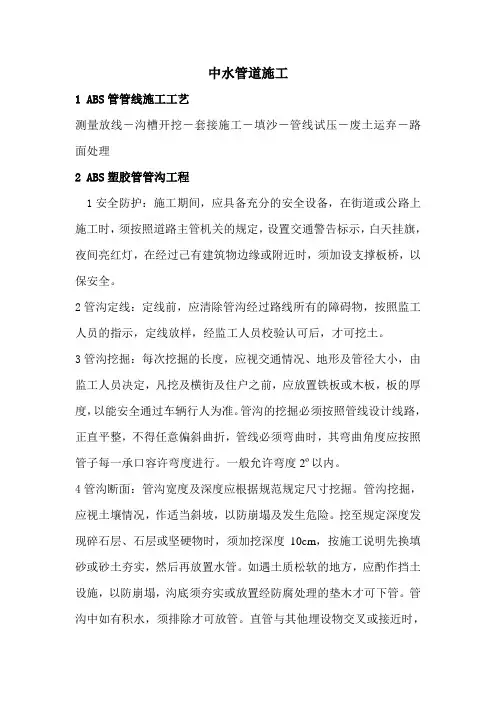

中水管道施工1 ABS管管线施工工艺测量放线-沟槽开挖-套接施工-填沙-管线试压-废土运弃-路面处理2 ABS塑胶管管沟工程1安全防护:施工期间,应具备充分的安全设备,在街道或公路上施工时,须按照道路主管机关的规定,设置交通警告标示,白天挂旗,夜间亮红灯,在经过己有建筑物边缘或附近时,须加设支撑板桥,以保安全。

2管沟定线:定线前,应清除管沟经过路线所有的障碍物,按照监工人员的指示,定线放样,经监工人员校验认可后,才可挖土。

3管沟挖掘:每次挖掘的长度,应视交通情况、地形及管径大小,由监工人员决定,凡挖及横街及住户之前,应放置铁板或木板,板的厚度,以能安全通过车辆行人为准。

管沟的挖掘必须按照管线设计线路,正直平整,不得任意偏斜曲折,管线必须弯曲时,其弯曲角度应按照管子每一承口容许弯度进行。

一般允许弯度2º以内。

4管沟断面:管沟宽度及深度应根据规范规定尺寸挖掘。

管沟挖掘,应视土壤情况,作适当斜坡,以防崩塌及发生危险。

挖至规定深度发现碎石层、石层或坚硬物时,须加挖深度10cm,按施工说明先换填砂或砂土夯实,然后再放置水管。

如遇土质松软的地方,应酌作挡土设施,以防崩塌,沟底须夯实或放置经防腐处理的垫木才可下管。

管沟中如有积水,须排除才可放管。

直管与其他埋设物交叉或接近时,至少应保持20cm间距,以利施工。

5挖土堆置:管沟挖出的土石方可堆置管沟两旁但不要妨碍交通。

在市区施工时,应将多余废方先行清运,同时注意不要妨碍公共设施的管理及使用,如在耕地内施工,其堆置宽度,应力求缩小。

3.粘接施工与安装1领运:用户应根据工程情况做出使用用ABS管及管件的规格、数量的计划,接收后施工单位应负责保管,谨慎运输放置,管材应水平堆放在平整的地面上,叠置时,外悬的端部不宜大于100mm,应避免阳光曝晒,安装前要熟悉ABS管的性能及施工要求。

2承插或粘接施工:以冷胶溶接法接合,先以抹布沾清洁剂将接合部位的灰尘、油渍等擦拭干净后,在插管的表面涂上ABS冷胶,以毛刷刷均匀,涂抹ABS冷胶时,依管子的尺寸大小可增减次数,平均涂抹两次,第二次涂抹应在第一次涂抹后快速涂抹上,以免胶合剂干掉。

中水管道工程施工方案

中水管道工程施工方案

一、工程概况1. 工程名称:某地区中水管道工程2. 工程地点:某地区3. 工程规模:XX公里4. 工程内容:中水管道铺设、检查井施工、阀门井施工等二、施工部署1. 施工组织机构成立项目经理部,负责整个工程的施工管理工作。

项目经理部下设工程技术部、施工管理部、质量安全管理部、物资供应部等部门。

2. 施工进度安排根据工程特点,制定合理的施工进度计划,确保工程按期完成。

3. 施工资源配置根据工程需要,合理配置施工人员、机械设备、材料等资源。

三、主要施工方法1. 沟槽开挖采用人工开挖和机械开挖相结合的方式,确保沟槽开挖的平整度和坡度符合设计要求。

2. 验槽在沟槽开挖完成后,对槽底进行平整度、坡度、高程等检查,确保符合设计要求。

3. 管道施工3.1 钢质管道施工采用焊接或法兰连接的方式,确保管道连接牢固、密封。

3.2 球墨铸铁管道施工采用承插式连接,确保管道连接牢固、密封。

4. 检查井施工按照设计要求,施工检查井,确保检查井的尺寸、位置、高程等符合设计要求。

5. 阀门井施工按照设计要求,施工阀门井,确保阀门井的尺寸、位置、高程等符合设计要求。

6. 沟槽回填采用分层回填、压实的方法,确保沟槽回填的密实度和稳定性。

四、质量保证措施1. 质量保证组织机构成立质量保证小组,负责整个工程的质量管理工作。

2. 质量控制标准严格执行国家和行业相关质量标准,确保工程质量。

3. 质量通病防治与专项技术措施针对中水管道工程的特点,制定相应的防治措施,确保工程质量。

五、工期保证措施1. 施工进度计划制定详细的施工进度计划,确保工程按期完成。

2. 施工资源配置合理配置施工资源,确保施工进度。

3. 施工管理加强施工管理,提高施工效率。

六、安全保证措施1. 安全组织机构成立安全领导小组,负责整个工程的安全管理工作。

2. 安全技术措施严格执行国家和行业相关安全标准,确保施工安全。

3. 安全注意事项加强安全教育,提高施工人员的安全意识。

中水管道施工方案

中水管道施工方案

中水管道施工方案1、工程概况1.1工程说明中水管道输送的是朱家桥污水处理厂经二级处理后排放的水,用于保兴垾补水,为人体非直接接触的观赏性景观用水,管道沿线隔500m左右设置洒水栓,仅用于城市绿化用水。

其水质符合《再生水回用于景观水体的水质标准》(CJ/T-95-2000)。

1.2管材接口:本工程采用球墨铸铁给水管,K9级,T型滑入式柔性接口,公称直径600mm,管道工作压力0.6 Mpa,管材质量符合GB/T13295-2003标准。

管道配件以球铁件为主,辅之少量钢制件,橡胶圈接口或法兰连接。

过箱涵时采用钢管,质量符合GB/T8163-1999标准,焊接接口,焊缝100%超声波检测;抽取不小于10%的钢管焊缝进行X射线照相检验,施工中所用钢制管配件必须按标准进行内外防腐处理。

1.3管道基础:管道基础设计要求采用砂垫层,厚5CM,管道两侧及管道顶向上50cm采用优质粗砂回填灌水浸透,使其达到密实,其余部分采用碎石土回填,密实度达到90%以上。

对于局部存在淤泥粉质粘土区域需视现场土质情况进行抛片石稳固处理,管道基础采用碎石垫层加固。

1.4管道覆土:新敷设中水管管顶净覆土深度应保持1.2m ,若局部不能满足,需砖砌护管槽加以保护。

1.5工作压力:中水系统工作压力为0.6Mpa。

中水管道施工完毕后,按规定进行水压试验,试验压力为1.1 Mpa,工程施工结束后,按《给水排水管道工程施工及验收规范》进行管道试压、冲洗、消毒验收合格后方可使用。

2、施工顺序及总则:室外中水埋地管道安装工序施工准备→材料检验→定位放线→管沟开挖→管沟清理→管道敷设前检查→管道敷设安装→管道验收→分层回填土并夯实→附属构筑物砌筑→强度严密性试验。

3、中水管道安装主要施工方法及验收规范3.1室外中水管道安装3.1.1室外中水管采用球墨铸铁管道承插连接,室外暗装埋地。

3.1.2球墨铸铁管道承插连接接口、与钢管连接采用法兰连接。

3.2中水管道施工方案3.2.1材料堆放为了方便管理,进场的管材、管件及回填材料集中堆放在甲方指定存放场地。

中水管线工程施工方案

中水管线工程施工方案

中水管线工程施工方案一、概述中水管线工程是针对城市用水系统的改造和扩建工程,旨在提高城市的供水能力和水质,保障居民生活和城市发展的需求。

施工方案要求在施工过程中保障水源的供应、确保施工安全和施工质量,减少对居民生活的影响,最大限度地保护环境。

二、施工前准备工作1. 工程设计确认:施工前需要核实工程设计方案,确保设计方案符合施工要求,并进行必要的技术改进和优化。

2. 土地征用和拆迁:对于需征用的土地和需要拆迁的建筑物,需要进行相关手续的办理工作,确保施工过程中不会因为土地问题而受阻。

3. 施工方案编制:根据设计方案,编制详细的施工方案,包括施工工序、施工周期、施工人员和设备的准备等内容。

4. 环保和安全设施设置:在施工现场设置环保和安全设施,包括污水处理设施、施工安全区域、施工警示标识等。

三、施工工序1. 实地勘察和测量:在施工前进行实地勘察和测量,确定管线的具体位置和地形特点。

2. 土方开挖和管线敷设:根据设计方案进行土方开挖和管线敷设工作,保证管线的稳定和连接质量。

3. 设备安装和连接:安装管线相关设备和连接管线,确保设备的安全性和使用性能。

4. 环境保护和清理:对施工现场进行环境保护和清理工作,减少对周围环境的影响。

5. 质量检验和试运行:对施工完成的管线进行质量检验和试运行,确保管线的使用稳定性和安全性。

6. 施工材料采购和管理:对施工材料的采购和管理进行监督和控制,避免施工中因材料问题而产生质量问题。

四、施工安全和环保1. 施工现场安全:规范施工现场的安全制度,确保施工人员和周边居民的人身安全。

2. 施工污染防控:对施工现场的污染进行有效防控,确保周边环境的清洁和卫生。

3. 施工噪音控制:对施工现场的噪音进行有效控制,减少对周边居民生活的影响。

4. 废水处理和排放:对施工废水进行有效处理,并按照相关法律法规合理排放,减少对环境的影响。

五、施工质量保障1. 施工监督和检验:对施工过程进行严格的监督和质量检验,确保施工质量符合设计要求。

中水管道安装工程施工方案

中水管道安装工程施工方案

中水管道安装工程施工方案
一、工程概述:
中水管道安装工程旨在建立中水回收利用系统,将产生的中水经过处理后再利用于生产和生活用水。

本施工方案旨在确保中水管道安装工程的顺利进行,满足工程质量标准和安全要求。

二、施工准备:
1.人员准备:
我们将组建一支经验丰富的施工队伍,包括工程师、技术员、施工人员等,以确保工程施工的高质量和高效率。

2.材料准备:
根据工程设计要求,准备好各种中水管道安装所需的材料,如管道、管件、密封材料等,并对其进行检查和验收,确保材料符合相关标准。

3.施工设备准备:
准备必要的施工设备和工具,包括挖掘机、起重机、焊接设备等,以保证施工的顺利进行。

4.环境准备:
清理施工场地,确保施工场地平整、干净,并设置必要的安全
警示标志,确保施工安全。

三、施工过程:
1.布置施工场地:
按照工程设计要求,在施工场地上进行标志和划线,确定管道
的走向和位置,并按照设计要求设置支架、支撑、管道固定等设施。

2.开挖工程:
根据管道布置情况,在标志和划线后开始进行挖掘工作,注意
施工现场的排水和保持安全通行的条件。

3.管道安装:。

中水管线施工技术方案

中水管线施工技术方案

中水管线施工技术方案引言随着城市化进程的加快,城市供水系统的建设越来越重要。

其中,中水回用系统在保障城市供水的同时,又解决了水资源的浪费问题,具有广阔的应用前景。

由此,中水管线施工技术方案显得尤为重要。

为此,本文将围绕中水管线施工技术方案,探讨各种施工方法和技术,为工程设计提供参考。

一、中水管线的施工方法1.开挖法中水管线的开挖法施工方法适用于地形较为平坦、无建筑物和PVC管道时,主要包括两种方法:手工挖掘和机械开挖。

(1)手工挖掘法手工挖掘法施工的优点是工作灵活、操作简单、拓宽施工面积灵活,由具有较小开挖量、接口少等特点。

但因工作速度慢而造成人工成本高、劳动强度大,还有安全隐患。

(2)机械开挖法机械开挖法施工的优点是效率高、省工省时,适合大型中水管道的安装。

但机械开挖要注意设备操作与施工现场的安全控制。

2.砂浆管道法中水管线的砂浆管道法施工方法是在已存在的管道内铺装一道特殊材料,用砂浆将其填充,形成一条新的中水管道,这种施工方式可以在原有管道的条件下不影响周围环境。

此技术的优点在于,减少了施工现场的污染、节约了土建费用、避免了道路的开挖等不良影响,同时也达到了保护周围环境的效果。

3.管道发泡法管道发泡法施工方法是利用发泡材料将中水管道与接口之间的空隙填充,并且达到了防水保温的效果。

此种施工方法适用于大量有孔管道,用其填充孔洞并形成一条闭合的管道,砂浆和水泥的比例注入到孔内,最终形成一条完整的系统。

二、中水管线的施工技术1.施工中的环境防护在施工中,为了保护周围环境和运作中的设备,我们需要采取一些安全防护措施。

例如,将中水管道安装在特制的管道支架上,以便避免污物污染管道和周围环境。

同时,施工现场必须要有完备的防护措施,包括除尘、防水等方面。

2.施工中的质量控制中水管道施工中的质量控制包含了材料的选用、工艺的选择、设备的运作等多个方面。

在施工过程中,应当严格遵守相关规定,保证管道和接口的密实和质量稳定。

中水管道施工方案

中水管道施工方案

1.1中水及消防工程1.1.1沟槽开挖施工1.1.1.1开挖前应借鉴雨、污水挖槽的经验,也要了解地下有无缆线等情况,给水挖槽亦采用机械挖掘,将土方向沟槽一侧堆放。

同样,在机械开挖至槽底标高以上15-20cm深度时,下部由人工挖槽,随挖随清,将余土抛甩到机械挖槽部位,再由机械一并清运挖出。

挖掘中,槽两侧各留40cm工作宽度,挖槽深度按测量给定施工。

1.1.1.2如下部确埋有旧管线或其他障碍物的地段,最好不要采用机械开挖,如使用机械开挖时,也要先挖探坑,在距该管线管顶标高50cm至80cm高度时停挖,以下进行人工挖除,清槽。

1.1.2PE管中水管道的安装PE管材料的特性聚乙烯(PE)管材是一种新型材料,它具有柔韧性好,耐腐蚀性强、质轻、抗冲击性能优良等特点,管材、管件连接可采用热熔对接及电熔等连接方式,使管材、管件熔为一体,系统安全可靠,施工成本低。

本工程采用PE75、100、150管材。

3.管道施工聚乙烯(PE)管道按照行业标准CJJ/T98-2003《建筑给水聚乙烯类管道工程技术规程》要求施工。

3.1.管材、管件运输及贮存先将仓库附近的一块空场地平整出来,管材、和管件到货后,小心搬运至空场地,整齐摆放,堆成三层,不得剧烈碰撞,避免接触尖锐物件。

若PE管被刮伤,刮伤深度超过1cm,则将其切除。

管材堆放好后,面上盖一层油毛毡,避免日晒雨淋。

PE管受温度影响较大,值班人员经常检查,发现未防护好的及时处理。

由于管线较长,为了减少运输费用,新罗段不必运至仓库,直接运输至工作面,在现场验收。

3.2.管道连接管道的连接方式主要有:1. d n(公称外径)≤63mm时,采用热熔承插连接或电熔连接;2. d n≥75mm时,采用热熔对接或电熔连接;3.与金属管及管路附件的连接,采用法兰连接或过渡管件连接等方法。

3.2.1.热熔对接PE管相互连接本工程选用热熔对接方式。

使用该方法连接时,采用热熔对接焊机,具体步骤如下:⑴把待接管材置于焊机夹具上并夹紧;⑵将管材待连接端清洁干净,然后铣削连接面,若连接端不干净,则易产生漏水现象。

中水管道安装的施工方案

中水管道安装的施工方案

一、编制依据1. 工程设计文件及施工图纸;2. 国家及地方相关法律法规、规范标准;3. 施工单位内部管理制度及施工技术规范。

二、工程概况1. 工程名称:中水管道安装工程;2. 工程地点:XX市XX区;3. 工程规模:XX公里;4. 工程内容:中水管道铺设、检查井施工、阀门井施工、管道连接等。

三、施工部署1. 施工组织:成立项目施工管理团队,明确各岗位职责;2. 施工进度:按照施工进度计划,合理安排施工顺序;3. 施工资源:合理配置施工机械设备、材料、劳动力等资源;4. 施工质量控制:严格执行国家及地方相关法律法规、规范标准,确保工程质量。

四、主要施工方法1. 沟槽开挖:根据设计图纸,按照沟槽宽度、深度要求,采用人工开挖或机械开挖的方式进行;2. 检查井施工:按照设计要求,进行检查井的施工,包括井筒、井盖、井座等;3. 阀门井施工:按照设计要求,进行阀门井的施工,包括井筒、井盖、井座等;4. 管道连接:采用焊接、法兰连接等方式进行管道连接;5. 中水管道铺设:按照设计要求,进行中水管道的铺设,确保管道平直、稳固;6. 检查与试压:对施工完成的管道进行检查,并进行试压,确保管道质量符合要求。

五、质量保证措施1. 施工前,对施工人员进行技术交底,明确施工质量要求;2. 严格按照规范标准进行施工,确保施工质量;3. 加强施工过程中的质量检查,发现问题及时整改;4. 施工完成后,对管道进行试压,确保管道质量符合要求。

六、安全保证措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 严格遵守操作规程,确保施工安全;4. 加强施工现场的消防管理,防止火灾事故发生。

七、施工进度保证措施1. 制定详细的施工进度计划,明确各阶段的施工任务;2. 严格按照施工进度计划进行施工,确保工程按期完成;3. 加强施工现场的管理,提高施工效率;4. 定期召开施工协调会,及时解决施工过程中遇到的问题。

中水管道施工方案

中水管道施工方案

中水管道施工方案中水管道施工方案一、目标中水管道施工是为了解决城市中水资源短缺的问题,保障市民的正常用水需求。

本方案旨在设计合理、施工高效、质量可靠的中水管道工程。

二、工程内容1. 方案设计:根据城市的用水需求,确定中水管道的长度、直径和走向。

同时,考虑到城市规划和现有水管道网络,选择合适的施工路线和连接点。

2. 材料选用:选择耐腐蚀、耐压、密封性好的材料,如聚乙烯管道。

在设计时,要考虑到材料的价格和可供性,确保施工顺利进行。

3. 施工步骤:a. 土方开挖:根据设计要求,对施工路线的地面进行开挖,清除杂物和碎石。

同时,要考虑到管道施工过程中的排水问题,确保施工现场干燥。

b. 管道敷设:采用开挖敷设的方式,将管道按照设计要求依次安装。

在安装过程中,要注意管道的连接方式和密封性,避免出现漏水问题。

c. 管道连接:使用专门的连接器件将管道连接起来。

在连接过程中,要注意连接点的牢固性和密封性,确保管道连接的稳定性和安全性。

d. 管道回填:在管道敷设完成后,对管道周围的空隙进行回填,保持地面的平整。

同时,要注意回填材料的选择,避免对管道造成损害。

e. 管道测试:在管道敷设完成后,进行压力测试和泄漏检查,确保管道的质量和安全性。

同时,要按照设计要求进行水质检测,确保中水的水质符合标准。

三、施工技术要求1. 基础设施保护:在施工过程中要注意保护周围的基础设施,如道路、电力线路等,避免施工过程中对其造成损坏。

2. 施工安全:要严格按照相关安全规定进行施工,防止工人在施工过程中发生意外事故。

同时,要配备合适的安全防护设备,确保工人的安全。

3. 环境保护:施工过程中要严格遵守环境保护法规,控制施工产生的噪音、粉尘和污水等对周围环境的污染。

同时,要进行垃圾分类和合理处理,减少对环境的影响。

四、质量控制与验收标准1. 施工质量:管道连接牢固、水密性良好,无漏水现象。

压力测试合格,管道符合设计要求。

2. 施工验收:经过压力测试和泄漏检查后,由相关质检机构进行施工验收。

中水管道施工方案

中水管道施工方案

中水管道施工方案1. 引言中水管道施工是指为了回收和再利用污水处理后的中水,将中水从污水处理厂输送回需要用水的地方的管道建设工程。

中水管道施工方案的设计和实施对于水资源的合理利用和环境保护具有重要意义。

本文将介绍中水管道施工方案的设计要点和施工流程。

2. 施工方案设计要点制定中水管道施工方案时需要考虑以下几个要点:2.1 中水管道布置方案在设计中水管道布置方案时,需要综合考虑地形地貌、管道输送距离、水量需求以及其他地下设施等因素。

合理布置中水管道可以最大程度地减少工程量和工期,并确保管道的安全性和可靠性。

2.2 中水管道材料选择中水管道材料的选择直接影响到管道的使用寿命和运行安全性。

一般常用的中水管道材料有钢管、塑料管和复合材料管等。

在选择中水管道材料时需要考虑管道输送的水质特性、压力要求、环境条件等因素,并根据实际情况进行合理选择。

2.3 中水管道施工工艺中水管道施工工艺包括管道开挖、铺设、连接、回填和验收等环节。

在施工过程中,需要根据具体情况选择合适的施工方法和工艺流程,并采取有效措施确保施工质量和安全。

3. 施工流程3.1 前期准备工作前期准备工作包括项目调研、设计方案编制和施工准备等。

首先需要进行项目调研,了解施工地的地质地形情况、通行条件以及其他影响因素。

然后编制详细的设计方案,并进行相关审批手续。

最后进行施工准备,包括准备施工材料、设备和人员等。

3.2 管道开挖与铺设根据设计方案,选择合适的机械设备进行管道开挖工作。

开挖时需要注意避免地质灾害和其他地下设施的损坏。

开挖完成后,进行管道的铺设工作。

铺设时需要保证管道的坡度和弯曲半径符合设计要求,并进行适当的固定和托底。

3.3 管道连接与测试在管道铺设完毕后,进行管道的连接工作。

连接方法根据具体情况选择,可以采用焊接、承插连接等方式。

连接完成后,对管道进行压力测试和水密性测试,确保管道无泄漏现象,并满足设计要求。

3.4 管道回填与验收管道连接和测试完成后,进行管道的回填工作。

中水管道施工方案_secret

中水管道施工方案_secret

第一章工程概况第一节工程概况本工程为中水管道主要为市政3号路及互通立交绿化喷灌提供水源而设置。

内容主要包括中水、喷灌管网,喷淋、取水装置,管道基础和附属构筑物等.中水、喷灌管网主要根据设计范围内绿地浇灌用水需要进行布置,以满足不同区域内用水需求。

设计水源压力为3。

5MPa,流量113。

5m3 /h。

管道规格包括DN200、DN110、DN90、DN63、DN40及DN32.第二节编制依据及标准(1)《海棠湾市政道路工程设计总协调意见书》武汉市政工程设计研究院2008.4。

25;(2)国家标准GB50289-98《城市工程管线综合规划规范》;(3)国家标准GB50013—2006《室外给水设计规范》;(4)国家标准GB/T 50085-2007《喷灌工程技术规范》。

第二章中水管施工程序、方法第一节施工总程序本工程主要施工项目包括:沟槽开挖与回填、管基砂垫层处理、PE管安装阀门和管件安装、阀门井砌筑等。

根据施工内容、设计要求确定施工程序如下:测量放线→管槽开挖→管底砂垫层→管道、阀门及管件安装→阀门井砌筑→管槽土方回填→管道试压项目工程施工总程序流程图第二节施工测量放样一、建立施工测量控制网施工中采用全站仪进行施工控制测量,另外配置经纬仪和水准仪进行施工放样测量。

开工前,首先根据监理人提供的测量基准点及其基本资料和数据,与监理人共同进行复核测量,以检测其提供的基准点(线)的测量精度,并复核其资料和数据的准确性。

校对无误后,按国家测绘标准和本工程的施工精度要求,测设用于本工程施工的测量控制网。

二、控制点的保护和复测在主体工程部位的等级控制点、主要轴线点埋设具有强制归心设备的混凝土观测墩.其他部位的控制点可根据实际情况采用混凝土地面标或岩石标,选点在方便施工的同时还要考虑石方开挖爆破的影响。

所有埋设的标墩、标石必须牢固稳定。

本工程测量的关键任务是管道轴线的控制.在施工中,必须保护好基准点、基准线和水准点及自行增设的控制网点。

中水管道安装工程施工方案

中水管道安装工程施工方案

中水管道安装工程施工方案一、项目概述中水管道安装工程的目的是建设一套可靠且高效的中水供应系统,将处理后的污水重新利用,实现资源的合理利用和环境的可持续发展。

本施工方案旨在确保工程的顺利进行和质量的可控,确保中水管道安装工程的安全稳定运行,提供清洁的中水供应。

二、工程准备2.1 测量和勘察:在施工前,需要进行详细的现场勘察和测量工作,确认管道的路线和位置,并且采集相关的地形、地质和水文信息,为后续的设计和施工提供准确的数据支持。

2.2 设计与方案制定:根据测量和勘察的结果,结合工程的要求和技术标准,进行管道的设计和方案制定。

确定管道的材料、规格、施工方法等,并制定详细的实施方案。

2.3 材料准备:根据设计要求和方案,准备所需的管道材料和配件,确保材料的质量和数量符合工程要求。

三、施工步骤3.1 施工前准备:在施工现场搭建临时设施,如施工场地围栏、工棚和临时办公室等,并组织好施工人员,并配备必要的施工机械和工具。

3.2 开挖:根据设计方案确定管道的敷设路线和纵断面,进行开挖工作。

开挖的深度和宽度要符合规范要求,并注意避免破坏地下管线和其他设施。

3.3 敷设管道:按照设计要求,使用合适的工具和设备进行管道的敷设。

在敷设过程中,要注意管道的坡度和连接密封,保证管道的平整和紧密连接。

3.4 安装配件:根据设计要求和施工方案,安装管道所需的各种配件,如弯头、三通、法兰等。

在安装过程中,要保证配件的质量和连接密封性。

3.5 进行试压和清洗:在管道安装完成后,进行试压和清洗工作。

试压是为了检验管道的密封性和承压能力,清洗是为了去除管道内部的杂质和污物,确保中水的质量。

3.6 沟槽回填:在管道安装和试压清洗完成后,进行沟槽的回填工作。

回填要按照规范要求进行,保证管道的稳定和安全。

3.7 管道验收:完成中水管道的安装工作后,进行管道的验收工作。

验收要按照相关的技术标准和规范进行,确保管道的质量和安全性。

四、安全保障措施4.1 施工现场应设立明显的安全警示标志,确保工人对施工区域的辨识和安全意识。

给水中水管道施工方案

给水中水管道施工方案

给水中水管道施工方案一、项目概况本项目为给水、中水管道施工项目,施工地点市的小区。

该小区的管网系统需要进行升级和改造,以满足业主的需求和城市供水标准。

本施工方案旨在确保管道施工的安全、高效和质量,并确保施工进度的合理控制。

二、工程内容1.给水管道施工内容a.安装新的给水管道,包括主供水管道、支线管道和室内管道;b.安装房屋居民的水表;c.连接给水管道到已存在的供水系统;d.测试新管道的水压和漏水情况;e.完成给水管道的封装和修复工作。

2.中水管道施工内容a.安装新的中水管道,包括主供中水管道、支线管道和室内管道;b.连接中水管道到已存在的中水处理系统;c.完成中水管道的封装和修复工作。

三、施工流程1.前期准备工作a.在施工地点进行勘察和测量,制定施工方案;b.鉴定已存在的供水和中水系统;c.确定施工所需的材料和设备,并采购;d.确定施工人员和施工时间计划。

2.施工准备工作a.进行现场标识和安全措施的设置;b.准备施工所需的机械和设备,并进行检查和试运行。

3.给水管道施工a.进行地面开挖和管道敷设;b.安装管道支架和固定支架;c.连接主供水管道到已存在的供水系统;d.安装支线管道和室内管道;e.进行水压测试和漏水检测;f.进行管道封装和修复。

4.中水管道施工a.进行地面开挖和管道敷设;b.安装管道支架和固定支架;c.连接主供中水管道到已存在的中水处理系统;d.安装支线管道和室内管道;e.进行管道封装和修复。

5.竣工验收a.测试给水管道和中水管道的运行情况;b.检查管道是否有漏水或渗漏;c.进行系统的清洗和冲洗;d.完成竣工报告和相关手续。

四、安全措施1.施工人员必须参加安全培训,并佩戴个人防护装备;2.施工现场应设置明显的标志牌和警示标识;3.施工期间应加强对周围居民的安全宣传和管控;4.施工现场应定期检查安全设施和设备的使用情况;5.施工过程中应加强管道防腐、防水和绝缘处理;6.施工前应检查地下管线,避免损坏其他设施。

中水管道施工方案

中水管道施工方案

5、施工技术方案:5.1 施工测量5.1.1 测量人员会同勘测单位或管道总承包商进行测量控制及水准点的交桩手续,接桩后及时组织人员对水准点进行闭合复测,各点根据现场地形设保护装置并做好控制点记录。

5.1.2 施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工。

5.1.3 施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量。

5.2 土方施工5.2.1 开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善加固保护措施。

5.2.2 机械开槽,槽底预留20cm,由人工清理槽底,确保槽底原土不受扰动。

5.2.3 开槽坡度为1:0.33(当深>5m时,坡度为1:0.5),若遇土质不好,坡度要放大,如位置受限,采用支护防止塌槽,开槽断面见附图。

5.2.4 开槽后,在浇筑基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序。

5.3 管道施工5.3.1 采用DN200HDPE管材,管道接口采用焊接的形式连接,管道的施工应该严格按照《给水排水管道工程施工及验收规范》GB50268-97要求施工。

5.3.2 管材及配件的性能要求:5.3.2.1施工所使用的管材,管件应分别符合相应〈〈给水用PE管〉〉GB13663-2001的要求,管道上所使用的阀门和管件,其压力等级不应低于管道工作压力的1.5倍。

材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查。

5.3.3 管材及配件的运输和存放5.3.3.1 管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒。

5.3.3.2 PE管管材、配件堆放时,应放平垫实,堆放高度不宜超过1.5米。

5.4 管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采用。

5.5 管材吊运与下管:5.5.1管材在吊运及放入沟内时,应应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京市旧忠路(南五环旧忠桥-京福路)市政工程五标中水管道施工方案1 编制依据1.1 有关工程文件1.1.1《大兴区三海子郊野公园市政工程规划方案综合»1.1.2《南海子郊野公园旧忠路(京福路—南五环路)市政工程设计综合》1.1.3《北京城市总体规划(2004-2020年)》1.2 有关规范规程1.2.1 《室外给水设计规范》(GB50013-2006)1.2.2 《混凝土和钢筋混凝土排水管标准》(GB/T11836-2009)1.2.3 《给水排水管道工程施工及验收规范》(GB50268-2008)1.2.4 《城市工程管线综合规范》(GB50289-98)1.2.5 《给水排水工程构造物结构设计规范》(GB50069-2002)2 工程概况三海子地区是北京城市总体规划确定的市域四大郊野公园之一——南苑生态公园的核心,是重要的湿地保护中心,是亦庄新城总体规划的一部分,同时也是中心城,亦庄新城和大兴新城之间重要的生态隔离区,是实施南城发展战略的重要组成部分。

为全面推动三海子郊野公园建设,服务区域交通需求,旧忠路改造工程已经纳入建设计划。

旧忠路规划为城市主干路,规划红线宽40m。

本标段工程施工地点位于北京市大兴区,道路工程起点为1+660,终点为旧忠路终点(2+503.782)。

道路全长843.782米,道路红线宽40米,属于城市主干路,设计车速50公里/小时,道路标准横断面为三幅路形式。

本工程道路机动车道宽16米(含中央分隔栏及道路标线),双向四车道。

以设计路面标高和排水坡度作为控制施工的依据。

2.1 施工现场情况1)施工场地交通情况本工程位于北京市大兴区三海子郊野公园,交通运输方便。

2)场地周围过往车辆的安全主动与交通管理等部门联系取得协助,采取设置交通警示标志,专人指挥疏导保证交通畅通及行车安全。

3)现场工序交叉作业的安全由于工期紧,许多工作必然有交叉作业,由此在配合过程中要加强安全管理工作,设置垂直、水平安全防护体系来给予保证。

4)市政设施实施本工程所需的公路封闭,交通改道所引起的人行道、照明、道路标志及围栏的拆改必须向业主、监理及有关部门提交申请,经有关部门批准后方可改移。

2.2气候条件本工程所在地为暖湿带半湿润、半干旱大陆性季风气候。

夏季炎热多雨,冬季干燥寒冷,春季多风,秋季气候宜人。

年平均气温11—12℃,年平均风速2.5m/s左右,风向多为北风,最大冻结深度0.8m,冻结期自十一月下旬至来年三月。

2.3工程地质及水文地质根据设计图纸所述,场地地基土层划分为三大层。

1)人工堆积层(Q4ml)2)新近沉积层(Q4al+pl)3)第四纪冲洪积层(Q4al+pl)3 施工部署施工组织以满足工程施工需要为目的,合理配置施工人员、机械设备、工程材料等资源,全面规划、统筹安排、保证重点、科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接,确保按期完成中水管道工程。

4 主要施工方法4.1 工艺流程⑴钢制管道施工工艺流程:测量放线→沟槽开挖、验槽→管道垫层→下管、稳管→对口→管口焊接→管道附件安装→钢管的内外防腐→检查井施工→水压试验→沟槽回填⑵球墨铸铁管道施工工艺流程:测量放线→沟槽开挖、验槽→管道垫层及工作坑→下管、稳管→对口→检查井施工→水压试验→沟槽回填4. 2 施工方案4. 2.1 沟槽开挖⑴管道沟槽底部开挖宽度①管道沟槽底部开挖宽度按下列方法确定:B=D1+2(b1+b2+b3)式中:B—管道沟槽底部的开挖宽度(mm);D1—管道结构的外缘宽度(mm);b1—管道一侧的工作面宽度(mm);b2—管道一侧支撑厚度,可取150mm—200mm;b3—现场现浇混凝土或钢筋混凝土管渠一侧模板的厚度(mm)。

⑵沟槽边坡的确定沟槽开挖深度在5m以内时,沟槽边坡按1:0.33开挖。

沟槽开槽采用机械为主,人工配合的方式进行。

开槽前向挖掘机司机、测量员、施工人员进行技术交底和安全技术交底。

对地下障碍物细心核查,必要时人工挖探坑,探明各种障碍物的走向、管径、结构尺寸、高程等情况,并在施工中对现况障碍物采取必要的保护措施。

槽边堆土:不适宜回填的土应随挖随弃。

可以用于回填的土,在现场允许的情况下尽量在槽边堆放。

堆土距槽边不小于2m,推土高度不大于1m。

在适当距离留出工程材料运输通道、井点干管位置及排管的足够宽度。

表层土与下层生土分开堆置,要方便原土原层回填时的装卸和运输。

机械开挖时地下障碍物外沿各1.5m 内必须由人工开挖,测量人员随挖随测,设计槽底以上预留20cm由人工清槽,严禁超挖。

人工清槽,自检合格后,首段报甲方、设计、监理、市政管理处、地质勘察部门联合验槽。

如遇地基承载力不足时,请有关各方协商确定处理办法。

4. 2.2 验槽基底标高、坡度、宽度、轴线位置、基底土质必须符合设计要求。

4. 2.3 钢质管道施工方法4.2.3.1砂垫层铺设回填砂垫层,将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度应符合设计要求,验收合格后方可下管。

4.2.3.2下管采用吊车配合下管时,严禁将管子沿槽帮滚放,使用尼龙吊带吊放,不得损坏防腐层和钢管。

钢管均匀铺放在砂垫层上,接口处要自然形成对齐,严禁采用加垫块或吊车抛起的方法。

垂直方向发生错位时,应调整砂垫层,使之接口对齐。

4.2.3.3对口⑴管道对口前应先修口、清根,管端面的坡口角度、钝边、间隙符合设计和相关规范要求。

不得在对口间隙夹焊帮条或用加热法缩小间隙施焊。

⑵管道对口根据管径的大小,选择合适的专用对口器具,不得强力对口。

⑶钢管对口错口规定:对口时应使内壁齐平,采用300mm的直尺在接口内壁周围顺序贴靠,错口的允许偏差应符合下表的规定。

⑷对口时纵、环向焊缝的位置确定①钢管定位时,钢管的纵向焊缝应位于中心垂线上半圆45°左右。

②纵向焊缝应错开,错开的环向间距不得小于300mm。

③有加固环的钢管,加固环的对焊焊缝应与管节纵向焊缝错开,其间距不宜小于1000mm;加固环距管节的环向焊缝不宜小于50mm。

④环向焊缝距支架净距不宜小于100mm。

⑤直管管段相邻环向焊缝的间距不宜小于200mm。

⑥管道任何位置不得有十字形焊缝。

⑸不同壁厚管节的对口不同管径的管节相连时,当两管径相差值大于小管管径的15%时,可用渐缩管连接、渐缩管的长度不应小于两管径差值的2倍,且不宜小于200mm。

⑹在直线管段上加设短节时,短节的长度不宜小于800mm。

4.2.3.4管口焊接⑴点焊①钢管对口检查合格后,方可进行点焊。

点焊时,应对称施焊,其厚度应与第一层焊接厚度一致。

②钢管的纵向焊缝及螺旋焊缝处不得点焊。

③点焊焊条应采用与接口相同的焊条。

⑵管道焊接①管道接口焊接应制定焊接部位顺序和施焊方法,防止温度应力集中。

②焊接电流的选择a、平焊电流宜采用下式进行计算I=kd式中:I-电流(A);k-系数,根据焊条决定,宜为35~50;d-焊条直径(mm)。

b、立焊和横焊电流应比平焊小5%~10%,仰焊电流应比平焊小10%~15%。

③焊接层数的确定a、焊缝的焊接层数、焊条直径和电流强度,应根据被焊接钢板的厚度、坡口形式和焊口位置确定。

但横、立焊时,焊条直径不应超过5mm;仰焊时,焊条直径不应超过4mm。

b、管径大于800mm时,采用双面焊。

当管壁厚18mm时,外三内二共五遍,壁厚20mm时外四内二共六遍。

双面焊接时,一面焊完后,焊接另一面时,应将表明熔渣铲除并刷净后再焊接。

c、手工电弧焊焊接钢管及附件时,厚度6mm且带坡口的接口,焊接层数不得小于两层。

d、多层焊接时,第一层焊缝根部应焊透,且不得烧穿;焊接以后各层应将前一层的熔渣飞溅物清除干净。

每层焊缝厚度宜为焊条直径的0.8~1.2倍。

各层引弧点和熄弧点应错开。

e、管径大于或等于800mm时,应逐口进行油渗检验,不合格的焊缝应铲除重焊。

f、钢管及管件的焊缝除进行外观检查外对现场施焊的环形焊缝要进行X射线探伤。

g、不合格的焊缝应返修,返修次数不得超过三次。

⑶钢管的闭合口施工钢管的闭合口施工时,夏季应在夜间管内温度20℃±3℃,必要时,可设伸缩节代替闭合焊接。

4.2.3.5管道附件安装⑴阀门安装闸阀、蝶阀安装前应检查填料,其压盖、螺栓需有足够的调解余量,操作机构和传动装置应进行必要的调整,使之动作灵活,指示准确,并按设计要求核对无误,清理干净,不存杂物。

闸阀安装应保持水平。

大口径密封垫片,需拼接时应采用迷宫形式且不得采用斜口搭接或平口对接。

⑵法兰①法兰盘密封面及密封垫片,应进行外观检查,不得有影响密封性能的缺陷存在。

②法兰盘端面应保持平整,两法兰之间的间隙误差不应大于2mm,不得用强紧螺栓方法消除歪斜。

③法兰盘连接要保持同轴,螺栓孔中心偏差不超过孔径的5%,并保证螺栓的自由穿入。

④螺栓应使用相同的规格,安装方向一致,螺栓应对称紧固,紧固好的螺栓应露出螺母之外2~3扣。

⑤严禁采用先拧紧法兰螺栓,再焊接法兰盘焊口的方法。

4.2.3.6钢管的内外防腐⑴钢管除锈涂底漆前管节表面应彻底清除油垢、灰渣、铁锈、氧化铁皮,采用人工除锈时,其质量标准应达到国家现行标准《涂装前钢材表面处理规范》SYJ 4007-86规定的Sa21/2级。

⑵钢管外防腐钢管外防腐采用环氧煤沥青玻璃布(四油一布),接口处采用塑化沥青防蚀带,防腐质量应符合《埋地钢制管道环氧煤沥青防腐层技术规范》SY/T0447-96和《埋地钢制管道环氧煤沥青防腐层施工及验收规范》SYJ404-90。

①底漆应在表面除锈后8h之内涂刷,涂刷应均匀,不得漏涂,管两端150~250mm范围内不得涂刷。

②面漆涂刷和包扎玻璃布,应在底漆干后进行,底漆与第一道面漆涂刷的间隔时间不得超过24h。

⑶固定口防腐应在焊接、试压合格后进行。

先将固定口两侧的防腐层接茬表面清除干净,再进行防腐处理。

4.2.3.7混凝土检查井⑴钢筋工程到场的钢筋必须有出厂质量检验证明书和合格证,经技术质量人员检验后方可入场,进入现场的钢筋按照料场平面布置分类码放,并进行标识。

现场试验员按照批量取样试验,由试验室出复试报告后方可使用。

钢筋加工前必须除锈调直,钢筋绑扎时应无灰尘、锈蚀、锈皮、油脂和其它杂物。

加工成型的钢筋必须分类码放,挂牌标识,标明钢筋的型号、规格、数量、使用部位,并设专人看管。

钢筋绑扎时,接头错开,绑扎要牢固。

为保证钢筋保护层厚度,需现场加工与保护层同厚度的水泥垫块,上面预插绑丝,绑至钢筋上。

⑵模板工程施工前,进行切实可行的模板设计,在施工中严格落实。

钢模板使用以前,必须清理板面,并均匀涂刷脱模剂,严禁污染钢筋。

预埋件埋设时,位置必须正确,与钢筋固定牢固。

拆模时轻拆慢放,拆下来的材料要及时运走整理好,清理干净,按规格分类码放整齐。

⑶砼工程本工程所需混凝土一律采用商品砼,罐车运输。
