Sd266-88(土坝坝体灌浆技术规范)
充填式灌浆

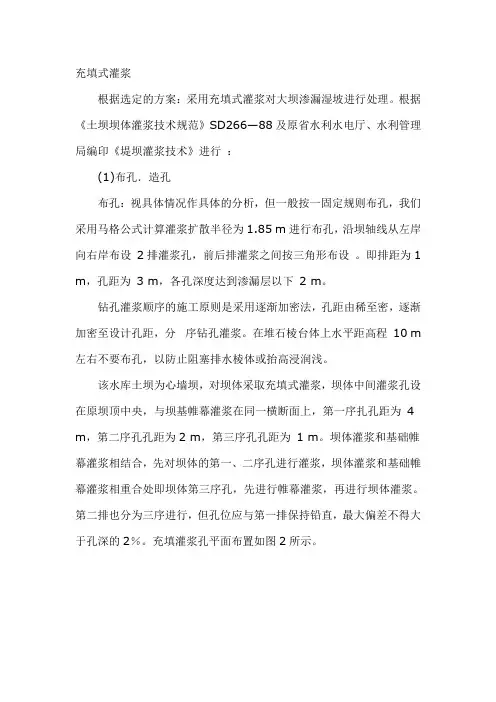

充填式灌浆根据选定的方案:采用充填式灌浆对大坝渗漏湿坡进行处理。
根据《土坝坝体灌浆技术规范》SD266—88及原省水利水电厅、水利管理局编印《堤坝灌浆技术》进行:(1)布孔.造孔布孔:视具体情况作具体的分析,但一般按一固定规则布孔,我们采用马格公式计算灌浆扩散半径为1.85 m进行布孔,沿坝轴线从左岸向右岸布设2排灌浆孔,前后排灌浆之间按三角形布设。
即排距为1 m,孔距为3 m,各孔深度达到渗漏层以下2 m。
钻孔灌浆顺序的施工原则是采用逐渐加密法,孔距由稀至密,逐渐加密至设计孔距,分序钻孔灌浆。
在堆石棱台体上水平距高程10 m 左右不要布孔,以防止阻塞排水棱体或抬高浸润浅。
该水库土坝为心墙坝,对坝体采取充填式灌浆,坝体中间灌浆孔设在原坝顶中央,与坝基帷幕灌浆在同一横断面上,第一序扎孔距为 4 m,第二序孔孔距为2 m,第三序孔孔距为1 m。
坝体灌浆和基础帷幕灌浆相结合,先对坝体的第一、二序孔进行灌浆,坝体灌浆和基础帷幕灌浆相重合处即坝体第三序孔,先进行帷幕灌浆,再进行坝体灌浆。
第二排也分为三序进行,但孔位应与第一排保持铅直,最大偏差不得大于孔深的2%。
充填灌浆孔平面布置如图2所示。
坝体灌浆孔为三排,梅花形布置,排距 1.0 m,孔距1.0 m,钻机干法造孔,孔径70 mm,钻至坝基岩。
灌浆材料采用粘土浆。
其组成成分粘粒:粉粒:砂粒为4:5:1,浆液浓度应稀后浓,具体数值由试验确定。
灌浆采用分段灌注法,由下至上,下套管分段灌注,段长5 m。
灌浆时先灌上游一排孔,再灌下游一排孔,最后灌中问一排孔。
造孔灌浆分三序施工,第一序孔距4 m,第二序孔距2 m,第三序孔距1 m,造一序孔,灌一序孔,灌完一序孔,再灌下一序孔。
在灌浆中,应对第一序孔轮灌,采用少灌多复的方法,每m孔深每次灌浆量应控制在0.3~0.5立方米,每孔灌浆次数6次,每次间隔5 d。
施工单位在灌浆过程中应作好灌浆记录。
灌浆压力应通过现场试验确定,孔口压力控制在50 kPa以内,在施工过程中根据实际情况加以调整,灌至大坝上半部分压力应减少。

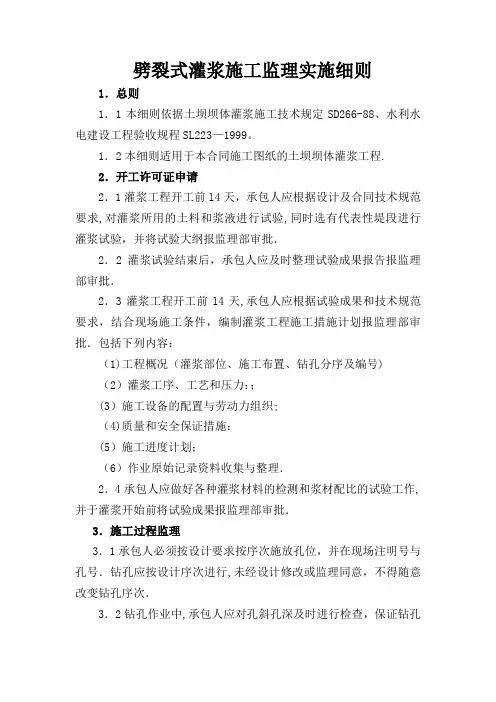

劈裂式灌浆施工监理实施细则
劈裂式灌浆施工监理实施细则1.总则1.1本细则依据土坝坝体灌浆施工技术规定SD266-88、水利水电建设工程验收规程SL223—1999。
1.2本细则适用于本合同施工图纸的土坝坝体灌浆工程.2.开工许可证申请2.1灌浆工程开工前l4天,承包人应根据设计及合同技术规范要求,对灌浆所用的土料和浆液进行试验,同时选有代表性堤段进行灌浆试验,并将试验大纲报监理部审批.2.2灌浆试验结束后,承包人应及时整理试验成果报告报监理部审批.2.3灌浆工程开工前l4天,承包人应根据试验成果和技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部审批.包括下列内容:(1)工程概况(灌浆部位、施工布置、钻孔分序及编号)(2)灌浆工序、工艺和压力:;(3)施工设备的配置与劳动力组织;(4)质量和安全保证措施:(5)施工进度计划;(6)作业原始记录资料收集与整理.2.4承包人应做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆开始前将试验成果报监理部审批.3.施工过程监理3.1承包人必须按设计要求按序次施放孔位,并在现场注明号与孔号.钻孔应按设计序次进行,未经设计修改或监理同意,不得随意改变钻孔序次.3.2钻孔作业中,承包人应对孔斜孔深及时进行检查,保证钻孔质量,并填写造孔的记录和描述.如发现特殊情况,应详细记录并分析处理.3.3承包人应凭证开灌,灌浆前应及时通知监理人员,施工作业人员应根据灌浆任务书进行灌浆作业.3.4在灌浆过程中,应按监理批准的配比配料,采用机械制浆,所用土料应先浸泡并搅拌成浆,灌浆前再经过过滤筛.3.5在灌浆过程中,应经常检查浆液指标如浆夜容重、输浆量、稳定性、自由析水率等是否符合要求.3.6灌浆应采用孔底注浆全孔灌注的方法,应先灌河槽段,后灌岸坡段和弯曲段,控制好施工次序.3.7灌浆开始先用稀浆,经过3—5min后再加大泥浆稠度;灌浆中应先对第一序孔轮灌,采用少灌多复的方法.一序孔灌浆结束后再进行二序孔,二序孔灌浆结束后再进行三序孔.3.8灌浆过程中应做好灌浆量控制、灌浆压力控制、横向水平位移、裂缝开展宽度控制,以保证灌浆期间堤体安全和灌浆质量.劈裂式灌浆应尽量推迟和限制坝面出现裂缝,裂缝限制宽度应根据灌浆试验确定,一般控制在3cm以内,要求在停灌后坝体裂缝能基本闭合.3.9灌浆结束应以浆液升至孔口经连续复灌溉3次不再吃浆时,可终止灌浆.劈裂式灌浆封孔,当每孔灌完后,可将注浆管拔出,注满容重大于1.5t/m3的稠浆如果浆面下降,可继续灌注稠浆,直至浆面升至坝顶不再下降为止.3.10承包人应按规范要求对灌浆材料进行抽检试验,及时对钻孔和灌浆作业做好原始记录,原始记录资料应真实齐全清晰准确.4.施工质量控制4.1灌浆孔应按设计要求布孔,造孔必须按序进行,造孔偏差不得大于孔深的2%.4.2灌浆过程中应按设计要求控制浆液各项指标,对浆液容重和输浆量应每小时测定1次并记录,浆液的稳定性和自由析水率10天测定1次并记录.4.3灌浆应按序进行,每次最大灌浆量应按设计要求控制,每孔灌浆次数应通过试验确定,一般为5-10次并记录。
土坝灌浆技术规范

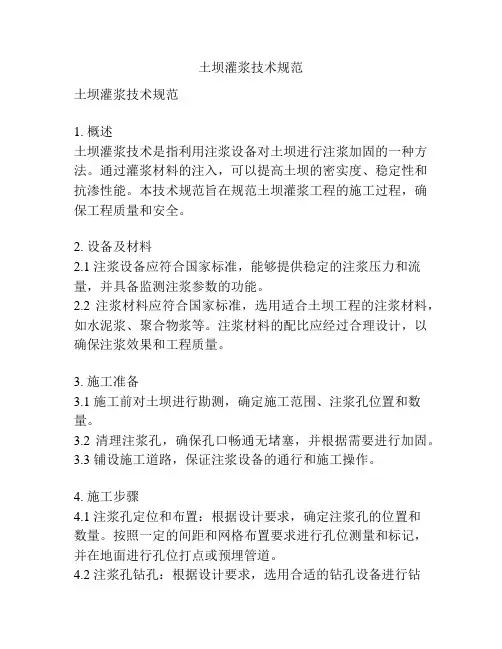

土坝灌浆技术规范土坝灌浆技术规范1. 概述土坝灌浆技术是指利用注浆设备对土坝进行注浆加固的一种方法。
通过灌浆材料的注入,可以提高土坝的密实度、稳定性和抗渗性能。
本技术规范旨在规范土坝灌浆工程的施工过程,确保工程质量和安全。
2. 设备及材料2.1 注浆设备应符合国家标准,能够提供稳定的注浆压力和流量,并具备监测注浆参数的功能。
2.2 注浆材料应符合国家标准,选用适合土坝工程的注浆材料,如水泥浆、聚合物浆等。
注浆材料的配比应经过合理设计,以确保注浆效果和工程质量。
3. 施工准备3.1 施工前对土坝进行勘测,确定施工范围、注浆孔位置和数量。
3.2 清理注浆孔,确保孔口畅通无堵塞,并根据需要进行加固。
3.3 铺设施工道路,保证注浆设备的通行和施工操作。
4. 施工步骤4.1 注浆孔定位和布置:根据设计要求,确定注浆孔的位置和数量。
按照一定的间距和网格布置要求进行孔位测量和标记,并在地面进行孔位打点或预埋管道。
4.2 注浆孔钻孔:根据设计要求,选用合适的钻孔设备进行钻孔,确保孔径和孔深满足施工要求。
在孔底设置防塌措施,防止孔壁塌方。
4.3 孔清理:钻孔后,使用高压水射流或气流进行孔底的清理,将孔内的杂质和泥浆清除干净,保证注浆材料的充分渗透。
4.4 注浆操作:选用合适的注浆设备进行注浆操作。
根据设计要求和实际情况,确定注浆材料的注入量和注浆压力,通过对注浆设备的调节,控制注浆剂量和压力,保证注浆效果。
5. 施工质量控制5.1 注浆材料的质量应符合国家标准,并按设计要求进行配比。
5.2 注浆参数的监测:在注浆过程中,对注浆设备的压力、流量、注浆量等参数进行监测和记录,确保注浆过程的准确性和稳定性。
5.3 施工现场的巡视:施工期间,应定期进行现场巡视,检查注浆孔的开挖和清理情况,注浆材料的注入情况,以及施工设备的正常运转。
5.4 施工记录和报告:对施工过程中的关键点、问题、处理措施和施工记录进行详细记录,并在施工结束后提交施工报告,以备后续的工程验收和评估。
《土坝坝体灌浆技术规范》(SD 266-88)
土坝坝体灌浆技术规范SD 266-88编制说明第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收第一章总则第1.0.2条本规范对适宜灌浆的土坝坝型和坝高的规定,是根据各地大多数土坝的灌浆经验提出的。
我国用灌浆措施加固土坝坝体成功的实例很多,坝高大都在60m以下,且多为均质坝和宽心墙坝。
随着灌浆技术的发展,这个界限可能被突破,但一定要经过充分论证和试验研究。
土堤的高度较低,规范要求可能偏高,使用时可因地制宜,灵活掌握。
第1.0.6条一般要求在水库低水位时进行灌浆。
低水位指库水位低于隐患的最低高程。
但有时不易达到,如多年调节水库,弃水引起的经济损失太大,年调节水库不能在一个枯水期完成坝体灌浆的,也可允许在较高水位情况灌浆,但应严格灌浆工艺,注意灌浆观测和控制。
第二章灌浆前的准备工作第二节隐患勘探第2.2.5条勘探土坝坝体隐患不宜采用注水试验的方法,这是因为:1)用注水试验勘探主坝坝体隐患的大小和位置,难以说明问题;2)根据土坝应力计算,水力劈裂理论及劈裂灌浆实践表明,土坝坝体有些部位小主应力很小,容易产生水力劈裂,注水试验可使无隐患的坝体产生新的裂缝,或使原来有隐患的坝体产生更大更多的裂缝。
第三节灌浆物料、机具的准备第2.3.2条灌浆设计有特殊要求,还应备够其它材料,是指在短期内要有一定的强度、防渗性能、堵塞各种洞穴、杀死白蚁等。
或因土料不能满足设计某些指标,要求改善浆液的情况。
第2.3.3条比较大的工程应选用土坝坝体灌浆配套机械,使用非配套设备时,主要应注意泥浆泵的选择。
泥浆泵容量过大,易造成不适当的劈裂坝体。
容量过小,灌浆压力达不到设计要求,终灌时间很长,既拖延了工期,灌浆质量也难以保证。
一般应通过灌浆试验,选择合适的泥浆泵。
第三章灌浆设计第二节劈裂式灌浆设计第3.2.3条河槽段比较容易实现控制性劈裂灌浆,不论设计或施工都先从这段入手。
终孔距离与灌浆孔序有关,一般采用2~3序孔,北方地区的主坝采用两序孔。
土石坝灌浆技术规范(SD266-88)
中华人民共和国行业标准土坝坝体灌浆技术规范发布实施中华人民共和国水利部发布目次前言第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章第六章灌浆质量检查和验收附录一土坝隐患探测常用仪器表附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算附录四浆液试验仪器设备表附录五坝体劈裂灌浆不利情况下的坝体稳定性验算附录六观测记录和成果表附录七土坝坝体灌浆验收报告书格式为了并于年两次主持召开水利管理司于年月主持召开了第三次第一章总则第条凡采用灌浆方法第条本规范适用于坝高第条土坝坝体灌浆可以处理以下问题坝后坡浸润线出逸点过高第条充填式灌浆适用于处理性质和范第条第条土坝坝体灌浆第条要求主要技术人员能全面了解灌浆设计和掌握施工技术规范第二章灌浆前的准备工作第一节一般规定第条第条土坝灌浆设计需要搜集的资料包括一已建土坝的地质设计和施工资料二土坝历年的各种观测整编分析资料三土坝施工和运行期间出现的问题如塌坑根据灌浆工程的规模工程量进度及操作人员的素质等条件综应选择工作性能可靠轻便耐用的灌浆机具第条灌浆机具包括动力运料造孔制浆输浆型号可参考附灌浆的关键设备及易损机具如灌浆机泥浆泵注浆管及输浆管等应有备用灌浆所用的动力应有充分保证必要时应有备用动力第三章灌浆设计第一节一般规定第条灌浆设计必须在搜集资料和勘探隐患的基础上进行综合分析提出灌浆处理方并论证灌浆方案的可行性可靠性和经济合理性基本资料分析勘探试验报告灌浆可行性可靠性灌浆技术参数设计灌浆设计平面布置图纵剖面布置图特殊部位设计图观测设备布置图概预算及经济效益分析施工及管理问题说明等土坝坝体灌浆技术规范第二节劈裂式灌浆设计第条当坝体质量普遍不好面积湿润坝体有明显渗漏或坝体内部有较多隐患第条将坝体沿坝轴线方向的防渗能力第条第条终孔距离在河槽段孔深大于孔深小于可采用适第条造孔深度应大于隐患深度的第条泥墙设计厚度可采用平砂层时第条少提出要求灌浆年以后应为第条第条对灌浆土料和浆液物理力学性能的要求分别见表表灌浆土料选择表表浆液物理力学性能表第条第条每孔每次平均灌浆量以孔深计每米孔深控制在第条若稳定安全系数小于或等于如延长第三节充填式灌浆设计第条第条灌浆第条造孔深度应超过隐患第条注浆管上端孔口压力应小于第条对浆液和浆料的物理力学性质的指标要求见表和表每米孔深每次灌浆量可为若已知洞穴很大第四章灌浆施工第一节施工准备第条制浆和灌浆机械的布置和料场位置等因素第条并应准备好观测和第条选有代表性坝段试验孔不少于试验结束后应分析资料总结经验修改参数完善和熟练灌浆工艺第条土料试验包括容盐含量等浆液试验包括第二节造孔第条首先按设计要求布孔第条应用干法造孔不得用清水循环钻第条作好造孔的记录和描述第三节制浆第条但土料应先在泥浆天测第四节灌浆第条第条劈裂式灌浆应采用孔底注浆全孔灌注的方法由下至上第条若孔口压力下降和注浆第条采用少灌多复待第一序孔灌浆结束第二序孔灌浆结束后第条第条岸坡坝段或弯曲坝段的劈裂式灌浆次灌浆第条作好灌浆记录第五节灌浆综合控制第条综合控制包括横向水平位移控制综合控制施行于灌浆过程第条两次灌浆间隔时间不应少于第条第条控制在第条一般控制在第六节灌浆结束标准及封孔第条第条的稠第条当每孔灌完后待孔周围泥浆不再流动时均质土坝可向孔内灌注稠浆或用第七节灌浆出现问题的处理第条裂缝处理后继续灌浆待处理好后再按第第条冒浆处理用压砂处理第条串浆处理第条第条如确认不是与滑坡有关的第条机械故障处理也可用倒链或打倒锤将钻杆保证浆第五章灌浆观测第一节目的和要求第条第条第条第条第条相关的项目和标点第条观测点的设置及观测方法等除本规范规定外第二节坝体变形观测第条第条可沿坝轴线方向每隔在灌浆期间每天观测次天观测第条在土坝的岸坡段灌浆时第条天观测第条第三节渗流观测第条隔观测第条第条第四节灌浆压力和灌浆量观测第条第条以便控制灌浆第五节裂缝和冒浆观测第条裂缝观测内容包括正在灌浆的坝段每天观测非灌浆坝段每天观测第条第六节其它观测第条在特殊情况下灌浆的效果第六章灌浆质量检查和验收第一节质量检查第条前者是为灌第条中间质量检查的主要内容包括按设计要求检查布孔造孔工艺操作浆液性第条最终质量检查的主要内容包括第条钻探宜在灌浆结束第条第条第二节验收第条第条第条劈裂灌浆的验收应在灌浆结束充填式灌浆或小型土坝灌浆验收第条验收时灌浆工程竣工报告技术总第条土坝坝体灌浆的验收内容附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算最大灌浆允许压力式中三向应力状态的最大主应力近似取倍土柱重土的单轴抗拉强度全孔灌浆时注浆管高度或用下式估算式中坝体土的容重附录五坝体劈裂灌浆不利情况下的坝体稳定性验算总应力法计算公式如下式中土条重量土条高度土条宽度土条容重浆液容重滑裂面以上泥浆柱高度滑弧半径式中土条滑动面上孔隙水压力分别为土条有效固结饱和快剪和不固结饱和快剪强度指标水的容重附录六观测记录和成果表工程名称设计孔深钻孔机具钻孔编号孔口高程钻孔日期孔位桩号钻孔人员实钻孔深填表说明号则填进尺速度钻孔机具土料分类坝体灌浆记录表工程名称钻孔桩号始灌日期钻孔编号复灌次数终灌日期用泵型号孔深灌浆负责人填表说明终止时间字复灌次数这样为复灌次灌浆次数减即为复灌次数坝体灌浆汇总表工程名称填表说明坝体灌浆汇总表工程名称填表说明累计沉降量表工程名称累计位移量表工程名称填表说明附录七土坝坝体灌浆验收报告书格式面工程名称工程主管单位灌浆施工单位组织验收单位验收时间及地点页灌浆工程说明对移交工作的意见灌浆工程有关附件灌浆工程验收委员会成员签字工程主管部门意见年月日组织鉴定单位意见年月。
充填灌浆技术要求
**水电站(含**水库)工程**水库左副坝缺陷解决灌浆施工技术规定目录1说明.................................... 错误!未定义书签。
2规程规范................................ 错误!未定义书签。
3材料.................................... 错误!未定义书签。
4灌浆设备................................ 错误!未定义书签。
5制浆.................................... 错误!未定义书签。
6.充填式灌浆 ............................. 错误!未定义书签。
7充填式灌浆质量检查....................... 错误!未定义书签。
8特殊情况的解决 .......................... 错误!未定义书签。
9观测.................................... 错误!未定义书签。
10竣工验收 ............................... 错误!未定义书签。
1说明1.1 本技术规定合用于**水库*缺陷解决过程的充填式灌浆。
1.2 在灌浆工程开工前,承包商必须按招标文献或有关实验任务书的规定及时进行相应项目的生产性实验,并将实验成果报监理工程师和设计单位,经监理工程师批准后,方可用于大规模施工。
1.3 在灌浆施工前,承包商应根据设计告知、招标文献和本技术规定,制定切实可行的施工组织设计,施工组织设计一般应涉及以下内容(但不限于):(1)灌浆工程的施工平面布置图;(2)灌浆的材料和设备;(3)灌浆的程序和工艺;(4)灌浆的质量保证措施;(5)灌浆实验大纲;(6)灌浆的施工人员配备;(7)施工进度计划等。
上述各项须报监理工程师批准后,方可实行。
1.4灌浆施工中,假如发现实际条件与设计资料不符时,承包商和监理工程师应及时提出并会同设计人员共同研究解决方案,监理可根据实际情况会同设计及时调整灌浆方式及参数。
Sd266-88(土坝坝体灌浆技术规范)
Sd266-88(土坝坝体灌浆技术规范)土坝坝体灌浆技术规范SD 266--88中华人民共和国水利部关于颁发《土坝坝体灌浆技术规范》的通知(88)水管字第1号各省、自治区、直辖市水利(水电)厅(局),各流域机构,各有关单位:近年来我国采用灌浆方法加固土坝坝体,消除隐患,控制渗流,收到了显著的效果,也积累了丰富的经验。
为了加强对坝体灌浆的技术管理,提高灌浆质量和工艺水平,我部组织有关省水利厅(局)、流域机构编写了《土坝坝体灌浆技术规范》编号为SD266-88现予颁发,请各地按照执行。
本《技术规范》的内容,多属各地灌浆经验总结,在有些方面尚不够成熟,随着灌浆技术的发展,有待进一步完善和提高。
各地在执行过程中应注意积累资料,发现问题请将意见随时寄送部水管司。
1988年5月4日前言第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收附录一土观隐患探测常用仪器表附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算附录四浆液试验仪器设备表附录五坝体劈裂灌浆不利情况下的坝体稳定性验算附录六观测记录和成果表附录七土坝坝体灌浆验收报告书格式编制说明前言土坝坝体灌浆是加固土坝(堤)的一项重要技术措施,50年代开始,多采用充填式灌浆,从70年代中期起发展了劈裂灌浆新技术,在国内上千座水库土坝坝体防渗加固中收到良好效果。
为了使土坝坝体灌浆有章可循,1981年水利电力部水利管理司委托山东、浙江、安徽、湖南等省水利(水电)厅和黄河水利委员会共同起草了《土坝坝体灌浆技术规范》,并于1982年、1983年两次主持召开审稿会,组织国内灌浆工程技术专家和有实践经验的灌浆工程技术人员讨论修改。
之后,由山东省水利科学研究所在讨论稿的基础上,吸收了近几年迅速发展的土地坝坝体(土堤)灌浆技术和新的研究成果,完成了《土坝坝体灌浆技术规范》第三稿。
水利管理司于1986年10月主持召开了第三次审稿会,对第三稿进行了认真的讨论、修改,1987年报部审批。
土坝坝体灌浆技术规范办法
编号:FS-QG-48790土坝坝体灌浆技术规范办法
Earth dam body grouting technical specifications
说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
前言
各省、自治区、直辖市、水利(水电)厅(局)、各流域机构、各有关单位:
近年来我国采用灌浆方法加固土坝坝体,消除隐患,控制渗流,收到了显著的效果,也积累了丰富的经验。
为了加强对坝体灌浆的技术管理,提高灌浆质量和工艺水平,我部组织有关省水利厅(局)、流域机构编写了《土坝坝体灌浆技术规范》编号为SD266-88现予颁发,请各地按照执行。
本《技术规范》的内容多,属各地灌浆经验总结,在有些方面尚不够,成熟随着灌浆技术的发展,有待进一步完善和提高。
各地在执行过程中应注意积累资料,发现问题请将意见随时寄送部水管司
请输入您公司的名字
Foonshion Design Co., Ltd。
土坝灌浆技术要求
土坝坝体灌浆技术规范SD 266--88中华人民共和国水利部关于颁发《土坝坝体灌浆技术规范》的通知(88)水管字第1号各省、自治区、直辖市水利(水电)厅(局),各流域机构,各有关单位:近年来我国采用灌浆方法加固土坝坝体,消除隐患,控制渗流,收到了显著的效果,也积累了丰富的经验。
为了加强对坝体灌浆的技术管理,提高灌浆质量和工艺水平,我部组织有关省水利厅(局)、流域机构编写了《土坝坝体灌浆技术规范》编号为SD266-88现予颁发,请各地按照执行。
本《技术规范》的内容,多属各地灌浆经验总结,在有些方面尚不够成熟,随着灌浆技术的发展,有待进一步完善和提高。
各地在执行过程中应注意积累资料,发现问题请将意见随时寄送部水管司。
1988年5月4日水利水电工程监理适用规范全文数据库前言第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收附录一土观隐患探测常用仪器表附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算附录四浆液试验仪器设备表附录五坝体劈裂灌浆不利情况下的坝体稳定性验算附录六观测记录和成果表附录七土坝坝体灌浆验收报告书格式编制说明前言土坝坝体灌浆是加固土坝(堤)的一项重要技术措施,50年代开始,多采用充填式灌浆,从70年代中期起发展了劈裂灌浆新技术,在国内上千座水库土坝坝体防渗加固中收到良好效果。
为了使土坝坝体灌浆有章可循,1981年水利电力部水利管理司委托山东、浙江、安徽、湖南等省水利(水电)厅和黄河水利委员会共同起草了《土坝坝体灌浆技术规范》,并于1982年、1983年两次主持召开审稿会,组织国内灌浆工程技术专家和有实践经验的灌浆工程技术人员讨论修改。
之后,由山东省水利科学研究所在讨论稿的基础上,吸收了近几年迅速发展的土地坝坝体(土堤)灌浆技术和新的研究成果,完成了《土坝坝体灌浆技术规范》第三稿。
水利管理司于1986年10月主持召开了第三次审稿会,对第三稿进行了认真的讨论、修改,1987年报部审批。
一般水库灌浆工序
一般水库灌浆工序小议摘要:在水库除险加固工程中,对于局部防渗采用最多的施工工艺为灌浆。
在我所参加的水库除险加固工程中,基本全都有灌浆施工,经过多年的实践,对于灌浆的工序形成一些见解。
关键词:防渗灌浆工序1、灌浆施工流程2、灌浆施工技术要求⑴、施工准备①、造孔灌浆检测等设备检查已经基本齐全,钻孔测斜仪已到位。
②、造浆所用土料和浆液应进行试验,对浆料和浆料的物理力学指标要求,《按土坝坝体灌浆技术规范》(sd266-88)表3.2.9-1和表3.2.9-2,按要求将土料送往海南水电勘测设计院试验,试验各项指标必须符合规范要求,详见土工试验成果报告。
浆液的物理力学性能各指标,在现场灌浆施工中进行测定。
表3.2.9—1灌浆土料技术指标项目充填式灌浆备注表3.2.9—2灌浆土料技术指标③灌浆施工前选一段,布设2~3个试验孔,进行造孔、制浆、灌浆、观测灌浆压力,吃浆量及浆液容重,坝体位移和裂缝等情况,通过试验分析资料,总结经验,修改参数,完善和熟练灌浆工艺,然后为全面施工提供依据。
⑵、造孔及技术要求:首先按设计要求布孔,按序号进行。
造孔技术要求:①钻机机台要平稳,钻进时机身不晃动。
②钻机立轴方向要准确,定钻机时,可用钻锤通过钻机立轴中心对准孔位,并安设孔口定向管,用长钻具钻进,钻孔垂直偏差不大于孔深的2%。
③转速不能太快,以免离心力太大,影响钻孔的垂直度,以140~147转/分为宜。
④以自重或减压钻进为主,以防打斜孔。
⑤变层,软硬地层,破碎带要适当减速慢钻。
⑥注意使用工具设备,防止孔内事故和掸落工具事故的发生,保证安全施工。
⑦钻孔终孔后,要进行钻孔测斜。
⑧做好钻进记录:按记录表格内容遂项填写记录。
⑶、制浆及技术要求:应采用专用机械制浆,浆液各项指标按《土坝坝体、灌浆技术规范》(sd266-88)表3.2.9-2要求控制,灌浆过程中浆液容重和输浆量应每小时测完1次并记录,浆液稳定性和自由析水率10天测1次,灌浆前再通过35孔/cm2的过滤筛,制成浆液后测量浆液的物理力学性能指标是否符合要求,并做好详细记录。
[建筑]注浆加固法规范
6.8 注浆加固法6.8.1 注浆加固法适用于砂土、粉土、粘性土和人工填土等地基加固。
一般用于防渗堵漏、提高地基土的强度和变形模量以及控制地层沉降等。
注浆设计前宜进行室内浆液配比试验和现场注浆试验,以确定设计参数和检验施工方法及设备。
也可参考当地类似工程的经验确定设计参数。
6.8.2 注浆设计应符合下列规定:1 对软弱土处理,可选用以水泥为主剂的浆液,也可选用水泥和水玻璃的双液型混合浆液。
在有地下水流动的情况下,不应采用单液水泥浆液。
2 注浆孔间距可取1.0-2.0m,并应能使被加固土体在平面和深度范围内连成一个整体。
3 浆液的初凝时间应根据地基土质条件和注浆目的确定。
在砂土地基中,浆液的初凝时间宜为5-20min;在粘性土地基中,宜为1-2h。
4 注浆量和注浆有效范围应通过现场注浆试验确定,在粘性土地基中,浆液注入率宜为15%-20%。
注浆点上的覆盖土厚度应大于2m。
5 对劈裂注浆的注浆压力,在砂土中,宜选用0.2-0.5MPa;在粘性土中,宜选用0.2-0.3MPa。
对压密注浆,当采用水泥砂浆浆液时,坍落度宜为25-75mm,注浆压力为1-7MPa。
当坍落度较小时,注浆压力可取上限值。
当采用水泥水玻璃双液快凝浆液时,注浆压力应小于1MPa。
6.8.3 注浆施工应符合下列规定:1 施工场地应预先平整,并沿钻孔位置开挖沟槽和集水坑。
2 注浆施工时,宜采用自动流量和压力记录仪,并应及时对资料进行整理分析。
3 注浆孔的孔径宜为70-110mm,垂直度偏差应小于1%。
4 花管注浆法施工可按下列步骤进行:1) 钻机与注浆设备就位;2)钻孔或采用振动法将花管置入士层;3)当采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属花管。
4)待封闭泥浆凝固后,移动花管自下向上或自上向下进行注浆。
5 压密注浆施工可按下列步骤进行:1)钻机与注浆设备就位;2)钻孔或采用振动法将金属注浆管压入土层;3)当采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属注浆管;4)待封闭泥浆凝固后,捅去注浆管的活络堵头,然后提升注浆管自下向上或自上向下对地层注入水泥-砂浆液或水泥-水玻璃双液快凝浆液。
土坝灌浆技术规范
土坝坝体灌浆技术规范SD 266--88中华人民共和国水利部关于颁发《土坝坝体灌浆技术规范》的通知(88)水管字第1号各省、自治区、直辖市水利(水电)厅(局),各流域机构,各有关单位:近年来我国采用灌浆方法加固土坝坝体,消除隐患,控制渗流,收到了显著的效果,也积累了丰富的经验。
为了加强对坝体灌浆的技术管理,提高灌浆质量和工艺水平,我部组织有关省水利厅(局)、流域机构编写了《土坝坝体灌浆技术规范》编号为SD266-88现予颁发,请各地按照执行。
本《技术规范》的内容,多属各地灌浆经验总结,在有些方面尚不够成熟,随着灌浆技术的发展,有待进一步完善和提高。
各地在执行过程中应注意积累资料,发现问题请将意见随时寄送部水管司。
1988年5月4日前言第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收附录一土观隐患探测常用仪器表附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算附录四浆液试验仪器设备表附录五坝体劈裂灌浆不利情况下的坝体稳定性验算附录六观测记录和成果表附录七土坝坝体灌浆验收报告书格式编制说明前言土坝坝体灌浆是加固土坝(堤)的一项重要技术措施,50年代开始,多采用充填式灌浆,从70年代中期起发展了劈裂灌浆新技术,在国内上千座水库土坝坝体防渗加固中收到良好效果。
为了使土坝坝体灌浆有章可循,1981年水利电力部水利管理司委托山东、浙江、安徽、湖南等省水利(水电)厅和黄河水利委员会共同起草了《土坝坝体灌浆技术规范》,并于1982年、1983年两次主持召开审稿会,组织国内灌浆工程技术专家和有实践经验的灌浆工程技术人员讨论修改。
之后,由山东省水利科学研究所在讨论稿的基础上,吸收了近几年迅速发展的土地坝坝体(土堤)灌浆技术和新的研究成果,完成了《土坝坝体灌浆技术规范》第三稿。
水利管理司于1986年10月主持召开了第三次审稿会,对第三稿进行了认真的讨论、修改,1987年报部审批。
《土坝坝体灌浆技术规范》(SD 266-88)
土坝坝体灌浆技术规范SD 266-88编制说明第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收第一章总则第1.0.2条本规范对适宜灌浆的土坝坝型和坝高的规定,是根据各地大多数土坝的灌浆经验提出的。
我国用灌浆措施加固土坝坝体成功的实例很多,坝高大都在60m以下,且多为均质坝和宽心墙坝。
随着灌浆技术的发展,这个界限可能被突破,但一定要经过充分论证和试验研究。
土堤的高度较低,规范要求可能偏高,使用时可因地制宜,灵活掌握。
第1.0.6条一般要求在水库低水位时进行灌浆。
低水位指库水位低于隐患的最低高程。
但有时不易达到,如多年调节水库,弃水引起的经济损失太大,年调节水库不能在一个枯水期完成坝体灌浆的,也可允许在较高水位情况灌浆,但应严格灌浆工艺,注意灌浆观测和控制。
第二章灌浆前的准备工作第二节隐患勘探第2.2.5条勘探土坝坝体隐患不宜采用注水试验的方法,这是因为:1)用注水试验勘探主坝坝体隐患的大小和位置,难以说明问题;2)根据土坝应力计算,水力劈裂理论及劈裂灌浆实践表明,土坝坝体有些部位小主应力很小,容易产生水力劈裂,注水试验可使无隐患的坝体产生新的裂缝,或使原来有隐患的坝体产生更大更多的裂缝。
第三节灌浆物料、机具的准备第2.3.2条灌浆设计有特殊要求,还应备够其它材料,是指在短期内要有一定的强度、防渗性能、堵塞各种洞穴、杀死白蚁等。
或因土料不能满足设计某些指标,要求改善浆液的情况。
第2.3.3条比较大的工程应选用土坝坝体灌浆配套机械,使用非配套设备时,主要应注意泥浆泵的选择。
泥浆泵容量过大,易造成不适当的劈裂坝体。
容量过小,灌浆压力达不到设计要求,终灌时间很长,既拖延了工期,灌浆质量也难以保证。
一般应通过灌浆试验,选择合适的泥浆泵。
第三章灌浆设计第二节劈裂式灌浆设计第3.2.3条河槽段比较容易实现控制性劈裂灌浆,不论设计或施工都先从这段入手。
终孔距离与灌浆孔序有关,一般采用2~3序孔,北方地区的主坝采用两序孔。
大坝坝体裂缝采用充填式粘土灌浆处理的要求
大坝坝体裂缝采用充填式粘土灌浆处理的
要求
大坝坝体裂缝采用充填式粘土灌浆处理的要求?
1、应根据隐患探测和分析成果做好灌浆设计。
对孔位布置,每条裂缝都应布孔;较长裂缝应在两端和转弯处及缝宽突变处布孔;灌浆孔与导渗或观测设施的距离不应少于3m.
2、造孔时,必须采用于钻、套管跟进的方式开展。
3、浆液配制。
配制浆液的土料应选择具有失水性快、体积收缩小的中等粘性土料,一般粘粒含量在20%~45%为宜;浆液的浓度,应在保持浆液对裂缝具有足够的充填能力条件下,稠度愈大愈好,泥浆的比重一般控制在1.45~1.7左右;为使大小缝隙都能良好地充填密实,可在浆液中掺入干料重的1%~3%的硅酸钠(水玻璃)或采用先稀后浓的浆液;浸润线以下可在浆液中渗入干料重的10%~30%的水泥,以便加速凝固。
4、灌浆压力,应在保证坝体安全的前提下,通过试验确定,一般灌浆管上端孔口压力采用0.05~0.3MPa左右;施灌时灌浆压力应逐步由小到大,不得突然增加;灌浆过程中,应维持压力稳定,波动范围不得超过5%.
5、施灌时,应采用“由外到里、分序灌浆”和“由稀到稠、少灌多复”的方式开展,在设计压力下,灌浆孔段经连续3次复灌,不再吸浆时,灌浆即可完毕;施灌时并要密切注意坝坡的稳定及其他异常现象,发现突然变化应立即结
束灌浆。
6、封孔,应在浆液初凝后(一般为12h)开展封孔。
先应扫孔到底,分层填入直径2~3cm的干粘土泥球,每层厚度一般为O.5~1.0m,然后捣实;均质土坝可向孔内灌注浓泥浆或灌注最优含水量的制浆土料捣实。
7、重要的部位和坝段开展裂缝灌浆处理后,应按SD266~88《土坝坝体灌浆技术规范》的要求,开展灌浆质量检查或验收。
8、在雨季及库水位较高时,不宜开展灌浆。
充填灌浆施工技术要求及施工工艺
填充灌浆施工方案1)充填灌浆施工工序图如下所示:施工准备案备一造孔→制浆一灌浆→终孔处理T t脸收2)施工准条①确定观测点位置;埋设好必震的观测标点,每组分别在上、下游处各设一个观测标点,标点用桩或碎桩。
②准备观测和试验仪器以及观测记录表和成果表。
③准备机械设备和布量好制浆和灌浆土机械及土料堆放位置具体施工机械见机械设备部分。
④施工前做好灌浆试验,选好有代表性点,按灌浆设计进行布孔、制浆、灌注。
观测灌浆压力,吃浆量及泥浆容重。
试验结束后分析资料,总结经验,修改参数,完善和熟练灌浆工艺,作为全面施工的依据。
⑤对所用土料及浆液进行试验。
土料试验包括颗粒分析有机质含量及可容盐含量等。
浆液试验包括容重、粘度、稳定性、胶体率及失水量等。
3)造孔①首先按设计要求把每个引的位置放样好。
孔.的位置放样好。
造引顺序先上游排,后下游排,分4序跳跃式造孔。
②造孔应保证铅直,偏斜不得大于孔深2%。
③做好造孔的记录和描述,如发现特殊情况时,应详细记录并分析处理。
4)制浆①制浆材料为土料、水和水泥,浆液材料采用50%粘土加50%粉土,容重为14t∕m,,浆液中掺入25%的水泥(重量比)。
水质要求一般为无杂质、无异味的淡水。
②拌机把水泥、土料及水混合、搅拌成浆,通过过滤筛和沉淀清除大颗粒和杂物,灌浆前再通过35孔/cm2的过滤筛。
③各项指标应按设计要求控制,灌浆过程中浆液容重和输浆量应每小时测定1次并记录,如浆料发生变化,应随时调整。
充填灌浆技术要求根据土坝坝体灌浆技术规范(SD266-88)对本工程提出技术要求如下:5)孔距:设计灌浆孔距mo6)灌浆土质要求:配置浆液土料应符合渗透系数不大于IX1O-cm/s、塑性指数IP=IO-25。
7)灌浆浆液:水与土按质量比:1配合比配置。
如果为提高泥浆流动性可掺入干土重量%的水玻璃。
如果为加速浆液凝固和提高后期强度可掺入干土重量15%的水泥。
浆液比重应现场用比重计测定,浆液比重为。
土坝灌浆规范
中华人民共和国水利部土坝坝体灌浆规范SD266—881988目录第一章总则第二章灌浆前的准备工作第一节一般规定第二节隐患勘探第三节灌浆物料、机具的准备第三章灌浆设计第一节一般规定第二节劈裂式灌浆设计第三节充填式灌浆设计第四章灌浆施工第一节施工准备第二节造孔第三节制浆第四节灌浆第五节灌浆综合控制第六节灌浆结束标准及封孔第七节灌浆出现问题的处理第五章灌浆观测第一节目的和要求第二节坝体变形观测第三节渗流观测第四节灌浆压力和灌浆量观测第五节裂缝和冒浆观测第六节其它观测第六章灌浆质量检查和验收第一节质量检查第二节验收附录:一、土坝隐患探测常用仪器表二、土坝灌浆机械性能规格表三、土坝坝体劈裂式灌浆最大允许灌浆压力的计算四、浆液试验仪器设备表五、坝体劈裂灌浆不利情况下的坝体稳定性验算六、观测记录及成果表七、土坝坝体灌浆验收报千书格式第一章总则第条凡采用灌浆方法,以消除土坝坝体隐患,提高坝体防渗能力和稳定性的工程,均应遵守本规范。
第条本规范适用于坝高50m以下的均质土坝和宽心墙坝,土堤可参照执行。
第条土坝坝体灌浆可以处理以下问题:一、土坝坝体碾压不实,密实度普遍较差;二、土坝坝体内渗漏通道、软弱层,坝后坡浸润线出逸点过高,发生洇润现象或渗透破坏(管涌、流土)现象。
三、土坝坝体由于不均匀沉陷而产生的裂缝(不包括滑坡裂缝);四、土坝分段分层施工,质量差的结合部位容易产生水力劈裂的情况;五、坝体和其它建筑物(如放水洞、闸墙)结合不好,存在空隙和接触冲刷。
六、坝体内存在生物洞穴,如蚁穴、鼠洞、獾洞及腐烂树根等。
第条土坝坝体灌浆分为充填式灌浆和劈裂式灌浆,充填式灌浆适用于处理性质和范围都已确定的局部隐患;劈裂式灌浆适用于处理范围较大,问题、性质和部位又都不能完全确定的隐患。
第条土坝坝体灌浆必须勘探、设计、施工三方密切配合,并根据土坝坝体的具体情况,因地制宜地选择灌浆方法和施工工艺,做到安全可靠,经济合理,保证质量。
第条土坝坝体灌浆,一般应在水库低水位期进行,以加速泥浆固结,保证土坝安全。
土坝灌浆规程
中华人民共和国电力行业标准DL/T 土坝灌浆技术规范(征求意见稿)目录前言1、范围2、引用标准3、名词术语4、总则5、灌浆设计5.1 一般规定5.2 隐患勘探5.3 劈裂式灌浆设计5.4 充填式灌浆设计5.5 堤坝地基劈裂灌浆设计6、灌浆施工6.1 施工准备6.2 钻孔6.3 制浆6.4 灌浆6.5 灌浆综合控制6.6 灌浆结束及封孔6.7 特殊情况处理7、灌浆观测7.1 一般规定7.2 坝体变形观测7.3 渗流观测7.4 裂缝和冒浆观测7.5 其它8、灌浆质量检查和验收8.1 质量检查8.2 验收附录A 劈裂灌浆压力计算附录B 灌浆时坝体稳定性验算附录C 施工记录表格式前言根据国家发展改革委办公厅《关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号、电力行业部分),确定对《土坝坝体灌浆技术规范》(工程建设方面行业标准项目计划第35项)进行修订。
土坝灌浆是我国处理中小型水利水电工程渗漏的一项创新技术。
近20年前,我国颁布了《土坝坝体灌浆技术规范》SD266-1988,这对应用和推广土坝灌浆技术发挥了巨大的作用。
与此同时,在实践过程中土坝灌浆技术也不断改进和提高,处理的工程规模和范围都有所扩展。
本规范根据近些年土坝灌浆技术的发展水平,对原规范进行了修改。
本征求意见稿对原规范修订的主要内容有:1、按照中华人民共和国电力行业标准《电力标准编写的基本规定》DL/T600-1996的要求,对标准的结构、格式进行了调整;2、对本标准适用的范围,包括工程项目的内容、土坝坝型、建筑物等级进行了补充和明确。
3、增加了堤坝软土地基灌浆的内容,因此也将原《土坝坝体灌浆技术规范》更名为《土坝灌浆技术规范》。
4、对若干工艺要求进行了修改。
5、删节了一些属于管理性质的内容。
本标准的附录A、附录B、附录C均为资料性附录。
本标准由中国电力企业联合会提出。
本标准由电力行业水电施工标准化委员会归口并负责解释。
劈裂式灌浆施工监理实施细则
劈裂式灌浆施工监理实施细则1.总则1.1本细则依据土坝坝体灌浆施工技术规定SD266-88、水利水电建设工程验收规程SL223-1999。
1.2本细则适用于本合同施工图纸的土坝坝体灌浆工程。
2.开工许可证申请2.1灌浆工程开工前l4天,承包人应根据设计及合同技术规范要求,对灌浆所用的土料和浆液进行试验,同时选有代表性堤段进行灌浆试验,并将试验大纲报监理部审批.2.2灌浆试验结束后,承包人应及时整理试验成果报告报监理部审批.2.3灌浆工程开工前l4天,承包人应根据试验成果和技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报监理部审批.包括下列内容:(1)工程概况(灌浆部位、施工布置、钻孔分序及编号)(2)灌浆工序、工艺和压力:;(3)施工设备的配置与劳动力组织;(4)质量和安全保证措施:(5)施工进度计划;(6)作业原始记录资料收集与整理.2.4承包人应做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆开始前将试验成果报监理部审批.3.施工过程监理3.1承包人必须按设计要求按序次施放孔位,并在现场注明号与孔号.钻孔应按设计序次进行,未经设计修改或监理同意,不得随意改变钻孔序次.3.2钻孔作业中,承包人应对孔斜孔深及时进行检查,保证钻孔质量,并填写造孔的记录和描述.如发现特殊情况,应详细记录并分析处理.3.3承包人应凭证开灌,灌浆前应及时通知监理人员,施工作业人员应根据灌浆任务书进行灌浆作业.3.4在灌浆过程中,应按监理批准的配比配料,采用机械制浆,所用土料应先浸泡并搅拌成浆,灌浆前再经过过滤筛.3.5在灌浆过程中,应经常检查浆液指标如浆夜容重、输浆量、稳定性、自由析水率等是否符合要求.3.6灌浆应采用孔底注浆全孔灌注的方法,应先灌河槽段,后灌岸坡段和弯曲段,控制好施工次序.3.7灌浆开始先用稀浆,经过3—5min后再加大泥浆稠度;灌浆中应先对第一序孔轮灌,采用少灌多复的方法.一序孔灌浆结束后再进行二序孔,二序孔灌浆结束后再进行三序孔.3.8灌浆过程中应做好灌浆量控制、灌浆压力控制、横向水平位移、裂缝开展宽度控制,以保证灌浆期间堤体安全和灌浆质量.劈裂式灌浆应尽量推迟和限制坝面出现裂缝,裂缝限制宽度应根据灌浆试验确定,一般控制在3cm以内,要求在停灌后坝体裂缝能基本闭合。
充填灌浆技术要求
.
精选范本充填灌浆技术要求
根据土坝坝体灌浆技术规范(SD266-88)对本工程提出技术要求如下:
1、孔距:设计灌浆孔距 m。
2、灌浆土质要求:配置浆液土料应符合渗透系数不大于
1×10-5cm/s、塑性指数Ip=10-25。
4、灌浆浆液:水与土按质量比0.45:1配合比配置。
如果为提高泥浆流动性可掺入干土重量05-1.0%的水玻璃。
如果为加速浆液凝固和提高后期强度可掺入干土重量15%的水泥。
浆液比重应现场用比重计测定,浆液比重为1.3-1.5t/m3。
5、灌浆压力:充填灌浆是利用浆液自重将浆液注入坝体隐患处,以封堵坝体渗水隐患。
如果需要加压灌浆压力应通过实验确定,以灌浆孔不出现劈裂为准。
一般要求注浆管上端孔口压力不应大于0.2MPa。
6、灌浆方式:充填灌浆应采用自下而上分段法灌注。
每段长5m 左右。
7、灌浆方法:采用“少灌多复”的方法灌注。
每次灌浆量控制在0.3-0.5m3,灌浆次数一般为5-10次。
每次灌浆间隔时间不少于5天。
8、灌浆结束条件:当浆液升至孔口,经连续复灌3次不再吃浆时,即可结束灌浆、
9、封孔:每孔灌浆完工后,应及时进行封孔,方法为将灌浆管拨出,向孔内注满密度大于1.5t/m3的稠浆。
10、质量检测:探孔取芯检测:泥浆厚度、密度、连续性:均匀性、渗透系数等指标。
劈裂式灌浆施工监理实施细那么
劈裂式灌浆施工监理实施细那么1.总那么本细那么依据土坝坝体灌浆施工技术规定SD266-8八、水利水单建设单位验收标准SL223-1999。
本细那么适用于本合同施工图纸的土坝坝体灌浆工程。
2.动工许可证申请灌浆工程动工前14天,承包人应依照设计及合同技术标准要求,对灌浆所用的土料和浆液进行实验,同时选有代表性堤段进行灌浆实验,并将实验大纲报监理部审批。
灌浆实验终止后,承包人应及时整理实验功效报告监理部审批。
灌浆工程动工前14天,承包人应依如实验功效和技术标准要求,结合现场施工条件,编制灌浆工程施工方法打算报监理部审批。
包括以下内容:(1)工程概况(灌浆部位、灌浆布置、钻孔分序及编号);(2)灌浆工序、工艺、和压力;(3)施工设备的配置与劳动力组织;(4)质量和平安保证方法;(5)施工进度打算;(6)作业原始记录资料搜集与整理。
承包人应做好各类灌浆材料的检测和浆材配比的实验工作,并于灌浆开始前将实验功效报监理部审批。
3施工进程监理承包人必需依照设计要求顺顺序施放孔位,并在现场注明号与孔号。
钻孔应按设计顺序进行,未经设计修改或监理同意,不得随意改变钻孔顺序。
钻孔作业中,承包人应付孔斜孔深及时进行检查,保证钻孔质量,并填写凿孔的记录和描述,如发觉特殊情形,应详细记录并分析处置。
承包人应凭证开灌,灌浆前应及时通知监理人员,施工作业人员应依照灌浆任务书进行灌浆作业。
在灌浆进程中,应按监理批准的配比配料,采纳机械制浆,所用土料应先浸泡并搅拌成浆,灌浆前再通过过滤筛。
在灌浆进程中,应常常检查浆液指标如浆液容重、输浆量、稳固性、自由析水率等是不是符合要求。
灌浆应采纳孔底注浆全孔灌注的方式,应先灌河槽段,后灌岸坡段和弯曲段,操纵好施工顺序。
灌浆开始先用稀浆,通过3~5分钟后再加大泥浆稠度;灌浆中应先对第一序孔轮灌,采纳少灌多复的方式。
一序孔灌浆终止后再进行二序孔,二序孔灌浆终止后再进行三序孔。
灌浆进程中应做好灌浆量操纵、灌浆压力操纵、横向水平位移、裂缝开展宽度操纵,以保证灌浆期间堤体平安和灌浆质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土坝坝体灌浆技术规范SD 266--88中华人民共和国水利部关于颁发《土坝坝体灌浆技术规范》的通知(88)水管字第1号各省、自治区、直辖市水利(水电)厅(局),各流域机构,各有关单位:近年来我国采用灌浆方法加固土坝坝体,消除隐患,控制渗流,收到了显著的效果,也积累了丰富的经验。
为了加强对坝体灌浆的技术管理,提高灌浆质量和工艺水平,我部组织有关省水利厅(局)、流域机构编写了《土坝坝体灌浆技术规范》编号为SD266-88现予颁发,请各地按照执行。
本《技术规范》的内容,多属各地灌浆经验总结,在有些方面尚不够成熟,随着灌浆技术的发展,有待进一步完善和提高。
各地在执行过程中应注意积累资料,发现问题请将意见随时寄送部水管司。
1988年5月4日前言第一章总则第二章灌浆前的准备工作第三章灌浆设计第四章灌浆施工第五章灌浆观测第六章灌浆质量检查和验收附录一土观隐患探测常用仪器表附录二土坝灌浆机械性能规格表附录三土坝坝体劈裂式灌浆最大允许灌浆压力的计算附录四浆液试验仪器设备表附录五坝体劈裂灌浆不利情况下的坝体稳定性验算附录六观测记录和成果表附录七土坝坝体灌浆验收报告书格式编制说明前言土坝坝体灌浆是加固土坝(堤)的一项重要技术措施,50年代开始,多采用充填式灌浆,从70年代中期起发展了劈裂灌浆新技术,在国内上千座水库土坝坝体防渗加固中收到良好效果。
为了使土坝坝体灌浆有章可循,1981年水利电力部水利管理司委托山东、浙江、安徽、湖南等省水利(水电)厅和黄河水利委员会共同起草了《土坝坝体灌浆技术规范》,并于1982年、1983年两次主持召开审稿会,组织国内灌浆工程技术专家和有实践经验的灌浆工程技术人员讨论修改。
之后,由山东省水利科学研究所在讨论稿的基础上,吸收了近几年迅速发展的土地坝坝体(土堤)灌浆技术和新的研究成果,完成了《土坝坝体灌浆技术规范》第三稿。
水利管理司于1986年10月主持召开了第三次审稿会,对第三稿进行了认真的讨论、修改,1987年报部审批。
《土坝坝体灌浆技术规范》已经水利部批准,做为部颁标准,颁发各地按照执行。
第一章总则第1.0.1条凡采用灌浆方法,以消除土坝坝体隐患、提高坝体防渗能力和稳定性的灌浆工程,均应遵守本规范。
第1.0. 2条本规范适用于坝高50m以下的均质土坝和宽心墙坝,土堤可参照执行。
第1.0.3条土坝坝体灌浆可以处理以下问题:一、土坝坝体碾压不实,密实度普遍较差。
二、土坝坝体内有渗漏通道、软弱层,坝后坡浸润线出逸点过高,发生洇湿现象或渗透破坏(管涌、流土)现象。
三、土坝坝体由于不均匀沉陷而产生的裂缝(不包括滑坡裂缝)。
四、土坝分段分层施工,质量差的结合部位容易产生水力劈裂的情况。
五、坝体和其它建筑物(如放水洞、闸墙)结合不好,存在空隙和接触冲刷。
六、坝体内存在生物洞穴,如蚁穴、鼠洞、獾洞及腐烂树根等。
第1.0.4条土坝坝体灌浆分为充填式灌浆和劈裂式灌浆。
充填式灌浆适用于处理性质和范围都已确定的局部隐患;劈裂式灌浆适用于处理范围较大,问题性质和部位又都不能完全确定的隐患。
第1.0. 5条土坝坝体灌浆必须勘探、设计、施工三方面密切配合,并根据土坝坝体的具体情况,因地制宜地选择灌浆方法和施工工艺,做到安全可靠,经济合理,保证质量。
第1.0.6条土坝坝体灌浆,一般应在水库低水位期进行,以加速泥浆固结,保证土坝安全。
第1.0.7条在灌浆前,应对参加灌浆的人员进行技术培训。
要求主要技术人员能全面了解灌浆设计和掌握施工技术规范,能及时发现和处理问题。
技术工人应熟练掌握操作规程,能及时排除机械故障。
第二章灌浆前的准备工作第一节一般规定第2.1.1条灌浆前应全面、仔细、及时做好各项准备工作,包括:搜集资料,进行隐患探测和分析,做好灌浆设计,准备好灌浆材料、机具。
第2.1.2条土坝灌浆设计需要搜集的资料包括:一、已建土坝的地质、设计和施工资料。
二、土坝历年的各种观测整编分析资料。
三、土坝施工和运行期间出现的问题,如:塌坑、裂缝、洞穴、坝后坡渗透变形、湿润带及滑坡等。
第二节隐患勘探第2.2.1条土坝坝体隐患勘探可分为普遍性勘探和针对性勘探。
从坝面上不能确定隐患的性质和范围时,应采用普遍性勘探;从坝面上大致可以确定隐患的性质和范围时,可采用针对性勘探。
第2.2.2条勘探方法宜采用不损伤坝体的物探法。
包括:电测深剖面法、电阻率法、自然电场法、激发极化法等。
上述几种方法一般是结合使用。
物探法采用的仪器和适用条件参考附录一。
第2. 2. 3条如有必要,勘探坝体隐患也可采用损伤坝体的钻探、井探、槽探等方法。
检查坝体的土质、密实度、含水量、软弱层时,可采用钻探方法。
如需直观检查坝体的裂缝、内部洞穴和坝体质量时,可采用井探法。
如较浅又较长时,也可采用槽探法。
钻孔、探井、探槽的位置和深度应经过认真论证和设计后方可进行勘探。
第2.2.4条在进行勘探时,应按要求及时记录、取样、描绘和照相。
待取得资料后,应处理好钻孔、探井、探槽,不得留下人为缺陷。
第2.2.5条土坝坝体隐患勘探不宜采用注水试验的方法。
如需掌握坝体灌浆压力和吃浆量,可作灌浆试验。
第三节灌浆物料、机具的准备第2.3.1条土料是土坝坝体灌浆的主要材料,土料性质应满足灌浆设计要求和本规范的规定,料场储量应不少于需要量的2~3倍。
第2.3.2条其它灌浆材料的准备:制浆用水一般为不含过量杂质的淡水。
如灌浆设计有特殊要求,还应备够其它材料如:水泥、水玻璃、澎润土及化学药物等。
第2.3.3条灌浆机具选择,根据灌浆工程的规模、工程量、进度及操作人员的素质等条件综合考虑,应选择工作性能可靠、轻便耐用的灌浆机具。
第2.3.4条灌浆机具包括:动力、运料、造孔、制浆、输浆、控制及量测等设备。
型号可参考附录二。
灌浆的关键设备及易损机具,如灌浆机(泥浆泵)、注浆管及输浆管等,应有备用。
灌浆所用的动力应有充分保证,必要时应有备用动力。
第三章灌浆设计第一节一般规定第3.1.1条灌浆设计必须在搜集资料和勘探隐患的基础上进行综合分析,提出灌浆处理方案,并论证灌浆方案的可行性、可靠性和经济合理性。
第3.1.2条灌浆设计一般包括以下内容:基本资料分析,勘探试验报告,灌浆可行性、可靠性和经济合理性的论证,灌浆技术参数设计,灌浆设计平面布置图、纵剖面布置图、特殊部位设计图、观测设备布置图,概预算及经济效益分析,施工及管理问题说明等。
第3.1.3条土坝坝体灌浆施工概算可参考有关定额及实际灌浆工程定额。
因灌浆的不可预见性较大,概预算的不可预见费应略高于一般规定。
第二节劈裂式灌浆设计第3.2.1条当坝体质量普遍不好,坝体外部有裂缝、塌陷、浸润线出逸点过高、坝后坡出现大面积湿润,坝体有明显渗漏或坝体内部有较多隐患,可按劈裂式灌浆设计。
第3.2.2条劈裂式灌浆是运用坝体应力分市规律,用一定的灌浆压力,将坝体沿坝轴线方向劈裂,同时灌注合适的泥浆,形成铅直连续的防渗泥墙,堵塞漏洞、裂缝或切断软弱层,以提高坝体的防渗能力,同时通过浆、坝互压和湿陷,使坝体内部应力重分布,提高坝体变形稳定性。
第3.2.3条劈裂灌浆应按河槽段、岸坡段、弯曲段和其它特殊坝段的不同情况分别进行设计。
第3.2.4条在河槽段,一般沿坝轴线(或稍偏上游)单排布孔。
如果坝体普遍碾压不好时,可双排(或三排)布孔。
终孔距离:在河槽段孔深大于15m时,可采用10m左右;孔深小于15m时,可采用5m左右。
适宜孔距也可通过灌浆试验确定。
在岸坡段、弯曲坝段布孔,应适当缩小孔距,可参照充填式灌浆布孔,或通过试验确定。
第3.2.5条造孔深度应大于隐患深度2~3m。
如副排孔处无隐患,孔深约为相应主排孔深的1/3。
第3.2.6条泥墙设计厚度可采用 5~20cm,应根据土坝土质、碾压质量、隐患性质和坝高等情况合理确定。
当坝体(或心墙)的渗透系数大于或等于10-4cm/s,或坝体存在上、下游贯通的水平砂层时,应专门计算泥墙的厚度,并进行渗透破坏验算和专门试验研究。
第3.2.7条泥墙的设计干容重,可根据不同的土坝,不同的灌浆方法和浆液中粘粒含量的多少提出要求,灌浆1年以后应为 1.4~1.6t/m3(指重粉质壤土和粉质壤土)。
第3.2.8条灌浆压力系指注浆管上端孔口压力。
最大允许灌浆压力可在现场试验确定,也可用公式计算,计算公式见附录三。
(少第3.2.9条~第3.3.5条)第四章灌浆施工第一节施工准备第4.1.1条制浆和灌浆机械的布置,应考虑灌浆泵容量的大小,输浆距离的远近,扬程高低和料场位置等因素,尽量满足施工干扰少、搬迁次数少以及电源和交通方便等原则。
第4.1.2条灌浆施工前应确定好观测点位置,埋设好必要的观测设备。
并应准备好观测和试验仪器以及观测记录表和成果表。
可参见附录四、附录六。
第4.1.3条灌浆施工前应做灌浆试验。
选有代表性坝段,按灌浆设计进行布孔、造孔、制浆、灌浆。
观测灌浆压力、吃浆量及泥浆容量、坝体位移和裂缝等。
试验孔不少于3个。
试验结束后应分析资料,总结经验,修改参数,完善和熟练灌浆工艺,然后方可全面施工。
第4.1.4条灌浆所用土料和浆液都应进行试验。
土料试验包括:颗粒分析、有机质含量及可容盐含量等;浆液试验包括:容重、粘度、稳定性、胶体率及失水量等。
试验用仪器设备见附录四。
第二节造孔第4.2.1条首先按设计要求布孔,然后按要求造孔。
造孔必须按序进行,一般要求2~3序。
第4. 2. 2条造孔应保证铅直,偏斜不得大于孔深的2%。
应用干法造孔,不得用清水循环钻进。
第4.2.3条作好造孔的记录和描述,如发现特殊情况时,应详细记录并分析处理。
第三节制浆第4.3.1条应采用专用机械制浆。
如灌浆量少时,也可以采用人工制浆,但土料应先在泥浆池内浸泡数小时,搅拌成浆,通过过滤筛清除大颗粒和杂物,灌浆前再通过35孔/cm2的过滤筛。
第4.3.2条浆液各项指标应按设计要求控制。
灌浆过程中浆液容重和输浆量应每小时测定1次并记录,浆液的稳定性和自由析水率10天测1次,如浆料发生变化,应随时加测。
第四节灌浆第4.4.1条劈裂式灌浆应先灌河槽段,后灌岸坡段和弯曲段。
充填式灌浆应先灌上游排孔,再灌下游排孔,后灌中间排孔。
第4.4. 2条劈裂式灌浆应采用孔底注浆全孔灌注的方法;充填式灌浆应采用分段灌注方法,由下至上,下套管分段灌注,段长可为5~10m。
第 4.4.3条灌浆开始先用稀浆,经过3~5min后再加大泥浆稠度。
若孔口压力下降和注浆管出现负压(压力表读数为0以下),应再加大浆液稠度,浆液的容重应按技术要求控制。
第4.4.4条在灌浆中,应先对第一序孔轮灌,采用“少灌多复”的方法。
待第一序孔灌浆结束后,再进行第二序孔,第二序孔灌浆结束后,再进行第三序孔。
第4.4.5条每次最大灌浆量应按设计要求控制,每孔灌浆次数应通过试验确定,一般为5~10次。
