南方电网公司35kV~±800kV交直流输变电工程设计费标准
电力设计收费标准
电力设计收费标准一、前言。
电力设计是指在建筑、工业、商业等领域中,根据客户需求和国家相关标准,对电力系统进行规划、设计和评估的过程。
电力设计的质量直接关系到电力系统的可靠性、安全性和经济性,因此,制定合理的电力设计收费标准对于规范行业秩序、保障用户权益具有重要意义。
二、收费标准的制定依据。
1. 国家相关政策法规。
电力设计收费标准应当符合国家相关政策法规的要求,确保收费合理合法。
2. 行业标准。
电力设计收费标准应当参照行业内相关标准,充分考虑电力设计的复杂性和专业性,确保收费科学合理。
3. 市场需求。
电力设计收费标准应当结合市场需求,兼顾用户和设计机构的利益,促进市场健康发展。
三、收费标准的内容。
电力设计收费标准主要包括以下内容:1. 基本收费。
基本收费是指电力设计机构为客户提供基本的电力设计服务所收取的费用,包括设计人员的工作时间、设计所需的软件和设备等成本。
2. 附加收费。
附加收费是指在电力设计过程中,客户额外需要的服务所产生的费用,如特殊的设计要求、加急服务等。
3. 报酬形式。
报酬形式是指电力设计收费的方式,可以是一次性收费、按阶段收费或者按照工程总投资比例收费等形式。
四、收费标准的制定原则。
1. 公平合理。
电力设计收费标准应当公平合理,既要保障设计机构的合法权益,也要兼顾用户的利益,确保双方利益平衡。
2. 透明公开。
电力设计收费标准应当公开透明,客户应当清楚了解收费标准和收费方式,避免出现不必要的纠纷。
3. 灵活多样。
电力设计收费标准应当灵活多样,能够根据不同项目的特点和客户需求进行调整,满足市场多样化需求。
五、收费标准的执行。
1. 严格执行。
电力设计收费标准应当严格执行,不得私自调整收费标准,确保收费公正合理。
2. 监督检查。
相关部门应当加强对电力设计收费的监督检查,及时发现和纠正违规行为,维护市场秩序。
六、结语。
电力设计收费标准的合理制定和严格执行,对于推动电力设计行业的健康发展,提高服务质量,保障用户权益具有重要意义。

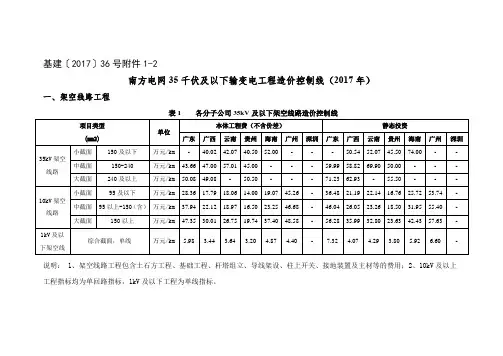

南方电网35千伏及以下输变电工程造价控制线(2017年)
基建〔2017〕36号附件1-2
南方电网35千伏及以下输变电工程造价控制线(2017年)
一、架空线路工程
表1 各分子公司35kV及以下架空线路造价控制线
说明: 1、架空线路工程包含土石方工程、基础工程、杆塔组立、导线架设、柱上开关、接地装置及主材等的费用;2、10kV及以上工程指标均为单回路指标,1kV及以下工程为单线指标。
二、电缆线路工程
表2 各分子公司35kV及以下电缆线路造价控制线(安装工程部分)
说明:电缆线路安装工程包含揭盖盖板、主材及电缆敷设、电缆头、电缆试验、电缆防火措施等内容的费用,不含电缆通道及电缆井费用;不含设备间连接电缆的费用。
(均为单回路造价指标)
表3 各分子公司35kV及以下电缆线路造价控制线(土建工程部分)
说明:电缆土建工程按照按建设规模加以区分,电缆土建路径长度含电缆工作井所占长度;包含电缆工作井、破复路面、挖运土石方、砌筑沟道、盖板制安等费用。
三、变电工程
表4 各分子公司35kV变电站工程造价控制线
表5 各分子公司10kV配变工程造价控制线。

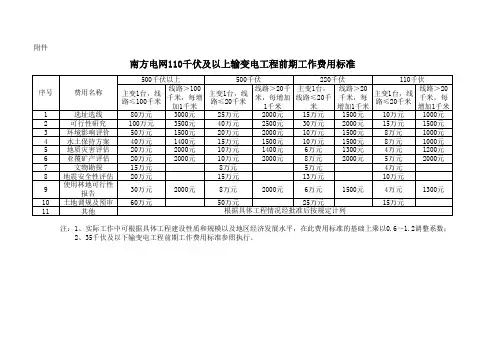

南方电网110千伏及以上输变电工程前期工作费用标准
序号 1 2 3 4 5 6 7 8 9 10 11 费用名称 选址选线 可行性研究 环境影响评价 水土保持方案 地质灾害评估 亚覆矿产评估 文物勘探 地震安全性评估 使用林地可行性 报告 土地调规及预审 其他 500千伏以上 500千伏 220千伏 110千伏 线路>100 线路>20千 主变1台, 线路>20 线路>20 主变1台,线 主变1台,线 主变1台,线 千米,每增 米,每增加 线路≤20千 千米,每 千米,每 路≤100千米 路≤20千米 路≤20千米 加1千米 1千米 米 增加1千米 增加1千米 80万元 3000元 25万元 2000元 15万元 1500元 10万元 1000元 100万元 3500元 40万元 2500元 30万元 2000元 15万元 1500元 50万元 1500元 20万元 2000元 10万元 1500元 8万元 1000元 40万元 1400元 15万元 1500元 10万元 1500元 8万元 1000元 20万元 2000元 10万元 1400元 6万元 1300元 4万元 1200元 20万元 2000元 10万元 2000元 8万元 2000元 5万元 2000元 15万元 8万元 5万元 4万元 20万元 15万元 13万元 10万元 30万元 60万元 2000元 8万元 2000元 6万元 1500元 4万元 15万元 1300元
50万元 25万元 根据具体工程情况经批准后按规定计列
注:1、实际工作中可根据具体工程建设性质和规模以及地区经济发展水平,在此费用标准的基础上乘以0.6~1.2调整系数; 2、35千伏及以下输变电工程前期工作费用标准参照执行。
电力工程设计收费标准
电力工程设计收费标准电力工程设计是指按照国家相关规定和标准,对电力工程进行规划、设计、施工和运行的过程。
电力工程设计收费标准是指对电力工程设计服务所需收取的费用标准。
本文将就电力工程设计收费标准进行详细介绍。
首先,电力工程设计收费标准的制定应遵循市场化、公平公正的原则。
设计单位应当根据项目的规模、复杂程度、技术要求等因素,合理确定收费标准。
同时,设计单位还应当充分考虑当地的经济发展水平、设计服务的市场需求情况等因素,确保收费标准的合理性和公平性。
其次,电力工程设计收费标准应当包括基本收费和附加收费两部分。
基本收费是指设计单位为完成基本设计任务所需收取的费用,包括设计文件编制、技术交底、设计变更等过程中的费用。
附加收费是指设计单位为满足业主额外需求所需收取的费用,包括设计文件复印、技术交底现场服务、设计变更费用等。
另外,电力工程设计收费标准的确定应当充分考虑设计单位的设计水平、技术能力、服务质量等因素。
设计单位应当根据自身的实际情况,合理确定收费标准,并确保所收取的费用能够覆盖设计过程中的成本和合理利润。
最后,电力工程设计收费标准的执行应当严格按照合同约定进行。
设计单位在与业主签订设计合同时,应当明确设计收费标准、收费方式、付款期限等内容,确保设计收费的合法性和合理性。
同时,设计单位还应当在设计过程中严格执行设计合同,不得擅自提高收费标准或增加附加收费项目。
总的来说,电力工程设计收费标准的制定应当遵循市场化、公平公正的原则,合理确定基本收费和附加收费,充分考虑设计单位的实际情况,严格执行设计合同约定。
只有这样,才能保障设计单位和业主的合法权益,推动电力工程设计行业健康发展。
以上就是关于电力工程设计收费标准的相关内容,希望对大家有所帮助。

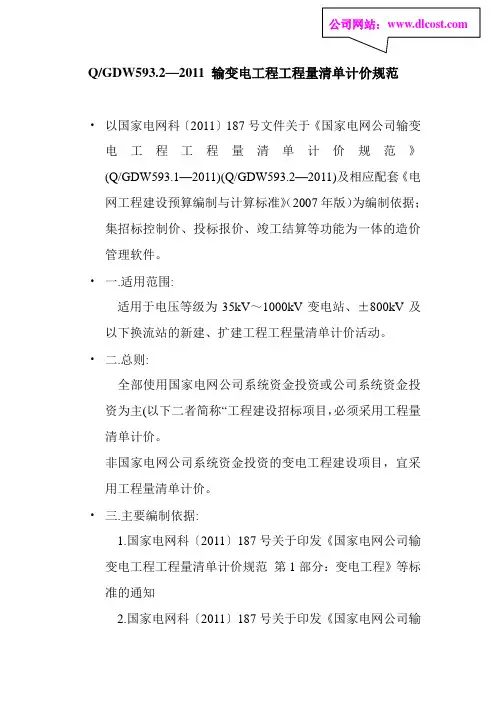

QGDW593.2—2011 输变电工程工程量清单计价规范
Q/GDW593.2—2011 输变电工程工程量清单计价规范• 以国家电网科〔2011〕187号文件关于《国家电网公司输变电工程工程量清单计价规范》(Q/GDW593.1—2011)(Q/GDW593.2—2011)及相应配套《电网工程建设预算编制与计算标准》(2007年版)为编制依据;集招标控制价、投标报价、竣工结算等功能为一体的造价管理软件。
• 一.适用范围:适用于电压等级为35kV ~1000kV 变电站、±800kV 及以下换流站的新建、扩建工程工程量清单计价活动。
• 二.总则:全部使用国家电网公司系统资金投资或公司系统资金投资为主(以下二者简称“工程建设招标项目,必须采用工程量清单计价。
非国家电网公司系统资金投资的变电工程建设项目,宜采用工程量清单计价。
• 三.主要编制依据:1.国家电网科〔2011〕187号关于印发《国家电网公司输变电工程工程量清单计价规范 第1部分:变电工程》等标准的通知2.国家电网科〔2011〕187号关于印发《国家电网公司输变电工程工程量清单计价规范第2部分:送电工程》等标准的通知3.国家电网公司企业标准Q/GDW593.1—2011 输变电工程工程量清单计价规范第1部分:变电工程4.国家电网公司企业标准Q/GDW593.2—2011 输变电工程工程量清单计价规范第2部分:送电工程5.电网工程建设预算编制与计算标准(2007年版)6.电力建设工程预算定额第一册建筑工程(2006年版)7.电力建设工程预算定额第二册电气设备安装工程(2006年版)8.电力建设工程预算定额第四册送电线路工程(2006年版)9.电力建设工程预算定额第六册调试工程(2006年版)10.装置性材料北京2008价11.设备2009价•四.主要清单:附录A[规范性附录] 建筑工程工程量清单项目及计算规则附录B[规范性附录] 安装工程工程量清单项目及计算规则•附录C[规范性附录] 通信工程工程量清单项目及计算规则•附录D[规范性附录] 变电站建筑工程工程量招标项目清单附录E[规范性附录] 变电站安装工程工程量招标项目清单附录F[规范性附录] 换流站建筑工程工程量招标项目清单附录G[规范性附录] 换流站安装工程工程量招标项目清单•附录H[规范性附录] 通信工程工程量招标项目清单。
输变电工程勘测设计费计算表单
一、工程复杂程度赋分: 地形条件 6 二、线路规模: 线路长度: 3 km 单位: 元 Ⅲ 34 990 (元) Ⅳ 50 1436 Ⅴ 67 1881 三、工程勘察收费基价计算: 1)、附表:送电工程勘察复杂程度与勘察基价表 复杂类别 类别分值 110kV勘察基价 Ⅰ 12 495 Ⅱ 21 723 通视通行 36 地物 1 工程地质 11 水文气象 2 总和 56
35kV及以下勘测费= 52895
(元) (元)
(元) (元) (元) (元)
注意:35kV及以下电压等级的计算时,请将A11单元格选择为110kV勘察基价
(元)
重冰区勘察 同塔双回勘察 量测房屋分布 隐蔽地区占线路长度60% 1 1.2 1.15 1
增加塔基地形测量 1 35kV及以上综合附加调整系数= 1.35 3、施工图阶段勘察收费基准价的计算: 35kV及以上施工图阶段勘察收费基准价的计算= 86022 35kV及以下施工图阶段勘察收费基准价的计算= 36989 六、勘察作业准备费 35kV及以上= 17873 35kV及以下= 7686 七、勘测费合计的计算 35kV及以上勘测费= 123011
2)、勘测基价的计算: 相应电压等级线路的勘测费基价=1593 3)、附加调整系数: 气温附加调整系数 1.2 四、初设阶段工程勘察收费基准价的计算:
35k及以下初设阶段工程勘察收费基准价= 8220
(元) (元)
五、施工图阶段勘察收费的计算: 1、 施工图阶段勘察收费基价= 6372 2、送电工程附加调整系数表 35kV及以下送电 0.43
南方电网35千伏及以下输变 电工程造价控制线(2017年)
广 州
深 圳
5MVA及以 元/
下
kVA
- 1787 1709 1967 - - -
单 5MVA-
台 8MVA及以 元/
变电站
下
kVA
新建工 程
8MVA以上
元/ kVA
5MVA及以 元/
下
kVA
双 5MVA台 8MVA及以
元/ kVA
下
8MVA以上
元/ kVA
5MVA及以 元/
下
kVA
变电站 扩建工
-
-
-
880.64 784.18 747.24 - - -
电
缆 排
单线
万 元/km
31.18
-
-
-
42.84 26.99 54.25 40.87
-
-
-
管
φ160 万 顶 及以上 元/km
40.91
-
-
-
43.38 81.18 99.88 49.14
-
-
-
管
φ160 以下
万 元/km
20.00
-
-
程
单 台
5MVA8MVA及以
下
元/ kVA
8MVA以上
元/ kVA
768 1216 971 1174 1129 - -
728 -
-
-
- - 897 - - 1230 - - -
668 - - 782 670 - -
633 546 - - 598 - - 573 542 492 - -
401 382 393 391 556 - -
-
- - 1134 1286
500以上
电网工程建设预算编制与计算标准
.《电网工程建设估计编制与计算标准》交底讲义电力工程造价与定额管理总站2007 年 11 月第一章归纳为了规电力工程建设市场,科学、合理地确定工程造价,积极推进电力工程建设估计的编制与管理工作,圆满电力工程建设估计管理制度,依照国家发展改革委发改办能源[2006]427 号文和原国家经贸委国经贸电力[2001]712 号文的要求,电力工程造价与定额管理总站 (以下简称“定额总站”)组织编制达成了《电网工程建设估计编制与计算标准》、《火力发电工程建设估计编制与计算标准》(即新“预规”,以下简称“本标准”)。
本标准的宣告依照规定程序达成了编制、校核、测算、征采建议、更正、定稿、专业审查和专家审查等项工作,由国家发展和改革委员会于2007 年 7 月以发改办能源 [2007]1808 号文赞同宣告,自2007 年10 月日起推行。
一、本标准的编制过程1、2004 年 9 月定额总站以电定造[2004]17 号文下达了编制任务,成立了各专业编制组,于当年关经过调研、编写和议论,拟定了各专业的编制大纲。
2005 年 1 月,在召开了专家审查会,确定了工作方案、编制原则和编制大纲。
2、 2005 年 3 月,各编制组正式开始了调研、收资和编制工作,在调研、收资过程中,编制组先后走访了15 个省、市、自治区的共计四十多个工地和企业,获取了第一手的资料后,按计划开始了分组编制工作。
3、分组编制工作达成此后,编制组于2005 年 10 月在集中,经过认真协调停研究,于2005 年关达成了本标准的底稿。
4、2006 年开始,各编制组先后将底稿向相关建设单位、施工单位、分别征采建议,并分别进行了进一步更正。
5、2006 年 8 月始,由定额总站组织,选择典型工程进行了测算,同时,分别向国家电网企业、南方电网企业和各发电企业企业分别征采建议,经测算、汇总,更正形成了本标准的征采建议稿。
6、 2006 年 11 月,定额站以电定总造函[2006]11 号文将本标准向全国征采建议,截止到12 月 25 日,共接到反响建议 55 份 108 条,其中电网 53 条,发电 55 条,详见附表。
电力设计收费标准
电力设计收费标准As a person, we must have independent thoughts and personality.电力设计收费标准一般不打折国家2002年出了设计收费标准 1亿元投资设计300万送变电增加难度系数倍投资小比例高投资大比例小如果只是一个变电所投资额的%是可能的而且一般由供电部门指定设计某一建筑工程项目总概算为17000万元,其中建筑安装工程费、设备与工器具购置费及联合试运转费之和为9600万元,设计费的计算步骤如下:第一步:计算“基本设计收费”。
基本设计收费是指在工程设计中对所编制的初步设计文件和施工图设计文件收取的费用,并提供相应的设计技术交底、解决施工中的设计技术问题、参加试车考核和竣工验收等服务。
计算公式为: J= Y×t1×t2×t3式中:J——基本设计收费;Y——工程设计收费基价;t1——专业调整系数;t2——工程复杂程度调整系数;t3——附加调整系数。
该建筑工程项目专业调整系数t1=,工程复杂程度为复杂(III级),工程复杂调整系数t2=,附加调整系数t3=。
式中:Y——工程设计收费基价;Y2——Y所在区间上限;Y1——Y所在区间下限;X——工程设计收费计费额;X2——X所在区间上限;X1——X所在区间上限。
工程设计收费计费额为经过批准的建设项目初步设计概算中的建筑安装工程费、设备与工器具购置费及联合试运转费之和。
工程设计收费基价是完成基本服务的价格,可在《工程设计收费基价表》中查找确定。
计费额处于两个数值区间的,采用直线内插法确定工程设计收费基价。
代入具体数值得出: Y=(-)/(10000-8000)×(9600-8000)+=(万) J=×××=(万)第二步:计算“其他设计收费”。
其他设计收费是指根据工程设计实际需要或发包人的要求提供相关服务收取的费用,包括总体设计费、主体设计协调费、采用标准设计和复用设计费、非标准设备设计文件编制费、施工图预算编制费、竣工图编制费等。
南方电网公司35kV~±800kV交直流输变电工程设计费标准
1南方电网公司35kV~±800kV交直流输变电工程设计费标准中国南方电网有限责任公司二〇一七年三月南方电网公司35kV~±800kV交直流输变电工程设计费标准根据国家发展改革委《关于进一步放开建设项目专业服务价格的通知》(发改价格[2015]299号)要求,为了合理确定工程设计费,有效控制工程总体投资,实施设计费与工程投资脱钩,南方电网公司于2016年1月发布了《35kV~±800kV交直流输变电工程设计招标限价标准(试行)》(南方电网基建[2016]5号)。
结合试用情况,南方电网公司组织了标准的修编,形成《35kV~±800kV交直流输变电工程设计费标准》。
一、使用说明1.标准以中国电力企业联合会《关于落实<国家发展改革委关于进一步放开建设项目专业服务价格的通知>的指导意见》(中电联定额[2015]162号)为指导,适用于南方电网公司投资的35kV~±800kV 交直流输变电基建工程可研估算、初步设计概算、施工图预算中设计费的计算。
2.与标准对应的设计工作范围及深度按南方电网公司设计管理的相关规定和要求执行。
3.输变电工程设计费由基本设计费和其它设计费组成,按下式计算:工程设计费=基本设计费+其他设计费。
基本设计费是指在工程设计中提供初步设计文件、施工图设计文件,并相应提供技术规范书、设计技术交底、工代服务、参加试运和竣工验收和工程总结等服务的费用。
其他设计费是指根据工程设计实际需要或者发包人要求提供相关服务的费用,包括总体设计费、施工图预算编制费、竣工图编制费等。
4.对于特别复杂引起设计工作量大幅增加的工程,如临近市区路径特别复杂的线路工程等,可根据实际情况在本标准基础上调增0~15%。
二、基本设计费(一)交直流变电工程交直流变电工程基本设计费由基本规模设计费、电气规模调整、建筑调整三个部分组成。
变电工程基本设计费=基本规模设计费±电气规模调整+建筑调整。
【附件】附件1-1南方电网公司35-500千伏输变电工程造价控制线(2018年)
【附件】附件1-1南⽅电⽹公司35-500千伏输变电⼯程造价控制线(2018年)南⽅电⽹公司35-500千伏输变电⼯程造价控制线(2018年)⼀、架空线路⼯程1、南⽅电⽹公司造价控制线表1 南⽅电⽹公司35-500kV架空线路⼯程造价控制线单位:万元/km注:1) 双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截⾯以“相”计算,是分裂数与单根导线截⾯的乘积。
4)短线路⼯程可不与本控制线进⾏对⽐,包括:路径长度⼩于3km的35-220kV线路⼯程,路径长度⼩于5km的500kV线路⼯程。
2、分⼦公司造价控制线表2 分⼦公司35-500kV架空线路⼯程造价控制线单位:万元/km注:1)双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截⾯以“相”计算,是分裂数与单根导线截⾯的乘积。
4)⼴州、深圳控制线缺项部分,优先采⽤⼴东电⽹公司控制线,仍缺项的,使⽤南⽅电⽹公司控制线;其他分⼦公司造价控制线出现缺项的,执⾏同类型南⽅电⽹公司造价控制线。
5)短线路⼯程可不与本控制线进⾏对⽐,包括:路径长度⼩于3km的35-220kV线路⼯程,路径长度⼩于5km的500kV线路⼯程。
⼆、变电站⼯程1、南⽅电⽹公司造价控制线表3 南⽅电⽹公司35-500kV新建变电站⼯程造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
2)本控制线已包含标准设计V2.1中智能变电站设备增加费。
表4 南⽅电⽹公司35-500kV扩主变⼯程造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
2、分⼦公司造价控制线表5 分⼦公司220kV新建变电站造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
35kV~220kV输变电工程可行性研究、初步设计评审费用标准
附件:
35kV~220kV输变电工程可行性研究评审费用标准
单位:万元
备注:1、变电按新建1组主变压器考虑,每增减1组主变压器按照变电标准20%调整;2、扩建主变压器工程综合考虑了扩建出线,无论扩建几个出线间隔,费率不做调整; 3、扩建间隔工程,无论扩建几个间隔,费用标准均不做调整; 4、送电线路长度不足5km的按5km计算;5、同塔双回线路工程(段)以线路标准乘以1.8系数;6、覆冰20mm及以上线路工程(段),以线路标准乘以1.3系数;7、设计风速超过35m/s,以线路标准乘以1.1系数;8、送电线路长度按本期本电压等级总长度计算,不得分段计算;9、评审费根据费用标准和调整系数计算,不得突破最高限额。
关于发布南方电网35千伏、20千伏及以下电网工程前期工作费用标准的通知
中国南方电网有限责任公司电力建设定额站文件
南方电网定额〔2011〕20号
关于发布南方电网35千伏、20千伏及以下电网工程前期工作费用标准的通知
各省(区)电力建设定额站:
为统一和规范电网工程前期工作费用标准,南方电网电力定额站组织制定了35千伏、20千伏及以下电网工程前期工作费用标准,经电力工程造价与定额管理总站批准(定
-1-
额函〔2011〕28号),现予发布,请遵照执行。
试行过程中如有问题或建议,请及时反馈南方电网电力定额站。
附件:关于南方电网35千伏、20千伏及以下输变电工程前期工作费用标准的回复(定额函
〔2011〕28号)
二○一一年九月十三日
-2-。
35KV及以上电网建设常见取费一览
35KV及以上电网建设常见取费一览第1 页共22 页35KV及以上电网建设常见取费一览说明:摘自《电网工程建设预算编制与计算标准》使用指南一、措施费措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用。
本标准中的措施费项目与建设部建标[2003]206号文相比,缺少了部分费用项目,该部分费用的归属如下:(1)二次搬运费:已在定额中综合考虑。
(2 )大型机械设备进出场及安拆费:按照本标准及《机械台班单价定额》的规定计算。
(3) 混凝土、钢筋混凝土模板及支架费( 指混凝土施工过程中需要的各种模板、支架等的支、拆、运输费用,以及模板支架的摊销或租赁费用):已在定额中综合考虑。
(4) 脚手架费(指施工需要的各种脚手架搭、拆、运输费用,以及脚手架的摊销或租赁费用):已在定额中综合考虑。
(5) 己完工程及设备保护费(指竣工验收前,对已完工程及设备进行保护所需的费用) :包括在施工企业管理费中。
(6 )施工排水、降水费(指为确保工程的正常施工,采取的各种排水、降水措施所发生的费用):在“与站址有关的单项工程”项下,作为独立项目列入临时工程。
对于措施费,根据建标[2003] 206号文确定的“措施费可根据专业和地区情况自行补充” 原则,本标准中补充了部分电力工程特有的项目,但合理工期之外的赶工、施工降水排水、交叉跨越措施、施工围堰、施工平台(栈桥)、修路修桥及涵洞加固、己完工工程保护、封航施工措施、停电施工临时过渡措施等,在电力行业费用计算体系中按如下原则考虑:1、施工平台(栈桥)在定额中己经摊销。
2、已完工工程保护已经以清理、点交为界分别在施工企业管理费和项目法人管理费中予以考虑。
3、线路的交叉跨越措施按定额有关规定在本体工程项目中计列。
4、施工降水排水、施工围堰等防护措施列入临时工程。
5、属于工程施工的修路修桥及涵洞加固、封航施工措施、停电施工临时过渡措施列入其他费用的临时工程项目。
南方电网35千伏及以下输变电工程造价控制线(2023年)
南方电网35千伏及以下输变电工程造价控制线(2023年)一、架空线路工程表1各分子公司35kV架空线路造价控制线说明:1)表中造价控制线均为单回路指标,双回路调整系数广西、云南取1.7,贵州取1.45。
2)冰区调整系数15mm冰区云南取1.2、贵州取1.15,20mm冰区云南取1.5、贵州取1.35;30mm冰区云南取2.1、贵州取2.2;40mm 冰区云南取3.05。
3)导线截面以“相”计算,是分裂数与单根导线截面的乘积。
4)路径长度小于5km的线路工程可不与本控制线进行对比。
5)利用原有铁塔加挂导线的架空线路(段),按相应基本规模控制标准的25%计算。
表2各分子公司20kV及以下架空线路造价控制线说明:1)架空线路工程包含土石方工程、基础工程、杆塔组立、导线架设、柱上开关、接地装置及主材等的费用; 2)IOkV及以上工程指标均为单同路指标,IkV及以下工程为单线指标。
——2——二、电缆线路工程表3各分子公司20kV及以下电缆线路造价控制线(安装工程部分)说明:电缆线路安装工程包含揭盖盖板、主材及电缆敷设、电缆头、电缆试验、电缆防火措施等内容的费用,不含电缆通道及电缆并费用;不含设备间连接电缆的费用。
(均为单回路造价指标)表4各分子公司20kV及以下电缆线路造价控制线(土建工程部分)说明:电缆土建工程按照按建设规模加以区分,电缆土建路径长度含电缆工作井所占长度;包含电缆工作井、破复路面、挖运土石方、砌筑沟道、盖板制安等费用。
三、变电工程表5各分子公司35kV变电站工程造价控制线说明:1)变电工程本体工程费是指静态投资扣除编制期价差、其他费用、基本预备费与特殊项目费用后的投资。
2)表中造价控制线按照非智能变电站考虑,如建设标准为智能变电站,调整系数取1.05。
表6各分子公司IOkV配变工程造价控制线。
电力设计费取费标准
电力设计费取费标准电力设计费是指在电力工程建设过程中,为了保障工程质量和安全,对电力工程的设计过程进行费用收取的一项费用。
电力设计费的取费标准是根据国家相关规定以及工程实际情况来确定的,下面将就电力设计费的取费标准进行详细介绍。
首先,电力设计费的取费标准应当符合国家相关规定,根据《电力工程设计标准》和《电力工程预算定额》等文件的规定,结合工程的规模、复杂程度、技术要求等因素,合理确定电力设计费的取费标准。
一般来说,电力设计费的取费标准是按照工程的投资额来确定的,投资额越大,设计费用相应也会越高。
其次,电力设计费的取费标准还应当考虑工程的特殊性和实际情况。
不同类型的电力工程,其设计费用也会有所不同。
例如,输变电工程、发电厂工程、配电工程等,由于其技术要求和建设规模的不同,其设计费用也会有所差异。
此外,工程所处地区的不同、当地的人工、材料价格等因素也会对设计费用的取费标准产生影响。
另外,电力设计费的取费标准还应当充分考虑设计单位的设计水平和服务质量。
设计单位在进行电力工程设计时,应当按照国家相关规定和标准进行设计,保证设计质量和安全性。
因此,设计单位的设计水平和服务质量也是确定电力设计费取费标准的重要因素之一。
最后,电力设计费的取费标准应当合理合法,不能存在任何违规收费的情况。
设计单位在收取电力设计费时,应当严格按照国家相关规定执行,不得擅自提高设计费用或者存在其他违规收费行为。
同时,业主单位在支付设计费用时,也应当对设计费用进行审查,确保费用的合理性和合法性。
综上所述,电力设计费的取费标准是根据国家相关规定、工程的特殊性和实际情况、设计单位的设计水平和服务质量等因素来确定的。
在确定电力设计费的取费标准时,应当合理合法,充分考虑各种因素,确保设计费用的合理性和合法性。
希望各相关单位在进行电力工程设计时,能够严格按照规定执行,保障工程质量和安全,为社会和经济发展做出积极贡献。
电力设计收费标准
电力设计收费标准电力设计是指根据用户的用电需求和供电条件,进行电气设计和计算,确定供电方案、变压器容量、线路截面、电缆容量、开关设备容量等。
电力设计收费标准是指电力设计服务的收费标准,下面将详细介绍电力设计收费标准的相关内容。
1.收费项目。
电力设计收费项目主要包括设计费、勘察费、咨询费等。
其中设计费是指根据用户用电需求进行电气设计和计算所需的费用;勘察费是指对用户用电现场进行实地勘察,获取供电条件和用电环境等信息所需的费用;咨询费是指对用户提出的电气设计相关问题进行解答和咨询所需的费用。
2.收费标准。
电力设计收费标准根据设计规模、设计难度、设计工作量等因素来确定。
一般来说,设计规模越大、设计难度越大、设计工作量越大,收费标准就越高。
具体收费标准可以根据电力设计行业的相关规定和标准来执行,也可以根据市场行情和供需关系来确定。
3.收费方式。
电力设计的收费方式一般包括固定收费和按比例收费两种方式。
固定收费是指按照设计规模和设计工作量来确定固定的设计费用;按比例收费是指按照设计项目的总投资额或者设计工程造价的一定比例来确定设计费用。
具体收费方式可以根据设计合同的约定来执行,也可以根据双方协商确定。
4.收费标准的调整。
电力设计收费标准是根据市场行情和供需关系来确定的,随着市场环境的变化,收费标准也会做出相应的调整。
一般来说,收费标准的调整需要经过相关部门的批准和公示,确保调整合理合法。
同时,设计单位和用户之间也可以根据实际情况进行收费标准的调整,确保双方的合作顺利进行。
5.收费标准的执行。
电力设计收费标准的执行需要遵循相关的法律法规和行业规定,确保收费的合法合规。
设计单位和用户之间需要签订设计合同,明确设计费用、收费标准、收费方式等内容,保障双方的权益。
同时,设计单位需要按照合同约定和相关规定,按时、按质、按量完成设计工作,确保收费标准的执行。
总结。
电力设计收费标准是电力设计服务的收费标准,包括收费项目、收费标准、收费方式、收费标准的调整和执行等内容。
国家电网电定[2010]7号-附件1-国家电网公司输变电工程勘察设计费概算编制办法(试行)
国家电网公司输变电工程勘察设计费概算编制办法(试行)第一章总则第一条为全面落实国家、行业关于工程勘察设计有关规定的精神,充分体现输变电工程勘察设计工作的规律与特点,进一步规范输变电工程勘察设计费计算工作,依据《工程勘察设计收费管理规定》(计价格[2002]10号,以下简称“十号文”)制定本办法。
第二条本办法用于指导输变电工程勘察设计费的概算编制,由设计单位负责计算勘察设计费。
第三条本办法适用于国家电网公司及其所属单位投资的交流35~750千伏变电、线路工程,直流±500千伏工程,通信工程。
(一)交流变电工程包括新建、改扩建变电站、开关站以及串联补偿、静止补偿等专项工程。
(二)交流线路工程包括架空线路和电缆工程。
(三)直流工程包括换流站、接地级和直流线路工程。
第二章勘察费的计算方法第四条勘察费用遵照十号文的方法计取。
第五条线路长度不足5公里,勘察收费按5公里计算。
第三章设计费的计算方法第六条输变电工程设计收费由基本设计收费和其他设计收费组成,按下式计算。
工程设计收费=基本设计收费+其他设计收费(一)基本设计收费是指在工程设计中提供编制初步设计文件、施工图设计文件收取的费用,并相应提供设计技术交底、解决施工中的设计技术问题、参加试车考核和竣工验收等服务。
(二)其他设计收费包括总体设计费、施工图预算编制费、竣工图编制费等。
第七条基本设计收费计算按设计费计费额累进计费。
第八条设计费计费额。
(一)设计费计费额的组成。
1.变电工程设计费计费额由建筑工程费计费额、设备购置费计费额、安装工程计费额构成,按下式计算。
变电工程设计费计费额=建筑工程费计费额+设备购置费计费额+安装工程费计费额2.线路工程设计费计费额,按本体工程费计费额计取。
3.非隧道敷设电缆工程设计费计费额,由安装工程费计费额、设备购置费计费额、建筑工程费计费额构成,按下式计算。
非隧道敷设电缆工程设计费计费额=安装工程费计费额+设备购置费计费额+建筑工程费计费额4.隧道敷设电缆工程土建部分单独计费,电气部分设计费计费额由安装工程费计费额、设备购置费计费额构成,按下式计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国南方电网有限责任公司二〇一七年三月南方电网公司35kV ~±800kV 交直流输变电工程设计费标准南方电网公司35kV~±800kV交直流输变电工程设计费标准根据国家发展改革委《关于进一步放开建设项目专业服务价格的通知》(发改价格[2015]299号)要求,为了合理确定工程设计费,有效控制工程总体投资,实施设计费与工程投资脱钩,南方电网公司于2016年1月发布了《35kV~±800kV交直流输变电工程设计招标限价标准(试行)》(南方电网基建[2016]5号)。
结合试用情况,南方电网公司组织了标准的修编,形成《35kV~±800kV交直流输变电工程设计费标准》。
一、使用说明1.标准以中国电力企业联合会《关于落实<国家发展改革委关于进一步放开建设项目专业服务价格的通知>的指导意见》(中电联定额[2015]162号)为指导,适用于南方电网公司投资的35kV~±800kV 交直流输变电基建工程可研估算、初步设计概算、施工图预算中设计费的计算。
2.与标准对应的设计工作范围及深度按南方电网公司设计管理的相关规定和要求执行。
3.输变电工程设计费由基本设计费和其它设计费组成,按下式计算:工程设计费=基本设计费+其他设计费。
基本设计费是指在工程设计中提供初步设计文件、施工图设计文件,并相应提供技术规范书、设计技术交底、工代服务、参加试运和竣工验收和工程总结等服务的费用。
其他设计费是指根据工程设计实际需要或者发包人要求提供相关服务的费用,包括总体设计费、施工图预算编制费、竣工图编制费等。
4.对于特别复杂引起设计工作量大幅增加的工程,如临近市区路径特别复杂的线路工程等,可根据实际情况在本标准基础上调增0~15%。
二、基本设计费(一)交直流变电工程交直流变电工程基本设计费由基本规模设计费、电气规模调整、建筑调整三个部分组成。
变电工程基本设计费=基本规模设计费±电气规模调整+建筑调整。
具体使用说明如下:1.基本规模设计费根据变电站的主变台数、各电压侧出线回路数设置基价,不同配电装置形式(如AIS设备、罐式断路器、HGIS设备、GIS设备等)均不作调整。
当工程电气规模不同时,按电气规模增减说明进行调整。
2.随同变电站同期建设的本站配套通信设备工程设计费已包含在该站的基本规模设计费中,不再另行计算。
3.建筑调整是指超出基本规模部分,需增加费用的内容,包括主要建筑物、特殊构筑物及地基处理,超出部分按给定标准进行调整,每项均不得大于最高限额。
主要建筑物面积是指主控室、继保室、配电装置楼、综合配电楼等主要建筑物的面积之和,换流站还包括控制室及阀厅、辅控楼、继电器室、综合楼、仓库等,不包含警传室、泵房等辅助建筑面积。
特殊构筑物是指挡土墙及挡水墙、防洪排水沟、护坡等费用(不含价差)之和。
地基处理是指大规模挖、填、运方、换土、桩基、强夯、搅拌桩、钢板桩、排水涸结等地基处理费用(不含价差)之和。
4.变电站的建筑工程与政府或开发商等合建,无需再进行土建工程的建筑结构设计时,按相应标准乘以0.75系数计算。
5.交直流变电工程基本设计费标准详见表1~7。
1)变电新建工程表1 35kV变电站基本设计费标准表2 110kV变电站基本设计费标准表3 220kV变电站基本设计费标准表4 500kV变电站基本设计费标准表5 ±500kV换流站基本设计费标准表6 ±800kV换流站基本设计费标准2)变电扩建工程表7 35~500kV变电站扩建工程基本设计费标准备注:1.变电扩建工程标准仅适用于扩建主变、扩建间隔单项工程。
不包括与工程扩建规模无关的设备改造、更换等内容。
2.扩建主变压器的主变容量及接线形式与新建变电站工程标准相同,主变容量及接线形式不同时,不作调整。
3.扩建主变压器标准按扩建一组主变考虑,不包含出线间隔及新建建筑物,若扩建变压器大于一组或有出线间隔,可按相应电压等级新建变电站电气规模调整标准进行调整,若有新建建筑物,按相应电压等级新建变电站建筑增加标准调整。
4.扩建间隔标准按扩建一个间隔考虑,若扩建两个及以上时,可按相应电压等级新建变电站电气规模调整标准进行调整。
5.变电站扩建工程如同时有不同电压等级配电装置扩建(如220kV变电站同时扩建一个220kV间隔和一个110kV间隔),或同一个电压等级的不同间隔扩建(如500kV变电站扩建不同串的500kV设备),则只能按一个较高电压等级或较大规模扩建工程设计费标准,加电气规模调整计算,不能同时用两个扩建工程设计费标准相加计算。
(二)输电线路工程输电线路工程基本设计费由基本规模设计费及调整系数构成,计算公式为:架空线路基本设计费=基本规模设计费×(1+附加调整系数1+附加调整系数2+……)×回路调整系数电缆线路基本设计费=基本规模设计费×回路调整系数具体使用说明如下:1.输电线路工程基本规模设计费根据规模(电压等级、导线截面、路径长度)设置计费基价(详见表8、9、11),基价标准为单回路、单公里路径长度线路的设计费基价。
基本规模设计费根据实际线路路径长度和计费基价,差额累进计算。
基价标准中的导线(电缆)截面分别为单相导线(单根电缆)的截面,架空线路出现导线分裂数差异时,按单相导线的总截面选择相应基价。
2. 附加调整系数按照气象组合种类、高程和地形3个条件设置(详见表10)。
同一条线路同时涉及2种及以上调整系数时,按照按系数连加计算;当线路工程中的部分区段满足调整系数条件时,应按该区段占全线路的长度比例作权重乘调整系数后再纳入计算,不应按全段线路调整。
3.回路调整系数:当线路工程为同塔多回路(或同沟多回路电缆)时,回路数每增加一回,增加0.7系数。
其中架空线路以杆塔回路数为准,电缆线路以电气回路数为准;同一条线路涉及不同回路的线路,按不同回路线路区段占全线路的长度比例作权重加权平均计算回路调整系数。
例如:全线为同塔四回路的线路工程回路调整系数为 (1+0.7×3=3.1)。
4.利用原有铁塔加挂导线的架空线路(段),按相应基本规模设计费基价标准的15%计算,不再乘其他调整系数。
5.随线路工程同期建设的通信光缆工程设计费已含在基本规模设计费内,不再另行计算。
6.电缆线路全长不足1公里,按照1公里计算。
表8 35kV-500kV交流架空线路基本规模设计费基价表9 ±500kV、±800kV直流架空线路基本规模设计费基价可暂按200km及以内的标准计算)表10 架空线路附加调整系数一览表表11 35kV-220kV交流电缆线路基本规模设计费基价三、其他设计费1.施工图预算编制费,按照基本设计费的10%计算。
2.竣工图编制费,按照基本设计费的8%计算(其中7%为设计单位竣工图编制、电子化移交(含GIS移交)等费用,1%为施工单位编制费)。
3.需要开展总体设计的,总体设计费按照该建设项目基本设计费的5%计算。
四、其他1.以下特殊工程,相应的设计费可参按电力行业相关标准计算:(1)开关站工程、变电站保护改造工程、超原有规模的变电扩建工程、安全稳定专项工程、单独建设的光纤通信工程等无法按本标准计算设计费的项目;(2)输变电工程配套的电缆隧道、桥梁、码头、超过3公里的进站道路及地下变电站的深基坑等非常规输变电工程;(3)路径全长在5公里以内的交流架空线路、大跨越线路工程。
2.直流工程设计费标准中未考虑成套设计(包括编制功能规范书、系统研究、编写设备成套设计书和设备采购规范等内容)增加的费用,如有发生则另行计算。
3.属于新技术研究及应用的项目,相关增加费用以审定的专项费用列入工程投资。
4.标准设计编制费用经专项审查后,由南方电网公司以专项费用审定列入工程投资。
5.本标准由南方电网公司基建部组织编制,广东电网公司电网规划研究中心参与编制,南方电网公司基建部负责解释。
附:工程设计费计算示例【例1 新建变电站工程】某110kV变电站,本期建设2台63MVA主变(两卷变),110kV单母分段接线,110kV出线3回,GIS设备,全站主要建筑物面积之积为2000平方米,特殊构筑物总费用65万元,地基处理费用共180万元,本站基本设计费为:80万(基本规模)+2.5万(单母线分段接线)+2万(出线多一回)+(2000-1500)/500×3万(主要建筑面积增加)+(65-20)/100×2.5万(特殊构筑物增加)+(180-50)/100×2.3万(地基处理增加)=91.62万。
【例2 扩建变电站工程】某110kV变电站扩建工程,本期扩建63MVA双绕变压器2台,扩建110kV出线1回,GIS设备,本扩建工程基本设计费为:27万(基本规模)+13万(规模调整主变一台)+2万(出线一回)=42万。
【例3 架空线路工程】某500千伏交流架空线路工程,导线采用4×630/45铝包钢芯铝绞线,全长55公里。
其中新建双回路铁塔线路46公里,本期挂双回导线;利用旧塔挂本期双回导线9公里。
海拔高度在1千米以下。
沿线气象条件为27米/秒风速,0毫米和10毫米覆冰。
泥沼占全线65.4%,平地占34.6%。
本工程基本设计费为:(9.87万元/千米×10千米+6.58万元/千米×20千米+5.06万元/千米×16千米)(基本规模设计费)×(1+0.05+0.35×65.4%)(附加调整系数)×(1+1×0.7)(回路调整系数)+(4千米×5.06万元/千米+5×4.10万元/千米)×15%(挂线段))=682.83万元【例4 电缆线路工程】新建110千伏电缆工程,截面800 mm2。
其中三回路电缆沟15公里,本期敷设双回路电缆。
则本工程基本设计费为:(14.3万元/千米×1千米+11.4万元/千米×9千米+10.5万元/千米×5千米)(基本规模设计费)×(1+0.7)(回路调整系数)=287.98万元。
