(完整word版)总承包服务费详细介绍

(完整word版)总承包服务费详细介绍

总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“清单规范”)中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

”由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明含甲方分包及甲供材等4.2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;总承包管理费:发包人仅要求对分包的专业工程进行总承包管理和协调发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;总承包配合费:发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务(包含总承包管理费)发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。

总承包保管费:发包人自行供应的材料、设备,总承包人所需的保管费用上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。

总承包服务费所含内容的界定一、总承包管理费。

是总承包单位并非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:1 保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。

2 安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。

总承包服务费、总包管理费、总包配合费的概念解读及计价

总承包服务费、总包管理费、总包配合费的概念解读及计价

总承包服务费、总包管理费、总包配合费概念解读及计价一、总承包服务费的产生工程模型建立:以A、B、C、D分别代表发包人、总承包人、承包人、分包人,以a、b、c 分别代表发包内容智能化系统工程、市政绿化工程、主体工程。

现在他们之间的关系如下图:发包人(A)(a+b+c)总承包人(B) 承包人(C)(b+c) (a)分包人(D)(b)通过图示我们可以获得如下信息:1、 A与B之间签订的是施工总承包合同,此次发包没有产生总承包服务费。

2、A与C之间签订的是施工承包合同,俗称业主单独分包合同,也称业主平行发包合同。

此次发包产生了总承包服务费(简称“情形一”,下同),由A向B支付。

3、 B与D之间签订的是施工分包合同。

(1)当A要求以分包合同与D直接结算时,产生了总承包服务费(简称“情形二”,下同),由A向B支付。

(2)当A仍以总承包合同与B结算,而D要求B提供总承包服务时,此时产生的总承包服务费(简称“情形三”,下同)由B与D在分包合同中约定,由D向B支付,与A无涉。

二、相关条款解读(一)《建设工程工程量清单计价规范》GB 50500—20081、条文引用【条文】 2.0.9 总承包服务费总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

【要点说明】“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分材料设备时,要求总承包人提供相关服务以及对施工现场进行协调和统一管理、对竣工资料进行统一汇总整理等所需的费用。

与“03规范”规定为“为配合协调招标人进行的工程分包和材料采购所需的费用”相比,“08规范”的定义及其条文说明更加明确、具体,包含内容更加广泛。

2、条文解读(1)08清单规范规定的总承包服务费的适用情况,包括“情形一”、“情形二”两种情况下产生的总承包服务费。

总承包服务费如何计算?

总承包服务费如何计算?

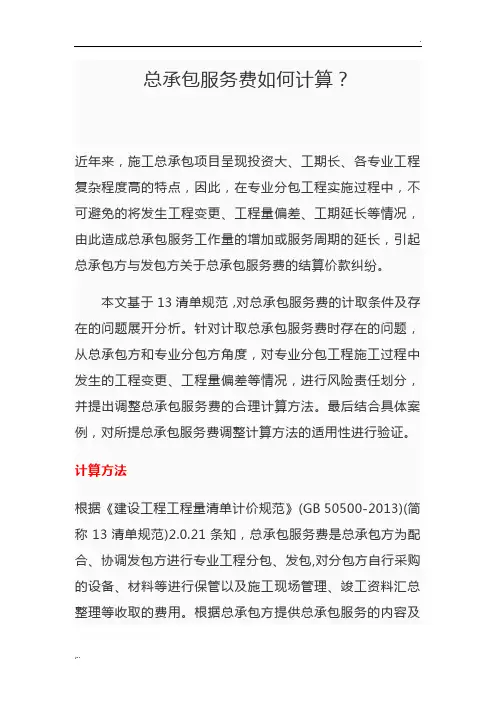

总承包服务费如何计算?近年来,施工总承包项目呈现投资大、工期长、各专业工程复杂程度高的特点,因此,在专业分包工程实施过程中,不可避免的将发生工程变更、工程量偏差、工期延长等情况,由此造成总承包服务工作量的增加或服务周期的延长,引起总承包方与发包方关于总承包服务费的结算价款纠纷。

本文基于13清单规范,对总承包服务费的计取条件及存在的问题展开分析。

针对计取总承包服务费时存在的问题,从总承包方和专业分包方角度,对专业分包工程施工过程中发生的工程变更、工程量偏差等情况,进行风险责任划分,并提出调整总承包服务费的合理计算方法。

最后结合具体案例,对所提总承包服务费调整计算方法的适用性进行验证。

计算方法根据《建设工程工程量清单计价规范》(GB 50500-2013)(简称13清单规范)2.0.21条知,总承包服务费是总承包方为配合、协调发包方进行专业工程分包、发包,对分包方自行采购的设备、材料等进行保管以及施工现场管理、竣工资料汇总整理等收取的费用。

根据总承包方提供总承包服务的内容及属性的不同,13清单规范第5.2.5条款将总承包服务费划分为总承包管理费、总承包配合费及总承包保管费三部分。

有专家基于13清单规范对总承包服务费进行了更详细的分类界定,见表1。

(点击图片可放大查看)由表1可见,总承包服务费涉及的服务内容繁杂,且大部分内容无法量化考核。

另外,由总承包服务费的定义知,其与措施项目费类似,其实质是为保证建设项目的质量、工期及成本控制,由发包方向总承包方支付的一项非实体工程费。

由于服务成果是无形的,没有形成客观实物,因此要准确计量这项费用存在一定的难度。

所以,13清单规范根据总承包方提供总承包服务的类型,以项为单位简化计算这项费用,其计算公式为:总承包服务费=Σ(计算基数X费率)(1)式中的计算基数为专业分包工程造价,费率取值分以下三种情况:①提供总承包管理服务的费率≤1.5%;②提供总承包配合服务:1.5%≤费率≤3.5%;③提供总承包保管服务的费率≤1%。

总承包服务费

总承包服务费
零星工作项目费的内容:是指招标人在整个工程施工过程中, 有可能使用中标人(承包商)的人工做一些劳务,使用机 械搬运其设备等,使用一部分材料做工程之外的少量杂活 等等而发生的费用。
零星工作项目表编列:招标人在编制工程量清单时,要列明 可能需要的人工、材料、机械的数量、品种、规格、型号、 标准等。
零星工作项目费的报价:投标人要视清单列明的情况自主报 价。
总承包服务费的额度:各地不一样,有的按分包工程的合同价 %计取。在工程量清单计价活动中,均由投标单位自主报 价。
香港及国外叫法:“指定金额”。指定金额指为由指定分包人 执行的工程或服务,或由指定供应商供给的材料或货物所预 留的金额 。
零星工作项目费
完成招标人提出的,工程量暂估的零星工作所需的费用。
零星工作项目费的结算:结算时,按实际发生的数量和承包 人所报的单价进行计算和支付。
香港及国外叫法:“计日工”(一种依据工人花费的时间、 所消
耗的材料(物质)和占用的机械对工作进行估价的方法),
其内容及涵义基本上与“零星工作项目费”相似。
总承包服务费
总承包服务费的使用条件:就是“配合协调招标人进行的工程 分包和材料采购”,工程分包是指由于总包的某些资质达 不到,而要分包给有资质的企业施工,由此影响施工降效 的经济补偿和配合费用,由招标人支付;材料采购是指招 标人买材,投标人负责运输、保管的费用。
总承包服务费的内容:除招标文件另有规定外,一般情况下包 括协调工程进度、各专业交叉作业的配合等。如果分包单 位利用主体施工的脚手架、垂直运输机械设备、修补凿洞 的费用,不在此列,另由双方商确,(一般是分包费用在 分包工程造价的2%左右)。

总包服务费(总承包服务费)

总包服务费(总承包服务费)

一.基本概念:业主(甲方)因为分包工程给第三方(丙方).需要支付给乙方的费用,通常按照1-5%的比例计算.二.争议和纠纷《中国人民共和国建筑法》第二十四条:提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。

建筑工程的发包单位可以将建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位,也可以将建筑工程勘察、设计、施工、设备采购的一项或者多项发包给一个工程总承包单位;但是,不得将应当由一个承包单位完成的建筑工程肢解成若干部分发包给几个承包单位.建筑法明确的说了工程不能肢解分包,但是还是在有关部门出的相关解释中谈到总包服务费如何计取如何操作,实际是默认和纵容了业主分包的行为.这里的争议和纠纷就比较多了• 1.分包部分的竣工验收的责任问题,乙方说丙方做的工程质量达不到优良,导致我整个工程达不到优良.现在的责任谁来承担.• 2.分包部分的总金额如何确定问题.尤其是弹性较大的分包工程.1000万也可以说,800万也可以说.只有甲和丙知道,乙方就是弱势了无法知道.直接影响到总包服务费的计取.• 3.工期问题• 4.工序衔接问题.• 5.成品保护问题.• 6.安全问题.丙方施工人员死了,政府记在哪一方的头上.三.相关文摘总包服务费_GB50500-2003 建设工程工程量清单计价规范中2.0.6条:为配合协调招标人进行的工程分包和材料采购所需的费用。

4.0.6条:投标人部分的总承包服务费应根据招标人提出要求所发生的费用确定。

总包服务费_GB50500-2008清单计价规范第2.0.9条总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

总包服务费_GB50500-2013建设工程工程量清单计价规范2.0.21总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。

总承包服务费定义

总承包服务费定义

总承包服务费定义一、总承包服务费定义《建设工程工程量清单计价规范》,2003年7月1日实施。

2.0.6条:为配合协调招标人进行的工程分包和材料采购所需的费用。

4.0.6条:投标人部分的总承包服务费应根据招标人提出要求所发生的费用确定。

《黑龙江省建筑安装工程费用定额》(黑建造价[2006]16号,2007年1月1日执行)总说明第三部分第4条(P10)规定:总承包服务(管理)费:是指配合协调发包人进行的工程分包和材料采购所需的费用。

包括分包的工程与主体发生交叉施工,或虽不发生交叉施工,但要求主体承包人履行总包责任(现场协调、资料整理、竣工验收)及材料采购提供用量计划等。

附录1定额计价格式、附录2工程量清单计价格式中,明确总承包服务(管理)费计算式为:分包专业工程的(分部分项工程费+措施费)×费率或材料购置费×费率;备注明确了计取总承包服务(管理)费的两种情况:①业主进行工程分包。

②业主自行采购材料。

第13页进一步明确其费率为:1~3%二、关于工程分包:专业分包和劳务分包1、涉及的法律法规《中国人民共和国建筑法》(1998年3月1日施行)《中华人民共和国招标投标法》(2000年1月1日施行)《建设工程质量管理条例》(2000年1月10日施行)《房屋建筑和市政基础设施工程施工分包管理办法》(2004年4月1日施行)2、建设单位不得直接指定分包工程承包人《房屋建筑和市政基础设施工程施工分包管理办法》(2004年4月1日施行)第四条:本办法所称施工分包,是指建筑业企业将其所承包的房屋建筑和市政基础设施工程中的专业工程或者劳务作业发包给其他建筑业企业完成的活动。

第七条:建设单位不得直接指定分包工程承包人。

任何单位和个人不得对依法实施的分包活动进行干预。

第九条:专业工程分包除在施工总承包合同中有约定外,必须经建设单位认可。

专业分包工程承包人必须自行完成所承包的工程。

《中国人民共和国建筑法》(1998年3月1日施行)第二十四条:提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。

总承包服务费详细介绍

总承包服务费详细介绍

总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008 )(以下简称清单规范”中209条定义为总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

”由此看业,总承包服务费是对发包人指定分包而言的, 是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明含甲方分包及甲供材等426条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;总承包管理费:发包人仅要求对分包的专业工程进行总承包管理和协调发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;总承包配合费:发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务(包含总承包管理费)发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。

总承包保管费:发包人自行供应的材料、设备,总承包人所需的保管费用上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。

总承包服务费所含内容的界定一、总承包管理费。

是总承包单位并非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:1保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。

2安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。

关于总包服务费

关于总包服务费

总承包服务费一、条款解释:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

【要点说明】“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分材料设备时,要求总承包人提供相关服务以及对施工现场进行协调和统一管理、对竣工资料进行统一汇总整理等所需的费用。

与“03规范”规定为“为配合协调招标人进行的工程分包和材料采购所需的费用”相比,“08规范”的定义及其条文说明更加明确、具体,包含内容更加广泛。

二、总承包服务费是为了解决招标人在法律、法规允许的条件下进行专业工程发包以及自行采购供应材料、设备时,要求总承包人对发包的专业工程提供协调和配合服务(如分包人使用总包人的脚手架、水电接剥等);对供应的材料、设备提供收、发和保管服务以及对施工现场进行统一管理;对竣工资料进行统一汇总整理等发生并向总承包人支付的费用。

招标人应当预计该项费用并按投标人的投标报价向投标人支付该项费用。

三、编制招标控制价时,总承包服务费应按照省级或行业建设主管部门的规定计算,本规范在条文说明中列出的标准仅供参考:(1)招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;(网上说这叫总承包管理费)(2)招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%~5%计算;(网上说这叫总承包配合费)(3)招标人自行供应材料的,按招标人供应材料价值的1%计算。

(网上说这叫总承包保管费)四、总承包服务费根据招标文件中列出的内容和提出的要求自主确定。

总承包服务费应依据招标人在招标文件中列出的分包专业工程内容和供应材料、设备情况,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主确定。

总承包服务费(按2008清单规范)

总承包服务费(按2008清单规范)

《建设工程工程量清单计价规范》GB50500-2008中2.0.9 总承包服务费总承包服务费:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

条文说明解释:“总承包服务费”是在工程建设的施工阶段实行施工总承包时,但招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人的脚手架、水电接剥等)和施工现场管理等所需的费用。

是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收发和保管服务以及进行施工现场管理时发生并向总承包人支付的费用。

招标人应预计该项费用并按投标人的投标报价向总承包单位支付该项费用。

总承包服务费:招标人应根据招标文件中列出的内容和向总承包人提出的要求,参照以下标准列出计算:1、招标人经要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。

2、招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%-5%计算。

3、招标人自行供应材料的,按招标人供应材料价值的1%计算。

网上一些理解:1、总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。

具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。

总承包服务费详细介绍

总承包服务费详细介绍

总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“清单规范”)中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

”由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明4.2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。

上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。

总承包服务费所含内容的界定总承包管理费。

是总承包单位非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。

安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。

界面管理:该分包单位施工前道工序具备条件和施工范围的确认及为其他单位施工达到的质量要求认可。

标高、轴线提供:由总承包单位指定分包工程所需标高、轴线控制点(线),由分包单位自行测量、复线,并由总承包单位验收并签认。

总承包服务费的计取原则及标准

总承包服务费的计取原则及标准

总承包服务费的计取原则及标准总承包服务费应依据招标人在招标文件中列出的分包专业工程内容,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主决定。

总包服务费(也叫对分包管理费)1、招标人仅要求投标人对分包工程进行总承包管理和协调时,投标人可按分包专业工程估算造价(不含设备费)的1.5%至2%计算。

2、招标人要求投标人对分包工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容,投标人可按分包专业工程估算造价(不含设备费)的3%至5%计算。

3、竣工结算时,总承包服务费应按分包专业工程结算造价(不含设备费)及原投标费率进行调整。

详见京造定【2009】7号文件。

总包服务费,是指一个工程项目由投标方总承包,招标方把其中的专业工程分包给有相应资质的其它承包商,由总承包方负责管理、协调、配合,所以应该由招标方支付给总承包方总包服务费,即应由甲方付给乙方。

关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知京造定〔2009〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施<建设工程工程量清单计价规范>(GB50500-2008)的通知》(京建市〔2009〕24号)。

现结合我市工程造价管理的有关规定及2001年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。

一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。

招标人在编制招标控制价时,应按照“关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔2009〕6号)中的相关规定计算。

投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。

总承包服务费管理制度

总承包服务费管理制度

第一章总则第一条为规范总承包服务费的管理,明确总承包服务费的计算、收取和使用,保障建设单位和总承包单位的合法权益,根据国家有关法律法规,结合本单位的实际情况,特制定本制度。

第二条本制度适用于本单位承接的所有总承包项目,包括但不限于建筑工程、安装工程、装饰工程等。

第三条总承包服务费的管理应遵循公平、合理、透明的原则,确保项目的顺利实施。

第二章总承包服务费的定义及范围第四条总承包服务费是指总承包单位在履行总承包合同过程中,为建设单位提供设计、采购、施工、监理、调试等全方位服务所发生的费用。

第五条总承包服务费的范围包括但不限于以下内容:(一)设计费:包括初步设计、施工图设计、设计变更等费用。

(二)采购费:包括设备、材料、构件等采购费用。

(三)施工费:包括施工组织设计、施工方案、施工技术措施等费用。

(四)监理费:包括施工监理、质量监理、进度监理等费用。

(五)调试费:包括设备调试、系统调试等费用。

(六)其他服务费:包括现场管理、协调沟通、资料整理等费用。

第三章总承包服务费的计算第六条总承包服务费的计算方法如下:(一)按工程合同额的一定比例计算:根据工程类型、规模、复杂程度等因素,确定总承包服务费占工程合同额的比例。

(二)按实际发生的服务费用计算:根据实际发生的各项服务费用,汇总后确定总承包服务费。

(三)固定服务费:对于一些特殊项目,可以采用固定服务费的方式,即在合同中明确固定的服务费用。

第七条总承包服务费的具体计算标准由建设单位和总承包单位在合同中约定。

第四章总承包服务费的收取第八条总承包服务费的收取应按照合同约定执行,一般分为以下几个阶段:(一)签约阶段:在合同签订后,收取一定比例的预付款。

(二)设计阶段:在设计阶段结束后,收取一定比例的设计费。

(三)施工阶段:在施工过程中,根据工程进度分阶段收取施工费。

(四)竣工验收阶段:在工程竣工验收合格后,收取一定比例的竣工验收费。

(五)保修阶段:在保修期内,根据保修服务的内容和期限,收取相应的保修费。

总承包服务费、分包配合管理费计费依据和收取费率

总承包服务费、分包配合管理费计费依据和收取费率

总承包服务费、分包配合管理费计费依据和收取费率
一、总承包服务费的计取
1、计费依据:《GB50500-2003建设工程工程量清单计价规范》、京造定〔2005〕3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知。

2、适用对象:工程量清单计价。

3、费率大小:1%~3%。

4、计费基数:分包工程造价(不含设备费)或材料购置费。

5、包括内容:指为配合招标人进行的工程分包和材料采购所需的费用。

二、分包配合管理费计取
1、计费依据:2001年《北京市建设工程费用定额》
2、适用对象:预算定额计价管理
3、费率大小:包工包料:4.5%、包工不包料:26%
4、计费基数:包工包料:直接费、包工不包料:人工费
5、包括内容:指施工总承包单位将承包工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用。

仅作参考。

08清单计价规范总承包服务费

08清单计价规范总承包服务费

竭诚为您提供优质文档/双击可除08清单计价规范总承包服务费篇一:总承包服务费的计取原则及标准总承包服务费的计取原则及标准总承包服务费应依据招标人在招标文件中列出的分包专业工程内容,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主决定。

总包服务费(也叫对分包管理费)1、招标人仅要求投标人对分包工程进行总承包管理和协调时,投标人可按分包专业工程估算造价(不含设备费)的1.5%至2%计算。

2、招标人要求投标人对分包工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容,投标人可按分包专业工程估算造价(不含设备费)的3%至5%计算。

3、竣工结算时,总承包服务费应按分包专业工程结算造价(不含设备费)及原投标费率进行调整。

详见京造定【20xx】7号文件。

总包服务费,是指一个工程项目由投标方总承包,招标方把其中的专业工程分包给有相应资质的其它承包商,由总承包方负责管理、协调、配合,所以应该由招标方支付给总承包方总包服务费,即应由甲方付给乙方。

关于执行《建设工程工程量清单计价规范》(gb50500-20xx)若干意见的通知京造定〔20xx〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(gb50500-20xx)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施(gb50500-20xx)的通知》(京建市〔20xx〕24号)。

现结合我市工程造价管理的有关规定及20xx年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。

一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。

招标人在编制招标控制价时,应按照“关于调整20xx 年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔20xx〕6号)中的相关规定计算。

投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。

总承包服务费详细介绍

总承包服务费详细介绍

总承包服务费详细介绍总承包服务费在《建设工程工程量清单计价规范》(GB50500-2008)(以下简称“清单规范”)中209条定义为“总承包人为配合协调发包人进行的工程分包和自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

”由此看业,总承包服务费是对发包人指定分包而言的,是总承包单位配合协调发包人指定分包或供货发生的费用,在清单规范条文说明含甲方分包及甲供材等4.2.6条第4款中包含三种情况:发包人仅要求对分包的专业工程进行总承包管理和协调,总承包人所需的费用,本文称之为总承包管理费;总承包管理费:发包人仅要求对分包的专业工程进行总承包管理和协调发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务,总承包人提供配合服务所需的费用,本文称之为总承包配合费;总承包配合费:发包人要求对分包的专业工程进行总承包管理和协调,并同时提供配合服务(包含总承包管理费)发包人自行供应的材料、设备,总承包人所需的保管费用,本文称之为总承包保管费。

总承包保管费:发包人自行供应的材料、设备,总承包人所需的保管费用上述每种情况所包括的详细内容,目前沿未见权威解释,导致施工过程中纠纷不断,轻则增加协调难度,重则影响工期,增加价款,对工程管理造成极大影响,本文结合工程实践,探究一下每种情况所包括的具体内容和总体费率取值,供工程洽谈合同时参考。

总承包服务费所含内容的界定一、总承包管理费。

是总承包单位并非通过增加人工、材料、机械等基本直接费用,仅靠管理,包括协调发包人指定分包工作所发生的管理费用,具体包括以下几种:1 保卫管理:由总承包单位在现场门口配置保安对所有进出场人员、物料检查、登记、建立档案、收发胸卡和宣传教育,向当地公安管理部门申报、接待检查等。

2 安全文明施工管理:由分包单位对所承包的工程内独立进行安全防护、消防保卫、场容卫生和环境保护等项工作,总承包单位实施安全文明施工管理,以确保整体工程质量符合施工合同承诺的质量标准,并对出现的质量问题或事故承担连带责任。

总承包服务费具体包括什么费用

总承包服务费具体包括什么费用

总承包服务费具体包括什么费用?答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。

2、对于预留金,若发生的工程量变更超过预留金额,是否调整?答:预留金属于招标人预留工程变更的费用,与投标人无关。

参阅"宣贯辅导教材"4.0.6条。

3、计价规范中,将模板费用列入措施项目费中。

宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。

答:以《计价规范》的正文为准。

4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现?答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。

投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。

5、在工程量清单报价中,措施费以项做为计量单位,以元计价。

请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。

如可调,则原先措施报价失去意义,变成了暂定价。

(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。

)如不可调则与实际情况不符。

答:按合同约定。

6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。

若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。

7、什么是规费?规费一般有哪些?答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

总承包服务费(按2008清单规范)2.0.9 总承包服务费总承包服务费:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。

工程总承包根据总承包人承包建设工程不同阶段的工作内容具有不同的含义。

该条“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包提供相关服务以及对施工现场进行协调和统一管理,对竣工资料进行统一整理等所需的费用。

条文说明解释:“总承包服务费”是在工程建设的施工阶段实行施工总承包时,但招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人的脚手架、水电接剥等)和施工现场管理等所需的费用。

是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收发和保管服务以及进行施工现场管理时发生并向总承包人支付的费用。

招标人应预计该项费用并按投标人的投标报价向总承包单位支付该项费用。

总承包服务费:招标人应根据招标文件中列出的内容和向总承包人提出的要求,参照以下标准列出计算:1、招标人经要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算。

2、招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%-5%计算。

3、招标人自行供应材料的,按照别人供应材料价值的1%计算网上理解:1、总承包服务费是指"为配合、协调招标人进行的工程分包和材料采购所需的费用。

具体内容包括:统一向建设单位领取设计文件和施工图纸并供给分包单位;对分包单位的工程施工进度计划、材料采购(供应)计划以及相关工程技术资料(例如设计变更文件、分部分项工程自检记录、隐蔽工程验收记录、交工验收记录、质量评定报告、工程竣工图等)的审核、汇总、整理归档;按合同规定范围向分包单位提供建筑材料、构配件等;对分包单位施工现场条件、施工进度、质量、安全与文明施工等方面进行协调与监督检查;参与分包单位工程点交竣工验收;对分包单位工程预、结算资料及已完工程报表的审核、汇总、上报;按分包合同规定办理分包单位工程进度款及安全、文明施工措施费用的结算与拨付等等管理工作。

总承包服务费是施工总承包单位代行建设单位对分包工程和分包单位实施的部分管理工作和管理责任,而由建设单位对其给予的费用补偿。

2、总承包服务费在什么情况下可以计取?计取的基础是什么?答:按规定可以实行分包的工程项目、且由建设单位批准同意后,由总承包单位实施对分包单位的管理服务并向发包人承担连带责任的情况下,施工总承包单位可以计取总承包服务费。

总承包服务费以分包工程的相关费用作为计取基础。

总承包服务费用是由总包单位列入总预算向建设单位收取的,不应向工程分包单位收取。

至于实际施工过程中,总、分包单位之间施工配合所发生的费用,例如:分包单位使用总包单位现有临时设施、脚手架、垂直运输设备或起重吊装设备,以及总包和分包约定的其他费用等,则不包含在建设单位支付的总承包服务费中,应由总、分包双方在分包合同中约定结算办法工程配套费”包括总承包服务费和总包与分包之间的配套费。

一、总承包服务费在《计价暂行办法》第六条中作了规定,即“总承包服务费是指配套管理费”,是指按国家规定准予分包的工程,其“投标人配合协调招标人工程分包的配合施工所发生的费用”。

具体包括以下内容:施工图纸会审交底,相关单位及周边环境的协调管理,相关施工项目的衔接协调、隐蔽工程及凝难问题的研究处理,分部分项工程质量的相关活动及竣工验收,技术经济资料的归口管理等一系列由施工到竣工验收过程中招标人与分包人的工作都必须有总包单位参人协调管理的支出费用。

其费用应由招标人向总包单位支付。

二、总包单位向分包单位收取的工程配套费包括以下内容:利用总包单位的脚手架、施工及生活用水用电、垂直运输机械的利用、因分包单位施工所引起的结构表面修补、临时设施的使用、建筑垃圾的清理外运等等。

三、配套费的支付标准。

配套费的标准应根据配套内容、范围由双方根据以下费率标准在合同中予以明确。

参考标准按定额计价的以直接工程费为计算基础;按工程量清单计价的列入其他项目清单内计算:其费率总承包服务费1~3%;总包与分包之间的配套费空调专业2~4%、其他专业2~3%若能觅得一方喜欢的山水,在空旷的风里,种上淡暖如许,清欢如许。

我愿用无尘的诗句,沾染些许晨露,轻叩那些老去的时光,让曾经的你我,重走一遍依旧开满鲜花的小径。

时光里的我们,不说话。

只是凝望着彼此旧时的模样,任凭花落清溪,任凭日暮烟霞。

陌上的时光,匆匆如流。

指尖,一直贪恋着世间所有的暖香。

而那些没有着落过往,早已随风而散。

往事已旧,一切,终会在念与不念,忘与不忘之间,莞尔一笑,变得风轻云淡。

岁月的风,就这样翩跹而过。

还好,总有一些不离不弃的相伴,安暖着岁月的荣辱沧桑。

然后,在玲珑的小字里尘埃落定。

珍惜着,不早也不晚的缘分。

愿你永远在我文字的四季,可以与那些草木葳蕤的深情一样,青青又青青。

纵使某天,错过了所有,只剩下一个人忧伤,也不要怪罪时光。

时光里那些牵过的手,给错的爱,都是情不由衷。

开始与结束,一样美丽。

我们应该,原谅时光,记住爱!那些过往里的施与舍,恩与惠,何必计较太多。

我们在山水间喂养清风,在草木间描摹明月,云淡风轻一天又一天。

任凭年华一去不返,依旧无怨无悔,不负岁月,不负时光。

那些风花雪月的重逢与离别,终将陨落在时光深处,被过往的烟尘一一覆盖。

当时光里,那些被岁月漂白的光阴,再回首时,风住尘香,缘已渺渺,我们也不必遗憾。

苍茫处,风景依旧,繁华笙歌,人事无恙。

那些散落在流年深处的芬芳,也是依旧静美如初,相宜静好。

不如,安静着,于寂寂红尘中,为自己开一扇般若门,将一切浮云过往都放逐在红尘之外,只留一颗琉璃心,只守一池为我而开的莲荷,一粥一饭,一笔一墨,闲渡流年。

未来的路,那么远。

从未想过会遇见谁,也从未想过会错过谁。

今朝,一壶浊酒,一扑流萤,几许明媚,几许嫣然,我依然是那个朴素的琉璃女子。

不敷衍,不趋势,简单的行走,简单的生活,简单的爱与被爱。

当时光里,那些被光阴漂白的过往,再回首时,风住尘香,缘已渺渺,我们也不必遗憾。

苍茫处,风景依旧,繁华笙歌,人事无恙。

那些散落在流年深处的芬芳,也是依旧静美如初,相宜静好。

若是,光阴辞去旧年,初心不改。

我依然愿意,在心里种半亩花田,在文字里养一个春天。

这样,无论你来不来,在不在,我都一样安静的开落。

那样,你偶尔回眸,看到的风景,都是春天般,含着香,透着暖。

喜欢让心在那一刻,静如菩提明镜。

那么,且许我一程走旧的岁月,温一壶经年的雨水,煮一段曾经的往事,不提花开,不说花落。

就让那所有的喜怒哀乐,淡暖清欢,如茶般,氤氲出缕缕清香。

而你我,亦愈来愈通透,有了茶的芬芳,即使喝到无味,亦有一股回甘,令人回味留恋。

桃花酿酒,醉了光阴。

春水煎茶,赴了风雅。

我人生四季,永远是那一抹剔透的琉璃色,不必虚张,不必声势,只做安静的自己,善待生命里遇见的一切,感恩并珍重,且温柔的对待。

若有一天,我们隔着茫茫人海,穿过人流车流,你是否会一眼将我认出,并且微笑着喊出我的名字。

若有一天,经年的路口,人烟渺渺。

你是否会收集所有花香,用思念为我铺一条洒满落花的小路。

那些失落的前尘往事,你是否愿意陪我一一捡拾,然后一起装帧成流年里最美的那一册画卷。

人生云水一梦,寻一份清幽,养一颗禅心。

那些迎面而来的风景,让我们微笑着迎接,并且一一纳入流年的画卷。

愿世间美好,都是恰逢其时。

至于那些聚了又散的人或事,淡记就好。

或许,终有一天,心归宁静,从容朴素。

那么,我便在南山寻一处清幽。

春来,采一壶桃花,酿一壶三生三世。

夏来,养一池荷,掬一捧莲子醉清风。

秋来,邀一缕秋风,修篱种菊,种下一个人的浮世清欢,种下一些心悦的小情绪。

曾经的往事,不提花开,不说花落。

就让那所有的喜怒哀乐,淡暖清欢,如茶般,氤氲出缕缕清香。

而你我,亦愈来愈通透,有了茶的芬芳,即使喝到无味,亦有一股回甘,令人回味留恋。

桃花酿酒,醉了光阴。

春水煎茶,赴了风雅。

我人生四季,永远是那一抹剔透的琉璃色,不必虚张,不必声势,只做安静的自己,善待生命里遇见的一切,感恩并珍重,且温柔的对待。

若有一天,我们隔着茫茫人海,穿过人流车流,你是否会一眼将我认出,并且微笑着喊出我的名字。

若有一天,经年的路口,人烟渺渺。

你是否会收集所有花香,用思念为我铺一条洒满落花的小路。

那些失落的前尘往事,你是否愿意陪我一一捡拾,然后一起装帧成流年里最美的那一册画卷。

人生云水一梦,寻一份清幽,养一颗禅心。

那些迎面而来的风景,让我们微笑着迎接,并且一一纳入流年的画卷。

愿世间美好,都是恰逢其时。

至于那些聚了又散的人或事,淡记就好。

或许,终有一天,心归宁静,从容朴素。

那么,我便在南山寻一处清幽。

春来,采一壶桃花,酿一壶三生三世。

夏来,养一池荷,掬一捧莲子醉清风。

秋来,邀一缕秋风,修篱种菊,种下一个人的浮世清欢,种下一些心悦的小情绪。

冬来,红泥小炉煮一杯绿蚁酒,邀月,邀你,浅酌,微醺,共守流年。

相关文档
最新文档
