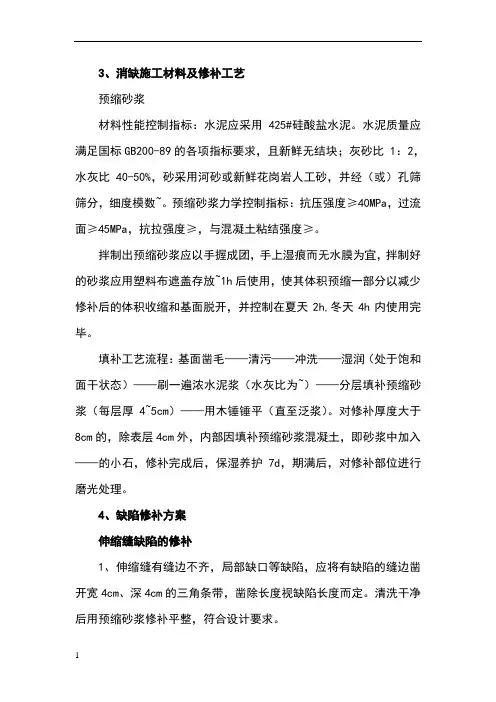

3、消缺施工材料及修补工艺
3.1预缩砂浆
材料性能控制指标:水泥应采用425#硅酸盐水泥。水泥质量应满足国标GB200-89的各项指标要求,且新鲜无结块;灰砂比1:2,水灰比40-50%,砂采用河砂或新鲜花岗岩人工砂,并经1.6mm(或2.5mm)孔筛筛分,细度模数1.8~2.0mm。预缩砂浆力学控制指标:抗压强度≥40MPa,过流面≥45MPa,抗拉强度≥2.00MPa,与混凝土粘结强度≥1.05MPa。
拌制出预缩砂浆应以手握成团,手上湿痕而无水膜为宜,拌制好的砂浆应用塑料布遮盖存放0.5~1h后使用,使其体积预缩一部分以减少修补后的体积收缩和基面脱开,并控制在夏天2h,冬天4h内使用完毕。
填补工艺流程:基面凿毛——清污——冲洗——湿润(处于饱和面干状态)——刷一遍浓水泥浆(水灰比为0.4~0.45)——分层填补预缩砂浆(每层厚4~5cm)——用木锤锤平(直至泛浆)。对修补厚度大于8cm的,除表层4cm外,内部因填补预缩砂浆混凝土,即砂浆中加入0.5——2.0cm的小石,修补完成后,保湿养护7d,期满后,对修补部位进行磨光处理。
4、缺陷修补方案
4.1伸缩缝缺陷的修补
1、伸缩缝有缝边不齐,局部缺口等缺陷,应将有缺陷的缝边凿开宽4cm、深4cm的三角条带,凿除长度视缺陷长度而定。清洗干
净后用预缩砂浆修补平整,符合设计要求。
2、伸缩缝缝边有错台、表面不平整光滑,应进行反复打磨,直至平整光滑。
3、伸缩缝局部有渗水时,可沿缝凿开宽8cm、深8cm的V形槽,冲洗干净后,先用预缩砂浆填补渗水点,然后将缝宽修补成宽2cm、深4cm的缝槽。
4、修补好的伸缩缝,按设计要求,嵌填双组份聚硫密封膏。
4.2 施工冷缝、渗水施工缝、砼裂缝的修补
1、渗水缝(含冷缝、施工缝、裂缝)修补:①沿缝凿开宽3cm,深4cm的V型槽;②清洗干净后,先用堵漏剂砂浆封闭沟槽并挤压密实,然后用预缩砂浆封缝。
2、不渗水缝的修补:①凿开宽3cm,深4cm的V型槽;;②清洗干净后,用预缩砂浆封缝,挤压密实并抹平。
3、对于衬砌台车压裂的施工缝,要凿除所有碎屑、不密实的砼,浇筑高一级标号细粒砼填补平整密实。
4.3 混凝土错台、鼓包处理
1、错台盖度大于1cm的处理方法:将错台一侧,顺水流方向按1:10坡度打磨成斜面,垂直水流方向按1:30坡度打磨成斜面。
2、错台高度小于1cm的用磨岩机磨平。
3、局部鼓包,要凿除高出的部分,用磨岩机打磨平整。
4.4 蜂窝、狗洞及麻面的处理
1、蜂窝的处理①凿除不密实的混凝土,清洗干净;②不渗水时,
深度大于10cm的采取浇筑高一级标号的细粒混凝土,小于10cm的可用预缩砂浆补平,渗水时用堵漏剂砂浆堵漏,再用预缩砂浆抹平。
2、狗洞的处理①凿除不密实的混凝土,清洗干净;②浇筑比原混凝土高一级标号的细粒混凝土。
3、集中地麻面处理,麻面为模板不干净及砼含水过多、坍落度过大所致,只要凿除混凝土表面以下1.5cm,清洗干净,用预砂浆抹平压光。
