监狱改造工程施工组织设计

合集下载

广东省某监狱更新改造工程施工组织设计

广东省某监狱更新改造工程施工组织设计

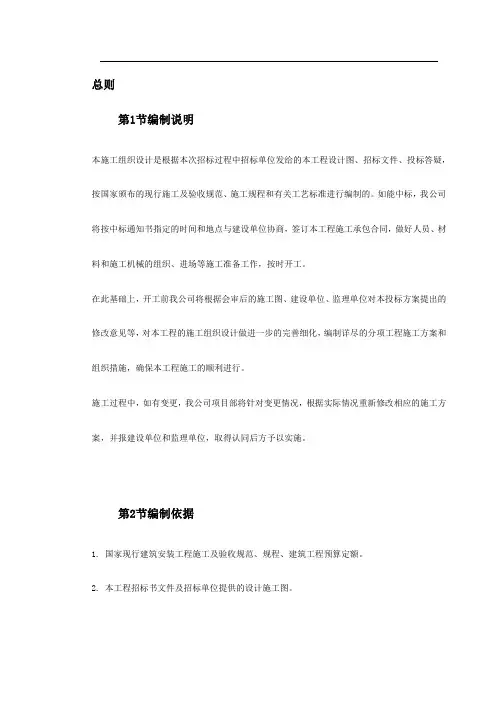

总则第1节编制说明本施工组织设计是根据本次招标过程中招标单位发给的本工程设计图、招标文件、投标答疑,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。

如能中标,我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。

在此基础上,开工前我公司将根据会审后的施工图、建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制详尽的分项工程施工方案和组织措施,确保本工程施工的顺利进行。

施工过程中,如有变更,我公司项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位和监理单位,取得认同后方予以实施。

第2节编制依据1. 国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。

2. 本工程招标书文件及招标单位提供的设计施工图。

3. 本公司《程序文件》及《质量手册》。

第3节编制原则1. 坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照ISO9001国际标准2000版要求进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。

2. 严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保按期完工。

3. 充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。

4. 遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。

5. 严格遵守国家及市政府有关消防要求,做好消防工作。

第4节本工程采用的技术规范本工程施工我公司将贯彻现行建筑施工规范要求。

对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良,争创样板工程。

应用于本工程的主要技术规范:工程测量规范(GB50026-93)建筑地基基础施工质量验收规范(GBJ203-83)钢筋焊接及验收规程(JGJ18-96)混凝土强度检验评定标准(GB107-87)混凝土结构工程施工质量验收规范(GB50204-2002)屋面工程技术规范(GB50207-94)建筑装饰装修工程施工质量验收规范(GB50210-2001)建筑地面工程施工质量验收规范(GB50209-2002)建筑工程施工质量验收统一标准(GB50300-2001)施工现场临时用电安全技术规范(JGJ46-88)建筑施工高处作业安全技术规范(JGJ80-91)建筑机械使用安全技术规程(JGJ33-2001)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)建筑施工安全检验标准(JGJ59-99)给水排水管道工程施工及验收规范(GB50268-97)建筑电气工程施工质量验收规范(GB50303-2002)第二章工程概况第1节综合说明工程名称:广东省某监狱更新改造工程(第四标段)。

监狱施工组织设计方案

监狱施工组织设计方案

浙江省XX监狱女子监狱1#、5#、6#、9#监舍及医务所维修工程施工组织设计浙江XX建设有限公司二0一0年八月三日目录第一章工程施工组织设计编制说明第二章工程概况第一节基本概况第二节工程总体目标第三节施工管理第三章施工准备工作第一节技术准备第二节施工现场准备第三节施工组织第四章施工方案第一节施工总体部署第二节各分项施工技术及施工方法第五章工程质量保证措施第一节工程质量目标方针第二节管理措施上确保工程质量第三节物资采购上确保工程质量第三节组织机构上确保工程质量第四节质量通病及预防措施第五节创优良措施第六节设备的质量保证措施第六章工期进度计划及施工措施第一节施工总进度计划第二节工期保证措施第四节劳动力保证措施第五节机械设备及材料保证措施第七章安全生产、文明施工措施第一节安全生产及保证措施第二节文明施工保证措施第三节环境保证措施第八章施工机械设备第一节施工现场第九章新技术、新工艺的应用附表:施工机械设备劳动力计划表材料采购及运输表施工现场平面图第一章工程施工组织设计编制说明本工程施工组织设计是按照浙江省XX监狱女子监狱1#、5#、6#、9#监舍及医务所维修工程《施工招标文件》、工程设计图纸及现场观测、现行工程定额、各类技术规范及本工程的具体施工条件,结合建设单位对本工程的实施要求,我方对本工程制定的各项目标、方案、计划综合分析后进行编制的。

工程施工组织设计从实际出发,拟定了本工程的施工方案,确定工程施工程序、明确工程保证质量措施、保证工期措施、保证安全文明施工措施、组建工程项目经理部、确定工程质量、工期目标,以确定现场安全、文明施工方案,采用“新工艺、新技术、新材料、新设备”为优质、安全、快速、低耗的建好本工程奠定坚实基础。

本工程施工组织设计将指导施工全过程。

第二章工程概况第一节基本概况工程名称:浙江省XX监狱女子监狱1#、5#、6#、9#监舍及医务所维修工程。

工程地点:XX市蒋堂镇浙江省监狱内。

施工内容:所有内外墙面、天棚拆除重新做涂料,五分及九分监区原水磨石地面拆除做花岗岩地面,除一分监区外所有外窗均更换,一分及六分监区的阁楼层砖砌墙封闭,所有原瓦屋面拆除重做,原有衣柜、二楼厕所挡板、窗下矮柜全部拆除,增加室外散水,拆除原水池,增加水池1。

监狱改造工程施工组织方案

监狱改造工程施工组织方案

监狱改造工程施工组织方案一、项目概况1.1 项目名称:监狱改造工程1.2 项目地点:某某省XX市1.3 建设内容:对现有监狱设施进行改造和升级,以提高监狱的安全性和管理效率。

1.4 项目投资:预计投资额为XX亿元。

1.5 项目周期:预计工期为XX年。

二、施工组织机构2.1 项目部:项目总经理、工程总监、技术工程师、安全主管、质量主管等。

2.2 监理部:监理总工程师、监理工程师、安全监理、质量监理等。

2.3 施工队伍:施工队长、技术工人、安全员、质量员等。

三、施工前期准备3.1 制定施工组织设计方案,明确施工流程和安全管理措施。

3.2 编制项目施工计划,确定项目工期和各施工阶段的工作重点。

3.3 确定施工所需的材料、设备等资源,进行采购和准备。

四、施工工艺方案4.1 基坑开挖:采用机械挖掘方式进行基坑开挖,确保基坑稳定和安全。

4.2 结构加固:对监狱建筑进行结构加固,提高建筑稳定性和抗震能力。

4.3 设备安装:安装监控设备、安防设施等,提高监狱管理效率和安全性。

4.4 粉刷装饰:对监狱进行粉刷和装饰,改善监狱环境和舒适度。

五、施工安全管理5.1 制定施工安全管理制度,明确责任和管理措施。

5.2 安全教育培训,提升施工人员的安全意识和技能。

5.3 安全巡视和检查,发现和排除施工安全隐患。

5.4 应急预案和计划,确保施工期间能够有效处置突发安全事件。

六、施工质量管理6.1 制定施工质量管理制度,确保施工质量符合相关标准和要求。

6.2 严格施工检查,对各施工阶段进行质量检验和评估。

6.3 进行施工记录和报告,确保施工过程的真实性和质量可控性。

6.4 处理质量异议和投诉,及时解决施工质量问题,提升施工信誉。

七、环境保护措施7.1 制定施工环境保护方案,减少施工对周边环境的影响。

7.2 合理施工排放和处理,降低施工对大气、水体等环境的污染。

7.3 施工围挡和封闭,减少扬尘、噪音等环境污染。

八、施工组织协调8.1 与监理单位和相关部门进行沟通协调,确保施工过程的顺利进行。

XX监狱施工组织设计

XX监狱施工组织设计

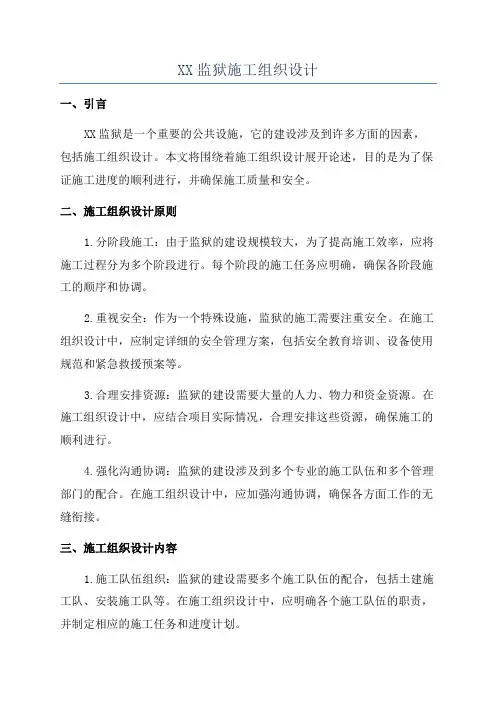

XX监狱施工组织设计一、引言XX监狱是一个重要的公共设施,它的建设涉及到许多方面的因素,包括施工组织设计。

本文将围绕着施工组织设计展开论述,目的是为了保证施工进度的顺利进行,并确保施工质量和安全。

二、施工组织设计原则1.分阶段施工:由于监狱的建设规模较大,为了提高施工效率,应将施工过程分为多个阶段进行。

每个阶段的施工任务应明确,确保各阶段施工的顺序和协调。

2.重视安全:作为一个特殊设施,监狱的施工需要注重安全。

在施工组织设计中,应制定详细的安全管理方案,包括安全教育培训、设备使用规范和紧急救援预案等。

3.合理安排资源:监狱的建设需要大量的人力、物力和资金资源。

在施工组织设计中,应结合项目实际情况,合理安排这些资源,确保施工的顺利进行。

4.强化沟通协调:监狱的建设涉及到多个专业的施工队伍和多个管理部门的配合。

在施工组织设计中,应加强沟通协调,确保各方面工作的无缝衔接。

三、施工组织设计内容1.施工队伍组织:监狱的建设需要多个施工队伍的配合,包括土建施工队、安装施工队等。

在施工组织设计中,应明确各个施工队伍的职责,并制定相应的施工任务和进度计划。

2.资源管理:监狱建设需要大量的物资和设备。

在施工组织设计中,应制定物资采购计划和设备使用方案,确保所需资源的及时供应和合理利用。

3.安全管理:作为一个特殊设施,监狱的施工需要高度重视安全。

在施工组织设计中,应制定详细的安全管理方案,包括施工现场的安全技术措施、安全培训和事故应急预案等。

4.进度控制:监狱的建设周期较长,因此进度控制是非常重要的。

在施工组织设计中,应制定详细的进度计划,并配备专门的进度管理人员,及时跟踪施工进度并及时调整。

5.质量管理:监狱的施工质量直接关系到其使用效果和安全性。

在施工组织设计中,应制定严格的质量管理制度,包括施工方案、材料选用和工艺要求等。

四、施工组织设计实施过程1.制定施工方案:在施工组织设计的初期,应制定详细的施工方案,包括施工队伍的组织架构、资源管理和安全管理等。

监狱改造工程施工组织设计

监狱改造工程施工组织设计

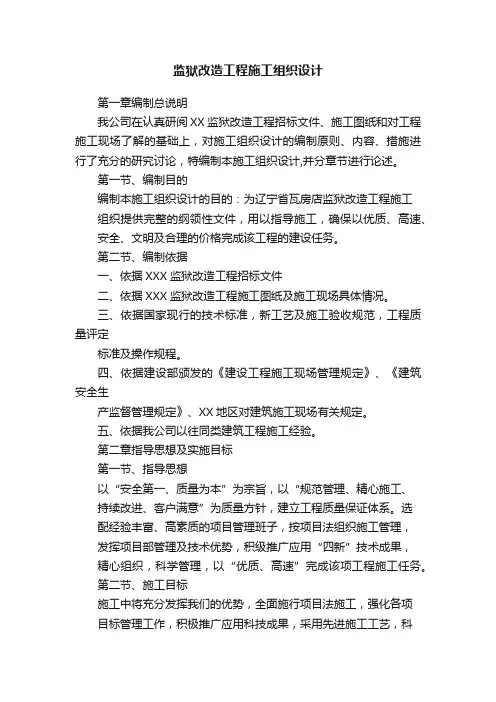

监狱改造工程施工组织设计第一章编制总说明我公司在认真研阅XX监狱改造工程招标文件、施工图纸和对工程施工现场了解的基础上,对施工组织设计的编制原则、内容、措施进行了充分的研究讨论,特编制本施工组织设计,并分章节进行论述。

第一节、编制目的编制本施工组织设计的目的:为辽宁省瓦房店监狱改造工程施工组织提供完整的纲领性文件,用以指导施工,确保以优质、高速、安全、文明及合理的价格完成该工程的建设任务。

第二节、编制依据一、依据XXX监狱改造工程招标文件二、依据XXX监狱改造工程施工图纸及施工现场具体情况。

三、依据国家现行的技术标准,新工艺及施工验收规范,工程质量评定标准及操作规程。

四、依据建设部颁发的《建设工程施工现场管理规定》、《建筑安全生产监督管理规定》、XX地区对建筑施工现场有关规定。

五、依据我公司以往同类建筑工程施工经验。

第二章指导思想及实施目标第一节、指导思想以“安全第一、质量为本”为宗旨,以“规范管理、精心施工、持续改进、客户满意”为质量方针,建立工程质量保证体系。

选配经验丰富、高素质的项目管理班子,按项目法组织施工管理,发挥项目部管理及技术优势,积级推广应用“四新”技术成果,精心组织,科学管理,以“优质、高速”完成该项工程施工任务。

第二节、施工目标施工中将充分发挥我们的优势,全面施行项目法施工,强化各项目标管理工作,积极推广应用科技成果,采用先进施工工艺,科学组织土建、安装的交叉作业,以先进的技术和规范化管理,严格履行施工合同,确保实行以下目标:1.质量目标:严格按国家施工验收规范及图纸设计要求施工。

确保工程质量达到合格,杜绝质量事故发生,其中各分项工程如基础工程、主体工程、装饰工程、电气工程、暖卫工程、屋面工程达到合格标准。

2.工期目标:拟定于XX年X月X日开工,XX年X月X日完工。

3.安全施工目标:制定和完善安全管理责任制,提高施工人员的安全意识,采取有效的安全防范措施,杜绝死亡和重伤事故。

监狱施工组织设计

监狱施工组织设计

第一章编制说明第一节、编制依据(1)本工程现有施工图、招标书、图纸答疑及现场踏勘纪实。

(2)《工程建设质量管理条例》、《工程建设强制性标准条文》、《建筑工程施工质量验收统一标准》、《建筑工程质量验收规范》(3)国家、安徽省及巢湖市颁发的有关建设工程的法律、法规、施工规程及标准图集(4)《合肥建工集团公司施工工艺标准》QB/HFJG—2008第二节、本工程使用主要的标准规范(1)《建筑工程施工质量验收统一标准》(GB50300-2001)(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(3)《砌体工程施工质量验收规范》(GB50203-2002)(4)《混凝土结构工程施工质量验收规范》(GB50204-2002)(5)《屋面工程质量验收规范》(GB50207-2002)(6)《建筑地面工程施工质量验收规范》(GB50209-2002)(7)《建筑装饰装修工程质量验收规范》(GB50201-2001)(8)《混凝土强度检验评定标准》(GBJ107-87)(9)《混凝土质量控制标准》(GB50164-92)(10)《钢筋焊接及验收规程》(JGJ18-2003)(11)《钢筋焊接接头试验方法标准》(JGJ/T27-2001)(12)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)(13)《建筑电气工程施工质量验收规范》(GB50303-2002)(14)《建筑施工安全检查标准》(JGJ59-99)(15)《建筑施工高处作业安全技术规程》(JGJ88-91)(16)《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)(17)《建筑机械使用安全技术规程》(JGJ33-2001)(18)《施工现场临时用电安全技术规程》(JGJ46-2005)(19)《建设工程施工现场供电安全规范》(GB50140-93)第二章工程概况安徽省青山监狱劳务加工厂房工程位于安徽省青山监狱,由安徽省监狱管理局筹建、安徽省皖中工程设计有限责任公司设计,《岩土工程勘察报告》由冶金工业部华东勘察基础工程总公司提供。

监狱改造工程施工组织设计方案

监狱改造工程施工组织设计方案

监狱改造工程施工组织设计方案一、项目概况本项目是针对监狱进行改造和扩建的工程项目,主要包括新建附属建筑、改建原有建筑、扩建围墙等工作。

项目总投资为XXX万元,工期为XX个月。

二、施工组织设计原则1.安全第一:施工过程中必须始终将安全放在首位,严格遵守相关的安全规范,确保工人的人身安全和设备设施的完好。

2.经济合理:合理规划和组织施工流程,优化资源配置,提高施工效率,降低成本。

3.环保节能:尽量采用环保、节能的建材和技术,在施工过程中减少对环境的影响。

4.质量控制:严格按照相关规范和标准进行施工,确保施工质量达到设计要求。

三、组织机构及职责1.项目经理:负责项目全面管理和协调工作,包括进度控制、质量控制、安全控制等。

2.施工管理人员:负责具体工程的组织、协调和监督,保证施工顺利进行。

3.安全管理人员:负责安全管理工作,组织开展安全教育培训、安全检查和事故处理等。

4.质量管理人员:负责监督施工过程中的质量控制,组织进行质量检查和评估。

5.材料管理人员:负责定期核对材料供应和消耗情况,确保施工材料的及时供应。

6.环保及节能管理人员:负责环保和节能工作,监督施工过程中的环境保护措施。

四、施工流程1.前期准备:确定项目经理和施工团队,组织编制施工计划和施工方案,准备施工所需的设备和材料。

2.场地准备:对施工场地进行清理和平整,搭建施工临时设施,包括办公室、仓库、工人宿舍等。

3.基础工程施工:进行地基与基础工程的施工,包括挖土、填土、浇灌混凝土等。

4.结构工程施工:进行建筑结构的施工,包括砌墙、浇筑楼板、安装钢结构等。

5.安装工程施工:进行电气、给排水、空调等安装工程的施工,包括预埋线管、敷设管道、安装设备等。

6.室内装修工程施工:进行墙面、地面、天花板、门窗等装修工程的施工,包括粉刷、瓷砖贴面、安装门窗等。

7.系统调试和设备安装:对施工完成的各项工程进行调试,包括电气设备、给排水设备、通风设备等。

8.环保工程施工:进行施工过程中的环保措施的安装和调试,包括噪音控制、粉尘控制等。

监狱修缮工程施工方案

监狱修缮工程施工方案

一、工程概况本项目为监狱修缮工程,主要包括监狱围墙、岗楼、监舍、卫生间、食堂等设施的修缮和改造。

工程地点位于我国某地,施工工期为90日历天。

为确保工程顺利进行,特制定以下施工方案。

二、施工组织与管理1. 施工组织架构(1)项目经理部:负责整个工程的施工组织、管理、协调和监督工作。

(2)施工班组:负责具体施工任务的执行。

2. 施工管理(1)严格执行国家相关法律法规和行业标准。

(2)建立健全施工现场管理制度,确保施工现场安全、文明、有序。

(3)加强施工人员培训,提高施工人员素质。

(4)做好施工过程中的技术交底和质量控制工作。

三、施工工艺与技术措施1. 围墙修缮(1)拆除原有围墙,清理现场。

(2)对墙体进行检测,发现裂缝、破损等质量问题进行修复。

(3)重新粉刷围墙,确保墙面平整、美观。

2. 岗楼修缮(1)拆除原有岗楼,清理现场。

(2)对基础进行加固处理,确保基础稳定。

(3)重新搭建岗楼,采用钢结构,确保结构安全。

(4)对岗楼进行内外粉刷,确保墙面平整、美观。

3. 监舍修缮(1)拆除原有监舍,清理现场。

(2)对墙体、地面进行检测,发现裂缝、破损等质量问题进行修复。

(3)重新铺设地板,确保地面平整、防滑。

(4)对监舍进行内外粉刷,确保墙面平整、美观。

4. 卫生间、食堂修缮(1)拆除原有卫生间、食堂,清理现场。

(2)对墙体、地面进行检测,发现裂缝、破损等质量问题进行修复。

(3)重新铺设地板,确保地面平整、防滑。

(4)对卫生间、食堂进行内外粉刷,确保墙面平整、美观。

四、施工进度安排1. 第1-15天:完成围墙、岗楼拆除及现场清理。

2. 第16-30天:完成围墙、岗楼修缮及监舍、卫生间、食堂拆除及现场清理。

3. 第31-45天:完成墙体、地面修复,地板铺设。

4. 第46-60天:完成内外粉刷,确保墙面平整、美观。

5. 第61-75天:完成卫生间、食堂修缮。

6. 第76-90天:进行工程验收,交付使用。

五、质量保证措施1. 严格遵循国家相关质量标准和规范。

(组织设计)监狱施工组织设计

(组织设计)监狱施工组织设计

(组织设计)监狱施工组织设计一、编制依据1.1、施工合同表1-11.2、施工图表1-21.4、主要规程、规范表1-4方1.5、主要图集 表1-51.6、主要标准表1-6二、工程概况2.1总体简介2.2建筑结构设计概况2.2.1建筑概况本工程为河南省焦作监狱迁建工程-2#监舍楼楼、-2#劳动改造用房、C区连廊,该工程建设场地位于焦作市人民路中段。

本工程-2#监舍楼楼、-2#劳动改造用房及C区连廊地上均为5层,-2#监舍楼楼主要功能为监舍楼、罪犯辅助用房、警察管理办公用房;-2#劳动改造用房主要功能为劳动改造用房、警察管理办公用房。

本工程-2#监舍楼楼建筑面积为11572.09m2(含保温层);建筑基底占地面积2693.57m2;-2#劳动改造用房7038.11m2,建筑基底占地面积1397.64m2;C区连廊285.9㎡。

本工程-2#监舍楼楼、-2#劳动改造用房及C区连廊设计室外地坪到屋面完成面总建筑高度均为21.10m(到结构板高度为19.60m)。

本工程-2#监舍楼楼、-2#劳动改造用房及C区连廊均为钢筋混凝土框架结构、7度抗震设防、设计合理使用年限50年。

本工程-2#监舍楼楼、-2#劳动改造用房及C区连廊所有部位耐火等级均为二级,屋面防水等级一级。

-2#监舍楼楼、-2#劳动改造用房±0.000以上隔墙为B07级加气混凝土砌块。

除注明外,墙厚随梁宽,250宽梁下砌筑250厚砌块,200宽梁下砌筑200宽砌块,砌块砂浆采用M5混合砂浆砌筑。

外墙做法:建筑外墙采用12YJ3-1D型—外贴保温板外墙外保温系统,构造做法:外墙保温层为50后挤塑聚苯板,饰面层采用面砖饰面。

屋面做法:上人屋面:12YJ屋205-2F1-50B1(倒置式屋面,50厚XP S保温板)2.2.2结构概况本工程为河南省焦作监狱迁建工程-2#监舍楼楼、-2#劳动改造用房及C区连廊,均位于焦作市人民路北侧,地上5层,主要功能为监舍楼、劳动改造用房。

监狱工程施工组织设计

监狱工程施工组织设计

最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】溧阳监狱本部监区改扩建B1、2、3监舍楼工程施工组织设计投标单位:上海皓科建设发展有限公司编制:王锁忠审核:王锁方编制日期: 2014.9.27目录第一章编制说明及编制依据第二节编制依据第二章工程概况第三章施工组织与部署第四章主要施工机械设备管理及施工准备第五章施工方案与主要施工工艺第六章质量管理体系与技术措施第七章工期进度计划与措施第八章安全管理体系与措施第九章文明施工管理体系与措施第十章环境保护管理体系与措施第十一章季节性施工保证措施第一章编制说明及编制依据第一节编制说明1、本施工组织设计严格按照工程设计图纸及招标书对施工组织设计的要求进行编制。

在人员、机械、材料调配、质量要求、进度安排等方面统一部署。

2、根据本工程设计特点、功能要求,本着“百年大计,质量第一”的质量意识和对业主高度负责的原则,以业主的要求为准绳,对工程质量终身负责,以“科学、经济、优质、高效”为本施工组织设计编制的指导思想。

3、公司上下对本工程非常重视,收到招标文件后,立即召集参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。

第二节编制依据1、建设项目的招标文件、工程量清单以及施工图纸。

2、 ISO2008 质量体系对施工企业的具体要求。

3、我公司的人力资源、技术水平、机械设备装备情况及质量、安全管理体系与管理制度。

4、国家和行业现行的施工及验收规范,以及地方相关规范、规程。

2、本工程结构形式为框架结构,砌体工程质量十分重要,因此在结构施工过程中砌体必须进行单项作业设计,以保证工程质量目标的顺利实现。

3、本工程屋面、卫生间的防渗漏是保证本工程质量的又一关键所在,我们将采取有效的防水技术措施来预防这类质量问题的发生。

监狱3标段施工组织设计

监狱3标段施工组织设计

目录第一章施工方案与技术措施 (02)第二章质量管理体系与措施施 (43)第三章安全管理体系与措施 (58)第四章环境保护管理体系与措施 (70)第五章工程进度计划与保证措施 (75)第六章主要施工机具及劳动力配置计划 (79)第七章新工艺、新技术、新材料的使用及效果 (82)第八章附表 (84)附表一 (84)附表二 (85)附表三 (86)附表四 (87)附表五 (90)附表六 (93)第一章施工方案与技术措施1.1编制依据1.1.1招标文件1.1.2主要规范、规程本项目工程按国家现行质量评定标准和施工质量验收规范、规程执行,包括但不限于:1.1.3主要图集1.1.4其他依据中华人民共和国颁布的现行有效的建筑结构和建筑施工的各类规程、规范及验评标准。

宁夏回族自治区人民政府及银川市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定。

ISO9000质量管理体系、ISO14000环境管理体系、OHSMS18000职业安全卫生管理体系标准,我公司质量、环境、职业健康安全管理体系整合的一体化管理体系程序文件、一体化管理手册及其支持性文件。

我公司有关总承包管理、质量管理、安全管理、文明施工管理规定。

1.2工程概况1.2.1工程简介1.2.2设计概况1.2.2.1建筑设计概况本工程为银川监狱改扩建三期工程(宁夏服刑人员入监教育中心)建设项目。

工程建设地点为宁夏银川市永宁县胜利乡,南邻宁夏防沙治沙职业技术学院、西靠戒毒所、北邻银川公安局三所,东接规划路。

总建筑面积为18757.46平方米,共划分为五个标段,本设计主要针对第三标段进行施工组织安排与规划。

三标段主要分为以下单位工程:监狱大门与监狱围墙相连,作为进出监狱的唯一出口,里面布设监控、门禁等系统,地上二层,框架结构,独立柱基础,建筑面积1135.26平方米;岗楼(5座),分别布置在监墙4个拐角4个和监狱西侧围墙中间一个,筏型基础、框架结构,建筑面积共124.9平方米;监墙,总长765米,条形基础,砖混结构,监墙砌体总高6.1米,候见中心,地上一层,建筑面积268.55平方米;家属会见通道,建筑面积610平方米。

监狱工程施工组织设计下载

监狱工程施工组织设计下载

监狱工程施工组织设计一、编制依据1. 现行国家标准和规范:如《建筑设计规范》、《建筑施工安全规范》等。

2. 施工图纸和工程量清单:详细阐述监狱工程的结构形式、建筑规模、功能需求等。

3. 施工组织和施工技术方案:明确施工顺序、施工方法、质量控制措施等。

4. 施工现场条件:考虑施工现场的地形、地质、交通、水电供应等因素。

5. 施工单位的技术实力和人力资源:确保施工队伍具备相应的技术水平和经验。

二、施工组织设计1. 施工总体布局:根据监狱工程的规模和结构特点,合理划分施工区域,确保施工顺利进行。

2. 施工顺序:按照工程建设的先后顺序,合理安排施工流程,确保各分部分项工程协调推进。

3. 施工方法:针对不同分部分项工程的特点,制定合理的施工方法,确保工程质量。

4. 质量控制措施:建立健全质量管理体系,严格执行质量标准和验收规范,确保工程质量。

5. 安全生产管理:制定安全生产责任制,加强安全培训和现场安全管理,确保施工安全。

6. 环境保护和文明施工:采取有效措施,减少施工过程中的噪音、粉尘、废水等污染,营造良好的施工环境。

7. 工程进度计划和工期控制:编制详细的工程进度计划,合理安排人力、物力、财力资源,确保工程按期完成。

8. 工程造价控制:通过合理的施工组织和成本控制措施,降低工程成本,提高投资效益。

三、施工技术方案1. 基础工程:采用桩基处理、地基处理等方法,确保基础工程的稳定性和安全性。

2. 主体结构工程:采用合理的模板支撑体系、钢筋绑扎工艺、混凝土浇筑方法等,确保主体结构的质量和安全。

3. 建筑装饰工程:采用先进的装饰材料和施工工艺,确保建筑装饰工程的审美和使用功能。

4. 给排水及消防工程:合理布置给排水管道、消防设施,确保水系统和消防系统的正常运行。

5. 电气工程:按照设计要求,合理布设电气线路,确保电气设备的正常运行和使用安全。

6. 智能化系统:采用先进的智能化设备和技术,确保监狱智能化系统的稳定性和可靠性。

监狱改造工程施工方案设计

监狱改造工程施工方案设计

监狱改造工程施工方案设计一、工程概述本次监狱改造工程旨在提升监狱的安全性、功能性和人性化程度,为服刑人员提供更好的改造环境,同时保障监狱管理的高效与稳定。

工程范围涵盖监狱的建筑结构加固、设施设备更新、安防系统升级以及环境改善等方面。

二、施工目标1、提高监狱的安全性,包括建筑结构的稳固性、安防设施的可靠性。

2、优化监狱的功能布局,满足服刑人员的教育、劳动、生活等需求。

3、改善监狱的环境质量,营造积极向上的改造氛围。

三、施工原则1、安全第一:施工过程中必须确保监狱的安全管理不受影响,防止服刑人员逃脱、闹事等安全事故的发生。

2、质量为本:严格按照相关标准和规范进行施工,保证工程质量达到预期要求。

3、进度合理:制定科学合理的施工进度计划,确保工程按时完成,尽量减少对监狱正常运行的干扰。

四、施工准备1、技术准备详细勘察施工现场,了解监狱的现有结构和设施情况。

组织设计单位、施工单位、监理单位等进行图纸会审,解决设计中存在的问题。

编制施工组织设计、施工方案和技术交底等文件,指导施工人员进行施工。

2、材料准备根据施工图纸和进度计划,提前采购所需的建筑材料、构配件和设备。

对进场材料进行严格的检验和验收,确保材料质量符合要求。

3、人员准备组建专业的施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。

对施工人员进行技术培训和安全教育,提高其业务水平和安全意识。

4、现场准备搭建施工临时设施,如办公区、生活区、仓库等。

做好施工现场的“三通一平”工作,即通水、通电、通路和平整场地。

五、施工流程1、建筑结构加固对监狱的老旧建筑进行结构检测,确定需要加固的部位和方法。

采用碳纤维加固、粘钢加固等技术对结构进行加固处理,提高建筑的抗震性能和承载能力。

2、设施设备更新更换监狱内老化的水电设施、通风设备、消防设备等,确保设施的正常运行。

安装新的监控设备、门禁系统等安防设施,提升监狱的安全防范能力。

3、功能布局优化根据监狱管理的需求,对监舍、教室、劳动车间等区域进行重新规划和布局。

监狱施工组织设计

监狱施工组织设计

A3.1施工组织设计/方案报审表施工组织设计、施工方案审批表TJ1.4注:附施工组织设计、施工方案。

溧阳监狱本部监区改扩建A4习艺楼施工组织设计______________________________________________________________________________________________________________编制人:审核人:批准人:江苏天目建设集团有限公司目录目录 (1)第一章、总体概述 (3)一、施工组织总体设想 (3)二、总平面布置 (4)三、临时道路布置 (4)四、临时设施布置 (4)第二章、主要施工方案、技术先进性、机械设备适用性 (5)一、主要施工方案 (5)二、技术先进性 (18)三、机械设备适用性 (23)第三章、主要施工措施 (26)一、施工质量保证措施 (26)二、安全生产保证措施 (31)三、文明施工保证措施 (33)四、节约措施 (35)五、环境保护措施 (35)第四章、合理加快进度,缩短工期的措施 (37)一、施工总进度计划 (37)二、合理加快进度,缩短工期的措施 (38)第五章、项目负责人(注册建造师)班子的人员配备、素质及劳动力配备、管理网络 (41)一、项目负责人(注册建造师)班子的人员配备、素质 (41)二、劳动力配备、管理网络 (46)第六章、关键施工技术、工艺及工程项目实施的重点、难点和解决方案或建议 (47)一、关键施工技术、工艺的重点、难点和解决方案 (47)二、项目实施的重点、难点和解决方案 (53)三、合理化建议 (54)附图1 施工总平面布置图 (55)附图2 施工总进度计划表 (56)第一章、总体概述一、施工组织总体设想2、总体目标(1)、质量目标:我公司承诺:本建设项目工程质量以国家及省、市有关质量标准要求作为工程质量验收依据,必须达到一次性验收合格。

(2)、工期目标:按招标文件、工程实际情况,考虑到建设单位的相关要求,并结合我公司人力、物力、财力各方面情况,我公司承诺:确保本工程在合同工期内完成(包括整个工程的施工、测试、验收等全部工作),力争提前完工,正式开工日期以本项目总监理工程师签发的开工令时间为准。

高淳监狱施工组织设计DOC

高淳监狱施工组织设计DOC

目录第一章总体概述:施工总体设想、方案针对性及施工段划分 (2)第二章施工现场平面布置和临时设施、临时道路布置 (7)第三章施工进度计划和各阶段进度的保证措施 (10)第四章各分部分项施工方案及质量保证措施 (17)第五章安全文明施工及环境保护措施 (35)第六章项目管理班子配备、素质及管理经验 (41)第七章劳动力安排、机械设备和材料投入计划措施 (44)第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (46)第九章冬雨季施工、已有设施、管线的加固、保护等施工措施 (49)第十章新技术、新产品、新工艺、新材料应用 (52)第一章总体概述:施工总体设想、方案针对性及施工段划分第一节施工总体设想一、精诚施建江苏省高淳监区改扩建项目我公司完全接受高淳监区改扩建项目六标段施工招标文件提出的工程施工质量、施工进度、安全文明施工、达到规定的环保要求等各项控制和协调管理要求,积极落实各项施工方案的技术措施,与业主、监理、设计单位共同建设好本工程项目。

我公司一旦有幸中标,将全力以赴,尽快做好施工前期准备和施工现场生产设施的总体规划和布置工作。

发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在业主、监理管理下的项目施工管理制度,并通过对劳动力、机械设备、材料、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。

二、确保实现施工管理六大目标1、质量目标确保符合国家质量验收标准。

(1)严格执行ISO-9002质量管理和质量管理体系,建立以项目经理为首的管理网络。

(2)严格执行本公司的质量方针。

(3)严格执行“一案三工序管理措施”,即“质量设计方案、监督上工序,保证本工序,服务下工序”。

(4)精心组织QC质量管理活动,设置质量控制点,确保关键分部分项工程的质量达优,减少和杜绝质量通病的发生。

(5)强化质量预控,质量监测与质量验收体系,全面实行标准化管理,运用先进的技术、科学的管理,严谨的作风,周密的组织,精心施工,以优质的产品回报业主。

监狱围墙施工方案(3篇)

监狱围墙施工方案(3篇)

第1篇一、项目概述本项目为某监狱围墙施工项目,旨在提高监狱的安全防护水平,确保监狱内外的安全。

项目位于我国某地区,占地面积约10000平方米,围墙总长度约3000米。

围墙高度为2.5米,采用新型钢质围墙,具有良好的耐腐蚀、耐高温、耐低温等特点。

本方案将详细阐述围墙施工的各个方面。

二、施工准备1. 施工组织(1)项目经理:负责整个项目的组织、协调、监督和管理工作。

(2)技术负责人:负责施工过程中的技术指导、质量控制和技术创新。

(3)施工员:负责施工过程中的现场管理、进度控制和质量控制。

(4)施工班组:负责具体的施工操作。

2. 施工人员(1)施工人员需具备相应的施工技能和经验。

(2)施工人员需经过岗前培训,熟悉施工图纸、施工工艺和质量标准。

3. 施工材料(1)钢材:选用符合国家标准的Q235钢,保证材料质量。

(2)混凝土:选用符合国家标准的C20混凝土,确保混凝土强度。

(3)水泥:选用符合国家标准的硅酸盐水泥,保证混凝土质量。

(4)钢筋:选用符合国家标准的HPB300钢筋,确保钢筋质量。

(5)其他材料:如沙子、石子、涂料等,均需符合国家相关标准。

4. 施工设备(1)施工机械:如挖掘机、混凝土搅拌车、钢筋切割机、焊接机等。

(2)测量仪器:如全站仪、水准仪、经纬仪等。

(3)安全防护设施:如安全帽、安全带、防护眼镜等。

三、施工工艺1. 施工流程(1)施工准备:场地平整、材料准备、设备调试、人员培训等。

(2)基础施工:基坑开挖、基础垫层、钢筋绑扎、混凝土浇筑等。

(3)主体施工:围墙板安装、围墙立柱安装、焊接、防腐处理等。

(4)验收与交付:施工质量验收、清理现场、交付使用。

2. 施工工艺(1)基础施工1)基坑开挖:根据设计要求,进行基坑开挖,确保基坑尺寸符合要求。

2)基础垫层:在基坑底部铺设一层厚度为100mm的C15混凝土垫层。

3)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范。

4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度和密实度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制总说明我公司在认真研阅云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程招标文件、施工图纸和对工程施工现场了解的基础上,对施工组织设计的编制原则、内容、措施进行了充分的研究讨论,特编制本施工组织设计,并分章节进行论述。

第一节、编制目的编制本施工组织设计的目的:为云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程施工组织提供完整的纲领性文件,用以指导施工,确保以优质、高速、安全、文明及合理的价格完成该工程的建设任务。

第二节、编制依据一、依据云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程招标文件二、依据云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程施工图纸及施工现场具体情况。

三、依据国家现行的技术标准,新工艺及施工验收规范,工程质量评定标准及操作规程。

四、依据建设部颁发的《建设工程施工现场管理规定》、《建筑安全生产监督管理规定》、云南省对建筑施工现场有关规定。

五、依据我公司以往同类建筑工程施工经验。

第二章指导思想及实施目标第一节、指导思想以“安全第一、质量为本”为宗旨,以“规范管理、精心施工、持续改进、客户满意”为质量方针,建立工程质量保证体系。

选配经验丰富、高素质的项目管理班子,按项目法组织施工管理,发挥项目部管理及技术优势,积级推广应用“四新”技术成果,精心组织,科学管理,以“优质、高速”完成该项工程施工任务。

第二节、施工目标施工中将充分发挥我们的优势,全面施行项目法施工,强化各项目标管理工作,积极推广应用科技成果,采用先进施工工艺,科学组织土建、安装的交叉作业,以先进的技术和规范化管理,严格履行施工合同,确保实行以下目标:1.质量目标:严格按国家施工验收规范及图纸设计要求施工。

确保工程质量达到合格,杜绝质量事故发生,其中各分项工程如基础工程、主体工程、装饰工程、电气工程、屋面工程、污水排放工程达到合格标准。

2.工期目标:拟定于2012年10月22日开工,2013年1月22日完工。

3.安全施工目标:制定和完善安全管理责任制,提高施工人员的安全意识,采取有效的安全防范措施,杜绝死亡和重伤事故。

4.文明施工目标:坚决贯彻政府令,按我公司的文明施工组织管理,确保达到瓦房店地区安全文明优良样板施工现场。

5.环保卫生目标:不污染周围环境道路,不排放未经处理的污水、不乱堆放生活和建筑垃圾。

第三章工程概况备注项目云南省楚雄监狱改扩建项目—走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程建筑面积工程地点云南省楚雄市苍岭镇工程内容走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程第四章施工布置第一节、项目管理组织机构我公司对云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程施工现场管理人员进行精心的组织,选派了一批经验丰富、有技术,从事过大、中型工程施工的各级施工管理人员,成立项目经理部,代表公司全面履行合同,对工程项目的工期、质量、安全、成本、人力等综合效益进行有计划的组织、指挥、管理和控制。

组织机构职务姓名职称项目经理赵启伦工程师技术负责人殷忠良高级工程师安全负责人黄勇合同商务负责人石现凤助理会计师安全员张忠春工程师施工员张汉林工程师质检员钟世洪测量员蒲明材料员陈玲统计员唐英第二节、各级人员职责1、项目经理主要职责(1)代表企业法人对工程项目实施全面管理,贯彻实施公司的质量方针。

(2)科学地管理人、财、物等生产要素,确保项目承包合同中规定的各项指标合面落实。

(3)具体组织施工生产,解决施工中的实际问题。

(4)对施工过程质量负责,领导安全文明施工。

(5)按照《项目法施工思想政治工作条例》,做好职工的政治思想工作,全面负责关心职工的日常生活。

(6)合理安排工期,指导生产,有效降低工程造价。

(7)组织审核施工组织设计和安全施工组织设计。

2、项目技术负责人的主要职责(1)主持编制《云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程质量保证计划》,建立项目质量保证体系。

(2)组织图纸会审、施工组织设计交底、技术交底、质量保证计划的交底工作。

(3)主持编制关键工序的作业指导书。

(4)及时处理施工中出现的技术问题。

3、质检员职责(1)熟悉图纸,参加图纸会审,以施工图和规范为依据,负责对轴线、标高及各种几何尺寸的核查。

(2)参加技术员的技术交底工作,对施工全过程进行跟踪检查,检查督促班组按技术交底及规范施工。

(3)对进入现场的原材料及半成品材料的质量进行检查验收。

(4)协助技术员做好班组的三检工作,参加隐蔽验收工作。

主持技术复核工作,认真填写技术复核资料。

(5)做好工程验收质量评定工作,负责签发班组任务的工程质量评定表,并做好各分项工程质量评定资料。

第三节、施工工艺流程1.施工程序根据本工程的特点,为优质高速地完成本工程的施工任务,我们将充分利用有效的时间和空间,以基础主体施工为关键工序,其它分部分项工程紧随其后,科学组织安排交叉作业,保证施工任务的顺利完成。

2.走道式外墙外污水、雨水、给水工艺流程(1)给水:管沟开挖→沟底夯实→安装准备→清扫管膛管材、管件、就位→塑料管PE管管道连接→水压试验→阀门、消火栓安装→土方回填→给水构筑物砌筑→管沟夯填→管道消毒冲洗。

(2)排水管路施工流程:管沟开挖→沟底夯实→垫层→下管调直→管道连接→排水构筑物砌筑→闭水试验→管沟夯填。

3.照明工程工艺流程(1)土建:电缆沟土方开挖→管线预埋→管线整理→细沙回填→混泥土基础垫层C20→线路试验→夯填。

(2)安装:钢管敷设→高杆路灯安装→通电试验→安全保障措施4.走道式围墙外道路施工工艺流程土石方施工→→路面灰土垫层施工→5.内外装修施工工艺流程本工程装修工序较多,时间紧、工期短的特点,为更好控制工期,确保工程竣工时间,重点制定室内外装修工艺流程。

室内装修在主体完,中间验收合格后进行从下而上组织施工作业,门窗框安装,墙面抹灰自底屋至顶层逐层进行;室外装修在施工完之后,从上而下进行抹灰,室内外交叉流水作业;水电暖卫设施工程,随主体工程的进展进行预留预埋,工程进入装修阶段,水电暖卫全面展开进行布线,穿管及设备安装。

第四节、施工资源计划本工程施工资源计划是根据本工程分部、分项工程量和现场施工实际情况以及工期、技术设备、劳动力状况等综合考虑统筹编制的,在施工期间按施工进度计划,进行资源动态管理,以保障现场的合理供应。

1.劳动力需用计划为保证本工程施工质量,工程要求,除管理人员要求业务技术素质高、工作责任心强外,根据劳动力需用计划适时组织各类专业作业队伍进场,对作业人员要求技术熟悉,服从现场统一管理,对特殊工种提前做好培训工作,必须做到持证上岗。

为了保证工期,我公司将在施工高峰期合理安排劳动力。

2.施工机械设备的选择和需用计划由于工程工期紧,机械设备的配制应满足施工需要。

根据工程的实际情况,保证顺利解决主体阶段水平、垂直运输任务。

3.物资材料的组织供应计划根据施工图预算和单位工程汇总表,提前提出需用计划,技术组根据工程实际进度情况需要,按月提出工程材料,周转材料及零星材料需用计划,送项目物资部门做好现场的验收工作,物资采购必须提前进场;该工程所有的各种材料必须有出厂合格证,材质证明书。

进场的各种材料应作二次复检工作,各种材料的材质证明及化验报告经有关部门审查合格后,才能使用有各个分项工程上。

第五章施工准备第一节、施工现场准备1.拟建工程施工场地的“三通一平”已基本完成,场内外道路良好,我方进场后按现场的实际情况及建设单位所提供的条件,尽快搞好场地平整,在建设单位的协助下接通现场的临时施工用电、用水等,以解决生产、生活所需。

2.与建设单位办理坐标控制点,高程控制点的现场复核及移交后,我方引测并建立可靠的观测点。

3.开工前需进场的施工机械应尽快进场。

4.现场临建设施及时向当地有关部办理审批手续,待批复后迅速修建,确保施工人员按时进场。

现场临建布置,严格按照施工点平面布置图的规划进行。

第二节、技术准备1.项目技术负责人组织全体技术人员研阅施工图纸,并搞好图纸会审纪要,理解设计意图和要求,研究出施工方案,施工进度计划等,由项目部技术人员与各级班组工人搞好技术交底,以便正确施工,了解设计意图。

2.技术组针对关键工序,特殊过程的施工编制施工作业指导书。

3.质量、安全组完成对进场人员的安全技术教育,质量方针与质量意识的宣传工作。

第三节、劳动力、材料、机械设备的准备1.云南省楚雄监狱改扩建项目--走道式围墙外道路、场地硬化、停车场、室外照明、雨水、污水排放工程所需的劳务工人从人员数量,质量上都有可靠的保证,劳务工人的组织调配由项目部负责。

2.本工程材料的准备由项目部专人负责,前期做好下列工作:(1)按程序选择本工程合格的材料供应商。

(2)进场时,根据项目部周转材料情况,组织充足的模板进场。

(3)技术组提出钢材规格、型号,并分批量购货进入,责成钢筋班组按施工图要求和规范要求搞好钢筋下料表,经项目技术员审核后按钢筋下料表进行下料制作。

所有材料,按施工进度计划安排,提前一周组织进场,保证施工正常进行。

3.本工程所需的机械设备由项目部负责组织提供,所有设备进场前必须检查,确保机械正常。

主要设备一次到位,设备就位后进现场,机务人员调试、保养,以便随时投入使用。

4.劳动力、材料、机械设备的准备工作由项目经理亲自负责,做到有条不紊,均衡施工。

第六章施工平面布置与管理第一节、施工总平面布置根据本工程的特点:工程量大,工期短,并结合施工现场实际情况,本着对施工现场合理利用,并有利于施工中的节约,以施工组织的科学理论为指导,精心设计施工总平面图,以此提出施工现场管理目标,并做为施工现场的管理依据,从而实现创建安全文明施工优良目标。

一、施工机械现场布置本工程施工机械的现场平面布置综合考虑了工程的现场情况,工程量及施工进度的要求,以达到充分满足现场施工的目的。

其具体布置详见施工平面布置图。

二、现场临时设施现场临时设施以有利于施工现场管理,有利于施工中材料的运输,使用,根据施工现场拟建工程的位置及施工现场的具体情况进行合理的现场临时布置,具体详见施工平面布置图;由于监狱管理的特殊性,工人生活区建在院外。

三、施工垃圾的处理现场施工垃圾采用层层清理,集中堆放,专人管理,统一清运的办法。

四、施工用电、水、道路在施工场地设总配电房一间,施工用水、电由建设单位协助接通到现场。

施工道路按甲方指定的路进入现场。

第二节、施工现场总平面管理为确保现场施工的计划顺利进行和文明施工现场的实现,不仅有合理的布置,更应有严密、科学、统一的平面管理,施工总平面的管理由项目经理负责,划分片区包干管理。
