市政工程验收及资料归档范围及组卷顺序
工程资料的组卷与装订顺序

工程资料的组卷与装订顺序及归档一、施工资料组卷及归档:1、组卷原则施工资料应随施工进度及时收集整理;必须采用国标表格并符合《建筑工程施工质量验收标准》。
要认真填写,做到字迹清楚、整洁、项目齐全,内容真实准确,不得涂改、仿造、随意抽撤、损毁与丢失。
2、立卷规格案卷采用统一的装具和规格尺寸,要求采用硬壳卷皮其规格为310mm(高)×220mm(宽);案卷内软卷皮(纸张为不小于80克)规格为297mm(高)×210mm(宽)。
卷皮材料应坚固耐用。
3、装订文字材料必须采用硬壳卷皮;文字材料均采用16开纸了(A4),幅面尺寸为260mm (高)×190mm(宽)。
规格小的产品合格证、检验单可分类表糊在16开纸面上并留出装订边宽25mm。
8开资料按16开纸折叠归档。
装订前应将皱折处修复平整,去掉金属物。
装订线距纸边15-20mm,以三孔棉线装订在卷的左侧(即:三孔的间距为80mm ),结头在卷的背面。
当组卷资料厚度超过25mm时,可另设分册。
4、档案封面具有案卷名称、工程名称、编制单位、编制日期、编制人、档案号等字样。
5、档案编号除封面、目录、移交书不编号外,卷内每页资料的右上角应用编号机按顺序编号,每个案卷都从“1”起。
二、建设工程施工资料装订顺序:1、卷内归档顺序1为保证内业资料的完整、分类有序,卷内内容应按建设机构文件资料形成的时间先后顺序,分专业排序、组卷。
每卷中每项装订顺序按下列顺序组卷:①建筑工程;②建筑给水、排水及采暖工程;③建筑电气工程;④智能建筑工程;⑤通风与空调工程;⑥电梯工程;⑦室外建筑环境与室外安装工程;2、施工阶段归档资料组卷与分类内容第一卷竣工验收、合同管理及进度控制资料竣工验收:(附监理公司竣工报验单)①竣工验收证书②竣工报告③工程移交证书④工程交接证明合同管理资料:①建设单位的投资计划及文件等;a、建设单位的投资计划b、施工合同c、施工单位资质证书(复印件)d、施工单位五大员资质证书(复印件)、e、特殊工种人员上岗证(电工、焊工、起重工、吊车司机)(复印件)②勘察设计文件;③分包单位资格;(附监理公司报审表)④设计交底与图纸会审纪要;⑤施工组织设计(方案);(附监理公司报审表和审批表)⑥工程变更资料;⑦索赔文件资料;⑧工程开工/复工报告;(附监理公司报审表)⑨进场设备计划;(附监理公司报审表)⑩工程进度计划;(附监理公司报审表)第二卷质量控制资料①测量核验资料;(附监理公司报审表)a、工程定位依据b、施工测量方案,专职(责)测量技术人员职称证书和测量仪器设备的检测证明(复印件)c、工程定位抄测记录②工程材料、构配件、设备的质量证明文件;(附监理公司报审表)a、二次检验见证取样单b、二次化验单c、在《试验单粘贴处》表中,承包单位项目技术负责人必须签属使用意见并签章报审表填写内容说明:a、数量清单(名称、产地、厂家、规格、型号、进场数量,出厂日期等)b、质量证明文件:出厂合格证、质量证明书、检测报告,对水泥、钢材等主要建筑材料和有规定要求的材料质量证明文件应当是原件,对允许有抄件的质量证明文件,应当注明原件存放单位(公章)、经手人、进货批量和使用部位,对工程采用的新型材料,应提供技术监督部门的鉴定报告,检测部门的检测报告,对进口材料、构配件、设备,应提供进口商检的证明文件有。
竣工验收资料归档顺序

第一部分工程准备阶段文件一立项文件1 项目建议书、项目建议审批意见或前期工作通知书2 可行性研究报告审批意见及可行性研究报告、附件3 关于立项有关的会议纪要、领导讲话4 专家建议文件5 调查资料及项目评估研究材料6 环境预测、调查报告7 建设项目环境影响报告书(报告表、登记表)二建设用地、征地文件1 建设项目选址意见书及附件(规划设计范围图、拟用地范围图、拆迁范围图)2 县级以上人民政府城乡建设用地批准书及用地申请报告3 建设用地规划许可证及附件(建设项目规划方案及审查通知书、建设工程方案审查通知书)4 用地红线图5 用地协议6 划拨建设用地文件7 征用土地呈报表8 国有土地权出让合同9 国有土地权租赁合同10 国有土地权划拨合同11 国有土地权地籍图或宗地图12 国有土地使用证三建设拆迁文件1 房屋安全鉴定书2 拆迁许可证3 拆迁安置意见、协议、方案等4 拆迁批准文件及申请5 还建协议书1四建设工程规划管理文件1 建设工程规划许可证正、副本2 建筑定位图3 建设工程放线验线通知单4 建设工程外装修通知书5 其他规划文件五勘察、测绘文件1 工程地质勘察报告2 水文地质勘察报告、自然条件调查3 地震安全性评价4 建设用地钉桩通知书、钉桩放线通知书5 地形测量和拨地测量成果报告六设计文件1 初步设计(包括初步设计图纸和说明、工程概算等)2 技术设计(包括技术设计图纸和说明、修正概算等)3 审定设计方案通知书4 施工图设计4.1 施工图说明4.2 建筑施工图4.3 结构施工图4。
4 装修(装饰)工程施工图4。
5 给排水、消防、采暖工程施工图4.6 电气、智能化工程施工图4。
7 通风空调工程施工图4.8 电梯、燃气工程施工图4。
9 其他施工图(含基坑、边坡)4。
10 施工图预算5 施工图设计文件的审查(含审查合格书、审查意见等)七有关部门批准文件1 建设项目列入年度计划的批复文件(含基建计划、前期计划、开工计划、增加基建计划、续建计划)及申请文件22 投资许可证及申请表3 施工图设计文件审查备案单4 建筑工程消防施工许可证及建筑工程消防设计审核意见书5 新(扩)建民用建筑人防手续办结通知单6 新建房屋白蚁预防工程合同书7 文物保护工程批复及申请8 城市建设基础设施配套费批复及申请9 建设工程占道许可证、挖掘许可证、排水许可证10 建设工程质量监督申请登记表11 建设工程质量监督通知书12 建设工程质量监督工作方案13 单位工程施工安全监督责任书14 建设项目工程质量责任书15 建设工程项目档案报送手续16 供电、供气、供水、园林绿化等相关部门批复或合同17 其他批准文件八招投标文件1 勘察招标文件2 勘察投标文件3 勘察中标文件4 设计招标文件(含方案比选)5 设计投标文件6 设计中标文件7 监理招标文件8 监理投标文件9 监理中标文件10 施工招标、投标、评标、中标文件九合同文件1 勘察合同2 设计合同3 监理合同34 施工合同(含桩基处理工程合同等分包合同)5 其他合同十建设、施工、监理机构及负责人1 工程项目管理机构(项目经理部)及负责人名单2 工程项目监理机构(项目监理部)及负责人名单3 工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件一监理管理文件1 建设工程监理备案表2 工程监理规划3 工程监理细则4 旁站监理方案5 会议纪要6 监理日记7 工程监理台帐8 监理月报二监理技术文件1 工程开工/复工报审表、开/复工指令2 工程技术文件报审表3 施工组织设计(方案)报审表4 设计交底及图纸会审纪要5 分包单位资质报审表6 报验申请表7 工程材料/构配件/设备报审表8 工程竣工报验表9 混凝土浇筑申报表(含商品砼)10 施工测量放线报验表11 承包单位通用申报表12 监理工程师通知单13 监理工程师通知回复单414 工程暂停令15 工程款支付证书16 工程款支付申请表17 工程临时延期审批表18 工程临时延期申请表19 工程最终延期审批表20 费用索赔审批表21 费用索赔申请表22 监理工作联系单23 监理工程师检查记录表24 工程监理旁站记录第三部分施工文件建筑安装工程一工程管理文件1 工程概况表2 施工许可证3 工程开工、竣工报告4 工程停工、复工报告5 施工进度计划分析6 项目大事记7 施工日志8 不合格项处置记录9 建设工程质量事故调(勘)查记录10 建设工程质量事故报告书二工程技术文件1 图纸会审、设计交底记录2 设计变更、洽商记录3 技术交底记录4 施工组织设计、施工方案三工程测量记录文件51 工程定位测量记录2 地基验槽记录(含桩基检查)3 楼层放线记录4 沉降观测记录5 单位工程垂直度观测记录四工程施工记录文件1 (地基与基础)隐蔽工程检查记录2 (主体结构)隐蔽工程检查记录表3 (装饰)隐蔽工程检查记录表4 (屋面)隐蔽工程检查记录表5 (给排水、采暖)隐蔽工程检查记录表6 (电气)隐蔽工程检查记录表7 (通风与空调)隐蔽工程检查记录表8 (电梯)隐蔽工程检查记录表9 (建筑智能)隐蔽工程检查记录表10 预检工程检查记录表11 中间检查交接记录表12 地基处理记录13 地基钎探记录(含基底芯样)14 混凝土施工记录15 混凝土养护测温记录16 混凝土、砂浆配合比申请单、通知单17 混凝土开盘鉴定18 预应力筋张拉记录19 有粘结预应力结构灌浆记录20 建筑烟(风)道检查记录21 电梯承重梁、起重吊环埋设隐蔽工程检查记录22 钢丝绳头灌注隐蔽工程检查记录23 自动扶梯、自动人行道安装调试记录五工程试验检验记录文件1 土建工程61。
市政组卷目录

市政基础设施工程竣工文件内容及组卷顺序
一、施工技术文件材料
1、开工报告
2、图纸会审及设计交底会议纪要
3、施工组织设计和施工方案及其审批表
4、技术交底
5、变更设计通知单和工程洽商记录
6、原材料、构配件等质量证明(出厂合格证)及复试报告汇总表
7、施工试验汇总表(含有见证试验汇总表)
8、建筑材料报审表
9、原材料、构配件等质量证明(出厂合格证)及复试报告(含水泥、砂、
石、外加剂、商砼、沥青、钢材、锚具、支座、管材、检查井井盖等)
10、施工试验资料(含土壤及混合料标准击实试验;沟槽回填及道路基
层、沥青砼面层压实试验;道路弯沉测试记录;砼、砂浆配合比及强度报告;砼、砂浆强度汇总表,评定资料;钢筋焊接试验报告、桩基础检测资料等)
11、施工记录(含桩基施工记录;砼浇筑记录;构件、设备安装与调试
记录;管道、箱涵顶进记录;构筑物沉降观测记录等)
12、测量复核及预检记录
13、隐蔽工程检查验收记录(含地基基础、主体结构钢筋、预应力钢筋
及孔道预埋、桥面铺装钢筋等)
14、工程质量检验评定表(含工序质量评定、部位质量评定及单位工程
质量评定表)
15、使用功能试验(含管道闭水试验、水池满水试验、电气设备接地试
验、桥梁荷载试验等)
16、竣工测量资料
17、质量事故报告
二、竣工图
三、竣工验收文件
1、施工总结及竣工说明
2、施工自评报告、设计评估报告、监理评估报告
3、竣工验收报告
4、竣工验收备案表
四、声像资料
注:竣工图章及卷内目录和卷内备考表式样附后。
市政工程资料归档制度

市政工程资料归档制度一、绪论市政工程资料是市政工程项目施工、监理和设计等阶段形成的一系列重要文件和资料。
资料的准确、完整、规范的归档管理,是市政工程项目质量和效益的重要保障。
因此,建立健全市政工程资料归档制度,提高资料管理水平,对于提高市政工程项目管理水平,促进项目顺利实施具有重要意义。
二、归档范围市政工程资料的归档范围应包括但不限于以下内容:1. 工程设计文件:包括项目建议书、可行性研究报告、初步设计、施工图纸、工艺图、计算书、标准、规范等设计文件。
2. 施工合同文件:包括施工合同、委托检测、监理文件、审计文件等合同相关文件。
3. 施工组织设计、方案设计和应急预案等施工管理文件。
4. 项目的招投标文件:包括招标文件、投标文件、中标文件等招投标相关文件。
5. 工程资金测算、预算、核算等工程经济文件。
6. 工程的竣工验收文件:包括验收报告、竣工图、竣工图审查意见等。
7. 工程维护和保养文件:包括维护和保养方案、记录表、保养合同等相关文件。
8. 工程质量检测报告、技术评审报告等质量管理文件。
9. 其他相关文件:包括工程变更、索赔、补偿等相关文件。
三、归档管理流程市政工程资料的归档管理流程应包括以下步骤:1. 资料收集:项目建设单位应按照规定要求,定期收集项目所需的全部资料。
2. 资料整理:将收集到的资料进行分类、整理、编目。
3. 资料归档:按照规定标准,将资料进行归档管理。
4. 资料保管:建立资料保管档案,进行保管,确保资料的安全和完整。
5. 资料利用:在需要的时候,及时提取和利用资料。
6. 资料销毁:根据规定的保管期限,及时销毁过期的资料。
四、归档管理要求1. 归档资料应按照规定统一编号,并建立档案分类标准。
2. 归档管理人员需具备相关的档案管理知识和技能,定期接受档案管理培训。
3. 归档资料应当保证其完整性和真实性,不得删除、篡改、涂改。
4. 归档资料应当按照规定的保管期限进行保管,保证资料的保密性和安全性。
工程档案组卷顺序(参考)

常见工程文件组卷顺序一、前期审批文件、合同书等(永久/长期)立项批文选址规划意见书建设用地规划许可证及其附件征地批文或拆迁安置意见、协议、方案等工程地质勘察报告(可独立组成一卷)消防设计审核意见书人防审批文件环境影响报告表防雷装置设计核准书施工图审查批准书(或备案表)、合格证建设工程规划许可证及其附件建设工程施工许可证建设工程质量监督书(勘察、设计合同施工合同、监理委托合同)工程项目管理机构(项目经理部)及负责人名单工程项目监理机构(项目监理部)及负责人名单工程项目施工管理机构(施工项目经理部)及负责人名单)可以合组一卷(长期)二、分部、子分部质量验收及竣工验收文件(永久) 分部、子分部工程质量验收记录(基础、主体、屋面、装饰、水、电等)单位(子单位)工程质量验收记录(四统表)工程竣工测量记录消防验收意见书环保验收监测表防雷装置安全性能检测报告工程质量监督报告工程监理质量评估报告勘察、设计、施工单位竣工验收总结、报告工程竣工验收报告工程质量保修书工程验收备案表三、设计变更文件及定位测量记录等(永久/长期)图纸会审纪要设计变更汇总表、设计变更通知书工程洽商记录建筑物定位测量验收记录桩基定位测量验收记录工程定位测量检查记录轴线及标高测量放线验收记录隐蔽工程验收记录(土建)四、基础工程文件材料地基处理记录地基验槽记录试桩记录桩基工程隐蔽验收记录桩基施工记录桩基检测报告桩基竣工平面图管桩、焊条、焊剂合格证(若基础、主体为同一施工单位,本内容可列入“七”之中)五、使用功能检查、测试记录(长期)屋面淋水试验记录地下室防水效果检查记录地面蓄水试验记录垂直度、标高、全高测量记录烟道、抽气(风)道检查记录沉降观测记录室内环境检测报告六、施工试验记录(长期)土壤质量密度试验报告、土壤击实试验记录砂浆抗压强度试验报告及检验评定表混凝土抗压强度试验报告及检验评定表混凝土抗渗试验报告商品砼出厂合格证、复试报告焊接及机械连接试验报告见证取样、送检记录建筑地面、屋面坡度检查记录七、原材料合格证、试验报告、汇总表、报审表等(长期)钢材用料汇总表、进场报审表、出厂合格证及进场检(试)验报告水泥用料汇总表、进场报审表、出厂合格证及进场检(试)验报告砖、砌块用料汇总表、进场报审表、出厂合格证及进场检(试)验报告砂、石用料汇总表、进场报审表、出厂合格证及进场检(试)验报告外加剂用料汇总表、进场报审表、出厂合格证及进场检(试)验报告掺合料用料汇总表、进场报审表、出厂合格证及进场检(试)验报告防水材料用料汇总表、进场报审表、出厂合格证及进场检(试)验报告隔热保温材料用料汇总、进场报审、出厂合格证及进场检(试)验报告门窗材料用料汇总表、进场报审表、出厂合格证及进场检(试)验报告涂料用料汇总表、进场报审表、出厂合格证及进场检(试)验报告注:以钢材为例文件组织如下:1、钢材用料汇总表2、①工程材料/构配件/设备报审表(编号001)②工程材料/构配件/设备报审表(编号002),按进场报验时间的先后顺序排列。

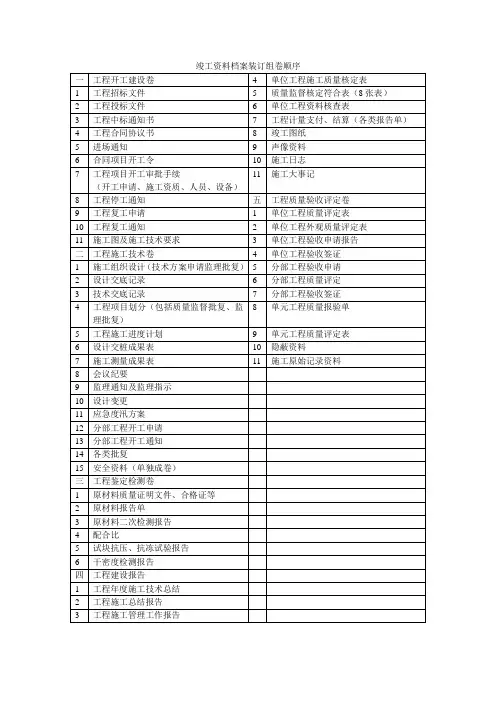

工程竣工验收资料档案装订组卷顺序

竣工资料档案装订组卷顺序一工程开工建设卷 4 单位工程施工质量核定表1 工程招标文件 5 质量监督核定符合表(8张表)2 工程投标文件 6 单位工程资料核查表3 工程中标通知书7 工程计量支付、结算(各类报告单)4 工程合同协议书8 竣工图纸5 进场通知9 声像资料6 合同项目开工令10 施工日志11 施工大事记7 工程项目开工审批手续(开工申请、施工资质、人员、设备)8 工程停工通知五工程质量验收评定卷9 工程复工申请 1 单位工程质量评定表10 工程复工通知 2 单位工程外观质量评定表11 施工图及施工技术要求 3 单位工程验收申请报告二工程施工技术卷 4 单位工程验收签证1 施工组织设计(技术方案申请监理批复)5 分部工程验收申请2 设计交底记录 6 分部工程质量评定3 技术交底记录7 分部工程验收签证8 单元工程质量报验单4 工程项目划分(包括质量监督批复、监理批复)5 工程施工进度计划9 单元工程质量评定表6 设计交桩成果表10 隐蔽资料7 施工测量成果表11 施工原始记录资料8 会议纪要9 监理通知及监理指示10 设计变更11 应急度汛方案12 分部工程开工申请13 分部工程开工通知14 各类批复15 安全资料(单独成卷)三工程鉴定检测卷1 原材料质量证明文件、合格证等2 原材料报告单3 原材料二次检测报告4 配合比5 试块抗压、抗冻试验报告6 干密度检测报告四工程建设报告1 工程年度施工技术总结2 工程施工总结报告3 工程施工管理工作报告。
监理文件归档内容及组卷顺序

8
第8卷
见证取样和平行检验文件资料
9
第9卷
工程质量检查报验资料及工程延期文件资料
如无该部分资料,该卷可无,下列卷依次上排。
10
第10卷
工程变更、费用索赔及工期延期文件资料
11
第11卷
工程计量、工程款支付文件资料
监理文件归档内容及组卷顺序()
序号
卷号
案卷名称
备注
1
第1卷
监理规划、监理实施细则
①可设册;②每册不同专业用彩纸隔开,彩纸不编页号。
2
第2卷
设计交底和图纸会审会议纪要
3
第3卷
施工组织设计或(专项)施工方案报审表、施工进度计划报报审文件资料
①可设册;②每册不同类型内容用彩纸隔开,彩纸不编页号。
B2-4
工程款支付证书
B2-5
费用索赔申请表
B2-6
工地监理协调会议纪要
B2-7
旁站监理方案
B2-8
旁站监理记录表
B2-9
工程材料/构配件/设备监理台账
B2-10
见证取样计划
B2-11
监理巡检抽检记录
B2-12
不合格项处置记录
B2-13
监理日志
B2-14
监理月报
B2-15
监理规划
B2-16
监理实施细则
14
第14卷
监理月报、监理日志、旁站记录
可设册,按时间排序。
15
第15卷
工程质量或安全事故处理文件资料
16
第16卷
工程质量评估报告及竣工验收监理文件资料
珠海市市政工程档案验收归档指南

珠海市市政工程档案验收归档指南珠海市市政工程档案验收归档指南(2017)为加强我市市政工程文件验收归档工作,统一我市市政工程档案的验收及归档标准,根据《建设工程文件归档规范》(GB/T 50328-2014)与《广东省市政基础设施工程施工质量技术资料统一用表》等有关规定,结合我市实际,在原《珠海市市政工程档案验收归档指南》(2015)基础上,修订本指南。
一、基本职责(一)建设单位的职责1.工程文件的形成与积存应纳入工程建设管理的各个环节与有关人员的职责范围。
2.在工程招标及与勘察、设计、施工、监理等单位签订协议、合同时,应对工程文件(含声像文件与电子文件)的套数(至少二套原件)、费用、质量、移交时间与要求设计单位提供电子版竣工图等提出明确的要求。
3.建立健全图纸更换、补充制度。
更换、补充图纸,务必履行审批手续。
建设单位应当负责组织编制竣工图,也可委托其它单位进行。
4.对地下管线工程,应当委托具备资质的测绘单位在开工前进行放线、在放线后进行验线、在覆土前进行竣工测量。
其测量费用,应当纳入地下管线工程造价。
5.负责组织、监督与检查勘察、设计、施工、监理等单位的工程文件的形成、积存与立卷归档工作,也可委托监理单位监督、检查工程文件的形成、积存与立卷归档工作。
6.收集与整理工程准备阶段、竣工验收阶段形成的文件,并应进行立卷归档。
7.收集与汇总勘察、设计、施工、监理等单位立卷归档的工程档案,对工程档案的真实性、完整性、准确性负责,向城建档案馆出具电子文件质量保证书。
8.列入城建档案馆档案接收范围的工程,建设单位在组织工程竣工验收前,应提请城建档案管理机构对工程档案进行预验收。
预验收合格后,由城建档案管理机构出具工程档案认可文件。
未取得工程档案验收认可文件,不得组织工程竣工验收。
9.建设单位申请工程档案预验收前,务必先参照有关要求对全套工程资料进行自检,自检合格后再提请城建档案馆对工程档案进行预验收,申请工程档案预验收的同时,要提交建设单位对全套预验收资料的审查意见(见《建设工程档案预验收申请表》)。
市政工程资料归档范围及组卷顺序

市政工程资料归档范围及组卷顺序一、工程准备阶段文件(一)立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单二、监理部分(一)监理规划1、监理规划2、监理实施细则(二)监理月报中的有关质量问题(三)监理会议纪要中的有关质量问题(四)进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)安全控制1、安全检查记录2、安全事故报告及处理意见(七)工程竣工决算审核意见书(八)合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)监理工作总结1、工程竣工总结2、质量评价意见报告三、施工文件(一)施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)设计变更、洽商记录1、设计变更通知单2、洽商记录(三)原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴ 路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵ 石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶ 道路基层混合料强度试验记录⑷ 道路面层压实度试验记录3、混凝土试块强度试验记录⑴ 混凝土试块强度试验报告⑵ 混凝土试块抗渗、抗冻试验报告⑶ 混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴ 砂浆试块强度试验报告⑵ 砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)施工记录1、地基与基槽验收记录⑴ 地基钎探记录及钎探位置图⑵ 地基与基槽验收记录⑶ 地基处理记录及示意图2、桩基施工记录⑴ 桩基位置平面示意图⑵ 打桩记录⑶ 钻孔桩钻进记录及成孔质量检查记录⑷ 钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴ 预应力张拉记录表⑵ 预应力张拉孔道压浆记录⑶ 孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)隐蔽工程检查(验收)记录(七)分部工程质量评定记录(八)功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录四、竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程五、竣工验收文件(一)工程竣工总结1、工程概况表2、工程竣工总结(二)竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)声像、电子档案1、声像档案⑴ 工程照片⑵ 录音、录像材料2、电子档案⑴ 光盘⑵ 磁盘六、组卷形式(一)竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。
[整理版]建设工程档案归档范围及组卷顺序
![[整理版]建设工程档案归档范围及组卷顺序](https://img.taocdn.com/s3/m/8f9e94c532d4b14e852458fb770bf78a65293a7c.png)
建设工程档案归档范围及组卷顺序第一卷1、备案书2、竣工验收报告3、竣工验收证明4、质量监督报告5、计委批文、投资许可证、开工证、请示报告6、选址意见书、拆迁相关文件7、土地批文(或土地使用证或土地出让协议、合同)8、方案论证、重要会议纪要9、规划用地许可证(含附件)10、工程建设规划许可证11、红线图12、施工许可证13、地勘资料14、施工图审查文件15、施工图设计审批文件16、消防审核意见书、验收意见书17、招投标通知或议标文件18、设计、地勘、施工、监理合同19、与工作质量相关的各种会议记录20、资料员上岗证、档案初审意见表、审核意见书21、质量监督手续、报建表、传递表、安全评价意见书22、立面方案审批图、四方责任主体质量验收报告(设计、地勘、施工、建设单位)单位工程质量竣工验收记录、竣工验收告知单23、监理规划、监理报告、质量评价意见书(及联系单、会议记录、现场指令、月报、数据汇编、总结等)24、保修书(使用说明书)、声像档案、决算相关资料第二卷25、放线证、开工报告、放线记录26、图纸会审、技术交底27、地基验槽记录、回填土夯实记录、桩基(打桩记录、检测报告、竣工平面图)28、设计变更技术核定单29、进场材料(合格证、检测报告、包括汇总表、评定表)(1)钢材(试拉、质量证明书、抄件)(2)焊接试验、焊条合格证、焊工上岗证(3)水泥(试验报告、合格证)(4)砖(试验报告、合格证)(5)防水材料(检测报告)合格证(6)构件(现场试验、合格证)(7)砂、石检测(8)土壤检测(9)砼试块(10)砂浆试块(11)外墙漆质量认证书、合格证(原件)30、隐蔽工程检验记录31、防水(卫生间、屋面)试验记录、钢结构工程32、抄测记录33、结构吊装记录34、沉降观测记录(全高和垂直测量记录)35、基础、主体的结构验收记录、验收报告36、幕墙验收资料(设计、隐蔽、检测报告、胶的说明书和合格证等)37、分部(子分部)、分项工程的质量验收记录、装饰材料合格证38、水的各种试验记录,给排水设备、产品合格证、质量证明书39、电的各种试验记录、电气产品合格证40、防雷检测报告41、电梯工程资料42、功能性试验记录(静电、空调、通风、通讯、光纤等)43、消防工程验收资料、消防产品合格证44、室外工程(管线、绿化、道路等)。
建设工程监理文件资料组卷归档

建设工程监理文件资料组卷归档工程监理文件资料归档内容、组卷方式及工程监理档案验收、移交和管理工作,应根据《建设工程监理规范》GB/T50319-2013、《建设工程文件归档规范》GB/T50328-2014以及工程所在地有关部门规定执行。
1.建设工程监理文件资料编制及归档要求(1)归档的文件资料一般应为原件。
(2)文件资料内容及其深度须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准的要求。
(3)文件资料内容必须真实、准确,与工程实际相符。
(4)文件资料应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水,不得使用易褪色的书写材料,如:红色墨水、纯蓝墨水、圆珠笔、复写纸、笔等。
(5)文件资料应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。
(6)文件资料中文字材料幅面尺寸规格宜为A4幅面,纸张应采用能够长时间保存的韧力大、耐久性强的纸张。
(7)文件资料的缩微制品,必须按国家缩微标准进行制作,主要技术指标(解像力、密度、海波残留量等)要符合国家标准,保证质量,以适应长期安全保管。
(8)文件资料中的照片及声像档案,要求图像清晰、声音清楚,文字说明或内容准确。
(9)文件资料应采用打印形式并使用档案规定用笔,手工签字,在不能使用原件时应在复印件或抄件上加盖公章并注明原件保存处。
应用计算机辅助管理建设工程监理文件资料时,相关文件和记录经相关负责人签字确定、正式生效并已存入项目监理机构相关资料夹时,信息管理人员应将储存在计算机中的相应文件和记录的属性改为“只读”,并将保存的目录名记录在书面文件上,以便于进行查阅。
在建设工程监理文件资料归档前,不得删除计算机中保存的有效文件和记录。
2.建设工程监理文件资料组卷方法及要求(1)组卷原则及方法1)组卷应遵循监理文件资料的自然形成规律,保持卷内文件的有机联系,便于档案的保管和利用:2)一个建设工程由多个单位工程组成时,应按单位工程组卷;3)监理文件资料可按单位工程、分部工程、专业、阶段等组卷。
最新市政工程资料归档范围及组卷顺序

最新市政工程资料归档范围及组卷顺序一、工程准备阶段文件(一)、立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)、建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)、勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)、招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)、开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)、建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单二、监理部分(一)监理规划1、监理规划2、监理实施细则(二)、监理月报中的有关质量问题(三)、监理会议纪要中的有关质量问题(四)、进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)、安全控制1、安全检查记录2、安全事故报告及处理意见(七)、工程竣工决算审核意见书(八)、合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)、监理工作总结1、工程竣工总结2、质量评价意见报告三、施工文件(一)、施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)、设计变更、洽商记录1、设计变更通知单2、洽商记录(三)、原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)、施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶道路基层混合料强度试验记录⑷道路面层压实度试验记录3、混凝土试块强度试验记录⑴混凝土试块强度试验报告⑵混凝土试块抗渗、抗冻试验报告⑶混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴砂浆试块强度试验报告⑵砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)、施工记录1、地基与基槽验收记录⑴地基钎探记录及钎探位置图⑵地基与基槽验收记录⑶地基处理记录及示意图2、桩基施工记录⑴桩基位置平面示意图⑵打桩记录⑶钻孔桩钻进记录及成孔质量检查记录⑷钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴预应力张拉记录表⑵预应力张拉孔道压浆记录⑶孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)、隐蔽工程检查(验收)记录(七)、分部工程质量评定记录(八)、功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)、质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)、竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录四、竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程五、竣工验收文件(一)、工程竣工总结1、工程概况表2、工程竣工总结(二)、竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)、财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)、声像、电子档案1、声像档案⑴工程照片⑵录音、录像材料2、电子档案⑴光盘⑵磁盘六、组卷形式(一)竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。
工程资料的整理及归档

工程资料的整理及归档一、工程文件的归档范围:对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的文字、图表、声像等形式的以纸质、胶片、磁介、光介等载体形式存在的全部文件,均应收集齐全,整理立卷后归档。
二、排序分类:卷内文件一般按其重要性或时间顺序排列。
同一级别形成的文件,按文件形成的时间顺序从前向后排列。
进行组卷的文件要按规定统一排列。
即:批复在前,请示在后;批转在前、报告在后;正件在前、附件在后;印本在前、定稿在后;结论性材料在前、依据性材料在后。
三、整理组卷:对装订线以外有字迹的或破损的文件材料,以及与文件材料不可分割的照片、小字条,要进行加边、修补和裱糊;对较大的表格,要进行折叠;除去文件材料上的金属物。
检查文件材料是否齐全、完整、准确、系统;检查文件材料用笔是否符合归档要求,不符合要求的要及时纠正,否则禁止存档。
与施工图有关的设计更改、现场商洽和材料变更可单独组卷。
组卷文件可组成一卷或多卷,一般情况下每卷不应超过200页,文件数量较多时,可组成多卷;文件数量较少时,可组成薄卷。
四、工程文件归档的质量要求:1.归档的工程文件应为原件。
2.工程文件的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程。
3.工程文件的内容必须真实、准确,与工程实际相符合。
4.工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水,不得使用易褪色的书写材料,如:红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等5.工程文件应字迹清楚,图样清晰,图表整洁,签字盖章手续完备。
6.工程文件中文字材料幅面尺寸规格宜为A4(297mm×210mm),图纸应采用国家标准图幅。
7.工程文件的纸张应采用能够长期保存的韧性大、耐久性强的纸张。
图纸一般采用蓝晒图,竣工图应是新蓝图。
计算机出图必须清晰,不得使用计算机出图的复印件。
8.所有竣工图均应盖竣工图章。
竣工图章的基本内容应包括:"竣工图"字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。
市政工程验收验收技术资料要求

感谢您的观看
THANKS
移交手续
验收资料移交必须办理相关手续,如 签收、登记等。
验收资料管理要求
01
分类管理
验收资料必须按照相关规定进行分 类管理,方便查阅和使用。
定期保存
验收资料必须定期进行保存,防止 丢失、损坏。
03
02
定期整理
验收资料必须定期进行整理,保持 整洁料,必 须按照相关规定进行销毁。
市政工程验收技术资料要求
汇报人: 2024-01-02
目录
• 验收依据 • 验收程序 • 验收技术资料 • 验收技术要求 • 验收问题处理 • 验收资料归档与移交
01
验收依据
法律法规
《中华人民共和国城市规 划法》
《中华人民共和国安全生 产法》
《中华人民共和国建筑法 》
《建设工程质量管理条例 》
处理原则
对于重大问题,必须立即整改并重新验收;对于一般问题,应在规定时间内完成整改;轻微问题可进 行观察或限期整改。
验收问题整改与复查
整改措施
针对不同的问题类型,制定相应的整改 方案,包括修复、替换、补充资料等。
VS
复查程序
在整改完成后,应按照规定的程序进行复 查,确保问题得到有效解决。
验收问题责任追究与处理
规范性
工程资料应符合相关规范和标准,格式统一,易 于查阅。
工程观感质量要求
外观质量
工程外观应整洁美观,无明显缺陷和瑕疵。
细节处理
工程细节处理应精致到位,符合设计意图和美学要求。
环境协调
工程应与周围环境协调一致,无明显突兀感。
05
验收问题处理
验收问题分类与处理原则
验收问题分类
根据问题的性质和影响程度,将验收问题分为重大、一般和轻微问题。
项目档案材料归档范围与组卷排列

5
5
四
施工记录
1、采用新工艺、特殊工艺施工的施工记录
2、重大质量事故和安全事故报告、调查处理材料
5
30
五
结构验收
1、基础验收记录
2、主体结构验收记录
30
30
六
质量评定
1、单位(子单位)工程质量控制资料核查记录
2、单位(子单位)工程观感质量检查记录
3、单位(子单位)工程安全和功能检查资料核查及主要功能抽查记录
4、分部(子分部)工程质量验收记录
5、分项工程质量验收记录
6、混凝土结构主体强度、钢筋保护层厚度检验记录
7、天然地基(土方开挖)工程质量验收记录
8、工程质量评审材料及获奖文件
30
30
30
30
30
30
30
30
七
采暖卫生与煤气、消防工程文件
1、图纸会审、设计变更、洽商
2、分部、分项工程质量验收记录
3、中间交接、验收记录
工程项目档案材料归档范围与组卷排列和保管期限表
序号
类 别
文 件 内 容 及 排 列
保管
期限
备 注
一
施工技术
管理文件
1、施工组织设计及审批文件
2、施工方案、技术措施
3、项目工作总结
30
第二条
短平快常规工程不存、大型、特大型创优工程存
二
开工、竣工文件
1、开工申请表、开工报告(含停工复工报告)
2、施工许可证、规划许可证
3、工程竣工验收备案表、工程竣工报告
4、工程竣工验收申请报告、工程施工质量验收申请报告
5、工程竣工验收报告、工程质量评估报告
工程档案归档组卷及整理操作指南

工程档案归档组卷及整理操作指南一、工程档案组卷排列(一)、房建、市政工程档案组卷,按照深圳市档案局《房屋建筑工程档案归档目录》和《市政基础设施工程档案归档目录》(以下简称归档目录),根据项目、单位工程的相关专业和施工程序的实际以施工合同为单位,对本施工范围所产生的文件材料按归档目录顺序进行组卷,可分别采用如下几个方法:a、一份施工合同分别施工多个单位工程的,可把施工管理文件材料集中组卷,技术文件材料根据不同的施工程序分别几种组卷方法:一是单独产生各单位工程技术文件材料的,应当按单位工程的各个专业目录分别组卷;二是各单位工程技术文件材料集中产生的(例,原材料、产品等),可按文件材料分别在各个专业目录按单位工程顺序组卷;b、一份施工合同施工一个单位工程的,按归档目录从施工管理文件至各个专业技术文件顺序组卷;c、分包施工合同的工程,按归档目录从施工管理文件至各个分包专业技术文件顺序组卷;d、由建设单位直接发包的另星工程,按归档目录从施工管理文件至专业技术文件顺序组卷。
(二)、行业工程档案的组卷原则上以各行业标准进行,建设单位应当根据相关行业标准对所建设的项目、单位工程和各相关专业分别制定系统完整的归档范围和组卷目录,经工程质量监督部门核准,报市档案局监督指导处确认备案。
(三)、工程竣工图纸按专业组卷。
(四)、案卷排列应当以工程档案移交书为案卷单位,按归档目录顺序从文字材料到竣工图纸排列案卷。
二、工程档案案卷整理(一)、文字材料组卷每卷厚度不超过2公分,采用双棉线三点垂直整齐装订,装订前必须剔除金属物,对破损、污损的文件材料要进行除污补裱。
使用黑色油墨编印案卷页码号,一页文件一个页码号,正面页编印在文件的右下角,反面页编打在文件的左下角。
每卷卷内文件材料案卷页码号以自然顺利从1开始至本卷尾页号止,封面和卷内目录不编案卷页码号;(二)、竣工图纸以内折手风琴式折叠,整齐散装在档案盒内,一盒为一卷,一张图一个页码号(包括竣工图纸封面页和竣工图目录)编打在的右下角,从1开始至本卷图纸尾张页号止,卷内目录不编案卷页码号;(三)、错编页号采用黑墨水笔平直划线,在错号附近空白处补编页号;(四)、行业工程档案卷内目录采用国标格式,卷皮和卷盒和工程档案移交书等使用深圳市工程档案归档统一标准;(五)、一个档案盒内可装多卷文字材料,图纸一盒为一卷,应根据案卷内容的厚度选用档案盒,避免盒内空荡;(六)、卷内目录内容应填写完整,“序号”填写文件材料的顺序号;“文件编号”填写文件材料的编号;“文件材料题名”填写文件材料的名称;“日期”填写文件材料的产生起止日期,对产生周期大长无法填写起止日期的可填写开工至竣工日期;“页次”填写本份文件材料的起页号,最后的那份文件材料应当填写起止页号;“备注”填写本份文件材料应说明的内容(例:复印件、本份文件包含那些内容等);案卷封面、档案盒必需填写的栏目为“案卷题名”填写工程名称、专业或归档类别名称、本卷案卷名称,“编制单位”填写主要单位名称,“编制日期”填写开工至竣工日期,“共卷”填写本次移交的总卷数,“本卷”填写本案卷的卷序号,其他栏目和档案盒、卷皮脊背不需填写;目录、案卷封面、档案盒的数字应当使用阿拉伯字填写(参照附件)。
工程 档案归档要求

一、收集 二、工程资料的归档范围 三、归档资料的组卷与质量要求 四、案卷装订 五、卷盒:所有案卷都必须用符合档案标准的档
案盒进行包装 六、工程资料的归档 七、档案的验收与移交 八、电子文件的归档方式
一、收集
1、工程资料应随工程进度及时收集、整理、并按 专业类型归类。(如:施组设计、工程测量、地基 处理等) 2、工程资料进行分解管理,各项目部技术负责人 应负责本单位工程资料的过程管理工作,工程资料 的收集、整理应有资料员进行及时的收集资料,并 与工程同步进行。
4、归档范围和顺序要求:
(1)工程准备阶段文件:(工程前期文件)(第一卷)
①中标通知书 ②建设单位工程规范许可证 ③建设工程施工许可证 ④施工承包合同 ⑤开工报告 ⑥建设单位提供的其它前期准备文件(计划投资批复文件、设计 审批、抗震审批、消防审批等) ⑦地质勘探报告及文物钻探记录
(2)竣工验收文件(第二卷)
⑴单位(子单位)工程质量竣工验收记录
⑵竣工报告
⑶竣工验收报告
⑷交工验收证书
⑸竣工验收备案表
⑹单位(子单位)工程质量控制资料核查记录
⑺单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录
⑻单位(子单位)工程观感质量检查记录
⑼结构(地基与基础、主体)工程验收报告
⑽工程质量评估报告
⑾工程参建方工作情况报告
件应根据内容拟写标题。 4.文件编号:填写工程文件原有的文号或图号(如:没有可以不写) 5.责任者:填写案卷编制单位 6.编制日期:资料的形成时间(文字材料为原文件形成日期,汇总表
为汇总日期,竣工图为编制日期) 7.页次,填写每份资料在本案卷页次或起止页次。 8.备注:填写需要说明的问题
四、案卷装订
光盘打开 后需要建 立详细目 录或卷内 目录
工程资料档案归档要求内容

⒀验收组人员组成情况表
⑿工程竣工验收报告意见表
⒁工程质量保修书
(3)施工组织设计及施工方案
(4)施工日记
(5)竣工图
⑴建筑竣工图 ⑵结构竣工图 ⑶给排水竣工图 ⑷电气工程竣工图 ⑸暖通工程竣工图 ⑹消防工程竣工图
光盘部分
(6)土建工程(建筑与结构)
⒈ 施工技术管理文件 ①技术交底、技术复核 ②图纸会审记录 ③技术核定单
(7)案盒脊背的编写: 右边写单位工程名称,黑体字加粗,中间写本盒所有档案 的名称(如:前期资料、竣工资料及技术交底等)左边填 写施工单位名称写成竖写,最下边写上盒号。
(8)卷内目录的编制:
1.卷内目录的填写应与,案卷内容相符,排列在封面之后,原资料目 录及设计图纸目录不能代替
2.序号:按卷内文件排列先后用阿拉伯数字从“1”开始依次标准。 3.文件材料题名,即文字材料或图纸名称,无标题或无相应表格的文
4、归档范围和顺序要求:
(1)工程准备阶段文件:(工程前期文件)(第一卷)
①中标通知书 ②建设单位工程规范许可证 ③建设工程施工许可证 ④施工承包合同 ⑤开工报告 ⑥建设单位提供的其它前期准备文件(计划投资批复文件、设计 审批、抗震审批、消防审批等) ⑦地质勘探报告及文物钻探记录
(2)竣工验收文件(第二卷)
目录
一、收集 二、工程资料的归档范围 三、归档资料的组卷与质量要求 四、案卷装订 五、卷盒:所有案卷都必须用符合档案标准的档
案盒进行包装 六、工程资料的归档 七、档案的验收与移交 八、电子文件的归档方式
一、收集
1、工程资料应随工程进度及时收集、整理、并按 专业类型归类。(如:施组设计、工程测量、地基 处理等) 2、工程资料进行分解管理,各项目部技术负责人 应负责本单位工程资料的过程管理工作,工程资料 的收集、整理应有资料员进行及时的收集资料,并 与工程同步进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程资料档范围及组卷顺序第一部分工程准备阶段文件(一)、立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)、建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)、勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)、招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)、开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)、建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单第二部分监理文件(一)、监理规划1、监理规划2、监理实施细则(二)、监理月报中的有关质量问题(三)、监理会议纪要中的有关质量问题(四)、进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)、安全控制1、安全检查记录2、安全事故报告及处理意见(七)、工程竣工决算审核意见书(八)、合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)、监理工作总结1、工程竣工总结2、质量评价意见报告第三部分施工文件(一)、施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)、设计变更、洽商记录1、设计变更通知单2、洽商记录(三)、原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)、施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴ 路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵ 石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶ 道路基层混合料强度试验记录⑷ 道路面层压实度试验记录3、混凝土试块强度试验记录⑴ 混凝土试块强度试验报告⑵ 混凝土试块抗渗、抗冻试验报告⑶ 混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴ 砂浆试块强度试验报告⑵ 砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)、施工记录1、地基与基槽验收记录⑴ 地基钎探记录及钎探位置图⑵ 地基与基槽验收记录⑶ 地基处理记录及示意图2、桩基施工记录⑴ 桩基位置平面示意图⑵ 打桩记录⑶ 钻孔桩钻进记录及成孔质量检查记录⑷ 钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴ 预应力张拉记录表⑵ 预应力张拉孔道压浆记录⑶ 孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)、隐蔽工程检查(验收)记录(七)、分部工程质量评定记录(八)、功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)、质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)、竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录第四部分竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程第五部分竣工验收文件(一)、工程竣工总结1、工程概况表2、工程竣工总结(二)、竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)、财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)、声像、电子档案1、声像档案⑴ 工程照片⑵ 录音、录像材料2、电子档案⑴ 光盘⑵ 磁盘第六部分组卷形式一、竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。
综合性大型工程应按单位工程分别组卷,每单位工程做为一卷,如文件材料多时可以分成若干册。
二、卷内文件排列顺序一般为封面、目录、文件材料部分。
1.封面应具有工程名称、开竣工日期、编制单位、单位负责人、技术主管、技术负责人、卷、册编号。
2.文件材料部分的排列宜按以下顺序:(1)工程竣工验收文件(2)工程质量竣工核验证书(3)施工组织设计(4)图纸会审、技术交底记录(5)原材料、半成品、成品出厂质量证明和试(检)报告(6)施工试验报告(7)施工记录(8)测量复核及预检记录(9)隐蔽工程验收记录(10)工程质量检验评定资料(11)使用功能试验记录(12)设计变更、洽商记录(13)竣工图三、案卷规格及图纸折叠方式1、案卷规格:案卷采用统一的装具和规格尺寸,可采用硬壳卷皮和卷盒,其尺寸为 310(高)× 220(宽)毫米;案卷内软卷皮尺寸为297(高)×210(宽)亳米。
2、图纸折叠方式应按:“手风琴风箱式”,并注意图标,竣工图章落在外面右下角。
3、城建档案的整理装订:文字材料以十六开纸规格为标准。
不够大的进行裱糊,去掉材料内的金属物,采用市城建档案管理处统一印制的表格和卷皮、盒,用棉线装订整齐。
竣工图采用手风琴式折叠,大小为四号图幅。
文字材料和竣工图须装订成册,按顺序装入档案盒。
①文字材料或图纸采用顶壳卷夹时应加软封面和封底。
②用卷盒时,文字材料和图纸并应用棉线装订成册,打结打在背面。
四、施工技术资料在移交时应办理移交手续,并由双方单位负责人签章。
第七部分建设工程档案报送内容和要求一、报送内容为建设工程项目从立项、施工到竣工交付使用全过程形成的档案文字材料和竣工图;竣工图原则上由施工单位负责编制,对变更大的竣工图由责任单位负责编制。
竣工图应是与实物相符的新蓝图,并经工程技术负责人审核签字,加盖“竣工图”章。
对地下隐蔽工程,应有隐蔽记录简图、复盖前的现场实测数据,并经测量及验收人员签字。
二、报送的档案必须符合“三性”,即完整性、准确性、系统性,各种签证手续完备,字迹清晰并且是原始件,原件严禁用复印、复写及易褪色的墨水编制和书写。
三、档案案卷质量必须符合《深圳市建设工程档案组卷质量要求》。
四、工程竣工验收前,建设单位(或工程设施管理单位)应组织督促和协同施工单位检查施工技术资料的质量,不符合要求,应限期修改、补齐、直至重做。
五、全部施工技术资料应在竣工验收后,按协议规定的时间,移交给建设单位,属于进市城建档案馆的竣工档案,从工程竣工验收之日起六个月内移交完毕;不属于进市城建档案馆的竣工档案,从工程竣工验收之日起三个月内移交完毕。
六、属于进市城建档案馆的工程竣工档案,要求做到一式三套,原件交市城建档案馆,其它两套交建设(或主管单位)和使用单位。
不属于进市城建档案馆的档案,应做一式两套,原件交建设(或主管)单位,另一套交使用单位。
遇特殊情况需增加竣工档案套数的,由建设单位统筹考虑解决。
第八部分建设工程档案移交需要办理的手续建设单位应严格按照国家及有关档案管理规定,及时收集、整理建设项目各个环节的文件材料,形成一整套完整的工程档案资料。
在向备案机关办理竣工验收备案的同时,须按要求将有关工程资料送市城建档案馆归档,市城建档案馆认真检查验收后,填写“建设工程档案审核意见表”并通知建设单位,建设单位在收到“审核意见表”后对所列不符合表内建设工程竣工档案归档要求的部分进行限期补充,市城建档案馆审核竣工档案资料合格后出具“建设工程档案接收证明书”,“建设工程档案接收证明书”作为备案及产权登记的必备证明文件。
待竣工决算审计后,建设单位持“建设工程档案接收证明书”和审计决算到市城建档案馆办理档案移交手续。
