课题一 塑料护套线配线

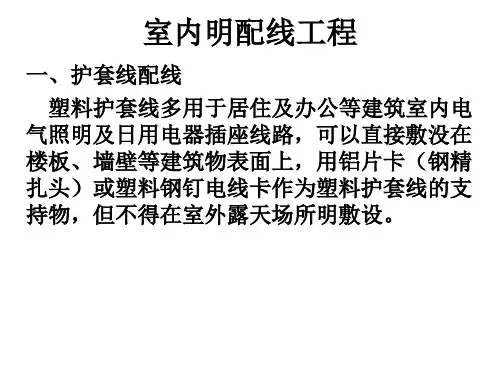

室内明配线工程
钢索吊管配线
4、线槽配线 (塑料PR、金属MR)
(1)线槽的种类及选用 :金属线槽和塑料线槽 金属线槽: (MR或GC) 金属线槽多由厚度0.4-1.5mm的钢板制成。 应采用经过镀锌处理的定型产品,槽内外应平整、 无棱刺、扭曲、翘边等现象:同时考虑到导线的填充 率及载流导线的根数。
塑料线槽: (PR或XC) 由槽底、槽盖及附件组成。常用有VXC2、VXC5等。 导线的填充率及载流导线的根数确定。
3)地面内(FC或DA)暗装金属线槽敷设 将线槽与支架组装好,沿线路走向水平放置在地面 或楼(地)面的抄平层或楼板的模板上,然后再进行 线槽的连接。安装在木模板上时可用铁钉固定。 线路交叉,分支或弯曲转向时,必须安装分线盒, 线槽端部与配管连接,应使用线槽与管过渡接头。 金属线槽应可靠接地或接零,但不应作为设备的接 地导体 。
(2)线槽敷设 1)线槽敷设要求 ①线槽应敷设在干燥和不易受机械损伤的场所。 ②线槽的连接应连续无间断;每节线槽的固定 点不应少于两个;在转角、分支处和端部应有 固定点,并紧贴墙面固定。 ③线槽接口应平直、严密,槽盖应齐全、平整、 无翘角。 ④固定或连接线槽的螺钉或其他紧固件,紧固 后其端部应与线槽内表面光滑相接。 ⑤线槽的出线口应位置正确、光滑、无毛刺。
(4)施工工艺:
1)钢索安装: 钢索中问固定点问距不应大于12m; 预理加工件的尺寸不应小于120 X 60X 6焊在铁件上的 锚固钢筋的直径不应小于8mm,其尾部要焊成燕尾状。 在钢索土敷设导线及安装灯具后,钢索的弛度不应大于 100 mm.
2)钢索吊管配线 这种配线就是在钢索上进行管配线。在钢索 上每隔1.5 m设一个扁钢吊卡,扁钢卡子的宽度 不应小于 20mm,再用管卡将管子固定在吊卡上。 在灯位处的钢索上,安装吊盒钢板,用来安装 灯头盒。 灯头盒两端的钢管,应跨接接地线,以保证 管路连成一体,接地可靠,钢索亦应可靠接地。 当在钢索上吊硬塑料管配线时,灯头盒可改用 塑料灯头盒,管卡也可改为塑料管卡,吊卡也 可用硬塑料板弯制。
塑料护套线配线施工工艺标准
SGBZ-0626 塑料护套线配线施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本施工工艺标准适用于室内电气照明的塑料护套线明配线工程。
2、施工准备2.1材料要求:2.1.1塑料护套线:导线的规格、型号必须符合设计要求,并有出厂合格证。
2.1.2螺旋接线钮:应根据导线截面和导线的根数选择相应型号的加强型绝缘钢壳螺旋接线钮。
2.1.31C安全型压线帽有关要求见《SGBZ-0623 管内穿绝缘导线安装施工工艺标准》2.1.5条有关内容。
2.1.4套管:套管有铜套管、铝磁疗管及铜铝过渡套管三种,选用时应采用与导线材质规格相应的套管。
2.1.5接线端子(俗称接线鼻子):选用时应根据导线的根数和总截面选择相应规格的接线端子。
2.1.6辅助材料:镀锌木螺丝、焊锡、焊剂、木砖、钉子、铝卡子、橡胶绝缘带、粘塑料绝缘带、黑胶布、接线盒、瓷接头等。
2.2主要机具:2.2.1铅笔、卷尺、水平尺、线坠、水桶、灰铲、粉线袋。
2.2.2常用电工工具、手锤、錾子、钢锯、锯条,手电钻、冲击钻(电锤)。
2.2.3兆欧表、万用表、工具袋、工具箱,高凳等。
2.3作业条件2.3.1配合土建结构施工阶段,根据设计图尺寸位置,预埋好木砖和过墙管。
2.3.2内装修工程全部结束。
3、操作工艺3.1工艺流程:弹线定位——预埋木砖保护(预埋塑料胀管)——护套线配线——导线连结——线路检查、绝缘摇测。
3.2弹线定位时,塑料护套配线应符合以下规定:3.2.1线卡距离木台、接线盒及转角处不得大于50mm。
线卡最大间距为300mm,间距均匀,允许偏差5mm。
3.2.2线路与其它管道相遇时,应加套保护管助且绕行;与它管道之间的最小距离见3—1、表3-2所示。
3.3预埋木砖和保护管。
3.4弹线定位。
3.5安装塑料胀管。
3.6护套线配线:根据原先预埋好的木砖和塑料胀管的位置,弹出粉线,确定固定档距。
【室内线路的安装1】塑料护套线配线
THANK YOU
室内线路的安装
用铝片线卡进行塑料护套线配线
(2)固定钢精轧片 1)在木制结构上,可用铁钉固定铝片线卡。将铁钉插入轧片中 央的小孔处,用榔头将钢精轧片固定在所需位置上。
2)在抹灰浆的墙上,每隔4~5挡,进入木台和转角处需用小铁 钉在木榫上固定钢精轧片,其余的可用小铁钉直接将铝片线卡钉在 灰浆上。
用铝片线卡进行塑料护套线配线
◇ 护套线转弯时,用手将导线勒平后,弯曲成型,再嵌入铝片线卡,折弯半径 不得小于导线直径的3~6倍,转弯前后应各用一个铝片线卡夹住。
◇ 护套线进入木台前,应安装一个铝片线卡。 ◇ 两根护套线相互交叉时,交叉处要用四个铝片线卡(或塑料卡钉)卡住。护 套线应尽量避免交叉。 ◇ 护套线路的离地最小距离不得小于0.5m,在穿越楼板及离地低于0.15 m 的一 般护套线,应加电线管保护。
在线盘上放线
手工放线
用铝片线卡进行塑料护套线配线
护套线的敷设必须横平竖直。敷设时用一只手拉紧导线,另 一只手将导线固定在钢精轧片上,在弯角处应按最小弯曲半径来 处理,这样可使布线更美观。
用铝片线卡进行塑料护套线配线
对于截面较粗的护套线,为了敷直,可在直线部分的两端各装一副瓷 夹,敷线时,先把护套线的一端固定在瓷夹内,然后勒直并在另一端收紧 护套线后固定在另一副瓷夹中,最后把护套线依次夹入铝片线卡中。
利用塑料卡钉进行塑料护套线配线
进入木台
十字交叉
利用塑料卡钉进行塑料护套线配线
◇ 室内使用塑料护套线配线时,其截面规定铜芯不得小于0.5 mm²,铝芯不得小 于1.5 mm²。室外使用塑料护套线配线时,其截面规定铜芯不得小于1.0 mm²,铝芯 不得小于2.5 mm²。
◇ 护套线不可在线路上直接连接,应通过瓷接头 、 接线盒或借用其他电器的接 线柱连接。
4.10塑料护套线直敷布线
4.10塑料护套线直敷布线4.10.1 塑料护套线敷设部位1 塑料护套线严禁直接敷设在建筑物顶棚内、墙体内、抹灰层内、保温层内、装饰面内或沿未经阻燃处理的建筑物木结构表面直敷布设。
2 塑料护套线易受损伤的部位应有保护。
3 导线进人接线盒内应留有余量。
4 护套线明敷设时,中间接头应在接线盒内;暗敷设时板孔内应无接头。
5 不得在室外露天场所明敷设。
6 建筑物顶棚内严禁采用护套线布线。
7 进户时,护套电源线必须穿在保护管内进人计量箱内。
8 塑料护套线不得直接埋入墙体或楼板抹灰层内。
9 塑料护套线与其他管道间的最小距离应大于以下规定:1)与蒸汽管平行时1000mm,在管道下边500mm2)与暖热水管平行时300mm,在管道下边200mm。
3)与煤气管道在同一平面上布置,间距50mm。
4.10.2 塑料护套线敷设高度及防护1 塑料护套线水平敷设高度应小于2.5m。
2 塑料护套线垂直敷设时距地面高度1.8m以下部分应有保护。
3 塑料护套线穿过楼板、墙壁时应用保护管保护。
4 护套线进入接线盒与电气器具连接时,护套层应引入盒内或器具内。
4.10.3 塑料护套线弯曲半径及固定1 护套线敷设平直整齐、固定牢靠,应紧贴建筑物表面,多根平行敷设间距一致,分支和转弯整齐。
2 护套线敷设后应无扭绞、死弯、绝缘层损坏和护套断裂等现象。
3 侧弯或平弯弯曲半径应分别不小于护套线宽度或厚度的3倍。
4 固定护套线的线卡间距宜为150~200㎜。
5 护套线终端、转弯中点、盒(箱)或设备器具边缘距离50~100㎜处用线卡固定。
4.10.4 质量通病1 塑料护套线直接敷设在墙体内。
2 塑料护套线接头明露。
3 塑料护套线敷设在顶棚内。
4 线卡间距不均匀或间距过大。
5 在潮湿场所或露天敷设。

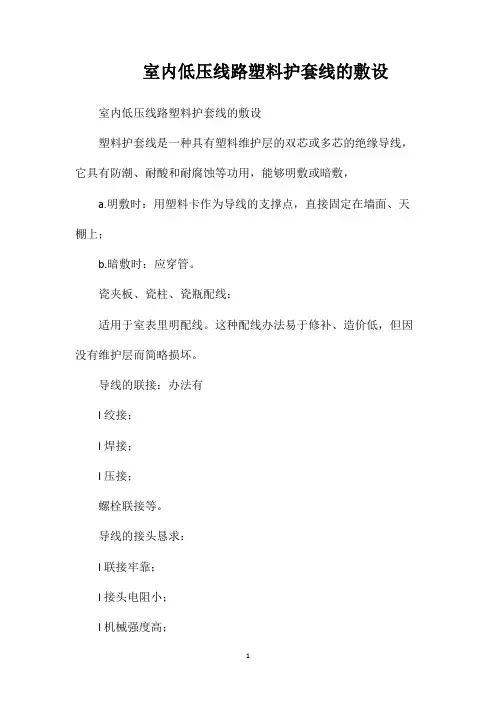

室内低压线路塑料护套线的敷设
室内低压线路塑料护套线的敷设室内低压线路塑料护套线的敷设
塑料护套线是一种具有塑料维护层的双芯或多芯的绝缘导线,它具有防潮、耐酸和耐腐蚀等功用,能够明敷或暗敷,
a.明敷时:用塑料卡作为导线的支撑点,直接固定在墙面、天棚上;
b.暗敷时:应穿管。
瓷夹板、瓷柱、瓷瓶配线:
适用于室表里明配线。
这种配线办法易于修补、造价低,但因没有维护层而简略损坏。
导线的联接:办法有
l绞接;
l焊接;
l压接;
螺栓联接等。
导线的接头恳求:
l联接牢靠;
l接头电阻小;
l机械强度高;
l绝缘功用好;耐腐蚀等。
课题l 室内配线的基本操作
课题l 室内配线的基本操作实训目标(1)了解室内配线的类型、方式和技术特点。
(2)学会瓷瓶、塑料护套线和线管的配线方法。
实训器材电工工具1套;攻丝、套丝、弯管工具1套,自制木台1个,常用瓷瓶、瓷(塑料)夹板、铝片卡、塑料卡、槽板、塑料护套线、线管、导线若干。
讲解与示范1.室内配线的基本知识(1)室内配线的类型。
室内配线就是敷设室内用电器具、设备的供电和控制线路。
室内配线有明线安装和暗线安装两种。
明线安装是指导线沿墙壁、天花板、梁及柱子等表面敷设的安装方法。
暗线安装是指导线穿管埋设在墙内、地下、顶棚里的安装方法。
(2)室内配线的主要方式。
室内配线的主要方式通常有瓷(塑料)夹板配线、瓷瓶配线、槽板配线、护套线配线、电线管配线等。
照明线路中常用的是瓷夹板配线、槽板配线和护套线配线;动力线路中常用的是瓷瓶配线、护套线配线和电线管配线。
目前瓷瓶配线使用较少,多用塑料槽板配线和护套线配线。
(3)室内配线的技术要求。
室内配线不仅要使电能传送安全可靠,而且要使线路布置正规、合理、整齐、安装牢固,其技术要求如下:①所用导线的额定电压应大于线路的工作电压。
导线的绝缘应符合线路的安装方式和敷设环境的条件。
导线的截面应满足供电安全电流和机械强度的要求,一般的家用照明线路选用2.5 mm2的铝心绝缘导线或1.5 mm2的铜心绝缘导线为宜。
②配线时应尽量避免导线接头。
必须有接头时,应采用压接和焊接,并用绝缘胶布将接头缠好。
要求导线连接和分支处不应受到机械力的作用,穿在管内的导线不允许有接头,必要时尽可能把接头放在接线盒或灯头盒内。
③配线时应水平或垂直敷设。
水平敷设时,导线距地面不小于 2.5m;垂直敷设时,导线距地面不小于2m。
否则,应将导线穿在钢管内加以保护,以防机械损伤。
同时所配线路要便于检查和维修。
④当导线穿过楼板时,应设钢管加以保护,钢管长度应从离楼板面2m高处至楼板下出口处。
导线穿墙要用瓷管保护,瓷管两端的出线口伸出墙面不小于1Omm,这样可以防止导线和墙壁接触,以免墙壁潮湿而产生漏电现象。
编制塑料护套线配线施工方案
编制塑料护套线配线施工方案一、项目背景随着电力行业的快速发展和电力设备的普及应用,塑料护套线配线成为当今电力工程中不可或缺的关键工作之一、本方案旨在详细介绍塑料护套线配线施工的各个步骤和要点,确保施工过程的安全、高效和质量。
二、施工准备1.确定施工范围和工期,并编制详细的施工计划。
2.选取合适的塑料护套线材料,包括线缆、接头、护套等。
3.准备必要的施工工具和设备,如剥线钳、电工刀、钳子、扳手、绝缘胶带等。
4.招募合格的施工人员,并进行培训,确保其熟悉施工规范和操作要求。
5.确保施工现场安全,设置必要的警示标志和防护措施。
三、施工步骤1.确定线缆敷设路径,保证线路走向合理,避免与其他设备和管线相互干扰。
2.在敷设线缆的前端进行检查,确保线缆质量符合规范要求。
3.进行线缆的剥皮工作,根据实际需要剥掉一定长度的绝缘层。
4.进行线缆的接头处理,如安装接线盒、连接终端设备等。
5.进行塑料护套的安装和固定,确保护套与线缆之间紧密贴合,不出现松脱和断裂。
6.进行线缆的绝缘处理,使用绝缘胶带进行包扎,确保线缆的绝缘性能良好。
7.进行线缆的固定和支架安装,保证线缆的稳定性和安全性。
8.进行线缆的接地处理,连接接地装置,确保线缆的接地安全可靠。
9.进行线缆的验收测试,包括绝缘电阻测试、接地测试、电气性能测试等,确保线缆质量符合要求。
10.清理施工现场,将废弃材料和工具进行整理和清除,确保施工现场的清洁和安全。
四、质量控制1.施工人员必须具备相应水平的技术能力和证书,确保施工质量。
2.按照相关标准和规范进行施工,确保每一项工作符合要求。
3.对施工过程和成果进行监督和检查,及时发现和纠正问题。
4.在每一工序结束时进行自检和互检,确保每一项工作的质量可控。
5.对施工过程中出现的问题进行及时处理和记录,以便后续评估和改进。
五、安全措施1.严格遵守安全操作规程,必要时佩戴防护用品,如安全帽、安全眼镜、手套等。
2.施工人员必须经过相关培训,熟悉并遵守电气安全操作规程。
常用室内配线-3_(2)
3.5 塑 料 护 套 线 配 线
3.6.1瓷夹、瓷柱、瓷瓶配线要求
(1)在雨、雪能落到导线上的室外场所,不宜采用 瓷柱、瓷夹配线;室外配线的瓷瓶不宜倒装。 (2)当室外配线跨越人行道时,导线距地面高度不 应小于3.5m;室外配线跨越通车街道时,导线距地 面的高度不应小于6m。 (3)导线敷设应平直,无明显松弛;导线在转弯处, 不应有急弯。 (4)电气线路相互交叉时,应将靠近建筑物、构筑 物的导线穿入绝缘保护管内。保护管的长度不应小 于l00mm,并应加以固定;保护管两端与其它导线 外侧边缘的距离均不应小于50mm。
3.6 瓷 夹 和 瓷 瓶 配 线
(7)导线在转弯、分支和进入设备、器具处,应装 设瓷夹、瓷柱或瓷瓶等支持件固定,其与导线转弯的 中心点、分支点、设备和器具边缘的距离宜为:瓷夹 配线40~60mm;瓷柱配线60~l00mm。
3.6.1瓷夹、瓷柱、瓷瓶配线要求
(8)当工业厂房内采用裸导线时,配线工程应符合 下列要求: ①裸导线距地面高度不应小于3.5m;当装有网状 遮栏时,不应小于2.5m。 ②在屋架上敷设时,导线至起重机铺面板间的净 距不应小于2.2m;当不能满足要求时,应在起重机 与导线之间装设遮栏保护。 ③在搬运和装配物件时能触及导线的场所不得敷 设裸导线。 ④裸导线不得与起重机的滑触线同支架敷设。 ⑤裸导线与网状遮栏的距离不应小于100mm;与 板状遮栏的距离不应小于50mm。
塑料护套线具有防潮和耐腐蚀等性能,对于比较 潮湿有腐蚀性的特殊场所,可采用塑料护套线。塑 料护套线多用于照明线路,可以直接敷设在楼板、 墙壁等建筑物面上,用线卡或铝片卡(钢精扎头)作为 导线的支持物。施工程序及方法如下: (1)划线定位 塑料护套线的敷设应横平竖直。敷设导线前,先 用粉线袋按照设计需要弹出正确的水平线和垂直线。 先确定起始点的位置,再按塑料护套线截面的大小 每隔150~200mm划出线卡的固定位置。导线在距 终端、转弯中点、电气器具或接线盒边缘50~ 100mm处都要设置线卡进行固定。
【电工技能教改】任务五 两控一灯照明线路的安装
任务五两控一灯照明线路的安装电气照明在工农业生产和日常生活中占有重要地位,照明装置由电光、灯具、开关和控制电路等部分组成。
【任务要求】安装给定的电路图和施工图完成两控一灯的照明线路的安装。
【知识准备】一、塑料护套线配线1、用铝线线卡进行塑料护套线配线基本操作步骤:定位—画线—固定铝片线卡—敷设导线—铝片线卡的夹持。
(1)定位根据线路布置图确定导线的走向和各个电器的安装位置,并做好记号。
(2)划线根据确定的位置和线路的走向用弹线袋划线,方法如下:在需要走线的路径上,将线袋的线拉紧绷直,弹出线条,要做到横平竖直。
(3)固定铝片管卡根据每一条线上导线数量选择合适型号的铝片管卡,铝片管卡型号由大到小为0号、1号、2号、3号、4号等,在室内外照明线路中一般用0号和1号铝片管卡。
根据护套线布线原则,即线卡与线卡之间的距离为150~200mm,弯角处管卡离弯角顶点的距离为50~100mm,离开关灯座的距离为50mm。
据此标记管卡的位置。
2、利用塑料卡钉进行塑料护套线配线塑料卡钉进行塑料护套线配线较为方便,现在使用较广泛。
再定位及划线后进行敷设,其间距要求与铝片线卡塑料护套线配线相同,具体步骤:卡钉—固定卡钉—收紧夹持护套线。
二、照明灯具的安装要求1、安装前,灯具及其配件应齐全,并无机械损伤、变形、油漆剥落和灯罩破裂等缺陷。
2、根据灯具的安装场所及用途,引向每个灯具的导线线芯最小截面应符合有关规程规范的规定。
3、当在砖石结构中安装电气照明装置时,应采用预埋吊钩、螺栓、螺钉、膨胀螺栓、尼龙塞或塑料塞固定;严禁使用木楔。
当设计无规定时,上述固定件的承载能力应与电气照明装置的重量相匹配。
4、在危险性较大及特殊危险场所,当灯具距地面高度小于2.4米时,应使用额定电压为36伏及以下的照明灯具或采取保护措施。
灯具不得直接安装在可燃物件上;当灯具表面高温部位*近可燃物时,应采取隔热、散热措施。
在变电所内,高压、低压配电设备及母线的正上方,不应安装灯具。
塑料护套线
塑料护套线配线 塑料护套线是一种具有塑料护层的双芯或多芯 的绝缘导线,即在两根塑料绝缘线外再加套一 层公用的塑料护套层,具有良好的防潮、耐腐 蚀和耐酸等性能,而且具有造价较低、施工办 法简单、线路整齐美观等优点,被广泛应用于 小容量电路中。它可以直接敷设在空心楼板内 的建筑物表面,用铝线卡钉或塑料卡钉作为导 线的固定件,但护套线路不宜直接埋入抹灰层 内进行暗配线,也不得用于室外露天场所敷设。
室内配线和小型配电箱
室内配线和小型配电箱
课前回顾
1、室内照明配线的主要方式有哪些?
2、按照建筑物的内外把室内配线分
为两种,分别是? 3、室内配线的技术要求和安装要 求就你记住的说说? 4、室内配线的安装步骤?
室内配线和小型配电箱
塑料护套线及线卡
室内配线和小型配电箱
一、使用场合 塑料护套线是一种将双芯或多芯绝 缘导线并在一起,外加塑料保护层的双 绝缘导线,具有防潮、耐酸、耐腐蚀及 安装方便等优点。广泛用于家庭、办公 等室内配线中。塑料护套线一般用铝片 或塑料线卡作为导线的支持物,直接敷 设在建筑物的墙壁表面,有时也可直接 敷设在空心楼板中。
都需设置铝片卡的固定点。
室内配线和小型配电箱
②铝片卡或塑料卡的固定。铝片卡或 塑料卡的固定应根据具体情况而定。在 木质结构、涂灰层的墙上,选择适当的 小铁钉或小水泥钉即可将铝片卡或塑料 卡钉牢;在混凝土结构上,可用小水泥 钉钉牢,也可采用环氧树脂粘接。
室内配线和小型配电箱
③敷设导线。为了使护套线敷设得平
室内配线和小型配电箱
二、护套线配线的敷设
1、塑料钢钉电线卡敷设
2、铝片线卡敷设
室内配线和小型配电箱
三、护套线配线的步骤与工艺要求。
①画线定位。 a.确定起点和终点位置,用弹线袋 画线。
护套线配线工程
护套线配线工程(一)依据标准应符合国家标准GB50258-96《电气装置安装工程1KV及以下配线工程施工及验收规范》GBJ303-88《建筑安装工程质量检验评统一标准》(二)保证项目1.导线间和导线对地电阻必须大于0.5MΩ。
2.导线严禁有扭绞、死弯,绝缘层损坏及护套断裂等缺陷。
3.塑料护套线严禁直接埋入抹灰层内敷设。
(三)基本要求1.塑料护套线可以直接敷设在建筑物表面,不应直接埋入抹灰层内暗敷设及不得在室外露天场所明配敷设2.塑料护套线严禁直接放在吊顶内和护板墙以及抹灰板条墙内敷设3.塑料护套线宜适用于明敷或穿管暗敷4.塑料护套线明配时,导线应横平竖直,不应有松弛,扭绞和曲折现象5.塑料护套线明配时,线卡的固定点距离应根据导线截面大小而定,一般为100-200mm左右。
6.塑料护套线在终端,转弯和进入接线盒(箱)或与设备、器具连接时,护套层应引入接线盒(箱)内或设备、器具内均应装设线卡固定,线卡与终端、转弯中点、电气器具或接线盒边缘的距离为50-100mm7.塑料护套线弯曲时,不得损伤护套和芯线的绝缘层,弯曲半径不得小于导线外径的3倍8.塑料护套线明配时,中间接头和分支连接处应装设分线盒,分线盒固定应牢固,在多尘和潮湿的场所应用密闭式分线盒。
9.塑料护套线进入接线盒或与电气器具连接时,护套线应引入盒内150-200mm10.暗配在空心楼板板孔内料护套线或加套塑料护层的绝缘导线,并应符合下列要求⑴穿入导线前应将管孔内的积水,杂物清理干净⑵穿入导线时,不得损伤导线的护套层,并能便于更换导线⑶导线在板孔内不得有接头,分支接头应放在接线盒内连接11.护套线穿过梁、墙、楼板和跨越线路等处应有保护管,跨越建筑物沉降缝的导线两端应固定可靠,并在缝隙间留有适当余量12.护套线与接地导体或不发热等的紧贴交叉处,应加套绝缘保护管,敷设在易受机械损伤场所的塑料护套线,应敷设钢管保护(四)允许偏差1.固定间距:5mm2.水平或垂直段敷设的直线段平直度: 5mm垂直度: 5mm3.最小弯曲半径≥3b (b为平弯时的线厚度或侧弯时护套线的宽度)4.明配线与蒸汽管道距离: 平行>1000 (500)mm交叉>300 mm与暖、热水管道距离:平行>300(200)mm交叉>100mm与通风、上下水压缩空气管道距离平行>200mm交叉>100mm(括号内为管道下面数据,若达不到上述距离可采取隔热层)5.与煤气管道应符合设计规范规定。
护线套布线-课件
电工技术基础与应用
项目9 储藏室电路 项目原理
储藏室电路
一、护套线布线 二、线槽布线 三、开关的安装
工作原理:带漏电保护作用的空气开关在 正常工作时当成导线,当电流过大或电路中 出现漏电时空气开关断开,切断电源从而保 护电路。合上开关S,灯EL亮,断开开关S, 灯EL灭。插座上始终有220V交流电。
护线套布线
一、护套线布线-要求
护套线布线的离地最小距离不得小于0.15米 在穿越楼板的一段及在离地0.15米以下部分的导线,应 加钢管(或硬塑料管)保护,以防导线遭受损伤。
护线套布线
二、护套线布线-施工方法
划线定位 标出所有线路装置和用电器具的安装位置, 以及导线的每个支持点
护线套布线
二、护套线布线-施工方法
3)在同一线槽内包括绝缘在内的导线 截面积总和应该不超过内部截面积的 40%;缆线的布放应平直、不得产生 扭绞,打圈等现象,不应受到外力的 挤压和损伤。
护线套布线
二、线槽布线-暗管布线
暗管布线
护线套布线
二、线槽布线-暗管布线
暗管布线
1)按图纸确定位置 2)开挖墙槽 3)埋装接线盒 4)埋设线管
护线套布线
护套线布线
室内布线
室外布线 护线套布线
一、护套线布线-要求
接线盒
护线套布线
一、护套线布线-要求
护套线固定夹
护线套布线
一、护套线布线-要求
护套线支持点的定位
护线套布线
一、护套线布线-要求
护套线转弯时的曲率半径 护套线在同一墙面上转弯时,必须保持垂直。转角处 应保持适当的曲率半径R,其数值一般应是护套线宽 度d的3~4倍。
建筑行业011塑料护套线配线
塑料护套线配线1范畴本工艺标准有用于室内电气照明的塑料护套线明配线工程。
2施工预备2.1材料恳求:塑料护套线:导线的规格、型号必需契合计划恳求,并有出厂及格证。
螺旋接线钮:应按照导线截面跟导线的根数选择响应型号的加强型绝缘钢壳螺旋接线钮。
LC平安型压线帽有关恳求见3—8、条有关内容。
套管:套管有铜套管、铝套管及铜铝过渡套管三种,选用时应采纳与导线材质规格响应的套管。
接线端子〔俗称接线鼻子〕:选用时应按照导线的根数跟总截面选择响应规格的接线端子。
2.1.6辅佐材料:镀锌木螺丝、焊锡、焊剂、木砖、钉子、铝卡子、橡胶绝缘带、粘塑料绝缘带、黑胶布、接线盒、瓷讨论号。
2.2要紧机具:铅笔、卷尺、程度尺、线坠、水桶、灰铲、粉线袋。
常用电工东西、手锤、錾子、钢锯、锯条,手电钻、打击钻〔电锤〕。
兆欧表、万用表、东西袋、东西箱,高凳等。
2.3功课前提共同土建构造施工阶段,按照计划图尺寸地位,预埋好木砖跟过墙管。
内装修工程全体完毕。
3操纵工艺3.1工艺流程:3.2弹线定位时,塑料护套线配线应契合以下规则:线卡间隔木台、接线盒及转角处不得年夜于50mm。
线卡最年夜间距为300mm,间距平均,同意偏向5mm。
线路与别的管道相遇时,应加套保护管且绕行;与别的担保道之间的最小间隔见3—1、表3-2所示。
3.3预埋木砖跟保护鄙见3—9、节有关内容。
3.4弹线定位方法见3—9、节有关内容。
3.5装置塑料胀鄙见3—9、节有关内容。
3.6护套线配线:按照本来预埋好的木砖跟塑料胀管的地位,弹出粉线,断定结实档距。
将铝卡子用钉子结实在木砖上,用木螺丝将接线盒、电门盒、插销盒等结实在塑料胀管上。
按照线路的实践长器量好导线长度并剪断。
应从线路的一端开始逐段地敷设,边敷设,边结实。
而后将导线理顺调直。
3.7导线衔接:按照接线盒的巨细预留导线的长度,削去绝缘包层。
按导线绝缘层色彩区分相线、中性线或保护地线,用万用表测试。
螺旋接线钮衔接请见3—8、节有关部分。
护套线配电电路的安装
课程名称电工实训授课课题护套线配电电路的安装课次授课专业班级教学目标知识目标技能(能力)目标素质目标1.培养学生“标准规范操作,安全文明生产”的理念。
2.提升学生维修电工技能水平与素质。
3.树立企业“6S管理”意识。
教学要点教学重点教学难点课型技能实践课课时小时教法与学法(教具)教、学、做一体化课后作业填写实训报告册教学后记授课教师邓翅飞备课时间年月日主要教学步骤与内容教师活动学生活动时间分配一:电路原理图:二:布置及接线图:三关于护套线配线的工艺要求:塑料护套线是一种具有聚氯乙稀塑料护套的双芯线或多芯导线,具有防潮、耐酸防腐蚀等性能,可直接敷设在空心楼板和建筑的表面,用钢精扎片或线卡作为导线的固定支持物,广泛用于室内照明及其他配电线路。
配线方法:1 定位划线:根据用电器件安装位置,确定好线路走向,用弹线袋划线;2 确定线卡的位置:直线部分:间隔150——200cm ,其他各种情况间隔:50——100cm ,划定线卡的位置;3 凿眼安装木榫(钢钉、铁钉钉不进的地方};4 钢精扎片或线卡固定,钢精扎片有0 1 2 3 4 好五种号越大,长度越长,室内一般用0好和1 好;5 放线:两人合作,一人把整盘线套入手中,另一人将线头套向前拉,注意:导线不要拉乱,不可使导线产生扭曲现象;导线不要放在地上拖拉,以免损伤护套层;按实际长度需要,留有一定余量,将导线剪断,以便于操作;6 敷设:横平竖直,一只手拉紧导线,另一只手将导线固定在钢精扎片上(或用线卡固定);四注意事项:1 护套线截面的选择:室内:铜芯线不小于0。
5 ;室外:不小于1 ;铝芯线:不小于1。
5 ;不小于2。
5 。
2 护套线的保护:敷设时不得与接地体或发热管道接近,当接近或交叉时,要加强绝缘隔热;容易机械损伤的部位,穿钢管(现在有专用塑料管)保护;不宜直接埋人入抹灰层;若走明线{要走暗线可穿管},不宜在室外露天场所长期敷设;大容量电路不宜采用;3 线路高度要求:离地面最小高度不应小于500mm ;在穿越楼板及离地面高度低于150 mm 时,应穿管保护。
塑料护套线配线
六、塑料护套经线配线
1.塑料护套线不得直接埋入抹灰层内以及在露天场所敷设。
杨经理首先要根据设计要求找准位置、弹出水平线和垂直线然后平均布置线卡间距,线卡间距要根据导线截面而定,一般要求150~200㎜;护套线终端、转弯中点、电气照明器具或接线盒边缘的距离为50~100㎜。
2.护套线在转弯时,不得损环护套和线芯的绝缘层。
弯曲半径不应小于导线下径的3倍。
配线应平直、牢固,不应有松驰、扭绞和曲折现象。
护套线和接地导体及不发热的管道紧贴交叉时,应加绝缘直管做保护,易受机械损伤处宜用钢管做保护。
3.在中间和分支连接处应装设塑料接线盒,盒子的固定应牢固平正,在潮湿和多尘场所应用密封式塑料分线盒,护套线进入接线盒与电气器具连接时,护套层应引入盒内或器具内。
4.护套线在空心楼板内敷设时,应能保证更换导线,穿入后不可损伤护套层,导线在板扎内不应有接头,分支接头应在接线盒或器具内连接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4)护套线进入木台前应安装一个铝片线卡。 5)两根护套线相互交叉时,交叉处要用四
个铝片线卡(塑料卡钉)卡住,护套线应尽量 避免交叉,如图2-62所示。
6)护套线路的离地最小距离不得小于0.5m, 在穿越楼板及离地低于0.15m的一般护套线,应 加电线管保护。
线,方法如下:在需要走线的路径上,将线袋的 线拉紧绷直,弹出线条,要做到横平竖直。垂直 位置吊铅垂线,如图4-1所示,水平位置通过目测 划线,如图4-2所示。
1.用钢精轧片进行塑料护套线配线 (1)定位 根据布置图确定先确定导线的走 向和各个电器的安装位置,并做好记号。 (2)划线 根据确定的位置和线路的走向用 弹线袋划线。方法如下:在需要走线的路径上, 将线袋的线拉紧绷直,弹出线条,要做到横平 竖直。垂直位置吊铅垂线如图2-53所示,水平 位置通过目测划线如图2-54所示。
图2-53
图2-54
(3)固定钢精轧片 钢精轧片的形状如图2-55所示 图2-55
固定钢精轧片的方法如下:
1)根据每一线条上导线的数量选择合适型 号的钢精轧片,钢精轧片由小到大其型号为0号、 1号、2号、3号、4号等。在室内外照明线路中通 常用0号和1号钢精轧片。根据护套线布线原则, 即轧片与轧片之间的距离为120~200mm,弯角 处轧片离弯角顶点的距离为50~100mm,离开关、 灯座的距离为50mm。画出钢精轧结构上,可用铁钉固定铝片线卡。将鞋
钉插入轧片中央的小孔处,用榔头将钢精轧片固定在 所需位置上,如图2-56所示。
②在抹灰浆的墙上,每隔4~5档,进入木台和转 角处需用小铁钉在木榫上固定钢精轧片,其余的可用 小铁钉直接将铝片线卡钉在灰浆上,
③在砖墙和混凝土墙上可用木榫或环氧树脂粘接
剂固定铝片线卡。在鞋钉无法钉入的墙面上,应凿眼 安装木榫。木榫的削制方法是:先按木榫需要的长度 用锯锯出木胚,然后用左手按住木胚的顶部,右手拿 电工刀削制,如图2-57所示。
图2-56 固定钢精轧片 图2-57 削制木榫
3)敷设导线。将护套线按需要放出一定的长 度,用钢丝钳将其剪断,然后敷设,如果线路较 长,可一人放线,另一人敷设,注意不可使导线 产生扭曲,放出的导线不得在地上拉拽,以免损 伤导线护套层。护套线的敷设必须横平竖直。敷 设时用一只手拉紧导线,另一只手将导线固定在 钢精轧片上,在弯角处应按最小弯曲半径来处理, 这样可使布线更美观,如图2-58所示。
图2-62 十字交叉
1.如何固定固定钢精轧片? 2.室内使用塑料护套线配线时的注意事项有 哪些??
• 它可以直接敷设在空心板墙壁以及其他建 筑物表面,用铝片线卡(俗称钢精扎头) 或熟料卡钉作为导线的支持物。
课题一 熟料护套线配线
• 一、用铝片线卡进行熟料护套线配线 • 基本步骤:定位、划线、固定钢精扎片、敷设导
线。 • 1.定位 根据线路布置图确定导线的走向和各个电
器的安装位置,并做好记号。 • 2.划线 根据确定的位置和线路的走向用弹线袋划
注意事项: 1)室内使用塑料护套线配线时,其截面规定铜芯 不得小于0.5 mm2,铝芯不得小于1.5 mm2,室外使 用塑料护套线配线时,其截面规定,铜芯不得小于1.0 mm2,铝芯不得小于2.5 mm2。 2)护套线不可在线路上直接连接,可通过瓷头接 头、接线盒或借用其他电器的接线桩来连接线头。
a)
b)
c)
d)
e) 图2-60 钢精轧片的夹持
2.利用塑料卡钉进行塑料护套线配线 塑料卡钉进行塑料护套线配线较为方便,现在
使用较广泛。在定位及划线后进行敷设,其间距 要求与钢精轧片塑料护套线配线相同,具体操作 步骤如图2-61所示。
a)
b)
c)
图2-61 塑料卡钉进行塑料护套线配线
a)卡钉 b)固定卡钉 c)收紧夹持护套线
图2-58 敷设导线
a)
b)
图2-59 护套线的收紧
对于截面较粗的护套线,为了敷直,可在
直线部分的两端各装一副瓷夹,敷线时,先把 护套线的一端固定在瓷夹内,然后勒直并在另 一端收紧护套线后固定在另一副瓷夹中,最后 把护套线依次夹入铝片线卡中,如图2-59所示。
4)钢精轧片的夹持。护套线均置于钢精轧 片的定位孔后,将铝片线卡收紧夹持护套线。 如图2-60示。
第四单元 室内线路的安装
• 课题一 熟料护套线配线 • 课题二 熟料槽板配线 • 课题三 线管配线 • 课题四照明装置的安装
课题一 熟料护套线配线
• 熟料护套线是一种有熟料保护层的双芯或 多芯绝缘导线,采用熟料护套线是进行明 线安装的一种方式,它具有防潮、耐酸、 耐腐蚀、线路造价较低、安装方便等优点。
