医用气体管道专业施工方案
医疗气体管道工程施工方法

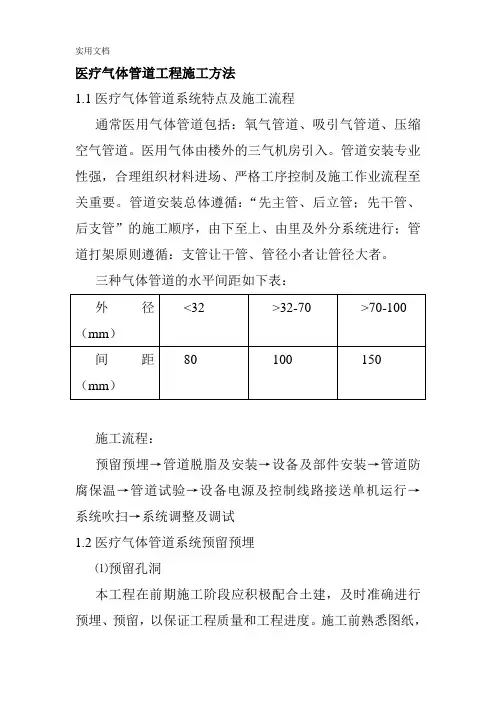

医疗气体管道工程施工方法1.1医疗气体管道系统特点及施工流程通常医用气体管道包括:氧气管道、吸引气管道、压缩空气管道。
医用气体由楼外的三气机房引入。
管道安装专业性强,合理组织材料进场、严格工序控制及施工作业流程至关重要。
管道安装总体遵循:“先主管、后立管;先干管、后支管”的施工顺序,由下至上、由里及外分系统进行;管道打架原则遵循:支管让干管、管径小者让管径大者。
三种气体管道的水平间距如下表:施工流程:预留预埋→管道脱脂及安装→设备及部件安装→管道防腐保温→管道试验→设备电源及控制线路接送单机运行→系统吹扫→系统调整及调试1.2医疗气体管道系统预留预埋⑴预留孔洞本工程在前期施工阶段应积极配合土建,及时准确进行预埋、预留,以保证工程质量和工程进度。
施工前熟悉图纸,列出配合清单,标出配合部位,并预制好预埋件、套管。
土建施工过程中,派专人跟踪配合,待土建施工到预留孔洞部位时,立即按施工图中给定的穿管坐标和标高,在模板上作出标记。
在土建扎钢筋时,将事先做好的模具中心对准标记进行模具的固定安装,并考虑方便拆除临时模具。
当遇有较大的孔洞、模具与多根钢筋相碰时,与土建技术人员协商,采取相应措施后再进行安装固定。
对砌筑墙上的预留孔洞,派人同土建密切配合,随时检查洞口尺寸,预留出所要求的空隙量。
⑵套管安装管道穿钢筋混凝土水池(水箱)壁及底板、顶板、人防防护墙以及在防护区内穿顶板处均应在土建施工时预埋防水套管。
防水套管做法详见S312IV型及II型,其它隔墙、楼板及梁上预留普通钢制套管。
穿楼板套管长度=楼板厚度+底板抹灰厚度+地面抹灰及装饰厚度+20mm;穿墙套管长度=墙厚+墙两面抹灰厚度。
用大钢模施工的混凝土墙上套管两端与墙面平齐。
套管断面平齐,除掉毛刺,管身除锈,管内壁防腐。
套管按其方位和标高用螺纹钢筋加强固定,安装好后管内填塞袋装泡沫及编织物,以防混凝土进入套管内部堵塞套管。
安装后要仔细核对,在土建浇混凝土时,专人看护,避免移位和歪斜。
医疗气体管道专业施工方案
医疗气体管道专业施工方案1. 引言本文档旨在提供医疗气体管道专业施工方案,确保医疗气体管道的安全和有效运行。
本施工方案将涵盖以下内容:施工前的准备工作、管道布局设计、施工材料和设备选择、施工流程及安全措施等。
2. 施工前准备工作在开始施工之前,需进行详细的准备工作,包括以下步骤:1. 确定施工范围和时间计划。
2. 完成必要的设计和工程监理手续。
3. 确定施工团队成员和各自职责。
4. 准备所需工具、材料和设备。
3. 管道布局设计根据医疗气体管道的用途和需求,进行合理的管道布局设计。
考虑以下要素:1. 管道的起止点和走向。
2. 管道连接方式和接头的选择。
3. 管道的支撑和固定方式。
4. 管道的通风和防腐措施。
4. 施工材料和设备选择在选择施工材料和设备时,应考虑其适用性和质量,确保施工质量和安全性。
以下是一些常用的施工材料和设备:1. 不锈钢管道和连接件。
2. 管道支撑和固定器具。
3. 气体调压装置和监测设备。
4. 施工工具和安全防护设施。
5. 施工流程施工流程应按照以下步骤进行:1. 清理和准备施工现场。
2. 安装管道和连接件。
3. 进行管道的试压和泄漏测试。
4. 安装气体调压装置和监测设备。
5. 进行最终的功能性测试和调整。
6. 安全措施在整个施工过程中,应严格遵守以下安全措施:1. 管道施工人员应接受必要的培训和指导。
2. 施工现场应设置明确的警示标识。
3. 施工过程中需配备必要的个人防护装备。
4. 施工现场应定期进行安全检查和维护。
7. 结束语本文档提供了医疗气体管道专业施工方案的基本内容,确保医疗气体管道的安全和正常运行。
在实际施工中,应根据具体情况做出适当调整和完善,确保施工质量和安全性。
以上为医疗气体管道专业施工方案,祝施工顺利!。
医用气体工程主要施工方案
医用气体工程主要施工方案引言医用气体工程是医疗设施建设中不可或缺的一部分,为医院提供各类医用气体,包括氧气、氮气、制氮空气等。
医用气体在医院的各个科室起着至关重要的作用,不仅能保障医院的正常运作,还能为患者的康复提供必要的支持。
本文将介绍医用气体工程的主要施工方案,包括气体管道系统的设计和安装、压缩机房的布置以及安全监测系统的设置等。
气体管道系统设计与安装医用气体管道系统是医用气体工程中最为重要的部分,其设计与安装需要严格依据相关标准和规范进行。
下面是医用气体管道系统设计与安装的主要步骤:1.设计规划阶段:根据医院的实际情况和需求,确定医用气体的用量、压力要求等参数,并绘制管道系统的布置图。
2.材料选择:选择具有良好耐腐蚀性、安全可靠的材料,如不锈钢、铜等。
3.管道布置:根据设计规划,合理布置气体管道,避免交叉、交错现象,并尽量缩短管道长度,减少压力损失。
4.安装施工:在管道布置完成后,进行管道的焊接、连接等施工工作,确保连接紧密、无漏气现象。
5.压力测试:完成管道安装后,进行压力测试,确保管道系统的密封性和稳定性。
压缩机房的布置医用气体工程中的压缩机房是医院供应氧气、氮气等医用气体的重要环节。
压缩机房的布置需要考虑以下几个方面:1.环境要求:压缩机房应该选址在无毒、无尘、无腐蚀气体的环境中,室内温度要适宜,并保证通风良好。
2.安全要求:压缩机房必须具备防火、防爆等安全措施,避免发生意外事故。
3.设备布置:压缩机、储气罐等设备应合理布置,避免过度拥挤,方便维护和管理。
4.噪音控制:压缩机房应采取降噪措施,减少噪音对医院正常工作和患者休息的影响。
安全监测系统设置医用气体工程中的安全监测系统是为了保障医用气体的安全使用而设置的。
安全监测系统的设置需要考虑以下几个方面:1.气体泄漏监测:安装气体泄漏传感器,实时监测气体泄漏情况,一旦发生泄漏,及时报警并采取相应的应急处理措施。
2.压力监测:安装压力传感器,监测医用气体管道的压力变化,确保气体供应的稳定性和可靠性。
医用气体工程施工方案
医用气体工程施工方案一、施工前准备工作1.1 全面了解医院气体消耗情况,合理确定气体需求量及使用地点。
1.2 确定医用气体储存区域,保证储气罐的安全运行。
1.3 设计气体输送管道,确保输送管道的安全性和稳定性。
1.4 确保施工现场的通风情况,保证作业人员的安全。
1.5 申请相关许可证和批文,合法合规开展医用气体工程施工。
二、施工流程及要求2.1 施工前,应设置安全警示标志,确保施工现场的安全。
2.2 围绕气体输送管道进行布置,确保管道的连接牢固。
2.3 采用专业工具和设备进行焊接、切割等作业,确保气体管道的质量。
2.4 在管道连接处进行气密测试,确保气体输送系统不会发生泄漏。
2.5 进行压力测试,确认气体输送系统的正常运行。
2.6 完成管道安装后,进行涂装、绝缘等工艺处理,保护管道的表面。
2.7 负责人员进行验收,确保医用气体系统的安全运行。
三、施工中的安全措施3.1 严格执行安全规章制度,保证作业人员的安全。
3.2 进行动火作业时,应设置专人负责,保障现场火源的安全。
3.3 施工现场做到通风良好,防止气体泄漏对作业人员的危害。
3.4 作业人员必须穿戴符合要求的劳动保护用具,确保施工过程的安全。
3.5 定期进行安全检查,发现问题及时解决,保障医用气体系统的安全。
四、施工后的维护管理4.1 完成施工后,进行系统调试,确保医用气体系统正常运行。
4.2 对气体系统进行定期检查,排查隐患,消除风险,保障系统的稳定性。
4.3 建立健全的管理制度,明确各项工作的责任,并进行记录和跟踪管理。
4.4 对医用气体系统进行定期维护,保持设备的良好状态,延长设备的使用寿命。
4.5 对医用气体系统的使用进行监督和管理,确保系统的安全、高效运行。
五、总结医用气体工程施工方案应以保障医用气体供应的稳定性和安全性为核心,遵守相关法规和标准要求,建立健全的管理体系,确保医用气体系统的良好运行。
同时,施工人员应严格执行操作规程,保持施工现场的整洁和安全,做好施工记录和数据管理,保障医院医用气体系统的正常使用。
医用气体工程施工方案
医用气体工程施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 施工人员组织 (5)2.2 施工材料准备 (6)2.3 施工设备选择 (8)2.4 施工现场布置 (9)三、医用气体工程施工流程 (10)3.1 设备安装 (11)3.2 管道敷设 (13)3.3 管道连接 (14)3.4 系统调试与试运行 (14)四、医用气体工程施工要点 (15)4.1 设备安装质量控制 (17)4.2 管道敷设规范 (18)4.3 管道连接质量保证 (19)4.4 系统调试与试运行安全 (20)五、工程验收与移交 (21)5.1 工程验收标准 (22)5.2 验收程序 (23)5.3 问题整改与复查 (24)5.4 工程移交 (25)六、后期维护与管理 (26)6.1 维护计划制定 (27)6.2 维护内容与频次 (29)6.3 安全管理措施 (30)一、前言随着医疗技术的不断进步和医疗需求的日益增长,医用气体工程在医疗设施建设和改造中的重要性日益凸显。
医用气体系统包括氧气供应、压缩空气供应、真空负压系统等多个组成部分,其施工质量直接关系到医疗质量和患者的生命安全。
制定一套科学、严谨、实用的医用气体工程施工方案显得尤为重要。
本方案旨在规范医用气体工程的施工过程,确保施工质量、安全及效率,为医疗机构的正常运行提供坚实的技术支撑。
1.1 编制依据国家相关法律法规:包括但不限于《中华人民共和国安全生产法》、《医疗废物管理条例》、《医院消毒技术规范》等,确保施工过程中的安全与合规性。
行业标准与规范:参考《医用氧气站设计规范》(GB501572、《医用气体工程规范》(GB501162等相关行业标准,确保施工质量符合行业要求。
设计文件:包括医用气体工程设计图纸、工艺流程图、设备布置图等,为施工提供详细的技术指导。
施工合同及业主需求:依据与业主签订的施工合同及业主提出的具体需求,明确施工目标与责任。
医用气体工程施工方案(3篇)
第1篇一、工程概况本项目为XX医院新建医用气体工程,主要包括医用氧气、医用氮气、医用压缩空气、医用二氧化碳等气体的供应系统。
工程涉及医用气体管道、阀门、仪表、设备等,旨在为医院提供安全、稳定、高效的医用气体保障。
二、施工组织与管理1. 施工组织机构成立医用气体工程领导小组,负责工程的组织、协调、监督和管理工作。
下设工程部、质量部、安全部、物资部等职能部门,各职能部门职责明确,相互配合,确保工程顺利进行。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,明确各阶段施工任务、时间节点和责任人,确保工程按期完成。
三、施工方案1. 管道施工(1)管道材料:采用不锈钢无缝管,管道材质符合GB/T 14976-2018《流体输送用不锈钢管道》标准。
(2)管道连接:采用法兰连接或丝扣连接,确保管道连接牢固、密封性好。
(3)管道焊接:采用氩弧焊接,焊接质量符合GB/T 983-2015《焊接术语》标准。
(4)管道安装:按设计图纸进行,确保管道布局合理、美观。
2. 阀门及附件施工(1)阀门:选用符合GB/T 12220-2015《阀门术语和代号》标准的阀门,确保阀门性能稳定、安全可靠。
(2)附件:选用与阀门相匹配的附件,如法兰、垫片、螺栓等,确保附件质量。
3. 仪表及设备施工(1)仪表:选用符合GB/T 26261-2010《过程测量控制仪表通用技术要求》标准的仪表,确保仪表精度高、性能稳定。
(2)设备:选用符合GB/T 15850-2008《医用气体系统》标准的设备,确保设备安全、可靠。
4. 施工注意事项(1)施工过程中,严格按照施工规范和设计要求进行操作,确保工程质量。
(2)施工过程中,做好安全防护措施,确保施工人员安全。
(3)施工过程中,加强施工现场管理,确保施工现场整洁、有序。
四、质量保证措施1. 严格按照国家相关标准和规范进行施工,确保工程质量。
2. 对施工人员进行技术培训,提高施工人员的技术水平。
医用气体工程施工方案
医用气体工程施工方案主要包括施工准备、施工方法、施工要求、质量保证措施和安全施工保证措施等内容。
以下是一份详细的医用气体工程施工方案:一、施工准备1.1 技术准备:在施工前,应认真阅读医用气体工程的设计图纸、施工方案、技术交底等相关资料,了解工程的设计要求、施工工艺和质量标准。
1.2 人员准备:根据工程规模和施工要求,组织具备相关专业技能和资质的施工人员,并对施工人员进行安全和技术培训。
1.3 材料准备:根据医用气体工程的需要,准备相应的管道、阀门、仪表、设备等材料,并确保材料的质量符合国家相关标准和规定。
1.4 施工机具准备:配备必要的施工机具和设备,如电钻、扳手、螺丝刀、切割机、焊接机等。
二、施工方法2.1 管道安装根据设计图纸和施工方案,按照医用气体管道的走向和规格,进行管道的安装。
安装过程中应保证管道的平直、牢固,并采取防腐蚀、防漏气等措施。
2.2 阀门安装阀门的安装应按照设计要求进行,确保阀门的开启和关闭灵活,并能够满足医用气体的使用要求。
2.3 仪表安装仪表的安装应按照设计要求进行,确保仪表的准确性和可靠性。
安装过程中应避免对仪表的损坏,并做好防护措施。
2.4 设备安装设备的安装应按照设计要求进行,确保设备的稳定性和安全性。
安装过程中应遵循设备的使用要求和操作规程。
三、施工要求3.1 质量要求医用气体工程的施工应符合国家相关标准和规定,确保工程质量达到设计要求。
3.2 安全要求施工过程中应严格遵守安全操作规程,确保施工人员的人身安全和工程的安全。
3.3 文明施工要求施工过程中应遵守文明施工的规定,保持施工现场的整洁、有序,减少对医院正常运营的影响。
四、质量保证措施4.1 施工过程中,应定期对施工质量进行检查和验收,发现问题及时整改。
4.2 施工完成后,应进行全面的质量验收,确保医用气体工程的施工质量符合设计要求。
4.3 建立健全施工记录和档案,为工程的维护和管理提供依据。
五、安全施工保证措施5.1 施工前,应对施工人员进行安全培训,提高安全意识。
医用气体工程施工方案及技术措施
医用气体工程施工方案及技术措施一、项目背景和目的二、工程设计1.清楚了解医疗机构的用气需求,并制定详细的气体供应方案。
2.根据医疗机构的总体布局和气源设备的安装条件,设计和确定气体管道的布置方案。
3.根据医疗机构的气体需求和管道布置,选择适当的管道材料和规格。
4.根据医疗机构用气设备的特点和数量,决定气源设备的种类、规格、数量等。
三、工程施工1.施工前的准备工作:根据设计方案,准备所需的材料、设备和资料;组织施工人员进行技术交底,明确施工任务和要求。
2.管道安装:按照设计要求,正确安装医用气体的管道系统,包括主干管道和分支管道的安装。
确保管道的接口牢固、密封可靠,符合相关规范和标准。
3.气源设备安装:按照设计要求,正确安装气源设备,包括压缩空气系统、液氧储罐、气体过滤净化装置等设备。
确保设备的安装位置合理、安全可靠,设备的连接和固定牢固。
4.阀门和配件安装:根据设计要求,正确安装各种阀门和配件,包括球阀、闸阀、节流阀、过滤器等。
确保阀门的操作灵活、方便,配件的安装牢固、可靠。
5.系统调试和试运行:安装完成后,进行系统的调试和试运行,测试设备和管道的正常运行和性能。
6.完工验收:经过调试和试运行,系统正常运行后,进行完工验收,确认系统满足设计要求和相关技术标准,交付使用。
四、技术措施1.设计选择合适的管道材料和规格,确保管道的耐压性能和耐腐蚀性能。
2.管道安装过程中,采取适当的防护措施,避免管道的损坏和污染。
3.管道连接采用焊接、承插连接等方式,确保连接牢固、密封可靠。
4.安装设备时,采取正确的固定和支撑措施,避免设备的倾倒和摇晃。
5.阀门和配件的选择和安装要符合相关规范和标准,确保阀门的操作灵活和配件的密封可靠。
6.系统的调试和试运行要按照相关规范和标准进行,保证设备和管道的正常运行和性能。
7.完工验收要严格按照相关规范和标准进行,确认系统满足设计要求和相关技术要求。
以上为医用气体工程施工方案及技术措施的内容,旨在确保医疗机构气体供应的安全和稳定,保障医疗机构的正常运行和患者的安全。
医用气体工程施工方案及对策及技术措施
医用气体工程施工方案及技术措施一、管道施工方案及主要技术措施本工程为综合门诊楼,医用气体管道采用不锈钢无缝管,氩弧焊接。
阀门附件采用法兰或丝扣连接。
1、医用气体管道的施工方法和主要技术措施:⑴、医用气体管道安装工艺流程:⑵、管道氩弧焊接操作工艺:①管道在焊接前应该使用四氯化碳进展脱脂处理〔吸引管道除外〕,脱脂处理选择专业公司进展或者是采购经过脱脂的不锈钢管材。
处理合格前方可进展焊接作业。
②管材必须按设计图纸下料,坡口制作按GB50236-98附录C 进展。
坡口加工宜采用等离子切割或机械加工方法。
修磨管口使用专用砂轮片,预制安装不得用铁质工具敲击。
组对时不得采用强力组装,接头壁必须齐平。
在坡口两侧200MM 围用碳水涂刷一遍。
③点固焊,不得有气空、夹渣、夹钨、裂纹存在。
为防止焊缝产出热裂纹,焊后可采用水冷强制冷却措施。
④奥氏体不锈钢采用手工电弧焊时,其运条方法角度与底碳钢焊接根本一样。
⑤不锈钢管道的焊接采用氩弧焊封底,手工焊盖面、管腔充氩保护,使管侧焊缝不产生氧化,保证光洁,对于口径较小的不锈钢管,也可直接用氩弧焊封底和盖面。
⑥不锈钢管道焊接时,不允许在焊口外的基体金属上引弧和熄弧,熄弧或更换焊条时,应在弧坑前方约20mm-25mm处引弧,然后在将电弧返回弧坑,同时注意焊接盖面在上一段焊缝10mm-15mm处开场。
⑦为了防止焊接时飞溅物等落在管材上,焊接前应在焊口周围用阻燃带,白垩粉和石棉橡胶板进展保护,防止飞溅物落上管子上。
⑧焊接层数及焊道数应根据壁厚选择。
不锈钢焊接后,首先要除去溶渣和焊缝附近的污垢,然后进展钝化处理。
⑨不锈钢管子管件组对的焊口,要便于施焊,减少横焊、和仰焊、焊接时采取防变形措施,减少固定焊口,力求做到整体预制安装。
⑩当采用气焊时,其操作方法一般采用左焊法。
焊距与焊件成40~50°。
火焰中心与熔池距离不小于2MM为宜,焊炬不作横向摆动,一条焊缝一次焊完不得中断。
⑶、管道氩弧焊接质量标准:对接接头外表严禁有气孔、裂纹、夹渣等缺陷。
医用气体管道专业施工方案
医用气体管道专业施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 施工人员组织 (5)2.2 施工材料准备 (5)2.3 施工设备选择 (6)三、医用气体管道设计与安装 (8)3.1 管道布局设计 (8)3.2 管道材料选择 (9)3.3 管道安装工艺要求 (10)3.4 管道连接方式选择 (11)3.5 管道防腐与绝热 (13)四、医用气体管道施工流程 (14)4.1 管道敷设 (15)4.2 管道焊接 (16)4.3 管道试压与清洗 (17)4.4 管道标识与记录 (18)五、质量控制与验收标准 (19)5.1 施工质量检查项目 (21)5.2 竣工验收流程 (22)六、安全与环保措施 (23)6.1 安全操作规程 (24)6.2 应急预案制定 (25)6.3 环保要求与措施 (26)七、施工进度计划与资源配置 (27)7.1 施工进度安排 (28)7.2 人力资源配置 (29)7.3 物资供应计划 (30)八、风险管理与应对措施 (32)8.1 风险识别与评估 (33)8.2 风险控制策略 (34)8.3 应急预案准备 (35)九、培训与交底 (37)9.1 员工培训计划 (38)9.2 交底内容与程序 (39)一、前言随着医疗事业的不断发展,医用气体管道系统在医院中扮演着越来越重要的角色。
医用气体管道系统的安全、可靠和高效运行对于保障患者的生命安全和医疗质量具有重要意义。
制定一套科学、合理、可行的医用气体管道专业施工方案显得尤为重要。
本施工方案旨在为医用气体管道系统的安装、施工、调试和验收提供指导,确保工程质量达到国家标准要求,为医院提供一个安全、可靠的医用气体供应环境。
本施工方案遵循国家有关法律法规、标准和技术规范的要求,结合实际工程特点,对医用气体管道系统的施工过程进行了详细的阐述。
在编制过程中,我们充分考虑了施工现场的实际情况,对可能出现的问题进行了预测和预防,力求做到全面、系统、实用。
医用气体施工方案
医用气体施工施工方案1.1医用气体系统管道焊接质量保证措施焊接氧气管道的焊工,须按国家有关规定考试合格,并取得考试合格证书,方可进行焊接作业。
焊接前应检查脱脂铜管是否完整无损,验证其是否符合施工图纸和技术条件规定要求,锯口是否垂直,有无毛刺。
管道焊缝应进行外观检查,清除管道内多余物,焊接质量符合标准要求。
焊接后用自来水冷却,并用白布擦抹干净或用无油压缩空气吹干净。
对未立即投入使用的焊接管件用堵头或塑料布保护好,防止金属碎屑进入管道内。
1.2医用气体系统管路安装质量保证措施管道安装前必须用吹洗法去除焊后管内污物,用白绸布检查,确认无污点后方可连入系统,管道安装时应严格控制粉沫或其他多余物进入管道内。
各种氧气阀门,必须具有有效的产品检验合格证,所有用于氧气的管道、管件、仪表和其它一切接触氧气的附件,都必须事先进行脱脂、除油、擦抹干净。
管道安装应横平竖直,穿墙时应加套管。
管路在支架上的卡箍中间应衬绝缘隔热垫片。
气体管路与其它管道应保持安全距离。
管路应有可靠的多处接地点,接地点电阻应符合设计规定要求,等电位接地必须规范正确。
外露管件应采取防护措施,防止杂物进入管道内。
管道安装完毕应进行气密试验(保压试验),试验合格后需使用户签字确认。
隐蔽管道应有使用方签字确认后方可进行封板。
管道安装调试合格后应与使用方建立成品保护规定,并按设计要求,涂刷各种气体管道颜色标志。
1.3主要施工方法及技术措施气体管路应敷设在技术夹层或通风良好的吊顶内,立管应设在管洞井或管槽中。
气体立管设置的位置,应使支管长度最短。
引入洁净室气体支管管路应安装在带活动盖板的壁槽内,活动盖板应做密封处理。
穿过洁净室墙壁或楼板的气体管路,应敷设在预埋套管内,套管内的管段不应有焊缝;管道与套管之间应采取可靠密封措施。
干、立支管均应安装阀门,以便于维修和控制供气点的流量。
各种气体的控制阀门宜组装在公共的阀门控制箱内,且安装在易于接近和管理的地方,控制阀门应为球阀,箱外宜安装透明白玻璃门。
医院医用气体工程施工方案
医院医用气体工程施工方案1. 项目概述医院医用气体工程是指为医院提供医用气体供应和管道系统的安装工程,包括氧气、氮气、氩气、二氧化碳气体等。
医用气体是医院生产和医疗服务的重要物质,对医院的正常运行和患者的治疗起着至关重要的作用。
因此,医用气体工程的施工必须严格按照相关标准和规范进行,确保气体的供应安全可靠。
2. 施工前准备2.1. 设计与规划在进行医院医用气体工程的施工之前,首先需要进行详细的设计与规划。
根据医院的需要和实际情况,确定气体种类、用量、供应位置、管道布局等参数,进行系统的设计。
同时,需严格遵守相关标准和规范,确保设计方案合理可行。
2.2. 材料准备医用气体工程所需的材料主要包括气体储存设备、管道、阀门、仪表等。
在施工前需要做好材料的采购工作,确保材料的质量符合标准要求,并对材料进行清点、检验和储存。
2.3. 施工人员培训医用气体工程施工需要具备相应资质和技能的专业施工人员进行操作。
在施工前,需要对施工人员进行培训,包括气体设备的安装、管道连接、阀门操作等内容,确保施工人员具备必要的技能和知识。
2.4. 安全防护医用气体施工过程中,需要严格遵守安全操作规程,做好安全防护工作。
施工现场应设置明显的安全警示标志,引导施工人员正确佩戴安全防护用具,并定期进行安全培训与演练,确保施工人员的安全意识和操作技能。
3. 施工流程3.1. 气体储存设备安装医用气体的储存设备一般包括气瓶、液氧储罐等。
在施工过程中,需要根据设计方案,对储存设备进行安装和固定,确保设备的稳固和安全性。
3.2. 管道系统安装医用气体的管道系统是医用气体工程的重要组成部分,管道的安装质量直接影响医用气体的供应质量和稳定性。
在施工过程中,需根据设计方案,对气体管道进行布置、连接与固定,采取有效的防腐措施,确保管道安全可靠。
3.3. 阀门与仪表安装阀门与仪表是医用气体管道系统中的重要部件,用于控制气体的流量和压力。
在施工中,需根据设计方案对阀门与仪表进行安装和调试,确保其正常运行和可靠性。
医院气体管道工程施工方案
医院气体管道工程施工方案一、项目背景医院作为医疗卫生行业的重要组成部分,其正常运行对于患者的生命安全和医疗服务质量起着关键的作用。
而气体管道系统作为医院的重要基础设施之一,是供应医院各处的气体,如氧气、氮气等所必需的系统设备。
因此,在医院气体管道工程的施工过程中必须严格按照施工方案进行操作,确保系统的正常运行和使用安全。
二、工程范围本次气体管道工程施工范围包括医院各个科室的气体管道系统的安装、测试和调试。
具体包括氧气、氮气、氧气压缩机、气体储罐等设备及配套管道的安装工作。
三、工程施工方案1. 施工前准备(1)组织施工团队:确定施工队伍,包括项目经理、工程师、技术人员和施工人员。
(2)制定施工计划:根据工程要求和施工规范制定详细的施工计划,包括工期、进度、安全措施等内容。
(3)准备材料和设备:准备所需的管道材料、管件、焊接设备、测试仪器等。
2. 施工流程(1)气体管道铺设:根据施工设计图纸,按照规范要求进行气体管道的布置和铺设。
(2)管道焊接:对铺设好的管道进行焊接,确保焊接质量符合标准。
(3)系统连接:将氧气、氮气等设备与管道进行连接,同时对连接部位进行检查和测试,确保连接牢固、无泄漏。
(4)压力测试:对整个气体管道系统进行压力测试,确保系统正常工作,无泄漏。
(5)调试运行:对已安装好的气体管道系统进行调试运行,检查系统是否正常运行。
3. 施工安全措施(1)员工安全培训:对参与施工的员工进行安全培训,提高其安全意识。
(2)施工现场安全:确保施工现场的安全,设立施工警示标志,设置安全防护设施。
(3)操作规范:严格执行施工规范和作业流程,避免操作失误导致事故发生。
4. 施工验收(1)验收标准:对气体管道系统进行严格的验收,确保系统的质量符合设计要求。
(2)验收程序:验收包括焊接质量、管道连接、压力测试、运行检查等内容。
(3)验收记录:对验收结果进行记录和归档,形成完整的施工档案。
四、工程质量保障为确保气体管道工程质量,我们将采取以下措施:1. 引进先进设备和技术:使用先进的焊接设备和测试仪器,确保管道的焊接质量和系统的正常运行。
医用气体管道专业施工方案
病房终端设施1.1病房设备带铝合金设备带,截面尺寸为:195mm×60mm×1.5mm,表面采用喷塑处理。
结构为三腔体,即强、弱电、气体管道分道敷设;强、弱电采用穿PVC软导管方式敷设。
安装牢固、整体性强、外形美观、表面坚固耐腐蚀、耐擦划、色彩可选。
1.2气体终端快速拔插式自密封气体终端(气体终端自带维修阀),气体终端均采用铜合金材质,各项指标完全符合国家最新相关标准要求。
各气体终端之间不具有互换性,不同的定位销使各种用气设备在任何情况下都不会插错,从而保证使用的绝对安全;终端与管道之间采用航空低压球形接头螺纹连接。
气体终端使用时插拔快捷、灵活、可靠。
1.3床头照明装置设备带下侧腔内嵌入式安装LED床头灯组件,含LED灯管、灯罩及灯座组成。
LED 灯管具有照度高、耗电低、寿命长等诸多优点。
1.4电源插座、灯开关电源插座采用符合国标要求的250V 10A三位八孔电源插座、灯开关采用符合国标要求的250V 10A单联单控灯开关。
1.5终端检修阀病房设备带上嵌入式安装有氧气检修阀1个,以便于每间病房内氧气终端、压缩空气终端的单独检修。
1.6漏电保护器在每条设备带上设漏电保护开关1个。
其主要功能是对有致命危险的人身触电提供保护。
同时,还可用来防止由于设备绝缘损坏、产生接地故障电流而引起的电气火灾危险。
漏电保护开关的派生产品还具有过压保护功能,可有效地防止烧坏用电设备,同时,提供触电、漏电保护。
漏电保护开关具有体积小、分断高、动作可靠及抗振性好等特点。
漏电保护开关额定电流为16A。
施工组织设计1.7施工进度计划我方将安全、高效地组织施工,确保在大楼整体施工周期内完成大楼医用气体工程安装任务。
1.8质量目标、工期目标、现场管理目标质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
1.9劳动力计划工程总体劳动力的配置由公司总部统一安排的项目组依据工程进度情况调度,一旦甲方要求抢工期而需要加大人员及机具投入,我公司强大的人、财力储备将保证不会影响最后的总工期。
医院气体管道工程施工方案
医院气体管道工程施工方案一、项目背景为了提高医疗服务质量,满足医院日益增长的需求,本项目拟对医院气体输送管道进行改造和完善,以保障医疗设备正常运行和医疗气体供应的安全性和可靠性。
为此,我们制定了以下的医院气体管道工程施工方案。
二、施工目标1. 提高医院气体输送管道的安全性和可靠性。
2. 优化气体输送管道的布局和设计,提高医疗设备的使用效率。
3. 确保施工过程中对医院内部其他业务的影响降至最低。
4. 保证施工过程中对患者和医护人员的安全。
三、施工方案1. 施工前期准备1.1 项目负责人将协调相关部门组成项目小组,对医院气体输送管道进行全面检查和勘察,明确施工范围和需求,并组织编制详细施工计划和进度安排。
1.2 项目小组将与医院安全管理部门协商确定施工期间的安全措施和相关应急预案,并制定严格的施工安全规范。
1.3 项目小组将对施工现场进行详细调查,确保施工过程中对医院其他业务和日常活动的影响降至最低。
1.4 项目小组将与相关部门协商,对施工现场周边道路、停车场、医疗废弃物处理等进行合理规划,确保施工期间正常运行。
2. 施工过程2.1 施工单位将按照项目小组编制的施工计划和进度安排,对医院气体输送管道进行改造和维修工作。
施工单位应严格执行相关国家规定和医院的施工验收标准,确保施工质量和安全。
2.2 施工单位将负责监督和协调施工人员的工作,确保施工过程中的安全和秩序。
2.3 施工单位将与医院相关部门协商,确保与医院其他业务和日常活动的协调和配合。
3. 施工后期整改3.1 项目负责人将牵头组织相关部门对医院气体输送管道改造工程进行全面验收,并确保工程验收合格。
3.2 项目负责人将协调相关部门对施工期间可能产生的问题和影响进行整改和补救,确保对医院其他业务和日常活动的影响降至最低。
3.3 项目负责人将与医院管理部门进行项目总结和总结,对施工过程中出现的问题和经验教训进行总结,为今后类似工程提供参考。
四、安全措施1. 施工单位应建立健全的安全管理制度和工作流程,严格按照相关国家规定和医院的施工验收标准进行操作。
医用气体管道施工方案设计
医用气体管道施工方案设计1. 简介本文档旨在设计医用气体管道的施工方案。
医用气体管道是医疗机构中不可或缺的设施,为医疗工作提供了必要的气体供应。
本方案将涵盖医用气体管道的设计要求、材料选择、施工步骤等内容。
2. 设计要求2.1 安全性要求- 医用气体管道的设计应符合国家相关安全标准和规范。
- 管道及连接部分应经过严格的压力测试,确保其密封性和耐压性。
- 管道连接点应牢固可靠,避免漏气现象的发生。
- 管道应设有防火和防爆装置,确保医疗机构的安全性。
2.2 效率要求- 管道系统应能满足医疗机构的气体需求,并保持稳定的供应。
- 设备安装和维修保养应方便快捷,不影响医疗机构正常工作的进行。
2.3 环保要求- 管道材料应符合环保要求,不会对人体和环境造成污染。
- 设计应考虑能耗和资源的合理利用,降低能源消耗和废弃物产生。
3. 材料选择3.1 管道材料- 医用气体管道常使用的材料包括不锈钢、铜和铝合金等。
- 材料选择应符合国家相关标准,并考虑其耐腐蚀性和耐压性能。
- 管道材料应具备良好的密封性和可靠的连接方式。
3.2 阀门和连接件- 阀门和连接件应选用符合国家标准的产品。
- 阀门应具备开关灵活、耐压、耐腐蚀等性能要求。
- 连接件应选用可靠的连接方式,以确保管道系统的密封性。
4. 施工步骤4.1 前期准备- 根据设计要求,确定医用气体的种类和用量,并进行必要的计算和预估。
- 购买符合要求的材料和设备。
- 与相关部门沟通,并获得施工所需的工程许可和安全审批。
4.2 管道安装- 按照设计要求进行管道敷设,并确保管道走向和施工图纸一致。
- 进行管道连接,采用可靠的连接方式,并进行压力测试,确保管道的密封性。
- 安装阀门和连接件。
4.3 系统调试- 完成管道的安装后,进行系统调试,确保气体的供应和流量符合要求。
- 进行必要的调整和检查,确保系统的正常运行。
4.4 完工验收- 进行工程的完工验收,包括相关部门的验收和相关证明文件的申领。
医用气体安装施工方案
一、项目背景随着我国医疗行业的快速发展,医用气体在医疗过程中的重要性日益凸显。
为确保医疗安全,提高医疗质量,特制定本医用气体安装施工方案。
二、施工范围1. 医用氧气、氮气、二氧化碳、氧化亚氮等气体的管道安装;2. 医用真空负压系统管道安装;3. 医用压缩空气及相关医用气体工程系统管道安装。
三、施工要求1. 施工前,需熟悉施工图纸,明确设计意图、技术参数、施工要求等;2. 严格遵循国家相关标准和规范,确保工程质量;3. 选用符合国家标准的医用气体管道、阀门、附件等材料;4. 严格控制施工质量,确保医用气体管道系统安全、可靠、稳定运行。
四、施工流程1. 施工准备(1)组织施工人员,进行技术交底;(2)检查施工材料、设备、工具,确保齐全、完好;(3)对施工区域进行清理,确保无障碍物。
2. 管道安装(1)按照设计图纸,确定管道走向、支架位置;(2)进行管道下料、坡口加工、焊接等工序;(3)对管道进行试压、吹扫,确保管道质量;(4)安装阀门、附件,确保接口严密、牢固;(5)对管道进行标识,方便后期维护。
3. 系统调试(1)检查管道、阀门、附件等设备是否正常运行;(2)对系统进行试运行,确保医用气体供应稳定、安全;(3)进行压力、流量等参数测试,确保符合设计要求;(4)对系统进行维护,确保长期稳定运行。
五、施工质量控制1. 材料质量:选用符合国家标准的医用气体管道、阀门、附件等材料;2. 施工工艺:严格按照施工图纸和规范进行施工;3. 施工过程:加强施工过程中的质量检查,发现问题及时整改;4. 系统调试:确保系统稳定、安全运行。
六、施工安全措施1. 施工现场设置警示标志,确保施工安全;2. 施工人员配备安全帽、防护眼镜、手套等防护用品;3. 严格遵守施工现场安全规定,确保施工安全。
七、施工进度安排1. 施工前,编制详细的施工进度计划;2. 按照计划进行施工,确保工程按期完成。
八、施工总结1. 施工完成后,进行工程验收,确保工程质量;2. 对施工过程中发现的问题进行总结,为后续类似工程提供借鉴。
医用气体管道专业施工方案
医用气体管道专业施工方案一、简介医用气体是医疗机构中必不可少的重要物质,为了确保医用气体安全可靠地输送到各个用气点,医用气体管道的专业施工显得尤为重要。
本文将从医用气体的基本要求、施工前准备、施工流程和质量控制等方面提出医用气体管道专业施工方案。
二、医用气体的基本要求1. 纯净度医用气体必须具有高纯度,避免携带有害物质对患者造成伤害。
2. 压力稳定性医用气体的供应压力必须保持稳定,以确保各个用气点的需要能够得到满足。
3. 可靠性医用气体供应必须具有高度的可靠性,以确保医疗设备正常运行。
三、施工前准备1. 设计方案在施工前,必须根据医疗机构的具体情况,制定详细的设计方案,包括管道走向、管径选择以及用气点设置等。
2. 材料准备选择符合标准要求的医用气体管道材料,确保材质安全稳定。
3. 人员培训施工前应对施工人员进行医用气体安全使用和施工操作规范的培训。
四、施工流程1. 管道布置根据设计方案,在施工现场进行管道布置,确保医用气体管道的布局合理,方便维护。
2. 焊接安装严格按照相关规范要求对医用气体管道进行焊接安装,确保焊接质量可靠。
3. 密封检测在安装完成后,进行管道系统的密封性检测,确保医用气体不会泄漏。
五、质量控制1. 定期维护医用气体管道施工完成后,需要定期对管道系统进行维护保养,及时发现和处理问题。
2. 安全监控建立医用气体管道系统的安全监控机制,定期检查管道运行状态,确保安全可靠。
结语医用气体管道的专业施工是保障医疗机构运行安全的重要保障措施,只有严格按照规范要求进行施工,才能确保医用气体的安全可靠输送。
希望本文提出的医用气体管道专业施工方案能对相关从业人员有所帮助。
医用气体施工方案
医用气体施工方案一、引言医用气体是医疗机构中不可或缺的重要资源之一,用于给患者提供氧气、氧化亚氮等多种重要气体。
医用气体施工方案是为了确保医院气体供应设备的稳定运行和患者的安全使用而制定的一系列指导方针和技术规范。
本文将重点介绍医用气体施工方案的具体内容。
二、医用气体输送系统1. 医用气体输送系统的分类医用气体输送系统主要分为中央气体输送系统和独立气体输送系统两种类型。
(1)中央气体输送系统:将气体从中央气体供应站输送到各个医疗用气点,包括气源设备、管道网络以及配套的控制和监测系统。
(2)独立气体输送系统:通过在患者床旁设置独立气体输送装置,直接将气体输送到患者使用。
2. 医用气体输送系统的设计和施工(1)系统设计:根据医院的规模和需求,结合各项气体使用要求制定详细的设计方案,包括集中供气系统的布置方案、管道的选材和布线、控制系统的设计等。
(2)施工过程:在系统设计完成后,根据设计方案进行施工,包括管道的安装、焊接、漏水测试、系统的调试和验收等。
施工过程中需要严格遵守相关的施工规范和安全操作规程。
三、医用气体储备系统1. 医用气体储备系统的类型医用气体储备系统主要分为气瓶储备系统和液氧储备系统两种类型。
(1)气瓶储备系统:通过将气体储存在高压气瓶中,然后通过管道输送给患者使用。
气瓶储备系统需要定期检查和更换气瓶,确保储气瓶的安全可靠。
(2)液氧储备系统:将氧气储存在液氧储罐中,通过蒸发系统将液氧转化为气态氧供应给患者。
液氧储备系统需要定期检查液氧储罐的液位和温度,确保系统的正常运行。
2. 医用气体储备系统的安全要求医用气体储备系统的安全要求非常重要,主要包括储气瓶和液氧储罐的正常使用、定期检查和维护等方面。
同时,还需要设置相应的安全措施,如储气瓶和液氧储罐的防护措施、安全阀的设置等。
四、医用气体供应管理系统1. 医用气体供应管理系统的概述医用气体供应管理系统是为了对医用气体进行有效的管理和监控,以确保气体供应的安全和稳定。
医用气体管道专业施工方案
医用气体管道专业施工方案一、前期准备工作1.项目总体规划和设计在施工前,需要与医院方面进行沟通,了解医院的气体需求和用气情况,制定医用气体管道的总体规划和设计方案。
确定气体管道的走向和布局,确定各气体的储存和分配位置,明确气体管道的用途和配管规格。
2.材料和设备准备根据设计方案,准备所需的管材、管件、阀门、支架、连接件等材料和设备。
对于医用气体管道施工来说,最常用的管材为无缝钢管、不锈钢管和铜管,而常用的管件有弯头、三通、四通、法兰等。
3.施工人员培训对施工人员进行必要的培训,包括工艺流程、施工安全、质量要求等方面的培训。
确保施工人员具备必要的技能和知识,能够按照设计要求和规范进行施工操作。
4.安全防护和施工环境准备设置施工区域的安全警示标识,保证施工现场的安全。
清理施工区域,确保施工区域的环境整洁,并确保有足够的通风条件。
二、施工步骤和工艺流程1.绘制图纸和标定位置根据设计方案,绘制管路图纸,并标定气体管道的走向和位置。
根据图纸,对施工区域进行布局和标定位置,确定管道的铺设路线和管道相互之间的关系。
2.管道铺设和连接根据图纸标定的位置,铺设气体管道。
根据管道的走向,依次进行管道的安装和连接。
首先安装支架,并根据管道长度和走向进行管道的切割和连接。
使用钳工工具和焊接工具进行管道的连接,确保连接处的紧密和无泄漏。
3.弯管和连接根据需要,对管道进行弯曲和连接。
使用管道弯头进行管道的弯曲,确保弯曲半径和弯头的规格符合要求。
使用合适的连接件连接管道,确保连接处的紧密和无泄漏。
4.安装阀门和其他附件根据设计要求,安装阀门和其他附件。
对于医用气体管道来说,需要安装调压阀、流量计、过滤器等附件。
确保附件的位置和安装方向正确,阀门的操作灵活、稳定。
5.检测和试验施工完成后,需要对医用气体管道进行检测和试验。
首先进行静压试验,将气体管道加压至设计压力,观察管道是否有泄漏情况。
然后进行泄漏试验,使用检漏仪等设备检测管道是否有泄漏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
病房终端设施1.1病房设备带铝合金设备带,截面尺寸为:195mm×60mm×1.5mm,表面采用喷塑处理。
结构为三腔体,即强、弱电、气体管道分道敷设;强、弱电采用穿PVC软导管方式敷设。
安装牢固、整体性强、外形美观、表面坚固耐腐蚀、耐擦划、色彩可选。
1.2气体终端快速拔插式自密封气体终端(气体终端自带维修阀),气体终端均采用铜合金材质,各项指标完全符合国家最新相关标准要求。
各气体终端之间不具有互换性,不同的定位销使各种用气设备在任何情况下都不会插错,从而保证使用的绝对安全;终端与管道之间采用航空低压球形接头螺纹连接。
气体终端使用时插拔快捷、灵活、可靠。
1.3床头照明装置设备带下侧腔内嵌入式安装LED床头灯组件,含LED灯管、灯罩及灯座组成。
LED 灯管具有照度高、耗电低、寿命长等诸多优点。
1.4电源插座、灯开关电源插座采用符合国标要求的250V 10A三位八孔电源插座、灯开关采用符合国标要求的250V 10A单联单控灯开关。
1.5终端检修阀病房设备带上嵌入式安装有氧气检修阀1个,以便于每间病房内氧气终端、压缩空气终端的单独检修。
1.6漏电保护器在每条设备带上设漏电保护开关1个。
其主要功能是对有致命危险的人身触电提供保护。
同时,还可用来防止由于设备绝缘损坏、产生接地故障电流而引起的电气火灾危险。
漏电保护开关的派生产品还具有过压保护功能,可有效地防止烧坏用电设备,同时,提供触电、漏电保护。
漏电保护开关具有体积小、分断高、动作可靠及抗振性好等特点。
漏电保护开关额定电流为16A。
施工组织设计1.7施工进度计划我方将安全、高效地组织施工,确保在大楼整体施工周期内完成大楼医用气体工程安装任务。
1.8质量目标、工期目标、现场管理目标质量目标:保证工程质量全部合格。
工期目标:按合同工期完成全部建设施工任务。
现场管理目标:严格施工现场管理,杜绝重大安全事故,不发生火灾。
1.9劳动力计划工程总体劳动力的配置由公司总部统一安排的项目组依据工程进度情况调度,一旦甲方要求抢工期而需要加大人员及机具投入,我公司强大的人、财力储备将保证不会影响最后的总工期。
1.10质量保证措施质量是公司的生命,向顾客提供设计优秀,制作精良,使用安全有效的产品,满足顾客和法规要求是我们企业的质量方针,公司通过了北京国医械华光认证有限公司(原中国医疗器械质量认证中心)认证,并颁发了ISO9001及ISO13485质量认证证书。
根据ISO9001及ISO13485质量体系模式,公司对医用供气系统及配套设施工程从设计、生产、安装实行多层次监控。
严格使用符合标准要求的材料。
加强质量意识教育,牢固树立“质量是企业的生命”的思想;严格要求工程项目负责人把创优质工程作为核心工作来抓。
施工队要以项目负责人为核心,建立一支由专业技术人员、质检人员等组成的质量监督队伍,从原材料进场、配合土建施工,直至交、竣工的全过程进行质量监督。
保证施工队伍人员稳定,工种配套精干、齐全,自始至终负责到底。
认真做好施工准备工作:熟悉图纸、领会设计意图;组织技术交底,使每个施工人员对工程概况、技术要求、施工程序、主要的施工方法都要做到心中有数,不打无准备的仗。
做好原材料的检验工作,包装前必须仔细核对各种材料、设备是否符合设计要求、是否有材质证明、产品合格证书;必须做好设备的开箱检查工作,认真填写设备开箱记录。
加强交工资料的管理,施工队伍设专人负责,各专业负责本专业交工资料的整理,并督促施工班组认真做好各种施工原始记录,使工程竣工后各种交工资料完整、准确、及时送交建设单位。
施工中,对特殊工种实行持证上岗制度;坚持三检制度,做好队、小组的自检工作;严格执行国家现行的施工及验收规范和质量评定标准;加强技术培训,提高队伍素质。
1.11文明和安全施工措施文明施工管理目标按标准化施工,争创文明工地。
1.11.1文明施工措施相互支持,相互协调,相互帮助。
气体站房的设备基础预制、水电线(管)路的预敷设,设备带电源的预留到位等预留预埋问题均应在施工前就协调解决。
认真开好每一次协调会,并作好记录,相互总结施工中存在的问题。
请设计部门及相关人员共商出现的问题。
友好合作,文明施工。
自觉遵守施工现场的纪律。
服从工程总指挥的统一调度。
1.11.2安全施工措施安全生产管理目标保证安全生产无重大伤亡事故,争创安全事故率为零。
安全生产检查程序图检查方法自检联检专业检查检查内容1、施工现场作业环境、安全防火设施、安全用电、施工机械等是否按标准规定执行,制定落实情况;1、施工现场按分部分项标准对整个现场逐项检查;2、对现场的消防工作进行检查;3、对现场文明施工进1、施工现场作业环境、安全设施、防护、安全用电、施工机具等是否按标准规范等执行;2、对现场隐患是否及时整改;2、现场防火制度的落实;3、现场文明施工的落实。
行检查;4、对重点部位进行重点检查。
3、对三违行为是否严肃处理;4、现场消防制度的落实;5、现场文明施工情况。
安全生产保证措施坚决贯彻执行“安全第一,预防为主”的方针,坚持管生产必须管安全的原则。
建立健全项目经理部各级人员的安全生产责任制,责任明确,落实到人。
强化安全生产管理,加强安全生产意识教育,确保落实安全技术措施,在班组之间建立安全竞赛活动,奖罚分明。
工程部建立定期安全检查制度,并配备专职安全员,负责施工现场的日常安全管理工作和巡回监督检查工作,负责提出安全的预防措施。
施工现场设置的安全防护设施未经许可不得擅自拆除。
对生产过程中检查出的安全问题及安全隐患应经书面形式通知有关人员或施工班级,并限期整改,并将安全管理纳入施工班组任务书、承包书的结算管理,形成以安全保证施工,以施工促进安全的工作方式。
大型设备起吊应严格按吊装方案进行,如需变动吊装方式须经项目经理及项目专业工程师同意后方可变动。
吊装机械及设备在使用之前应进行全面检查是否完好,如发现隐患应及时进行处理,否则不准使用,并按设备说明书进行定期保养。
施工现场的施工用电,应按施工用电方案进行统一布置,消除乱拖乱拉现象。
用电设备应按有关规定实行一机一闸,并有安全可靠的接地。
焊工及辅助焊工必须经公司有关部门培训、市劳动局考核后,领取焊工安全操作证,方可上岗工作。
坚持安全交底制度,每天上班前,项目负责人除布置施工任务外,必须向施工人员做安全、消防措施交底。
严格遵守建设单位制定的安全和消防制度;施工现场人员必须戴安全帽,闲杂人员不得进入施工现场。
患有高血压等病的职工,不准从事高空作业;严禁酒后作业。
登高作业要穿防滑鞋,系好安全带,脚手架及跳板搭设须符合正常使用要求及规定,“洞口”、“临边”须设置防护措施。
临时电源集中敷设,施工电器、照明开关箱按要求放置,并有可靠接地;施工照明用36 V的照明行灯,不得使用220 V电源。
工具房、材料库房设置防火标志,有防火措施。
施焊前应注意周围是否有易燃物品,检查焊机接地是否良好,消除隐患后方可施焊。
气焊操作前应对割、焊枪、焊胶管进行检查,乙炔、氧气瓶按要求的距离放置,确认完好后方可操作。
起重工作应服从统一指挥,操作时必须精神集中,严格执行操作规程,任何人不允许在起吊物下站立或行走。
搭设梯子要稳固,梯脚应有防滑胶皮,角度应符合规定。
1.12环境保护措施公司2011年通过了北京东方纵横认证中心认证,并颁发了ISO 14001:2004环境管理体系及GB/T 28001-2001职业健康安全管理体系认证证书。
生产安装全过程均受到有效的控制。
由于在工程施工过程中难免会产生诸如噪音、粉尘、弧光、有毒烟雾等,因此会给周围环境及居民带来一定程度的影响;另一方面施工配置不当也会在将来使用时给医院及相关人员造成副面影响。
为了将这种不良影响减小到最小,我们从先进设计方案及施工工艺的选择、应用以及现场施工纪律的严格把关两方面双管齐下,从以往成功经验来看是比较成功的。
在施工过程中应作到以下要求:1.12.1先进设计方案及施工工艺的选择及应用方面在中心吸引系统中设置污水、污气处理装置,这样将对环境的污染降低到最小。
中心供气系统均设计可靠接地装置,使用更安全。
管道焊接前的接口制作要求冷加工,一方面避免接头性能的降低,另一方面也能减小噪音及粉尘。
1.12.2现场施工纪律的严格把关方面严格执行相关工艺规程,严禁野蛮施工。
制作件尽量集中在操作间加工,减少产生噪音、粉尘、弧光、有毒烟雾等的点。
在与他方紧密合作的同时,高效组织好本项目资源,使施工效率最高,降低产生噪音、粉尘、弧光、有毒烟雾等的频次及周期。
1.13节能措施不锈钢管道的制作、切割采用不会产生粉尘和噪音的手工锯、割断等方式,既环保又节约电能。
所有医用气体机组安装前均在公司进行预装配,所有连接设施预制成型,减少在现场加工产生的电能消耗、噪音和环境污染。
通过采取为医院病房量身定制铝合金设备带(减少现场切割)、全部采用各类标准不锈钢管件(提高焊接质量、适当降低焊接耗能的同时提高焊接速度)以及按照项目整体需求灵活安排施工的各项计划安排等措施,在全方位降低施工行为对环境的不良影响的同时大大节约能源。
1.14安装工程配置说明公司将根据项目实施的不同阶段的需求,结合项目整体进度要求灵活调整施工班组数量及规模、及时配套设备材料、安装设备、机具及工装设施,力求做到安全、高质、高效完成项目施工任务。
公司从事医用气体工程的设计、施工及服务已逾十六年,迄今已培育出一大批精英类行业从业人员,特别是现场直接从事安装工程的各类技术工人。
成熟的设备安调技师、高级焊工、高级安装工将构成本项各施工班组的核心力量,确保各班组工作的高质量与高效率。
从医用气体工程的生产、安装、质检等所有环节入手,公司配置了一批能促使产品满足法规、标准要求设备、设施、机具、装置:各型制氧设备装调平台、电子产品烘干房、压缩空气站、喷漆间、行吊、车床、各类检验设备、各类试验工装,为项目的顺利开展提供必要的保障。
1.15施工部署施工阶段及过程描述本医用中心供气系统从结构上可大致分站房、管网系统、终端用气、走廊设施几大部分。
该工程作为医院大楼的功能配套设施,应配合大楼总体施工部署,先期的预留孔洞、预埋管线应在签定合同后提交甲方以便土建施工时预留预埋;一旦符合进场的条件(即框架、隔墙施工完毕)应该及时进场施工。
工程基本施工工序:进场前准备(材料、机具、人员到位,现场生产、生活条件落实)进场后准备,确定管道具体敷设线路,设施、设备具体安装位置支架制作支架安装楼内管道及附件安装楼内管道吹扫、气密性、强度试验病房设施安装对讲传呼系统的安装气体主管敷设站房建设项目气体主管吹扫、气密性、强度试验内部验收竣工验收1.16施工前的检查所用管材和管道附件在安装前必须进行如清洗、脱脂等的工序,脱脂剂选用金属清洗剂;脱脂等的工序安排在公司内部生产现场进行,经检验合格后管道两端包扎完好;经脱脂的管道若被污染,应重新进行脱脂处理;管材应具有材质证明,材质、规格、参数应符合相应设计要求;管材外观应无缺陷,氧气管道应做出炉批号标识;所用阀门、部件等,必须进行气密性试验、有合格证;填写好《工程现场材料发放记录》。
