砌体圆拱式单井口三格化粪池的工艺技术及应用砌体圆拱式单井口三格化粪池是一种常见的污水处理设备,它采用砖石等材料砌筑而成,具有结构简单、造价低廉、易于维护等优点。

下面将介绍该设备的工艺技术及应用。

一、工艺技术1. 设计方案:根据污水处理量、水质要求、土地利用等因素,确定化粪池的设计方案。

一般情况下,化粪池的设计应考虑到日处理量、水质指标、进出水管道、排放标准等因素。

2. 施工准备:确定施工地点,清理施工场地,准备施工材料和工具。

施工材料包括水泥、砖石、沙子、钢筋等,工具包括铁锤、扁铲、水平仪、切割机等。

3. 砌筑工艺:首先按照设计方案在施工场地上进行标线,然后进行基础施工,即挖掘基坑、浇筑混凝土基础。

接着进行砌筑工艺,即按照设计方案砌筑化粪池的圆拱式单井口和三格隔板。

最后进行安装管道、检查井等工作。

4. 竣工验收:完成化粪池的砌筑后,进行竣工验收,检查化粪池的结构、密封性、排放标准等是否符合要求。

验收合格后,方可投入使用。

二、应用砌体圆拱式单井口三格化粪池广泛应用于农村地区和一些偏远地区,主要用于处理家庭污水和农业废水。

该设备具有以下优点:1. 结构简单:化粪池的结构简单,易于施工和维护。

2. 造价低廉:化粪池采用砖石等材料砌筑而成,造价低廉。

3. 易于维护:化粪池的维护简单,只需定期清理池内沉淀物即可。

4. 处理效果好:化粪池采用三格隔板设计,能够有效地分离污水中的固体和液体,提高处理效果。

总之,砌体圆拱式单井口三格化粪池是一种简单、实用的污水处理设备,具有广泛的应用前景。

在今后的污水处理工作中,应加强对该设备的研究和应用,为农村地区和偏远地区提供更好的污水处理服务。

三格化粪池的结构尺寸

三格化粪池的结构尺寸

三格化粪池的结构尺寸
操作方法
01
通常农村自建房的三个化粪池大小在长2.7米,宽1.5米,深度1.3米左右。

02
三个池子的比例2:1:3.
03
一格和二格之间用过粪管连接。

04
二格和三格之间也要用过粪管连接。

05
三格化粪池怎么建?
第一步:挖坑,按需要做的化粪池大小挖坑。

第二步:池底用混凝土找平。

第三步:红砖砌筑三格式化粪池,然后抹灰做好防水。

第四步:封盖。

06
虽然施工简单,但有几个很关键的要素大家一定要盯着施工队做好:
三个池子的容积比一般为2:1:3,在宽度和深度一样的情况下,也就是说一池,二池,三池的长度比应该为2:1:3如下图所示:
07
一池和二池之间用过粪管连接,过粪管采用长度为70-75cm,内径为15cm的PVC管,过粪管与隔墙的夹角以60度为宜。

二池和三池之间也用过粪管连接,过粪管采用长度为50-55cm,内径为15cm的PVC管,过粪管与隔墙的夹角以60度为宜。

三格式化粪池怎么安装

三格式化粪池怎么安装

您的满意是我们永恒的追求目标三格式化粪池怎么安装经过农村改厕以后,很多人对三翁式化粪池有了新的了解。

而三翁化粪池在“厕所革命”中担任了重要的角色。

具体的三翁化粪池怎么安装呢?我们接下来聊一聊。

安装方法1.根据地形和瓮型,在厕所外与室内放置便器相对应的位置挖一个1.7*1.4*1.7m的坑,坑底用100-150mm的混凝土(或者100mm 的水泥预制板)做基础。

2.三格式化粪池组装您的满意是我们永恒的追求目标①清理:清理结合面,确保螺栓孔的通透。

②粘连单面胶带:单面胶沿下池体螺栓孔内沿粘连,严禁堵塞螺栓孔,首尾结合处重合粘连20mm,均匀按压。

③结构胶使用:胶枪胶口割斜角;下池卡槽内打入1/4深度胶量,范围周圈打满;上池隔板槽打胶至1/4深度胶量,范围到上池距检查口部150mm处;④过粪管安装:先把拉杆固定,两片隔板交错安装于隔板槽内,用力向下挤压,直至结构胶溢出;长管(370mm)、短管(230mm)依次由一格插入第二格,第二格插入第三格,承插处打胶固定,进粪端外开口45°斜角,防止形成虹吸,两管下端分别距池底为总高度1/3和1/2处,确保粪便的有效处理。

⑤连接紧固:上下池体先对齐一侧,卡入下池外沿定位,卡入隔板,穿入对应螺栓定位,外沿对齐,卡入另一侧隔板,相应处穿入螺栓定位。

先对隔板处、拐角处进行对角连接定位,再依次紧固连接其它螺栓,以结合面溢胶为准。

3、瓮体安放及回填①直接把三格化粪池放进挖好的坑内,池体低于地面。

垒厕所墙时,要防止压坏过(进)粪管。

②回填前,应在三格化粪池加水至过粪口,便于回填夯实。

③填土应分三次进行,每次回填三分之一。

用半干半湿的细土(采用细沙)人工采用木夯等轻型夯实工具逐层对称夯实,并且严禁用水浇使土下沉的所谓“水夯”法。

逐层回填,直至地面水平为止,防止您的满意是我们永恒的追求目标瓮体塌陷、倾斜。

要注意紧贴瓮壁的土壤要细碎,不得使用淤泥、垃圾、冻土和砖渣,确保瓮壁周围受力均匀,达到经久耐用。

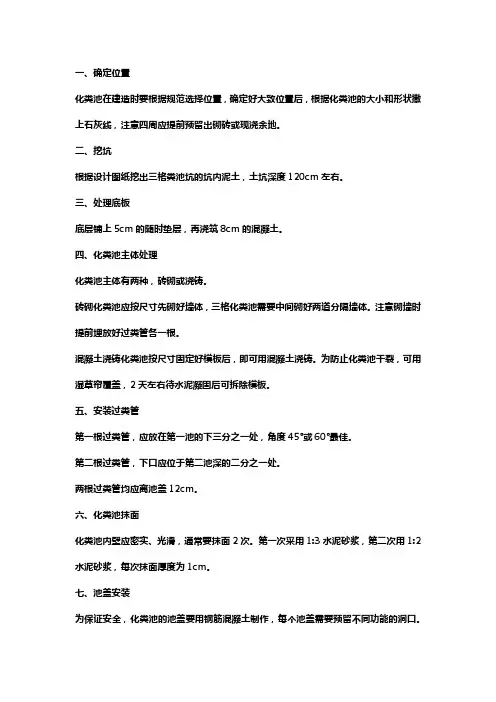

标准化粪池做法

标准化粪池做法

一、确定位置化粪池在建造时要根据规范选择位置,确定好大致位置后,根据化粪池的大小和形状撒上石灰线,注意四周应提前预留出砌砖或现浇余地。

二、挖坑根据设计图纸挖出三格粪池坑的坑内泥土,土坑深度120cm左右。

三、处理底板底层铺上5cm的随时垫层,再浇筑8cm的混凝土。

四、化粪池主体处理化粪池主体有两种,砖砌或浇铸。

砖砌化粪池应按尺寸先砌好墙体,三格化粪池需要中间砌好两道分隔墙体。

注意砌墙时提前埋放好过粪管各一根。

混凝土浇铸化粪池按尺寸固定好模板后,即可用混凝土浇铸。

为防止化粪池干裂,可用湿草帘覆盖,2天左右待水泥凝固后可拆除模板。

五、安装过粪管第一根过粪管,应放在第一池的下三分之一处,角度45°或60°最佳。

第二根过粪管,下口应位于第二池深的二分之一处。

两根过粪管均应离池盖12cm。

六、化粪池抹面化粪池内壁应密实、光滑,通常要抹面2次。

第一次采用1:3水泥砂浆,第二次用1:2水泥砂浆,每次抹面厚度为1cm。

七、池盖安装为保证安全,化粪池的池盖要用钢筋混凝土制作,每个池盖需要预留不同功能的洞口。

第一池盖板需预留便器和出粪渣2个洞口;第二池的盖板要预留清渣和疏通过粪管2个洞口;第三池盖板要预留1个出粪口。

安装大盖板时要盖严,并用水泥砂浆密封,防止雨水从缝隙流入,保证池内密封发酵。

八、安装进粪管和便器进粪管从第一池盖板入口插入粪池,固定在盖板上。

便器入口安装在进粪管上,固定便器并密封。

九、地面处理化粪池周围的土壤应夯实,化粪池建议高于周围地面3-5cm,防止雨天雨水流入。

手把手教你做三格化粪池,解决农村自建房排污问题,就是这么简单

手把手教你做三格化粪池,解决农村自建房排污问题,就是这么简单

⼿把⼿教你做三格化粪池,解决农村⾃建房排污问题,就是这么简单那么农村排污到底如何解决呢?其实修建⼀个化粪池就能很好的解决,那么化粪池需要如何施⼯呢?在这⾥喜来居将为您详细解释。

化粪池由底板、池壁、盖板、管道等4部分组成,施⼯要点如下:1、挖基坑⾸先要选定化粪池的位置,然后根据要建化粪池的⼤⼩挖好基坑,平整好坑底,清理好池外壁。

挖坑时单侧要预留150-300mm砌砖,然后浇筑厚度为100mm深度不⼩于1200mm的混凝⼟,化粪池深度也不应少于 1200mm。

2、化粪池底板施⼯化粪池底板由上到下依次为:⽔泥砂浆抹⾯层、钢筋混凝⼟底板、素混凝⼟垫层。

注意:如果是地下⽔丰富的地⽅,在素混凝⼟垫层下⾯要先做⼀层卵⽯、碎⽯垫层,如果没地下⽔,则直接将基坑底素⼟夯实就可以了。

3、化粪池池壁施⼯化粪池的池壁由砖砌体、内外抹⾯层、圈梁三部分组成。

砖砌体:砖砌体⼤家根据实际情况选⽤合适的砖即可,⼤多都是⽤红砖砌筑。

抹⾯层:池壁内外都需要⽤防⽔砂浆抹⾯,厚度为20mm,⽽且池壁外抹⾯层还需要刷2道防⽔涂料。

4、管道施⼯管道包括化粪池外部管道和化粪池内部管道。

化粪池外部管道需要有⼀定坡度,管道不能出现直⾓拐弯,需设置成2个45度⾓。

化粪池内部需设置过粪管,过粪管应采⽤长度为70-75cm,内径为15cm的PVC管。

5、盖板化粪池盖板有现浇盖板和预制盖板两种,⼤家可哪种⽅便选⽤哪种。

化粪池建好了,那么多久清理⼀次呢?个把⽉要清理⼀次,还是⼀个⽉要清理好⼏次?会不会⼀就满了?当然不会是这么⾼的频率。

⽆论是三格式,还是两格式化粪池,粪便需保证在发酵池内存留30天以上,才可以进⼊最后⼀池贮粪池。

城市化粪池的清理周期是三个⽉、六个⽉或者⼀年,⽽农村的家庭⽤化粪池的清理周期会⽐城城市化粪池的清理周期是三个⽉、六个⽉或者⼀年,⽽农村的家庭⽤化粪池的清理周期会⽐城市的长⼀些。

每6个⽉⼀次、每9个⽉⼀次,或者1年清理⼀次都可以,⼤家可以根据⾃⼰所建化粪池的⼤⼩与实际使⽤情况来确定。

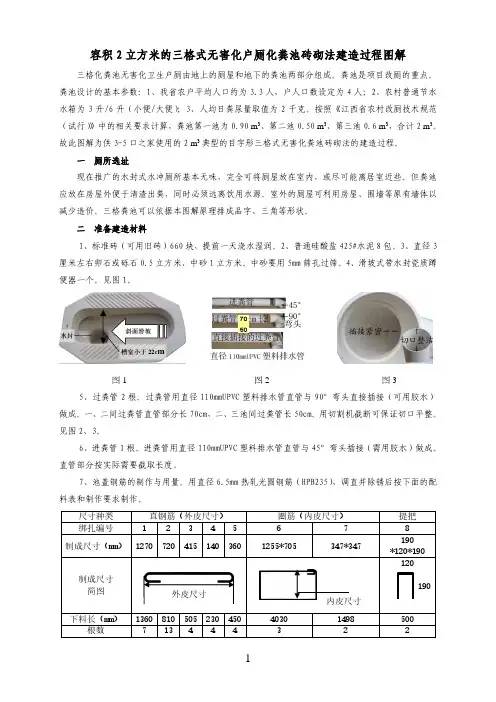

容积2立方米的三无害化户厕化粪池砖砌法建造过程图解

容积2立方米的三无害化户厕化粪池砖砌法建造过程图解

图1
图2
图3
5、过粪管 2 根。过粪管用直径 110mmUPVC 塑料排水管直管与 90°弯头直接插接(可用胶水)
做成。一、二间过粪管直管部分长 70cm,二、三池间过粪管长 50cm。用切割机截断可保证切口平整。
见图 2、3。
6、进粪管 1 根。进粪管用直径 110mmUPVC 塑料排水管直管与 45°弯头插接(需用胶水)做成。
直管部分按实际需要截取长度。
7、池盖钢筋的制作与用量。用直径 6.5mm 热轧光圆钢筋(HPB235),调直并除锈后按下面的配
料表和制作要求制作。
尺寸种类 绑扎编号
直钢筋(外皮尺寸) 1 2345
制成尺寸(mm) 1270 720 415 140 360
圈筋(内皮尺寸)
6
7
1255*705
347*347
3、新鲜粪便要倒入第一池,禁止倒入第三池。
4、防止直接使用第一、二池粪便,坚持使用第三池粪液。活动盖要及时盖好。
5、约半年至 1 年清理第一、二池粪皮粪渣。第三池出现粪皮时第一池一定要进行清渣。
清出的粪皮、渣需无害化处理。可用加尿素法处理。粪渣与尿素按 100:1 或 2 混合,存放 2
天或 1 天后可使用,用时要加水稀释。
制成尺寸 简图
外皮尺寸
内皮尺寸
提把 8 190
*120*190 120
190
下料长(mm) 1360 810 505 230 450
根数
7 13 4 4 4
4030 3
1498
500
2
2
1
制作要求:直钢筋末端做 180º弯钩,弯钩平直部分约 2cm 长;圈筋末端做 180º/90º弯钩,弯 钩平直部分约 3cm 长。下料总长度约 40.88m,约 10.63kg。钢筋绑扎示意图见图 4。

砖砌式三格化粪池施工要点

砖砌式三格化粪池施工要点

砖砌式三格化粪池施工要点1. 前言哎呀,今天咱们聊聊砖砌式三格化粪池施工,这可是个老掉牙的话题,但又不得不重视哦!你说这化粪池,虽然看起来不起眼,却是咱们日常生活中不可或缺的小帮手。

要是搞得不好,后果可不堪设想,简直就是“闹心”的节奏。

说到施工,这其中的要点可多了,咱们慢慢来捋一捋。

2. 施工准备2.1 材料准备首先,咱得准备好材料。

砖啊,水泥啊,还有一些沙子,这些都是必不可少的。

你要是少了啥,后面可就麻烦了!当然,砖的质量也得过关,不能买那些薄弱的砖,一碰就碎,简直“败絮其中”。

还有水泥,记得要选好的,别为了省钱买那种劣质的,真是“得不偿失”啊。

2.2 设计图纸然后就是设计图纸,别小看这一步,设计可是施工的“蓝图”呢!你得提前量好尺寸,合理布局,免得后面搞得像“无头苍蝇”,东一榔头西一棒槌的。

说到底,咱们得有个清晰的思路,才能把这三格池子给砌得“稳稳当当”。

3. 施工步骤3.1 基础挖掘接下来,咱们要开始挖基础。

这可不是随便挖挖就行,得挖得“深、平、牢”。

要是基础没打好,整个化粪池就像“纸上谈兵”,不切实际,容易出问题。

挖的过程中,注意不要碰到地下的管线哦,这可不是“捡了芝麻丢了西瓜”的事儿。

3.2 砌砖好了,基础挖好了,就可以开始砌砖啦!这个时候,你得注意每一层砖的铺设,别让它们“东倒西歪”,要确保砖缝对齐,不然就像“走路不看路”,总是摔跟头。

水泥要均匀地抹上,确保砖和砖之间黏得紧紧的,这样才能让它们团结一致,互相帮助。

记得,砖砌三格池子可不是“一蹴而就”的活儿,得耐心点儿,慢工出细活嘛。

3.3 加固与验收等到砖砌好了,接下来就要加固了。

这一步可不能马虎,得把池子各个接缝处处理好,确保不漏水。

再说,施工完成后,别急着就算完事,得进行验收。

就像考试前复习一样,检查一下,看看有没有漏掉的地方,确保万无一失。

4. 后续维护4.1 定期检查好了,池子建好了,咱们可不能就此高枕无忧了,后续维护也是大事。

农村三格化粪池厕所施工工艺

农村三格化粪池厕所施工工艺

农村三格化粪池厕所施工工艺文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)农村三格化粪池厕所施工工艺1、施工方法及建造技术要点砖砌结构化粪池的施工及要求:三格化粪厕所施工关键一是保证建筑质量,防止渗漏;二是把好过粪管安装质量关。

2、施工人员的责任和义务要有责任心,工作一丝不苟,对用户负责;研究施工图纸,掌握施工图的每一个环节,提出总体施工方案。

按图纸修建或改建卫生厕所,保证质量,建一个合格一个;节约原材料,不要造成浪费;向用户和群众宣传建造卫生厕所的好处;3、选址厕所是不可缺少的部分,与人们生活息息相关。

然而人们只注重饮食,而忽视它的另一方面—排泄。

随着农村经济的发展,农民的温饱问题得到解决,生活水平不断提高、许多农民盖起了新房,住进了新居。

但厕所却很不卫生,位置很不适当,很不科学。

新住宅,或室内已通自来水的,应统筹考虑最好将厕所建在室内,将厕所、洗漱间和浴室等一并安排,冲洗方便。

老式住宅,或尚未通自来水的,最好将厕所建在院内,根据夏季主导风向,把厕所建在住房常年主导风向的下风侧,禁止在水源边建造厕所、也不要靠近厨房,又要保证使用和粪便清运方便。

若因住房条件限制,厕所建在户外,应根据村庄建设规划统一安排,选择背风向阳、地势略高、土质坚实、地下水位低,方便儿童、老人使用的地方。

三格化粪池基础应与相邻原建筑物基础间保持一定净距,其数值一般取不小于相邻基础底面的高差。

4、放样和挖坑在所选定的化粪池位置和确定粪池的大小后,量好尺寸撒上石灰线。

放线时应留出砖砌,一般每条放出150mm。

然后按线挖坑,开挖池坑时,对土质较好的地块,宜采用直接开挖,使砖块紧贴坑壁砌筑;对土质差或有地下水的地块,只好采用按一定坡度的放坡开挖,并留不小于150mm的回填宽度。

回填时,可在回填土内掺入30%的碎石或碎砖瓦,要对称均匀,边砌筑边回填夯实,这样可对池墙起到桶箍作用。

对地下水位高的地段,在开挖池坑前,先得在池位附近挖掘一口2米深的集水井,用泵抽吸井内积水。

一体式三格式化粪池安装施工方案

一体式三格式化粪池安装施工方案

一体式三格式化粪池安装施工方案基坑土方开挖→底层夯实→铺装垫层→一体式三格化粪池吊放安装→分层回填→地面处理→基础验收(1)基坑土方开挖1)基层开挖前,应向挖掘机司机和施工人员详细交底,交底内容一般包括挖槽断面、推土位置,现在地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量坑底高程和宽度,防止挖超、欠挖;2)基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复测无误后方可指挥挖掘机或人工进行开挖;3)基坑开挖时,安全员要加强巡视现场,疏散围观村民,密切注意周围土体的变形情况及坑槽内可能出现的涌水、淤泥、及坑底土体的隆起反弹、地基承载力达不到基础设计要求等,一旦发现以上问题,应立即停止开挖,调整施工位置,并知会村委负责人员,采取合理安全措施再进行施工。

(2)底层夯实基坑开挖至设计标高,复测无误后,经现场监理统计填表后进行基层垫底施工,根以3:7灰土(水泥土厚150mm)进行垫层,据基座要求,施工时将坑底浮土挖掉,并夯。

人工开挖至基底后及时夯实,铺装垫层。

(3)一体式三格化粪池吊放安装一体式三格式化粪池吊放安装以安全操作方便为原则,针对施工现场的实际情况,我们采取机械和人工相结合的吊装方式。

1)吊机吊装时,应采用非金属绳索扣系住,避免主体碰损;2)吊装过程中,一体式三格化粪池用平稳下坑,不得与坑壁或坑底相碰撞,保证槽壁不坍塌;3)吊装时核对设计图纸注意化粪池进出口方向,箭头所指一端为出口方向;4)吊装就位后,测定水平度,局部调整垫层使之水平;复测化粪池标高,符合工程设计图要求后,填塞垫块固定化粪池管身;5)化粪池安装完毕后,将接入新建的排污系统。

化粪池进水管、出水管管径为大于100mm为宜,管外壁与地面连接处用1:2或1:3水泥砂浆填接口;(4)分层回填分层素土回填,保证压实度,回填土中不得有尖硬石块、碎砖、杂草、树枝、垃圾等。

安装就位符合要求后,池内必须注满水超过地下水位使之稳定,方可进行回填。

三格化粪池的施工方案

三格化粪池的施工方案

3.8、三格化粪池的建造技术3.8.1 施工方法及建造技术要点目前常用的化粪池结构主要有二种形式,一种是砖砌结构,另一种是预制钢筋混凝土结构。

预制钢筋混凝土结构化粪池已商品化,现场只要按要求组装即可。

本节主要介绍砖砌结构化粪池的施工及要求。

三格化粪厕所施工关键一是保证建筑质量,防止渗漏;二是把好过粪管安装质量关。

3.8.2施工人员的责任和义务要有责任心,工作一丝不苟,对用户负责;研究施工图纸,掌握施工图的每一个环节,提出总体施工方案。

按图纸修建或改建卫生厕所,保证质量,建一个合格一个;节约原材料,不要造成浪费;向用户和群众宣传建造卫生厕所的好处;3.8.3选址就一个家庭而言,厨房和厕所是不可缺少的部分,与人们生活息息相关。

然而人们只注重饮食,而忽视它的另一方面—排泄。

随着农村经济的发展,农民的温饱问题得到解决,生活水平不断提高、许多农民盖起了新房,住进了新居。

但厕所却很不卫生,位置很不适当,很不科学。

那么,如何选择建厕地址?新建住宅,或室内已通自来水的,应统筹考虑最好将厕所建在室内,将厕所、洗漱间和浴室等一并安排,冲洗方便。

老式住宅,或尚未通自来水的,最好将厕所建在院内,根据夏季主导风向,把厕所建在住房常年主导风向的下风侧,禁止在水源边建造厕所、也不要靠近厨房,又要保证使用和粪便清运方便。

若因住房条件限制,厕所建在户外,应根据村庄建设规划统一安排,选择背风向阳、地势略高、土质坚实、地下水位低,方便儿童、老人使用的地方。

三格化粪池基础应与相邻原建筑物基础间保持一定净距,其数值一般取不小于相邻基础底面的高差。

3.8.4放样和挖坑在所选定的化粪池位置和确定粪池的大小后,量好尺寸撒上石灰线。

放线时应留出砖砌,一般每条放出150mm。

然后按线挖坑,开挖池坑时,对土质较好的地块,宜采用直接开挖,使砖块紧贴坑壁砌筑;对土质差或有地下水的地块,只好采用按一定坡度的放坡开挖,并留不小于150mm的回填宽度。

回填时,可在回填土内掺入30%的碎石或碎砖瓦,要对称均匀,边砌筑边回填夯实,这样可对池墙起到桶箍作用。

三格式化粪池施工方案

三格式化粪池施工方案

三格式化粪池近年来,随着国家重大民生工程项目之一农村改厕项目的进一步推进,山东锦宇管业有限公司按照国家卫生部、国家标准化管理委员会关于农村户厕卫生规范《GB19379-2012农村户厕卫生规范》标准,研发一种适合我国农村使用的塑料三格化粪池系列产品,该产品是以高密度聚乙烯为原料,一次注塑成型。

使用该产品后,粪便发酵后的肥料能达到灭虫杀菌、无害化的标准。

该系列产品无论在设计水平或产品质量上都达到甚至超过国家对这类产品技术要求。

我公司企业标准《Q/SJY03-2016三格式化粪池》已在企业产品标准信息公共服务平台进行备案(查询网址)可查询。

公司以优良的品质,优惠的价格,至高的信誉和优良的服务,在广大客户中建立了良好的公司形象,本厂生产的塑料三格化粪池销售网络遍布全国各地,是新农村建设积极推广的环保产品。

三格式化粪池安装说明:1、在厕所外与室内放置便器相对应的位置挖一个长2米,宽1.3米,深1.2米长方体的坑,坑底加入三基土夯实。

2、在对接处粘上封闭胶带后,先把瓮体对接,再用螺钉加固。

3、将瓮体放入厕室挖好的坑里,瓮体周围用细土填好夯实,防止瓮体塌陷、倾斜,瓮体高出地面5-10厘米,瓮盖周围用水泥砂浆加固,起到防渗固定作用。

4、调整好过粪管口的位置,在过粪管与瓮体连接处用专用的管件连接,起到防渗固定作用。

5、在室内用砖修筑一个放置蹲便器的口,将蹲便器周围用细沙捣实再用2公分水泥砂浆找平。

一、三格式化粪池主要特点咨询:qq:5642517991、设计理念先进,隔舱板上下错层设计,污水环流式流动,污水处理能力比同等容积的传统化粪池至少提高二倍以上。

2、优化结构设计,工艺技术成熟,产品强度高,耐酸碱,防腐蚀;3、节约用水,每次冲厕用水量仅为0.3升左。

4、无异味,无苍蛆,不渗漏,不污染地下水。

5、产品的密封性和牢固性好,确保厌氧化粪的功能。

6、对粪便进行无害化处理,避免粪便传播各种疾病,可防止对空气、土壤、水的污染,保护环境。

三格式化粪池的建造流程

三格式化粪池的建造流程

三格式化粪池的建造流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!在农村生活中,粪池是一种非常重要的设施,它能够有效地处理家庭产生的粪便,减少对环境的污染,同时也可以产生有机肥料用于农作物种植。

化粪池施工工序资料

化粪池施工工序资料

化粪池施工工序资料介绍化粪池是一种用于收集和处理排泄物的设施,广泛应用于农村地区和农业生产中。

化粪池施工涉及到多个工序,包括选址、开挖、建造、安装和测试等。

本文将详细介绍化粪池施工的各个工序及其要点。

工序一:选址化粪池的选址是整个施工过程的第一步,良好的选址可以确保化粪池的运行效果和使用寿命。

以下是选址的要点:•距离住宅和水源的距离要符合相关法规和要求。

•地面要平整坚固,避免存在明显的地质问题。

•避免选址在高水位线下方,以免影响化粪池的使用。

工序二:开挖开挖是化粪池施工的核心过程之一,质量的好坏直接影响到后续施工工序的顺利进行。

以下是开挖的要点:•按照设计图纸的要求进行开挖,确保化粪池的尺寸和形状符合要求。

•开挖过程中要注意保持挡土墙的稳定,避免发生坍塌事故。

•清理挖掘过程中产生的杂物,确保坑底清洁无异物。

工序三:建造建造是化粪池施工的重要过程,包括搭建模板、浇筑混凝土等步骤。

以下是建造的要点:•根据设计图纸搭建模板,确保模板的牢固和尺寸的准确性。

•根据混凝土配比要求,按照工艺流程浇筑混凝土。

•浇筑完成后,对混凝土进行养护,保持湿润和避免温度过高。

工序四:安装安装是化粪池施工的关键步骤,涉及到连接管道和安装附件等。

以下是安装的要点:•根据设计要求连接化粪池的进出口管道,确保连接紧密无泄漏。

•安装好进出口管道后,进行密封测试,验证连接的质量和可靠性。

•在化粪池的顶部安装通风设备和检修口等附件,方便后续维修和管理。

工序五:测试测试是化粪池施工的最后一步,主要是通过水密性测试和压力测试来验证化粪池的质量和可靠性。

以下是测试的要点:•进行水密性测试,将化粪池注满水并保持一段时间,观察是否有渗漏现象。

•进行压力测试,通过加压来检测化粪池的耐压性能是否符合要求。

•如果测试出现问题,需要及时修复和调整,直到化粪池通过所有的测试环节。

以上是化粪池施工的主要工序及其要点,合理、规范地完成这些工序能够确保化粪池的质量和使用效果。

[整理]三格式化粪池砖砌法建造过程图解.

[整理]三格式化粪池砖砌法建造过程图解.

三格式无害化户厕化粪池砖砌法建造过程图解南昌市爱国卫生运动委员会办公室3-5口人用有效容积2.2立方米三格式无害化厕所化粪池砖砌法建造过程图解三格化粪池无害化卫生户厕由地上的厕屋和地下的粪池两部分组成。

此图解为供3-5口之家使用的2.2立方米典型三格式无害化粪池砖砌法的建造过程。

一、厕所选址现在推广的水封式水冲厕所基本无味,完全可将厕屋放在室内,或尽可能离居室近些。

但粪池应放在房屋外便于清渣出粪,同时必须远离饮用水源。

室外的厕屋可利用房屋、围墙等原有墙体以减少造价。

二、准备建造材料1、标准砖(可用旧砖)646+14=660块,提前一天浇水湿润。

2、普通硅酸盐425#水泥8包。

3、直径3厘米左右卵石或砾石0.5立方米、中砂1立方米。

中砂要用5mm筛孔过筛。

4、滑坡式带水封瓷质蹲便器一个。

见图1。

5、过粪管2根。

过粪管用直径110mmUPVC塑料排水管直管与90°弯头直接插接(可不用胶水)做成。

直管部分长60cm,用切割机截断可保证切口平整。

见图2、3。

6、进粪管1根。

进粪管用直径110cmUPVC塑料排水管直管与45°弯头插接(需用胶水)做成。

直管部分长度按实际需要截取。

7、池盖钢筋的制作与用量。

用直径6.5mm热轧光圆钢筋(HPB235),调直并除锈后按下面的配料表和制作要求制作。

制作要求:直钢筋末端做180°弯钩,弯钩平直部分约2cm长;圈筋末端做180°/90°弯钩,弯钩瓶子部分约3cm长。

下料总长度约45.4m,约11.8kg。

钢筋绑扎示意图见图4。

三、放样、挖坑和底板施工确定好化粪池的为止,量一个长290cm、宽140cm的正长方形,撒上石灰标线。

挖一个深度为105cm,底平壁直的坑。

在坑底铺浇7cm厚水泥、砂、石比为1:3:6的混凝土底板。

见图5。

四、砌池、抹灰和装过粪管采用错缝半砖墙,用1:3水泥砂浆砌筑。

见图6。

粪池墙高度为17层砖厚度(加一厘米的灰缝,后同),外墙长度为11块砖长度,内隔墙宽度为4块砖的长度。

三格化粪池安装说明

三格化粪池安装说明

三格化粪池安装说明
三格化粪池的安装说明:
1、根据化粪池尺寸开挖一个长方体的坑,用50mm的混凝土做垫层。

2、平放三格化粪池,连接好滑粪管和排气管,排气管要高于厕屋20 -50cm.
3、回填土以半干半湿为宜,逐层夯实,逐层回填,直至地面水平为止,防止化粪池塌陷、倾斜,填土应分为两次进行:首次回填一半达0.6m深,撒少量水夯实找平,之后二次填土至地表平齐。

顶部两个出口高出地面5 -10cm,出口盖周围用水泥砂浆加固,起到防渗固定作用。

4、安装便盆左右要平行,纵向要前高后低(5°倾角)以保证便盆冲水后不留积水,便盆后端与墙距离应在20 -25cm之间,寒冷地区应在便盆外部加保湿层,将蹲便器周围先用细沙捣实,再用2公分水泥砂浆找平。

安装蓄水桶出水管必须保证自然摆放,不宜S型铺设,防止积水结冰。

蓄水桶要放在便盆后侧方,室内蓄水桶安装时桶盖低于地面10cm,桶盖可用保温材料覆盖,回填土时,蓄水桶要先灌满水,然后再填土夯实。

三格化粪池尺寸长(mm)宽(mm)高(mm)1立方1680 1050 1000
1.2立方1570 1150 1150
1.5立方1900 1180 1150
农村厕所改造冲厕桶三格式化粪池双瓮式化粪池。

化粪池施工程序(3篇)

化粪池施工程序(3篇)

第1篇一、工程准备1. 设计审查:对化粪池的设计图纸进行审查,确保设计合理、符合规范要求。

2. 材料设备采购:根据设计要求,采购化粪池所需的建筑材料、设备、管道等。

3. 施工队伍组织:组建专业的施工队伍,明确施工人员职责和分工。

4. 施工现场布置:确定施工现场的位置,设置安全警示标志,确保施工环境安全。

5. 施工技术交底:对施工人员进行技术交底,明确施工工艺、质量标准和注意事项。

二、化粪池基础施工1. 清理场地:将施工现场的杂物、垃圾清理干净,确保基础施工顺利进行。

2. 测量放线:根据设计图纸,进行测量放线,确定化粪池的准确位置。

3. 挖设基坑:按照设计要求,挖设化粪池基坑,确保基坑深度、宽度符合设计要求。

4. 基坑处理:对基坑进行平整、夯实,确保基础施工质量。

5. 基础施工:根据设计要求,进行化粪池基础施工,确保基础稳固、均匀。

三、化粪池主体施工1. 安装化粪池:将化粪池运至施工现场,按照设计要求进行安装。

2. 连接管道:将化粪池与进出水管、排污管等进行连接,确保管道接口严密、无泄漏。

3. 填充材料:在化粪池周围填充适当的材料,如沙子、碎石等,确保化粪池稳定。

4. 检查验收:对化粪池主体施工进行检查验收,确保施工质量符合规范要求。

四、化粪池回填及养护1. 回填土:对化粪池进行回填,回填土应分层夯实,确保化粪池稳定。

2. 检查回填质量:对回填土进行检查,确保回填均匀、密实。

3. 养护:在化粪池回填完成后,进行养护,养护期间不得扰动化粪池周围土壤。

五、工程验收1. 自检:施工完成后,对化粪池进行自检,确保施工质量符合规范要求。

2. 竣工验收:邀请相关部门对化粪池进行竣工验收,确保化粪池投入使用。

3. 验收合格:竣工验收合格后,化粪池工程正式投入使用。

六、工程总结1. 工程总结:对化粪池施工过程中遇到的问题、解决方法及施工经验进行总结。

2. 质量分析:对施工过程中出现的问题进行分析,提出改进措施。

3. 成本分析:对化粪池施工成本进行分析,总结经验教训。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三格化粪池施工流程
三格化粪池处理设施,一般是与水冲式厕所相配套,由进粪管、分格池、连通管、盖板等部分组成。

那么,三格化粪池是如何施工的呢?接下来就随成都志蓉鑫环保科技有限公司一起来了解一下吧。

1、施工人员工具的准备:具体施工人员应事先准备好砖刀、大小灰板、大小灰披、卷尺、水平仪、刷子、浇水泥用的模板等。

2、材料的准备:在施工之前,施工人员需按砖砌、水泥预制、现浇等不同类型的用料需要,通知建厕农户,备足砖、水泥、砂石、钢筋、便器、进粪管、过粪管等材料,方可进行施工。

3、放样和挖坑:根据用户需要和具体情况,选好化粪池的位置、确定形状
和池子的大小,按照实际推广容积和各池长度量好尺寸,撒上石灰线。

放线时应留出砖砌或现浇余地,一般每条边放出5cm。

放线完了以后,要进行挖三格粪池坑,掏出坑内的泥土。

土坑的深度为120cm。

4、底板的处理:底层先铺5cm碎石垫层,上浇8cm厚混凝土,混凝土标号为150号。

5、砖砌或浇铸化粪池:按化粪池的尺寸先砌好墙体,分三格,中间分隔两道墙体,由于第二池较窄,施工有一定困难,因此,砌到一定高度后,抹好水泥再继续砌墙。

注意埋放好过粪管各一根。

混凝土浇铸化粪池应按尺寸固定好模板,然后用150号混凝土浇灌,厚度为5cm并用湿草帘复盖,2天左右待水泥凝固后方可拆除模板。

6、过粪管的安装要求:第一池进入第二池的过粪管的位置宜放在第--池有效深度的下约1/3处角度以45度60度为宜,即管的下口距离第一池池底约35cm;第二池进入第三池的过粪管下口在第二池深的1/2处,一二池的过粪管的两个上口离池盖12cm。

过粪管的形状有直形、虹吸形、S形。

7、化粪池抹面:池内壁采用1:3水泥沙浆打底一次,再用1:2水泥沙浆抹面二次,抹面要求密实、光滑。

抹面的厚度为每次1cm为宜。

8、池差的预制与安装:化粪池的池盖全部为钢筋混凝土盖板,厚度为5cm。

第一池的盖板要留出放便器的口和出粪渣的口,第二池的盖板也要留出一个口,便于清渣和疏通过粪管,第三池盖板要留出出粪口,便于出粪,每个口都要预制小盖。

安装大盖板时要用水泥沙浆密封、口盖要盖严,防止雨水流入,保证池内封密发酵。

9、安装进粪管、便器:将直径10cm长度为30一50cm的进粪管,从第一池盖板人口中插入粪池,并固定在盖板上,将蹲(坐)便器入口套在进粪管上,固定坐侄器,稍加密封。

以便器下口中心为基础,距后墙35cm,距边墙40cm。

便器高低视需要而定,必要时用砖加高。

10、地面的处理:化粪池应高于周围地面3-5cm,防止雨水流人。

池的周围松土要夯实,厕内地面要用1:3水泥沙浆打底,再用1:2水泥砂浆抹面。

有条件的农户可贴上瓷砖,勇有利于清洗和保持清洁。

成都志蓉鑫环保科技有限公司位于美丽的成都平原。

公司主营业务:生产及销售预制钢筋砼组合式化粪池、蓄水池、消防池、污水处理池、隔油池产品。

公司拥有先进的机械设备,具备机械化批量生产能力,年产量约30万m3,至今在四川省内主要城市建立了良好的合作渠道,产品深受各地广大建筑商及市政的肯定与认可。

我公司产品已广泛应用于宾馆、生活小区、科研单位、冶金、电力、轻工、化工、纺织、医药、食品、电子、城市污水处理厂等各种行业。

其中工业污水处理设备已成为各工业生产企业节约能源,无污染的产品。

相关文档
最新文档
