台班消耗,可根据覆盖层 土壤类别和施工水位高度 采用表列数值计算:
(1 ) 墩 ( 台 ) 基 坑 水 泵 台 班 消 耗= 湿 处 挖 基 工 程 量 × 挖
(2 ) 基 坑 水 泵 台 班 消 耗 静 听 水 位 高 度 栏 中 “ 地 面 水 ” 适 用 于 围 堰 内 挖 基 ,
括 排 除 地 下 水 所 需 台 班 数 量 , 不 得 再 按 “ 地 下 水 ” 加 计 水 泵 台 班 ; “ 地 下 水程 量 应 为 施 工 水 位 以 下 的 湿 处 挖 基 土 方 数 量 , 施 工 水 位 至 坑 顶
地 面 水
4以内 3以内 2以内 1以内
0.35 0.28 0.23 0.20
14 11 10 9
占多数) 4.松软的黄土 地下 6以内 0.15
—
水 3以内 0.12
7
1.中类砂土(0.25~0.5mm 颗粒含量占多数) Ⅱ 2.紧密的颗粒较细的砂砾 石层
4、 电 动 卷 扬 机 配 抓 斗 及 人 工 开 挖 配 卷 扬 机 吊 运 基 坑 土 、 石 方 定 额 中 , 已 需 要 按 吊 装 设 备 定
5、 开 挖 基 坑 定 额 已 综 合 了 基 底 夯 实 、 基 坑 回 填 及 检 平 石 质 基 底 用 工 , 时 , 不 得 另 行 6、 开 挖 基 坑 定 额 不 包 括 挡 土 板 , 需 要 时
0.17 0.14
0.03 0.02
上下部构造
50
0.31
0.04
桥面铺装
250
0.31
0.04
二、钢筋工程 1.定额中凡钢筋直径在10mm以上的接头,均采用电弧搭接或电阻对接焊. 2.定额中的钢筋按选用图纸分为Ⅰ级钢、Ⅱ级钢筋,如施工图的钢筋混凝土比例与定额有出入时,可 钢筋品种的比例关系. 三、模板工程 1.模板不单列项目.混凝土工程中所需的模板包括钢模板、组合钢模板、木模板,均按其周转摊销量 浇混凝土或预制混凝土定额中. 2.定额中所列的钢模板材料指工厂加工的适用于某种构件的定型钢模板,其重量包括立模所需的钢支
8.定额中采用泵送混凝土的项目均已包括水平和向上垂直泵送所消耗的人工、机械,当水平泵送距离
额综合范围时,可按下表增列人工及机械消耗量.向上垂直泵送不得调整.
单位:10m3混凝土
项
目
定额综合的水平泵送距 每增加水平距离50m增列数量
离
(m) 人工(工日) 混凝土输送泵(台
基础工程
灌注 其他
100 100

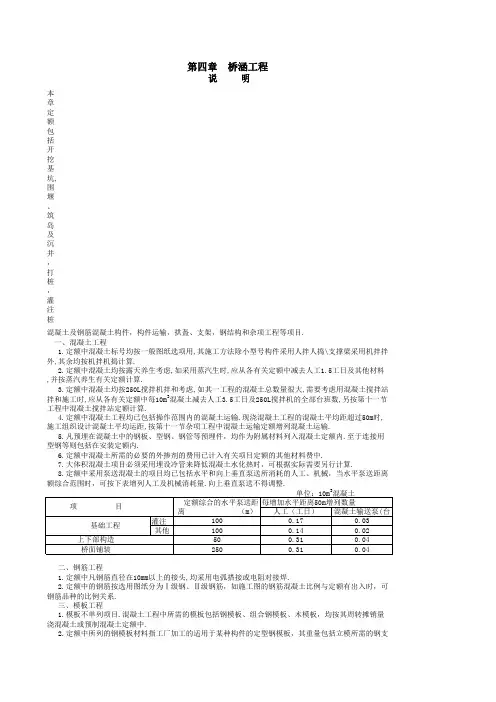

第四章 桥涵工程
说
明
本
章
定
额
包
括
开
挖
基
坑,
围
堰
、
筑
岛
及
沉
井
,
打
桩
,
灌
注
桩
,混凝土及钢筋混凝土构件,构件运输,拱盔、支架,钢结构和杂项工程等项目.
一、混凝土工程
1.定额中混凝土标号均按一般图纸选项用,其施工方法除小型号构件采用人拌人捣\支撑梁采用机拌拌
外,其余均按机拌机捣计算.
2.定额中混凝土均按露天养生考虑,如采用蒸汽生时,应从各有关定额中减去人工1.5工日及其他材料
施工组织设计混凝土平均运距,按第十一节杂项工程中混凝土运输定额增列混凝土运输.
5.凡预埋在混凝土中的钢板、型钢、钢管等预埋件,均作为附属材料列入混凝土定额内.至于连接用
型钢等则包括在安装定额内.
6.定额中混凝土所需的必要的外掺剂的费用已计入有关项目定额的其他材料费中.
7.大体积混凝土项目必须采用埋设冷管来降低混凝土水化热时,可根据实际需要另行计算.
,并按蒸汽养生有关定额计算.
3.定额中混凝土均按250L搅拌机拌和考虑,如其一工程的混凝土总数量很大,需要考虑用混凝土搅拌站
拌和施工时,应从各有关定额中每10m3混凝土减去人工3.5工日及250L搅拌机的全部台班数,另按第十一节
工程中混凝土搅拌站定额计算.
4.定额中混凝土工程均已包括操作范围内的混凝土运输.现浇混凝土工程的混凝土平均距超过50m时,
关配件;组合钢模板材料指市场供应的各种型号的组合钢模板,其重量仅为组合钢模板重量.不包括立模 的支撑、拉杆等配件,定额中已计入所需配件材料的摊销量;木模板按工地制作编制,定额中将制作所 机械台班消耗按周转摊销量计算.
3.定额中均已包括各种模板的维修、保养所需的工、料及费用. 四、设备摊销费 定额中设备摊销费的设备指属于固定资产的金属设备,包括用万能杆件、装配式钢桥桁架及有关配件 金饷架桥设备.设备摊销费按设备厂重量每吨每月55元计算(除设备本身折旧费用,还包括设备的维修、 等费用).各项目中凡注明允许调整的,可按计划使用时间调整. 五、工程量计算一般规则: 1.现浇混凝土、预制混凝土、构件安装的工程量为构筑物或预制构件的实际体积,不包括其中空心部 积,钢筋混凝土项目工程量不扣除钢筋所占体积. 2.构件安装定额中在括号内所列的构件体积数量,表示安装时需要备制的构件数量. 3.钢筋工程量为钢筋的设计重量,定额中已计入施工操作损耗.施工中钢筋因接长所需的搭接长度的 定额中未计入,应在钢筋的设计重量内计算.
(3 ) 表 列 水 泵 台 班 均 为
覆盖层土壤类别
基
坑水
泵台
班消
耗
河中桥墩
靠岸墩台
水位高度
每座墩砌筑水泵台
每座墩砌筑水泵
顺
Biblioteka Baidu
(m)
挖基
班
挖基
台班
序
(10m3) 基坑深 基坑深 (10m) 基坑深 基坑深 号
3m以内 6m以内
3m以内 6m以内
1
2
3
4
1.亚粘土 2.粉砂土 Ⅰ 3.较密实的细砂土(0.10 ~ 0.25mm颗粒含量
第一节 开挖基坑
1、 干 处 挖 基 指 开 挖 无 地 面 水 及 地 下 水 位 以 上 部 分 的 土 壤 , 湿 处 挖 基 指不 分 干 处 、 湿 处 均
2、 开 挖 基 坑 土 、 石 方 运 输 按 弃 土 于 坑 外 10m 范 围 内 考 虑 , 如 坑 上 水 平 3、 基 坑 深 度 为 坑 的 顶 面 中 心 标 高 至 底 面 的 数 值. 在 同 一 基 坑 内 ,
7、 机 械 挖 基 定 额 中 已 综 合 了 基 底 标 高 以 上 20c 8、 挖 基 定 额 中 未 包 括 水 泵 台 班. 挖 基 及 基 础 、 墩 台 砌 筑 所 需 的 水 泵 台 班 按 “ 9、 工 程 量 计 算
(1
)
基
坑
开
挖
工
程
量
按
(2
)
基
坑
挡
土
板
的
支
挡
面
积
,
按
坑
内
10 、 基
