07公路基本建设工程概算、预算编制办法(完整版)(新版)
公路工程概预算编制办法2007

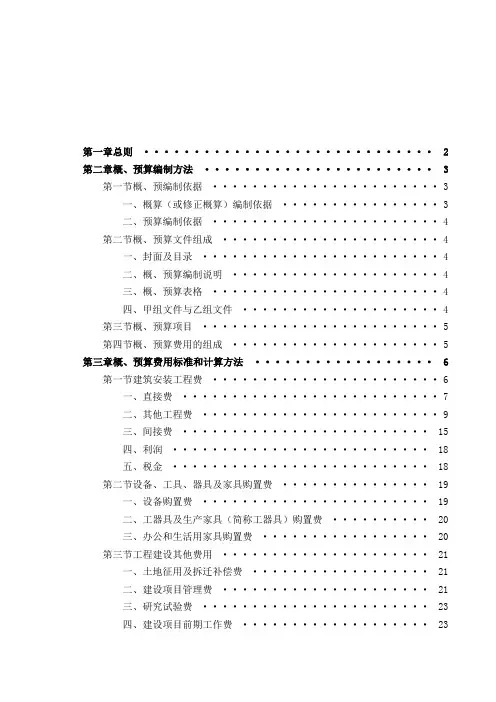

第一章总则 (2)第二章概、预算编制方法 (3)第一节概、预编制依据 (3)一、概算(或修正概算)编制依据 (3)二、预算编制依据 (4)第二节概、预算文件组成 (4)一、封面及目录 (4)二、概、预算编制说明 (4)三、概、预算表格 (4)四、甲组文件与乙组文件 (4)第三节概、预算项目 (5)第四节概、预算费用的组成 (5)第三章概、预算费用标准和计算方法 (6)第一节建筑安装工程费 (6)一、直接费 (7)二、其他工程费 (9)三、间接费 (15)四、利润 (18)五、税金 (18)第二节设备、工具、器具及家具购置费 (19)一、设备购置费 (19)二、工器具及生产家具(简称工器具)购置费 (20)三、办公和生活用家具购置费 (20)第三节工程建设其他费用 (21)一、土地征用及拆迁补偿费 (21)二、建设项目管理费 (21)三、研究试验费 (23)四、建设项目前期工作费 (23)五、专项评价(估)费 (23)六、施工机构迁移费 (23)七、供电贴费 (24)八、联合试运转费 (24)九、生产人员培训费 (24)十、固定资产投资方向调节税 (24)十一、建设期贷款利息 (24)第四节预备费 (25)第五节回收金额 (25)第六节公路工程建设各项费用的计算程序及计算方式 (25)附录一公路交工前养护前指标 (27)附录二绿化补助费指标 (27)附录三冬雨季及夜间施工增工百分率、临时设施用工指标 (27)附录四概、预算项目表 (28)附录五封面、目录及概(预)算表格样式 (48)附录六设备与材料的划分标准 (65)附录七全国冬季施工气温区划分表 (69)附录八全国雨季施工雨量区及雨季期划分表 (74)附录九全国风沙地区公路施工区划表 (80)第一章总则第二章概、预算编制方法第一节概、预编制依据一、概算(或修正概算)编制依据二、预算编制依据第二节概、预算文件组成一、封面及目录二、概、预算编制说明三、概、预算表格四、甲组文件与乙组文件第三节概、预算项目第四节概、预算费用的组成第三章概、费用标准和计算方法第一节建筑安装工程费一、直接费二、其他费三、费四、利润五、税金第二节、工具、器具及家具购置费一、设备购置费二、工器具及生产(简称工器具)购置费三、办公和生活用购置费第三节工程其他费用一、土地征用及拆迁补偿费二、建设项目三、研究试验费四、建设项目前期工作费五、专项评价(估)费六、施工机构迁移费七、供电贴费八、联合费九、生产培训费十、方向调节税十一、建设款利息第四节预备费第五节回收金额第六节公路工程各项费用的计算程序及计算方式附录一公路交工前养护前指标公路交工前养护费为陆续竣工的路段,在路段交工初验时止,以路面为主包括路基、构造物在内的养护费用。
公路工程基本建设项目概算预算编制办法
公路工程基本建设项目概算预算编制办法中华人民共和国交通部公告2007年第33号文关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)及《公路工程概算定额》(J TG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)、《公路工程机械台班费用定额》(JTG/T B06-03—2007)的公告。
本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
二、本办法适用于新建和改建的公路工程基本建设项目工程概算、预算的编制和管理。
农村公路可参照本办法执行,具体计算方法和计费标准由各省、自治区、直辖市交通主管部门制定。
三、概算或修正概算是初步设计文件或技术设计文件的重要组成部分。
概算应控制在批准的建设项目可行性研究报告投资估算允许浮动幅度范围内。
概算经批准后是基本建设项目投资最高限额,是编制建设项目计划、确定和控制建设项目投资的依据,是控制施工图设计和施工图预算的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据,是考核建设项目投资效果的依据。
设计单位应按不同的设计阶段编制概算和修正概算。
编制概算或修正概算,应全面了解工程所在地的建设条件,掌握各项基础资料,正确引用规定的定额、取费标准、工资单价和材料设备价格,按本办法的规定进行编制,使概算能完整、准确地反映设计内容。
公路基本工程概算预算编制办法
公路基本工程概算预算编制办法简介公路基本工程概算预算编制办法是依据相关法律法规和国家财政制度,结合公路工程建设的规律和特点,编制公路基础设施工程概算预算,并确认其财政资金,实现公路基础设施工程的正常建设和运营。
概述公路工程建设涉及到多个环节,包括规划、设计、施工、验收等,其中概算预算编制是公路工程建设的重要环节之一。
公路工程概算预算编制主要包括以下几个方面的内容。
基本概念公路工程概算预算编制是指依据公路工程建设项目的规划及设计文件,综合考虑各种因素,将项目建设所需经济资源按现价估算,编制项目预算的过程。
编制任务公路工程概算预算编制任务包括以下内容:1.确定预算编制的主体、程序、方法和标准;2.针对具体项目需求,制定预算编制方案,综合考虑项目的工地地形、环境、设计、材料、劳动力成本等因素;3.结合项目计划,确认项目的投资总额及其分配;4.制定完整、科学的概算预算计划书。
编制对象公路工程概算预算编制的对象分为以下几个方面:1.设计单位:设计单位是公路工程概算预算编制的主体;2.施工单位:施工单位应在设计单位完成概算预算编制后,进行施工方案编制;3.监理单位:监理单位应在设计单位完成概算预算编制并且施工方案编制完成后,对预算编制结果进行监督检查。
编制方法公路工程概算预算编制的方法包括以下几个方面:1.以项目为中心,明确项目的类型、规模、建设地点、工期、经济状况等基本情况;2.把握建设方案的技术特点,针对工程建设过程中可能出现的问题,逐项编制预算;3.综合考虑工程建设所需的各种经济资源,包括土地和建筑面积、劳动力和机械设备、原材料和运输费用等,并进行现价估算;4.掌握概算预算编制的基本要求,把握财务管理的相关法规,确保预算编制的科学性和合理性。
编制标准公路工程概算预算编制的标准包括以下几个方面:1.综合考虑概算预算编制的成本;2.根据投资计划、市场行情等各种因素,在确定预算编制标准时进行综合考虑;3.确保预算编制标准符合国家财政信息平台的相关规定。
使用新版公路工程基本建设项目概算预算编制办法及概预算定额的几
使用新版公路工程基本建设项目概算预算编制办法及概预算定额的几新版公路工程基本建设项目概算预算编制办法及概预算定额的几是指我国新版公路工程基本建设项目概算预算编制办法和概预算定额的基本规定和要求。
以下将从以下几个方面进行详细介绍:一、新版公路工程基本建设项目概算预算编制办法新版公路工程基本建设项目概算预算编制办法主要包括以下要点:1.编制的原则和方法:公路工程概算预算的编制必须遵循经济合理、科学严密、计划先行、服务为本的原则。
同时,要采取定量计算方法和标准定额法进行编制。
2.预算编制的基本内容和要点:公路工程概算预算的内容包括工程量计算、工程造价估算、费用计算等。
在进行工程量计算时,应根据实际情况采用适当的方法和工具,确保计量结果准确可靠。
在进行造价估算时,应结合工程的特点和实际情况,参考历史数据和市场行情,合理确定各项费用的计算标准和定额。
3.审核和批准流程:公路工程基本建设项目概算预算应按照程序进行审核和批准。
对于大型、重点工程,应经过专家评审和审理,确保概算预算的科学合理性和可行性。
二、概预算定额的几个要点概预算定额是公路工程概算预算编制的重要依据1.定额的编制依据和原则:概预算定额的编制应根据相关工程的类型和性质,结合相关技术规范和标准,参考历史数据和市场行情,采用科学合理的方法进行。
同时,还需要注意定额的准确性和可操作性。
2.定额的构成和要素:概预算定额主要由工程数量、工程工艺、单位工程造价、费用构成等要素组成。
其中,工程数量是定额的基础,应根据工程的实际情况进行准确计量;工程工艺是指定额所包含的工程技术要求和施工方法,应根据实际情况进行选择和确定;单位工程造价是指单位工程的造价标准和计算方法,应根据概算预算编制办法的要求进行确定;费用构成是指各项费用项目的明细和计算方法,应根据相关规定和实际情况进行编制。
3.定额的修订和调整:概预算定额应根据实际情况进行定期修订和调整,以保证其与市场价格和成本变化的一致性。
2007《公路基本建设工程概算、预算编制办法》
第一章 总则
三、概算的作用: 概算的作用:
概算或修正概算是初步设计文件或技术设计文件的重要组成部分。 概算或修正概算是初步设计文件或技术设计文件的重要组成部分。 概算应控制在批准的建设项目可行性研究报告投资估算允许浮动幅度范 围内。概算经批准后是基本建设项目投资最高限额, 围内。概算经批准后是基本建设项目投资最高限额,是编制建设项目计 确定和控制建设项目投资的依据, 划、确定和控制建设项目投资的依据,是控制施工图设计和施工图预算 的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据, 的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据,是考 核建设项目投资效果的依据。 核建设项目投资效果的依据。 。。。。。 以批准的初步设计进行施工招标的工程, 以批准的初步设计进行施工招标的工程,其标底或造价控制值应在 批准的总概算范围内。 批准的总概算范围内。
概算和预算编制必严格执行国家的方针、政策和有关制度,符合公路设计、 概算和预算编制必严格执行国家的方针、政策和有关制度,符合公路设计、 施工技术规范。 施工技术规范。
七-1、概预算文件质量: 、概预算文件质量:
文件应达到的质量要求是:符合规定、结合实际、经济合理、提交及时、 文件应达到的质量要求是:符合规定、结合实际、经济合理、提交及时、 不重不漏、计算正确、字迹打印清晰、装订整齐完善。 不重不漏、计算正确、字迹打印清晰、装订整齐完善。
总体变化情况
七、费率水平的变化:
各项费率均做了不同程度的调整,以下调为多( ) 各项费率均做了不同程度的调整,以下调为多(计算基数变了) (1)其他工程费费率 )其他工程费费率(%) 冬季施工增加费:下调最大的人工土方均下调 左右; 冬季施工增加费:下调最大的人工土方均下调70%左右; 左右 下调幅度最低的技术复杂大桥均下调30% 下调幅度最低的技术复杂大桥均下调 雨季施工增加费:下调最大的人工石方均下调 左右; 雨季施工增加费:下调最大的人工石方均下调71%左右; 左右 下调幅度最低的高级路面均下调40%; ; 下调幅度最低的高级路面均下调 夜间施工增加费:除新增的构造物 提高 提高40%外,其余下降 夜间施工增加费:除新增的构造物III提高 外 其余下降30%(原统一是 (原统一是0.5%) ) 特殊地区施工增加费、高原地区施工增加费:有升有降,绝大多数上调。 特殊地区施工增加费、高原地区施工增加费:有升有降,绝大多数上调。 (2)建设单位(业主)管理费 )建设单位(业主) 除增加了300000万以上的档外,按建筑安装工程费总额各档费率均有上调,最大幅度是 万以上的档外,按建筑安装工程费总额各档费率均有上调, 除增加了 万以上的档外 200001万以上的档,原来是 万以上的档, 万以上的档 原来是0.14%,上调到 ,上调到0.43%,调整幅度达 ,调整幅度达207%;调整最小的是 ;调整最小的是500W 的档,由原来的 上调到3.48,也有上浮 的档,由原来的1.68上调到 上调到 ,也有上浮108%。 。
公路基本建设工程概算、预算编制办法介绍
改进和优化基本建设工程概算、 预算编制的建议
提高数据准确性、进行合理的资源分配、加强与相关部门的合作等是改进和 优化基本建设工程概算、预算编制的重要方式。
总结和要点
公路基本建设工程概算和预算编制是确保交通建设有效进行的重要工作。合理的方法和程序以及改进建议将有 助于提高工程质量和资源利用效率。
公路基本建设工程概算、 预算编制办法介绍
本节将介绍公路基本建设工程概算和预算的编制办法,同时提供改进和优化 基本建设工程概算、预算编制的建议。
概述公路基本Байду номын сангаас设工程
公路基本建设工程是指为满足交通发展需求而进行的道路基础设施建设。它 包括公路路面、桥梁、隧道、涵洞等。
概算的定义和作用
概算是根据公路基本建设工程的设计和相关参数,提前进行的大致经费估算。 它的作用是为项目立项和决策提供参考。
概算编制的方法和程序
概算编制可以采用各种方法,如指标法、估算法、历史数据法等。程序包括需求分析、参数确定、费用估算、 编制和审核等。
预算的定义和作用
预算是对公路基本建设工程的具体费用进行详细编制和计划安排的工作。它的作用是控制资金使用和项目进展。
预算编制的方法和程序
预算编制可以采用类似于概算的方法,但更加详细和具体。程序包括数据收 集、成本分析、编制和审议等。
公路工程基本建设项目概算、预算编制办法96编办与07编完整
公路工程基本建设项目概算、预算编制办法JTG B06-2007绿色表示在96基础上新增加部分黄色表示对96内容调整部分灰色表示对96中内容取消部分费率表是最新的,在附件中看相互关系目录第一章总则第二章概、预算编制方法第一节:概、预算编制依据(新增!!!)第二节:概、预算文件组成第三节:概、预算项目第四节:概、预算费用的组成第三章概、预算费用标准和计算方法第一节建筑安装工程费第二节设备、工具、器具及家具购置费第三节工程建设其他费用第四节预备费(原为预留费用)第五节回收金额第六节各项费用的计算程序及计算方式附录一公路交工前养路费附录二绿化补助费指标附录三冬雨季及夜间施工增工百分率、临时设施用工指标附录四概、预算项目表附录五封面、目录及概、预算表格样式附录六设备与材料的划分标准(新增!!!)附录七全国冬季施工气温区划分表附录八全国雨季施工雨量区及雨季期划分表附录九全国风沙地区公路施工区划表(新增!!!)取消1)原附录三、材料毛重系数及单位毛重表,放到材料费计算小节中2)原附录四、材料场外运输操作损耗率表,放到材料费计算小节中3)原附录十、定额基价人工,材料单位重、单价表,4)原附录十一,《公路工程概算定额》《公路工程预算定额》基价表第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
(新增!!!)二、本办法适用于新建和改建的公路工程基本建设项目工程概算、预算的编制和管理。
农村公路可参照本办法执行,具体计算方法和计费标准由各省、自治区、直辖市交通主管部门制定。
(新增!!!!)三、概算或修正概算是初步设计文件或技术设计文件的重要组成部分。
概算应控制在批准的建设项目可行性研究报告投资估算允许幅度范围内,概算经批准后是基本建设项目投资最高限额,是编制建设项目计划、(签定项目总承包合同,实行建设项目包干、控制预算、考核设计经济合理性和建设成本的依据)确定和控制建设项目投资的依据,是控制施工图预算的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据,是考核建设项目投资效果的依据。
公路工程基本建设概预算编制办法
公路工程基本建设项目概算预算编制办法中华人民共和国交通部公告2007年第33号文关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)及《公路工程概算定额》(JTG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)、《公路工程机械台班费用定额》(JTG/T B06-03—2007)的公告。
本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
目录本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
(1)第一章总则 (3)第二章概、预算编制方法 (4)第一节概、预算编制依据 (5)一、概算(修正概算)编制依据 (5)二、预算编制依据 (5)第二节概、预算文件组成 (6)一、封面及目录 (6)二、概、预算编制说明 (6)三、概、预算表格 (6)四、甲组文件与乙组文件 (6)1、甲组文件: (7)2、乙组文件: (7)第三节概、预算项目 (8)一、建筑安装工程费 (8)二、设备及工具、器具购置费 (8)三、工程建设其他费用 (8)第四节概、预算费用的组成 (9)第一部分:建筑安装工程费 (9)一、直接费 (10)二、间接费 (27)三、利润 (33)四、税金 (34)第二部分设备、工具、器具及家具购置费 (34)一、设备购置费 (34)二、工器具及生产家具(简称工器具)购置费 (38)三、办公和生活用家具购置费 (38)第三部分工程建设其他费用 (38)一、土地征用及拆迁补偿费 (38)二、建设项目管理费 (39)三、研究试验费 (43)四、建设项目前期工作费 (43)第四部分预备费 (46)第五部分回收金额 (47)第六部分公路工程建设各项费用的计算程序及计算方式 (48)附录一公路交工前养护前指标 (49)附录二绿化补助费指标 (49)附录三冬雨季及夜间施工增工百分率、临时设施用工指标 (50)第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
公路工程基本建设概预算编制办法
公路工程基本建设项目概算预算编制办法中华人民共和国交通部公告2007年第33号文关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)及《公路工程概算定额》(JTG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)、《公路工程机械台班费用定额》(JTG/T B06-03—2007)的公告。
本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
目录第一章总则 (3)第二章概、预算编制方法 (4)第一节概、预算编制依据 (5)一、概算(修正概算)编制依据 (5)二、预算编制依据 (5)第二节概、预算文件组成 (5)一、封面及目录 (5)二、概、预算编制说明 (6)三、概、预算表格 (6)四、甲组文件与乙组文件 (6)1、甲组文件: (6)2、乙组文件: (7)第三节概、预算项目 (7)一、建筑安装工程费 (7)二、设备及工具、器具购置费 (8)三、工程建设其他费用 (8)第四节概、预算费用的组成 (8)一、建筑安装工程费 (8)1、直接费 (9)2、间接费 (26)3、利润 (31)4、税金 (32)二、设备、工具、器具及家具购置费 (32)1、设备购置费 (32)2、工器具及生产家具(简称工器具)购置费 (35)3、办公和生活用家具购置费 (35)三、工程建设其他费用 (36)1、土地征用及拆迁补偿费 (36)2、建设项目管理费 (37)3、研究试验费 (39)4、建设项目前期工作费 (40)四、预备费 (42)五、回收金额 (43)六、公路工程建设各项费用的计算程序及计算方式 (44)附录一公路交工前养护前指标 (46)附录二绿化补助费指标 (46)附录三冬雨季及夜间施工增工百分率、临时设施用工指标 (46)第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
公路基本建设工程概算预算编制办法
公路基本建设工程概算预算编制办法交通部1.本方法适用于新建和改建的公路工程差不多建设项目。
2.概算或修正概确实是初步设计文件或技术设计文件的重要组成部分。
概算应操纵在批准的建设项目可行性研究报告投资估算承诺幅度范畴内,概算经批准后是差不多建设项目投资最高限额,是编制建设项目打算、签订建设项目总包合同、实行建设项目包干、操纵预算、考核设计经济合理性和建设成本的依据。
设计单位应按不同的设计时期编制概算和修正概算。
编制概算或修正概算,应全面了解工程所在地的建设条件,把握各项基础资料,正确引用规定的定额、取费标准、工资单价和材料设备价格,按本方法的规定进行编制,使概算能完整、准确地反映设计内容。
3.以批准的初步设计进行施工招标的工程,其标底应在批准的总概算范畴内。
4.预确实是施工图设计文件的重要组成部分。
预算经审定后,按预算承发包的工程,预确实是确定工程造价、签订建筑安装工程合同、实行建设单位和施工单位投资包干和办理工程结算、实行经济核算和考核工程成本的依据。
预算应依照施工图设计的工程量和施工方法,按照规定的定额、取费标准、工资单价、材料设备预算价格依本方法在开工前编制并报请批斗。
5.以施工图设计进行施工招标的工程,施工图预算经审定后是编制工程标底的依据。
6.施工图预确实是考核施工图设计经济合理性的依据。
施工图设计应操纵在批准的初步设计及其概算范畴之内。
如单位工程预算突破相应概算时,应分析缘故,对施工图设计中不合理部分进行修改,对其合理部分应在总概算投资范畴内调整解决。
7.概算、预算均由有资格的设计、工程(造价)咨询单位负责编制,并对其编制质量负责。
8.当一个建设项目有向个设计(咨询)单位共同承担设计时,各设计(咨询)单位应负责编制所承担设计的单项或单位工程概算,主管部门应指定主体设计(咨询)单位负责统一概算编制原则和依据,汇编总概算,并对全部概算的编制质量负责。
对实行设计招标的建设项目,概算由中标单位负责编制。
公路工程基本建设概预算编制办法
公路工程基本建设项目概算预算编制办法中华人民共和国交通部公告2007年第33号文关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)及《公路工程概算定额》(JTG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)、《公路工程机械台班费用定额》(JTG/T B06-03—2007)的公告。
本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
目录本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
(1)第一章总则 (3)第二章概、预算编制方法 (4)第一节概、预算编制依据 (5)一、概算(修正概算)编制依据 (5)二、预算编制依据 (5)第二节概、预算文件组成 (5)一、封面及目录 (5)二、概、预算编制说明 (5)三、概、预算表格 (6)四、甲组文件与乙组文件 (6)1、甲组文件: (6)2、乙组文件: (7)第三节概、预算项目 (7)一、建筑安装工程费 (7)二、设备及工具、器具购置费 (7)三、工程建设其他费用 (7)第四节概、预算费用的组成 (8)第一部分:建筑安装工程费 (8)一、直接费 (9)二、间接费 (27)三、利润 (34)四、税金 (34)第二部分设备、工具、器具及家具购置费 (34)一、设备购置费 (34)二、工器具及生产家具(简称工器具)购置费 (37)三、办公和生活用家具购置费 (37)第三部分工程建设其他费用 (38)一、土地征用及拆迁补偿费 (38)二、建设项目管理费 (39)三、研究试验费 (41)四、建设项目前期工作费 (42)第四部分预备费 (44)第五部分回收金额 (45)第六部分公路工程建设各项费用的计算程序及计算方式 (45)附录一公路交工前养护前指标 (47)附录二绿化补助费指标 (47)附录三冬雨季及夜间施工增工百分率、临时设施用工指标 (47)第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
公路工程基本建设项目概算预算编制办法(建设单位管理费)
摘自《公路工程基本建设项目概算预算编制办法(JTG B06-2007) 》建设项目管理费包括建设单位(业主)管理费、工程质量监督费、工程监理费、工程定额测定费、设计文件审查费和竣(交)工验收试验检测费。
(一)建设单位(业主)管理费建设单位(业主)管理费系指建设单位(业主)为建设项目的立项、筹建、建设、竣(交)工验收、总结等工作所发生的费用。
不包括应计入设备、材料预算价格的建设单位采购及保管设备、材料所需的费用。
费用内容包括:工作人员的工资、工资性补贴、施工现场津贴、社会保障费用(基本养老、基本医疗、失业、工伤保险)、住房公积金、职工福利费、工会经费、劳动保护费;办公费、会议费、差旅交通费、固定资产使费(包括办公及生活房屋折旧、维修或租赁费、车辆折旧、维修、使用或租赁费,通信设备购置、使用费、测量、试验设备仪器折旧、维修或租赁费、其他设备折旧、维修或租赁费等)、零星固定资产购置费、招募生产工人费;技术图书资料费、职工教育经费、工程招标费(不含招标文件及标底或造价控制值编制费);合同契约公证费、法律顾问费、咨询费、建设单位的临时设施费、完工清理费、竣(交)工验收费(含其他行业或部门要求的竣工验收费用)、各种税费(包括房产税、车船使用税、印花税)、建设项目审计费、境内外融资费用(不含建设期贷款利息)、业务招待费、安全生产管理费和其他管理性开支。
由施工企业代建设单位(业主)办理“土地、青苗等补偿费”的工作人员所发生的费用,应在建设单位(业主)管理费项目中支付。
当建设单位(业主)委托有资质的单位代理招标时,其代理费应在建设单位(业主)管理费中支出。
建设单位(业主)管理费以建筑安装工程费总额为基数,按表3-21的费率,以累进办法计算。
表3-21建设单管理费费率表第一部分建筑安装工程费(万元)费率(%)算例(万元)建筑安装工程费建设单位(业主)管理费500以下 3.48 500 500×3.48%=17.4501~1000 2.73 1000 17.4+500×2.73%=31.051001~5000 2.18 5000 31.05+4000×2.18%=118.25 5001~10000 1.84 10000 118.25+5000×1.84%=210.25 10001~30000 1.52 30000 210.25+20000×1.52%=514.25 30001~50000 1.27 50000 514.25+20000×1.27%=768.25 50001~100000 0.94 100000 768.25+50000×0.94%=1238.25 100001~150000 0.76 150000 1238.25+50000×0.76%=1618.25 150001~200000 0.59 200000 1618.25+50000×0.59%=1913.25 200001~300000 0.43 300000 1913.25+100000×0.43%=2343.25 300000以上0.32 310000 2343.25+10000×0.32%=2375.252010年读书节活动方案一、活动目的:书是人类的朋友,书是人类进步的阶梯!为了拓宽学生的知识面,通过开展“和书交朋友,遨游知识大海洋”系列读书活动,激发学生读书的兴趣,让每一个学生都想读书、爱读书、会。
公路基本建设概预算编制办法
公路基本建设概预算编制办法一、概述公路基本建设概预算编制办法是为了规范公路基本建设项目的预算编制和管理工作,确保公路基本建设项目预算的准确性和合理性。
本办法适用于全国范围内的公路基本建设项目预算编制工作。
二、预算编制原则1.公正、科学:预算编制应公正、科学,严格按照相关法律法规和财务制度要求进行。
2.经济、合理:预算编制要根据实际情况,经济使用公共财政资金,合理配置项目资源。
3.省时、高效:预算编制要简洁高效,提高编制效率,确保预算及时制定并得到合理使用。
三、预算编制程序1.数据收集:收集有关公路基本建设项目的资料和数据,包括项目规模、工程量、设计参数、技术要求、工程成本等。
2.预算计算:根据收集到的数据,进行预算计算,包括直接费用和间接费用的预算计算,并按照成本构成进行科学合理的分项编制。
3.费用分配:根据项目的具体情况,按照一定的比例进行费用分配,确保各项费用按照合理的比例分配。
4.预算编制:根据预算计算结果和费用分配情况,进行预算编制,编制内容包括项目概况、工程量清单、费用构成、各项费用明细等。
5.审批核准:经预算编制人员审核无误后,将预算方案提交给上级主管部门审批核准。
6.预算执行:根据核准的预算方案,进行预算执行,包括资金拨付、工程进度监控、费用支出管理等。
7.预算调整:根据实际情况,对预算进行调整,并及时向上级主管部门报告。
四、预算编制要求1.严格遵守财务制度和相关法律法规的要求,确保预算编制的合法性和规范性。
2.收集的数据和资料应真实可靠,确保预算计算的准确性。
3.预算编制应科学合理,合理配置项目资源,确保项目顺利进行和资金合理使用。
4.预算编制要简洁高效,确保预算及时制定并得到合理使用。
5.预算编制应与实际情况相符,避免盲目扩大预算规模。
6.预算编制要注重技术要求,确保工程质量和安全。
7.预算编制要注重可行性和可持续发展,避免资源浪费和环境破坏。
五、预算编制管理1.建立健全预算编制管理制度,明确各级责任,确保预算编制工作的顺利进行。
07公路基本建设工程概算、预算编制办法(完整版)(新版)
总概(预)算表
建设项目名称: 第页共页01-1表
编制:复核:
总概(预)算人工、主要材料、机械台班数量汇总表
编制:复核:
总概(预)算表
建设项目名称:
编制范围:第页共页01表
编制:复核:
人工、主要材料、机械台班数量汇总表建设项目名称:
编制:复核:
建筑安装工程费计算表
建设项目名称:
编制:复核:
其他工程费、间接费综合费率计算表
建设项目名称:
编制范围: 第页共页 04表
编制:复核:
设备、工具、器具购置费计算表建设项目名称:
工程建设其他费用及回收金额计算表
建设项目名称:
编制:复核:
人工、材料、机械台班单价汇总表
建设项目名称:
编制范围: 第页共页 07表
编制:复核:
建筑安装工程费计算数据表
建设项目名称:编制范围:数据文件编号:公路等级:
材料预算单价计算表
建设项目名称:
编制范围: 第页共页 09表
自采材料料场价格计算表
建设项目名称:
编制范围:第页共页 10表
机械台班单价计算表
建设项目名称:
编制范围: 第页共页11表
编制:复核:
辅助生产工、料、机械台班单位数量表
建设项目名称:
编制范围:第页共页12表
编制:复核:。
公路工程基本建设项目概算预算编制办法[全面]
《公路工程基本建设项目概算预算编制办法》《编制办法》的组成㈠、概预算费用组成、费用定额及算法㈡、概预算项目组成㈢、概预算文件的组成《编制办法》修订的主要内容一、概预算费用组成、费用定额及算法㈠、概预算费用项目组成1.建筑安装工程费费用项目划分依据建设部《关于建筑安装工程费用组成》(建标[2003]206号);⑴.费用项目修订的主要内容①原直接工程费更名为直接费;原直接费更名为直接工程费.②取消“现场经费”,将其内容拆分后分别划入直接费和间接费中.③在直接费中增加“风沙地区施工增加费”和“安全及文明施工措施费”两项内容.④在间接费中增加“规费”内容,包括基本养老保险、失业保险、基本医疗保险、住房公积金和工伤保险.⑤将施工技术装备费和计划利润合并,统称为利润.2.工程建设其他费用参照建设部制定的《建设项目总投资组成及其他费用规定》(征求意见稿)的内容,结合公路建设的实际情况,对工程建设其他费用的内容进行了调整:①将原“建设单位管理费”更名为“建设项目管理费”,同时在其内容中增加“公路交(竣)工试验检测费”的子项.②将原“勘察设计费”更名为“建设项目前期工作费”,费用内容包括可行性研究费用、勘察设计费用以及设计、监理、施工招标文件及招标标底(或造价控制值、清单预算)文件编制费等.③增加“专项评价(估)费”,费用内容包括环境影响评价费、水土保持评估费、地震安全性评价费、地质灾害危险性评价费、压覆重要矿床评估费、文物勘察费、通航论证费、行洪论证(评估)费、使用林地可行性研究报告编制费、用地预审报告编制费等依据国家法律、法规规定须进行评价(评估)、咨询,按规定应支付的费用.④增加联合试运转费和生产人员培训费两项内容.⑤调整建设期贷款利息的计算方法.⑥取消大型专用机械设备购置费.⑦ 将“工程保险费”列入基本预备费的 构成内容.概预算费用组成其他工程费中:黄色突出部分为以(人工费+机械费)为计算基数.其余部分为直接工程费之和为计算基数;直 接工程费人工费材料费直接费 施工机械使用费 其 他工程费冬季施工增加费 雨季施工增加费 夜间施工增加费高原地区施工增加费特殊地区施工增加费 风沙地区施工增加费行车干扰工程施工增加费 沿海地区工程施工增加费建 筑安 装工程费 安全及文明施工措施费 临时设施费 施工辅助费 工地转移费规 费 养老保险费 失业保险费 间接费 医疗保险费 住房公积金工伤保险费企业管理费 主副食运费补贴 职探亲路费 职工取暖补贴 财务费用 利润税金 概预算总金额设备、工具、器具及家具购置费 设备购置费工器具及生产家具购置费办公及生活用家具购置费工程建设其他费 用土地征用及拆迁补偿费建设单位(业主)管理费 建设项目管理费 工程质量监督费 研究试验费 工程监理费 前期工作费 工程定额测定费 专项评价(估)费设计文件审查费 施工机构迁移费竣(交)工验收试验检测费供电贴费 (费用项目保留,停止征收)联合试运转费生产人员培训费固定资产投资方向调节税 (费用项目保留,暂停征收)建设期贷款利息预备费价差预备费 (费用项目保留,上涨率为0)基本预备费间接费中:红色突出部分为以(人工费)为计算基数,其余部分为直接费之和为计算基数;利润:以(直接费+间接费-规费)为计算基数;税金:以(直接费+间接费+利润)为计算基数.㈡、费用定额及算法修订的主要内容1.建筑安装工程费⑴.调整其他工程费和间接费取费的工程类别划分①增加构造物Ⅲ的工程类别,适用于商品混凝土和外购构件及设备安装工程等.②将钢桥上部改为钢结构,适用于钢桥及钢吊桥上部,钢沉井、钢围堰及钢套箱等基础,钢索塔,钢筋及预应力钢材,金属标志牌、防撞钢护拦等.③取消原《编制办法》中互通式立体交叉工程按构造物Ⅰ取费的规定,改为根据不同的工程项目按相应的工程类别取费.⑵.调整以费率计算的各项费用的计算基数根据公路工程各项费用构成的实际情况,参照其他基本建设工程的取费方式,《编制办法》中以费率计算的各项费用,根据具体工作的特点,计算基数分别采用了“人工费”、“人工费与施工机械使用费合计”、“直接工程费”或“建筑安装工程费”,不再使用“定额基价”或“定额建筑安装工程费”的概念.⑶.调整人工费构成及人工工资计算方法及标准①调整基本工资构成.将个人负担部分的基本养老保险、基本医疗保险、失业保险和住房公积金纳入基本工资中.②调整基本工资的计算方法.在计划经济时代,人们的工资水平是按不同的工资区类别划分的 ,随着市场经济的不断深入,各项改革措施的不断深化,目前,施工企业的工资水平已与工资区不再直接挂钩,而是与企业的效益挂钩.因此,新《编制办法》中的生产工人基本工资采用与工程所在地的最低工资标准挂钩的办法进行计算.③调整人工费工日单价计算公式.鉴于生产工人年非作业天数的减少,将年有效工作天数调整为240天.⑷.调整费用定额水平①取消企业管理管理费中的上级管理费.企业管理费按工程类别计算,不与企业的资质等级或隶属关系挂钩.②根据公路建设的实际情况,按不同的工程类别和不同的费用项目,在原有费用定额水平的基础上适当提高定额水平.2.工程建设其他费用⑴.调整建设单位管理费费用定额水平根据目前公路建设管理模式和国家实行建设项目法人责任制、推行工程建设代建制的要求,以各省、自治区、直辖市提供的建设单位(业主)管理费调查资料为基础,以管理费总额为控制目标,结合财政部发布的《基本建设财务管理规定》(财建[2002]394号),进行综合分析测算,制订出建设单位(业主)管理费的费率.对于大跨径、深水基础的斜拉桥、悬索桥等特大型桥梁工程,考虑到管理难度和技术含量较大 ,参照国家颁布的勘察设计收费标准中桥梁工程与公路工程专业系数的比例,制订了 1.2的附加调整系数,基本与调查资料中的实际开支持平.对于海上工程,考虑到施工期和安全等因素的制约,管理成本更高,参照交通部颁布的《沿海港口建设工程概算预算编制规定》中外海系数,结合目前在建的跨海大桥工程反映的具体情况,制订了 1.3的附加调整系数.二、调整概预算项目节的划分1.建筑安装工程费⑴.合并路线工程和独立桥梁工程概预算项目表为公路工程概、预算项目表.⑵.调整项的划分工程项目划分区别⑶.在项的划分上尽量与工程量清单项目靠近结合部颁《公路工程施工招标范本》中的工程量清单的章节及细目编排,调整概、预算项目的划分.使概、预算项目的“项”与《招标范本》中工程量清单的“章”对应.⑷.在原项、目、节的基础上增加“细目”层次新项目表在原来的基础上增加了“细目”的层次,项目表中项、目、节、细目的划分尽可能按“工程量清单项目”的原则进行编排,以便于设计概(预)算细目与施工招标清单细目的对比分析.工程项目划分区别⑷.在原项、目、节的基础上增加“细目”层次新项目表在原来的基础上增加了“细目”的层次,项目表中项、目、节、细目的划分尽可能按“工程量清单项目”的原则进行编排,以便于设计概(预)算细目与施工招标清单细目的对比分析.三、调整概预算文件组成1.调整了 08表的内容,增加了“建筑安装工程费计算数据表”(08-1表),并规定与原“分项工程概(预)算表”(08表)共同使用,具体工作中可根据项目审批单位或建设项目业主单位的要求一并提供或仅提供其中的一种.2.要求在概预算文件封面加盖编制、复核人员的执业(从业)资格印章.1.人工土方:系指人工施工的路基、改河等土方工程,以及人工施工的砍树、挖根、除草、平整场地、挖盖山土等工程项目,并适用于无路面的便道工程.2.机械土方:系指机械施工的路基、改河等土方工程,以及机械施工的砍树、挖根、除草等工程项目.3.汽车运输:系指汽车、拖拉机、机动翻斗车等运送的路基、改河土(石)方、路面基层和面层混合料、水泥混凝土及预制构件、绿化苗、木等.4.人工石方:系指人工施工的路基、改河等石方工程,以及人工施工的挖盖山石项目.5.机械石方:系指机械施工的路基、改河等石方工程(机械打眼即属机械施工).6.高级路面:系指沥青混凝土路面、厂拌沥青碎石路面和水泥混凝土路面的面层.7.其他路面:系指除高级路面以外的其他路面面层,各等级路面的基层、底基层、垫层、透层、粘层、封层,采用结合料稳定的路基和软土等特殊路基处理等工程,以及有路面的便道工程.8.构造物Ⅰ:系指无夜间施工的桥梁、涵洞、防护(包括绿化)及其他工程,交通工程及沿线设施工程(设备安装及金属标志牌、防撞钢护栏、防眩板(网)、隔离栅、防护网除外),以及临时工程中的便桥、电力电讯线路、轨道铺设等工程项目.9.构造物Ⅱ:系指有夜间施工的桥梁工程.10.构造物Ⅲ:系指商品混凝土(包括沥青混凝土和水泥混凝土)的浇筑和外购构件及设备的安装工程.商品混凝土和外购构件及设备的费用不作为其他工程费和间接费的计算基数.11.技术复杂大桥:系指单孔跨径在120米以上(含120米)和基础水深在10米以上(含10米)的大桥主桥部分的基础、下部和上部工程.12.隧道:系指隧道工程的洞门及洞内土建工程.13.钢材及钢结构:系指钢桥及钢吊桥的上部构造,钢沉井、钢围堰、钢套箱及钢护筒等基础工程,钢索塔,钢锚箱,钢筋及预应力钢材,模数式及橡胶板式伸缩缝,钢盆式橡胶支座,四氟板式橡胶支座,金属标志牌、防撞钢护栏、防眩板(网)、隔离栅、防护网等工程项目.购买路基填料的费用不作为其他工程费和间接费的计算基数.设备安装工程及金属标志牌、防撞钢护栏、防眩板(网)、隔离栅、防护网等不计夜间施工增加费.安全及文明施工措施费:设备安装工程按费率的 50%计算.。
公路工程基本建设项目设计文件编制办法(交公路发[2007]358号)
中华人民共和国交通部交公路发[2007]358号公路工程基本建设项目设计文件编制办法2007-07-03发布 2007-10-01 实施人民交通出版社中华人民共和国交通部公路工程基本建设项目设计文件编制办法交公路发[2007]358号主编单位:中交第一公路勘察设计研究院有限公司批准部门:中华人民共和国交通部实行日期:2007年10月01日人民交通出版社2007.北京交 通 部 文 件交公路发[2007]358号关于公布《公路工程基本建设项目设 计文件编制办法》和《公路工程基本建设项目设计文件图表示例》的通知各省(区、市)交通厅(委),上海市政工程管理局,天津市市政工程管理局,新疆生产建设兵团交通局:现公布《公路工程基本建设项目设计文件编制办法》和《公路工程基本建设项目设计文件图表示例》,自2007年10月1日起施行。
原《公路工程基本建设项目设计文件编制办法》(交公路发[1995]1036号)和《公路工程基本建设项目设计文件图表示例》同时废止。
中华人民共和国交通部二00七年七月三日主题词:公路设计办法通知抄送:北京市政局、上海市公路处交通部办公厅 2007年7月9日印发前 言前 言《公路工程基本建设项目设计文件编制办法》(交公路发〔1995〕1036号)自1996年颁布实施以来,对指导全国公路工程勘察设计文件编制起到了重要作用。
近年来,我国公路勘察设计工作取得了长足进步,理念不断提升,技术不断进步,水平不断提高。
同时,国家社会经济发展,也对设计质量提出越来越高的要求。
为了更好地利用公路勘察设计新技术、新成果,提高设计质量,建设“安全、耐久、节约、和谐”的公路工程,需要进一步规范和提高公路勘察设计文件编制内容和水平。
为此,根据交通部《关于下达2006年度公路工程标准制修订项目计划的通知》(交公路发〔2006〕439号),中交第一公路勘察设计研究院有限公司在原编制办法的基础上,吸收了近年来勘察设计的经验,广泛征求了有关部门的意见,并经过反复斟酌修改,完成了修订工作。
公路工程基本建设概预算编制办法
公路工程基本建设项目概算预算编制办法中华人民共和国交通部公告2007年第33号文关于公布《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)及《公路工程概算定额》(JTG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)、《公路工程机械台班费用定额》(JTG/T B06-03—2007)的公告。
本办法自2008年1月1日起施行,以前交公路发[1996]610号同时废止。
该办法及定额的管理权和解释权归交通部,日常解释和管理工作由主编单位交通公路工程定额站负责。
请各单位在实践中注意总结经验,若有修改意见请函告交通公路工程定额站,以便修订时研用。
特此公告。
中华人民共和国交通厅二○○七年十月十九日。
目录第一章总则 (3)第二章概、预算编制方法 (4)第一节概、预算编制依据 (5)一、概算(修正概算)编制依据 (5)二、预算编制依据 (5)第二节概、预算文件组成 (5)一、封面及目录 (5)二、概、预算编制说明 (6)三、概、预算表格 (6)四、甲组文件与乙组文件 (6)1、甲组文件: (6)2、乙组文件: (7)第三节概、预算项目 (7)一、建筑安装工程费 (7)二、设备及工具、器具购置费 (8)三、工程建设其他费用 (8)第四节概、预算费用的组成 (8)一、建筑安装工程费 (8)1、直接费 (9)2、间接费 (25)3、利润 (31)4、税金 (31)二、设备、工具、器具及家具购置费 (32)1、设备购置费 (32)2、工器具及生产家具(简称工器具)购置费 (34)3、办公和生活用家具购置费 (35)三、工程建设其他费用 (35)1、土地征用及拆迁补偿费 (35)2、建设项目管理费 (36)3、研究试验费 (39)4、建设项目前期工作费 (39)四、预备费 (41)五、回收金额 (43)六、公路工程建设各项费用的计算程序及计算方式 (43)附录一公路交工前养护前指标 (45)附录二绿化补助费指标 (45)附录三冬雨季及夜间施工增工百分率、临时设施用工指标 (45)第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总概(预)算表
建设项目名称: 第页共页01-1表
编制:复核:
总概(预)算人工、主要材料、机械台班数量汇总表
编制:复核:
总概(预)算表
建设项目名称:
编制范围:第页共页01表
编制:复核:
人工、主要材料、机械台班数量汇总表建设项目名称:
编制:复核:
建筑安装工程费计算表
建设项目名称:
编制:复核:
其他工程费、间接费综合费率计算表
建设项目名称:
编制范围: 第页共页 04表
编制:复核:
设备、工具、器具购置费计算表建设项目名称:
工程建设其他费用及回收金额计算表
建设项目名称:
编制:复核:
人工、材料、机械台班单价汇总表
建设项目名称:
编制范围: 第页共页 07表
编制:复核:
建筑安装工程费计算数据表
建设项目名称:编制范围:数据文件编号:公路等级:
材料预算单价计算表
建设项目名称:
编制范围: 第页共页 09表
自采材料料场价格计算表
建设项目名称:
编制范围:第页共页 10表
机械台班单价计算表
建设项目名称:
编制范围: 第页共页11表
编制:复核:
辅助生产工、料、机械台班单位数量表
建设项目名称:
编制范围:第页共页12表
编制:复核:。
