某煤矿井筒施工组织设计

合集下载

山西省煤炭运销集团有限公司王家岭煤矿井筒工程施工组织设计

山西省煤炭运销集团有限公司王家岭煤矿井筒工程施工组织设计

山西煤炭运销集团有限公司王家岭煤矿进风立井井筒施工组织设计中煤五公司第一工程处2009年9月23日编审人员目录1地质、工程概况............................................................................................... - 5 -1.1地质.................................................................................................................................. - 5 -1.2工程范围及工程量......................................................................................................... - 9 - 2施工方案及施工工艺: ................................................................................. - 10 -2.1施工方案........................................................................................................................ - 10 -2.2施工工艺........................................................................................................................ - 11 - 3凿井辅助系统及设备..................................................................................... - 16 -3.1提升系统: ............................................................................................... 错误!未定义书签。

井筒施工组织设计课程设计

井筒施工组织设计课程设计

第一章矿井概况一设计编制依据1 井筒地质柱状图2 《煤矿安全规程》3 《煤矿井巷工程质量检验评定标准》二矿井条件本矿井为城郊矿井,设计服务年限为30年。

城郊矿井的设计生产能力位240万吨。

本次设计的井筒为副井井筒。

井筒净直径8.5m,井筒的深度为680m,副井井筒的开拓方式为立井开拓,通风方式为中央分列式通风系统。

煤层含沼气的等级及突出危险程度:低沼气,无突出。

副井井筒的表土段深230m,表土段井壁结构为双层钢筋混凝土井壁,内壁的厚度为450mm,外壁的厚度为500mm。

基岩段厚430m,为普通混凝土井壁,厚650mm,混凝土标号为C30。

井筒内提升容器采用单层双车罐笼,提升容器导向装置的结构类型采用组合罐笼。

井筒的提升方位角为15o。

三矿井水文地质情况(一)表土厚度及类型:表土土层为第四纪冲击层,厚度为230m200m h,表土下方的风化基岩带厚度为20m,(二)含水情况:表土含水情况为3基岩为泥岩和粉砂岩,厚度为430m,基岩岩倾角为08,含水情况为400~430m,30。

m3四井筒特征(一)副井井筒特征表表1-1 副井井筒特征表(二)井筒断面布置形式井筒断面布置形式如图1-1所示:图1-1 井筒断面布置图第二章井筒基岩段施工方案一、选择施工方案时应考虑的因素:(一)井筒穿过岩层的性质,涌水量的大小。

(二)井筒直径和深度(主要指基岩部分的深度)。

(三)可能采用的施工工艺及技术装备条件。

(四)施工队伍的操作技术水平和施工管理水平。

选择施工方式,首先要求技术先进,安全可行,有利于采用新型凿井装备,不仅能获得单月最高纪录,更重要的是能取得较高的平均成井速度,并应有明显的经济效益。

二、现有立井井筒基岩段施工方案分析(一)掘、砌单行作业凿井时将井筒划分为若干段高,自上而下分段施工,在同一段高内,按照掘砌先后交替顺序作业称为单行作业且由于掘进的段高不同,单行作业又分为长段单行作业和短段平行作业。

掘、砌单行作业的最大优点是工序单一,设备简单,管理方便,当井筒涌水量小于330m/h时,任何工程地质条件均可使用。

煤矿立井井筒掘砌工程施工组织设计

煤矿立井井筒掘砌工程施工组织设计

前言富华煤业有限公司芦村一号矿井设计生产能力为2.40Mt/a,采用主斜井、副立井和回风立井混合开拓,单水平盘区式开采。

根据本工程设计的特点,结合我处施工装备和技术特点,编制了副立井的施工组织设计,选用了行之有效的设备和先进可靠的施工技术、施工工艺,其主要特点如下:1)、井筒施工装备了以大绞车、大吊桶、大模板、重型伞钻、中心回转抓岩机、自动翻矸、汽车排矸为主体的立井施工机械化作业线,施工机械化程度较高。

2)、井筒表土和基岩段均采用短段掘砌混合作业,整体活动式金属模板砌壁,液压自动脱模;两层吊盘作业,连续不间断施工。

3)、表土采用风镐和高效风铲挖掘,挖机装罐,适时组织快速施工;4)、基岩段使用SJZ—6.9型伞钻配YGZ—70型导轨式凿岩机钻眼,实施深孔光面爆破,采用导爆管起爆等爆破新技术,以提高炮眼利用率和循环进尺。

5)、硐室工程采用下行分层法掘进,锚网喷临时支护,确保工程质量和施工安全。

6)、建立健全目标管理责任制,实行项目法管理,实现质量、进度、安全和成本四大控制。

7)、坚持安全生产和文明施工,实行标准化管理,不断改善作业环境和劳动条件,提高劳动生产率。

8)、搞好环境保护工作,污水排放、噪音、粉尘与废气排放等均符合国家标准,做到文明施工。

施工组织设计大纲编制依据:(1)富华煤业有限公司芦村一号煤矿井筒工程施工承包意向的征询函(2)富华煤业有限公司芦村一号煤矿副立井井筒井壁结构平、剖面图(3)《煤矿井巷工程质量验收规范》(GB 50213-2010);(4)《煤矿井巷工程施工规范》(GB 50511-2010);(5)《煤矿安全规程》(2011年版);(6)《煤矿建设安全规定》(试行)。

(7)《混凝土结构工程施工质量验收规范》(GB50204-2002)(8)《钢筋机械连接通用技术规程》(JGJ107-96)1.工程概况及特点1.1工程概况富华煤业有限公司芦村一号矿井设计生产能力为 2.40Mt/a,采用主斜井、副立井和回风立井混合开拓,单水平盘区式开采。

井巷工程的施工组织(3篇)

井巷工程的施工组织(3篇)

第1篇一、项目概述井巷工程是矿井建设的重要组成部分,其施工质量直接影响到矿井的生产安全和经济效益。

本工程以某矿井井巷工程为例,对该项目的施工组织进行详细阐述。

二、施工组织设计1. 施工队伍根据工程规模和复杂程度,组建一支具有丰富经验的施工队伍。

施工队伍应包括施工项目经理、技术负责人、安全员、质量员、施工员等。

施工人员需具备相关资质,确保施工质量和安全。

2. 施工方案(1)施工顺序:先进行井筒施工,再进行平巷、斜井等辅助巷道的施工。

(2)施工方法:采用钻眼爆破法进行岩石掘进,采用锚杆、喷射混凝土等支护方式。

(3)施工设备:选用先进的钻眼设备、爆破设备、运输设备、支护设备等。

3. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划。

施工进度计划应包括各分项工程的开工时间、完工时间、施工周期等。

4. 施工质量保证措施(1)加强施工人员培训,提高施工人员素质。

(2)严格执行施工规范和操作规程,确保施工质量。

(3)加强施工现场管理,确保施工过程中的安全、文明施工。

(4)加强施工过程中的质量检查,发现问题及时整改。

5. 施工安全保证措施(1)加强安全教育培训,提高施工人员安全意识。

(2)严格执行安全操作规程,确保施工过程中的安全。

(3)加强施工现场安全检查,及时发现并消除安全隐患。

(4)配备必要的安全防护设施,确保施工人员安全。

三、施工组织管理1. 施工项目管理(1)建立健全施工项目管理制度,明确各部门职责。

(2)加强施工过程中的沟通与协调,确保施工顺利进行。

(3)定期召开施工项目会议,及时解决施工过程中遇到的问题。

2. 施工人员管理(1)加强施工人员培训,提高施工人员素质。

(2)合理配置施工人员,确保施工人员满足施工需求。

(3)关心施工人员生活,提高施工人员工作积极性。

3. 施工材料管理(1)建立健全材料管理制度,确保材料质量。

(2)合理采购、存储和使用施工材料,降低成本。

(3)加强材料管理,确保材料供应及时。

多伦煤矿主井井筒装备施工组织设计

多伦煤矿主井井筒装备施工组织设计

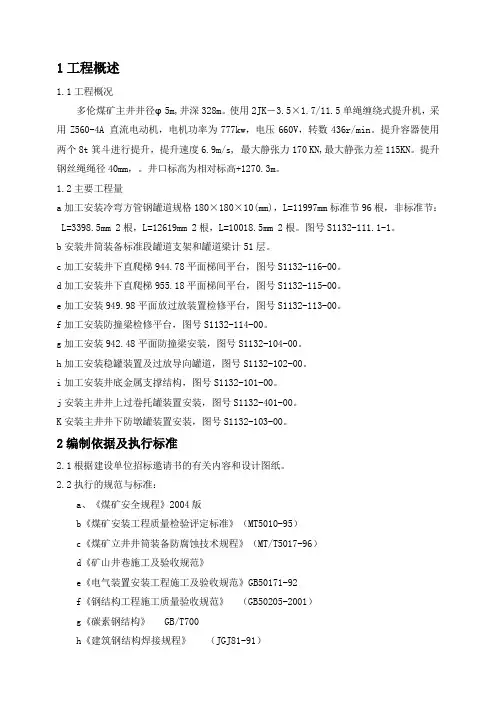

1工程概述1.1工程概况多伦煤矿主井井径φ5m,井深328m。

使用2JK-3.5×1.7/11.5单绳缠绕式提升机,采用Z560-4A 直流电动机,电机功率为777kw,电压660V,转数436r/min。

提升容器使用两个8t箕斗进行提升,提升速度6.9m/s, 最大静张力170 KN,最大静张力差115KN。

提升钢丝绳绳径40mm,。

井口标高为相对标高+1270.3m。

1.2主要工程量a加工安装冷弯方管钢罐道规格180×180×10(mm),L=11997mm标准节96根,非标准节:L=3398.5mm 2根,L=12619mm 2根,L=10018.5mm 2根。

图号S1132-111.1-1。

b安装井筒装备标准段罐道支架和罐道梁计51层。

c加工安装井下直爬梯944.78平面梯间平台,图号S1132-116-00。

d加工安装井下直爬梯955.18平面梯间平台,图号S1132-115-00。

e加工安装949.98平面放过放装置检修平台,图号S1132-113-00。

f加工安装防撞梁检修平台,图号S1132-114-00。

g加工安装942.48平面防撞梁安装,图号S1132-104-00。

h加工安装稳罐装置及过放导向罐道,图号S1132-102-00。

i加工安装井底金属支撑结构,图号S1132-101-00。

j安装主井井上过卷托罐装置安装,图号S1132-401-00。

K安装主井井下防墩罐装置安装,图号S1132-103-00。

2编制依据及执行标准2.1根据建设单位招标邀请书的有关内容和设计图纸。

2.2执行的规范与标准:a、《煤矿安全规程》2004版b《煤矿安装工程质量检验评定标准》(MT5010-95)c《煤矿立井井筒装备防腐蚀技术规程》(MT/T5017-96)d《矿山井巷施工及验收规范》e《电气装置安装工程施工及验收规范》GB50171-92f《钢结构工程施工质量验收规范》(GB50205-2001)g《碳素钢结构》 GB/T700h《建筑钢结构焊接规程》(JGJ81-91)i、ISO 9001 开滦建设集团公司质量管理体系程序文件j、ISO 14001 开滦建设集团公司环境管理体系文件k、ISO 18001 开滦建设集团公司安全管理体系文件;3施工准备3.1技术准备:熟悉、审查施工图纸与有关设计资料,作好相应的技术准备工作。

某煤矿主井井筒装备机电安装工程施工组织设计

某煤矿主井井筒装备机电安装工程施工组织设计

一、概况XXXX能源集团股份有限公司XX煤矿是设计年产量为800万吨的大型矿井,由XX机电安装处负责安装。

其主井井筒直径为8.0米,井深-793.800米。

上井口绝对标高+27米为±0.000米,下井口轨面实际绝对标高-762.024米为±0.000米。

井筒内设有八趟220×220×12.5方钢罐道,井筒底部设一趟玻璃钢梯子间,罐道梁、梯子间、电缆托架层间距为4米。

采用多绳摩擦提升机4台箕斗双系统提升。

二、主要工作量(一)、标准段(共计179层)(二)、井下非标段(包括罐道梁20层,防撞梁1层,金属支架结构1套,四角稳斗装置1套,尾绳挡梁1层和梯子间一趟)(三)、下放设备三、施工前的准备工作1、组织施工人员熟悉施工图纸,学习有关安全规程、质量标准及施工措施,并进行技术交底。

2、按照图纸查对加工件数量、规格、质量,在开工前备齐所有材料。

3、平整井口周围施工现场,根据安装需要把各类加工件运至井口附近,各种材料要分类堆放并挂牌、编号标明。

4、按要求备齐施工机具、工具。

5、将井筒施工用的风、水、电源,引至井口。

6、要求提供井筒测量资料及矿建预留资料,根据需要作出修改。

7、根据井筒施工大线点布置图,在罐道梁、梯子大梁及卡管梁、托管梁上做出安装用的相关基准线,并打洋冲眼作标记,并在有关加工件上用白漆作出安装方位标记,以便于施工。

8、测量放线,给出井口施工基准点。

9、布置稳车、加工组装吊盘、封口盘、井盖门、大线车。

10、搞好稳车配电、控制,准备好天轮平台、井口、料场及稳车群的照明。

11、准备好施工用的钢丝绳、钩头、绳卡、绳套,并检查完好,确认安全可靠后投入使用。

12、检查施工设备,确认完好,工作正常,严禁带病工作。

13、施工现场备足黄沙、灭火器材,并有充足的消防供水。

14、编制好施工中使用的各种图表、记录表格等。

四、施工程序1、临时挂装。

2、下放装载硐室设备及钢平台材料等。

立井井筒施工组织设计

立井井筒施工组织设计

立井井筒施工组织设计一、工程基本条件:某煤矿副立井,井筒直径(净) Φ 6.5m,井深 600m,井壁结构:素混凝土井壁;表土和风化基岩壁厚: B=500mm、基岩壁厚 B=400mm;该矿为低瓦斯矿井,竖井施工期间仅考虑爆破排烟通风;要求:月成井速度为 100m/M。

井筒地质及水文条件:表土厚度 15m,表土为黏土;风化基岩厚度 6m,基岩坚固性系数 f=4~6;井筒涌水量:表土层无水,风化基岩 10m3/h,基岩 50 m3/h。

二、作业方式的选择:该副井井筒直径(净) Φ 6.5m,井深 600m,地质及水文条件:表土厚度 15m,表土为黏土;风化基岩厚度 6m,基岩坚固性系数 f=4~6, 表土层无水,由此选定该井筒施工作业方式为掘、砌混合作业,井筒掘、砌工序在实践上有部份平行时称为混合作业。

混合作业时随着凿井技术的发展而产生。

这种作业方式区别于短段单行作业,掘、砌工序顺序进行;而混合作业,是在向模板浇灌混凝土达 1m 高摆布同时,即可装岩出渣。

待井壁浇注完成后,作业面上的掘进工作又转为单独进行,挨次往复循环。

由此可见,立井作业方式是根据掘、砌作业在时间上的关系而划分的。

每一大类中,则又可引入段高大小等指标,以作同类技术的区别。

立井井筒普通要穿过表土与基岩两个部份,其施工技术由于围岩条件不同各有特点,表土施工方案选择主要考虑工程的安全,而基岩施工主要考虑施工进度。

由于表土松软,稳定性较差,时常含水,并直接承受井口结构物的荷载。

所以,表土施工比较复杂,往往成为立井施工的关键工程。

正确的选择表土施工方案和施工方法,避开雨季施工,预先考虑片帮等突发事故的防范措施,确保立井井筒安全快递地通过表土层,并顺利转入基岩施工具有重要意义。

立井井筒施工包括掘进、砌壁和安装三大工序。

井筒正式掘进之前,先在井口上方设置井架,在井架顶部安装天轮平台,在井架第一平台标高处安设卸矸平台。

与此同时,掘进井筒上口一段井筒,安设暂时锁口、封口盘、固定盘和吊盘;在井口四周安装凿井提升机、凿井绞车、悬吊凿井用的各种施工设备及管线;建造凿井用的压风机房、通风机房和混凝土搅拌站等辅助生产车间。

某煤矿施工组织设计方案

某煤矿施工组织设计方案

某煤矿施工组织设计方案1. 引言本文档旨在为某煤矿的施工组织设计提供详细方案。

施工组织设计是指根据煤矿项目的特点和施工任务的要求,合理安排施工人员、材料和设备的配置,优化施工流程,确保施工进度和质量的方案。

本文将从施工人员组织、施工设备配置、施工流程优化等方面对施工组织设计进行详细说明。

2. 施工人员组织施工人员组织是施工组织设计的重要内容之一。

根据煤矿项目的规模、施工任务的复杂程度和工期等因素,合理配置施工人员是确保施工进度和质量的关键。

某煤矿项目的施工人员组织设计方案如下:2.1 主要职责•项目经理负责全面组织、协调和管理煤矿项目的施工工作。

•现场总监负责现场日常管理和现场安全的监督。

•班组长负责指导施工人员的具体工作,并协调施工现场的资源。

2.2 组织结构某煤矿项目的施工人员组织结构如下图所示:项目经理├── 现场总监│ ├── 班组长A│ ├── 班组长B│ └── 班组长C├── 班组长D├── 班组长E└── 班组长F施工设备配置是施工组织设计的另一个重要方面。

根据煤矿项目的具体要求,合理配置施工设备能有效提高施工效率和质量。

某煤矿项目的施工设备配置方案如下:3.1 基本要求•施工设备要具备相应的技术要求和性能指标,符合安全生产的要求。

•施工设备的数量和型号要满足施工任务的需求,并考虑到备件和维修保养的要求。

3.2 主要设备某煤矿项目的施工主要设备包括但不限于以下几种: - 掘进机 - 刮板输送机 - 料斗 - 挖掘机 - 板式给料机某煤矿项目的施工设备配置图如下:掘进机── 刮板输送机── 料斗│ │挖掘机── 板式给料机4. 施工流程优化施工流程优化是提高施工效率和质量的关键环节。

通过对施工过程进行分析和优化,可以减少不必要的时间和资源浪费,提高施工效率。

某煤矿项目的施工流程优化方案如下:4.1 施工前期准备•确保施工人员熟悉施工任务和安全操作规程。

•配置所需施工设备,并对其进行检测和调试。

××煤矿副井井筒施工组织设计_Microsoft_Word_文档

××煤矿副井井筒施工组织设计_Microsoft_Word_文档

××煤矿副井井筒施工组织设计_Microsoft_Word_文档编制说明编制依据:该施工组织设计依据××××集团××××煤矿项目副井井筒施工图,现有的工程地质及水文地质资料,工业广场布置和建设单位的有关要求,结合施工现场的具体情况及本单位的施工队伍、设备情况和国家及行业相关的法律法规进行编制。

目录第一章矿井概况第一节矿井设计概况--------------------------------4第二节地质及水文地质------------------------------4第二章施工准备第一节建井测量------------------------------------9第二节四通一平------------------------------------10第三节建井期间总平面布置--------------------------11第四节施工准备期工程进度安排----------------------12第三章施工方案的选择第一节表土段的施工方案----------------------------15第二节基岩段的施工方案----------------------------15第四章施工方法第一节临时锁口施工--------------------------------16第二节表土段施工----------------------------------16第三节基岩段施工----------------------------------18第四节井筒相关硐室的施工--------------------------22 第五节井筒过围岩破碎带施工------------------------23 第六节井筒通过煤层施工----------------------------23 第七节井筒基岩段防治水----------------------------23第五章辅助系统第一节井架选择------------------------------------24第二节提升系统------------------------------------24第三节凿井设施平面及提绞布置----------------------24 第四节排水系统------------------------------------25第五节压风系统------------------------------------25第六节通风系统------------------------------------25第七节照明、信号及放炮设施------------------------26 第八节测量----------------------------------------26第九节吊盘及安全梯--------------------------------26第十节混凝土搅拌系统------------------------------27第十一节地面排矸系统--------------------------------27第六章工程进度计划和劳动组织第一节工程进度计划--------------------------------27第二节劳动组织------------------------------------29第七章施工安全技术措施第一节施工技术管理--------------------------------31第二节施工安全措施--------------------------------31第三节质量保证体系及措施--------------------------33第四节文明施工及环境保护措施---------------------36第八章井筒发生突发重大事故应急预案第一节矿井概况------------------------------------38第二节井筒重大事故危险分布------------------------39第三节应及救援指挥部组成和职责分工----------------39第四节大事故的抢救措施----------------------------41附录1 副井提升选择计算附录3 吊盘计算附录4 施工设备设施搬运清单表附录5 凿井设施计算成果表附录6 副井井筒基岩段炮眼布置图附录7 井筒施工平面布置图附录8 主井天轮平台布置图附录9 翻矸台系统图附录10 翻矸台钢梁布置图附录11 副井提绞布置图附录12 封口盘结构图附录13 固定盘结构图附录14 吊盘总图第一章矿井概况第一节矿井设计概况××××煤矿位于内蒙锡林浩特市境内,矿区外部交通较便利,区内交通不利,以公路为主。

煤矿主斜井井筒施工组织设计

煤矿主斜井井筒施工组织设计

ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。

第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。

其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

煤矿单位工程施工组织设计

煤矿单位工程施工组织设计

煤矿单位工程施工组织设计一、工程综合说明1.1 工程概况本项目为某煤矿的单位工程施工,主要包括矿井井筒、巷道、硐室等工程的施工。

矿井设计生产能力为每年150万吨,服务年限为30年。

工程地点位于山西省某市,地形地貌复杂,地质条件较差,施工过程中需充分考虑地质风险和环境保护要求。

1.2 编制依据本施工组织设计依据国家相关法律法规、行业标准、煤矿建设规范以及施工现场实际情况进行编制。

主要包括《煤矿安全规程》、《煤矿建设施工及验收规范》等。

1.3 引用的规范规程在编制本施工组织设计过程中,充分参考了以下规范规程:(1)《煤矿安全规程》;(2)《煤矿建设施工及验收规范》;(3)《煤矿井巷工程质量验收规范》;(4)《煤矿安全生产标准化评分办法》;(5)《施工现场临时用电安全技术规范》;(6)《施工现场安全文明施工标准》。

二、煤矿单位工程施工方案2.1 施工工艺总流程图及说明本煤矿单位工程施工工艺总流程图包括井筒施工、巷道施工、硐室施工等环节。

施工过程中,严格按照流程图进行施工,确保工程质量、安全、进度等方面的可控。

2.2 基础工程工艺流程基础工程施工主要包括井筒基坑开挖、基坑支护、井筒基础浇筑等。

施工过程中,要确保基坑稳定,防止坍塌事故发生。

2.3 主体施工工艺流程主体工程施工主要包括井筒砌筑、巷道掘进、硐室施工等。

施工过程中,要严格控制工程质量,确保施工安全。

2.4 屋面防水内外装修施工工艺流程屋面防水内外装修施工主要包括屋面防水层施工、内外墙面抹灰、地面铺装等。

施工过程中,要确保防水效果,提高建筑物的使用寿命。

2.5 水电暖卫设施施工工艺流程水电暖卫设施施工主要包括供电、供水、供暖、排水、卫生设施等。

施工过程中,要确保设施运行稳定,满足生产和生活需求。

三、施工总体部署3.1 施工项目管理目标本项目施工项目管理目标主要包括工程质量合格、安全生产无事故、工程进度按计划完成等。

3.2 施工组织施工组织主要包括施工队伍组建、施工方案制定、施工现场管理等方面。

煤矿副立井井筒施工组织设计

煤矿副立井井筒施工组织设计

煤矿副立井井筒施工组织设计1. 引言煤矿副立井井筒施工是矿井建设中的重要环节,它直接影响着煤矿的生产能力和安全性。

为了确保施工过程的高效、安全和顺利进行,需要进行合理的组织设计。

本文将对煤矿副立井井筒施工组织设计进行详细阐述。

2. 施工组织设计原则煤矿副立井井筒施工组织设计应遵循以下原则:2.1 安全第一原则在施工过程中,安全应始终放在首位。

施工组织设计要充分考虑施工环境的特点和施工过程中可能出现的危险因素,并采取相应的安全措施,保障施工人员的安全。

2.2 经济可行原则施工组织设计要在保证施工质量的前提下,最大限度地减少施工成本。

通过合理的资源配置和作业流程设计,提高施工效率,降低施工成本,实现经济可行性。

2.3 环保节能原则施工组织设计要注重环保和节能。

在施工过程中,积极采取环保措施,减少对环境的影响,提高能源利用效率。

2.4 协调统一原则煤矿副立井井筒施工涉及多个专业和工种,施工组织设计要做好各专业、各工种之间的协调与统一,确保施工过程中各个环节的无缝衔接,协调施工进度。

3. 施工组织设计内容3.1 施工方案确定根据煤矿副立井井筒的具体情况,确定合理的施工方案。

施工方案要包括施工工艺、作业流程、施工设备和施工人员等方面的内容。

3.2 施工流程规划根据施工方案,详细规划施工流程。

施工流程包括开工准备、井筒下沉、煤层打钻、注浆加固、井筒上升等多个阶段,每个阶段的工作要合理安排,确保施工进度和质量。

3.3 施工机械设备选择根据施工方案和流程,选择合适的施工机械设备。

施工机械设备要能够满足施工的需要,提高工作效率,保证施工质量。

3.4 施工人员组织根据施工流程和工作量,合理组织施工人员。

施工人员要具备相应的技能和经验,能够熟练掌握施工技术,保证施工工作的顺利进行。

3.5 安全措施制定根据施工环境和施工流程,制定相应的安全措施。

安全措施包括人员防护、设备保护、火灾预防等方面,要考虑到施工过程中可能出现的各种安全风险。

井筒掘砌工程施工组织设计

井筒掘砌工程施工组织设计

井筒掘砌工程施工组织设计一、工程概况本工程为某矿井的主井井筒掘砌工程,井筒直径为6.0m,井深为500m。

井筒主要穿越地层为泥岩、砂岩和石灰岩,地质条件复杂。

井筒掘砌工程主要包括井筒开挖、支护和砌壁等工作。

二、施工组织设计1. 施工准备(1)技术准备:根据地质报告和设计图纸,编制井筒掘砌施工方案和施工组织设计,明确施工工艺、施工顺序、施工进度和施工安全措施等。

(2)工程准备:完成井筒口的开挖和清理工作,确保井筒口符合设计要求;组织采购施工所需材料、设备和配件;对施工人员进行技术培训和安全教育。

(3)物资与施工劳动准备:根据施工方案,组织采购掘进设备、支护材料、砌壁材料等;安排足够的施工人员,并对施工人员进行技术培训和安全教育。

(4)对外协作:与设计、监理、甲方等相关单位保持密切沟通,及时解决施工中出现的问题。

2. 井筒开挖(1)采用钻眼爆破法进行井筒开挖,根据地质条件选择合适的钻眼设备、爆破材料和爆破参数。

(2)井筒开挖过程中,严格按照爆破图表进行施工,确保开挖质量和进度。

(3)及时进行支护工作,防止井筒坍塌。

根据地质条件选择合适的支护材料和支护方式,如锚杆、钢支架等。

3. 井筒支护(1)井筒支护工作应严格按照设计要求进行,确保井筒稳定和安全。

(2)根据井筒地质条件,选择合适的支护材料和支护方式,如锚杆、钢支架、混凝土衬砌等。

(3)支护过程中,加强监测,及时发现并处理井筒变形和裂缝等问题。

4. 井筒砌壁(1)井筒砌壁应按照设计要求进行,确保井筒内壁光滑、平整、坚固。

(2)选择合适的砌壁材料,如混凝土、砖块等。

(3)砌壁过程中,严格控制壁厚和质量,确保砌壁的稳定性和安全性。

5. 施工进度与质量控制(1)制定合理的施工进度计划,确保工程按时完成。

(2)加强施工现场管理,严格执行施工工艺和质量标准,确保工程质量。

(3)对施工过程中的质量问题进行及时整改,确保工程质量符合要求。

6. 施工安全措施(1)制定施工安全规程,对施工人员进行安全教育,提高安全意识。

xx煤矿主井井筒施工组织设计2

xx煤矿主井井筒施工组织设计2

xx煤矿主井井筒施工组织设计为把xx煤矿主井井筒建设成为优质、安全、快速、高效的工程,根据《内蒙古xx煤炭(集体)有限责任公司xx煤矿改扩建初步设计说明书》,编制xx煤矿主井井筒施工方案。

本设计编制依据如下:1.《内蒙古xx煤炭(集团)有限责任公司xx煤矿改扩建初步设计说明书》2.《xx煤矿主井井筒井壁结构剖、断面图》3.GB50213-2010《煤矿井巷工程质量验收规范》4.《锚杆喷射混凝土支护施工技术规范》(GBJ113-97)5.《砖石工程施工及验收规范》(GBJ203-83)6.《钢筋混凝土工程施工及验收规范》(GB20204-92)7.《钢筋焊接及验收规范》(JBJ18-84)8.《机械设备安装工程施工及验收规范》9.《煤矿安装工程质量标准及检验评级试行办法》10.《煤矿安全规程》(2011年版)11.《煤矿建设安全规程》(2011年版)12.《煤炭工业建设工程质量技术资料管理规定》13.《煤炭工业煤矿井巷工程、建筑安装工程单位工程质量保证资料评级办法》第一章建设条件概况1.地理与交通运输条件xx煤矿改扩建井田位于呼和若尔含煤盆地的西北部,有井田西部边界西行7km,由省道201线;沿着201线向南行40 km达到新巴尔虎坐旗政府阿木古朗镇;沿着201线向北东行约140 km达到呼伦贝尔市政府所在地海拉海尔区并于滨州铁路线相接,交通较方便。

井田范围地理座标:东经118°41′15″~118°42′30″,北纬48°23′00″~48°24′00″本区属草原区,海拔663.00—690.00m,高差约27m,井田范围内西部最高682m,东部最低662m,高差20m,地形起伏不大。

2、水系区内水系不甚发育,在井田东侧15km左右辉河由东南向西北流过,全长约100km,流域面积2000km2,河宽1 0~20m,局部呈散流状,水深0.5~1.5m,流量3.3m3/s,最终汇入伊敏河。

某煤矿施工组织设计

某煤矿施工组织设计

某煤矿施工组织设计一、引言施工组织设计在煤矿建设中起着重要的作用。

合理的施工组织设计可以提高施工效率,确保工程质量,保证施工进度。

本文将以某煤矿为例,介绍其施工组织设计的主要内容和要点。

二、项目概述某煤矿建设项目位于某地,总投资额约xx亿元。

主要包括矿山井巷开挖、矿井设备安装、电力供应等工程。

煤矿建设需要进行系统的施工组织设计,以确保各项工程按时、按质、安全地完成。

三、施工组织设计目标1.确保施工安全:严格按煤矿安全规程和标准进行施工,设立安全管理岗位,加强安全培训和防患意识。

2.提高施工效率:合理安排施工工序和施工人员,优化资源利用,缩短施工周期。

3.确保工程质量:制定明确的施工规范和质量控制措施,加强监督和检查,确保施工质量符合要求。

4.保护环境:制定环境保护措施,减少对周边环境的影响,确保施工过程中的环境安全。

四、施工组织设计内容1.工程分包划分与管理:将工程划分为不同的分包项目,对每个分包项目进行管理和协调,确保施工进度和质量。

2.施工进度计划:根据工程量和资源供应情况,制定详细的施工进度计划,明确每个工序的开始和结束时间,合理分配人力资源。

3.人员管理与培训:根据工程需要,合理组织施工人员,并提供必要的培训和技能提升机会,确保施工队伍的素质和能力。

4.施工设备和材料供应:组织采购和供应施工所需的设备和材料,确保供应及时、充足,满足施工需求。

5.安全管理措施:建立健全的安全管理体系,设立安全监督岗位,加强安全意识培训,确保施工过程中的安全。

6.质量控制和检查:制定施工质量标准和控制措施,加强对工程质量的监督和检查,及时发现和纠正问题。

7.环境保护措施:制定环境保护措施,减少施工对环境的影响,确保施工过程中的环境安全。

五、施工组织设计实施方法1.成立施工组织设计小组:由项目经理牵头,由各专业代表组成小组,制定施工组织设计方案。

2.制定施工组织设计方案:根据项目需求和具体情况,制定施工组织设计方案,明确施工目标、内容、要点和实施方法。

煤矿主斜井井筒施工组织设计

煤矿主斜井井筒施工组织设计

ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。

第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。

其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

矿山井筒工程施工组织设计

矿山井筒工程施工组织设计

风井井筒施工组织设计目录第一章工程概况一、工程概况二、编制依据三、交通地理位置四、地形、地貌及气候条件五、水文地质第二章开工前的准备工作一、技术准备二、施工队伍准备三、施工现场准备四、设备材料的准备五、临时锁口第三章施工方案的选择一、表土段施工方案二、基岩段施工方案三、与井筒相连接的相关工程施工方案第四章施工工艺一、采用“四新”加快施工速度二、井颈段施工三、基岩段施工四、与井筒连接的工程施工五、施工中的关键技术(关键部位)第五章施工辅助系统一、提升系统二、井筒悬吊设施及施工辅助系统三、井口地面辅助设施第六章施工组织与管理一、施工组织管理机构二、井筒劳动组织安排第七章施工进度计划与进度控制一、工期安排与进度控制二、工期保证措施第八章施工安全技术措施、灾害预防措施及安全体系一、安全管理措施二、施工技术安全措施三、灾害预防及冬雨季施工措施第九章工程质量检测管理措施和质量保证体系第十章文明施工及环境保护措施第十一章附图、表第一章工程概况一、工程概况1、主要技术特征井口座标:X=0.000Y=0.000Z=0.000m井筒落底标高:0.000m井筒全深:*m断面积:表土段:S掘=*m2,S净=*m2基岩段:S掘=*m2,S净=*m2砼永久支护:C30井筒涌水量:5m3/h瓦斯情况:高瓦斯围岩类别:4~6二、编制依据1、招标文件;2、风井井筒、风硐、安全出口平、剖、断面图;3、《矿山井巷工程施工及验收规范》、《煤矿井巷工程质量检验评定标准》,MT5009-94;4、《煤矿安全规程》;5、《煤矿建设井巷工程定额》、《煤炭建设井巷工程辅助费综合预算定额》。

三、交通、地理位置四、地形、地貌及气候条件本区属于典型的大陆性气候,春季风大雨少,夏季炎热干燥,秋季温暖湿润,冬季寒冷少雪。

一年四季分明,主导风向为西风,冻土深度0.8m。

五、水文地质情况本区城内根据标书介绍,水文地质条件较为简单,涌水量按5m3/h 考虑,施工中如遇涌水量增大,视具体情况制定相应的安全技术措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

曲靖市富源县竹园镇佳兴材料斜井、号风井施工组织设计云南省曲靖市富源县竹园镇佳兴日期:二○一○年七月一日目录第一章编制依据………………………………………前言…………………………………………………编制依据……………………………………………第二章工程概况及地质概况………………………工程概况……………………………………………地层地质及水文地质情况…………………………巷道工程概况………………………………………第三章巷道施工方案及支护………………………施工方案的选择……………………………………支护设计……………………………………………支护工艺……………………………………………巷道工程施工顺序………………………………第四章巷道施工工艺…………………………………作业方式……………………………………………工艺流程……………………………………………第五章巷道施工生产辅助系统…………………………运输提升系统……………………………………压风系统……………………………………………排水系统……………………………………………通风系统……………………………………………供电系统……………………………………………供水系统……………………………………………第六章巷道正规循环作业与劳动组织………………劳动组织……………………………………………正规循环作业………………………………………第七章巷道综合进度计划……………………………综合进度计划……………………………………工期保障措施…………………………………第八章工程质量目标及质量管理体系………………质量目标………………………………………质量保证体系………………………………………质量保证管理职责…………………………………质量保证措施………………………………………第九章安全技术措施…………………………………通用部分…………………………………………掘进部分……………………………………………一通三防部分………………………………………机运部分……………………………………………第十章环境保护与文明施工…………………………第十一章分项工程技术措施…………………………附件一供电安全附件二运输设计材料斜井、号风井施工组织设计第一章编制依据前言(前面省略矿井说明)为了加快矿井开拓,保证矿井生产部署,加快矿井早日投入生产的时间,决定进行材料斜井、号风井的施工工程。

为了有计划,有组织的统筹安排该项目的施工,特编制本施工组织设计。

编制依据由佳兴提供的本项目设计图纸和文件。

国家有关法规、规范和施工技术规范:、国家关于工程建设现行的有关法律、法规及行业的有关规定。

、国家关于工程建设现行的规范、标准及行业的有关规定。

、施工及验收规范、规程及标准()《井巷工程质量检验评定标准》()《建筑工程施工质量验收》()《建筑地基基础工程质量验收规范》()《砌体工程施工质量验收规范》;()《混凝土结构工程施工质量验收规范》()《钢筋焊接及验收规程》()《地下防水工程质量验收规范》()《工程测量规范》()《建筑电气工程施工质量验收规范》()《井巷工程施工及验收规范》、施工安全管理规范、规程规定()《建筑施工高处作业安全技术规范》)《建筑机械使用安全技术规程》()《施工现场临时用电安全技术规范》()《建设工程施工现场供用电安全规范》()《建筑施工安全检查标准》()《建筑施工门式钢管脚手架安全技术规范》()《施工升降机检验规则》()《建筑卷扬机安全规程》、其他需要执行的法规标准和规范规程()中华人民共和国矿山安全法;()安全规程(年版);()安全建设规定;()混凝土外加剂应用技术规范;()混凝土强度检验评定标准;()矿山井巷工程测量规范;()有关采矿、建井、建筑工程手册()′版《测量规程》;()佳兴关于安全生产的各项管理制度。

第二章工程概况工程概况佳兴位于云南省曲靖市富源县竹园镇糯木村西部,行政隶属曲靖市富源县竹园镇管辖。

矿井距竹园镇,矿区内有简易公路直达,距茂竹公路,距富源县城,距曲靖市,交通较为方便。

地层地质及水文地质概况自然条件、地形地貌本井田位于恩洪井田北端,井田南端交界处。

矿区属中高山地貌,地形起伏较大。

主要山脉延北东向展布,地势为南西高,北东低,最高为矿区中部的小石岩山顶,标高,最低为矿区北东侧边界附近的糯木河源头,标高,一般标高在—,相对高差,一般高差为。

、气象条件本井田属亚热带高原型暖湿气候,干湿季节明显,春旱突出,冬季明显。

据富源县气象站年资料:气温:年平均气温℃,日最高气温℃,日最低气温℃。

降水量:历年最大降水量—,平均年降雨量。

降雨多集中于月份,占全年降水量。

蒸发量:日最大蒸发量,多集中于月,占全年蒸发量。

蒸发量为降水量的倍。

风:年平均风速,每年月份风速最大,次数也最多,时间最长的日数天,最大风速。

多为西风、西南风。

根据国标图,该地区地震烈度属度区,矿区应按相应烈度进行设防。

地层、本区内出露的地层自老至新主要有二迭系上统峨眉山玄武岩组()龙潭组()三迭系下统卡以头组()飞仙关组()及第四系()等。

煤系地层为龙潭组地层厚度米,一般厚米分三段分述如下:.龙潭组第一段():厚—,上自煤层底板,下至玄武岩顶板。

以灰—深灰色薄至中厚层状泥质粉砂岩、粉砂岩、泥岩及煤为主,局部含较多植物碎屑,碎片化石;含煤—层。

上部夹菱铁质泥岩薄层,中下部夹紫红色粉砂质泥岩薄层;底部夹—层灰白色铝土质岩泥。

. 龙潭组第二段():厚—,一般厚,上自煤层底板,下至底板。

以浅灰、浅黄色薄至中厚层状粉砂岩、泥质粉砂岩、泥岩及煤为主,在粉砂质中见有少量的炭质纹层,夹菱铁质泥岩薄层及透镜体;局部含较多植物碎屑、碎片化石;含煤—层。

. 龙潭组第三段():厚—,一般厚,上部以浅黄、黄灰色中厚层状粉砂岩夹细砂岩薄层,局部夹蠕虫状方解石;顶部为灰绿色泥岩,中下部以黄绿、黄灰色粉砂岩、粉砂质泥岩为主,夹细砂岩薄层,底板—为泥质粉砂岩,含较多的;腮类动植物化石及植物碎屑化石。

煤层.煤层该区含煤地层为二迭统龙潭组,一般厚,含煤—层,煤层纯厚,含煤系数;在井田,内、、、煤层为稳定煤层,其余煤层为较稳定或不稳定煤层;在—井田内—煤层为稳定煤层,、为较稳定煤层。

大部可采,、局部可采。

煤层中、、、、五层总厚度,平均厚局部可采,不可采,边缘局部可采。

底部以下各煤层含硫量>。

.可采煤层本区含稳定可采煤层层,即:、、、煤层,局部可采煤层两层,,即、煤层,特征及变化规律如下:煤层:黑色,粒状及碎块状,煤质较好,显层状构造,风化后呈粉末状。

该煤层位于地层的下部,煤层厚—,一般厚约,单一,厚度在走向或倾向上变化不大,规律较明显,为稳定煤层。

煤层:黑色,粒状及碎片状,煤质较好,显层状构造,风化后呈高岭石泥岩,结构为<><><>,厚度在走向或倾向上稳定变化不大,规律较明显,平均厚度,局部地段受断层影响煤层增厚,为稳定煤层。

煤层:褐黑—黑色,呈碎块状,色煤质较好,显层状构造,风化后呈粉末状。

该煤层位于地层的中部,煤层厚—,一般厚约,单一,顶底板为灰色泥岩,厚度在走向或倾向上有一定变化,但规律较明显。

为稳定煤层。

煤层:褐黑—黑色,粒状及碎片状,煤质较好,显层状构造,风化后呈粉末状。

该煤层位于地层的底部,煤层厚—,一般厚约,下部含夹矸层,上层为灰褐色粗晶质高岭泥岩,下层为灰色泥岩,结构为<><>;厚度在走向倾向上有一定变化,但规律较明显。

为稳定煤层。

(见表—)煤层在东北部、中部和北西的块段比较完整,南部和东南、西南的块段北切割严重。

煤层由东南向西北倾斜,由东向西变厚,煤层倾角—,平均,煤的容重—吨。

水文地质、矿区处于糯木河分水岭地带,地表水及地下水由南向北排泄于北西侧的糯木河,流入块择河进入南盘江,属珠江水系。

区内沟谷发育,有利于地表水和地下水排泄。

、本区属高原季风气候,大气降水是各含水层的主要补给来源,在沉积岩型碎屑岩(、、)分布区、在松散岩层(、)分布区,大气降水沿孔隙渗入地下,迳流于(、、)层状岩层的孔隙中,在地处低洼处以泉点形式排泄,在井下以淋水形式涌入巷道。

、矿井水文地质属于中等偏简单。

、根据地质报告矿井正常涌水量为,最大涌水量为。

、井口东南部、西南部原有私挖小井较多,掘进中有可能穿透小窑采空区,在揭露各含水层前,必须严格按照《安全规程》的有关规定,采取相应的防治水措施,为了防止透水事故的发生,且在整个施工过程中必须坚持“有掘必探、先探后掘”的探放水原则,把探放水工作列为重中之重进行严格管理。

、滑坡矿区共发现个个滑坡:即、、、、、。

位于矿区南西部,滑坡体深度之间,面积为。

位于矿区北中部,滑坡体深度之间,面积为。

位于矿区北东部、之间,滑坡体深度之间,面积为。

其余滑坡距矿区较远,对区内煤层无影响。

根据以上地质构造成论,该矿区确定为构造复杂类型矿井。

所以必须配置专职地质员,加强对该矿地质工作的进一步考证,为今后的巷道布置提供依据。

、瓦斯、煤尘及煤的自燃()瓦斯、根据地质报告,矿井瓦斯含量为—,结合相邻矿井实际,属高瓦斯矿井。

本矿井煤层埋藏较深,经分析后预计矿井瓦斯相对瓦斯涌出量为。

在施工过程中要加强“一通三防”管理工作,材料斜井揭露各煤层前,均必须严格按照《安全规程》的要求,采取相应的综合防突安全措施,并按《安全规程》规定的程序报批及实施,待危险性消除后,方可进行施工,以防止事故的发生。

()煤尘爆炸和煤的自燃根据相邻矿区资料,该区煤层无自燃发火倾向性,有煤尘爆炸危险性。

在巷道掘进时,要采取有效的防尘措施,加强洒水降尘,清理巷道堆积煤尘。

该煤层虽无自燃发火象征,但必须加强防火工作。

()、地温、地压根据相邻矿区资料,井田在开采过程中,未发生过地压、地温异常现象。

井田内地温梯度℃。

属正常地温区。

工程概况、材料斜井:现有井筒净宽,倾角―°,斜长,延深部分斜长,倾角―°,延深后总斜长。

装备单钩串车,担负矿井辅助提升任务,为矿井的主进风井兼安全出口。

号风井:现有井筒净宽,倾角―°,斜长,延深部分斜长,倾角―°,延深后总斜长。

装备单钩串车,担负矿井通风任务,为矿井的主要采区回风井兼安全出口。

巷道支护形式:材料斜井、号风井延伸段均在基岩中,采用半园拱断面,料石砌碹翻拱支护形式,墙体厚。

巷道断面材料斜井为为半圆拱形断面巷道净宽㎜,净高㎜,毛宽㎜,毛高㎜,巷道净断面,毛断面。

号风井为半圆拱形断面巷道净宽㎜,净高㎜,毛宽㎜,毛高㎜,巷道净断面,毛断面。

表土段毛宽㎜,毛高㎜,基岩段毛宽㎜,毛高㎜,巷道净断面,毛断面。

基岩段毛断面。

辅助工程供电、通讯、供排水、设备运输等各项辅助工程,待我公司组织人员进入施工现场堪察,根据实际情况,编制工程设计,请求业主协助办理,以便进行施工准备工作。
