【专业知识】市政工程:高密度聚乙烯膜防渗层施工技术
HDPE防渗膜施工工法(2)
HDPE防渗膜施工工法HDPE防渗膜施工工法一、前言HDPE防渗膜施工工法是一种用于地下防渗工程的方法,通过铺设HDPE(高密度聚乙烯)防渗膜来实现土壤和水之间的隔离,防止水分、化学物质等渗透到地下。
二、工法特点1. 高密度聚乙烯(HDPE)防渗膜具有优异的化学稳定性和物理强度,能够有效阻隔地下水、雨水和化学物质的渗透。
2. HDPE防渗膜具有较高的韧性和抗老化性能,能适应不同地质环境和气候条件。
3. HDPE防渗膜施工工法简单、快捷,施工效率高。
三、适应范围HDPE防渗膜适用于各种地下防渗工程,包括垃圾填埋场、污水处理厂、化工厂等工业领域,以及农业灌溉用水渠、水库、池塘等农业领域。
四、工艺原理HDPE防渗膜施工工法的理论依据是HDPE防渗膜的化学稳定性和物理隔离性能。
在实际施工过程中,首先进行地表地质调查,然后进行基础地面的平整和处理。
接下来,铺设一层厚度合适的土工织物作为基底,以增加防渗膜与地面的粘结力。
然后铺设HDPE防渗膜,并进行焊接和固定。
在铺设过程中需要注意确保防渗膜的平整和无损坏,采取适当的措施防止空气泡和水泡的产生。
最后进行下层土料填筑和覆盖,完成工程。
五、施工工艺1. 地表地质调查:对施工区域的地质状况进行详细调查,包括土壤性质、地下水位等。
2. 地面处理:对基础地面进行平整、压实和清洁处理,确保防渗膜的平整贴合。
3. 铺设土工织物:在基面上铺设一层土工织物,增加防渗膜与地面的粘结力。
4. 铺设HDPE防渗膜:将HDPE防渗膜铺设在土工织物上,并采用热熔或焊接的方法进行接口的固定和连接。
5. 防渗膜检验:对铺设的HDPE防渗膜进行检查,确保完整且无任何损坏。
6. 下层土料填筑:在防渗膜上方进行土料填筑,形成较厚的覆土层以增加防渗膜的保护和耐久性。
六、劳动组织施工过程中需要设立专业的施工队伍,根据工程的规模和要求确定人员数量和职责分工。
施工队伍需要包括项目经理、技术人员、施工人员等。
高密度聚乙烯膜防渗层施工技术
一、施工基本要求

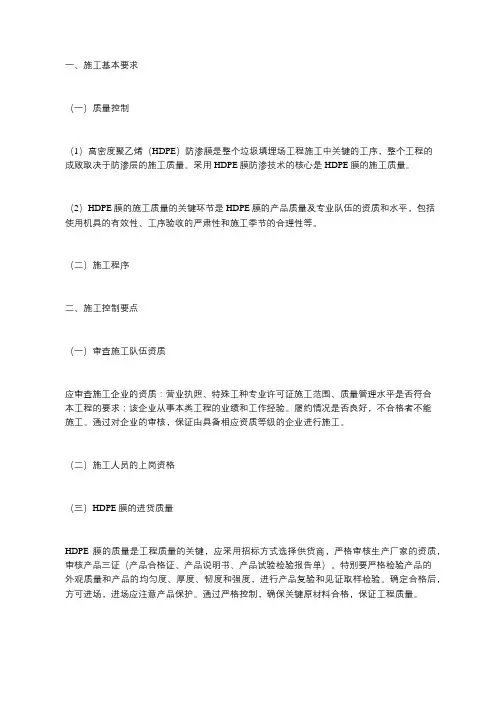

(一)质量控制
(1)高密度聚乙烯(HDPE)防渗膜是整个垃圾填埋场工程施工中关键的工序,整个工程的
成败取决于防渗层的施工质量。
采用HDPE膜防渗技术的核心是HDPE膜的施工质量。
(2)HDPE膜的施工质量的关键环节是HDPE膜的产品质量及专业队伍的资质和水平,包括使用机具的有效性、工序验收的严肃性和施工季节的合理性等。
(二)施工程序
二、施工控制要点
(一)审查施工队伍资质
应审查施工企业的资质:营业执照、特殊工种专业许可证施工范围、质量管理水平是否符合
本工程的要求;该企业从事本类工程的业绩和工作经验。
履约情况是否良好,不合格者不能
施工。
通过对企业的审核,保证由具备相应资质等级的企业进行施工。
(二)施工人员的上岗资格
(三)HDPE膜的进货质量
HDPE膜的质量是工程质量的关键,应采用招标方式选择供货商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产品试验检验报告单)。
特别要严格检验产品的
外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。
确定合格后,方可进场,进场应注意产品保护。
通过严格控制,确保关键原材料合格,保证工程质量。
(四)施工机具的有效性
(五)施工方案和技术交底
应审核施工方案的合理性、可行性,检查技术交底单内容是否齐全,交底工作是否在施工前落实。
通过检查,以保证施工方法科学、可行。
操作班组在作业前明确操作方法、步骤、工艺及检验标准。
(六)施工场地及季节
应在施工前验收施工场地,达标后方可施工。
HDPE膜不得在冬期施工。
HDPE防渗膜施工方案
HDPE防渗膜施工方案一、概述高密度聚乙烯(HDPE)防渗膜是一种常用于土木工程中的防渗材料,具有良好的阻隔性能和机械强度。
本文将介绍HDPE防渗膜的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
二、施工前准备1. 设计方案确认在开始HDPE防渗膜的施工之前,施工单位需要确认设计方案,包括膜层布置方式、连接部位的处理方式等。
2. 材料准备准备施工所需的HDPE防渗膜卷材、连接材料、焊接机等工具设备,并进行质量检查。
3. 施工人员培训对参与施工的人员进行相关培训,确保他们了解施工规范、工艺要求以及安全注意事项。
三、施工过程1. 基面处理在进行HDPE防渗膜铺设之前,需要对基面进行清理、修补和保护,确保基面平整、干燥且无尖锐物。
2. 膜材铺设根据设计方案,将HDPE防渗膜卷材铺设在基面上,边缘需留足用于焊接连接。
3. 焊接连接使用专用的焊接机对HDPE防渗膜进行热熔焊接,确保焊接质量,避免渗漏。
4. 检查验收完成HDPE防渗膜的施工后,需要对焊接部位、膜层整体进行检查验收,确保施工质量达标。
四、施工后验收标准1. 焊接质量焊接部位应呈现平整、均匀,无空鼓、起泡等现象。
2. 膜层完整性膜层应无明显划痕、穿孔等破损情况,边缘整齐,无开裂现象。
3. 集水情况施工完成后应实地检查HDPE防渗膜的集水情况,确保防渗效果良好。
五、总结HDPE防渗膜的施工要求严格,需要充分的准备和精细的操作。
只有按照施工方案要求进行施工并完成严格的验收,才能保证HDPE防渗膜的防渗效果和使用寿命。
高聚乙烯防渗膜施工方案
高密度聚乙烯防渗膜施工方案一、工程概况:本工程为科伦比恩化学(济宁)炭黑项目的储罐基层防渗,储罐为环墙式基层,环墙内壁直径11600mm储罐4台,环墙内壁直径8180mm储罐4台,设计防渗标准为600g/㎡无纺布二层,中间为2mm厚高密度聚乙烯防渗膜。
二、材料执行标准:GB/T17643-2011三、施工方法1、先清理基层中粗砂垫层上部是否有向上尖楞的物料,然后铺设底层无纺布,无纺布如采用缝接或搭接,搭接应不低于100mm。
2、将高密度聚乙烯防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对高密度聚乙烯防渗膜的纵横缝及边角处进行焊接。

2.1 施工工艺流程高密度聚乙烯防渗膜施工工艺流程见图1:2.2、高密度聚乙烯防渗膜施工操作要点1高密度聚乙烯防渗膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至锚固沟平台,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2 铺设高密度聚乙烯防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;3 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
4 相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上;5 纵向接头应距离坡脚、弯脚处1.50m以上,应设在平面上;6高密度聚乙烯防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
7 搭接宽度按设计要求,一般为左右10cm。
2.3高密度聚乙烯防渗膜的锚固采用射钉锚固时,压条宽度不小于2cm,厚度不得小于2mm,射钉间距不应大于400mm,压条明露处应有防腐措施;2.4高密度聚乙烯防渗膜的铺设1 擦拭尘土:用干净纱布擦拭焊缝搭接处,做到无水、无尘、无垢;2 试验性焊接1 试验性焊接在高密度聚乙烯防渗膜试样上进行,以检验和调节焊接设备;2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。
hdpe防渗膜施工工艺
hdpe防渗膜施工工艺HDPE防渗膜施工工艺引言:HDPE防渗膜是一种高密度聚乙烯材料制成的防渗层,具有优异的防渗性能,广泛应用于水利、环保、农业和工程建设等领域。
本文将介绍HDPE防渗膜的施工工艺,包括施工准备、基础处理、膜材铺设和焊接、验收等环节。
一、施工准备1. 确定施工图纸:根据工程设计图纸,确定防渗膜的铺设位置、尺寸和施工要求。
2. 准备施工材料和设备:包括HDPE防渗膜、焊接机、铺设工具等。
3. 组织施工人员:根据工程规模和施工要求,组织具有相关经验和技能的施工人员。
二、基础处理1. 清理基础:清除基础表面的杂物、灰尘和污染物,保持基础干燥清洁。
2. 处理基础缺陷:修复基础上的裂缝、坑洞和不平整处,确保基础平整、坚固。
3. 涂刷底漆:在基础表面涂刷底漆,增强基础与防渗膜的粘结力。
三、膜材铺设1. 防渗膜的铺设:根据施工图纸和设计要求,将HDPE防渗膜按照一定的顺序铺设在基础上。
2. 膜材的对接:膜材的对接应采用重叠方式,重叠宽度一般为100-150mm,并使用焊接机进行热熔焊接,确保接头牢固、密封。
3. 固定膜材:使用专用的固定件将膜材固定在基础上,确保膜材平整、紧密贴合。
四、焊接工艺1. 焊接前准备:检查焊接机的工作状态和温度,调整合适的焊接温度和速度。
2. 焊接操作:首先将两个膜材的重叠部位对齐,然后使用焊接机进行热熔焊接,焊接头的宽度一般为100-150mm。
3. 焊接质量检查:焊接完成后,进行焊接质量检查,包括焊缝的牢固程度和无损伤。
五、验收1. 外观检查:检查防渗膜的铺设质量和焊接质量,确保无损伤、无漏水和无空鼓。
2. 抗渗性能测试:使用专用的测试设备对防渗膜进行抗渗性能测试,确保其满足设计要求。
3. 验收记录:对施工过程和验收结果进行记录,包括施工日志、焊接记录和验收报告。
结论:HDPE防渗膜施工工艺的关键在于施工准备、基础处理、膜材铺设和焊接工艺的合理操作和严格验收。
合理施工工艺和严格质量控制,能够确保防渗膜的铺设质量和抗渗性能,提高工程的安全性和可靠性。
hdpe防渗施工技术方案
hdpe防渗施工技术方案HDPE防渗施工技术方案是指使用高密度聚乙烯(HDPE)材料作为防渗材料,进行土壤和水体的隔离,以达到防渗的目的。
本文将对HDPE防渗施工技术方案进行详细介绍。
一、引言随着城市化进程的加快,土地资源的开发利用变得越来越紧缺,对土壤和水体的保护需求逐渐增加。
为了有效地隔离地下水和土壤,防止污染物渗透到地下水中,HDPE防渗施工技术被广泛应用于水利工程、环境工程和基础设施建设中。
二、HDPE防渗施工材料HDPE是一种高密度聚乙烯材料,具有优异的物理和化学性质。
其特点包括高强度、高刚度、耐腐蚀、耐老化和耐低温等。
在HDPE防渗施工中,常用的HDPE材料有HDPE膜和HDPE板。
三、前期准备工作1.项目勘察:对施工地点进行全面调查和勘察,了解地下水位、土壤及地质情况,以确定HDPE防渗材料的选择和施工方案。
2.方案设计:根据勘察结果,设计HDPE防渗施工方案,包括材料选择、施工工艺、施工方法等。
四、HDPE防渗施工方式1.挖掘基坑:根据设计要求,在施工区域挖掘基坑,将土壤层次分层,并对基坑底部进行整平和夯实。
2.铺设HDPE膜或板:根据设计要求,将HDPE膜或板覆盖在基坑底部和侧面,确保完全覆盖,并保持材料的平整。
3.焊接HDPE膜或板:对铺设的HDPE膜或板进行焊接,使其形成完整的隔离层。
焊接方式包括热熔焊接和电热熔焊接,根据实际情况选择合适的方式。
4.固定HDPE膜或板:在焊接后,使用固定件将HDPE膜或板固定在基坑底部和侧面,以确保其牢固和不移动。
5.覆土和填土:在HDPE膜或板上覆盖一层土壤,并进行夯实,以提供保护和稳定作用。
随后,根据需要进行填土,夯实填充物。
五、施工注意事项1.施工环境:施工区域应干燥、清洁,并确保无尖锐物体或有害气体存在,以防止对HDPE材料的损坏。
2.材料储存:HDPE膜或板应存放在遮阳、干燥、通风的地方,远离阳光直射、高温和有害物质。
3.施工质量监控:对施工过程进行严格监控,检查焊接接头的质量、材料的完整性和牢固性。
HDPE防渗膜的施工要点
HDPE防渗膜的施工要点一、施工前的准备工作(1)防渗膜进场后首先必须按照《垃圾填埋场用高密度聚乙烯防渗膜》(CJ/T234—2006)的标准要求对外观进行严格的检查,外观检查合格后,按规范要求的数量、尺寸进行见证取样,送有资质的建筑材料测试中心对土工膜的各项指标如密度、拉伸强度、延伸率、撕裂强度等进行检验。
检验合格后方可用于施工。
(2)再次对已完成的基层进行检验,确保基层表面平整光滑,无石块、树根、尖锐物等可能对土工膜产生破坏的杂物。
土工膜弯折处不得存在直角刚性结构,均应做成弧形。
二、HDPE土工膜及保护层的铺设土工膜铺设采取先边坡后池底的顺序。
铺膜时不要拉得太紧,应留有一定的余幅,以备局部下沉拉伸之用。
水平接缝不得在坡面上,且距坡脚不得小于1.5m。
相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上。
在土工膜运输过程中不要拖拉、硬拽,避免尖锐物刺伤。
膜下应预先敷设一些临时导气管以排除膜下空气,使土工膜与基层紧贴。
施工人员在进行施工作业时需穿着软底胶鞋或布鞋,同时注意天气、温度等对膜的影响。
具体施工步骤如下:(1)裁剪土工膜:应对铺设面进行实际丈量得到准确尺寸,再按所选HDPE土工膜的幅宽和长度及铺设方案进行裁剪,考虑搭接宽度以便焊接。
池体转角扇形区应合理裁剪,使上下端都得到牢固的锚固。
(2)细部增强处理:在土工膜铺设前,应先对阴阳角、变形缝等细部进行增强处理,必要时可增焊双层HDPE土工膜。
(3)边坡铺设:展膜方向应基本平行于坡线,展膜应平整顺直,避免出现褶皱、波纹。
土工膜在池顶位置要做好锚固,防止向下坠滑。
边坡上保护层为非织造土工布,其铺设速度应与铺膜速度一致,以避免人为破坏土工膜。
土工布的铺设方式与土工膜相似,两幅土工布对正、搭齐,搭接宽度按设计要求,一般为75mm左右,采用手提式缝纫机缝合连接。
(4)池底铺设:将HDPE土工膜放在平整的基层上,平顺、松紧适度,与土面密贴,避免出现褶皱、波纹。
高密度聚乙烯膜施工法(精选)
高密度聚乙烯膜施工法(精选)高密度聚乙烯膜施工法1. 简介高密度聚乙烯膜施工法是一种常用的建筑材料施工方法,适用于各类工程中的防水、防潮、隔热等需求。
本文档将详细介绍高密度聚乙烯膜施工法的步骤和要点。
2. 施工流程2.1 准备工作- 针对工程需求选择合适规格的高密度聚乙烯膜。
- 清理施工区域,确保基础平整干燥。
- 做好安全防护措施,如佩戴工作手套和安全帽。
2.2 基层处理- 检查基层是否存在裂缝或凹凸不平的情况,需要做好修补工作。
- 清理基层表面的灰尘和杂物。
- 涂刷专用基层处理剂,提高高密度聚乙烯膜的附着力。
2.3 高密度聚乙烯膜铺设- 根据实际尺寸剪切好高密度聚乙烯膜。
- 将膜铺展在基层上,边缘需要有足够的覆盖量,约为200mm。
- 使用专用的胶带或热熔胶固定膜的边缘。
2.4 接缝处理- 采用热熔或冷熔的方式,将两块膜的接缝处进行熔合。
- 确保接缝处熔合均匀,无明显的气泡或缝隙。
2.5 固定处理- 使用专用的机械固定器或镀锌钢钉固定高密度聚乙烯膜。
- 固定间距视膜的厚度和工程要求而定,一般为200-300mm。
2.6 修补处理- 如果在铺设过程中发现高密度聚乙烯膜有划痕或破损,需要及时进行修补。
- 使用专用的修补剂和工具进行修补,确保修补处与周围完全贴合。
3. 注意事项- 高密度聚乙烯膜施工前需要对材料进行质量检查,确保无损伤和质量问题。
- 施工过程中需要注意安全事项,避免操作人员受伤和施工质量受影响。
- 根据具体工程要求和环境条件,选择合适的高密度聚乙烯膜规格和施工方式。
本文档涉及附件:- 高密度聚乙烯膜供应商信息表- 基层处理剂产品说明书- 高密度聚乙烯膜施工示意图本文所涉及的法律名词及注释:- 高密度聚乙烯膜:一种由聚乙烯材料制成的薄膜,具有高密度和良好的防水性能。
- 熔合:将两个物体通过热、冷等方式融合在一起,形成紧密的连接。
高密度聚乙烯膜施工法1. 前言高密度聚乙烯膜施工法是一种常用的工程施工方法,广泛应用于建筑、工业、农业等领域。
hdpe防渗膜施工方案
HDPE防渗膜施工方案1. 引言HDPE防渗膜施工方案是指在水利工程、环保工程以及其他需要防渗透的工程中使用高密度聚乙烯(HDPE)材料进行防渗膜的施工工作。
本文档将详细介绍HDPE防渗膜施工的步骤、工艺以及施工要求。
2. 施工前准备在进行HDPE防渗膜施工之前,需要进行一些准备工作:2.1 材料准备•HDPE防渗膜:根据工程需要选择适当规格和厚度的HDPE防渗膜。
•膜材胶合剂:选择合适的膜材胶合剂用于将HDPE防渗膜进行胶合。
•热风枪:用于加热膜材胶合剂和HDPE防渗膜,以达到良好的粘接效果。
•热熔机:用于热熔融合HDPE防渗膜的接缝。
2.2 设备准备•填土机械:用于铺设和夯实土壤。
•压路机:用于进一步夯实土壤。
•施工车辆:将HDPE防渗膜和设备运至工程现场。
2.3 现场准备•确保施工现场平整,无杂草、石块等障碍物。
•清理施工区域,确保无垃圾和污染物。
3. HDPE防渗膜施工步骤3.1 地面处理在进行HDPE防渗膜施工之前,需要对地面进行处理:1.清理施工区域,确保地面平整、干燥且无杂草。
2.如有需要,进行填土和夯实土壤,确保地面平整度满足要求。
3.2 HDPE防渗膜铺设1.将HDPE防渗膜从卷筒上铺展到施工区域,确保膜材平整。
2.确保膜材有足够的长度,能够满足工程要求。
如需要进行膜材的接缝处理,采用热熔融合的方式进行。
3.使用填土机械夯实HDPE防渗膜两侧的土壤,将其固定在地面上,以防止其滑动或移位。
3.3 接缝处理如果需要对HDPE防渗膜进行接缝处理,可以采用以下步骤:1.确保接缝处理区域干燥,无灰尘和污染物。
2.使用热熔机加热HDPE防渗膜接缝的两侧,使其达到熔点温度。
3.在熔融的接缝上涂抹膜材胶合剂,然后将两侧接缝热熔的HDPE防渗膜贴合在一起。
4.用热风枪加热接缝处,使其胶合剂迅速固化和粘结。
3.4 后处理工作1.检查整个施工区域的HDPE防渗膜铺设质量,确保其牢固性和平整度。
2.如有需要,使用压路机进一步夯实土壤,增加地基的稳定性。
高密度聚乙烯土工膜主要施工方法(完整版)
高密度聚乙烯土工膜主要施工方法(完整版)本文将介绍高密度聚乙烯土工膜的主要施工方法。
以下是施工步骤:1. 前期准备:在施工前,需要检查工程图纸和设计要求,确保准备工作的准确性和完整性。
同时,准备所需的材料和工具。
2. 土地准备:在施工现场,必须确保土地平坦、干燥,并清除任何杂物和障碍物。
需要进行地面平整,确保没有凹凸不平的地方。
3. 土工膜铺设:首先,将土工膜卷展开并铺设在准备好的土地上。
确保膜上没有明显的损坏和污染物。
膜的边缘需要与设计要求相符,进行必要的修剪。
4. 固定土工膜:使用钉子、重物或其他适当的固定物,将土工膜固定在地面上。
确保土工膜紧贴地面,避免褶皱和松弛。
5. 焊接:对于较大面积的土工膜,需要进行焊接以确保整体的密封性。
使用热风枪或其他适当的工具,将膜的接缝处进行焊接,并进行必要的测试以确保焊接质量。
6. 过滤层覆盖:在土工膜上面覆盖一层过滤层,以防止土壤颗粒对土工膜的磨损和损害。
过滤层的厚度和材料应符合设计要求。
7. 监测和维护:在施工完成后,需要对土工膜进行监测和维护工作。
定期检查土工膜的完整性,修复任何损坏或漏水的部分。
施工高密度聚乙烯土工膜时,需注意以下事项:- 避免使用尖锐或锋利的工具直接接触土工膜,以防止损坏。
- 严格按照设计要求进行施工,确保土工膜的正确性和完整性。
- 在施工过程中,尽量避免膜上的积水和杂物,以免影响土工膜的性能。
- 根据需要,在施工现场设置适当的防护措施,确保施工人员的安全。
总之,以上是高密度聚乙烯土工膜的主要施工方法。
在进行施工时,请务必遵循设计要求和相关法规,并采取适当的措施确保施工质量和工程安全。
HDPE防渗膜施工方案
HDPE防渗膜施工方案HDPE防渗膜是高密度聚乙烯(简称HDPE)制成的一种防渗材料,具有良好的化学稳定性和高强度。
在水利工程、环保工程、污水处理等领域广泛应用。
下面是一个关于HDPE防渗膜施工方案的示例,详细介绍了施工的步骤和注意事项。
1.施工前准备a.确定施工区域并清理地面,确保地面平整、干燥、无杂质。
b.摆放好所需的施工工具和设备,如焊接机、刷子、热风枪等。
c.根据工程需求选择适当规格的HDPE防渗膜,并进行检查,确保无损坏和质量问题。
2.预处理a.如果地面不光滑,需要进行打磨处理,使其光滑平整。
b.对于不平整地面或筑堤等,需要进行填埋和夯实,确保地面坚固稳定。
3.铺设HDPE防渗膜a.铺设膜前,需要先进行标线,确定整个区域的铺设范围。
b.使用接缝胶或热风枪在接缝处进行预焊接,确保接缝牢固密封。
c.使用焊接机对膜片进行热焊接,对连接部位进行焊接,确保连接处的完全密封。
d.需要注意膜片的临时固定,如使用砖块等重物保持防渗膜的位置。
4.防渗膜附件处理a.针对防渗膜附件部位,如排水孔、检查井等,需要进行特殊处理。
可以使用压缩带、密封胶等材料进行封闭处理,确保附件处无渗漏点。
b.对于需要进行穿越的地下管道或传输系统,需要进行防渗膜的穿越处理,使用专用密封材料,确保穿越处的密封性能。
5.建立保护层a.铺设HDPE防渗膜后,需要在其上方建立起一层保护层,起到保护防渗膜的作用。
b. 保护层可以使用厚度不小于100mm的粉土或砂土进行填筑,并进行夯实。
c.保护层的施工应注意均匀性和夯实程度,确保保护层无孔隙和松散。
6.施工质量检验a.在完成HDPE防渗膜施工后,需要进行相关的质量检验,包括膜表面的光滑度,焊接接头的牢固度,防渗膜与附件之间的无渗漏等。
b.可以使用专业的检测仪器对膜表面进行检测,以确保满足相关标准和规范要求。
c.对于有问题的部位,需要进行修复和重新检验,直到达到要求。
以上是一个关于HDPE防渗膜施工方案的简要说明,具体的施工步骤和注意事项还需根据实际情况进行调整和补充。
hdpe防渗膜施工方案
HDPE防渗膜施工方案1. 引言HDPE(High-Density Polyethylene)防渗膜是一种高密度聚乙烯材料制成的膜材,具有优异的抗渗性能,被广泛应用于水利工程、环境工程、地基防渗等领域。
为确保HDPE防渗膜施工的质量和效果,本文将介绍HDPE防渗膜施工的方案和要点。
2. 施工准备在进行HDPE防渗膜施工之前,需要进行一系列的准备工作,以确保施工顺利进行。
以下是施工前的准备工作:2.1 工程勘测和设计在施工前,必须进行工程的勘测和设计工作。
通过勘测和设计,确定施工区域的大小、施工过程中可能遇到的问题,并制定相应的解决方案。
2.2 材料采购和检查采购HDPE防渗膜和相关施工材料,并检查其质量和规格是否符合要求。
确保材料的质量良好,符合施工要求。
2.3 设备准备准备施工所需的设备和工具,包括焊接机、切割机、托卡力等。
确保设备的正常运行和充分的备用,以应对可能出现的故障。
2.4 现场清理和平整清理施工现场,确保地面平整。
清除杂物和尖锐物,以免对HDPE防渗膜造成损坏。
3. 施工步骤根据施工的要求和规范,HDPE防渗膜的施工可以分为以下几个步骤:3.1 基础处理在施工前,必须对基础进行处理。
首先,清理基础表面的灰尘和杂物,并修补任何可见的裂缝和缺陷。
然后,涂刷一层底漆以提高基础的粘接性和密封性。
3.2 HDPE防渗膜铺设在基础处理完成后,开始铺设HDPE防渗膜。
首先,根据实际需求和设计要求,将HDPE防渗膜按照一定的规格和尺寸进行切割和定位。
然后,将HDPE防渗膜展开,并正确放置在基础上。
在铺设过程中,要确保HDPE防渗膜的平整、无皱褶,并与基础紧密贴合。
3.3 膜膜和膜土焊接完成HDPE防渗膜铺设后,需要对膜膜和膜土进行焊接。
使用焊接机将相邻的HDPE防渗膜片焊接在一起,确保焊缝的牢固和密封。
3.4 焊缝检验焊接完成后,对焊缝进行检验。
使用托卡力测量焊缝的拉力,并检查焊缝的牢固性和密封性。
一建【市政】第73讲-生活垃圾填埋处理工程施工2
2020一级建造师《市政公用工程管理与实务》考点精讲班三、聚乙烯(HDPE)膜防渗层施工技术关键。
(一)施工流程聚乙烯(HDPE)膜防渗层施工流程如图1K416012-3所示。
图1K416012-3HDPE膜施工程序(二)焊接工艺与焊缝检测技术1.焊接工艺(11K416012-4所示。
干燥。
焊接部位不得有划伤、污点、水分、灰尘以及其他妨碍焊接和影响施工质量的杂质。
1)2)60~80mm 。
3)应控制热风的温度,不得将膜烫坏、不能轻易撕开。
用打毛机将焊缝处30~40mm 宽度范围10%4)5)6) 2.5倍,且不低于3mm 。
7)一条接缝不能连续焊完时,接槎部分已焊接焊缝应打毛不小于50mm ,然后进行搭焊。
8)使用的焊条,入机前必须保持清洁、干燥,不得用有油污、脏污的手套、脏布、棉纱等擦拭焊条。
9)气压检测原理如图1K416012-6所示。
HDPE ,气压不应低于240kPa ,然2)真空检测:真空检测即在HDPE25~35kPa3)电火花检测:HDPE10~30mm的高度探(2)HDPEHDPE行室内试验分析(取样位置应立即修补)判定标准应符合表1K416012-1的规定。
重复以上(三)HDPE膜施工1.HDPE膜铺设(1)相关规定:1)在铺设HDPE20mm。
2)HDPE膜铺设时应符合下列要求:①铺设应一次展开到位,不宜展开后再拖动。
②应为材料热胀冷缩导致的尺寸变化留出伸缩量。
③应对膜下保护层采取适当的防水、排水措施。
④应采取措施防止⑤HDPE(2)HDPE1)施工前做好电源线路检修、畅通;合格施工机具就位;劳动力安排就绪等一切准备工作。
2)铺膜要考虑工作面地形情况,对于凹凸不平的部分和场地拐角部位需要详细计算,减少十字焊缝以及应力集中。
铺设表面应平整,没有废渣、棱角或锋利的岩石。
完工地基的上部15cm之3)4)填埋场HDPE膜铺设总体顺序一般为5)铺设边坡HDPE膜时,为避免HDPE膜被风吹起和被拉出周边锚固沟,所有外露的HDPE膜边6)以防止铺设的HDPE膜被大风吹起,在有大风的情况下,HDPE膜须临时锚固,安装工作应停止进行。
高密度聚乙烯(HDPD)膜施工
高密度聚乙烯(HDPD)膜施工施工方法:高密度聚乙烯膜的施工需要注意以下几点。
首先,在运输过程中,应避免拖拉和硬拽,以免尖锐物刺伤。
其次,在铺设时,应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。
考虑到本工程的实际情况,边坡采取从上到下的铺设顺序。
接着,相邻两幅的纵向接头应相互错开1m以上,纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上。
最后,在边坡铺设时,展膜方向应基本平行于最大坡度线。
铺设方法:在铺设高密度聚乙烯膜之前,需要由土建工程提供相应的合格验收证明文件。
在裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。
在铺设时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。
在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
焊接规范:高密度聚乙烯膜的焊接需要严格按照规范进行。
工序流程包括基础开挖、做湖底砂浆保护层、削坡、密实与平整、复合高密度聚乙烯膜与垂直挡水墙粘贴、基面平整、清除、水下水管口的密封止水、复合高密度聚乙烯膜铺设与焊接、焊接与修补质量验收、竣工验收。
在施工过程中,需要注意最高设计水位、防水施工总面积、陶粒砖砌筑挡水墙和水下设有崩坑等基础条件。
主要防水材料包括复合高密度聚乙烯膜卷材和GB橡胶止水条。
在基础造形和开挖后,需要进行削坡、平整碾压或夯实处理,扰动土质的置换与回填,应分层洒水碾压或夯实,每层厚度≯400mm。
为了确保安全,必须清除基础表面上裸露的可能刺破人员的物质,比如砖、石、瓦块、玻璃和金属碎屑以及树枝和植物根茎等。
地下室HDPE高密度聚乙烯预铺反粘防水施工工法(2)
地下室HDPE高密度聚乙烯预铺反粘防水施工工法地下室HDPE高密度聚乙烯预铺反粘防水施工工法一、前言地下室防水工程是城市建设中十分重要的一项工程,而HDPE高密度聚乙烯预铺反粘防水施工工法是一种常用的地下室防水施工方法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析及工程实例。
二、工法特点HDPE高密度聚乙烯预铺反粘防水施工工法具有如下特点:1. 采用高密度聚乙烯材料作为防水层,具有良好的防水性能和耐久性。
2. 采用预铺法施工,可提高工程施工效率。
3. 采用反粘工法,可减少施工中的水泥粘结净化操作。
4. 可在地下室混凝土结构施工过程中进行,适应性广泛。
三、适应范围该工法适用于地下室的防水工程,包括住宅地下室、商业地下空间、停车场、污水处理厂等各类地下工程。
四、工艺原理HDPE高密度聚乙烯预铺反粘防水施工工法的工艺原理为:在施工之前,先将高密度聚乙烯防水膜铺设在地下室防水层的位置上,并进行固定。
然后,在混凝土浇筑施工过程中,将混凝土浇注至设定高度,使其覆盖防水膜。
通过混凝土的自身重力和侧压力,使高密度聚乙烯膜与混凝土产生良好的粘结力,从而达到防水的目的。
五、施工工艺1. 地下室底板施工:将混凝土均匀浇注至地下室底板位置,并在浇筑过程中确保高密度聚乙烯膜的完整性。
2. 地下室墙体施工:将混凝土浇筑至地下室墙体位置,再将高密度聚乙烯膜贴附在墙体上,并进行固定。
3. 地下室顶板施工:将混凝土浇注至地下室顶板位置,覆盖在高密度聚乙烯膜上,并确保混凝土的贴附性。
六、劳动组织1. 组织工程技术人员进行工作任务的划分和工艺指导。
2. 安排熟练的施工人员进行材料准备、施工作业和质量检查。
七、机具设备1. 高压洗车机:用于清洗地下室基础面,确保清洁度。
2. 剪刀抬:用于切割高密度聚乙烯膜。
3. 铺线工具:用于铺设高密度聚乙烯膜的定位线。
八、质量控制1. 进行防水层的密封性测试,确保防水层的质量符合设计要求。
hdpe膜施工方案
HDPE膜施工方案1. 引言HDPE膜施工是一种常用于土木工程中的防水施工方法。
高密度聚乙烯(HDPE)膜是一种可防止水分渗透的材料,广泛应用于地下水池、水坝、隧道和地下室等建筑物的防水保护。
本文将介绍HDPE膜施工的工艺步骤和注意事项。
2. 施工前准备在进行HDPE膜施工之前,需进行一系列准备工作,包括以下几点:2.1 施工材料准备•HDPE膜:根据需要选择适当规格和厚度的HDPE膜。
•HDPE膜粘合剂:选择符合相关标准的HDPE膜粘合剂。
•HDPE膜焊接机:根据施工需求选择适当类型的焊接机。
•铺设辅助材料:如护角条、定位钉等。
2.2 工艺步骤的规划在施工前,根据实际情况,制定合理的施工工艺步骤,并安排好工作人员,确保施工进度和质量。
2.3 施工现场准备清理施工现场,并确保施工现场的平整和干燥。
清除现场上的尖锐物和杂物,以防损坏HDPE膜。
3. HDPE膜施工步骤3.1 底层处理在施工开始前,先进行底层处理,具体步骤如下:1.清理底层表面:清除底层表面的杂物和灰尘,保持底层表面干燥、平整。
2.处理不平整部分:如有不平整的地方,需要进行修补,确保底层表面平整。
3.2 HDPE膜铺设HDPE膜铺设是整个施工过程的关键步骤,需要注意以下几点:1.铺设膜前检查:检查HDPE膜是否有损坏或污染,如有,应更换或清洁。
2.铺设膜的方向:根据设计要求确定HDPE膜的铺设方向,通常是沿施工方向铺设。
3.铺设膜的固定:使用定位钉将HDPE膜固定在底层上,确保膜的位置稳定。
4.膜之间的重叠:根据设计要求,将两块HDPE膜的重叠部分进行焊接固定,通常采用热熔焊接方法。
3.3 膜焊接膜焊接是将两块HDPE膜连接在一起的关键步骤,需要进行以下操作:1.焊接机的调试:调试焊接机的温度和速度,确保焊接质量。
2.膜焊接的准备:将需要焊接的两块HDPE膜边缘清洁,去除尘土和油脂。
3.焊接操作:将边缘重叠的两块HDPE膜放到焊接机的工作台上,根据焊接机的要求进行焊接操作,使膜边缘连接牢固。
hdpe防渗膜施工工艺
hdpe防渗膜施工工艺HDPE防渗膜施工工艺一、引言HDPE防渗膜是一种高密度聚乙烯材料,具有良好的防渗透性能,在水利工程、环境工程、道路工程等领域得到广泛应用。
本文将介绍HDPE防渗膜施工的工艺流程和注意事项。
二、工艺流程1. 地表准备在进行HDPE防渗膜施工之前,必须对施工区域进行充分的准备工作。
首先,清理施工区域上的杂物、石块等。
其次,对地表进行平整处理,确保施工区域的平整度符合要求。
2. 基础处理在地表准备完成后,需要对基础进行处理。
首先,检查基础是否有明显的凸起或凹陷,如有需要进行修复。
其次,对基础进行增强处理,以提高HDPE防渗膜的附着力和抗渗透性能。
3. HDPE防渗膜铺设将HDPE防渗膜铺设在基础上,确保膜材与基础紧密贴合。
铺设时应注意避免膜材的损坏或皱折,可采用专用工具进行整平和修复。
铺设完成后,应检查膜材是否平整、无明显缺陷。
4. 焊接处理HDPE防渗膜的焊接是确保膜材整体性能的重要环节。
首先,应对膜材进行预热处理,使其软化。
然后,采用热风枪或焊接机进行膜材的焊接,确保焊缝的牢固和密封性。
5. 边缘处理HDPE防渗膜施工完成后,需要对膜材的边缘进行处理,以确保边缘的牢固性和密封性。
可采用热熔胶、焊接带等材料进行边缘封闭,确保膜材与基础之间无渗漏隐患。
6. 检查验收HDPE防渗膜施工完成后,应进行检查验收工作。
首先,对施工质量进行全面检查,包括膜材的平整度、焊缝的牢固性等。
其次,进行水压试验,以验证HDPE防渗膜的渗透性能是否符合要求。
最后,出具施工验收报告。
三、注意事项1. 施工现场应保持干燥、清洁,严禁有水、油等污染物进入施工区域。
2. 在进行HDPE防渗膜施工之前,必须对施工工艺进行全面的技术交底,确保施工人员熟悉工艺要求。
3. 在施工过程中,应严格按照工艺流程进行操作,不得随意改变施工顺序或方法。
4. 在进行焊接处理时,应控制好焊接温度和焊接速度,避免过热或过快导致焊缝质量下降。
【专业知识】二建市政公用工程知识点:高密度聚乙烯膜防渗层施工技术
【专业知识】二建市政公用工程知识点:高密度聚乙烯膜防渗层施工技术一、施工基本要求(一)质量控制(1)高密度聚乙烯(HDPE)防渗膜是整个垃圾填埋场工程施工中关键的工序,整个工程的成败取决于防渗层的施工质量。
采用HDPE膜防渗技术的核心是HDPE膜的施工质量。
(2)HDPE膜的施工质量的关键环节是HDPE膜的产品质量及专业队伍的资质和水平,包括使用机具的有效性、工序验收的严肃性和施工季节的合理性等。
(二)施工程序二、施工控制要点(一)审查施工队伍资质应审查施工企业的资质:营业执照、特殊工种专业许可证施工范围、质量管理水平是否符合本工程的要求;该企业从事本类工程的业绩和工作经验。
履约情况是否良好,不合格者不能施工。
通过对企业的审核,保证由具备相应资质等级的企业进行施工。
(二)施工人员的上岗资格(三)HDPE膜的进货质量HDPE膜的质量是工程质量的关键,应采用招标方式选择供货商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产品试验检验报告单)。
特别要严格检验产品的外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。
确定合格后,方可进场,进场应注意产品保护。
通过严格控制,确保关键原材料合格,保证工程质量。
(四)施工机具的有效性(五)施工方案和技术交底应审核施工方案的合理性、可行性,检查技术交底单内容是否齐全,交底工作是否在施工前落实。
通过检查,以保证施工方法科学、可行。
操作班组在作业前明确操作方法、步骤、工艺及检验标准。
(六)施工场地及季节应在施工前验收施工场地,达标后方可施工。
HDPE膜不得在冬期施工。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
事实表明,习惯左右了成败,习惯改变人的一生。
在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。
希望大家坚持到底,现在需要沉淀下来,相信将来会有更多更大的发展前景。
二级建造师2020市政公用工程常考知识点:HDPE膜施工技术
二级建造师2020市政公用工程常考知识点:HDPE膜施工技术时间过得很快,考试一步步的靠近,为了做好考前的准备工作,下面由小编为你精心准备了“二级建造师2020市政公用工程常考知识点:HDPE膜施工技术”,持续关注本站将可以持续获取更多的考试资讯!二级建造师2020市政公用工程常考知识点:HDPE膜施工技术HDPE膜施工技术一、高密度聚乙烯膜防渗层施工技术(一)施工程序吊运就位→铺设→检验调整→焊接→焊缝检测→下步施工(二)焊接工艺与焊缝检测技术1.焊接工艺(1)双缝热熔焊接;(2)单缝挤压焊接2.焊缝检测技术(1)非破坏性检测技术HDPE膜焊缝非破坏性检测主要有双缝热熔焊缝气压检测法和单缝挤压焊缝的真空及电火花检测法。
(2)HDPE膜焊缝破坏性测试每个试样裁取10个25.4mm宽的标准试件,分别做5个剪切实验和5个剥离实验。
每种实验5个试样的测试结果中应有4个符合上表中的要求,且平均值应达到表格中的标准、最低值不得低于标准值的80%方视为通过强度测试。
如不能通过强度测试,需在测试失败的位置沿焊缝两端各6m范围内重新取样测试,重复以上过程直至合格为止。
(三)HDPE膜施工膜铺设施工要点(1)按照斜坡上不出现横缝的原则确定铺膜方案,所用膜在边坡的顶部和底部延长不小于1.5m或根据设计要求。
(2)铺设总体顺序一般为“先边坡后场底”,在铺设时应将卷材自上而下滚铺,并确保铺贴平整。
(3)铺设边坡HDPE膜时,为避免HDPE膜被风吹起和被拉出周边锚固沟,所有外露的HDPE膜边缘应及时用沙袋或者其他重物压上。
(4)施工中需要足够的临时压载物或地锚(沙袋或土工织物卷材)以防止铺设的HDPE膜被大风吹起,避免采用会对HDPE膜产生损坏的物品,在有大风的情况下,HDPE膜须临时锚固,安装工作应停止进行。
(5)根据焊接能力合理安排每天铺设HDPE膜的数量,在恶劣天气来临前,减少展开HDPE膜的数量,做到能焊多少铺多少。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【专业知识】市政工程:高密度聚乙烯膜防渗层施工技术
高密度聚乙烯膜防渗层施工技术
高密度聚乙烯(HDPE)防渗膜具有防渗性好、化学稳定性好、机械强度较高、气候适应性强、使用寿命长、敷设及焊接施工方便的特点,已被广泛用作垃圾填埋场的防渗膜。
本条简要介绍HDPE防渗膜施工技术要求。
一、施工基本要求
(一)质量控制
(1)高密度聚乙烯(HDPE)防渗膜是整个垃圾填埋场工程施工中关键的工序,整个工程的成败取决于防渗层的施工质量。
采用HDPE膜防渗技术的核心是HDPE膜的施工质量。
(2)HDPE膜的施工质量的关键环节是HDPE膜的产品质量及专业队伍的资质和水平,包括使用机具的有效性、工序验收的严肃性和施工季节的合理性等。
(二)施工程序
二、施工控制要点
(一)审查施工队伍资质
应审查施工企业的资质:营业执照、特殊工种专业许可证施工范围、质量管理水平是否符合本工程的要求;该企业从事本类工程的业绩和工作经验。
履约情况是否良好,不合格者不能施工。
通过对企业的审核,保证由具备相应资质等级的企业进行施工。
(二)施工人员的上岗资格
(三)HDPE膜的进货质量
HDPE膜的质量是工程质量的关键,应采用招标方式选择供货商,严格审核生产厂家的资质,审核产品三证(产品合格证、产品说明书、产品试验检验报告单)。
特别要严格检验产品的外观质量和产品的均匀度、厚度、韧度和强度,进行产品复验和见证取样检验。
确定合格后,方可进场,进场应注意产品保护。
通过严格控制,确保关键原材料合格,保证工程质量。
(四)施工机具的有效性
(五)施工方案和技术交底
应审核施工方案的合理性、可行性,检查技术交底单内容是否齐全,交底工作是否在施工前落实。
通过检查,以保证施工方法科学、可行。
操作班组在作业前明确操作方法、步骤、工艺及检验标准。
(六)施工场地及季节
应在施工前验收施工场地,达标后方可施工。
HDPE膜不得在冬期施工。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
事实表明,习惯左右了成败,习惯改变人的一生。
在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。
希望大家坚持到底,现在需要沉淀下来,相信将来会有更多更大的发展前景。
