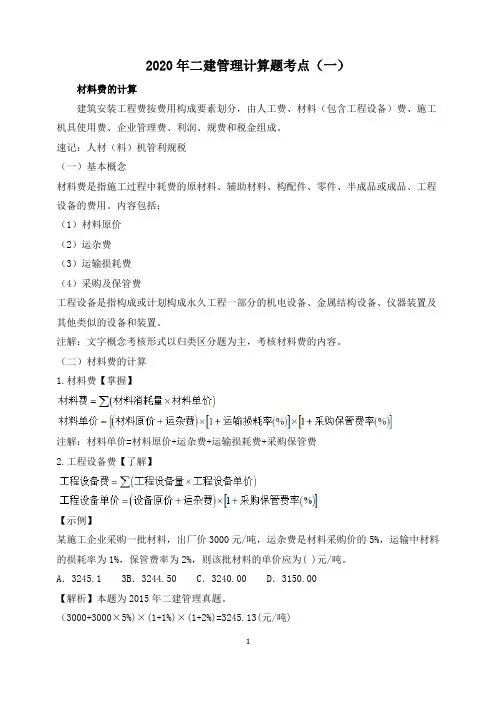

材料运输损耗、材料采购及保管费的计算方法
2020年二建管理计算题考点(一)
2020年二建管理计算题考点(一)材料费的计算建筑安装工程费按费用构成要素划分,由人工费、材料(包含工程设备)费、施工机具使用费、企业管理费、利润、规费和税金组成。
速记:人材(料)机管利规税(一)基本概念材料费是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
内容包括:(1)材料原价(2)运杂费(3)运输损耗费(4)采购及保管费工程设备是指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。
注解:文字概念考核形式以归类区分题为主,考核材料费的内容。
(二)材料费的计算1.材料费【掌握】注解:材料单价=材料原价+运杂费+运输损耗费+采购保管费2.工程设备费【了解】【示例】某施工企业采购一批材料,出厂价3000元/吨,运杂费是材料采购价的5%,运输中材料的损耗率为1%,保管费率为2%,则该批材料的单价应为( )元/吨。
A.3245.1 3B.3244.50 C.3240.00 D.3150.00【解析】本题为2015年二建管理真题。
(3000+3000×5%)×(1+1%)×(1+2%)=3245.13(元/吨)【练一练】施工企业采购的某建筑材料出厂价为3500元/吨,运杂费为400元/吨,运输损耗率为2%,采购保管费率为5%,则计入建筑安装工程材料费的该建筑材料单价为()元/吨。
A.4176.9 B.4173.0 C.3748.5 D.3745.0【解析】材料单价=(材料原价+运杂费)×(1+运输损耗率%)×(1+采购保管费率%)=(3500+400)×(1+2%)×(1+5%)=4176.9(元/吨)施工机具使用费(一)基本概念1.施工机械使用费:以施工机械台班耗用量乘以施工机械台班单价表示,由下列七项费用组成:(1)折旧费;(2)大修理费;(3)经常修理费;(4)安拆费及场外运费;(大型机械除外)(5)人工费(司机);【2011真题】(区分:生产工人人工费)(6)燃料动力费;(7)税费,如车船使用税、保险费及年检费等。
关于材料采购及保管费有关问题的通知
关于材料采购及保管费有关问题的通知
潍标定字〔2010〕15号
各有关单位:
为贯彻执行现行政策,按照有关规定,现将材料采购及保管费有关问题通知如下:
一、建设工程所用材料的采购及保管费,是指为组织材料采购、供应和保管过程中所需要的各项费用。
采购及保管费率为2.5%。
二、建设单位供应的材料,按材料实际价格计入结算程序,计取有关费用后,施工企业以实际价格退供料款给建设单位,并按规定计取材料采购及保管费。
材料实际价格=材料原价(或供应价)+实际发生的运杂费+材料运输损耗费+采购及保管费+检验试验费。
1、建设单位采购、付款、运输、保管,施工单位随用随领,采购保管费全部归建设单位。
2、建设单位采购并付款,供应到施工现场材料仓库时,施工企业应计取采购及保管费的40%,其计算公式为
采购及保管费=[材料原价(或供应价)+实际发生的运杂费+材料运输损耗
费]×2.5%×40%
3、建设单位采购并付款,交提货单(或在建设单位仓库交货),由施工企业自行提运的,施工企业计取采购及保管费的60%,其计算公式为
采购及保管费=[材料原价(或供应价)+实际发生的运杂费+材料运输损耗
费]×2.5%×60%
三、施工单位采购、付款、供应至施工现场,并自行保管,可按规定找补差价。
同时计取采购保管费,其计算公式为
采购及保管费=[材料原价(或供应价)+实际发生的运杂费+材料运输损耗
费]×2.5%
四、本通知自发文之日起施行,已办理竣工结算工程不再调整。
具体由潍坊市工程建设标准定额管理办公室负责解释。
二○一○年十二月十三日。
材料损耗率的计算公式
材料损耗率的计算公式材料损耗率是指在生产过程中,原材料因各种原因而损耗的比率。
它是企业生产经营中一个重要的经济指标,直接关系到企业的经济效益和资源利用率。
正确计算材料损耗率对企业的生产经营管理具有重要意义。
下面将介绍材料损耗率的计算公式。
首先,我们来看一下材料损耗率的定义。
材料损耗率=(原材料损耗量/原材料投入量)×100%。
其中,原材料损耗量指在生产过程中因废品、废料、废水、废气等原因而损耗的原材料量;原材料投入量指生产过程中投入的原材料总量。
接下来,我们来详细解释一下材料损耗率的计算公式。
首先,我们需要确定原材料损耗量,这需要对生产过程中的废品、废料、废水、废气等进行准确的统计和测量。
其次,我们需要确定原材料投入量,这是指生产过程中投入的原材料总量,包括实际用于生产的原材料数量以及可能存在的其他损耗。
最后,将原材料损耗量除以原材料投入量,再乘以100%,即可得到材料损耗率。
在实际应用中,我们还可以根据具体情况对材料损耗率进行进一步的细分和分析。
比如,可以将材料损耗率按照不同的原材料进行统计和分析,以便更好地掌握不同原材料的损耗情况,为企业的生产管理提供更为准确的数据支持。
此外,为了降低材料损耗率,企业可以采取一系列有效的管理措施。
比如,加强原材料的进货检验,提高生产工艺水平,加强设备维护保养,加强员工的技术培训等。
这些措施可以有效地降低材料损耗率,提高企业的经济效益。
综上所述,材料损耗率的计算公式为材料损耗率=(原材料损耗量/原材料投入量)×100%。
正确计算材料损耗率对企业的生产经营管理具有重要意义,可以帮助企业更好地掌握原材料的损耗情况,从而采取有效的管理措施,降低损耗率,提高经济效益。
希望本文对您有所帮助。
关于材料的采购保管费问题[001]
关于材料的采购保管费问题--------------------------可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改---------------------------按照有关规定,现将材料采购及保管费有关问题通知如下,一、建设工程所用材料的采购及保管费,是指为组织材料采购、供应和保管过程中所需要的各项费用。
采购及保管费率为2.5%。
二、建设单位供应的材料,按材料实际价格计入结算程序,计取有关费用后,施工企业以实际价格退供料款给建设单位,并按规定计取材料采购及保管费。
材料实际价格=材料原价,或供应价,+实际发生的运杂费+材料运输损耗费+采购及保管费+检验试验费。
1、建设单位采购、付款、运输、保管,施工单位随用随领,采购保管费全部归建设单位。
2、建设单位采购并付款,供应到施工现场材料仓库时,施工企业应计取采购及保管费的40%,其计算公式为--------------------------可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改---------------------------采购及保管费=[材料原价,或供应价,+实际发生的运杂费+材料运输损耗费]×2.5%×40%3、建设单位采购并付款,交提货单,或在建设单位仓库交货,,由施工企业自行提运的,施工企业计取采购及保管费的60%,其计算公式为采购及保管费=[材料原价,或供应价,+实际发生的运杂费+材料运输损耗费]×2.5%×60%三、施工单位采购、付款、供应至施工现场,并自行保管,可按规定找补差价。
同时计取采购保管费,其计算公式为采购及保管费=[材料原价,或供应价,+实际发生的运杂费+材料运输损耗费]×2.5%消耗量定额价目表中材料单价已包括采购保管费。
建设单位采购或施工单位经建设单位认价后自行采购,其付款价一般,双--------------------------可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改---------------------------方未另行约定时,均为材料供应到施工现场的落地价,应含卸车费用,,未包括材料的采购保管费。
四、材料费
场外运输损耗费=(材料原价+材料单位运杂费)×场外运输损耗率 式中:场外运输损耗率按《编办》P11表3-2计算。
4. 采购及保管费:指材料供应部门(包括工地仓库以及各处材料 管理部门)在组织采购、供应和保管材料的过程中,所需的各 项费用及工地仓库材料储存损耗。
由《预算定额》附录四查钢材单位重为1.0t,毛重系数(无包 装)应为1.00,则由
材料单位运杂费=单位运费+单位装卸费+单位杂费,可得 单位运费=(运价率×运距+吨次费)×单位毛重
材料的采购及仓库保管费=(材料原价+运杂费+场外运输损耗) ×采购保管费率
材料的采购保管费率为2.5%,设备、构件的采购保管费率为1%。 商品混凝土的采购保管费率为0。
5.包装品的回收价值 在材料预算价格中,应扣除材料包装品可回收的那部分价值。
回收t,汽车运输,运距25km,运价率 0.34元/t.km。吨次费2.0元(20km-30km每km减0.2元),囤存费 3.0元/t,装卸费1.10元/t。试计算钢材的单位运杂费和总运杂费。 解:(1)单位运杂费
供销部门手续费:是指材料不能向生产厂直接采购订货 供应,必须经物资部门供应的材料,要加计供销部门手 续费。此费无统一规定,只能通过调查确定。
包装费:是指为便于材料的运输或为保护材料免受损坏 而进行包装所需要的费用。包括包装材料的折旧摊销及 水运、陆运中的支撑、蓬布摊销等费用。凡由生产厂负 责包装者,其包装费已计入材料原价内的,不再另行计 算包装材料费,并应扣回包装器材的回收价值。如用户 自备周转使用包装容器的,按下列公式计算包装费:
包装费= 包装材料原价 (1-回收残值率)+ 使用期维修费 周转使用次数 包装器材标准容量
材料单价组成与计算
材料单价组成与计算1.材料单价的组成材料预算单价由材料原价、运杂费、场外运输损耗、选购及仓库保管费所组成。
2.材料单价的计算(1)材料预算单价,按《编制方法》规定,无论编概算或是编预算,其材料单价均采纳预算单价。
(2)材料预算价格计算公式如下:材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+选购及保管率)-包装品回收价值[例2]某钢材供应价为3200元/t,用4t载重汽车人工装卸运输5km.已知人工16元/工日,汽车210.42元/台班,求钢材的预算单价。
解:材料预算单价=(材料原价+运杂费)×(1+场外运输损耗率)×(1+选购及保管率)-包装品回收价值依题意得:(1)材料原价:材料原价为供应价3200元/t.(2)运杂费:由《预算定额》[622-9-5[638993]所示,得:①单位运费:(3.07+0.27×4)×210.42=873.24(元/100t)=8.73(元/t)。
②单位装卸费:15.0×16×(1+15%)=276(元/100t)=2.76(元/t)。
③单位杂费:0.故运杂费:8.73+2.76+0=11.49(元/t)。
(3)场外运输损耗率由表得钢材场外运输损耗率为0%.(4)选购及保管率钢材选购及保管率为2.5%.(5)包装品回收价值钢材不需包装晶,故包装晶的回收价值为0.综上计算得:钢材的预算单价=(3200+11.49)×(1+0%)(1+2.5%)=3291.77(元/t)1.材料单价的组成材料预算单价由材料原价、运杂费、场外运输损耗、选购及仓库保管费所组成。
2.材料单价的计算(1)材料预算单价,按《编制方法》规定,无论编概算或是编预算,其材料单价均采纳预算单价。
(2)材料预算价格计算公式如下:材料预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+选购及保管率)-包装品回收价值[例2]某钢材供应价为3200元/t,用4t载重汽车人工装卸运输5km.已知人工16元/工日,汽车210.42元/台班,求钢材的预算单价。
一建采购及保管费计算公式
一建采购及保管费计算公式一建采购及保管费的计算公式,对于咱们搞工程建设的朋友来说,那可真是个关键的知识点。
先来说说采购及保管费是啥。
这就好比你去超市买东西,除了东西本身的价钱,超市收的管理费、仓储费之类的,加在一块儿就类似采购及保管费啦。
采购及保管费的计算公式是:采购及保管费 = (材料原价 + 运杂费+ 运输损耗费)×采购及保管费率。
给您讲个我之前遇到的真事儿。
有一次在一个大型建筑项目里,负责采购的小王就被这采购及保管费给弄迷糊了。
当时要采购一批钢材,原价每吨 5000 元,运杂费每吨 500 元,运输过程中还有每吨 100 元的损耗费。
采购及保管费率定的是 3%。
小王一开始没弄清楚这个公式,直接把各项费用简单相加,结果预算超支了不少,被领导狠狠批评了一顿。
后来我们一起仔细研究,按照正确的公式算下来,采购及保管费 = (5000 + 500 + 100)× 3% =168 元/吨。
这一下就清楚多啦,整个采购成本也得到了准确的控制。
在实际运用中,材料原价是材料的出厂价或者商家给的报价。
运杂费呢,包括运输费、装卸费、调车费等等。
运输损耗费就是材料在运输过程中不可避免的损失费用。
采购及保管费率可不是随便定的,它得根据具体情况来。
比如说,不同的材料种类,保管条件不一样,费率就不同。
像容易损坏的材料,保管费率可能就高一些。
而且,计算采购及保管费的时候,一定要把各项费用都考虑周全,数据要准确,不然算出来的结果可就差之千里啦。
总之,掌握好一建采购及保管费的计算公式,对于控制项目成本、保证工程顺利进行,那是相当重要的。
咱们可不能在这上面犯迷糊,不然就像小王那样,得吃大亏!希望大家都能把这个公式牢记于心,在实际工作中运用自如,为咱们的工程项目把好成本关。
2021二建《建设工程施工管理》必考公式
二级建造师必备公式一、材料费计算1.材料费材料费=Σ(材料消耗量×材料单价)材料单价=(材料原价+运杂费)×(1+运输损耗率%)×(1+采购保管费率%)注解:材料单价=材料原价+运杂费+运输损耗费+采购保管费2.工程设备费工程设备费=Σ(工程设备量×工程设备单价)工程设备单价=(设备原价+运杂费)×(1+采购保管费率%)【典型真题·2015年】某施工企业采购一批材料,出厂价3000元/吨,运杂费是材料采购价的5%,运输中材料的损耗率为1%,保管费率为2%,则该批材料的单价应为()元/吨。
A.3245.13B.3244.50C.3240.00D.3150.00【宝典答案】A【宝典解析】材料单价=(材料原价+运杂费)×(1+运输损耗率%)×(1+采购保管费率%)=(3000+3000×5%)×(1+1%)×(1+2%)=3245.13(元/吨)二、建筑业增值税计算增值税的计税方法包括一般计税法和简易计税方法。
(1)一般计税方法(一般纳税人适用)当采用一般计税方法时,建筑业增值税税率为9%。
计算公式为:增值税销项税额=税前造价×9%税前造价为人工费、材料费、施工机具使用费、企业管理费、利润和规费之和,各费用项目均不包含增值税可抵扣进项税额的价格计算。
(2)简易计税方法(小规模纳税人适用)当采用简易计税方法时,建筑业增值税税率为3%。
计算公式为:增值税=税前造价×3%税前造价为人工费、材料费、施工机具使用费、企业管理费、利润和规费之和,各费用项目均以包含增值税进项税额的含税价格计算。
【典型真题·2019年】某建设工程项目的造价中人工费为3000万元,材料费为6000万元,施工机具使用费为1000 万元,企业管理费为400万元,利润为800万元,规费为300万元,各项费用均不包含增值税可抵扣进项税额,增值税税率为9%。
材料的信息价、预算价、市场价的区别
材料的预算价、信息价、市场价的区别一、材料预算价——编制工程造价文件(预算)时采用的价格(单价),应为社会平均价格。
一般为政府指导价或指令价(定额价经调整换算得到),也可采用以市场价为基础的信息价或企业投标时的自主报价。
过去主要指定额价或经调价文件调整的定额价。
材料预算价格是指材料从其来源地到达施工工地仓库后出库的综合平均价格。
材料预算价格一般由材料原价、供销部门手续费、包装费、运杂费、采购及保管费组成。
其一般计算公式:材料预算价格=(材料原价+供销部门手续费+包装费+运杂费+运输损耗费)*(1+采保费率)-包装材料回收价值但未包括检验试验费。
二、材料信息价格——是政府造价主管部门根据各类典型工程材料用量和社会供货量,通过市场调研经过加权平均计算得到的平均价格,属于社会平均价格,因此,一般可看做是预算价格。
可作为承发包双方在确定工程造价时的参考价格。
多用于编制标底、拦标价或招标控制价。
材料的信息价格一般包括材料供应价(原价)、运杂费、运输损耗费、采购保管费。
未包括材料检验试验费。
材料的信息价格=(原价+运杂费+运输损耗费)×(1+采购保管费率)辽宁省的采购保管费率按下列规定执行:1.一般建筑材料为0.5%,其中采购费率为0.2%,保管费率为0.3%;2.钢材、管材、电缆、水泥、木材为0.3%,其中采购费率为0.1%,保管费率为0.2%;3.暖卫设备(锅炉、水泵、大型阀门)为0.2%,其中采购费率为0.1%,保管费率为0.1%。
三、市场价——一般指材料的供应价格,有时指出厂价(原价);有时也指包括原价、运杂费及运输损耗费等到工地仓库或堆场的到场价,但一般不包括采购保管费。
因此,应用时应特别注意。
市场价属于个别价格或特定价格,随市场供需而经常变化。
多用于企业自主投标报价。
通常投标时会参考报告期的信息价格和企业询价确定。
四、取定价——一般指工程承包合同中确定的单价。
通常为企业的投标报价或业主供应价。
材料运杂费知识
2、材料费材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。
(2)运杂费1)各类工程各种材料运价统一按照社会运输计算。
表1-2 公路货物运价表单位:(元/吨·公里)货物分类一类货物二类货物三类货物特种货物运价0.59 0.65 0.69 0.74表列运价仅作为编制工程概算、预算的依据,不作为工程实际支付的依据。
运输货物必须经过收费公路时,其通行费可按照实际收费标准换算后计入运杂费中。
一类货物:砂、片石、砾(碎)石、石屑、卵石、土等自采材料。
二类货物:钢材、沥青、木材、柴草、砖、瓦、块石(料石)、生石灰、煤、泥、水泥、矿粉、粉煤灰、水泥制品等外购。
三类货物:橡胶制品、交电器材、机器设备、装饰石料、瓷砖、玻璃等、反光玻璃珠、底油、环氧树脂等;特种货物:爆炸物品,汽柴油、重油、长大笨重货物。
2)装卸费采用标准参照表1-3 执行表1-3 各类货物装卸费表单位:(元/吨)一类货物二类货物三类货物特种货物装 2.1 2.4 2.7 3.3卸- 2.4 2.7 3.3装卸 2.1 4.8 5.4 6.6注:一类货物及二类货物中块石、生石灰、煤、粉煤灰、泥等当采用自卸汽车运输时不计卸费。
(3)场外运输损耗系指:有些材料在正常的运输过程中发生的损耗,这部分损耗应摊入材料单价内。
材料场外运输操作损耗率表(%)材料名称场外运输(包括一次装卸)每增加一次装卸块装沥青0.5 0.2石屑、碎砾石、砂砾、煤渣、工业废渣、煤 1 0.4 砖、瓦、桶装沥青、石灰、粘土 3 1草皮7 3袋装水泥 1 0.4散装水泥 1 0.4一般地区砂 2.5 1风沙地区砂 5 2注:汽车运水泥如运距超过500km时,增加损耗率:袋装0.5% 。
(4)采购及保管费材料采购及保管费系指:材料供应部门(包括工地仓库以及各级材料保管部门)在组织采购、供应和保管材料过程中,所需的各项费用及工地仓库的材料储存损耗。
材料采购及保管费,以材料的原价加运杂费及场外运输损耗的合计数为基数,乘以采购保管费率计算。
工程概预算中直接工程费的计算方法
工程概预算中直接工程费的计算方法作者:霍达来源:《探索科学》2019年第05期现行的《编制办法》规定建筑安装工程费用由直接费、间接费、利润和税金四部分组成。
其中直接费的计算是关键和核心,其他三部分费用则分别以规定的基数按各自的百分率计算取费。
直接费由直接工程费和其他工程费组成。
直接工程费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,它包括人工费、材料费、施工机械使用费。
直接工程费计算如下:1、人工费(1)概念人工费是指列入概预算定额的直接从事建筑安装工程施工的生产工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位的工人的人工工日数及工日单价计算的各项费用。
但材料采购及保管人员、驾驭施工机械、运输工具的工人、材料到达工地以前的搬运、装卸工人等人员的工资以及由施工管理费支付工资的人员的工资,不应计入人工费。
(2)费用组成①基本工资。
系指发放给生产工人的基本工资、流动施工津贴和生产工人勞动保护费,以及为职工缴纳的养老、失业、医疗保险费和住房公积金等。
生产工人劳动保护费系指按国家有关部门规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
②工资性补贴。
系指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,地区津贴等。
③生产工人辅助工资。
系指生产工人年有效施工天数以外非作业天数的工资,包括开会和执行必要的社会义务时间的工资,职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响停工期间的工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
④职工福利费。
系指按国家规定标准计提的职工福利费。
(3)计算①工日单价。
是指公路工程生产工人每工日人工费。
工日单价(元/工日)= [基本工资(元/月) + 地区生活补贴(元/月)+ 工资性津贴(元/月)](1 + 14%)×12月÷ 240工日; (1-1)式中:生产工人基本工资—按不低于工程所在地政府主管部门发布的最低工资标准的1.2倍计算;地区生活补贴—指国家规定的边远地区生活补贴、特区补贴;; 工资性津贴—指物价补贴,煤、燃气补贴,交通费补贴等。
二建管理损耗计算公式
二建管理损耗计算公式在施工过程中,管理损耗是不可避免的,它包括了材料、人力、机械等资源的损耗。
管理损耗的计算对于项目的成本控制和效益分析非常重要。
在二建管理中,管理损耗的计算公式是一个关键的指标,它可以帮助管理人员了解资源的使用情况,及时调整施工方案,降低损耗,提高效益。
一、材料管理损耗计算公式。
材料管理损耗是指在材料采购、储存、运输、使用等过程中的损耗情况。
通常情况下,材料管理损耗可以通过以下公式进行计算:材料管理损耗 = (采购损耗 + 仓储损耗 + 运输损耗 + 施工损耗)/采购量。
其中,采购损耗是指在采购过程中由于计量误差、包装破损等原因导致的损耗;仓储损耗是指在储存过程中由于湿度、温度等环境因素导致的损耗;运输损耗是指在运输过程中由于挤压、碰撞等原因导致的损耗;施工损耗是指在施工过程中由于浪费、损坏等原因导致的损耗。
通过计算材料管理损耗,可以及时发现问题,采取相应的措施来降低损耗,提高资源利用率。
二、人力管理损耗计算公式。
人力管理损耗是指在施工过程中由于工人操作不当、工时浪费等原因导致的损耗。
通常情况下,人力管理损耗可以通过以下公式进行计算:人力管理损耗 = 实际工时标准工时。
其中,实际工时是指实际完成施工任务所需的工时;标准工时是指根据施工计划和工艺要求确定的标准工时。
通过计算人力管理损耗,可以了解工人的操作水平和工作效率,及时进行培训和管理,提高工作效率,降低损耗。
三、机械管理损耗计算公式。
机械管理损耗是指在施工过程中由于机械设备故障、维护不当等原因导致的损耗。
通常情况下,机械管理损耗可以通过以下公式进行计算:机械管理损耗 = (维修损耗 + 折旧损耗)/机械总成本。
其中,维修损耗是指由于机械设备故障导致的维修成本;折旧损耗是指由于机械设备使用时间过长导致的价值减损。
通过计算机械管理损耗,可以了解机械设备的使用状况,及时进行维护和更换,延长设备的使用寿命,降低损耗。
综上所述,二建管理损耗计算公式是一个非常重要的指标,它可以帮助管理人员了解资源的使用情况,及时调整施工方案,降低损耗,提高效益。
建筑工程材料预算价格计算公式如下
建筑工程材料预算价格计算公式如下:建筑工程材料费=∑(材料消耗量*材料基价)+检验试验费。
建筑工程材料预算价格=(材料原价+运杂费+运输损耗费)*(1+采购及保管费率)+材料原价*检验试验费率。
其中,∑ 这个表示求和的计算符号,是指所有的材料消耗量*材料基价的和在加检验试验费。
建筑工程所有材料的总费用=∑[(单个材料消耗量*材料基价)+单个检验试验费]。
1 工程量计算、汇总(1) 计算工程量的资料施工图纸及设计说明书、相关图集、设计变更资料、图纸答疑、会审记录等。
经审定的施工组织设计或施工方案。
工程施工合同、招标文件的商务条款。
工程量计算规则。
(2) 工程量计算的顺序单位工程计算顺序。
1)按施工顺序计算法。
按施工顺序计算法是按照工程施工顺序的先后次序来计算工程量。
2)按定额顺序计算法。
按定额顺序计算工程量法就是按照计量规则中规定的分章或分部分项工程顺序来计算工程量。
单个分项工程计算顺序。
按照顺时针方向计算法。
按“先横后竖、先上后下、先左后右”计算法。
按图纸分项编号顺序计算法。
(3) 工程量计算的步骤根据工程内容和计量规则中规定的项目列出须计算工程量的分部分项工程。
根据一定的计算顺序和计算规则列出计算式。
根据施工图纸的要求确定有关数据代入计算式进行数值计算。
对计算结果的计量单位进行调整,使之与计量规则中规定的相应分部分项工程的计量单位保持一致。
(4) 工程量计算的注意事项1)口径一致。
计算工程量必须熟悉计量规则中每个工程项目所包括的内容和范围。
2 )按工程量计算规则计算。
3)列出计算式。
在列计算式时,必须部位清楚,详细列项标出计算式,注明计算结构构件的所处部位和轴线,并保留工程量计算书,作为复查依据。
工程量计算式,应力求简单明了,醒目易懂,并要按一定的次序排列,以便于审核和校对。
4)计算准确。
工程量计算的精度将直接影响着造价确定的精度,因此,数量计算要准确。
一般规定工程量的精确度应按计量规则中的有关规定执行。
材料运杂费计算公式
材料运杂费计算公式在咱们搞工程建设或者进行一些材料采购的时候,经常会碰到一个叫“材料运杂费”的家伙。
那到底啥是材料运杂费呢?简单来说,就是材料从供应商那里到咱们施工现场或者仓库所产生的各种运输和杂费的总和。
这运杂费的计算可不像 1+1=2 那么简单,它有个专门的计算公式。
那公式是啥呢?材料运杂费 = 运输费 + 装卸费 + 运输损耗费 + 采购及保管费。
先来说说运输费。
比如说,咱们从外地采购了一批钢材,每吨钢材的运输单价是 50 元,一共运了 10 吨,那运输费就是 50×10 = 500 元。
装卸费呢,就是把材料装上运输工具和从运输工具上卸下来所花的钱。
有一次我去一个建材市场,看到工人师傅们装卸水泥,那叫一个辛苦!一袋袋水泥又重又脏,可师傅们动作熟练,很快就装卸完了。
那次的装卸费是每吨 10 元。
运输损耗费,这是在运输过程中材料不可避免的一些损耗产生的费用。
像有些易碎的材料,比如玻璃,在运输途中可能会有一些破损,这部分损失的费用也要算到运杂费里。
采购及保管费,包括采购过程中的各种费用,还有材料存放在仓库里的保管费用。
咱们来举个例子算算。
假设采购了 50 立方米的木材,运输单价每立方米 30 元,装卸费每立方米 8 元,运输损耗率为 2%,采购及保管费率为 3%。
首先运输费就是 50×30 = 1500 元。
装卸费是 50×8 = 400 元。
运输损耗费= 材料原价×运输损耗率,假设木材每立方米原价1000 元,那运输损耗费就是 1000×50×2% = 1000 元。
采购及保管费 = (材料原价 + 运输费 + 装卸费 + 运输损耗费)×采购及保管费率,也就是(1000×50 + 1500 + 400 + 1000)×3% = 1593 元。
所以材料运杂费 = 1500 + 400 + 1000 + 1593 = 4493 元。
建筑工程材料采保费计算完整版
建筑工程材料采保费计算标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]建筑工程材料从开采加工,制作出厂直至运输到现场或工地仓库,要经过材料采购、包装、运输、保管等过程。
在这些过程中都要发生费用。
材料预算价格:从材料来源地到达工地仓库或施工现场堆放地点过程所发生的全部费用。
是编制预算时各材料采用的单价。
材料价格由以下五个部分组成:1、原价或出厂价2、供销部门手续费3、包装费4、运杂费5、采购及保管费其中原价,运输费,采购保管费是构成材料预算价格的基本费用,其余两项有可能发生,可能不发生。
正确计算材料预算价格的意义:建筑材料费在建筑安装工程预算造价中占有很大比重,材料费一般占工程造价的60%~70%,约占直接费的85%。
预算定额中的材料费,是根据材料消耗定额和材料预算价格计算的;另外材料预算价格也是建设单位,加工订货单位结算其供应材料,成品及半成品价款的依据。
正确细致地编制材料的预算价格,有利于如实反映工程造价、准确地编制基本建设计划和落实投资计划;有利于施工企业、建设单位精打细算,改进管理;有利于工程招投标管理的完善。
材料预算价格编制范围:1、地区材料预算价格2、某项工程使用的材料预算价格(大型重点工程,经有关部门同意批准单独编制)一、原价:材料的出厂价,没有经过商品流转领域的生产厂的出厂价格或商店的批发牌价(供应价是指生产厂家出厂至商品流转领域后的价格,包括了供销部门的手续费和包装费)原价的确定:按国家指导价或市场调节价。
国家指导价:政府物价管理部门根据成本、利润分析确定。
市场调节价:生产者、经营者根据市场供求关系确定。
同种材料的原价有几种价格时,要用加权平均法确定:材料平均原价=∑供应量×单价/∑供应量二、销部门的手续费:必须经过当地的物资部门或供销部门供应时附加的手续费。
一般按材料原价的比率确定。
三、包装费:一般是按包装材料的出厂价格、正常的折旧摊销和因包装发生的其它费用。
材料运输损耗、材料采购及保管费的计算方法
精心整理
精心整理
《河南省建设工程工程量清单综合单价(2008)》的材料单价按《河南省工程造价信息》2007
年第一季度郑州地区材料价格取定。
该价格为材料送达工地仓库(或现场堆放地点)的完全价格,包含运输损耗、运杂费和采购保管费。
如招标文件或合同约定按照工程所在地造价管理机构发布的市场指导价格或另行协商发生的价格调整(含甲供材),可直接在综合单价子目中换算材料价格或统一将材料差价计入计价程序的差价栏内,其他不变。
材料运输损耗、材料采购及保管费的计算方法详见表1。
表1材料运输损耗率、采购及保管费费率表
)运杂费的计算?
市场调查,小件物流.。
湖南省交通建设工程材料价格
“湖南省交通建设工程材料价格信息管理‘营改增'调整方案”一、材料预算价格计算方法的调整材料预算价格是指材料包括构配件、成品及半成品来源地或交货地,到达工地仓库或施工点的综合平均价格,由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成,其计算公式为:预算价格=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率)。
我站以往公布的《湖南省交通建设工程材料预算价格》的预算价格是“含税价格",今后将按照增值税制的要求,材料原价、运杂费按增值税下不含进项税额的价格定期发布。
1、材料原价调整基本公式材料原价以购进货物适用的税率(17%、13%、6%)或征收率(3%)扣减,主要材料适用税率见附件.调整基本公式:式中:--扣减进项税额材料价格;—-营业税下材料价格;-—材料适用的平均税率。
2、运杂费调整方法运杂费以交通运输业服务适用税率11%扣减。
扣减税额运杂费=(运距×运价×单位重)/(1+11%)运距与运价按《湖南省交通建设工程材料价格信息管理办法》(湘交造字[2014]1号)进行取值.其中:原预算单价计算了运杂费的,其运杂费单价按11%的税率进行扣减;原运杂费单价中未计算运杂费的不再进行扣减。
3、运输损耗费运输过程所发生损耗增加费,以运输损耗率计算,随材料原价和运杂费扣减而扣减。
场外运输损耗=(除税后材料原价+除税后运费)×(场外运输损耗率+增加的装卸次数×每增加一次装卸损耗率)4、采购保管费主要包括材料的采购,供应和保管部门工作人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费及材料仓库存储损耗费等。
采购保管费=(除税后材料原价+除税后运费+场外运输损耗)×采购保管费率其中:材料的采购及保管费费率为2.67%,外购的构件、成品及半成品的预算价格,其计算方法与材料相同,但构件(如外购的钢桁梁、钢筋混凝土构件及加工钢材等半成品)的采购保管费率为1.07%。
安装工程各种费用的计算方法
各种费用的计算方法1.环境保护费=直接工程费X环境保护费费率(%)环境保护费费率=本项费用年度平均支出:[全年建安产值X直接工程费占总造价比率(%)]2.文明施工费=直接工程费X文明施工费费率(%)文明施工费费率=本项费用年度平均支出:[全年建安产值X直接工程费占总造价比率(%)]3.安全施工费=直接工程费X安全施工费费率(%)安全施工费费率=本项费用年度平均支出:[全年建安产值X直接工程费占总造价比率(%)]4.临时设施费=(周转使用临建费+一次性使用临建费)X[1+其他临时设施所占比例(%)]周转使用临建费=>{(临建面积X每平方米造价):使用年限X365X利用率(%)]乂工期(天)}+ 一次性拆除费一次性使用临建费=^临建面积X每平方米造价X[1-残值率(%)]+一次性拆除费5.夜间施工增加费=(1-合同工期/定额工期)X直接工程费中的人工费合计:平均日工资单价乂每工日夜间施工费开支6.二次搬运费=直接工程费X二次搬运费费率(%)二次搬运费费率=年度平均二次搬运费开支额:全年建安产值X直接工程费占总造价比率(%)7.大型机械进出场及安拆费=一次进出场及安拆费X年平均安拆次数:年工作台班8.模板及支架费=模板摊销量X模板价格+支、拆、运输费模板摊销量=一次使用量X(1+施工损耗)X[1+ (周转次数-1)X补损率/周转次数-(1-补损率)50% /周转次数]租赁费=模板使用量X使用日期乂租赁价格+支、拆、运输费9.脚手架搭拆费=脚手架摊销量X脚手架价格+搭、拆、运输费脚手架摊销量=单位一次使用量X(1-残值率)/ (耐用期:一次使用期)租赁费=脚手架每日租金X搭设周期+搭、拆、运输费10.已完工程及设备保护费=成品保护所需机械费+材料费+人工费11.排水降水费=>排水降水机械台班费X排水降水周期+排水降水使用材料费+人工费设备购置费=设备原价+设备运杂费材料费=材料净重X(1+加工损耗系数)X每吨材料综合价加工费=设备总重量(吨)X设备每吨加工费辅助材料费=设备总重量X辅助材料费指标增值税=当期销项税额-进项税额当期销项税额=销售额X适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润单台非标准设备原价={[(材料费+加工费+辅助材料费)X(1+专用工具费率)X(1+废品损失费率)+外购配套件费]X(1+包装费率)-外购配套件费}X(1+利润率)+销项税金+ 非标准设备设计费+外购配套件费进口设备抵岸价=货价+国际运费+运输保险费+银行财务费+外贸手续费+关税+增值税+消费税+车辆购置附加费国际运费(海、陆、空)=原币货价(FOB)X运费率或=运量X单位运价运输保险费=(原币货价(FOB)+国外运费)9(1-保险费率)X保险费率银行财务费=人民币货价(FOB)X银行财务费率外贸手续费=[装运港船上交货价(FOB)+国外运费+运输保险费]X外贸手续费率关税=到岸价格(C IF)X进口关税税率(到岸价格:包括离岸价格(FOB)、国际运费、运输保险费)进口产品增值税额=组成计税价格X增值税税率组成计税价格=关税完税价格+关税+消费税应纳消费税额=(到岸价+关税)9(1-消费税税率)X消费税税率进口车辆购置附加费=(到岸价+关税+消费税+增值税)X进口车辆购置附加费率设备杂运费=设备原价X设备杂运费率(设备杂运费率按各部门及省、市等的规定计取)工具、器具及生产家具购置费=设备购置费X定额费率nE工程造价='T (工程量X单位价格)(i—第i个基本子项,n—工程结构分解得到的基本子项数目)分部分项工程费=^分部分项工程量X分部分项工程项目综合单价(分部分项工程项目综合单价由人工费、材料费、机械费、管理费和利润组成,并考虑风险因素)措施项目费=N措施项目工程量X措施项目综合单价或=N措施项目乂费率单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=N单位工程造价建设项目总造价=N单项工程造价分项定额机械台班使用量=分项定额计量单位值9小组总人数XS(分项计算的取定比重X劳动定额综合产量)或=分项定额计量单位值9小组总产量时间定额=1:产量定额产量定额=1!时间定额材料消耗定额(材料总消耗量)=材料消耗净用量+材料损耗量或=材料消耗净用量X(1+材料损耗率)材料损耗率=材料损耗量:材料净用量X100%材料损耗量=材料净用量X材料损耗率每立方米砌体标准砖净用量(块)=2X墙厚的砖数:[墙厚X(砖长+灰缝)X(砖长+灰缝)]每100平方米块料面层中块料净用量(块)=100![(块料长+灰缝)X(块料量+灰缝)]每100平方米块料面层中灰缝砂浆净用量(m3)= (100-块料净用量X块料长X块料宽)X块料厚每100平方米块料面层中结合层砂浆净用量(m3)=100X结合层厚各种材料总耗量=净用量X(1+损耗率)摊销量=周转使用量-回收量(考虑周转使用补充和回收)摊销量=一次使用量:周转次数(不考虑周转使用补充和回收)周转使用量=[一次使用量+一次使用量X(周转次数-1)X损耗率]:周转次数回收量=[一次使用量-(一次使用量X损耗率)]:周转次数机械正常利用系数=工作班内机械纯工作时间:机械工作班延续时间施工机械台班产量定额=机械纯工作一小时正常生产率X工作班延续时间X机械正常利用系数人工费=^(工日消耗量乂日工资单价)日工资单价(G)=G1+G2+G3+G4+G5基本工资(G1)=生产人工平均月工资:年平均月法定工作日工资性补贴(G2)=>年发放标准!(全年日历日一法定假日)+N月发放标准:年平均每月法定工作日+每工作日发放标准生产工人辅助工资(G3)=全年无效工作日X(G1+G2)!(全年日历日一法定假日)职工福利费(G4)= (G1+G2+G3)X福利费计提比例(%)生产工人劳动保护费(G5)=生产工人年平均支出劳动保护费!(全年日历日一法定假日)材料运输损耗=(材料原价+材料运杂费)X运输损耗率材料采购及保管费=(材料原价+运杂费+运输损耗费)X采购及保管费率材料预算价格=[(材料原价+运杂费)X(1+运输损耗费)]X(1+采购及保管费率)检验试验费=^(单位材料量检验试验费X材料消耗量)(当发生检验试验费时,材料费中还应加上此项费用)台班折旧费=机械价格XC1-残值率)X时间价值系数:耐用总台数台班大修理费=一次大修理费X寿命周期大修理次数:耐用总台班台班经常修理费=[N (各级保养一次费用X寿命周期各级保养次数)+临时故障排除费+替换设备工具附具台班摊销费+例保辅料费]:耐用总台班台班安拆费及场外运输费=机械一次安拆费及场外运输费X年平均安拆次数:年工作台班台班燃料动力费=台班燃料动力消耗量X相应单价台班人工费=人工消耗量X[1+ (年度工作日-年工作台班)/年工作台班]乂人工单价台班养路费及车船使用税=(年养路费+车船使用税+年保险费+年检费用)9年工作台班定额项目基价=人工费+材料费+机械费人工费=定额项目工日数X综合平均日工资标准材料费=2(定额项目材料用量X材料预算价格)机械费=2(定额项目台班量X台班单价)安装工程全员劳动生产率=年度自行完成建筑安装工程工作量:年平均在册人数间接费=直接费合计X间接费费率(%)(以直接费为计算基础)间接费=人工费和机械费合计X间接费费率(%)(以人工费和机械费合计为计算基础)间接费=人工费合计X间接费费率(%)(以人工费为计算基础)间接费费率(%)=规费费率(%)+企业管理费费率(%)规费费率(%)=2规费缴纳标准X每万元发承包价计算基数:每万元发承包价中的人工费含量X人工费占直接费的比例(%)(以直接费为计算基础)规费费率(%)=2规费缴纳标准X每万元发承包价计算基数:每万元发承包价中的人工费含量和机械费含量X100%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《河南省建设工程工程量清单综合单价(2008)》的材料单价按《河南省工程造价信
息》2007年第一季度郑州地区材料价格取定。
该价格为材料送达工地仓库(或现场堆
放地点)的完全价格,包含运输损耗、运杂费和采购保管费。
如招标文件或合同约定
按照工程所在地造价管理机构发布的市场指导价格或另行协商发生的价格调整(含
甲供材),可直接在综合单价子目中换算材料价格或统一将材料差价计入计价程序的
差价栏内,其他不变。
材料运输损耗、材料采购及保管费的计算方法详见表1。
表1材料运输损耗率、采购及保管费费率表
注:
①业主供应材料(简称甲供材)时,甲供材应以全额价格计入相应的综合单价子目内。
②材料单价=(材料原价+材料运杂费)×(1+运输损耗率+采购及保管费率)或材料单价=供应到现场的价格×(1+采购及保管费率)
③业主指定材料供应商并由承包方采购时,双方应依据注②的方法计算,该价格与综合单价材料取定单价的差异应计算材料差价。
④甲供材到现场,承包方现场保管费可按下列公式计算:(该保管费在税后返还甲供材料费内抵扣)现场保管费=供应到现场的价格×表中的“现场交货”费率。
运杂费的计算?
市场调查,小件物流.。
