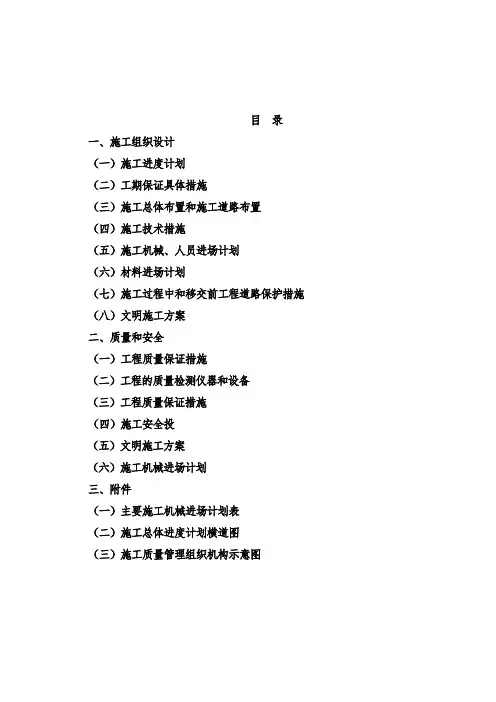

农田水利及配套工程施工组织设计
土地平整、农田水利配套设施、道路施工组织设计

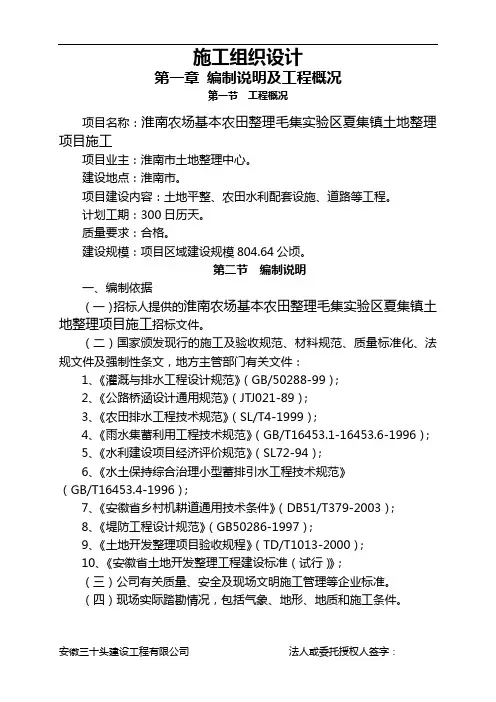

施工组织设计第一章编制说明及工程概况第一节工程概况项目名称:淮南农场基本农田整理毛集实验区夏集镇土地整理项目施工项目业主:淮南市土地整理中心。
建设地点:淮南市。
项目建设内容:土地平整、农田水利配套设施、道路等工程。
计划工期:300日历天。
质量要求:合格。
建设规模:项目区域建设规模804.64公顷。
第二节编制说明一、编制依据(一)招标人提供的淮南农场基本农田整理毛集实验区夏集镇土地整理项目施工招标文件。
(二)国家颁发现行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件:1、《灌溉与排水工程设计规范》(GB/50288-99);2、《公路桥涵设计通用规范》(JTJ021-89);3、《农田排水工程技术规范》(SL/T4-1999);4、《雨水集蓄利用工程技术规范》(GB/T16453.1-16453.6-1996);5、《水利建设项目经济评价规范》(SL72-94);6、《水土保持综合治理小型蓄排引水工程技术规范》(GB/T16453.4-1996);7、《安徽省乡村机耕道通用技术条件》(DB51/T379-2003);8、《堤防工程设计规范》(GB50286-1997);9、《土地开发整理项目验收规程》(TD/T1013-2000);10、《安徽省土地开发整理工程建设标准(试行)》;(三)公司有关质量、安全及现场文明施工管理等企业标准。
(四)现场实际踏勘情况,包括气象、地形、地质和施工条件。
(五)ISO9001:2000国家质量管理和质量体系管理标准。
二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。
(二)采用现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化管理,精心施工,保证工程质量。
(三)严格控制安全施工管理,杜绝重大安全事故发生,事故经生率务必控制在3%以下。
(四)现场材料堆码整齐,作到文明施工。
农田水利设施建设项目施工组织设计

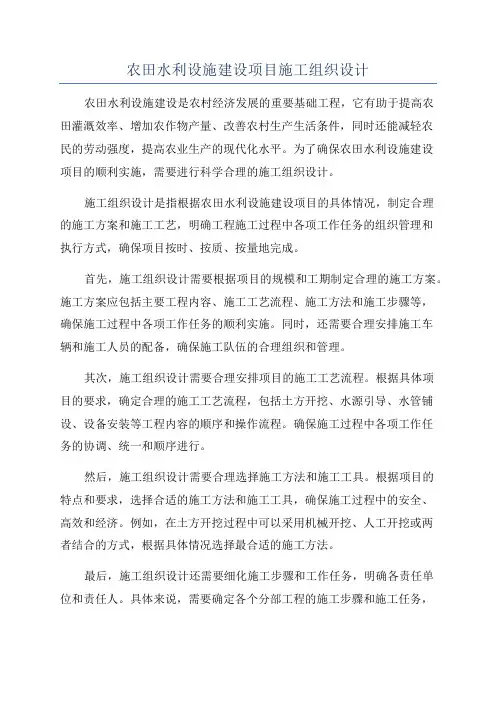

农田水利设施建设项目施工组织设计农田水利设施建设是农村经济发展的重要基础工程,它有助于提高农田灌溉效率、增加农作物产量、改善农村生产生活条件,同时还能减轻农民的劳动强度,提高农业生产的现代化水平。
为了确保农田水利设施建设项目的顺利实施,需要进行科学合理的施工组织设计。
施工组织设计是指根据农田水利设施建设项目的具体情况,制定合理的施工方案和施工工艺,明确工程施工过程中各项工作任务的组织管理和执行方式,确保项目按时、按质、按量地完成。
首先,施工组织设计需要根据项目的规模和工期制定合理的施工方案。
施工方案应包括主要工程内容、施工工艺流程、施工方法和施工步骤等,确保施工过程中各项工作任务的顺利实施。
同时,还需要合理安排施工车辆和施工人员的配备,确保施工队伍的合理组织和管理。
其次,施工组织设计需要合理安排项目的施工工艺流程。
根据具体项目的要求,确定合理的施工工艺流程,包括土方开挖、水源引导、水管铺设、设备安装等工程内容的顺序和操作流程。
确保施工过程中各项工作任务的协调、统一和顺序进行。
然后,施工组织设计需要合理选择施工方法和施工工具。
根据项目的特点和要求,选择合适的施工方法和施工工具,确保施工过程中的安全、高效和经济。
例如,在土方开挖过程中可以采用机械开挖、人工开挖或两者结合的方式,根据具体情况选择最合适的施工方法。
最后,施工组织设计还需要细化施工步骤和工作任务,明确各责任单位和责任人。
具体来说,需要确定各个分部工程的施工步骤和施工任务,明确责任单位和责任人,并制定相应的施工计划和施工进度表,根据施工进度进行监督和管理。
在施工组织设计过程中,还需要确保施工过程中的安全和质量。
例如,需要制定合理的施工安全措施和施工质量控制措施,确保施工过程中的安全生产和施工质量的控制。
总之,农田水利设施建设项目的施工组织设计是项目顺利进行的重要保障,它需要根据具体项目的情况制定合理的施工方案和施工工艺流程,合理选择施工方法和施工工具,并细化施工步骤和工作任务,确保项目按时、按质、按量地完成。
高标准农田水利施工组织设计

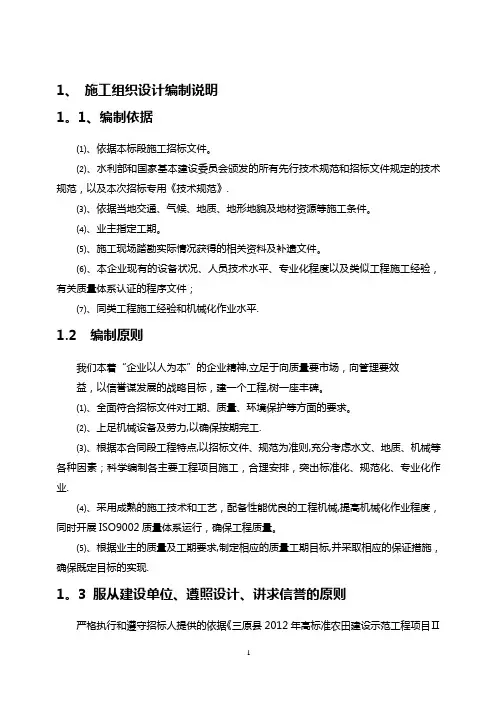

1、施工组织设计编制说明1。
1、编制依据⑴、依据本标段施工招标文件。
⑵、水利部和国家基本建设委员会颁发的所有先行技术规范和招标文件规定的技术规范,以及本次招标专用《技术规范》.⑶、依据当地交通、气候、地质、地形地貌及地材资源等施工条件。
⑷、业主指定工期。
⑸、施工现场踏勘实际情况获得的相关资料及补遗文件。
⑹、本企业现有的设备状况、人员技术水平、专业化程度以及类似工程施工经验,有关质量体系认证的程序文件;⑺、同类工程施工经验和机械化作业水平.1.2 编制原则我们本着“企业以人为本”的企业精神,立足于向质量要市场,向管理要效益,以信誉谋发展的战略目标,建一个工程,树一座丰碑。
⑴、全面符合招标文件对工期、质量、环境保护等方面的要求。
⑵、上足机械设备及劳力,以确保按期完工.⑶、根据本合同段工程特点,以招标文件、规范为准则,充分考虑水文、地质、机械等各种因素;科学编制各主要工程项目施工,合理安排,突出标准化、规范化、专业化作业.⑷、采用成熟的施工技术和工艺,配备性能优良的工程机械,提高机械化作业程度,同时开展ISO9002质量体系运行,确保工程质量。
⑸、根据业主的质量及工期要求,制定相应的质量工期目标,并采取相应的保证措施,确保既定目标的实现.1。
3 服从建设单位、遵照设计、讲求信誉的原则严格执行和遵守招标人提供的依据《三原县2012年高标准农田建设示范工程项目Ⅱ标段招标文件》(含招标图纸);保证安全、优质、提前完成施工任务。
2、施工总体布置2。
1、指导思想和实施目标2.1.1指导思想对本工程施工,我单位的指导思想如下:以质量为中心,按照ISO9001:2000质量管理体系框架要求,根据本单位的企业标准,建立工程项目质量管理保证体系,编制《项目质量计划》。
同时选配综合素质高的项目经理、项目技术负责人及工程技术、管理人员组成项目管理班子,组织有同类工程施工经验的施工队伍进场施工,并实施项目管理,加强施工现场管理,积极推广应用“四新”技术,精心组织,科学管理,确保优质、高速、安全地完成合同工作内容。
农田水利工程施工组织设计范本

农田水利工程施工组织设计范本1. 引言农田水利工程施工组织设计是指在农田水利工程建设过程中,根据具体的施工任务和施工条件,制定合理的施工组织方案,包括工程部设置、人员配置、施工流程等,以确保施工质量和进度的有效控制。
本文档旨在提供农田水利工程施工组织设计的范本,以供相关人员参考和使用。
2. 工程部设置2.1 工程部层级根据农田水利工程的规模和复杂程度,可以设立不同层级的工程部,包括总指挥部、施工指挥部、现场作业队等。
总指挥部负责整体的工程控制和协调,施工指挥部负责具体的施工操作,现场作业队负责实际的施工工作。
2.2 工程部人员配置工程部人员的配置应根据具体情况进行合理安排。
一般包括工程经理、技术负责人、施工队长、监理工程师、质量检验员、平安专员等角色。
工程经理负责工程的整体管理和协调,技术负责人负责技术指导和技术交流,施工队长负责施工队伍的组织和指导,监理工程师负责施工过程的监督和检查,质量检验员负责质量检验和验收,平安专员负责平安管理和事故预防。
3. 施工流程3.1 施工准备阶段施工准备阶段是农田水利工程施工的前期准备工作,包括工程分析、施工方案编制、材料采购等。
在这个阶段,应制定详细的工作方案和施工进度表,明确各项工作任务和责任人,确保施工准备工作有序进行。
3.2 施工实施阶段施工实施阶段是农田水利工程施工的主要阶段,需要按照施工方案进行施工操作。
施工过程中,要严格按照相关标准和标准进行施工,确保施工质量和平安。
同时,要不断进行施工现场的管理和监督,及时解决施工过程中的问题和难题。
3.3 施工验收阶段施工验收阶段是农田水利工程施工的最后阶段,包括质量验收和平安验收。
质量验收主要是对工程质量进行检查和评估,确保符合相关要求和标准;平安验收主要是对施工期间的平安措施和管理进行检查和评估,确保没有发生平安事故。
4. 施工平安管理施工平安管理是农田水利工程施工过程中非常重要的一局部。
在施工过程中,要严格落实各项平安规定和标准,加强平安意识和平安培训,确保施工人员的人身平安。
小型农田水利施工组织设计方案

小型农田水利施工组织设计方案一、工程概述本小型农田水利工程旨在改善农田灌溉和排水条件,提高农田的综合生产能力。
工程地点位于_____,工程范围包括修建灌溉渠道、排水渠道、小型泵站等设施。
二、施工准备(一)技术准备组织技术人员熟悉施工图纸和相关技术规范,进行现场勘察,了解工程所在地的地形、地貌、水文等情况。
编制施工组织设计和施工方案,向施工人员进行技术交底。
(二)物资准备根据工程需要,采购所需的建筑材料、构配件和设备。
对进场的材料进行检验和试验,确保其质量符合要求。
(三)施工场地准备平整施工场地,修建临时道路、临时排水设施和临时办公、生活设施。
(四)劳动力准备根据工程进度计划,组织施工人员进场,并进行安全教育和技术培训。
三、施工部署(一)施工组织机构成立项目经理部,负责工程的全面管理。
项目经理部下设工程技术部、质量安全部、物资设备部、财务部和综合办公室等部门。
(二)施工任务划分根据工程特点和施工队伍的专业特长,将工程划分为若干个施工段,分别由不同的施工队伍负责施工。
(三)施工顺序先进行灌溉渠道和排水渠道的施工,然后进行小型泵站的施工。
在渠道施工中,先进行基础处理,然后进行衬砌施工。
四、主要施工方法(一)灌溉渠道施工1、测量放线根据设计图纸,放出渠道的中心线和边线,并设置控制桩。
2、渠道开挖采用机械开挖为主,人工开挖为辅的方式进行渠道开挖。
开挖过程中,严格控制渠道的断面尺寸和坡度。
3、基础处理对渠道基础进行清理和夯实,如遇软弱地基,采取换填等处理措施。
4、渠道衬砌采用预制混凝土板或现浇混凝土进行渠道衬砌。
衬砌时,保证混凝土的质量和衬砌的平整度。
(二)排水渠道施工施工方法与灌溉渠道类似,但在坡度和断面尺寸的设计上有所不同,以满足排水要求。
(三)小型泵站施工1、基础施工按照设计要求进行泵站基础的施工,包括基础开挖、钢筋绑扎、模板安装和混凝土浇筑等。
2、泵房施工泵房采用砖混结构或框架结构,施工过程中严格控制施工质量。
农田水利施工组织设计

施工准备
在砖砌体工程施工前,做好施工人员、施工机械机具的调配和施工原材料采购工作,进行各种砂浆的配合比设计,制订浆砌砖砌筑施工项目的施工措施计划,并将相关的准备情况报告报送监量人核准实施。
(6)砂浆抹面工程施工技术措施
施工顺序:基面清理→基面湿润→安装压条→抹灰→养护。
d、基础开挖结束后,应及时提请业主(监理)单位组织验收,验收前施工单位应认真按施工规范和设计要求作好自检工作。
土方填筑
本工程土方填筑包括:填料选择和开采、铺填、压实和接缝处理等。
1、坝体清理:填筑前必须对外坡脚线范围的乱石、各种建筑物和垃圾、杂草、树木、树根、腐植土及淤泥全部清除,弃至业主或监理指定的弃土场地,并经监理验收确认合格为止。填筑前对清基合格的坝体事先进行机械平整压实,并分段按程序作“主体工程基础验收”、“隐蔽工程验收”以及“堤基清理单元工程质量评定”。经验收合格的渠基应及时填筑,因故延搁的渠基,填筑前应重新验收。不合格部位应重作处理至合格。
(8)山坪塘施工措施
土方开挖工程
本工程土方开挖主要包括坝体清基。
a、清基工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,保证清基厚度在0.5m左右,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
(8)田间道施工技术措施
编制泥结石路的施工方法、程序和施工工艺,确定材料配比,落实施工机械设备的配置。
填土层厚度符合设计厚度,从低处开始填筑,分层碾压(夯实)至设计密实度。表面不得出现龟裂、沉陷和“弹簧土”。
按设计要求测量放样,确定轴线、边线和标高,清理路床上的杂物。
【农田水利施组】农田水利工程施工组织设计

20XX年中低产田改造工程项目施工组织设计编制说明1、金华市2011年厚平畈中低产田改造项目施工招标文件2、金华市2011年厚平畈中低产田改造项目工程设计施工图纸。
3、我公司相关工程施工的经验、能力等。
第一章工程概况工程范围:主要包括东夏村、后徐村、上镜村、寺平村在内的机耕路改造、渠道开挖修筑、排水灌溉管涵铺设、闸门修建、改田及水泵配套设备、机埠等附属设施。
二、工程目标(一)工程质量目标本工程质量目标:工程质量达到不低于国家相关验收的合格标准。
我单位要充分发挥自身企业的优势,严格按照质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,保证工程目标的实现。
(二)工期目标本工程合同工期180天,计划开工工期暂拟于2011年10月,则竣工日期应为2012年4月。
我项目经理部将合理安排施工顺序,周密安排周计划和日计划,与业主、监理密切配合,确保工程按期完工。
(三)现场管理目标施工现场按照文明安全工地标准进行布置和管理,确保工地安全文明施工。
(四)安全文明施工目标确保无一般及以上安全事故发生。
三、施工组织机构及管理机构(一)施工组织机构为保证工程能按质、按量、按期完成,成立“2011年度厚中低产田改造项目”工程项目经理部,强化施工现场的组织管理工作。
项目经理部组成(如上图)配备强有力的管理班子,技术熟练、经验丰富、方法得当的专业施工队伍和适合本工程特征的专业施工机械设备,是工程顺利完工的重要保障。
在充分认识和理解本工程项目的重要性的基础上,做好人员动员和设备准备工作。
竭尽全力、精心施工,确保工程保质保量按期完成。
为此我公司根据本工程的施工特点和工程管理目标,决定成立工程项目经理部,项目部对外负责统一与业主、监理以及当地政府的联系和协调,对内负责安排实施整个合同段的施工组织计划、物资调配与机械设备调度计划、施工技术指导、施工质量控制等,项目部管理人员由我公司骨干技术管理人员组成。
项目经理部设办公室、技术、质检、安全、财务、设备材料。
农田水利工程施工组织设计

农田水利工程施工组织设计一、工程概述农田水利工程是农业生产的重要组成部分,对于提高农业产量、保证粮食安全具有重要意义。
本项目旨在解决农田灌溉、排水和土地改良等问题,提高农田水利设施的利用效率。
工程主要包括灌溉系统、排水系统、土地平整等部分。
二、施工组织机构为了保证工程的顺利进行和工程质量的提高,本项目成立专门的施工组织机构。
机构设置如下:1. 项目经理部:负责整个工程的项目管理,对工程的进度、质量、安全等方面进行全面的监督和控制。
2. 工程技术部:负责工程的设计和施工技术管理,确保工程的设计和施工技术符合国家标准和规范。
3. 采购供应部:负责工程所需材料和设备的采购供应,保证工程材料的质量和供应的及时性。
4. 施工管理部:负责工程的施工管理,对施工现场进行全面的监督和管理,确保工程的顺利进行。
5. 安全监督部:负责工程的安全监督,确保工程施工过程中的安全。
三、施工准备在工程施工前,进行充分的准备工作,包括:1. 施工方案的制定:根据工程的设计图纸和技术要求,制定详细的施工方案,明确施工的步骤、方法和要求。
2. 施工人员的培训:对施工人员进行技术培训和安全教育,提高施工人员的技术水平和安全意识。
3. 施工材料的准备:根据施工进度计划,提前准备好所需的施工材料,包括水泥、砂石、管道等。
4. 施工设备的准备:根据施工需求,提前准备好所需的施工设备,包括挖掘机、推土机、泵等。
四、施工过程管理在工程施工过程中,加强管理,确保工程质量、进度和安全。
1. 质量控制:严格按照国家标准和规范进行施工,加强对施工过程中的质量控制,确保工程质量。
2. 进度控制:根据施工计划,合理安排施工进度,确保工程按时完成。
3. 安全管理:加强施工现场的安全管理,制定安全事故应急预案,确保工程施工过程中的安全。
五、工程验收工程完成后,进行验收工作,包括:1. 施工单位自检:施工单位对工程进行全面的自检,确保工程质量符合标准要求。
2. 监理单位验收:监理单位对工程进行验收,对工程的质量、进度、安全等方面进行评估。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xxxx省xx市2008年xx项目区配套工程施工组织设计施工单位:xx建筑工程有限公司项目经理:xx编制日期:xx目录一、施工组织设计(一)施工进度计划(二)工期保证具体措施(三)施工总体布置和施工道路布置(四)施工技术措施(五)施工机械、人员进场计划(六)材料进场计划(七)施工过程中和移交前工程道路保护措施(八)文明施工方案二、质量和安全(一)工程质量保证措施(二)工程的质量检测仪器和设备(三)工程质量保证措施(四)施工安全投(五)文明施工方案(六)施工机械进场计划三、附件(一)主要施工机械进场计划表(二)施工总体进度计划横道图(三)施工质量管理组织机构示意图一、施工组织设计(一)施工进度图本项目涉及范围大,施工线路长,给工程管理带来一定难度,但施工工艺简单,且可以多个工作面同时施工,只要配备一定精干的现场施工管理人员,是完全能把本项目建设管理好。
本项目施工工期仅为90天,工期较短,但所有施工任务均在野外,受自然气候影响较大,特别是雨季施工,给工程建设带来一定影响,应分组多个工作面进行施工,全线动工,为便于其他沟渠的材料运送到位,应先动工修建机耕路、考虑烟叶生产,xx年6月20日工程要全部竣工。
1、施工总进度计划本工程工期从xx年3月20日开工到xx年6月20日竣工,历时总工期92天(日历天)。
2、工程施工计划横道图(见附件)(二)工期保证具体措施本工程招标文件明确要求总工期为90天(日历天)。
为顺利完成目标任务,我公司将精心组织有经验、责任心强的专业技术人员和施工队伍,组织精良的施工机械投入本工程施工,并采取如下措施确保工期:1、根据施工项目总进度控制目标和分进度控制目标,编制出最优的施工进度计划。
落实各层次的进度控制的人员具体任务和工作责任,建立进度控制的组织系统。
2、经常收集施工实际进度的有关资料并进行整理、统计,及计划进度相比较,如果产生超前或落后的偏差,分析产生偏差的原因,采取相应措施,尽快使两者重新吻合。
3、施工项目经理、施工队和作业班组之间分别签订承包合同,按计划目标明确规定合同工期、相互承担的经济责任、权限和利益。
4、根据施工计划进度来进行施工进度控制,当实际进度和计划进度出现偏差时,首先分析该偏差对后续工作和对总工期的影响,然后根据情况确定调整原计划的方法,如改变某些工作间的逻辑关系或缩短某些工作的持续时间,以期达到计划和实际的一致。
5、充分做好防雨、防汛措施,保证施工顺利进行。
(三)施工总体布置和施工道路布置本工程项目包括:机耕路建设、建设机耕路两旁排灌沟、新建或整修排灌沟、渠系建筑物建设(机耕桥、人行桥、涵管等)、山坪塘整治、提灌站及PE管网安装等。
1、施工总体布置的原则:(1)施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和工程之间的干扰。
(2)合理组织运输,减少运输费用,保证运输方便畅通。
(3)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用,节约投资。
(4)各种生产、生活设施应便于工人的生产、生活。
(5)满足安全防火、劳动保护、环境保护的要求。
2、现场施工条件:项目区各渠道分部基本不集中。
多数渠道距道路较远,且道路多为上山路坡度较陡,所需施工材料多数需要进行二次甚至三次转运,特别是U型槽工程建设过程中,原材料(U型槽、水泥、砂、豆石等)只能使用人工进行二次搬运。
项目建筑材料块石、碎石、砾石砂子均可从临近乡镇材料采集场运进,要求砂为洗水砂。
本项目施工区面广线长,利于多点全面同时开展施工。
施工区内施工用电拟调用2台15KW柴油发电机。
水泥仓库的布置可在附近的村庄租用一间小屋存放,材料的运输尽量使用农用汽车,当不能使用农用汽车时可选用拖拉机或是手推车。
(四)施工技术措施1、主体工程施工技术措施(1)土方开挖施工技术措施因受客观条件的限制,本工程涉及U型槽安装的沟渠及管网安装的部位基础采用人工开挖的方式进行基础开挖。
在开挖时,应采用自上而下的开挖方式。
严禁自下而上或采取倒悬开挖方法。
其它沟渠因道路方便拟调配60挖机2台实施机械开挖土方,在开挖时要求按设计尺寸开挖,严禁无故超挖;开挖时应遵循能直不弯、裁弯取直的原则。
开挖前应清理开挖工程区域内的树根、杂草、垃圾及其它障碍物。
在开挖过程中,安排专业人员经常测量校核开挖平面位置、水平标高、控制桩号、水准点和边坡度等是否符合施工图纸要求,对不符合要求的地段及时采取有效措施进行修正。
施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围内形成积水,对易风化崩解的土层,开挖后不能及时回填的应预留保护层。
在开挖边坡上遇有地下水渗流时,在边坡修整和加固前,采取有效的疏导和保护措施。
在雨季施工中,应有保证基础工程质量和安全的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
(2)土方回填施工程序:备料→基础清理→测量定位→运料→铺料→夯实→检查填筑密度。
填筑材料按指定点取土,土料开挖前先进行植被清理和表土清挖,并在土料场周围及开采区内,设置有效的排水系统。
表土和弃渣应按监理人的指示运至指定地点堆放,防止利用料中混入植被有机物和弃渣。
填筑材料质量必须完全符合设计要求。
(3)砼工程施工技术措施模板工程模板安装过程中,应设置足够的临时固定设施,以防变形和倾覆,砼浇筑过程应随时对模板进行检查,发现问题及时处理。
砼原材料水泥工程使用水泥必须有厂家的出厂合格证和复检资料,进场水泥必须按要求进行抽检,指标必须符合现行的国家标准及有关部颁标准的规定。
水用来拌制和养护砼的水必须符合设计要求的干净的地下水或干净的地表水,水的PH值、不溶物、可溶物、氯化物、磷酸盐、硫化物的含量必须符合设计要求。
骨料砼骨料应按监理人批准的料源进行生产,对含有活性成分的骨料必须进行专门试验论证,并经监理人批准,方可使用。
细骨料应质地坚硬、清洁、级配良好,质量技术要求应符合规范规定,其中含泥量应小于5%,且无粘土团粒。
若砂料中有活性骨料时,则必须另作专门试验论证。
粗骨料应质地坚硬、清洁、级配良好。
含有活性骨料、黄锈等的粗骨料,必须进行专门试验论证。
砼浇筑前,应将该部位混凝土浇筑的配料单提交监理工程师审核,经监理工程师同意后,方可进行砼浇筑。
不合格砼严禁入仓,拌制好的砼不得重新拌和。
浇筑砼时,严禁在仓内加水,不得开孔赶水或让水在浇筑面上流动。
结构物设计顶面的砼浇筑完毕后,应及时磨面平整,保证设计结构要求。
(4)浆砌石工程施工技术措施用于砌筑的石块必须质地坚硬、新鲜、无风化、无剥落、无裂纹、表面无污垢、水锈等杂质,块厚宜大于20cm,用于表面的石材,应色泽均匀。
试验室作砂浆配合比设计试验,并作出施工配合比报监理工程师审批,严格按配合比配料,并做到车车过秤。
砌筑时采用座浆法砌筑,砌体和基础先铺一层砂浆,摊平后再砌石。
砌筑时,石块分层卧砌,上下错缝,内外搭砌,逐块放浆,石及石之间留2~3cm宽空隙,用水泥砂浆灌缝,灰刀捣实。
按施工规范要求留足试块。
砌筑完成后12~18小时内开始养护,养护时间大于14天。
(5)浆砌砼空心砖工程施工技术措施施工准备在砖砌体工程施工前,做好施工人员、施工机械机具的调配和施工原材料采购工作,进行各种砂浆的配合比设计,制订浆砌砖砌筑施工项目的施工措施计划,并将相关的准备情况报告报送监量人核准实施。
(6)砂浆抹面工程施工技术措施施工顺序:基面清理→基面湿润→安装压条→抹灰→养护。
抹灰前一定要将基面清理干净,将松块和浮碴清除干净,然后洒水湿润基面,安装好压条后才能进行抹灰施工,抹灰完成后,大约3小时待表面收水后要及时压光,18小时以内要进行洒水养护,防止产生收缩裂缝。
(7)U型槽渠道施工措施地基处理基础处理是U型槽渠道的根本,做好U型槽渠道的地基基础,可以减少U型槽渠道裂缝,避免渠道因基床沉陷而破坏。
在选择渠道线路时,应尽量避开湿陷性、膨胀性粘土及地下水位高的不良地段,U型槽安装之前,必须先要将渠基整平。
U型槽安装安装时应选用形体完好无裂缝或损坏的U型槽,须注意轻拿轻放,槽及槽的两应对齐,槽面线使用施工线在原沟渠两侧根据U型槽宽度确定安装位置,线型尽量安裁弯取直原则走线,安装完成后放水浸泡24小时以上使基土充分变软利用U 型板压力使基土充分沉陷。
砼施工U型槽渠道的砼施工原则按砼施工措施实施,但要注意模板的选用,使用的模板应当是平直且符合规范规定的木模板或钢模板。
(8)田间道施工技术措施编制泥结石路的施工方法、程序和施工工艺,确定材料配比,落实施工机械设备的配置。
填土层厚度符合设计厚度,从低处开始填筑,分层碾压(夯实)至设计密实度。
表面不得出现龟裂、沉陷和“弹簧土”。
按设计要求测量放样,确定轴线、边线和标高,清理路床上的杂物。
路面根据设计,选用花岗岩风化物及粘性大、渗透性小、不含腐植质或其它杂物的粘土铺填并实施碾压,粘土用量一般为总量的8—15%,最大不超过20%。
路面施工采用拌和法,施工时将花岗岩风化物均匀撒铺在路槽中,然后将粘土均匀撒铺在碎石上,用齿耙、铁铲等工具将粘土和花岗岩风化物掏均匀,并整平表面,用运输车辆来回碾压6—8遍,压至设计密度和厚度为止。
(9)提灌站施工措施机电提灌站建设应符合SL234施工规范及SD140安装技术规范要求。
泵房建设严格按照设计图纸施工,墙体做到满浆满砌,坚决杜绝偷工减料。
水泵机组安装水泵基础水泵机组底座基础为固定基础,采用砼现浇;基础的边沿应大于机组底座边沿并符合设计要求,基础的上平面应高于地平面并符合设计要求高度;基础的厚度应严格按照设计要求挖深;现浇基础时应将地脚螺栓按选用标定底座螺栓孔尺寸一次性浇注在内;地脚螺栓的埋入深度应符合设计要求深度.水泵机组管路安装水泵的进出管路系统应有牢固的支承,不允许进出水管坠压在水泵上;进水管不得有漏气现象,最高点在水泵进水口处;进水管弯头不能直接和水泵进水口连接;进水管的中心线不能高于水泵叶轮轴心线;进水管带滤网和底阀时应保证滤网和底阀能正常工作,底阀入水深度、及池壁的间距应符合设计要求。
底阀一般应垂直安装,特殊情况下,进水管及水平面的夹角应大于45度;出水管的安装应尽量平直,出水口应设计量池,出水口应淹没于水下,并设计拍门,管路根据设计设置镇墩,每根水管的接头处应设计支墩.动力机及水泵的连接将机组底座在基础上安装水平,动力机及水泵采用联轴器直接连接;联轴器间距应保持3-5mm间隙,水泵轴和动力机轴中心线应在一条直线上;联轴器外园的上下、左右差值不超过0.1mm,联轴器端面一周上下最大最小的间隙差值不超过0.3mm.管路的支镇墩镇墩采用混凝土现浇,上部应将管道包围,且上平面及水管顶面距离须符合设计要求距离.(8)山坪塘施工措施土方开挖工程本工程土方开挖主要包括坝体清基。
a、清基工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,保证清基厚度在0.5m左右,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
