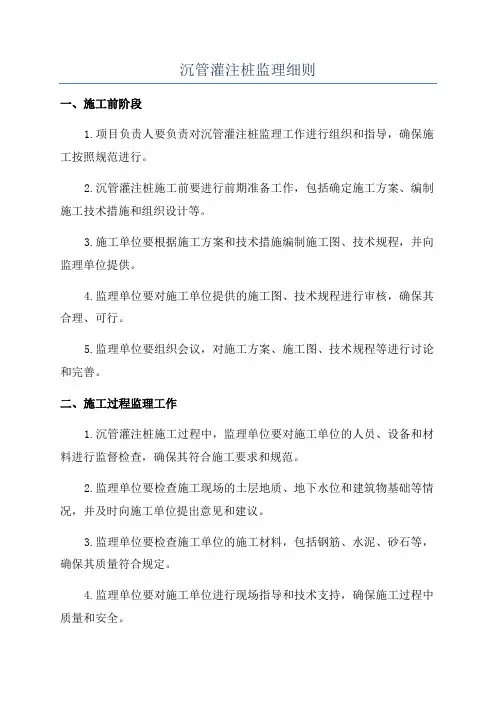

沉管灌注桩监理细则一、施工前阶段1.项目负责人要负责对沉管灌注桩监理工作进行组织和指导,确保施工按照规范进行。

2.沉管灌注桩施工前要进行前期准备工作,包括确定施工方案、编制施工技术措施和组织设计等。

3.施工单位要根据施工方案和技术措施编制施工图、技术规程,并向监理单位提供。

4.监理单位要对施工单位提供的施工图、技术规程进行审核,确保其合理、可行。

5.监理单位要组织会议,对施工方案、施工图、技术规程等进行讨论和完善。

二、施工过程监理工作1.沉管灌注桩施工过程中,监理单位要对施工单位的人员、设备和材料进行监督检查,确保其符合施工要求和规范。

2.监理单位要检查施工现场的土层地质、地下水位和建筑物基础等情况,并及时向施工单位提出意见和建议。

3.监理单位要检查施工单位的施工材料,包括钢筋、水泥、砂石等,确保其质量符合规定。

4.监理单位要对施工单位进行现场指导和技术支持,确保施工过程中质量和安全。

5.监理单位要检查施工单位的施工记录和施工质量验收报告,确保施工过程中的数据和材料真实可靠。

6.监理单位要对施工单位的施工进度进行监控,确保按照工期完成施工任务。

三、施工后阶段监理工作1.施工完成后,监理单位要对沉管灌注桩进行验收,包括验收施工图、技术规程和施工质量验收报告等。

2.监理单位要对施工质量进行评估和检查,确保满足规定的标准和要求。

3.监理单位要对沉管灌注桩的材料进行送检,确保其符合规定的质量要求。

4.监理单位要对施工单位的施工记录进行归档,包括施工图、技术规程和验收报告等。

5.监理单位要对施工过程中的问题和隐患进行归纳和总结,提出改进意见和建议。

总结:沉管灌注桩的监理工作是确保施工质量和进度的重要环节,通过对施工过程的监督和检查,可以提早发现和解决问题,确保工程顺利进行。

监理单位要具备丰富的施工经验和专业知识,能够独立开展监理工作,并对施工单位进行指导和支持,以提高施工质量和效率。

同时,监理单位要对施工过程中出现的问题进行及时总结和分析,提出改进意见和建议,为今后的类似工程提供经验和借鉴。

沉管灌注桩监理细则

沉管灌注桩监理细则

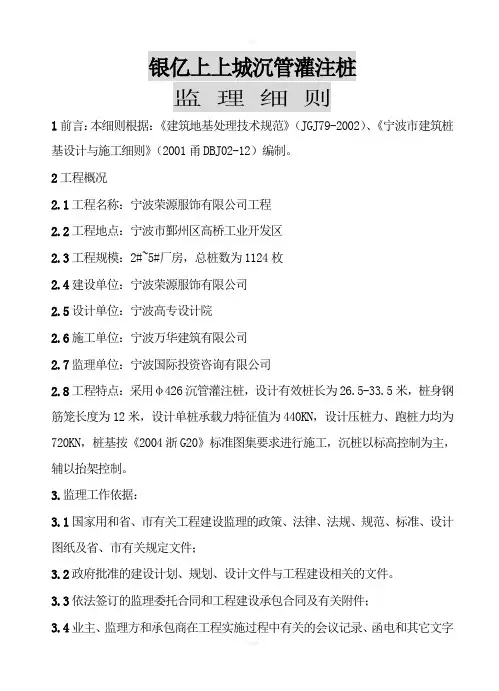

银亿上上城沉管灌注桩监理细则1前言:本细则根据:《建筑地基处理技术规范》(JGJ79-2002)、《宁波市建筑桩基设计与施工细则》(2001甬DBJ02-12)编制。

2工程概况2.1工程名称:宁波荣源服饰有限公司工程2.2工程地点:宁波市鄞州区高桥工业开发区2.3工程规模:2#~5#厂房,总桩数为1124枚2.4建设单位:宁波荣源服饰有限公司2.5设计单位:宁波高专设计院2.6施工单位:宁波万华建筑有限公司2.7监理单位:宁波国际投资咨询有限公司2.8工程特点:采用φ426沉管灌注桩,设计有效桩长为26.5-33.5米,桩身钢筋笼长度为12米,设计单桩承载力特征值为440KN,设计压桩力、跑桩力均为720KN,桩基按《2004浙G20》标准图集要求进行施工,沉桩以标高控制为主,辅以抬架控制。

3.监理工作依据:3.1国家用和省、市有关工程建设监理的政策、法律、法规、规范、标准、设计图纸及省、市有关规定文件;3.2政府批准的建设计划、规划、设计文件与工程建设相关的文件。

3.3依法签订的监理委托合同和工程建设承包合同及有关附件;3.4业主、监理方和承包商在工程实施过程中有关的会议记录、函电和其它文字记载,监理方发出的所有指令可作为监理依据的补充。

4.监理范围及目标:4.1监理范围:桩基施工全过程。

4.2监理目标:逐根跑桩符合设计要求、桩基高低应变符合设计及规范要求。

5.现场监理机构设置和人员配备:总监理工程师:江泳现场监理员:金显志、朱纪委。

6.施工准备阶段的监理6.1根据设计图纸、工程地质、水文情况、地形地貌、地下探测、试桩和施工条件等资料,认真核审施工单位编制的沉桩施工组织设计,其内容应包括:施工方法、需用机具、沉桩顺序和进度;施工平面布置;保证质量和安全技术措施;劳动组织以及材料、水电供应计划等。

6.2清除现场妨碍施工的高空和地下障碍物。

6.3整平沉桩范围内场地,周围作好排水沟;修建现场临时道路。

D-04振动沉管灌注桩监理实施细则

D-04振动沉管灌注桩监理实施细则

D-04振动沉管灌注桩监理实施细则1. 引言本实施细则旨在规范D-04振动沉管灌注桩工程的监理工作,确保工程质量符合设计要求和施工标准。

2. 监理工作范围2.1 工程质量监督监理单位需对施工单位的施工质量进行全过程监督。

2.2 施工进度控制监理单位需对施工进度进行监控,确保工程按计划进行。

2.3 安全生产监督监理单位需确保施工过程中的安全生产。

2.4 环境保护监督监理单位需监督施工单位遵守环境保护法规。

3. 监理工作内容3.1 施工准备阶段审核施工单位提交的施工方案和施工计划。

检查施工单位的资质和施工人员的专业能力。

3.2 施工过程阶段对施工材料、设备进行检查,确保符合要求。

对施工工艺进行监督,确保施工方法正确。

3.3 施工验收阶段对完成的工程进行质量验收,确保达到设计和规范要求。

审核施工单位提交的工程竣工资料。

4. 监理工作流程4.1 监理计划制定根据工程特点制定详细的监理计划。

4.2 监理实施按照监理计划进行监理工作。

4.3 监理记录详细记录监理过程中的各项活动。

4.4 监理报告定期向建设单位提交监理报告。

5. 监理工作方法5.1 现场巡视定期对施工现场进行巡视,检查施工质量和进度。

5.2 检查与测试对施工材料和施工质量进行抽查和测试。

5.3 问题处理对发现的问题及时提出整改要求,并跟踪整改结果。

5.4 沟通协调与建设单位、设计单位、施工单位等进行有效沟通。

6. 监理工作标准6.1 质量标准监理工作应符合国家和地方的工程质量标准。

6.2 安全标准监理工作应符合国家和地方的安全生产标准。

6.3 环保标准监理工作应符合国家和地方的环境保护标准。

7. 监理工作记录7.1 监理日志记录监理人员每天的工作情况。

7.2 监理会议记录记录监理会议的主要内容和决议。

7.3 监理报告记录监理周期内的工作总结和建议。

8. 监理工作质量保证措施8.1 人员培训定期对监理人员进行专业培训。

8.2 质量控制建立严格的质量控制体系。

沉管灌注桩监理细则[]

沉管灌注桩监理细则[]

沉管灌注桩施工监理细则一、工程概况简述该分项工程其工程规模、场地特征、工程地质概况,群桩的数量、长度、桩径等主要工程指标;进度控制、投资控制情况;应突出工程特点、难点和特殊要求。

二、施工监理的目标与依据1.目标:组织承建商(施工单位)按合同文件规定的标准(如国家标准《建筑桩基技术规范》、有关行业的或地方标准)和设计要求进行施工,以实现设计意图。

监理还应根据本项工程特征、安全等级、场地条干和本工法特点,确定工程质量等级目标(优良或合格)及各单项质量控制目标,如:a.确定桩位合格率为90%以上(当为一柱一桩时,桩位应百分百合格);b.监控钢筋笼制作全部符合设计要求,其各项偏差均不超限;c.工程所用原材料质量合格,其规格符合要求;d.桩长及最终贯入度符合设计要求和规范规定;e.混凝土充盈系数控制在1.1~1.2范围内;f.桩身完整性优良率在50%以上,消灭不合格桩;g.邻近建(构)筑物和地下管线不受损害等。

2.监理依据有关的国家、行业和地方的技术标准,主要有:(1)国家标准《建筑地基基础设计规范》GBJ7-89(2)行业标准《建筑桩基技术规范》JGJ94-94(3)广东省标准《建筑地基基础施工及验收规程》DBJ15-201-91三、施工质量预控措施施工监理的全过程应贯彻“预防为主”的方针,对影响质量的人、机、料、法、环五大因素应进行预控制,其主要措施如下:1.应通过招投标选择具有相应等级的有灌注桩施工资质,有较好社会信誉、有保证质量和安全生产措施、标价合理、工期适当的单位承包施工。

在评标决标前要对施工队伍的素质、技术水平和管理水平进行调查了解;2.了解场地条件:施工前,组织监理人员阅读场地施工阶段的岩土工程勘察报告,并到现场踏勘调查以了解场地地质条干、环境条干和三通一平情况,敦促承建商(施工单位)的有关工程技术人员了解场地条干,以便制定合理的施工工艺和施工流程。

3.审查承建商(施工单位)的施工组织设计书,审查其选用的机械设备,施工工艺是否合理,质保体系是否健全、劳动组织、材料供应、进度计划是否落实等等。

沉管灌注桩监理细则

沉管灌注桩监理细则

沉管灌注桩监理细则一、引言沉管灌注桩(下称沉管桩)是一种常用的地基处理技术,其施工质量直接影响工程的安全性和使用寿命。

为了确保沉管桩施工的质量和安全性,需要进行全面有效的监理工作。

本文将介绍沉管桩监理的一些细则,以提供有效的指导。

二、监理工作内容1. 设计文件审核:监理人员应仔细审查沉管桩的设计文件,包括桩长、直径、布置密度、混凝土配合比、固结灌注法等方面的要求是否符合规范要求。

2. 施工方案审查:监理人员应审查施工单位提交的沉管桩施工方案,包括沉管的顺序、施工方法、施工参数等内容是否科学合理。

3. 监督施工过程:监理人员应随时到现场进行巡视,并检查施工单位的施工工艺、材料、设备等是否符合规范要求。

4. 现场质量检查:监理人员应与检测单位合作,对沉管桩的质量进行抽样检测,包括钢筋的强度、混凝土的坍落度、方向、应力等参数的测试。

5. 监控质量记录:监理人员应及时记录施工过程中的关键节点,比如钢筋的焊接、混凝土浇筑、灌浆等环节的参数和质量,以备后期追溯和检查。

三、监理人员要求1. 专业知识:监理人员应具备相关的工程技术背景,熟悉沉管桩施工的规范和要求,了解施工过程中可能出现的质量问题,并能提出解决方案。

2. 严谨态度:监理人员应认真对待每一个环节,对施工单位的操作进行严格监督,确保施工过程的规范性和质量。

3. 沟通能力:监理人员应与设计、施工、检测等各方面进行密切合作,及时沟通和解决问题,确保施工的顺利进行。

4. 持证上岗:监理人员应具备相应的监理工程师资格证书,确保具备相应的专业知识和技能。

四、监理工作的风险和控制1. 安全风险:沉管桩施工过程中可能存在坍塌、坠落、冲击等安全风险。

监理人员应对施工现场进行安全检查,确保施工作业符合安全要求,并采取相应的控制措施,如安全帽、安全带等。

2. 质量风险:沉管桩施工质量直接关系到工程的安全性和耐久性。

监理人员应及时发现和纠正施工过程中的质量问题,确保质量符合规范要求。

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、引言灌注桩工程是一种常见的基础工程,为确保施工质量和工程安全,进行监理是必不可少的环节。

本文将详细介绍灌注桩工程监理的实施细则,包括监理任务、监理人员要求、监理程序和监理报告等内容。

二、监理任务1. 监理任务概述灌注桩工程的监理任务包括对施工过程、施工质量、施工安全等方面进行全程监督和检查,确保工程符合设计要求和相关标准。

2. 监理人员要求(1)监理工程师:具有相关工程背景和资质,熟悉灌注桩工程施工技术和相关标准,具备一定的管理能力和沟通能力。

(2)监理助理:协助监理工程师进行现场检查和记录,具备一定的工程知识和沟通能力。

三、监理程序1. 施工前监理(1)审核施工图纸和设计文件,确保施工方案符合要求。

(2)检查施工现场准备情况,包括施工设备、材料、人员等。

2. 施工中监理(1)监督施工过程,包括桩基孔洞开挖、灌注桩钢筋布置、混凝土浇筑等。

(2)抽查材料质量,如混凝土强度、钢筋质量等。

(3)记录施工过程中的关键节点和质量问题,并提出整改意见。

3. 施工后监理(1)检查灌注桩的成品质量,包括桩身的垂直度、强度等。

(2)对施工过程中的不合格项进行追踪和复查,确保整改到位。

(3)编制监理报告,总结施工情况和质量问题,并提出改进建议。

四、监理报告监理报告是监理工作的重要成果,应包括以下内容:1. 工程概况:包括工程名称、位置、施工单位等基本信息。

2. 监理范围:具体描述监理工作的范围和内容。

3. 施工情况:对施工过程进行详细描述,包括关键节点、质量问题等。

4. 质量评定:对施工质量进行评定,包括合格项和不合格项。

5. 改进建议:针对施工中存在的问题,提出改进建议和措施。

6. 监理结论:对整个监理工作进行总结,并给出监理结论。

五、结论本文详细介绍了灌注桩工程监理的实施细则,包括监理任务、监理人员要求、监理程序和监理报告等内容。

通过严格的监理工作,可以确保灌注桩工程的施工质量和工程安全,为工程的顺利进行提供保障。

灌注桩监理实施细则

灌注桩监理实施细则

灌注桩监理实施细则第一章总则第一条监理实施细则的制定目的是为了规范和保证灌注桩工程的施工质量,确保灌注桩的设计和施工符合相关的技术标准和规范要求。

第二条监理人员应具备相应的专业知识和经验,能够独立进行灌注桩工程的监督和管理。

第三条监理人员应参加相关的培训和考试,取得监理资格证书,方可从事灌注桩工程的监理工作。

第二章施工前的准备工作第四条施工前,监理人员应仔细研究设计图纸和相关技术文件,熟悉施工方案和施工工艺。

第五条监理人员要对施工现场进行检查,并与施工单位进行沟通和协商,及时解决施工中可能出现的问题。

第三章施工过程的监督第六条监理人员应对施工现场进行常态监督,包括对施工机械、设备、人员、原材料等进行检查和确认。

第七条监理人员应记录施工过程中的关键节点和重要步骤,如灌注桩的桩身清洗、灌注钢筋布设、灌注混凝土等。

第八条监理人员要对施工单位的施工质量进行监督和抽样检查,确保灌注桩的质量符合设计要求和技术标准。

第四章施工结束后的检查验收第九条施工结束后,监理人员要对灌注桩进行全面检查和验收,确保灌注桩的质量和完整性。

第十条监理人员应与施工单位共同参与工程验收工作,对灌注桩的质量和安全性进行评估和确认。

第五章文档记录和报告第十一条监理人员要及时记录和整理施工过程中的文档资料,包括施工日志、检查记录、质量验收报告等。

第十二条监理人员要按照相关规定和要求,及时向相关部门报告灌注桩工程的进展和问题,及时提出解决方案和意见。

第六章处罚和纠正第十三条对于违反规定和标准的施工行为,监理人员应及时予以纠正,并向相关部门报告,追究责任。

第十四条监理人员要对施工单位的违规行为进行记录和处罚,形成监理报告,并向相关部门汇报。

第七章附则第十五条监理实施细则应与相关技术标准和规范相一致,对于特殊情况和工程要求,应及时修订和更新。

第十六条监理人员要保持专业知识和技术能力的学习和更新,提高自身的监理水平和能力。

总结灌注桩监理实施细则有利于规范灌注桩工程的施工过程,保证施工质量和安全,减少施工风险和事故发生的可能。

沉灌桩监理细则

沉灌桩监理细则

沉灌桩监理细则一.监理工作的控制要点及目标值1.桩中钢筋笼控制要点(1)检查钢筋出厂质量证明书,抽检钢筋力学性能,焊接质量抽检要求和试件数量应符合规范要求。

(2)检查桩内钢筋的级别、数量、直径、间距、形状、钢筋加密区长度。

如需要钢筋代换,需要征得设计部门同意,并符合施工规范的规定。

(3)检查构件内焊接接头位置是否符合规范要求,是否符合钢筋混凝土设计要求,因抗震设计要求,桩顶钢筋伸入基础400,验收桩顶加密区的范围。

(4)检查钢筋放置的位置,钢筋顶端离地面约2.9m。

(5)由专业监理工程师完成对钢筋工程的隐蔽验收,并办理签证手续。

2.桩混凝土质量控制要点(1)水泥进场必须检查水泥出厂合格证,抽检水泥强度和安定性,并因对其品种、强度等级、包装、出厂日期等检查验收。

(2)抽查砂石级配和含泥量。

(3)检查混凝土的配合比,各种原材料的称量、坍落度,并严格按设计和规范要求,定组制作混凝土试块,并及时进行试验、测定其抗压强度。

(4)做好混凝土给配材料计量过磅工作。

(5)混凝土浇筑前,应由总监理工程师签发混凝土申报告后,方能开盘浇混凝土。

(6)总监理工程师签发混凝土浇灌申请表的依据。

a.由专业监理工程师签字的施工单位报送的隐蔽工程验收单。

b.由施工单位报送的混凝土浇灌申请表。

3.沉灌桩质量控制要点(1)检查桩位,对桩位按图纸尺寸一一复核。

(2)验桩管长,根据地质勘察报告,桩尖伸入粉砂层不小于2.7m,确定桩管长度为13m,作为沉管控制的重要参数。

(3)沉桩,桩机就位后,桩管对准桩尖。

(4)检查试沉管,在施工现场适当位置,进行一次试沉管,沉管深度不小于设计深度,记录数据。

(5)沉管到设计标高以后,灌注混凝土,控制混凝土加水量,控制混凝土的坍落度,检查每浇完一盘以后要震捣一次,保证混凝土的密实度。

(6)安装钢筋笼,当混凝土浇筑高度达到钢筋底部标高时,混凝土要连续浇筑,不许停顿。

(7)控制拔管,混凝土浇筑结束后准备拔管,拔管前先稍做震动,逐步提升桩管,边震边拔,先慢后快,最大速度不超过1.2m/min。

灌注桩工程监理细则

灌注桩工程监理细则

灌注桩工程监理细则根据设计要求和《建筑地基基础工程施工质量验收规范》GB50202-2002和强制条文规定。

1、本工程桩基为现浇沉管灌注桩,工程类别为Ⅱ类,依据天津市预防混凝土碱集料反映技术管理规定(试行)JJG14-2000的规定,工程所用水泥、砂、石进行的碱含量的检测,并向监理提供检测和评估报告。

2、桩位误差控制,工程桩在施打前,依据规划红线图在进行桩位放线定位完成后,自检合格,用A7表报监理验收,应附A-J4-1表,误差不应超过10mm。

3、钢筋笼制作加工:根据设计要求及GB50202-2002的规定执行,检查钢筋材质单复试报告,钢筋笼质量要求,主筋间距不应超过±10 mm,长度不应超过±100 mm,箍筋间距不应超过±20mm。

每天将成型的笼子用A7表报监理验收,应附K-J9-d-021检验批表。

4、沉管过程中不能停止,如遇桩尖损坏或障碍物时,应及时拔出桩管,待处理后,方可继续施工,图纸要求打到标高,如打不到立即停打,通过设计解决,有异常情况及时报告。

5、沉管到位后,检验管内是否进泥或水,检验合格后方可进行下道工序施工。

6、如现场搅拌砼,计量器具齐全,好用,施工配合比到现场设专职旁站监理人员跟班监督检查。

如采用商品砼,应提供砼质量证明书和砼施工配合比,无论现场搅拌还是采用商品砼,均应根据实际情况控制砼坍落度,每班应检查二至三次。

7、浇筑砼时:(1)严格把握下钢筋笼的时间;(2)第一次砼灌入量应先灌至笼底标高然后再下钢筋笼子;(3)先振动5~10s,拔管速度0.8—1.0米/分钟,每拔0.8~1.0m振动5~10s,如此反复直至拔出。

(4)严格控制桩顶设计标高,浮浆高度应控制在设计标高,应高出0.5~0.7m。

施打前对施工现场的自然地坪,进行布点找平,用网格形式绘制平面图,便于掌握控制。

(5)按设计要求提前计算灌入量,允盈系数不得低于设计要求,桩基施工过程中,检查施工单位打桩记录,检查后台记量,检查混凝土坍落度,单桩基础,每根桩都要留量一组,标养试块,同条件试块根据实际需要留置,而灌注桩的平面位置和垂直度的允许偏差应符合GB50202-2002第5.1.4条规定。

沉管灌注桩桩基工程施工监理细则1

沉管灌注桩桩基工程施工监理细则1

沉管灌注桩桩基工程施工监理实施细则一、本细则严格遵守国家《工程建设标准强制性条文》(房屋建筑部分)《建筑地基基础设计规范》(GB5007-2002),《建筑地基基础工程施工质量验收规范》(GB50202-2002),浙江省标准《建筑软弱地基基础设计规范》(DBJ10-1-90)规定。

本细则未列入的内容应按现行国家、省、市有关规范、规程、标准及设计图纸要求执行,与上述标准、设计图纸不一致之处以上述标准、设计图纸为准。

二、沉管灌注桩按沉管工艺分为锤击沉管、振动沉管、静压沉管、振动加压沉管等四种;常用的桩管外径有φ325mm,φ377mm,φ426mm等三种。

沉管灌注桩适用于下列条件:1.地基属于人工填土,淤泥质土,一般粘性土,以及在沉管时不产生液化的粉土和中密粉细砂土。

2.桩基所承受外力主要是竖向力。

3.建筑物属于二级或三级安全等级。

三、桩基工程概况:本工程采用φ377mm沉管灌注桩,桩长12~21米,主筋砼保护基厚度不应小于50mm,桩身砼强度等级C25,桩数量为4061根。

本工程沉管灌注桩低应变测试数量不低于总数的50%。

四、沉管灌注桩桩基工程监理控制要点:施工工艺:放样——复桩位——放置预制桩尖(桩尖面放加固钢板,止水草绳)——桩机就位——桩管对准预制桩尖——复核垂直度——沉管至设计深度——放入钢筋笼——灌入砼至设计标高——拔桩管——检查钢筋笼及砼标高——成桩。

1.在开工前,承包单位须提供营业执照,企业资质等级证书,承包工程许可证(复印件),施工组织设计(方案)、质量安全管理体系和专职管理人员和特种人员的资格证、上岗证等,监理应进行审核。

对承发包合同等资料也应复印备查。

对施工组织设计(方案)中制定的施工顺序、监测手段(包括仪器、方法)也应检查。

2.所有材料质量都必须符合国家有关规定。

进场水泥必须有质保单、合格证和按规定在现场见证取样的强度、安定性试验报告和砼级配试验报告。

沉管灌注桩粗骨料粒径宜采用25~38mm,细骨料应采用干净的中、粗砂,砂、石做含泥量、含水率等相应试验。

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、引言灌注桩工程是一种常见的地基处理方法,用于增加地基承载力和稳定性。

为了确保灌注桩工程的质量和安全,需要进行监理工作。

本文将详细介绍灌注桩工程监理的实施细则。

二、监理任务1. 监理范围:对灌注桩工程的施工全过程进行监理,包括施工准备、桩基开挖、灌注桩浇筑、质量检验等环节。

2. 监理目标:确保灌注桩工程符合设计要求和相关规范标准,保证施工质量和安全。

三、监理人员1. 监理工程师:具备相关资质和经验的专业人员,负责整个灌注桩工程的监理工作。

2. 监理助理:协助监理工程师进行实地检查和记录工作。

四、监理工作内容1. 施工准备阶段:a. 检查施工图纸和设计文件,确保施工方案符合要求。

b. 检查施工材料的质量和合格证明。

c. 检查施工现场的安全措施是否到位。

2. 桩基开挖阶段:a. 检查开挖机械的使用情况和操作人员的资质。

b. 检查开挖的深度和直径是否符合设计要求。

c. 检查开挖过程中是否发现地质问题,如土层变化、水位等。

3. 灌注桩浇筑阶段:a. 检查混凝土搅拌站的生产情况和质量检验报告。

b. 检查灌注桩模具的安装和拆除情况。

c. 检查浇筑过程中的振捣和充实情况。

4. 质量检验阶段:a. 对灌注桩进行抽样检测,包括强度、密实度等指标。

b. 对灌注桩的外观质量进行检查,确保无裂缝、空洞等缺陷。

五、监理报告监理工程师应每日记录监理工作的情况,并及时编写监理报告。

监理报告应包括以下内容:1. 施工进度和质量情况的总结。

2. 发现的问题和存在的风险,并提出相应的整改措施。

3. 对施工方提出的问题进行解答和指导。

4. 对施工人员的工作进行评价和奖惩建议。

六、监理成果评价监理工程师应根据监理工作的结果进行评价,包括以下几个方面:1. 施工质量的评价:根据质量检验结果,对灌注桩的质量进行评价。

2. 施工进度的评价:对施工进度进行评价,是否符合合同要求。

3. 监理报告的评价:对监理报告的内容和及时性进行评价。

沉管灌注桩监理细则通用

沉管灌注桩监理细则通用

沉管灌注桩质量监理细则第一节工程概况1.1 工程设计单位:1. 2 工程勘察单位:1.3 设计技术要求(此部分内容以下内容为参考, 根据项目部的实际特点进行编写)本工程抗震烈度为6度,桩基安全等级为二级。

震动式复打沉管灌注桩377桩尖进入(3-5 )层粉质粘土层不得小于 1.000米,有效桩长24.0米。

单桩竖向承载力设计值800KN,单桩竖向极限承载力为1400KN426桩尖进入(3-2 )层粉质粘土层3.000米,有效桩长12.5米。

单桩竖向承载力设计值700KN,单桩竖向极限承载力为1225KN。

土0.000相当于绝对标高21.700米。

桩身混凝土强度为C25,水泥标号不低于32.5,混凝土坍落度设计要求6-8cm,规范要求采用70-100mm最大骨料粒径不超过4cm,在加密区不得大于钢筋间距的1/3 ,桩顶混凝土标高要求比设计标高高出60 cm,钢筋笼主筋为6 $ 12,箍筋$ 8@200加劲箍$ 14@2000桩顶2.0米范围内$ 8@100加密。

施工垂直度允许偏差1/200 ,单桩,条形桩基沿垂直轴线方向和群桩基础中的边桩的偏差,$ 377为4cm, $ 426为5 cm。

条形桩基沿轴线方向和群桩基础中间的偏差为10 cm,最后二个2分钟的贯入度小于20 mm1. 4 岩土工程地质条件:(此部分内容以下内容为参考, 根据项目部的实际特点进行编写)1. 该建筑物场地类别为川类,在钻探深度范围内地层大致上可分为:1)(1)层杂填土,新近堆填,成份交杂,结构松散,强度变异性高。

2)粘土层从各层埋深、层厚、强度及软弱下卧层等综合分析均不能用作基础持力层。

3)粉质粘土或粉土夹粉质粘土,硬塑—可塑,层厚约8 米,分布大部分场地含云母、氧化物、高岭土条纹(3-2)为$ 426桩持力层。

4)粉质粘土、硬塑分布整个场地,层顶埋深较均匀,含云母、氧化物,局部夹灰白色粉土薄层(3-5)为$ 377 桩持力层。

灌注桩工程监理实施细则

灌注桩工程监理实施细则

灌注桩工程监理实施细则一、引言灌注桩工程是一种常见的地基处理方法,通过将混凝土灌注到钻孔中形成桩体,以增加地基的承载能力和稳定性。

为了确保灌注桩工程的质量和安全,需要进行监理工作。

本文将详细介绍灌注桩工程监理的实施细则。

二、监理任务和职责1. 监理任务灌注桩工程监理的任务包括但不限于以下内容:- 监督施工单位按照设计图纸和规范要求进行施工;- 检查施工现场的准备工作,包括钻孔、钢筋加工、混凝土搅拌等;- 监督混凝土配合比的调整和搅拌过程;- 检查灌注桩的灌注过程,确保混凝土的均匀灌注;- 检查灌注桩的质量,包括强度、密实度等指标;- 监督灌注桩的验收和记录;- 提供监理报告和建议。

2. 监理职责灌注桩工程监理的职责包括但不限于以下内容:- 对施工单位的人员、设备和材料进行审查和评估;- 监督施工单位的施工计划和进度;- 检查施工现场的安全措施和环境保护措施;- 对施工单位的施工方法和工艺进行审查和评估;- 对施工单位的质量控制措施进行审查和评估;- 对施工单位的施工记录和报告进行审核;- 提供技术指导和解决施工中的技术问题;- 协调施工单位与设计单位、监理单位之间的沟通和合作。

三、监理程序1. 施工前准备- 检查施工单位的资质和施工人员的资质;- 审查施工单位的施工方案和施工组织设计;- 检查施工设备和材料的准备情况;- 确定监理人员的组织和分工。

2. 施工过程监理- 对施工单位的施工现场进行巡视和检查;- 检查施工单位的施工进度和质量控制措施;- 检查施工单位的施工记录和报告;- 提供技术指导和解决施工中的技术问题;- 协调施工单位与设计单位、监理单位之间的沟通和合作。

3. 施工结束监理- 对施工单位的施工成果进行验收;- 检查施工单位的竣工资料和档案;- 提供监理报告和建议。

四、监理要求1. 施工质量要求- 灌注桩的强度要符合设计要求;- 灌注桩的密实度要符合设计要求;- 灌注桩的垂直度和水平度要符合设计要求;- 灌注桩的外观质量要符合设计要求。

沉管灌注桩监理细则

沉管灌注桩监理细则

沉管灌注桩监理实施细则编制:审批:浙江**建设监理有限公司年月日一、专业工作特点.。

.。

.。

..。

.....。

.。

...。

.。

.。

..。

.。

.。

.。

.。

.。

.。

.。

.。

..。

.。

..。

.。

.。

.。

.。

.。

1。

本分项工程特征及工程量。

...。

..。

...。

...。

..。

.。

.。

.。

.。

.。

.。

.。

.。

..。

.。

22。

本分项工程相关的地质特征。

.。

.。

..。

...。

..。

..。

.......。

...。

..。

.。

...。

..。

...。

2二、监理工作依据。

.。

.。

.。

..。

..。

..。

.。

...。

.。

.。

.。

.。

...。

.。

.。

..。

.。

.。

...。

....。

.。

.。

..。

三、监理工作流程。

.。

.。

.。

..。

.。

....。

.。

.。

...。

.。

.。

.。

.。

.。

.。

..。

...。

.。

..。

..。

.。

.。

.。

.。

..。

四、监理工作的控制要点及目标值.。

.。

.。

.。

......。

.。

.。

..。

...。

.。

..。

..。

.。

.。

.。

.。

....。

.。

.。

.。

.。

1.本分项工程监理工作目标.。

.。

.。

..。

.。

.。

.。

.。

..。

.。

..。

....。

..。

.。

. 72.本分项工程监理工作的控制要点。

..。

.。

.。

..。

...。

.。

..。

.。

.。

.。

.。

7五、监理工作的方法及措施。

.。

..。

.。

....。

.。

..。

....。

.。

..。

.。

.。

.。

...。

..。

.。

.。

1、审核承包单位报来的技术文件、施工方案。

.。

..。

..。

..。

..。

...。

.。

...。

.。

.。

.。

122、现场检查.。

.。

.。

...。

..。

...。

...。

..。

..。

.。

.。

..。

..。

.。

..。

.。

...。

.。

...。

.。

.。

133、旁站.。

..。

.。

.。

..。

..。

.。

.。

.。

.。

..。

..。

...。

.。

.。

.。

...。

.。

.。

.。

.。

..。

..。

.。

..134、见证取样。

.。

.。

.。

...。

.。

..。

..。

.。

.。

.。

.。

.。

.。

.。

.。

..。

...。

沉管灌注桩工程监理实施细则

沉管灌注桩工程监理实施细则

沉管灌注桩工程监理实施细则1. 简介沉管灌注桩是一种常用于土地基础加固的工程技术。

该技术在建筑、交通、水利等领域均有广泛应用。

为了确保沉管灌注桩工程的质量,保障工程安全和顺利进行,必须加强对沉管灌注桩工程的监理。

本文旨在制定沉管灌注桩工程监理实施细则,为监理人员提供指引。

2. 监理前准备工作2.1. 知识储备沉管灌注桩工程监理人员应当具备一定的工程土木知识,以了解沉管灌注桩的主要构造、设计、施工和验收等方面的基本情况。

2.2. 准备监理计划监理人员在了解沉管灌注桩工程基本情况后,应制定合理的监理计划,明确监理任务、监理内容、监理标准、监理程序、监理工具和监理周期等方面的问题。

2.3. 完善检查工具监理人员应准备相应的检查工具,例如桩身检测仪、桩身硬度测量仪、桩身断面仪和桩端内检具,以保证合理有效地对施工现场的工作进行监督和检查。

3. 施工阶段监理3.1. 施工前监理•监理人员应检查沉管灌注桩工程设计是否符合相关规定,并提出修改意见。

•监理人员应对施工方案提出建议,避免施工过程中出现问题。

•监理人员应对施工人员的技术水平进行考核,保证施工过程的安全和质量。

3.2. 施工过程监理•监理人员应对施工现场实施方案、工艺流程、操作规程、质量控制等进行监督和检查。

•监理人员应重点关注钢筋质量、混凝土的配比、养护期限等方面的质量控制。

•监理人员应对现场施工过程中出现的问题及时进行整改并进行记录。

3.3. 施工后监理•监理人员应进行沉管灌注桩施工的验收工作,确保施工质量符合设计要求和规范标准,并对验收报告进行评价。

•监理人员应做好施工的完工资料及安全隐患的排查和整改工作。

•监理人员应做好沉管灌注桩工程保护和日常维护,以确保工程的安全性和成效。

4. 监理报告在沉管灌注桩工程监理过程结束后,监理人员应及时编制详细的监理报告,提供工程建设单位参考。

监理报告应包括以下基本内容:•建设单位的相关名称、地址、联系方式和代表人等简介;•工程工程名称、项目范围、工期等信息;•工程施工过程中出现的问题及处理措施;•工程验收情况和经费支出情况等。

沉管灌注桩监理细则

沉管灌注桩监理细则

沉管灌注桩施工质量监理细则一、施工准备阶段:1、前期资料审查(1)施工许可证(2)承包合同(3)施工管理机构资质审查(4)特种作业人员上岗证检查(5)施工组织设计审批(6)分包单位资质审查(7)技术交底记录2、机械设备及构件进场检查(1)检查桩机进场数量,桩架高度,振动锤大小能否满足施工需要。

(2)测量沉管直径是否符合设计要求。

(3)测量沉管长度,划出桩深度标记。

(4)检查桩头直径、出厂合格证及砼强度资料。

3、原材料检查(1)钢材厂家生产许可证、准用证、出厂合格证资料检查。

(2)钢材实验取样见证、复试合格报告检查。

(3)钢筋焊接件取样见证,合格报告检查。

(4)焊条批量检验报告、出厂合格证检查。

4、测量放线复验(1)检查测量仪器年检记录。

(2)检查水准点、座标点交接记录。

(3)轴线定位检查。

(4)桩定位检查。

二、沉管灌注桩施工阶段:1、钢筋笼制作及安装:(1)检查钢筋笼长度、直径及钢筋规格、直径是否符合设计要求。

(2)钢筋不得有锈蚀、弯曲变形。

(3)主筋对焊检查对接错位偏差,对焊外观质量、搭接焊检查、焊缝长度、厚度。

(4)钢筋笼成形时,钢筋接头数量同一断面不应大于50%。

(5)螺旋筋点焊要牢固,且不得对主筋有咬口现象。

(6)钢筋笼制作最大允许偏差:主筋间距+10mm箍筋或螺旋筋间距+20mm钢筋笼直径+10mm钢筋笼长度+50mm(7)钢筋笼搬运或吊装过程中,如发生弯曲变形螺旋箍脱焊不得使用。

(8)在砼浇注过程中,采用必要措施,防止钢筋笼掉落或上浮。

2、砼的拌制检查(1)检查砼坍落度,现场拌制砼规范要求80-100mm,商品泵送砼坍落度不大于150mm。

(2)每台班要进行砼试块制作。

(3)车车过磅,设专人监磅。

3、灌注桩施工:(1)打桩前施工单位要按桩位图编出桩位号,根据设计要求及地面标高,确定桩管入土深度及钢筋笼吊放位置。

(2)桩机就位后,要校正桩管垂直度,并检查桩尖对正桩位点。

(3)检查成孔深度和最后一次抬起持续20秒的贯入度。

沉管灌注桩监理细则

沉管灌注桩监理细则

1.适用范围本监理实施细则适用于工业与民用建筑沉管灌注桩基础工程的沉管、钢筋笼的制作与安放、砼的拌制与桩身砼浇灌施工及其验收的监督管理.2.编制依据2.1《建筑桩基技术规范》JGJ94—94;2.2 《建筑工程施工质量验收统一标准》GB50300—2001;2.3《建筑地基基础工程施工质量验收规范》GB50202-2002;2.4本工程沉管灌注桩桩基设计文件。

3.沉管灌注桩工程的特点及质量目标沉管灌注桩适用于一般粘性土(含残积土)、淤泥质土、粉土、砂土及人工填土等土层,但不宜用于标贯击数N值较大的粘性土、砂土及碎石土.根据沉管机械的不同又具有不同的特点:①锤击沉管法对硬地层的穿透能力强,但噪音较大;②振动沉管法对松散地层的加密作用大,对砼的振密效果好,成桩速度快;③静压沉管法噪音小不扰民,适用于建筑密集区施工。

但不论哪种沉管方法在沉管过程中遇到硬夹层、孤石或填土中的大块石,均不能穿透,则需采用预钻孔,然后沉管成桩。

沉管灌注桩桩基根据工程特征、安全等级、地质条件和沉管施工方法的特点,结合设计要求,可以达到工程质量要求的等级目标(优良或合格)及各单项工程质量控制目标. 4.施工工艺及监理工作流程(见图1)5.准备阶段的监控要点5.1熟悉合同文件、设计文件、勘察报告及相关的规范、规程和技术资料等。

组织或协助业主方组织召开施工图纸会审会议和技术交底会议,并做好会议记录,编写会议纪要。

5.2审批承包单位提交的《沉管灌注桩施工组织设计》和《施工组织设计(方案)报审表》,审查工程进度计划和技术措施。

合格者签返《施工组织设计(方案)报审表》,同意实施;如果不合格,则退回《沉管灌注桩施工组织设计》和《施工组织设计(方案)报审表》,要求承包单位进行修改,之后重新报审。

5.3工程总承包单位如果需要委托分包单位进行沉管灌注桩工程施工,总承包单位应对分包单位负责,并填报《分包单位资格报审表》,同时提供分包单位的营业执照和资质证书。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沉管灌注桩监理细则沉管灌注桩监理细则一、工程概况简述该分项工程其工程规模、场地特征、工程地质概况,群桩的数量、长度、桩径等主要工程指标;进度控制、投资控制情况;应突出工程特点、难点和特殊要求。

二、施工监理的目标与依据1.目标:组织承建商(施工单位)按合同文件规定的标准(如国家标准《建筑桩基技术规范》、有关行业的或地方标准)和设计要求进行施工,以实现设计意图。

监理还应根据本项工程特征、安全等级、场地条干和本工法特点,确定工程质量等级目标(优良或合格)及各单项质量控制目标,如:a.确定桩位合格率为90%以上(当为一柱一桩时,桩位应百分百合格);b.监控钢筋笼制作全部符合设计要求,其各项偏差均不超限;c.工程所用原材料质量合格,其规格符合要求;d.桩长及最终贯入度符合设计要求和规范规定;e.混凝土充盈系数控制在1.1~1.2范围内;f.桩身完整性优良率在50%以上,消灭不合格桩;g.邻近建(构)筑物和地下管线不受损害等。

2.监理依据有关的国家、行业和地方的技术标准,主要有:(1)国家标准《建筑地基基础设计规范》GBJ 7-89(2)行业标准《建筑桩基技术规范》JGJ94-94 (3)广东省标准《建筑地基基础施工及验收规程》DBJ15-201-91三、施工质量预控措施施工监理的全过程应贯彻"预防为主"的方针,对影响质量的人、机、料、法、环五大因素应进行预控制,其主要措施如下:1.应通过招投标选择具有相应等级的有灌注桩施工资质,有较好社会信誉、有保证质量和安全生产措施、标价合理、工期适当的单位承包施工。

在评标决标前要对施工队伍的素质、技术水平和管理水平进行调查了解;2.了解场地条件:施工前,组织监理人员阅读场地施工阶段的岩土工程勘察报告,并到现场踏勘调查以了解场地地质条干、环境条干和三通一平情况,敦促承建商(施工单位)的有关工程技术人员了解场地条干,以便制定合理的施工工艺和施工流程。

3.审查承建商(施工单位)的施工组织设计书,审查其选用的机械设备,施工工艺是否合理,质保体系是否健全、劳动组织、材料供应、进度计划是否落实等等。

对工程的特点、重点和难点有较深刻了解,并提出切实可行的针对性措施。

监理对施工组织设计总的要求是技术上先进、质量上可靠、经济上合理、实施时有保证;4.以工序管理为核心,以岗位职责为关键,监理要协助承建商(施工单位)提高作业人员的质量意识和责任心,督促承建商(施工单位)健全和搞好各种施工记录;5.常见质量隐患通病的预控见表4.1常见质量事故原因及预控制表4.1序号施工质量事故类型产生原因预防措施1单桩承载力不能满足要求桩端有虚土或打烂桩嘴采用吊铊吊测,若吊铊绳与桩筒长度不符时,桩筒底入泥或打烂桩嘴,此时拨管加麻袋在桩尖台上垫上重打,桩尖烂重换。

预制桩尖吞入沉管内,在拔管时振落孔内,桩端留有空隙严格检查预制桩尖质量,不使用不合格品;有硬尖层时,加麻袋在桩尖肩台垫上再打,并严格控制锤高。

厚层软土群桩桩距偏小,土体上隆,桩体上浮有条件可适当加大桩距贯入度控制不好沉管到预定深度附近,按规定标准测定贯入度,严禁打吊颈锤拔管速度过快,淤泥灌入或笼筋阻碍砼连续下灌,混凝土未振实沉管速度按规定标准控制地质条干存在较大变化或勘察报告有误沉管过快或贯入度明显达不到要求时,找设计、地质人员分析原因,商讨对策2缩径拔管过快或坍落度偏小,混凝土灌量不足拔管速度、坍落度按标准执行管内混凝土高度不足,侧土回弹管内混凝土面高于地表、沉管接近地表时放慢上拔速度或多次留振群桩桩距偏小,水平挤土明显采用预钻法或跳打法施工3桩体混凝土离折,强度降低坍落度过大,留振时间过长坍落度、留振时间均按规定标准执行粉土夹层孔隙水流入桩体(初凝前)保证管内混凝土面高于地下水位1~1.5m。

沉管内进水较多在渗透性好的含水层中,沉管前应严格封底混凝土搅拌极不均匀搅拌时间应符合规定要求4 断桩或桩体酥裂桩初凝不久,受桩机的碾压和振动,桩头酢裂桩机移动时,不得压桩混凝土灌注过急,管内形成气囊当沉管直径较小时,应缓慢倾注混凝土沉管时将初凝不久的邻桩挤裂在邻桩初凝前连续施打,若邻桩初凝不久,可先取土成孔,再沉管制桩在淤泥质土中,拔管过快,坍落度偏小在流塑状土层中放慢拔管速度密集群桩土体隆起,抱桩上浮,桩体混凝土尚未初凝则缩径,初凝不久则断桩1、跳打,并放慢施工速度2、预先孔取土,再沉管制桩序号施工质量事故类型产生原因预防措施5桩身夹泥采用活瓣桩尖施工,反插深度过大,桩周土进入桩身严格按规定标准控制反插深度,土越软反插深度越小沉管外壁粘附泥土,在复打时被带入桩身内按复打有关规定施工6钢筋笼下沉、上浮或解体钢筋笼的悬挂措施失灵钢筋笼悬挂措施牢靠并事先检查笼子外径与沉管内壁间距偏小,粗骨料最大粒径偏大,拔管时带动笼子上浮,反插时可造成笼子解体按规定标准保证笼子外径与管内径的间隙、碎石粒径均匀笼子长度或笼顶标高、吊筋长度不准预先测量原土标高,认真计算复核笼筋长度,控制安放位置沉管振动、造成邻桩钢筋笼受振下沉将邻桩钢筋笼悬挂在地面7桩身倾斜伴随桩位偏移场地不平或填土松散,高低相差悬殊,致使施打中桩机滑移或倾斜场地平整,碾压松散填土桩位一侧地基土中有旧基础或其它异物,改使沉管跑偏施工前清除旧基础或其它异物软土地层,密集群桩,水平挤压效应严重先取土成孔,后沉管制桩在桩基附近开挖深基础时,桩随土体向临空面位移未采取保护措施,不得在基桩附近开挖深基坑送桩段较大时的基坑开挖顺序不当造成桩的位移和倾斜应分层对称开挖8 桩身露筋拔管速度过快,桩周土回弹拔管速度按规定标准操作粗骨料粒径过大粗骨料粒径必须符合规定标准混凝土坍落度过小坍落度应符合规定标准桩尖活瓣开启不良检查桩尖活瓣,除泥除锈,保证活瓣闭合开启灵活钢筋笼不直钢筋笼制作要直、存放、运送时防止变形钢筋笼吊放时,悬挂不正钢筋笼应分段设扶正器或保护层垫块9充盈系数小于1.0 拔管速度过快按规定标准操作混凝土坍落度过小坍落度应符合规定标准四、施工准备监理1.施工场地准备监控a.落实场地的"三通一平"工作,经检查不合乎要求者,应尽快完善;b.施工场地平面布置图合理,大临设施办公、值班、膳宿、卫生等用房均满足施工要求,材料堆场、钢筋笼制作场地等布置合理,便于施工和确保场地整洁;2.技术准备监控a.设计文件和桩位布置图、钢筋笼制作图以及各项设计要求有关参数已进行交底且明确无误;b.施工组织设计已经审定,并经监理工程师审查认可可以实施;c.根据规划红线、建筑物位置和桩位轴线经检查无误,并开始孔位放样,水准点和桩位轴线定位点应在施工影响范围以外;d.施工技术负责人(项目工程师)到位办公,现场一切技术准备工作,如桩位平面图、进度形象图、晴雨表、各种施工记录表等准备就绪;e.对全体施工人员进行施工技术交底,以及监理工作实施细则交底等。

3.机械设备材料准备监控a.对沉管灌注桩所用材料和预制桩头的产地、规格、质量进行检查,审查质检和试配试验报告;b.检查承建商(施工单位)实际投入的机械设备,确认各种设备的规格、工艺数量是否符合合同规定和规范的要求;重点核查桩架立柱高度、沉管长度和直径等;c.督查开工前的设备试运转、试成孔和试灌注试验,以核对地质条件,检查施工人员的操作水平,检查设备能力和施工工艺是否适宜,以便调整;4.施工组织准备监控a.按市政府有关法令,建设工程各种报批手续如:施工许可证、质量监督和安全监督等均已办妥;b.承建商(施工单位)的项目班子、管理网络、质保体系、劳动组织等有关管理(包括人员上岗证要求)、技术和施工人员到位并开始运转。

以上"1、2、3、4"四方面准备工作基本完成后,监理工程师才能签发开工令。

五、施工工程材料监理参见《钻、冲孔灌注桩施工监理细则》之"五"施工工程材料监理;六、施工过程监理施工过程监理是施工监理工作的重点。

在开工前应首先召开机班长及主要人员会议,由项目工程师按照施工组织设计进行技术交底,由监理工程师按照监理实施细则进行监理交底,使全体施工人员明确施工工艺流程,明确每道工序的质量标准和质保措施,明确监理内容和要求,特别要明确哪些关键工序必须由监理人员验收签证,未经验收签证不得进入下道工序等。

沉管灌注桩的过程控制分"质量控制标准","质量监控内容"、"质量缺陷处理"三部分分述如下:1.质量控制标准1.1沉管深度控制沉管深度的控制应根据地基条件、设计桩长和贯入度等因素综合确定,并符合下列要求:a.纯摩擦桩,以设计桩长控制沉管深度;b.端承摩擦桩,必须保证设计桩长及桩端进入持力层深度,桩管入土深度控制以标高为主,贯入度控制为辅;c.摩擦端承桩,沉管深度控制以贯入度为主,设计持力层标高对照为辅;d.桩(除纯摩擦桩外)端进入持力层的深度:(1)持力层为粘性土或粉土时,不宜小于2d;(2)持力层为砂土时,不宜小于1.5d;(3)当为碎石类土时,不宜小于1d;(4)当存在软弱下卧层时,桩端以下硬持力层厚度不宜小于4d。

e.同一基础相邻桩的桩端标高差允许值:(1)对于摩擦端承桩,不宜超过相邻桩的中心距;(2)对于摩擦型桩,在相同土层中不宜超过桩长的1/10f.贯入度的控制标准:锤击沉管应严格控制其最后三阵每十击的贯入度、最后1m的沉管锤数和整根桩的总锤击数,贯入度和锤击数的取值可根据试桩或参考当地经验确定;1.2沉管灌注桩施工允许偏差对沉管成孔施工和钢筋笼的制作,应及时检查,其允许偏差见表4.2。

沉管灌注桩允许偏差表4.2项目桩位允许偏差(mm)桩径允许偏差(mm)垂直度允许偏差(mm) 钢筋笼允许偏差(mm) 保护层允许偏差(mm) 单桩、条形桩基垂直于轴线方向、群桩的边桩条形桩基沿轴线方向、群桩的中间桩主筋间距螺旋筋螺距箍筋间距钢筋笼直径钢筋笼长度水下灌注非水下灌注允许偏差 d/6(d≤500为70d>500为100) d/4(150) +50-20 1 ±10 ±20 ±10 ±50 ±20 ±10(-20) (1) (±10) (±20) (±10) (±50) (±20) (±10)检验方法拉线、尺量检查尺量检查吊线尺量尺量检查尺量检查注:(1)带括号的数值是JGJ94-94标准;(2)桩径允许偏差的负值是指个别断面。

1.3混凝土制作与灌注a.每立方米桩身混凝土的水泥用量应不少于300kg,粗骨料最大粒径,对于钢筋混凝土桩不宜大于5.0mm,并不得大于钢筋间最小净距1/3,对素混凝土桩不宜大于70mm,不得大于桩径1/4;b.混凝土坍落度,钢筋混凝土桩为8~10cm,素混凝土桩为6~8cm;c.桩身混凝土必须留有试件,要求每浇注台班不得小于1组,每组3件;d.桩顶混凝土灌注标高,应超过桩项设计标高0. 5m;e.当气温高于30℃时,混凝土应添加缓凝剂;f.混凝土的充盈系数不得小于1.0;g.为防止从桩尖处进水进泥,可在开始沉管前在管内灌注1.5m高或1~2盘的封底混凝土;h.拔管时,应保持管内混凝土面不低于地表,并高于地下水位1.0~1.5m以上。
