浐灞半岛A3地块A3-10组团7#~10#楼各部位装修装饰做法说明
(住宅部分)
第一章室内装修装饰材料及做法
第一节楼地面
一、地下室及管道层
<1>、合用前室、通向车库走道
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、60厚C15混凝土垫层(完成至线下1050)
6、素土夯实
<2>、配电间、热计量间、进排风机房
1、20厚1:2水泥砂浆压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、100厚C15混凝土垫层
4、素土夯实
<3>、有地漏房间(有防水)
1、20厚1:2水泥砂浆压实抹光(完成至线下1000)
2、水泥砂浆一道(内掺建筑胶)
3、35厚C20细石混凝土随打随光
4、1.5厚合成高分子防水涂膜或2厚聚合物水泥基防水涂料,四周卷起150高
5、1:3水泥砂浆找坡层,最薄处20厚,坡向地漏一次抹平
6、水泥浆一道(内掺建筑胶)
7、60厚C15混凝土垫层
8、素土夯实
<4>、其它房间
1、20厚1:2水泥砂浆压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚C15混凝土垫层
4、素土夯实
<5>、管道层
1、1:2.5水泥砂浆,压实抹光,并以0.5%的坡度坡向地漏,最薄处20厚
2、水泥一道(内掺建筑胶)
3、现浇钢筋混凝土楼板
(二)、1层~27层及机房层
<6>、楼梯间、电井
1、20厚1:2.5水泥砂浆,压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、现浇钢筋混凝土楼板
<7>、水暖井(有防水)
1、20厚1:2.水泥砂浆,压实抹光(完成至1050)
2、水泥浆一道(内掺建筑胶)
3、35厚C20细石混凝土随打随光
4、1.5非焦油聚氨脂防水涂膜,四周卷起150高
5、1:3水泥砂浆找坡层随找随平,最薄外20厚,1%坡向地漏
6、钢筋混凝土楼板
<8>、一楼入口门厅
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、60厚C15混凝土垫层(完成至线下1060)
6、150厚3:7灰土
7、素土夯实(从车库顶至一层结构梁底砌筑240厚实心粘土砖挡土墙)
<9>、一楼及以上合用前室及走道
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、60厚CL7.5轻集料混凝土垫层,其中一楼为80厚(完成至线下1060)
6、现浇钢筋混凝土楼板
<10>、厨房、卫生间
1、1.5厚非焦油聚氨脂防水涂膜,四周翻起150高
2、60厚C15细石混凝土,随打随平,散热管上皮最薄处不小于30厚(完成至线下1070)注:四周与墙交接处设10宽缝填聚苯乙烯泡沫条
3、铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢
4、0.2厚真空铝聚酯薄膜
5、30厚聚苯乙烯泡沫板(一楼为40厚)
6、水泥浆一道(内掺建筑胶)
7、现浇钢筋混凝土楼板
<11>、阳台
1、铺8~10厚地砖,干水泥擦缝
2、撒素水泥面(洒适量清水)
3、30厚1:3干硬性水泥砂浆结合层(内掺建筑胶)
4、1.5厚非焦油聚氨脂防水涂膜,四周翻起150高
5、1:3水泥砂浆找平层随找随平,最薄处20厚,坡向地漏(最高处完成至线下1060)
6、铺30厚XPS板一层
7、现浇钢筋混凝土楼板
<12>、其他房间(卧室、客厅及餐厅)
1、50厚C15细石混凝土,随打随平,散热管上皮最薄处不小于30厚(完成至线下1050)
注:四周与墙交接处设10宽缝填聚苯乙烯泡沫条
2、铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢
3、0.2厚真空铝聚酯薄膜
4、20厚聚苯乙烯泡沫板(一楼为40厚)
5、水泥浆一道(内掺建筑胶)
6、现浇钢筋混凝土楼板
<13>、电梯机房(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、现浇钢筋混凝土楼板
<14>、机房走道抬高部分(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚CL7.5轻集料混凝土垫层
4、540厚1:6水泥焦渣填充层
5、现浇钢筋混凝土楼板
<15>、机房走道落低部分(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光(完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚CL7.5轻集料混凝土垫层
4、40厚1:6水泥焦渣填充层
5、现浇钢筋混凝土楼板

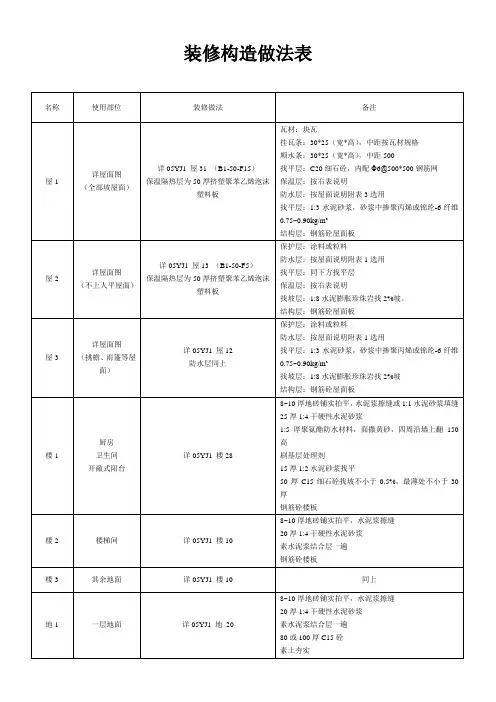

(三)、屋面
<16>、上人屋面(露台)
1、40厚C20细石混凝土捣实压光,内配φ6 双向@150钢筋网片,双向3~6米设20宽分格缝,缝
中钢筋断开,缝内用建筑防水密封膏封严
2、干铺350g沥青卷材隔离层一层
3、4厚SBS防水卷材一道
4、25厚1:3水泥砂浆找平层
5、70厚XPS保温板
6、1:6水泥焦渣找坡最薄处30厚
7、钢筋混凝土屋面板
<17>、不上人屋面(机房顶、入户门厅顶和出屋面楼梯顶)
1、4厚SBS防水卷材一道(自带保护层)
2、3厚SBS防水卷材一道
3、25厚1:3水泥砂浆找平层
