造价工程师考试(左红军案例习题)
左红军总结《专业实务案例分析》通关必备36张图

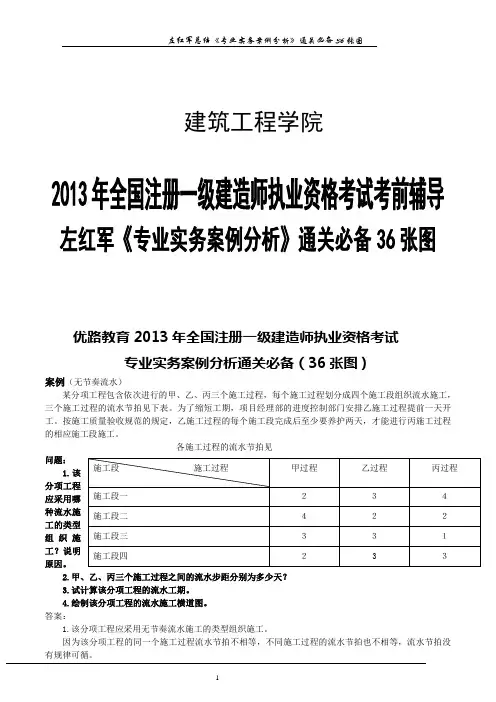

建筑工程学院2013年全国注册一级建造师执业资格考试考前辅导左红军《专业实务案例分析》通关必备36张图优路教育2013年全国注册一级建造师执业资格考试专业实务案例分析通关必备(36张图)案例(无节奏流水)某分项工程包含依次进行的甲、乙、丙三个施工过程,每个施工过程划分成四个施工段组织流水施工,三个施工过程的流水节拍见下表。
为了缩短工期,项目经理部的进度控制部门安排乙施工过程提前一天开工。
按施工质量验收规范的规定,乙施工过程的每个施工段完成后至少要养护两天,才能进行丙施工过程的相应施工段施工。
各施工过程的流水节拍见问题:1.该分项工程应采用哪种流水施工的类型组织施工?说明原因。
2.甲、乙、丙三个施工过程之间的流水步距分别为多少天?3.试计算该分项工程的流水工期。
4.绘制该分项工程的流水施工横道图。
答案:1.该分项工程应采用无节奏流水施工的类型组织施工。
因为该分项工程的同一个施工过程流水节拍不相等,不同施工过程的流水节拍也不相等,流水节拍没有规律可循。
2.两个流水步距(1)甲和乙2 6 9 11—) 3 5 8 112 3 4 3 -11k甲、乙=4天实际k甲、乙=4-1=3天(2)乙和丙3 5 8 11—) 4 6 7 103 1 24 -10k乙、丙=4天实际k乙、丙=4+2=6天3.T=∑k+∑t n+∑j-∑c=(4+4)+(4+2+1+3)+2-1=19天4.如图2.1.1图表1案例【2007公路(五)部分内容】背景资料某施工单位承接了一座4×20m简支粱桥工程。
桥梁采用扩大基础,墩身平均高10m。
项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。
项目部拟就1号~3号排架组织流水施工,各段流水节拍见下表。
1#排架2#排架3#排架A基础施工10 12 15B墩身施工15 20 15C盖梁施工10 10 10根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
2020年佑森左红军解读一级建造师考试《建筑实务》真题及答案解析版本
C.监理单位项目负责人
D.设计单位项目负责人
答案:A
解析:单位工程是由建设单位项目负责人组织各单位验收。
20.根据《建筑设计防火规范》,墙面装饰材料燃烧性能等级属于A级的场所是()。
A.宾馆
B.办公楼
C.医院病房
D.住宅楼
答案:C
解析:墙面装饰材料燃烧性能等级为A级的是医院病房;而宾馆、办公楼、住宅楼的墙面装饰材料燃烧等级属于B1级。
A.单股铜线
B.绝缘多股铜线
C.编织软铜线
D.铜绞线
答案:C
解析:金属箱门与金属箱体必须使用编制软铜线。
17.施工现场污水排放需申领《临时排水许可证》,发证的主管部门()。
A.环境保护管理部门
B.环境管理部门
C.安全生产监督管理部门
D.市政行政管理部门
答案:D
解析:施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议,申领《临时排水许可证》。
答案AE
解析:按事故的原因和性质分类,分为生产事故、质量问题、技术事故、环境事故。
按事故严重程度分类分为轻伤事故、重伤事故和死亡事故。
27.建筑施工中,垂直运输设备有()。
A.塔式起重机
B.施工电梯
C.吊篮
D.物料提升架
E.混凝土泵
答案ABDE
解析:垂直运输设备大致分为四类:1.塔式起重机;2.施工电梯;3.物料提升架;4.混凝土泵。
28.根据控制室内环境的不同要求,属于I类民用建筑工程的有()。
A.餐厅
B.老年建筑
C.理发店
D.学校教室
E.旅馆
答案:BD
解析:I类民用建筑工程包括:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程。
造价工程师考试《案例分析》练习题及答案(17)
造价工程师考试《案例分析》练习题及答案(17)第一篇:造价工程师考试《案例分析》练习题及答案(17) 案例分析(每题20分)1某国有资金投资的某重点工程项目计划于2018年8月8日开工,招标人拟采用公开招标方式进行项目施工招标,并委托某具有招标代理和造价咨询资质的招标代理机构编制该项目的标底和最低投标限价。
该机构还接受了该项目投标人D的投标文件的编制。
招标过程中发生了以下事件:事件1:2018年2月8日,已通过资格预审的A、B、c、D、E5家施工承包商拟参与该项目的投标,招标人规定2月20~2月23日为招标文件发售时间。
3月6日下午4时为投标截止时间。
投标有效期自投标文件发售时间算起总计60天。
事件2:考虑该项目的估算价格为l0000万元,所以投标保证金统一定为200万元,其有效期从递交投标文件时间算起总计60天。
事件3:评标委员会成员由7人组成,其中当地招标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。
评标委员会于5月28日提出了书面评标报告。
C、A企业分列综合得分第一、第二名。
事件4:5月30日招标人向c企业发出了中标通知书,6月2日C企业收到中标通知书,双方于7月1日签订了书面合同。
7月15日,招标人向其他未中标企业退回了投标保证金。
问题:1.该项目招标人和招标代理机构有何不妥之处,并说明理由。
2.请指出事件1的不妥之处,并说明理由。
3.请指出事件2的不妥之处,并说明理由。
4.请指出事件3的不妥之处,并说明理由。
5.请指出事件4的不妥之处,并说明理由。
参考解析【问题1参考答案】1)该项目招标人委托某具有招标代理和造价咨询资质的招标代理机构编制该项目的最低投标限价的做法不妥当。
因为按有关规定,招标人不得规定最低投标限价。
2)该项目招标代理机构接受了该项目投标人D投标文件的编制的做法不妥当。
2023年一级造价师之工程造价案例分析(水利)练习题(一)及答案

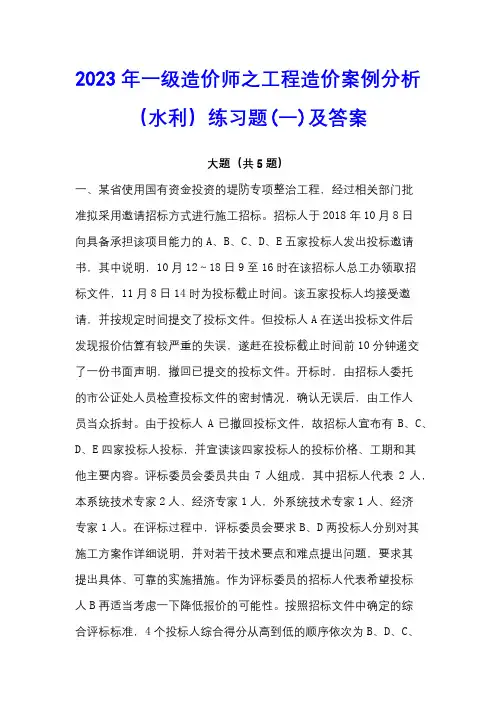

2023年一级造价师之工程造价案例分析(水利)练习题(一)及答案大题(共5题)一、某省使用国有资金投资的堤防专项整治工程,经过相关部门批准拟采用邀请招标方式进行施工招标。
招标人于2018年10月8日向具备承担该项目能力的A、B、C、D、E五家投标人发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工办领取招标文件,11月8日14时为投标截止时间。
该五家投标人均接受邀请,并按规定时间提交了投标文件。
但投标人A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。
由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E四家投标人投标,并宣读该四家投标人的投标价格、工期和其他主要内容。
评标委员会委员共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。
在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。
作为评标委员的招标人代表希望投标人B再适当考虑一下降低报价的可能性。
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的顺序依次为B、D、C、E,故评标委员会确定投标人B为中标人。
投标人B为外地企业,招标人于11月20日将中标通知书以挂号方式寄出,投标人B于11月24日收到中标通知书。
由于从报价情况来看,4个投标人的报价从低到高的顺序依次为D、C、B、E,因此,从11月26日至12月21日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于12月22日签订了书面合同.<1>、从招标投标的性质来看,本案例中的要约邀请、要约和承诺的具体表现是什么?<2>、从所介绍的背景资料来看,在该项目的招标投标程序中有哪些不妥之处?请逐一说明原因。
2023年一级造价师之工程造价案例分析(水利)通关考试题库带答案解析

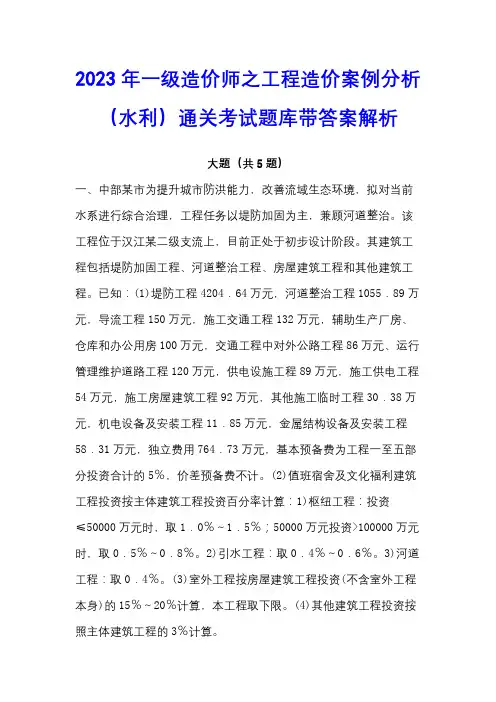

2023年一级造价师之工程造价案例分析(水利)通关考试题库带答案解析大题(共5题)一、中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。
该工程位于汉江某二级支流上,目前正处于初步设计阶段。
其建筑工程包括堤防加固工程、河道整治工程、房屋建筑工程和其他建筑工程。
已知:(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房、仓库和办公用房100万元,交通工程中对外公路工程86万元、运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。
(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:1)枢纽工程:投资≤50000万元时,取1.0%~1.5%;50000万元投资>100000万元时,取0.5%~0.8%。
2)引水工程:取0.4%~0.6%。
3)河道工程:取0.4%。
(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。
(4)其他建筑工程投资按照主体建筑工程的3%计算。
【答案】分析要点:本案例重点考核项目类型的划分、各项工程的造价构成,本工程属于河道工程中的堤防工程,根据题干信息情况,各项工程费用构成如下。
房屋建筑工程包括:辅助生产建筑、仓库、办公用房、值班宿舍及文化福利建筑以及室外工程。
建筑工程包括:主体建筑工程(堤防加固工程和河道整治工程)、交通工程(对外公路和运行管理维护道路)、房屋建筑工程、供电设施工程和其他建筑工程。
施工临时工程包括:导流工程、施工交通工程、施工供电工程、施工房屋建筑工程和其他临时工程。
2018年左红军监理工程师考试《案例分析》真题及答案解析
2018年监理工程师考试《建设工程监理案例分析》真题及答案第1题案例分析题 (每题20分,共6题,共120分) 本试卷均为案例分析题(共6题,每题20分),要求分析合理。
结论正确;有计算要求的,应简要写出计算过程。
1、某工程,实施过程中发生如下事件。
事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,项目监理机构将监理规划报送建设单位。
事件2:总监理工程师委托总监理工程师代表完成下列工作:(1) 组织召开监理例会;(2) 组织审查施工组织设计; (3)组织审核分包单位资格; (4)组织审查工程变更;(5) 签发工程款支付证书;(6) 调解建设单位与施工单位的合同争议。
事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经验收投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。
事件4:工程完工经自检合格后,施工单位向项目监理机构报送了工程竣工验收报审表及竣工资料,申请工程竣工验收。
总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分部分项工程进行过验收且均合格,随即在工程竣工验收报审表中签署了预验收合格的意见。
【问题】1. 指出事件1中的不妥之处,写出正确做法。
2. 逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。
3. 指出事件3中总监理工程师的做法不妥之处,说明理由。
写出要求施工单位整改的内容。
4. 根据《建设工程监理规范》(GB/T 50319--2013),指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预验收中还应组织完成的工作。
答案:1. 事件1中的不妥之处及其正确做法如下:(1) 不妥之处:监理单位技术负责人组织编制了监理规划。
正确做法:总监理工程师组织编制监理规划。
(2) 不要之处:报法定代表人审批。
正确做法:编制完成的监理规划经总监理工程师签字后由监理单位技术负责人审批。
佑森2014年造价工程师《案例分析》考试真题及答案解析(左红军解读版)
2014造价工程师《案例分析》真题及答案第一题:某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000年/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本。
项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
问题:1、分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
2、分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3、分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
4、分别列式计算项目正常年份的产量盈亏平衡点。
(除资本金净利润之外,前3个问题计算结果以万元为单位,产量盈亏平衡点计算结果取整,其他计算结果保留两位小数)第二题:某施工单位制定了严格详细的成本管理制度,建立也规范长效的成本管理流程,并构建了科学实用的成本数据库存。
该施工单位拟参加某一公开招标项目的投标,根据本单位成本数据库中类似工程项目的成本经验数据,测算出该工程项目不含规费和税金的报价为8100万元,其中,企业管理费费率为8%(以人材机费用之和为计算基数),利润率真为35%(以人材机费用与管理费之和为计算机基数)。
2020年一级造价工程师《案例分析》试题及答案(卷一)
2020年一级造价工程师《案例分析》试题及答案(卷一)某工程施工合同中规定,甲乙双方约定合同工期为30周,合同价为827.28万元,管理费为人工费、材料费、机械费之和的18%,利润率为人工费、材料费、机械费、管理费之和的5%,因通货膨胀导致价格上涨时,业主对人工费、主要材料费和机械费(三项费用占合同价的比例分别为22%,40%和9%,)综合税费进行调整,因设计变更产生的新增工程,双方约定既补偿成本又补偿利润。
该工程的D工和H工作安排使用同一台施工机械,机械每天工作一个台班,机械台班单价为1000元/台班,台班折旧费为600元/台班,施工单位编制的施工计划,如图4.1所示,各项工作都按照最早开始时间安排。
施工过程中发生如下事件:事件1:考虑物价上涨因素,业主与施工单位协议对人工费、主要材料费、机械费和综合税费分别上调5%、6%、3%和10%。
事件2:因业主设计变更新增F工作,F工作为D工作的紧后工作,为H工作的紧前工作,持续时间为6周,经双方确认,F工作的分部分项工程和措施项目的人工费、材料费和机械费之和为126万元,规费为8万元。
事件3:G工作开始前,业主对G工作的部分施工图纸进行修改,由于未能及时提供给施工单位,致使G工作延误6周,经双方协商,对仅因业主延迟提供的图纸而造成的工期延误,业主按原合同工期和价格确定分摊的每周管理费标准补偿施工单位管理费。
上述事件发生后,施工单位在合同规定的时间内向业主提出索赔并提供了相关资料。
问题:1.事件1中,调整后的的合同价款为多少万元?2.事件2中,若增值税综合税率为9%,应计算F工作的工程价款为多少万元?3.事件2发生后,以工作表示的关键线路是哪一条?列式计算应批准延长的工期和可索赔的工程价款(不含F的工程价款,规费以人工费为基数计算)。
4.假设原合同价中规费38万,应计增值税为27.8万元,计算原合同工期分摊的每周管理费应为多少万元(以原合同中管理费为基数分摊)?发生事件2和事件3后,项目最终的工期是多少周?业主应批准补偿的管理费为多少万元?(列出具体的计算过程,计算结果以万元为单位保留两位小数。
2023年-2024年一级造价师之工程造价案例分析(水利)题库附答案(基础题)
2023年-2024年一级造价师之工程造价案例分析(水利)题库附答案(基础题)大题(共12题)一、东部某市为加强生态文明建设,提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。
该工程目前正处于初步设计阶段。
其初步设计概算部分成果如下:堤防工程投资3962.15万元,河道整治工程投资3291.47万元,建筑物工程投资5883.66万元,永久道路桥梁工程投资567.49万元,临时道路投资311.00万元,导流工程投资486.14万元,辅助生产厂房、仓库和办公用房投资232.75万元,施工仓库投资100.00万元,施工办公、生活及文化福利建筑投资305.79万元,供电设施工程投资68.52万元,施工供电工程投资54.21万元,其他施工临时工程投资234.53万元,机电设备及安装工程投资177.59万元,金属结构设备及安装工程投资420.53万元,独立费用2176.04万元,基本预备费为一至五部分投资合计的5%。
已知:(1)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:枢纽工程投资≤50000万元 1.0%~1.5% 50000万元投资>100000万元0.5%~0.8% 引水工程0.4%~0.6% 河道工程0.4% 注:给定取值范围的,本工程取中间值。
(2)室外工程投资按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取上限。
【答案】问题1:辅助生产厂房、仓库和办公用房投资:232.75万元主体建筑工程投资=堤防工程投资+河道整治工程投资+建筑物工程投资=3962.15+3291.47+5883.66 =13137.28(万元)值班宿舍及文化福利建筑工程投资=13137.28×0.4%=52.55(万元)室外工程投资=(232.75+52.55)×20%=57.06(万元)房屋建筑工程投资=辅助生产厂房、仓库和办公用房投资+值班宿舍及文化福利建筑工程投资+室外工程投资=232.75+52.55+57.06=342.36(万元)施工房屋建筑工程投资=施工仓库投资+施工办公、生活及文化福利建筑投资=100.00+305.79=405.79(万元)问题2:交通工程投资=道路桥梁工程投资=567.49(万元)供电设施工程投资=68.52(万元)其他建筑物工程投资=13137.28×2.5%=328.43(万元)二、2018年10月8日某省A水利投资公司就一水利建设项目进行公开招标,B 水利工程公司与其他三家水利总承包企业参加了投标,B水利工程公司中标。
造价工程师《案例分析》真题及答案解析
造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。
佑森左红军2012年造价工程师《案例分析》考试真题及答案解析
2012年造价工程师《建设工程造价案例分析》考试真题及答案解析试题一:在造价工程师中某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。
其他有关资料和基础数据如下:1.建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线折旧。
2.建设投资来源为资本金和贷款。
其中贷款本金为1800万元,贷款年利率为6%,按年计息。
贷款在两年内均衡投入。
3.在生产运营期前4年按照等额还本付息方式偿还贷款。
4.生产运营第一年由资本金投入300万元,作为生产运营期间的流动资金。
5.项目生产运营期正常年份营业收入为1500万元,经营成本为680万元,生产运营期第1年营业收入和经营成本均为正常年份的80%,第2年起各年营业收入和营业成本均达到正常年份水平。
6.项目所得税税率为25%,营业税金及附加税率为6%。
问题:1.列式计算项目的年折旧额。
2.列式计算项目生产运营期第1年、第2年应偿还的本息额。
3.列式计算项目生产运营期第1年、第2年的总成本费用。
4.判断项目生产运营期第1年末项目还款资金能否满足约定还款方式要求,并通过列式计算说明理由。
5.列式计算项目正常年份的总投资收益率。
(计算结果保留两位小数)。
试题二:某智能大厦的一套设备系统有A、B、C三个采购方案,其有关数据,见表2.1。
现值系数见表2.2。
表2.1设备系统采购方案数据表2.2 现值系数表问题:1.在造价工程师考试科目中,拟采用加权评分法选择采购方案,对购置费和安装费、年度使用费、使用年限三个指标进行打分评价,打分规则为:购置费和安装费最低的方案得10分,每增加10万元扣0.1分;年度使用费最低的方案得10分,每增加1万元扣0.1分;使用年限最长的方案得10分,每减少1年扣0.5分;以上三指标的权重以此为0.5、0.4和0.1。
应选择哪种采购方案较合理?(计算过程和结果直接填入答题纸上表2.1中)2.若各方案年费用仅考虑年度使用费、购置费和安装费,且已知A方案和C方案相应的年费用分别为123.75万元和126.30万元,列式计算B方案的年费用,并按照年费用法做出采购方案比选。
2023年造价工程师工程造价案例分析试题及答案
2023年造价工程师考试真题——工程造价案例分析试题及答案试题一(20分)某房屋建筑工程项目, 建设单位与施工单位按照《建设工程施工协议(示范文本)》签订了施工承包协议。
施工协议中规定:(1)设备由建设单位采购, 施工单位安装;(2)建设单位原因导致旳施工单位人员窝工, 按18元/工日赔偿, 建设单位原因导致旳施工单位设备闲置, 按表l.1中所列原则赔偿;表1.1 设备闲置赔偿原则表(3)施工过程中发生旳设计变更, 其价款按建标[2023]206号文献旳规定以工料单价法计价程序计价(以直接费为计算基础), 间接费费率为10%, 利润率为5%, 税率为3.41%。
该工程在施工过程中发生如下事件:事件l: 施工单位在土方工程填筑时, 发现取土区旳土壤含水量过大, 必须通过晾晒后才能填筑, 增长费用30000元, 工期延误l0天。
事件2: 基坑开挖深度为3m, 施工组织设计中考虑旳放坡系数为0.3(已经监理工程师同意)。
施工单位为防止坑壁塌方, 开挖时加大了放坡系数, 使土方开挖量增长, 导致费用超支10 000元, 工期延误3天。
事件3: 施工单位在主体钢构造吊装安装阶段发现钢筋混凝土构造上缺乏对应旳预埋件, 经查实是由于土建施工图纸遗漏该预埋件旳错误所致。
返工处理后, 增长费用20 000元, 工期延误8天。
事件4: 建设单位采购旳设备没有按计划时间到场, 施工受到影响, 施工单位一台大型起重机、两台自卸汽车(载重5t、8t各一台)闲置5天, 工人窝工86工日, 工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能旳调整, 须进行设计变更。
设计变更后, 经确认直接工程费增长l8 000元, 措施费增长2023元。
上述事件发生后, 施工单位及时向建设单位造价工程师提出索赔规定。
问题1.分析以上各事件中造价工程师与否应当同意施工单位旳索赔规定?为何?2.对于工程施工中发生旳工程变更, 造价工程师对变更部分旳协议价款应根据什么原则确定?3.造价工程师应同意旳索赔金额是多少元?工程延期是多少天?解析:问题1: 事件l不应当同意。
左红军总结《专业实务案例分析》通关必备36张图
|建筑工程学院2013年全国注册一级建造师执业资格考试考前辅导左红军《专业实务案例分析》通关必备36张图(内部资料严禁复制左红军总结)优质教育成功之路优路教育建筑工程学院出品优路教育2013年全国注册一级建造师执业资格考试专业实务案例分析通关必备(36张图)案例(无节奏流水)某分项工程包含依次进行的甲、乙、丙三个施工过程,每个施工过程划分成四个施工段组织流水施工,三个施工过程的流水节拍见下表。
为了缩短工期,项目经理部的进度控制部门安排乙施工过程提前一天开工。
按施工质量验收规范的规定,乙施工过程的每个施工段完成后至少要养护两天,才能进行丙施工过程的相应施工段施工。
各施工过程的流水节拍见问题:1.该分项工程应采用哪种流水施工的类型组织施工?说明原因。
2.甲、乙、丙三个施工过程之间的流水步距分别为多少天?3.试计算该分项工程的流水工期。
4.绘制该分项工程的流水施工横道图。
答案:1.该分项工程应采用无节奏流水施工的类型组织施工。
因为该分项工程的同一个施工过程流水节拍不相等,不同施工过程的流水节拍也不相等,流水节拍没有规律可循。
2.两个流水步距 (1)甲和乙2 6 9 11—) 3 5 8 11 2 3 4 3 -11k 甲、乙=4天实际k 甲、乙=4-1=3天 (2)乙和丙3 5 8 11—) 4 6 7 10 3 1 2 4 -10 k 乙、丙=4天实际k 乙、丙=4+2=6天3.T=∑k+∑t n +∑j-∑c=(4+4)+(4+2+1+3)+2-1=19天4.如图2.1.1施工段 施工过程 甲过程 乙过程 丙过程施工段一2 3 4 施工段二 4 2 2施工段三3 3 1 施工段四 2 3 3图表1案例【2007公路(五)部分内容】背景资料某施工单位承接了一座4×20m简支粱桥工程。
桥梁采用扩大基础,墩身平均高10m。
项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。
1#排架2#排架3#排架A基础施工10 12 15B墩身施工15 20 15C盖梁施工10 10 10 (注:表中排架由基础、墩身和盖梁三部分组成)根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
造价工程师案例分析名师押题(左红军版2014年)
建设工程造价案例分析(案例高通班补充资料)试题一(20分)某拟建项目财务评价数据如下:1.项目计算期为10年,其中建设期2年,第3年投产,第4年开始达到设计生产能力。
2.项目建设投资估算10000万元,其中1000万元形成无形资产;300万元形成其他资产;其余投资形成固定资产。
3.固定资产在运营期内按直线法折旧,残值(残值率为10%)在项目计算期末一次性收回。
4.流动资金为1000万元,在项目计算期末收回。
5.无形资产在运营期内,均匀摊入成本。
6.其他资产在运营期的前3年内,均匀摊入成本。
7.项目的设计生产能力为年产量1.5万吨某产品,预计每吨销售价为6000元,年销售税金及附加按销售收入的5%计取,所得税税率为33%。
8.项目的资金投入、收益、成本等基础数据,见表1.1。
表1.1 某化工建设项目资金投入、收益及成本数据表 单位:万元9.还款方式:建设投资贷款在项目运营期内按等额本息偿还法偿还,贷款年利率为6%;流动资金贷款本金在项目计算期末一次偿还,贷款年利率为5%。
问题:1.列式计算建设期利息,编制建设投资借款还本付息计划表。
2.列式计算每年固定资产折旧费,无形资产和其他资产摊销费。
3.编制总成本费用估算表。
4.按表1.2格式编制利润表。
表1.2 利 润 与 利 润 分 配 表 单位:万元(计算结果及填表均保留2位小数)答案: 1. (1)1)200021××6%=60.00(万元);2)(2000+60+300021×)×6%=213.60(万元) (1.0分) 合计:60+213.6=273.60(万元) (0.5分)(2)2000+3000+273.6=5273.6(万元);5273.61%)61(%)61%(688−++×=849.24(万元) (2.0分) 借款还本付息计划表 单位:万元 (3.0分)2. 每年固定资产折旧费=8%)101()30010006.27310000(−×−−+=1009.53(万元) (1.5分)每年无形资产摊销费=1000÷8=125(万元) (1.0分) 每年其他资产摊销费=300÷3=100(万元) (1.0分)3. 总成本费用估算表 单位:万元 (3.5分)4. 利 润 与 利 润 分 配 表 单位:万元 (4.0分)试题二(20分)某市为改善越江交通状况,提出以下两个方案。
