住宅项目机电方案及施工图设计图纸审图及管控要点

合集下载

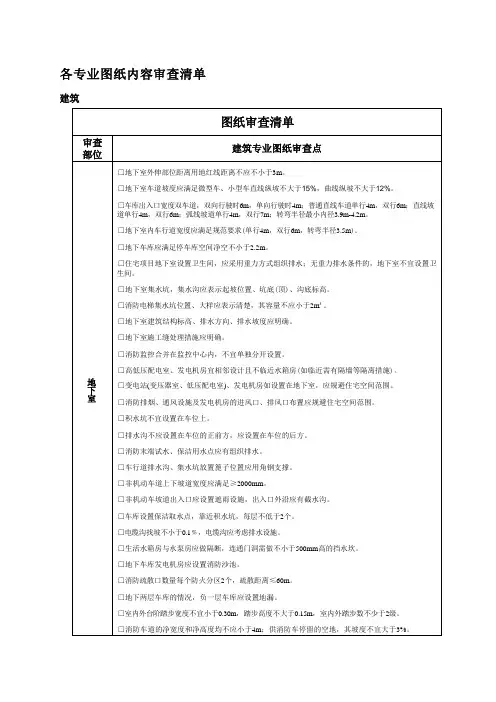

施工图审查要点及施工重点控制内容

施工图审查要点及施工重点控制内容
□阳台栏杆大样、材料应表示明确、固定节点合理。
□生活阳台栏杆或栏板高度应从可踏面计算,多层1.05m,中高层1.1m,栏杆下部挡水坎高度从装修 完成面标高计算不小于100mm。 □生活阳台应设洗衣给水,排水点、晾衣空间。 □出露台、院门的门上应设雨蓬。
□空调外机设置在阳台上时,应设计挡坎或栏杆、栏板以区别,空调位排风方向不应正对阳台,且 保证空调机位门能正常开启。
□平屋面烟道混凝土反坎高度不小于0.2m。
□屋面排水落水口方向、屋面排水坡度应明确。
□女儿墙高度、外檐节点应与立面图一致,并与结构图纸核对。
□出屋面烟道、排气管孔底距上人屋面完成面不小于2米,应有节点大样。
□出屋面出入口应设雨蓬、应有节点大样。
□屋面玻璃必须使用安全玻璃;当屋面玻璃最高点离地面大于5m时,必须使用夹层玻璃。
□校核消火栓箱及立管位置,消火栓箱不设置在临住户墙上,不应影响电梯厅的观感,必要时可采用全埋或半埋方式,若为剪力墙,应预留洞口。 □消火栓位置留洞应明确表示。
,
□电梯井道基本尺度宽×深不小于1900×2000mm。 □防火门开启状态下不应与入户门冲突。 □电梯厅深度不小于1550mm、当设无障碍电梯时深度不小于1850mm。
□每层空调位叠放最多两个,净高不应小于1200mm,对于三面为实体墙的空调位,每层只允许设 置一个。
□冷凝水管洞口的位置应位于空调位的垂直投影范围内;空调室内机应临墙角布置,冷凝水管洞应 直接通向室外,不应穿越相邻房间。
□建筑总说明中保温厚度与墙身节点保温厚度应保持一致。
□住宅建筑高度大于100m时,保温材料的燃烧性能应为A级;建筑高度大于27m,但不大于100m时, 保温材料的燃烧性能应为B1级;建筑高度不大于27m时,保温材料的燃烧性能不应低于B2 级。

机电安装工程施工图图纸会审要点

机电安装工程施工图图纸会审要点

机电安装工程施工图图纸会审要点1)电气专业:(1 )审核电气施工图的设计是否符合国家强制性条文及地方有关规范和规程的要求,尤其是设计深度是否达到了要求,与其他专业设计有无相互矛盾的地方及是否存在影响使用功能的情况;审核电气配电干线图、系统图与详图是否有矛盾(2 )审核总容量及各回路的容量是否满足使用要求,电线、电缆的线经及保护管管径是否合理,是否已考虑今后扩容的需要,是否已考虑室外景观工程和水处理工程等的容量和接线位置。

(3 )审核变电所(开关站)、配电间的面积、位置、高度、预留套管及电力进线方式,配电柜设置、计量柜(箱)位置等是否满足当地电力部门的要求;审核电力计量方式和配缆方式等是否满足当地电力部门的要求。

(4 )审核开关、插座、灯具、电表箱、配电箱、弱电箱位置的设置、分布、管线走向设置的合理性(下沉式卫生间底板内不能预埋灯具盒及其它盒子)。

(5 )审核室外是否预留了接地的电阻测试点,位置是否合理,高层建筑需审查是否有防侧击雷的措施。

(6 )审核强、弱电井道的尺寸是否合适,检修门的位置和朝向是否合理,进建筑体管道和管道外壁的防水设计是否符合要求,是否配有详图。

(7 )设备、桥架的布局是否合理,审核土建预留的吊装孔洞尺寸是否满足设备的吊装需要;人防配电(或发电机)系统是否符合要求。

2)给排水专业(1 )审核给排水施工图纸是否满足设计规范、强制性条文要求,图纸表达是否清晰、完整、正确;审核给排水系统图、平面图、大样图的表达是否一致,有无相互矛盾的地方;审核给排水为室外景观工程的接管留头位置是否合理;敷设在楼、地面找平层中的给水管管径不能大于DN20 。

(2 )审核给排水管材的选择是否合理、明确,是否具备当地推广使用证;审核给水管材的选择是否符合卫生标准;审核给水计量方式是否满足当地自来水主管部门的要求。

(3 )审核冷热水、消防和排水系统管道的管径、坡度、管道走向、检查口(井)布局是否合理、标高是否正确、与其他管线的安装位置及标高、穿结构的与结构规范是否有矛盾冲突,整体管线布局是否经济合理,设备材料的性能和品质、水平与垂直间距是否符合规范要求。

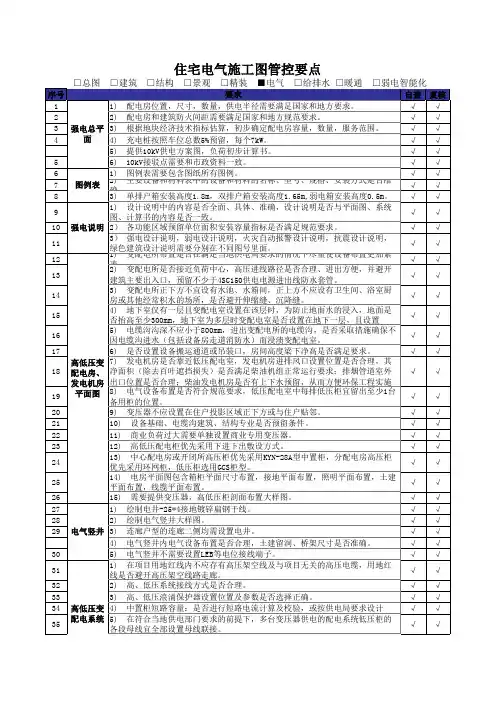

住宅电气施工图管控要点

住宅电气施工图管控要点

√√
22
11) 商业负荷过大需要单独设置商业专用变压器。
√√
23
12) 高低压配电柜优先采用下进下出敷设方式。
√√
24
13) 中心配电房或开闭所高压柜优先采用KYN-28A型中置柜,分配电房高压柜 优先采用环网柜,低压柜选用GCS柜型。


25
14) 电房平面图包含箱柜平面尺寸布置,接地平面布置,照明平面布置,土建 平面布置,线缆平面布置。
√ √ √
√ √ √
73
5) 照明光源是否采用T5、LED、紧凑型荧光灯等节能型光源。
√√
74 75
6) 户内照明、开关插座设置是否符合设计任务书要求或装修点位(施工图之前 已 7)出装每修户图的纸安情装况容)量要是求否。按照当地供电公司要求或设计任务书要求容量进行设 计。
√ √
√ √
照明平面 图
76
5) 电缆沟沟深不应小于800mm,进出变配电所的电缆沟,是否采取措施确保不 因电缆沟进水(包括设备房走道消防水)而浸渍变配电室。

Hale Waihona Puke √176) 是否设置设备搬运通道或吊装口,房间高度梁下净高是否满足要求。
√√
高低压变 7) 发电机房是否靠近低压配电室,发电机房进排风口设置位置是否合理,其 18 配电房、 净面积(除去百叶遮挡损失)是否满足柴油机组正常运行要求;排烟管道室外 √ √


90
1) 干线平面需要复核桥架,风管,给排水管安装空间。
√√
91
2) 充电桩配电预留到配电房低压柜,不需要设计到防火分区。
√√
92 强电干线 3) 强电桥严谨穿越防火卷帘门,人防门。
93 平面 4) 人防门门扇背后严禁设置配电箱,桥架,防止与人防门冲突。

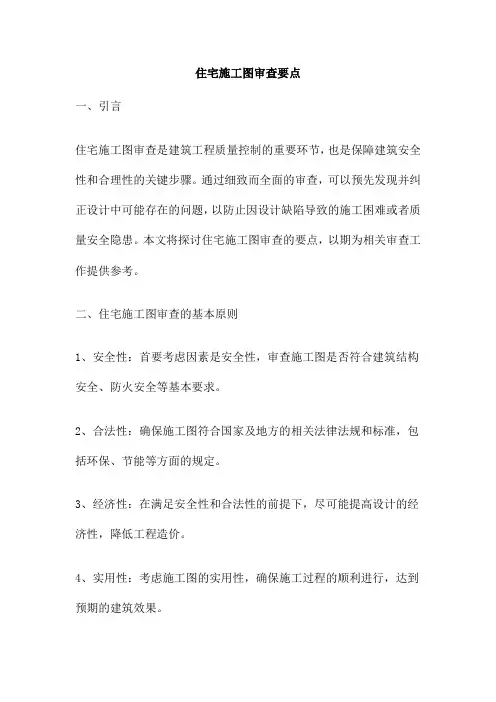

住宅施工图审查要点

住宅施工图审查要点

住宅施工图审查要点一、引言住宅施工图审查是建筑工程质量控制的重要环节,也是保障建筑安全性和合理性的关键步骤。

通过细致而全面的审查,可以预先发现并纠正设计中可能存在的问题,以防止因设计缺陷导致的施工困难或者质量安全隐患。

本文将探讨住宅施工图审查的要点,以期为相关审查工作提供参考。

二、住宅施工图审查的基本原则1、安全性:首要考虑因素是安全性,审查施工图是否符合建筑结构安全、防火安全等基本要求。

2、合法性:确保施工图符合国家及地方的相关法律法规和标准,包括环保、节能等方面的规定。

3、经济性:在满足安全性和合法性的前提下,尽可能提高设计的经济性,降低工程造价。

4、实用性:考虑施工图的实用性,确保施工过程的顺利进行,达到预期的建筑效果。

三、住宅施工图审查的要点1、图纸完整性:审查施工图的完整性,包括总平面图、各层平面图、立面图、剖面图、节点大样图等是否齐全,各种图纸是否对应一致。

2、结构设计审查:对结构设计的审查主要包括结构体系的选择和布置是否合理,荷载取值是否恰当,基础设计是否安全可靠等。

3、建筑节能审查:对建筑节能设计的审查主要包括保温材料的选择和布置是否合理,窗户、屋顶等部位的保温措施是否得当等。

4、给排水设计审查:对给排水设计的审查主要包括给排水管道的布置是否合理,卫生洁具的安装位置是否合适等。

5、电气设计审查:对电气设计的审查主要包括电线、电缆的选型和布置是否合理,照明、空调等设备的用电安全是否得到保障等。

6、施工可行性审查:考虑施工过程的可行性,包括材料的选择、施工工艺的确定等是否符合实际施工能力。

7、环保与节能审查:审查设计是否符合环保和节能要求,如噪音、废气、污水等的处理方式是否得当,节能设备的使用是否合理等。

8、图纸标注与说明审查:对图纸的标注和说明进行审查,包括图纸中的文字说明、图例、符号等是否清晰、准确。

9、图纸审核与审批:检查图纸是否有审核人员的签字和审批意见,以确保图纸的质量和合规性。

设计方案及施工图审图要点

设计方案及施工图审图要点

设计方案及施工图审图要点一、设计审图概述设计审图是对一项工程设计的全面审查,旨在确保设计符合相关法规和标准,同时满足建设单位或业主的需求。

审图过程涉及对设计方案和施工图的详细评估,以确保设计质量和安全性。

以下是设计方案及施工图审图的一些要点。

二、设计方案审图要点1、法规符合性:确保设计方案符合建筑、城市规划、环保等相关法规和标准。

2、功能性:审查设计方案是否满足建设单位或业主的功能需求。

3、结构安全性:检查结构设计是否合理,包括荷载分析、结构稳定性等。

4、建筑规范:检查建筑物的布局、空间利用、流线组织等是否符合建筑规范。

5、环保与节能:评估设计方案中的环保措施和节能性能,如采光、通风、保温等。

6、经济性:评估设计方案的经济性,包括材料、人工、成本等。

7、可施工性:检查设计方案是否具有可施工性,如材料获取、施工工艺等。

8、维护与改造:考虑设计方案的维护和改造需求,确保方案具有可持续性。

三、施工图审图要点1、规范性:检查施工图是否符合相关建筑、结构、给排水、电气等专业的规范和标准。

2、细节与标注:检查施工图的细节和标注是否清晰、准确,易于理解。

3、材料与设备:核对施工图中使用的材料和设备是否符合设计要求,包括规格、性能等。

4、结构稳定性:审查结构施工图是否满足稳定性要求,如基础设计、框架结构等。

5、给排水与电气系统:审查给排水和电气系统的设计是否合理,包括管道布置、电气设备等。

6、安全措施:检查施工图中是否包含必要的安全措施,如防火、防震等。

7、施工可行性:评估施工图的可行性,考虑施工工艺、设备能力等因素。

8、成本与预算:核对施工图的成本预算是否符合建设单位或业主的预算要求。

四、审图结论与建议在完成设计方案和施工图的审图后,应总结审图过程中发现的问题,并提出相应的建议和改进措施。

这些建议可以包括设计修改、施工工艺调整或成本优化等方面。

审图结论和建议应清晰明了,具有可操作性,以便建设单位或业主做出决策。

住宅施工图审核要点

住宅施工图审核要点

住宅施工图审核要点一、总平面图审核审核小区人行出入口位置、车行出入口位置、人行流线设计是否影响首层住户、竖向出地面风井是否影响人行主要动线。

二、住宅单体审核1、审核各栋单体剖面关系是否清晰,沿街商业层高、住宅首层层高、架空层层高、标准层层高、屋顶机房层高、单栋建筑高度是否合适。

2、审核入户门前是否合理留有两边贴对联空间、入户门开启是否阻挡通道、入户门宽度是否统一,大于120㎡户型是否采用子母门。

3、审核电梯门、入户门、设备管井门、楼梯间疏散门、通道内疏散门高度是否统一。

4、审核同类型房间户内门是否统一,入户门与房间门洞高度是否统一,卧室门大小、卫生间门\厨房门大小是否大于750mm。

5、审核同类型房间外门窗,窗扇开启分隔是否满足规定要求,并尽量保留玻璃面宽的完整性;审核推拉门单扇宽度是否大于800mm、通往生活阳台外门净宽是否大于700mm。

6、审核外门窗应是否设置不小于100mm的墙垛,并应避开外墙管道,如外侧有设备管道,墙垛应不小于200mm。

7、审核外门窗的可开启面积不应小于其所在房间(包括厨房及卫生间)地面面积的10%。

计算时应注意:房间地面面积应包括落地凸窗部分;必要时可以减掉房间墙面抹灰层厚度;门窗可开启面积应扣除门窗框部分,折减系数按0.8考虑。

8、审核窗的执手高度是否符合人正常的使用高度,厨房窗开启的便利性与橱柜的关系,厨房窗开启执手可以设置手摇柄式。

9、审核是否落地窗是否设置100mm高反坎。

10、审核厨房洗菜盆与燃气灶之间是否预留不小于600mm的操作台面。

11、审核卫生间墙(除门洞外)根部是否做C20混凝土反坎,宽同墙厚,反坎顶标高H+0.15。

审核墙面防水高度是否根据规范要求设置、卫生间开门尽量不对马桶。

12、审核阳台栏杆是否设置横向杆件。

13、审核开向屋顶及露台的门,上方是否设置雨棚,且当雨棚挑板设置在砖砌外墙上时,根部应做150mm高混凝土反坎。

14、审核除外围护结构外墙及分户墙为200外,其余在满足隔声的前提下尽量设置100厚墙体。

房地产公司 机电专业图纸审查标准及要点

房地产公司 机电专业图纸审查标准及要点

房地产公司机电专业图纸审查标准及要点房地产公司机电专业图纸审查标准及要点在房地产项目建设中,机电专业图纸审查是非常重要的一环。

机电专业图纸包括机电设备的布置图、管线图、电气布置图等。

审查机电专业图纸有助于发现问题、优化设计,提高安全性和效率。

本文将从以下几个方面讨论房地产公司机电专业图纸审查的标准及要点。

一、布局在机电专业图纸审查中,布局是其中最为重要的一个环节。

在布局中要注意机电设备的测量范围、是否存在安全隐患及是否满足建设要求等问题。

在机电设备的布置中,应避免设备之间产生干扰,保证设备的合理性、合法性和合规性。

二、管道布置机电专业图纸审查中,管道的布置是其中一个重要的细节部分。

审查时还应注意管道的长度、曲率,连通的设备数量、流量、压力等因素,以及建筑结构和施工质量等问题。

在图纸中还需标注与管道有关的设备型号、规格和数量等信息。

三、电气布置电气系统是机电专业图纸中重要的组成部分。

在审查时,应特别关注回路布局、配电箱安全等问题。

回路布局应合理、环路不呈现。

对于配电箱,要求其装置质量过关,以保证电力供应安全稳定。

同时,在该部分布置中,应标注准确显著的标识以便日后的维护工作。

四、机电设备的尺寸方案机电设备的尺寸方案是审查中比较复杂的一环节。

在尺寸方案中应标注具体的机电设备的型号、规格、尺寸等,以确保设备之间的相互匹配和协调。

此外,还应关注设备与建筑结构的配合问题,如是否满足设备的安装空间。

五、安全保障机电专业图纸的审查中,安全保障是一个至关重要的部分。

在审查中应特别关注机电设备的安全性、稳定性等问题,确保设备符合安全法规,并对用户人身财产等利益有足够的保障。

同时还需要注意设备的使用寿命,以及有无用途的设备等。

六、其他细节问题在审查机电专业图纸时,还需注意其他细节方面问题。

如配管细节、插座布置、阀门开闭方向、电线印刷标签等等。

这些细节问题虽不是非常重要,但却可以很大程度地提高建筑的安全性、美观度和实用性。

住宅建筑电气专业施工图审核要点

住宅建筑电气专业施工图审核要点

住宅建筑电气专业施工图审核要点一、设计说明重点审查1.所采用的设计标准是否正确,是否为现行有效版本,是否符合本工程实际;2.电力负荷的级别是否合理,应分别列出一级、二级负荷;自备发电机容量、启动方式;3.变配电所应包括:高、低压系统主结线形式及运行方式;继电保护装置种类及其选择原则、操作电源的配置情况;应急电源与正常电源防止并列运行的措施;计量方式:高供高量、高供低量、低供低量、集中电表;功率因数补偿方式;4.线路敷设应包括:配电线路穿越楼层、穿防火分区隔墙的防火封堵、防火隔断要求,高层建筑的电缆穿越变形缝敷设时的防火措施;消防配电线路的防火措施;爆炸和火灾危险环境线路的敷设要求;5.设备安装应包括:变配电所变压器、高低压柜的安装;特殊场所电气设备的防护等级要求;大型灯具的安装要求;6.防雷应包括:建筑物的防雷类别;建筑物防直击雷、防雷电波侵入、防雷击电磁脉冲的措施。

第一类防雷建筑物及第二类防雷建筑物防雷电感应的措施;防雷接闪器、引下线、接地装置的材料和敷设要求;防雷接地电阻值要求;7.接地应包括:低压配电系统的接地型式;接地装置电阻值要求;电源进线的重复接地要求;不间断电源输出端的中性线、金属电缆桥架、电缆沟内金属支架及灯具距地面高度小于2.4米的接地要求;弱电系统的接地要求;总等电位、局部等电位的设置要求;8.人防(如果有)应包括:人防电力负荷等级,备用电源来源;配电线路敷设、穿越防护密闭墙的处理要求;人防区域电源的重复接地要求;9.火灾自动报警系统应包括:系统保护对象的等级,消防控制室位置;消防联动、监控要求;火灾应急广播的主、备用扩音机容量,与背景音乐广播的关系;火灾警报装置的配置、安装方式;消防专用电话的设置要求;系统设备的安装位置,设备的安装高度;消防控制、通讯和警报线路的选型、敷设方式及防火措施;10.三网合一(电视、电话、网络)应包括:机房的位置;用户终端配置标准;线路选型、敷设方式;设备安装方式、高度;11.光纤入户系统及综合布线系统应包括:设计标准;楼层配线间、总配线间位置;线缆选型、敷设方式;设备选型、安装方式、安装高度;12.视频监控系统应包括:配置标准;线路选型、敷设方式;设备安装方式、安装高度;13.多功能访客对讲系统应包括:配置标准;线路选型、敷设方式;设备安装方式、安装高度;14.防火漏电监控系统的设置要求;15.总平电气线路的敷设要求;电气线路、管沟与其它专业管线管沟并行、交叉时的最小间距要求;电气线路在车道下敷设的保护措施;室外水下照明、音乐喷泉水泵等配电安全保护接地要求;道路照明、庭院照明、泛光照明等室外照明的管线选择、敷设和接地要求。

房地产图纸审图重点、关键部位把控及实施办法

房地产图纸审图重点、关键部位把控及实施办法

房地产图纸审查要点、关键部位把控及实施办法一、建筑专业(一)、建筑图总说明1、建筑设计概述审核内容:建筑物防火等级、屋面及地下室防水等级等影响质量及验收的指标是否合理和完整。

讲解内容:建筑面积、占地面积、地下层数、地上层数、高度、建筑结构形式、防火设计要求及住宅安全防范要求、地下室及屋面防水材料、防水层厚度、防水层遍数。

2、装饰做法审核内容:是否有各种材料做法一览表、各部位装修材料一览表,各房间用途及做法是否已表述清楚。

讲解内容:公共部位(墙、顶、地、电梯门套、楼梯踏步、踢脚线、栏杆扶手等装修材料做法)、各功能房间(消防水池间、控制室、水泵间、无负压间、换热站、坡道、排水沟盖板)的装修做法。

3、门窗表审核内容:组合窗(非标准窗)情况。

对一些组合窗、非标准窗表示不清楚,对组合窗及非标窗,应画出立面图,并应把拼接件、固定件、窗扇的大小、开启方式等内容标注清楚,如组合窗面积过大,要注明经有资质的门窗生产厂家设计方可,对门窗性能,如安全、防火、隔声、抗风压、保温、空气渗透、雨水渗透等技术要求应加以说明。

讲解内容:门窗尺寸、门窗材料、玻璃品种(安全玻璃要求)、玻璃厚度、固定位置、固定方法、开启形式和方向。

4、建筑材料审核内容:建筑材料表述是否完整、准确,是否对施工做法进行合理说明,是否与节能计算书中材料一致;核对墙体材料及砌筑要求、抹灰砂浆品种及配比,有无外墙防水措施;保温材料的选择对外墙建筑饰面做法有无影响。

讲解内容:内外墙材质、砂浆品种标号、外墙厚度、保温材质、保温厚度、不同材料分界位置(防火分隔带位置)说明、屋面保温层厚度、变形缝位置及材料、屋面排水檐沟形式及相关位置。

5、墙体预留洞口、管道井、有防水要求的房间审核内容:封堵有无明确说明,管井、墙面防水设计是否合理。

讲解内容:内烟道、通风井道封堵方法,相关墙地面做法及材料。

6、幕墙(含玻璃、金属、石材)工程、特殊屋面(金属、玻璃、膜结构等)、需二次设计和装修的工程审核内容:是否作了详细说明,是否合理。

房地产公司 机电专业图纸审查标准及要点模版

房地产公司 机电专业图纸审查标准及要点模版

安装(机电类)图纸审查要点1.1审查依据国家相关规范、规程、规定及地方标准,方案(初步)设计审批文件。

1.2审图基本原则:强弱电、水、暖、煤、消防等设备、管线安装位置设计合理、美观且相互之间及与建筑、结构图纸不相矛盾。

1.3各专业审查要点1.3.1强电专业审查要点1.3.1.1总体图纸布局、电站、管位布置合理,管材选用合理。

1.3.1.2用电设计容量和供电方式符合供电局规定要求。

1.3.1.3检查每层的电表或配电箱的设计有否遗漏,漏电保护器是否设置,水泵房设安全电压照明及插座。

1.3.1.4校对设计说明和材料明细表,审查是否有错漏。

1.3.1.5动力与照明线路必须分开,室内电器插座开关布置、走线合理、规范。

1.3.1.6校对高压及低压的配电系统图,校对所有平面图的设计。

1.3.1.7防雷系统的设计是否遗漏。

1.3.1.8水泵、空调设备、风机等的配电量需要满足选用设备的功率。

1.3.1.9商场、物业用房、会所、电梯基坑、地下室集水井的排水泵等均应有独立的防触电漏电保护器。

1.3.1.10校对每住宅需用电气设备的布局(如照明、空调、电视)与门框、橱柜、龙头等位置的标高和间距关系。

1.3.1.11电缆沟的设计是否符合规范要求。

1.3.1.12对建筑专业所须开洞、预埋的都须在图中交代清楚,并要注明标高和尺寸。

1.3.1.13各插座应设置在墙砖或地砖中央,各开关及插座位置须配合精装修要求。

1.3.1.14疏散指示照明与消防批准逃生路线是否相符。

1.3.1.15对设备各供电考虑就地控制,以但是后运行及管理维护。

1.3.1.16特殊用房如煤气表房对照明及开关要求。

1.3.2弱电专业审查要点1.3.2.1是否设固话、网络通讯总机房。

1.3.2.2除特殊要求外,进住宅每户的电话线为二路4芯线或一根5类线,设二个电话终端盒位于主卧及客厅;网络宽带每户进一路线,在最远处安装电脑终端面板。

1.3.2.3校对宽带网络系统图、电话系统图、安防系统图(电视监按系统、家庭防盗报警系统、周界报警系统、巡更系统)、有线电视系统图及背景音乐系统等弱电图。

建筑专业住宅施工图审查要点

建筑专业住宅施工图审查要点

建筑专业住宅施工图审查要点
建筑专业住宅施工图审查是一项非常重要的工作,它不仅关系到建筑的质量和安全,也关系到建筑的成本和效率。

因此,在进行施工图审查时,需要关注以下要点:
1、规范符合性
审查施工图是否符合国家有关建筑法规和规范,如《建筑设计规范》、《建筑结构规范》等。

一旦发现不符合规范的情况,应及时提出修改意见。

2、结构安全性
审查施工图是否符合结构安全性的要求。

需要对结构计算书进行认真审核,确保结构的安全性和稳定性。

同时,还需要对结构施工过程进行监管,确保施工质量。

3、建筑功能性
审查施工图是否满足建筑功能性的要求。

需要对各个功能区域进行认真审核,确保建筑的实用性、舒适性和美观性。

4、施工可行性
审查施工图是否具有可行性。

需要关注施工工艺、施工流程、施工材料等方面,确保施工过程的顺畅和施工质量。

5、经济性
审查施工图是否经济合理。

需要关注建筑成本、施工周期等方面,确保建筑的经济性和可持续性。

总之,建筑专业住宅施工图审查是一项非常严谨和细致的工作,需要全面考虑各方面的因素。

只有认真审核施工图,才能确保建筑的质量和安全,同时也能够提高建筑的经济性和可持续性。

住宅综合机电工程造价工作注意事项及机电合同管控要点

住宅综合机电工程造价工作注意事项及机电合同管控要点
3、承包范围
(4)供暖系统
屋顶的集热板、水箱、循环泵、膨胀罐、热媒管以及阀门的安装以及控制系统由太阳能热水单位负责。从总出水口后至每户用水点以及进水口之前的供回水热水管道、保温等内容均由综合机电单位负责。
3、承包范围
(5)太阳能热水系统
3、承包范围
(6)防雷接地系统
3、承包范围
(6)防雷接地系统(续)
竣工验收水电费
按项报价列入开办费,并说明至少保证各系统验收通过所需的水电费包干,不得调整。
2、基本原则
(3)材料设备分判及选用的合理性(续)
综合机电工程同一专业系统应尽可能避免划分标段,这样能明显减少工程部门及总包单位的现场管理难度。综合机电工程本身造价有限、且占比较大的材料设备均已甲供。仅钢制配管与短期大宗材料市场行情敏感性较高、但造价太有限、且本身工期不算太长。所以无需设置调差项。
3、承包范围
(2)强电系统(续)
给水系统施工范围:各地均有差异,以当地自来水公司配套费用施工范围外的内容。一般给水分户表后内容为综合机电单位范围。排水系统施工范围:从各排水点至出外墙第一个井之间的排水系统均由综合机电单位负责。室外消防及给水管网若非必须由垄断单位负责,则可划分到小市政工程。中水、雨污水处理、泳池循环系统及SPA系统应委托专业承包单位负责,相关分工节点应以给水点阀门为界。精装修项目的给排水系统,给水管和排水管均应由机电单位按精装图预留到位,其余内容均由装修单位施工,洁具甲供。
招标图纸必须达到“施工图”的深度要求,仅有粗略的系统图或仅有点位图,容易导致合同纠纷。设计部门应对图纸质量严格把关,必须提供完善的招标图纸给合约部招标,同时明确招标图即是用于变更率统计考核的基准版图纸,禁用扩初图招标。严格把控图纸,避免发生一套图纸中互相矛盾的情况,常见的情况包括:配电箱竖向干线图与系统图不一致,系统图与平面图不一致,低压配电系统图中的出线与配电箱系统图中的进线不一致,等等。设计出图应保证图纸与现行规范一致,虽然合同条款中明确如招标图纸本身存在不一致或与现行规范产生不一致的,业主方将保留以较高的标准执行的权利,但是实际碰到此类情况,较难以此条款来强压施工单位,所以应在设计阶段就严格把控,避免发生图纸不满足规范的情况。

【设计管理】住宅施工图图纸会审要点

【设计管理】住宅施工图图纸会审要点

【设计管理】住宅施工图图纸会审要点在住宅项目的建设过程中,施工图图纸会审是一个至关重要的环节。

它不仅能够提前发现设计中存在的问题,避免施工过程中的返工和延误,还能保证工程质量,降低成本,提高项目的整体效益。

下面,我们就来详细探讨一下住宅施工图图纸会审的要点。

一、建筑专业1、总平面图核实建筑定位坐标、标高与周边环境的关系,包括道路、管线、相邻建筑物等。

检查消防车道、消防登高面的设置是否符合规范要求。

确认出入口位置、数量及与城市道路的连接是否合理。

2、平面图房间布局是否满足使用功能,如卧室、客厅、厨房、卫生间等的尺寸和比例是否恰当。

门窗的位置、大小和开启方式是否合理,是否满足通风、采光要求。

墙体的布置是否符合结构要求,是否存在短肢剪力墙等不合理的情况。

楼梯、电梯的位置、数量和尺寸是否符合规范,疏散通道是否畅通。

3、立面图建筑外立面的造型、色彩、材质是否与效果图一致。

外窗、阳台、栏杆等的形式和尺寸是否协调美观。

外墙保温、装饰线条等的做法是否明确。

4、剖面图建筑物各层的层高、净高是否符合要求。

梁、板、柱的关系是否清晰,是否存在梁碰头、影响使用空间的情况。

楼梯的踏步高度、宽度是否符合规范。

二、结构专业1、基础部分根据地勘报告,检查基础选型是否合理,如桩基础、筏板基础、独立基础等。

基础的埋深、尺寸、配筋是否满足承载力和变形要求。

地下室防水、抗浮设计是否符合规范。

2、上部结构梁、板、柱的尺寸和配筋是否合理,是否存在超筋、少筋现象。

剪力墙的布置是否均匀合理,对建筑功能的影响是否最小化。

结构缝的设置是否符合规范要求,能否有效解决不均匀沉降和温度变形问题。

3、节点详图梁柱节点、剪力墙边缘构件、楼梯节点等的详图是否清晰准确,钢筋的锚固和连接方式是否明确。

预埋件、预留孔洞的位置和尺寸是否标注清楚。

三、给排水专业1、生活给水系统水源的接入方式、管径和压力是否满足要求。

给水管的布置是否合理,是否与电气桥架、暖通管道等存在冲突。

房地产公司 电气专业图纸审查标准及要点

房地产公司 电气专业图纸审查标准及要点

房地产公司电气专业图纸审查标准及要点1、审查标准(1) 建筑电气工程和装置要符合国家和行业的相关规范和标准,包括电气技术标准、建筑规范和安全标准等。

(2) 建筑电气工程的各项参数,如电流、电压、频率、功率等均需满足当地电力部门的要求。

(3) 电气图纸必须清晰明确,符合规范要求,图纸中每个符号的含义必须明确。

(4) 电源的备用电源电量必须符合规范要求,并符合建筑使用的需要。

(5) 各个电气设备的安装位置、连接方式、接地方式、保护措施、电缆规格和布线方式等要符合规范要求。

2、审查要点(1) 主配电室:主配电室的设计要满足国家和行业规范,配电室容积和设备的数量、规格和布置要符合要求。

配电室的布线和接地也要符合规范要求。

(2) 电缆绝缘检查:电缆的布线要符合规范要求,电缆的绝缘必须符合相关标准,不能存在损坏或老化的情况。

(3) 用电负荷计算:电气工程设计必须根据建筑的用电负荷进行计算。

用电负荷的计算需要考虑建筑的类型、用途、人数等因素。

(4) 紧急电源设备:建筑电气工程必须设计有紧急电源设备,以保证建筑在断电情况下的正常使用。

紧急电源设备的容量大小、类型和数量要符合规范要求。

(5) 安全措施:电气工程的设备和线路要满足安全要求,包括接地及保护措施、漏电保护装置、根据电缆大小的电缆桥架、防雷措施等。

(6) 配电室内设备:在配电室中,各种设备应安装在独立的操作间中,以便维护和检修。

设备的加速剂类型、额定容量、额定电压等要符合规范要求。

(7) 照明设计:照明设计必须满足国家和行业标准,建筑内的照明灯具需要选择高品质的灯具,符合节能要求。

总之,电气是一个重要的方面,对于房地产公司来说,图纸审查更是至关重要。

电气工程设计必须考虑各个方面,遵循相关规范和标准,确保电气工程的安全性和可靠性,为后续的房地产建设提供良好的电气环境。

1 / 1。

住宅类项目建筑方案及施工图图审图及管控要点

住宅类项目建筑方案及施工图图审图及管控要点

28
所有管道井需标明用途

29
应在有天台住宅的女儿墙内侧或上部、无天台住宅的屋脊考虑固定吊绳装置及固定保险绳装置,以便外墙清洗

30
消防箱原则应考虑嵌入式设置。如楼梯间等次要空间不可避免出现外凸安装,应充分考虑通道宽度的规范要求与使用功能要求,消防栓位置应避免直接面对户门

31
烟道管井突出露台部分的位置与高度应适合,避免油烟进入室内引发住户投诉。距离住户门距离大于5米,高度超过门窗顶标高。雨水透气管如位于户内的顶层阳台和露台位置,其管道末端高度应不小于门窗顶标高,并利于业主后期封闭空间的使用。
b.房间出露台处,如果露台降板不影响下方室内使用空间,则宜采取降板,降板宜为400mm,上翻的门槛宜采用上翻梁设计且需满足可能存在的保温、防水、找坡等构造,以做到室内预留装修后地坪高度略高于露台装修后高度的要求
c.降板后的露台及下沉庭院的室内门槛应高于室外完成面400mm,并做好防水处理,有溢价能力和设计条件的户型应设计无门槛的过渡方式

*23
刚需住宅原则上少用线条,如果使用请注意:当立面上的装饰线条凸出墙面≥200mm以及窗下口线条,采用现浇混凝土做法,与结构同步施工;当其<200mm时,宜用保温板制作,设置立面装饰线条应考虑成本控制

单体
*24
关于降板应注意:
a.阳台、露台、卫生间、厨房等结构降板不应小于50mm(装饰工程另有要求者除外)

*35
物业管理、居委会等配套用房,宜与居住单元安全出口分开

36
装饰一览表中的饰面做法均应在满足验收的前提下做到最低标准

37
户间露台、阳台等有否安全隐患,别墅类户型必要时可考虑技防设施及设置防翻越栅栏是 否
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
f.建筑凹口处空调放置宽度预留尺寸应比上述尺寸更大些,以利用空调散热。凹口处空调洞不应留在门洞、窗洞上部(洞口标高一般在2400 mm),避免冷媒管内冷凝水倒灌至室内的情况发生。建议在门洞与窗洞边留至少100—150 mm墙垛
g.如预留VRV空调,应满足设备平台上部空间高度出风要求(必要时可采用引流罩)。冷媒管原则上不应超过30米,同时外机应满足净距(长x宽x 高)不小于1500x700x1600mm

*10
预留景观,泛光照明等公共用电回路及其电箱安装位置

弱电
智能化
11
电信系统按照每户直线电话,宽带网络标准配置

12
有线电视系统按照标准规划房型配套

13
周界入侵报警,闭路电视监控,楼宇可视对讲,住户报警,无线巡更,门禁一卡通,车辆出入管理,背景音乐与紧急广播系统,信息发布系统,电梯三方(五方)通话,机房工程等满足技防和绿地公司要求
j.空调百叶窗的通风率设计院应提交专题计算报告,应满足排风总面积要求,避免炎热天气室外换热进、出气(排风)热短路。百叶不宜选用防水百叶,角度宜小于20度,通风率大于80%。角度百叶的固定方式应方便安装和维修.。原则上不建议采用孔板形式的百叶
k.底商应考虑空调合理位置,并注意对于外立面的影响,包括各类外露管线的影响



16
通信、有线电视进户线原则上应先进入弱电箱,然后再分配至各用户终端。智能化系统不需进入弱电箱

17
户内可视对讲门机设置在主要入户通道的入口位置

给排水
工程
*18
自来水供水系统按照标准规划房型配套,水表出户于公共部位安装。在大户型全装修时,应按实际用水量需要配置

*19
室外给水和消防环网宜分开。市政给水开口宜为2个。为保证水源的可靠性,应由两路市政进水管道在室外形成环状供水。当只有一路进水时,应考虑用水的安全可靠性

32
平台、屋面雨水管管径应满足当地瞬时最大雨量的排水需求,并应将管道接至底层雨水井排水,避免将雨水管接入住户阳台地漏处排水,防止阳台积水倒灌至住户户内

*33
空调冷凝水应有组织排放,可设置在空调板内,并不得与雨水管合用

*34
a.别墅类卫生间上下层不对位时,必须进行降板处理或做同层排水;降板后,需及时向结构专业提供降板的具体位置及尺寸。其他业态住宅,做结构降板,注意事项同上。
____________项目 机电专业设计管控要点(住宅类)
【注】打“*”部分为建筑方案设计院自查项。施工图设计院应对所有项进行自查。
管控分项
序号
管控要点
设计自检
自检备注
强电专业
*1
供电系统按照当地供电局要求配置,电表安装于公共部位

*2
高供低量,各回路配分表计量。住宅底商集中设置电表,满足供电局要求

22
系统设计分区合理,满足自来水公司要求,入户压力不超过0.35MPa

23
a.室内管道走向应合理美观,排水管以尽可能同侧设置为原则,标高不得影响门窗(包括采光窗)、不得穿越采光天井;地下室卫生间应考虑排水的降板和出入管;下沉庭院考虑集水井排水;给水管走向和标高须满足装修吊顶要求,可考虑穿梁布置
b.全装修房点位应与室内专业设计配合,设计院出图应按装修点位配合给排水设计

h.应注意空调检修问题,空调板侧边与窗侧边距离应在500mm以内。设置空调机的室内或室外检修门或窗,开启应方便安装、检修人员出入。应特别注意空调侧向置入时的洞口尺寸
i.空调板的设置原则上不能与室内空间贯通,否则无法防雨。同时应考虑便于安装,尤其须考虑出墙后空调管的相对隐蔽。空调排水立管雨水立管宜隐蔽安装


*24
室外管道需考虑对立面效果的影响,给水、污水、雨水、消防、空调冷凝水立管布置应相对隐蔽,原则上立管设于管井,阳台,建筑凹槽阴角,减小对建筑外立面影响;与门、窗、洞口不冲突;不应穿越门面

*25
公共管道(如消防管及上水控制阀等)不应放在住户户内管井内;减压阀应尽可能避免放在公共走道上;消防箱不应放在住户墙体内;污、废水管不应穿卧室及其他住户厨房。公共管线不应在住户内部予以检修;管线敷设不应从邻家穿越;消火栓布置合理,尽量隐藏,应避免在大堂、电梯厅的各主要立面上安放消防箱、设置消防立管(明管)等,应避免设置在住宅入户门边
b.如住宅设置临街商铺,在方案阶段项目机电主管需注意设置室外消火栓箱的位置、空间,以保证可实施性及建筑外立面的美观性。


暖通
工程
35
高低压配电房的通风换气应单独考虑,不应与车库等送排风共用风机设备

36
地下室以设置平时排风和消防排烟合用系统管道和风机为主,风机采用离心双速消防专用风机箱;采用诱导风机的,应尽量减少诱导风机数量。












燃气
工程
39
按照实际需要配置,满足燃气公司要求,厨房内宜设置燃气报警装置

40
热水器优先按布置在工作阳台上考虑

*41
提供室外总体走向,室内走向;室外燃气立管设置于工作阳台,厨房内等隐蔽位置,不得影响外立面,补偿器设置位置不应设于明显位置,不得影响外立面;室内燃气管走向不得与给排水管道位置冲突

42
厨房应避免垂直烟道与煤气管交叉

安保
系统
43
a.监控系统:小区的各出入口及单元,地库等位置设置视频监控
b.周界系统:电子围栏
c.室内安防系统:毛坯住宅首层与二层(有底商的应从住宅层起算)、顶层应设住户报警系统,有安全问题的单元也应考虑报警系统
d.停车场管理系统:停车场管理系统纳入门禁一卡通管理系统中;



其它
50
是否满足《内装专业管控要点》中所有对于机电设计的要求?
是 否

51
住宅底商应独立计量水、电、煤等,如定位为餐饮的底商(充分征询环保、规划意见)应在方案阶段与建筑专业确定排烟井、隔油池、冷媒管井等位置

成本
控制
52
设计院应提供公司各专业设备招标要求。公司专业负责人应在招标前明确招标要求,该配的一定要配,没有太多附加值应考虑不配,做到合理控制机电成本
b.施工图阶段,需关注各设备管井内管线敷设孔洞的预留,避免后期板上开洞,对结构板、梁等造成影响。


总体
45
室外总体综合管线平衡图应结合各配套部门管线设计及要求,进行综合优化,标高与单体出入管须对应,满足排水要求;检查井/检查口宜设于绿化区域内,尽量避开私家花园、单元出入口与小区道路。各管线须与景观设计配合,明确定位

*37
a.厨房应设置燃气热水器排气洞口,无外窗的卫生间应设置排风洞口。厨房燃气热水器排气孔的位置,应与天然气管道保持一定安全距离。
*b.厨房排烟机卫生间排风采用直排方式时,外立面上风帽的位置应与建筑部品及构件有良好的对应关系;通过竖井排放时应注意减少对露天使用空间的影响
*c.原则上厨房均要有隔墙


*20
考虑有洗车设备的地下车库,需相应设沉砂隔油池,地下车库设置排水沟或地漏,地面找坡合理;集水井数量布置合理,并与建筑结构图纸一致. 考虑地库的保洁,需要预留给水点

21
排水管道标高合理,结合室外总体排水标高;单体排水出户管标高与室外总体管线标高相符,覆土厚度满足排水要求,排水出户管不与梁、承台冲突;排水出户管于户内尽可能合并,减少室外检查井数量

26
住宅天井应有排水设计。底层住户花园内窨井盖应避免集中在一至二户花园内

*27
所有上人露台,不应设置于出现无外墙依附的排烟道,污、废水透气管不能立于空间当中影响露台使用,应转换至靠墙或柱边位置伸至高位;应高出此户顶板标高

28
a.阳台排水禁止散排,应设地漏,地漏的位置结合雨水管,宜靠近外墙、阳台角端设置,不宜设在门口,阳台地面应向地漏找坡;

46
地下车库综合管线平衡图,应结合各配套部门管线设计进行综合优化,合理设计桥架、风管、水管等管线标高和定位,须提供复杂处节点详图与典型剖面图

*47
进入地下室的管道、电缆,尤其是弱电管线,不宜直接从室外进入相应的变电站、弱电机房,有条件可从附近走道等不受水影响的房间进入地下室,在从地下室内的分隔墙进入相应房间,没有条件也可设置管道井从室外上翻至室外地面以上在从顶面楼板进入地下室,并做好相应的防水措施,可防止管线封堵不理想造成暴雨季节雨水直接进入房间,造成设备损失

6
地下室日光灯数量应在满足基本照度前提下尽可能减少并进行间隔控制
地下车库行车道照明灯具宜采用线槽灯敷设,车位灯具采用吸顶安装

*7
消防负荷如消防泵、防排烟风机、消防电梯、消防中心等应在负荷末端设双电源切换装置

8
设计对讲系统时,大门门口机、门内开关预留位置及电源应与室内设计配合确定

*9
立体机械车库应预留专用电源
b.空调预留洞建筑标高挂机2.2m、柜机0.2m
c.注意外立面落水管与空调预留洞之间的距离,避免落水管遮堵空调预留洞
d.卧室空调洞预留位置应特别注意避开衣橱放置的墙体,宜离墙800mm,保证冷媒管穿出不影响衣橱靠墙放置
e.分体式空调外机位置安装遮挡百叶或栏杆后净距应满足(长X宽X高)厅不小于1150x550x1000mm,卧室书房不小于1000x550x800mm;飘窗下机位尺寸1200x700x1000mm净距须充分考虑保温粉刷等面层厚度、空调侧接管、冷凝水管、排水立管、底部石材干挂所占空间等因素。冷媒管原则上不超过5米。如使用超过3匹机,预留尺寸设计院应提交绿地公司确认。应保证外机安装、维修的安全和方便,并避免采用吊篮方式
相关文档
最新文档
