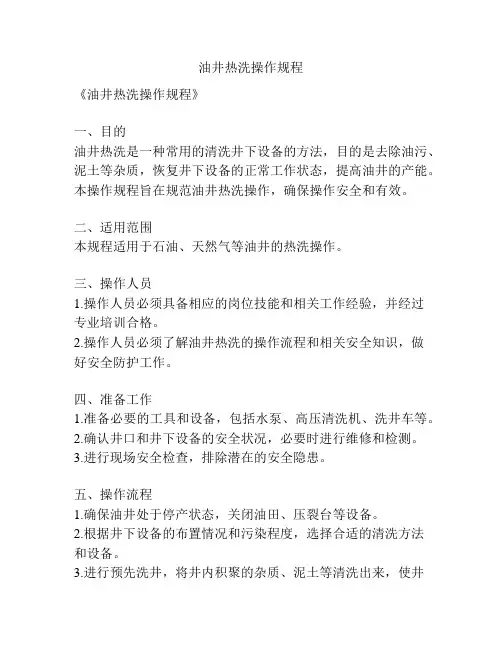

热洗、洗井规定

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

永宁采油厂洗井作业实施细则

一、新旧井作业

1、必须带斜叉、通井规硬探人工井底后上提60cm洗井。

2、压裂完后,由区队长负责放喷然后带封隔器探砂面。但封隔器不能超过射孔段,如探不上,投产时带泵探砂面。以上人工井底,砂面泵挂数据必须准确登记。8至12小时后投产。上液半小时后,方可收车。投产完毕后,资料交给队长,资料不全的不予结账。

二、日常生产管理

采油大队(区队)根据油井结蜡周期,定期安排井网管线熔蜡和油井熔蜡。井网管线除坚持按时投、接球工作外,还要定期加防阻剂和清蜡剂,必要时进行分段热洗清蜡扫线,确保管线畅通;油井清蜡在摸清结蜡周期的情况下定期进行热洗熔蜡;管网井熔蜡排出的油水和蜡块要单存、单交,禁止进入油井管网集输管线,严防造成新的堵塞。

三、冲沙施工

(一)修井冲沙洗井

1.冲沙管柱下部应带洗鞋或冲沙喷嘴。

2.冲洗管柱下至距砂面5.0米处,应进行循环冲洗,返出正常后,开始下放管柱冲沙。

3.正常冲沙,要观察泵压变化,以泵压为主指挥冲沙施工。

4.冲沙时的泵压不得超过水龙带的安全工作压力,并根据井深计算出液柱压力,应在超液柱压力和安全压力之间施工。

5.应监视返出量的变化,防止油管放入砂面内形成砂堵,如有返出降低蹩泵应立即上提管柱和加大排量,循环解堵。

6.冲沙过程中,因故被迫停止循环时,应立即上提管柱至沙面以上10米左右,并定时活动;若是修井动力发生故障,应连续循环冲洗,不能停泵,以防卡钻。

7.冲洗至井底或预定位置后,应大排量冲洗,至油井返出液含砂量小于5‰为止。

8.冲洗彻底后,应在停洗一个小时后下放管柱探砂面,以悬重下降2.0吨左右为止,并连续探两次一致,即为目前砂面深度。

(二)油井压裂后投产洗井:

(1)油井冲沙应用大排量,当砂没有返出时,不能下放太快,防止插入悬砂内,接单根时要充分洗井,否则暂不接单根,冲洗彻底。

(2)油井施工中,严禁用带着Φ110毫米以上的工具及封隔器的管柱进行探砂和冲砂之类的作业。

(3)压裂、喷砂、冲砂过程中,压力突然升高时,应立即改反洗或马上提管柱。

四、热油洗蜡作业管理

(一)油井热洗周期的确定,主要根据油井生产能力的大小、原油的物性、含蜡情况及蜡的性质,并结合热洗液的性质及摸索的洗井周期确定:

1、油井日产油量在8.0吨以上和新井投产井,洗井周期在80-100天。

2、油井日产油量在5.0-8.0吨之间的油井,洗井周期在110-130天。

3、油井日产油量在5.0吨以下的油井,洗井周期在150天左右。

4、有一些特殊低产井和中、高含水井,洗井周期为半年一次。

(二)抽油井热洗前的准备工作:

1、生产调度室按洗井安排,当日在下达第二天的洗井任务的同时,向有关服务、配合单位下服务、配合任务。

2、热洗班按洗井井号的要求,准备好洗井车,保证按时洗井。

3、热洗配合车辆要保证热洗过程中连续供液。

4、热洗用液、用药保证按要求保质保量供给。

5、热洗井必须做好以下工作:

(1)储油罐:必须保证有两个半空的油罐,以便备进返出液。

(2)洗井前24小时不准放压、放喷,保证洗井时油井正常生产。

(3)采油工必须在油井现场,准备好常用工具,用具作好配合。

(三)抽油井热洗工艺技术:

1、坚持七个“不能洗”:洗井设备保证不了连续施工不能洗;供液设备保证不了连续供液不能洗;热洗液质量(热洗液量、温度、添加剂)保证不了设计要求不能洗;抽油设备保证不了洗后24小时以上连续排抽不能洗;储油罐容量保证不了容纳返排液不能洗;井口严重漏失不能洗;安全条件不具备不能洗井。

2、把好热洗过程四个关:热洗液温度关;热洗过程中不同阶段的排量关;热洗中真实的返出温度关;热洗用液量关。

3、抽油井热洗液量

根据目前油井生产现状,热洗班车辆设备的实际情况以及地层亏空的现状,为降低热洗成本,减少不必要的浪费,特作以下规定。

(1)一般常规热洗井的热洗液量均为24M3,特殊井特殊处理。

(2)符合以下条件之一的抽油井热洗液量为18—20M3。

<1>泵挂深度不超过1000m的;

<2>动液面在700m之内的;

<3>投产未超过一年的;

<4>油井日产液量10M3以上的;

<5>套压达到4.5MPa以上的;

<6>注水对应见效井;

<7>开采侏罗系的。

<8>部分长2层

(3)符合以下条件之一的抽油井热洗液量为30M3以上。

<1>泵深超过1500m的;

<2>结蜡严重的;

<3>热洗周期超过半年以上的。

4、抽油井热洗前停产规定

为了保证热洗效果,恢复地层压力,减少地层漏失,低产油井热洗前应采取必要的停产。

(1)抽油井日产液量在2M3以下,热洗前停产48小时。

(2)抽油井日产液量在2-3M3,热洗前停产24小时。

(四)抽油井热洗工艺施工:

1、按技术要求和准备工作规定达到要求后,应开始洗井施工。

2、连接洗井管线,进行试压、试泵。

3、做好油井返排液工作,取出油嘴,检查进罐管线牢固性。

4、按安全管理规定检查到位。

5、检查流程、记录有关资料后,开始洗井,开抽生产。炉子、泵、供液罐专人负责。

6、油井洗好后方能停洗,搞好井场卫生,并向采油工讲清洗井参数、洗后生产中注意事项后,方能离开井场。

(五)热洗施工安全管理:

1、备好防火设施。

2、洗井时井口和罐区25米以内严禁明火。

3、罐区禁止放油。

4、洗井是带压作业,管线要试压大于洗井压力。

5、洗井前全面检查洗井全部流程是否畅通。

6、当油井套压高时,须先启泵使泵压大于套压1.0MPA时,立即开套压阀门冼井,
