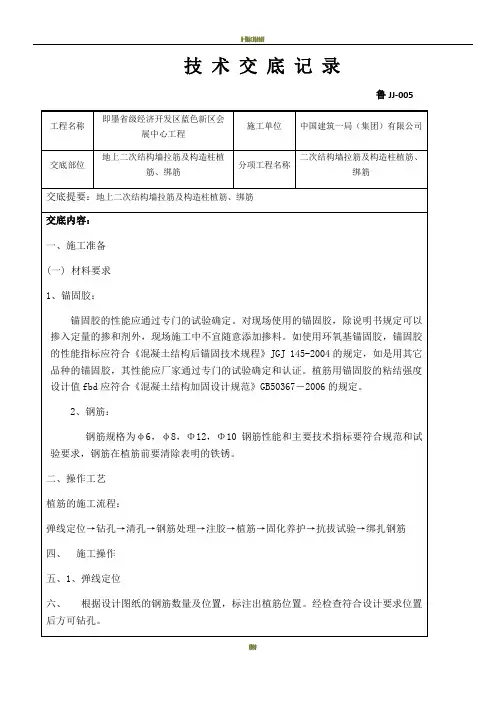

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

合集下载

地上二次结构墙拉筋及构造柱植筋 绑筋技术交底

地上二次结构墙拉筋及构造柱植筋 绑筋技术交底
2、钢筋:
钢筋规格为φ6,φ8,Φ12,Φ10钢筋性能和主要技术指标要符合规范和试验要求,钢筋在植筋前要清除表明的铁锈。
二、操作工艺
植筋的施工流程:
弹线定位→钻孔→清孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑扎钢筋
4、?施工操作
5、1、弹线定位
6、根据设计图纸的钢筋数量及位置,标注出植筋位置。经检查符合设计要求位置后方可钻孔。
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。
技术交底记录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中国建筑一局(集团)有限公司
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
(一) 材料要求
1、锚固:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
1)拉结筋设置
,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
6、植筋
首先将配置好的注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场试验,以确定钢筋及植筋胶是否符合设计要求。
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB2354φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
2)构造柱设置
构造柱设置按如下原则设置:

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底(精编文档).doc

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底(精编文档).doc
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、 植筋注意事项
1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水浸渍的毛巾包裹植筋外露部分的根部。
2、注意天气变化,植筋施工开始前要查看天气预备,要确保在植筋施工期间天气状况良好,不要在阴雨天气施工。针对本工程在内部施工,故无需考虑天气因素的影响。
4)过梁设置(包括安装预留洞>300mm宽的洞口)
凡门窗洞顶未遇钢筋混凝土梁时需均设置钢筋混凝土过梁。砌体过梁宽同墙体宽度,高度及配筋等均按图纸设置(制作位置、数量、尺寸已发相关人员)
过梁均为现浇。对于安装等预留洞口可采用预制过梁(如消防箱、配电箱洞口等)。
2、钻孔
用冲击钻钻孔,φ6的钢筋钻孔直径为8mm,钻孔深度为≥65mm;φ8的钢筋钻孔直径为10mm,钻孔深度为≥80mm;Φ12的钢筋钻孔植筋为14mm, 钻孔深度为≥120mm。
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。
②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。
③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。马牙槎高度250mm(即一皮砌块高度)。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB2354φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
技术交底记录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中国建筑一局(集团)有限公司
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
(一)材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的剂外,中不宜随意添加掺料。如使用锚固胶,锚固胶的性能指标应符合《后锚固技术规程》JGJ145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《结构加固设计规范》GB50367-2006的规定。
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底
打造全网一站式需求
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
欢迎您的下载,பைடு நூலகம்
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
4、钢筋处理
钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗擦干后方可使用。
5、注胶
锚固胶要选用检验合格的植筋专用胶水,产品要有合格证明,要能够满足我项目植筋的施工要求。注胶要从孔底开始,这样可以排出孔内的空气,为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到孔深的1/3或计算孔内的用胶量,应扣除钢筋体积,孔内注完胶后应立即植筋。
6、植筋
首先将配置好的结构胶注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。圈梁可与过梁设在同一位置。

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。
②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。
③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。马牙槎高度250mm(即一皮砌块高度)。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
1)拉结筋设置
拉结筋为2φ6.5@500,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、 植筋注意事项

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净.方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物.
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
2、钢筋:
钢筋规格为φ6,φ8,Φ12,Φ10钢筋性能和主要技术指标要符合规范和试验要求,钢筋在植筋前要清除表明的铁锈。
二、操作工艺
植筋的施工流程:
弹线定位→钻孔→清孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑扎钢筋
四、施工操作
1、弹线定位
根据设计图纸的钢筋数量及位置,标注出植筋位置。经检查符合设计要求位置后方可钻孔。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6。5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
4、钢筋处理
钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗擦干后方可使用。

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

技术交底记录之答禄夫天创作
鲁JJ005
过程中,墙体拉筋不得漏放。

特殊部位特殊制作。

当砌体与现浇结构相接时,拉筋采取植筋法,伸进砌体内不小于1000mm。

当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标识表记标帜。

墙长另外设置。

2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及安插详见施工平面图。

②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。

③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。

马牙槎高度250mm(即一皮砌块高度)。

④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。

3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。

圈梁可与过梁设在同一位置。

②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。

4)过梁设置(包含装置预留洞>300mm宽的洞口)
建设工程质量监督总站监制。

【技术】地上二次结构墙拉筋及构造柱植筋绑筋技术交底

【技术】地上二次结构墙拉筋及构造柱植筋绑筋技术交底
1)拉结筋设置
拉结筋为2φ6.5@500,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
此文档是由网络收集并进行重新排版整理.word可编辑版本!

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
7、植筋所用的设备及机具必须按找该设备或机具的操作,不允许。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交ห้องสมุดไป่ตู้人
接受交底人
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中国建筑一局(集团)有限公司
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
(一) 材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的剂外,中不宜随意添加掺料。如使用锚固胶,锚固胶的性能指标应符合《后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《结构加固设计规范》GB50367-2006的规定。
6、植筋
首先将配置好的注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场试验,以确定钢筋及植筋胶是否符合设计要求。
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、植筋注意事项

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底_最新修正版

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底_最新修正版
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。
②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。
③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。马牙槎高度250mm(即一皮砌块高度)。
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中国建筑一局(集团)有限公司
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
(一) 材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用吹出浮沉。吹完后再用沾或擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。
②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。
③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。马牙槎高度250mm(即一皮砌块高度)。
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、 植筋注意事项
1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水的毛巾包裹植筋外露部分的根部。
2、注意天气变化,植筋施工开始前要查看天气预备,要确保在植筋施工期间天气状况良好,不要在阴雨天气施工。针对本工程在内部施工,故无需考虑天气因素的影响。
4、钢筋处理
部分要清除表面锈迹及其他污物,一般采用配,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用中和,再用清水冲洗擦干后方可使用。
5、注胶
锚固胶要选用检验合格的植筋专用胶水,产品要有合格证明,要能够满足我项目植筋的施工要求。注胶要从孔底开始,这样可以排出孔内的空气,为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到孔深的1/3或计算孔内的用胶量,应扣除钢筋体积,孔内注完胶后应立即植筋。

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
6、植筋
首先将配置好的注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场试验,以确定钢筋及植筋胶是否符合设计要求。
7、植筋所用的设备及机具必须按找该设备或机具的操作,不允许。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
4)过梁设置(包括安装预留洞>300mm宽的洞口)
(一) 材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的剂外,中不宜随意添加掺料。如使用锚固胶,锚固胶的性能指标应符合《后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《结构加固设计规范》GB50367-2006的规定。
地上二次结构墙拉筋及构造柱植筋绑筋技术交底
技术交底记录
鲁JJ-005

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
6、植筋
首先将配置好的结构胶注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。
1)拉结筋设置
拉结筋为2φ6.5@500,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
4、钢筋处理
钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗擦干后方可使用。

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

地上二次结构墙拉筋及构造柱植筋、绑筋技术交底

技术交底记录
鲁JJ005
当砌体与现浇结构相接时,拉筋采取植筋法,伸进砌体内不小于1000mm。

当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标识表记标帜。

墙长另外设置。

2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及安插详见施工平面图。

②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。

③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。

马牙槎高度250mm(即一皮砌块高度)。

④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。

3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。

圈梁可与过梁设在同一位置。

②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。

4)过梁设置(包含装置预留洞>300mm宽的洞口)
建设工程质量监督总站监制。

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
1)拉结筋设置
,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
7、植筋所用的设备及机具必须按找该设备或机具的操作,不允许。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB2354φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、?植筋注意事项
1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水的毛巾包裹植筋外露部分的根部。
2、注意天气变化,植筋施工开始前要查看天气预备,要确保在植筋施工期间天气状况良好,不要在阴雨天气施工。针对本工程在内部施工,故无需考虑天气因素的影响。
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用吹出浮沉。吹完后再用沾或擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。

地上二次结构墙拉筋及构造柱植筋绑筋技术交底

地上二次结构墙拉筋及构造柱植筋绑筋技术交底
凡门窗洞顶未遇钢筋混凝土梁时需均设置钢筋混凝土过梁。砌体过梁宽同墙体宽度,高度及配筋等均按图纸设置(制作位置、数量、尺寸已发相关人员)
过梁均为现浇。对于安装等预留洞口可采用预制过梁(如消防箱、配电箱洞口等)。
2、钻孔
用钻孔,φ6的钢筋钻孔直径为8mm,钻孔深度为≥65mm;φ8的钢筋钻孔直径为10mm,钻孔深度为≥80mm;Φ12的钢筋钻孔植筋为14mm, 钻孔深度为≥120mm。
地上二次结构墙拉筋及构造柱植筋绑筋技术交底
技术交底记录
鲁JJ-005
工程名称
即墨省级经济开发区蓝色新区会展中心工程
施工单位
中国建筑一局(集团)有限公司
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
4)过梁设置(包括安装预留洞>300mm宽的洞口)
1)拉结筋设置
,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特பைடு நூலகம்制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、钢筋处理
钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗擦干后方可使用。
5、注胶
锚固胶要选用检验合格的植筋专用胶水,产品要有合格证明,要能够满足我项目植筋的施工要求。注胶要从孔底开始,这样可以排出孔内的空气,为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到孔深的1/3或计算孔内的用胶量,应扣除钢筋体积,孔内注完胶后应立即植筋。
9、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
五、植筋注意事项
1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水浸渍的毛巾包裹植筋外露部分的根部。
2、注意天气变化,植筋施工开始前要查看天气预备,要确保在植筋施工期间天气状况良好,不要在阴雨天气施工。针对本工程在内部施工,故无需考虑天气因素的影响。
3、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
4、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
5、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
6、植筋施工用电要按照项目的用电规程操作,避免违章。
6、植筋
首先将配置好的结构胶注入孔内,并将结构胶涂于钢筋锚固端(宜2-3mm),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,48小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验
植筋完毕养护以后要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。
7、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
8、植筋所用的材料不能到处乱扔污染环境,做到活完料净脚下清。
9、植筋应满足拉拔实验要求。
项目(专业)技术负责人
交底人
接受交底人
1)拉结筋设置
拉结筋为2φ6.5@500,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。在操作过程中,墙体拉筋不得漏放。特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。墙长另外设置。
④构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置
①梁宽同墙厚,梁高120mm,配筋HPB235 4φ12,φ6.5@200。圈梁可与过梁设在同一位置。
②电梯井道圈梁QL1沿四周设置,设置间距按电梯工艺图确定,见现场植筋位置,设置
③当墙厚≤120mm时,墙高中部设置水平圈梁QL。
3、清孔
清孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。清孔完成后需要经施工员检查验收,自检合格后报监理验收,验收合格后方可注胶。
2)构造柱设置
构造柱设置按如下原则设置:
①钢筋混凝土构造柱GZx详图及布置详见施工平面图。
②当施工平面图未标注时,按下列要求设置:
当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB400 4φ10,φ6.5@100/200。
③构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。马牙槎高度250mm(即一皮砌块高度)。
技术交底记录
工程名称
施ห้องสมุดไป่ตู้单位
交底部位
地上二次结构墙拉筋及构造柱植筋、绑筋
分项工程名称
二次结构墙拉筋及构造柱植筋、绑筋
交底提要:地上二次结构墙拉筋及构造柱植筋、绑筋
交底内容:
一、施工准备
(一)材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对现场使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
2、钢筋:
钢筋规格为φ6,φ8,Φ12,Φ10钢筋性能和主要技术指标要符合规范和试验要求,钢筋在植筋前要清除表明的铁锈。
二、操作工艺
植筋的施工流程:
弹线定位→钻孔→清孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑扎钢筋
4、施工操作
1、弹线定位
根据设计图纸的钢筋数量及位置,标注出植筋位置。经检查符合设计要求位置后方可钻孔。
4)过梁设置(包括安装预留洞>300mm宽的洞口)
凡门窗洞顶未遇钢筋混凝土梁时需均设置钢筋混凝土过梁。砌体过梁宽同墙体宽度,高度及配筋等均按图纸设置(制作位置、数量、尺寸已发相关人员)
过梁均为现浇。对于安装等预留洞口可采用预制过梁(如消防箱、配电箱洞口等)。
2、钻孔
用冲击钻钻孔,φ6的钢筋钻孔直径为8mm,钻孔深度为≥65mm;φ8的钢筋钻孔直径为10mm,钻孔深度为≥80mm;Φ12的钢筋钻孔植筋为14mm,钻孔深度为≥120mm。
相关文档
最新文档
