建筑工地夜间施工申请书

深圳市建设工地夜间施工作业申请填写范本
深圳市建设工地夜间施工作业申请填写范
本
申请单位信息
申请单位名称:(请填写申请单位的全称)
申请单位地址:(请填写申请单位的详细地址)
联系人:(请填写联系人的姓名)
联系(请填写联系人的电话号码)
工程信息
工程名称:(请填写工程的名称)
工程地址:(请填写工程的详细地址)
建设单位:(请填写建设单位的全称)
施工单位:(请填写施工单位的全称)
施工作业信息
施工作业名称:(请填写需要夜间施工的具体作业名称)
施工作业时间:(请填写预计进行夜间施工的时间段)
夜间施工原因
请简要说明为什么需要在夜间进行施工作业。
夜间施工措施
请详细说明将采取的夜间施工措施,以保障施工期间的安全。
夜间施工影响预评估
请说明夜间施工可能对周边居民、交通以及环境产生的影响,并提出相应的解决方案。
其他信息
请填写其他需要说明的信息。
申请人签字
(申请人请在此处签字)
日期:(请在此处填写申请日期)。
工地晚上施工申请书范本
工地晚上施工申请书范本尊敬的有关部门:您好!我代表工地施工方,向您提交一份关于工地晚上施工的申请。
首先,我们深感歉意,因为施工给周边居民带来的不便。
然而,在特定情况下,晚上施工成为不可避免的选择。
我们希望您能 understanding 并批准我们的申请。
以下是申请的具体内容:一、施工背景1. 工程概况:本项目为XXX城市综合体建设项目,包括住宅、商业、办公等多功能于一体。
工程占地面积XXX平方米,总建筑面积XXX平方米。
自开工以来,各项工作进展顺利。
2. 施工进度:目前,工程已进入关键阶段,主要包括主体结构、装饰装修和设备安装等。
为确保项目按期完工,需要进行夜间施工。
3. 夜间施工原因:白天施工受到周边居民和交通的影响,施工效率较低。
夜间施工可以减少对居民的影响,提高施工进度。
二、夜间施工方案1. 施工时间:根据工程进度,夜间施工时间拟定为每晚22:00至次日06:00。
如有特殊情况,需提前向有关部门申请调整。
2. 施工内容:夜间施工主要包括主体结构施工、装饰装修、设备安装等。
将尽量降低噪音、粉尘等对周边环境的影响。
3. 安全措施:加强夜间施工安全管理,确保施工人员安全。
设置警示标志,提醒过往行人和车辆注意安全。
4. 环保措施:采取有效措施降低噪音、粉尘等污染。
如:使用低噪音设备、定期清洗施工场地、严格控制扬尘等。
5. 便民措施:为减少夜间施工对周边居民的影响,我们将加强沟通协调,提前通知居民。
如有需要,可提供临时休息场所。
三、申请期限为确保工程进度,我们希望有关部门能尽快审批我们的申请。
如有需要,我们将积极配合有关部门进行现场查看和监管。
四、联系方式如有任何疑问或建议,请随时与我们联系。
感谢您的关注和支持!施工方名称:XXX城市建设有限公司联系人:XXX联系电话:XXX电子邮箱:XXX再次感谢您对我们申请的关注和支持!希望您能批准我们的申请,让我们共同努力,为城市建设贡献力量!此致敬礼!XXX城市建设有限公司日期:XXXX年XX月XX日。
工程夜间施工申请书范本
工程夜间施工申请书范本尊敬的XXX部门:您好!我代表XXX工程有限公司,就我们在贵地进行的XXX工程项目,向您提交夜间施工申请。
我们深知夜间施工可能给周边居民和环境带来不便,因此,在申请之前,我们已经充分考虑了各种因素,并制定了一系列措施来减轻对周边的影响。
现将有关情况说明如下:一、工程概况1. 工程名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程进度:目前已进入关键阶段二、夜间施工必要性1. 工程进度要求:由于工程关键阶段时间紧迫,为了确保工程按期完工,我们需要在夜间进行施工,以保证工程进度不受影响。
2. 技术要求:部分施工内容需要在特定时间内完成,以保证工程质量。
3. 安全生产:夜间施工可以避免高温、降雨等天气因素对施工安全的影响。
三、夜间施工时间及范围1. 施工时间:预计夜间施工时间为每晚22:00至次日早上6:00。
2. 施工范围:工程项目的特定区域。
四、措施保障1. 噪音控制:采用低噪音设备,尽量减少夜间施工产生的噪音。
同时,对施工现场进行封闭,降低噪音传播。
2. 光线调整:合理布置施工现场照明,避免光线直射周边居民家中,影响居民休息。
3. 交通管理:在施工现场周边设置交通警示标志,确保施工期间交通秩序正常。
4. 环境保护:严格执行环保法规,做好施工现场的清洁和垃圾处理工作。
5. 安全防护:加强夜间施工安全管理,确保施工人员安全。
五、申请期限根据工程进度需求,我们预计夜间施工将持续至工程关键阶段结束。
在此期间,我们将严格按照相关规定,确保夜间施工的顺利进行。
六、其他说明1. 我们已事先通知周边居民夜间施工的时间、范围及可能产生的影响,并取得他们的谅解。
2. 如有需要,我们愿意配合相关部门进行现场检查,确保施工合规。
请您在收到申请后,对我们的施工计划进行审批。
在此,我们表示衷心的感谢!如您有任何疑问或建议,请随时与我们联系。
我们将竭诚配合,确保工程顺利进行。
夜间施工申请报告
夜间施工申请书

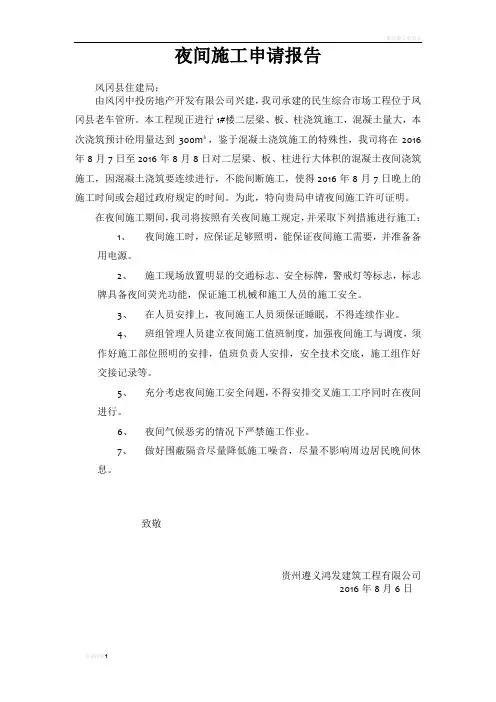

页脚内容1夜间施工申请报告
风冈县住建局:
由风冈中投房地产开发有限公司兴建,我司承建的民生综合市场工程位于凤冈县老车管所。
本工程现正进行1#楼二层梁、板、柱浇筑施工,混凝土量大,本次浇筑预计砼用量达到300m³,鉴于混凝土浇筑施工的特殊性,我司将在2016年8月7日至2016年8月8日对二层梁、板、柱进行大体积的混凝土夜间浇筑施工,因混凝土浇筑要连续进行,不能间断施工,使得2016年8月7日晚上的施工时间或会超过政府规定的时间。
为此,特向贵局申请夜间施工许可证明。
在夜间施工期间,我司将按照有关夜间施工规定,并采取下列措施进行施工:
1、夜间施工时,应保证足够照明,能保证夜间施工需要,并准备备
用电源。
2、施工现场放置明显的交通标志、安全标牌,警戒灯等标志,标志
牌具备夜间荧光功能,保证施工机械和施工人员的施工安全。
3、在人员安排上,夜间施工人员须保证睡眠,不得连续作业。
4、班组管理人员建立夜间施工值班制度,加强夜间施工与调度,须
作好施工部位照明的安排,值班负责人安排,安全技术交底,施工组作好交接记录等。
5、充分考虑夜间施工安全问题,不得安排交叉施工工序同时在夜间
进行。
6、夜间气候恶劣的情况下严禁施工作业。
7、做好围蔽隔音尽量降低施工噪音,尽量不影响周边居民晚间休
息。
致敬
贵州遵义鸿发建筑工程有限公司
2016年8月6日。
漆黑夜晚施工申请书

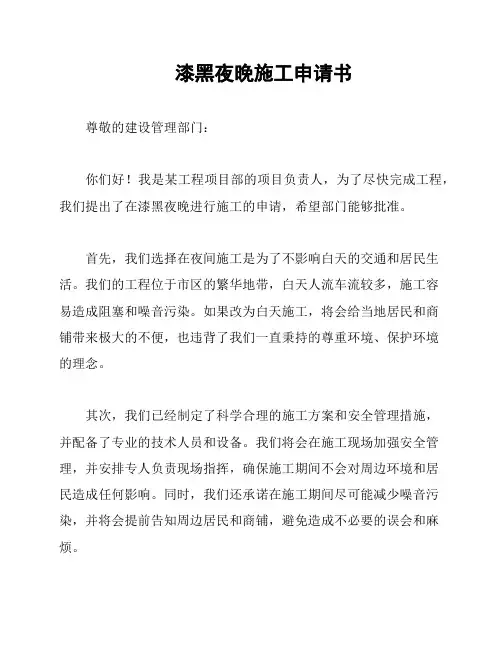

漆黑夜晚施工申请书
尊敬的建设管理部门:
你们好!我是某工程项目部的项目负责人,为了尽快完成工程,我们提出了在漆黑夜晚进行施工的申请,希望部门能够批准。
首先,我们选择在夜间施工是为了不影响白天的交通和居民生活。
我们的工程位于市区的繁华地带,白天人流车流较多,施工容
易造成阻塞和噪音污染。
如果改为白天施工,将会给当地居民和商
铺带来极大的不便,也违背了我们一直秉持的尊重环境、保护环境
的理念。
其次,我们已经制定了科学合理的施工方案和安全管理措施,
并配备了专业的技术人员和设备。
我们将会在施工现场加强安全管理,并安排专人负责现场指挥,确保施工期间不会对周边环境和居
民造成任何影响。
同时,我们还承诺在施工期间尽可能减少噪音污染,并将会提前告知周边居民和商铺,避免造成不必要的误会和麻烦。
最后,我们申请在夜间施工的时间是从晚上 10 点到次日凌晨 6 点。
这段时间内,交通人流减少,居民也基本进入了睡眠状态。
我们将会在时间充裕的情况下,提前向周边居民和商铺发送通知,以免造成不必要的困扰。
希望建设管理部门能够审批通过我们的申请,并给予监督和支持,我们将会更加努力的做好该项目的施工和管理工作。
谢谢。
此致
敬礼!
申请单位:某工程项目部
日期:xxxx年xx月xx日。
夜间施工申请报告
夜间施工申请报告×××建设局:由×××房地产开发有限公司兴建,我司承建的×××工程位于×××路,施工许可证号为×××.本工程现正进行地下室底板钢筋制安施工,由于地下室底板有防渗漏施工要求,混凝土量大,本次浇筑预计砼用量达到×××m³,鉴于混凝土浇筑施工的特殊性,我司将在×××年×××月×××日至×××年×××月×××日对地下室底板进行大体积的混凝土夜间浇筑施工,因混凝土浇筑要连续进行,不能间断施工,使得×××年×××月×××日晚上的施工时间或会超过政府规定的时间。
为此,特向贵局申请夜间施工许可证明。
在夜间施工期间,我司将按照有关夜间施工规定,并采取下列措施进行施工:1、夜间施工时,应保证足够照明,能保证夜间施工需要,并准备备用电源。
2、施工现场放置明显的交通标志、安全标牌,警戒灯等标志,标志牌具备夜间荧光功能,保证施工机械和施工人员的施工安全.3、在人员安排上,夜间施工人员须保证睡眠,不得连续作业。
4、班组管理人员建立夜间施工值班制度,加强夜间施工与调度,须作好施工部位照明的安排,值班负责人安排,安全技术交底,施工组作好交接记录等。
5、充分考虑夜间施工安全问题,不得安排交叉施工工序同时在夜间进行。
6、夜间气候恶劣的情况下严禁施工作业。
7、做好围蔽隔音尽量降低施工噪音,保证不影响周边居民晚间休息。
致敬×××建筑工程有限公司×××年×××月×××日。
夜间施工申请
夜间施工申请书之樊仲川亿创作致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”, 位于黄河路与中山路交叉口西北角, 该工程为三十层框剪结构, 工期紧, 主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑, 因混凝土方量较年夜需进行夜间施工.1、拟定夜间施工时间:自2017年11月22日至207年12月31日2、夜间施工降噪办法:(1)混凝土浇筑采纳商品混凝土泵送, 拔出式振捣器进行振捣.(2)禁止混凝土运输车辆鸣笛, 振捣器快插慢拔, 减少混凝土在外停留时间, 最年夜限度降低施工噪音以减少扰民.(3)施工现场采用全封闭围挡, 尽量防止人为噪音.(4)临近居民区张贴夜间施工告示, 争取居民谅解, 项目部设置24小时接待办公室, 随时听取群众意见, 及时处置扰民纠纷.3、施工单元项目负责人:联系德律风:请贵局批示.河南泰威建设工程有限公司2017年11月22日夜间施工申请书致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”, 位于黄河路与中山路交叉口西北角, 该工程为三十层框剪结构, 工期紧, 主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑, 因混凝土方量较年夜需进行夜间施工.1、拟定夜间施工时间:2017年11月22日至207年11月23日早4时2、夜间施工降噪办法:(1)混凝土浇筑采纳商品混凝土泵送, 拔出式振捣器进行振捣.(2)禁止混凝土运输车辆鸣笛, 振捣器快插慢拔, 减少混凝土在外停留时间, 最年夜限度降低施工噪音以减少扰民.(3)施工现场采用全封闭围挡, 尽量防止人为噪音.(4)临近居民区张贴夜间施工告示, 争取居民谅解, 项目部设置24小时接待办公室, 随时听取群众意见, 及时处置扰民纠纷.3、施工单元项目负责人:联系德律风:请贵局批示.河南泰威建设工程有限公司2017年11月22日。
打桩工程申报夜间施工(3篇)
第1篇一、项目背景随着我国城市化进程的加快,各类基础设施建设日益增多,打桩工程作为地基基础施工的重要组成部分,对于确保工程质量和进度具有重要意义。
然而,在正常施工时间外,如夜间进行打桩施工,可能对周边居民造成噪音干扰。
为规范夜间施工管理,确保施工质量和周边居民生活环境,现就打桩工程申报夜间施工事宜进行如下说明。
二、申报条件1. 项目性质:申报夜间施工的打桩工程应为房屋建筑和市政基础设施工程,且已取得住房城乡建设主管部门颁发的开工手续,纳入住房城乡建设主管部门监督管理。
2. 施工内容:夜间施工应以国家或本市重点工程、生产工艺要求须连续作业、或因其他特殊需要为由申请。
3. 施工时间:夜间施工期限应为晚22时至次日6时。
4. 噪音控制:申请前,建设单位应已取得夜间施工噪声影响范围检测报告,与夜间施工噪声影响范围内须补偿居民签订补偿协议。
5. 重点工程认定:以国家或本市重点工程名义申请夜间施工的,需提供相关认定文件。
6. 施工必要性说明:以生产工艺要求须连续作业或者其他特殊需要名义申请夜间施工的,建设单位应在《建设工程夜间施工申请表》的夜间施工必要性情况说明中详细说明必要性和合理性。
7. 中考、高考期间:施工期限在中考、高考期间的,不予受理。
8. 噪音污染防治:在城市市区范围内,建筑施工过程中使用机械设备,可能产生环境噪声污染的,施工单位必须在工程开工十五日前向当地环保部门申报,并采取相应的防治措施。
三、申报流程1. 建设单位向住房城乡建设主管部门提交夜间施工申请材料。
2. 住房城乡建设主管部门对申请材料进行审核,必要时可组织现场勘查。
3. 审核通过后,住房城乡建设主管部门出具夜间施工证明。
4. 建设单位凭夜间施工证明向相关部门办理相关手续。
四、注意事项1. 建设单位应严格按照夜间施工证明规定的施工时间、范围和内容进行施工。
2. 施工单位应采取有效措施,降低噪音污染,确保周边居民生活环境。
3. 建设单位应与受影响居民进行沟通,争取理解和支持。
土方工程夜间施工申请书(3篇)
第1篇致:XX市XX区环保局尊敬的环保局领导:我单位为XX建筑有限公司,现就我单位承建的XX项目土方工程夜间施工申请贵局审批。
现将有关情况报告如下:一、项目概况1. 项目名称:XX项目2. 项目地址:XX市XX区XX街道XX号3. 项目业主:XX房地产开发有限公司4. 项目规模:占地面积XX平方米,总建筑面积XX平方米5. 项目总投资:XX亿元人民币二、夜间施工原因1. 项目工期紧,土方工程量较大,为确保项目进度,减少对白天交通和周边居民的影响,经与业主和监理单位协商一致,决定在夜间进行土方工程施工。
2. 白天时段,施工现场周边交通流量较大,夜间施工可减少对交通的影响,提高施工效率。
3. 夜间施工有利于避开高温天气,确保施工质量和施工人员安全。
三、夜间施工时间1. 预计夜间施工时间为:2022年10月15日至2022年11月30日2. 施工时间为每晚18:00至次日6:00四、夜间施工措施1. 严格按照《中华人民共和国环境噪声污染防治法》等相关法律法规要求,采取有效措施,降低施工噪音。
2. 采用低噪音施工设备,如静压桩机、静力压桩机等。
3. 加强施工现场管理,合理安排施工工序,减少施工噪音。
4. 在施工现场周边设置围挡,并采取降噪措施,如设置隔音板、喷淋系统等。
5. 严格控制施工车辆进出,禁止鸣笛,减少对周边居民的影响。
6. 加强施工现场环保设施管理,确保扬尘治理措施落实到位。
五、夜间施工环保措施1. 采用湿法作业,对施工现场进行洒水降尘。
2. 设置雾炮机,对施工现场进行雾炮作业,降低扬尘。
3. 对施工现场产生的废水、废气进行处理,确保达标排放。
4. 加强施工现场环保设施的管理和维护,确保设施正常运行。
六、夜间施工安全保障措施1. 加强施工现场安全管理,严格执行安全生产规章制度。
2. 定期对施工人员进行安全教育培训,提高安全意识。
3. 设置安全警示标志,确保施工现场安全。
4. 加强夜间施工照明,确保施工现场可视范围。
夜间施工作业备案申请书
夜间施工作业备案申请书尊敬的城市管理局:您好!我单位计划在市区一建筑工地进行夜间施工作业,为确保施工过程的顺利进行,减少对周边环境的影响,特此向贵局申请夜间施工作业备案。
一、工程概述1. 工程名称:XXXXXXXX 建设项目2. 工程地点:XX市XX区XX路XX号3. 建设单位:XXXXXXXX 有限公司4. 施工单位:XXXXXXXX 建筑安装有限公司5. 工程性质:住宅楼建设项目6. 施工内容:主体结构施工、混凝土浇筑、钢筋绑扎等二、夜间施工必要性1. 工程进度要求:根据工程进度计划,为确保工程按时完工,部分施工内容需在夜间进行。
2. 施工工艺要求:混凝土浇筑、钢筋绑扎等工序需要连续作业,以保证施工质量。
3. 安全生产要求:夜间施工有利于避开高温、潮湿等不利天气条件,确保施工安全。
三、夜间施工时间及范围1. 施工时间:拟定夜间施工时间为2023年XX月XX日至2023年XX月XX日,每晚22:00至次日06:00。
2. 施工范围:工程现场主体结构区域。
四、夜间施工降噪措施1. 采用低噪音施工设备,降低施工过程中产生的噪音。
2. 加强施工现场管理,避免夜间施工人员大声喧哗。
3. 设置隔音墙、隔音罩等设施,对噪音较大的设备进行隔离。
4. 加强施工现场照明管理,减少光污染对周边居民的影响。
五、扰民赔偿措施1. 提前向周边居民张贴夜间施工公告,说明施工原因、时间及影响。
2. 设立24小时投诉热线,及时处理居民反映的问题。
3. 夜间施工期间,如有扰民现象,将积极配合有关部门进行处理,并承担相应责任。
六、申请材料1. 夜间施工作业备案申请书2. 工程概况及施工计划3. 夜间施工降噪措施及扰民赔偿措施4. 施工单位资质证明5. 相关政府部门出具的施工许可证明敬请贵局审批,如有需要,我单位将积极配合相关部门进行现场核查。
感谢贵局对我单位夜间施工作业的支持与指导。
此致敬礼!XXXXXXXX 有限公司日期:2023年XX月XX日。
夜间施工申请
夜间施工申请书致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑,因混凝土方量较大需进行夜间施工。
1、拟定夜间施工时间:自2017年11月22日至207年12月31日2、夜间施工降噪措施:(1)混凝土浇筑采用商品混凝土泵送,插入式振捣器进行振捣。
(2)禁止混凝土运输车辆鸣笛,振捣器快插慢拔,减少混凝土在外停留时间,最大限度降低施工噪音以减少扰民。
(3)施工现场采取全封闭围挡,尽量避免人为噪音。
(4)临近居民区张贴夜间施工告示,争取居民谅解,项目部设置24小时接待办公室,随时听取群众意见,及时处理扰民纠纷。
3、施工单位项目负责人:联系电话:请贵局批示。
河南泰威建设工程有限公司2017年11月22日夜间施工申请书致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑,因混凝土方量较大需进行夜间施工。
1、拟定夜间施工时间:2017年11月22日至207年11月23日早4时2、夜间施工降噪措施:(1)混凝土浇筑采用商品混凝土泵送,插入式振捣器进行振捣。
(2)禁止混凝土运输车辆鸣笛,振捣器快插慢拔,减少混凝土在外停留时间,最大限度降低施工噪音以减少扰民。
(3)施工现场采取全封闭围挡,尽量避免人为噪音。
(4)临近居民区张贴夜间施工告示,争取居民谅解,项目部设置24小时接待办公室,随时听取群众意见,及时处理扰民纠纷。
3、施工单位项目负责人:联系电话:请贵局批示。
河南泰威建设工程有限公司2017年11月22日。
夜间施工申请授权委托书
夜间施工申请授权委托书尊敬的有关部门:我单位在此就夜间施工申请一事,特向贵部门提交授权委托书,敬请予以批准。
一、委托背景鉴于我单位承担的【项目名称】工程,为确保工程进度和质量,避免影响居民正常生活,在充分征求周边居民意见的基础上,拟采取夜间施工的方式进行。
为确保夜间施工的顺利进行,我们特此向贵部门申请夜间施工许可,并委托【受委托单位】作为我们的代表,全权办理相关手续。
二、委托事项1. 受委托单位有权代表我单位向贵部门提交夜间施工申请材料,包括工程概况、施工方案、噪音防治措施、周边居民意见等。
2. 受委托单位有权代表我单位参加贵部门组织的夜间施工审批会议,并根据会议内容调整施工方案。
3. 受委托单位有权代表我单位与贵部门进行沟通,协调解决夜间施工过程中出现的问题。
4. 受委托单位有权代表我单位签订夜间施工相关协议,并确保协议的履行。
三、委托期限本授权委托书的有效期自签署之日起至夜间施工申请事宜办理完毕之日止。
四、受委托单位基本情况受委托单位【受委托单位名称】,成立于【成立时间】,注册地为【注册地】,统一社会信用代码为【统一社会信用代码】。
该公司具备相关行业资质,具备履行委托事项的能力。
五、承诺与保证我单位及受委托单位将严格遵守国家法律法规,确保夜间施工过程中各项措施到位,尽量降低对周边环境的影响。
同时,我们承诺严格按照审批意见进行施工,确保工程质量和安全。
六、申请理由1. 工程进度需求:为确保工程按期完成,避免因延长工期导致的成本增加,我们希望采取夜间施工方式,合理安排施工进度。
2. 质量保障:夜间施工环境相对安静,有利于施工人员专注作业,提高工程质量。
3. 噪音防治:我们将在施工过程中采取有效措施,降低噪音污染,减轻对周边居民的影响。
4. 居民意见:我们已经充分征求周边居民的意见,绝大多数居民支持夜间施工方案。
综上所述,我们特此申请夜间施工许可,并委托【受委托单位】办理相关事宜。
敬请贵部门予以审批,我们将严格按照要求进行施工,确保工程顺利进行。
工程施工夜间施工加班申请
工程施工夜间施工加班申请我是贵公司的员工XXX,现就工程施工中存在的特殊情况,向您提交申请,希望能够进行夜间施工加班。
谨此申请,望您予以批准。
1. 工程情况说明我所在的项目是XXX工程,工程施工进度紧张,但因为受到白天交通、人员流动等因素的影响,导致白天的施工效率不高。
为了保证工程能够按计划进行,需要进行夜间施工加班。
2. 加班原因2.1 提高工程进度通过夜间施工加班,能够有效提升工程的施工效率,缩短工期,保证工程按时完工。
2.2 减少影响在白天进行施工可能会造成周围居民和商户的生活影响和噪音污染,而夜间施工相对较少人群,能够减少对周围环境的影响。
2.3 安全方面考虑夜间施工可以避免高温天气对施工人员的影响,也能减少人员和车辆的交通冲突,提高施工的安全性。
3. 加班内容夜间施工加班主要包括以下内容:3.1 施工方案制定制定夜间施工的具体方案,包括作业区域、作业内容、安全措施等。
3.2 人员调配安排工程人员按照夜间施工的要求进行排班,保证施工人员充足,能够满足施工需求。
3.3 物资准备准备夜间施工所需的设备和物资,确保施工顺利进行。
4. 加班时间及工资待遇夜间施工加班时间为每晚20:00-次日凌晨4:00,工资待遇按照公司相关规定执行,加班工资按照法律规定支付,同时公司将提供额外的夜间工资补贴。
5. 加班风险和对策夜间施工存在较高的安全风险,为了保证施工的安全进行,我们将采取以下对策:5.1 增加安全人员增加夜间施工的安全人员,做好工地的安全巡查和管理,确保施工过程中的安全。
5.2 安全培训对夜间施工的人员进行安全培训,增强施工人员的安全意识,有效防范施工安全事故的发生。
5.3 提高施工质量夜间施工的加班不仅仅是为了提高工程进度,更重要的是要保证施工质量,在加班的同时做好施工质量的把控。
6. 结语夜间施工是在特殊情况下做出的特殊安排,为了工程能够按时完工,希望领导能够理解并支持我们的决定。
如果有任何不足之处,还请领导提出宝贵意见和建议,我们将尽最大努力做好夜间施工加班的工作。
夜间施工申请
夜间施工申请书致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑,因混凝土方量较大需进行夜间施工。
1、拟定夜间施工时间:自2017年11月22日至207年12月31日2、夜间施工降噪措施:(1)混凝土浇筑采用商品混凝土泵送,插入式振捣器进行振捣。
(2)禁止混凝土运输车辆鸣笛,振捣器快插慢拔,减少混凝土在外停留时间,最大限度降低施工噪音以减少扰民。
(3)施工现场采取全封闭围挡,尽量避免人为噪音。
(4)临近居民区张贴夜间施工告示,争取居民谅解,项目部设置24小时接待办公室,随时听取群众意见,及时处理扰民纠纷。
3、施工单位项目负责人:联系电话:请贵局批示。
河南泰威建设工程有限公司2017年11月22日夜间施工申请书致:漯河市召陵区环保局由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑,因混凝土方量较大需进行夜间施工。
1、拟定夜间施工时间:2017年11月22日至207年11月23日早4时2、夜间施工降噪措施:(1)混凝土浇筑采用商品混凝土泵送,插入式振捣器进行振捣。
(2)禁止混凝土运输车辆鸣笛,振捣器快插慢拔,减少混凝土在外停留时间,最大限度降低施工噪音以减少扰民。
(3)施工现场采取全封闭围挡,尽量避免人为噪音。
(4)临近居民区张贴夜间施工告示,争取居民谅解,项目部设置24小时接待办公室,随时听取群众意见,及时处理扰民纠纷。
3、施工单位项目负责人:联系电话:请贵局批示。
河南泰威建设工程有限公司2017年11月22日。
夜间施工申请
夜间施工申请书
致:漯河市召陵区环保局
由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体
1
自
2
(
(
(3
(24 3
河南泰威建设工程有限公司
2017年11月22日
夜间施工申请书
致:漯河市召陵区环保局
由河南泰威建设工程有限公司施工的“泰威中央公园29#楼”,位于黄河路与中山路交叉口东南角,该工程为三十层框剪结构,工期紧,主体墙柱、梁板、楼梯混凝土工艺要求一次性连续浇筑,因混凝土方量较大需进行夜间施工。
1、拟定夜间施工时间:
2017
2
(
(
(3
(24 3
22日。
