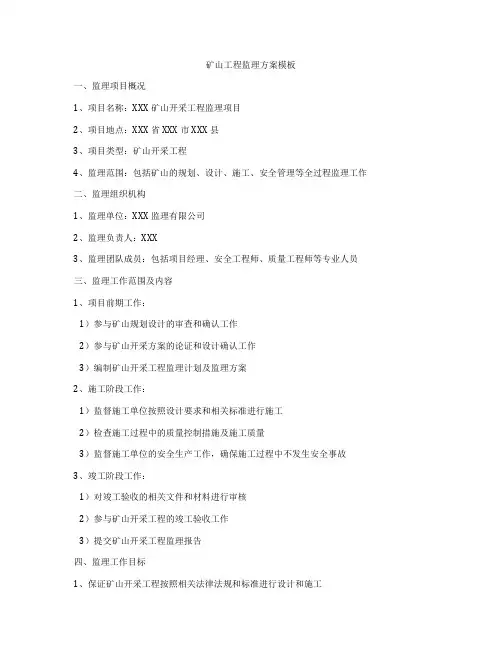

矿山工程监理方案模板一、监理项目概况1、项目名称:XXX矿山开采工程监理项目2、项目地点:XXX省XXX市XXX县3、项目类型:矿山开采工程4、监理范围:包括矿山的规划、设计、施工、安全管理等全过程监理工作二、监理组织机构1、监理单位:XXX监理有限公司2、监理负责人:XXX3、监理团队成员:包括项目经理、安全工程师、质量工程师等专业人员三、监理工作范围及内容1、项目前期工作:1)参与矿山规划设计的审查和确认工作2)参与矿山开采方案的论证和设计确认工作3)编制矿山开采工程监理计划及监理方案2、施工阶段工作:1)监督施工单位按照设计要求和相关标准进行施工2)检查施工过程中的质量控制措施及施工质量3)监督施工单位的安全生产工作,确保施工过程中不发生安全事故3、竣工阶段工作:1)对竣工验收的相关文件和材料进行审核2)参与矿山开采工程的竣工验收工作3)提交矿山开采工程监理报告四、监理工作目标1、保证矿山开采工程按照相关法律法规和标准进行设计和施工2、保证矿山开采工程的质量达到相关要求3、保证矿山开采工程施工过程中的安全生产五、监理工作内容及方法1、监督审查矿山规划设计文件:1)矿山规划设计文件的审查应包括:地质勘查报告、水文地质资料、生态环境保护工程设计等2)审查方法:通过专业技术人员进行逐条审查,并形成审查意见2、监督施工过程中的质量控制:1)监督现场质量检查和验收工作2)监督施工过程中的质量控制措施的执行情况3)检查工程质量问题并提出整改意见3、监督安全生产工作:1)检查施工单位的安全生产措施和记录2)定期进行安全生产巡查3)对施工中存在的安全隐患指出整改要求4、监督报告:1)提交矿山开采工程监理报告,包括监理过程中发现的问题、整改情况和意见建议六、监理工作周期及验收标准1、监理周期:预计监理周期为12个月2、监理验收标准:根据矿山开采工程相关标准和要求进行验收工作,确保施工质量和安全生产达标。

七、监理工作成果的应用价值1、保障矿山开采工程的设计和施工质量2、提高施工单位的安全生产水平3、为矿山开采工程的后续运营和管理提供可靠的基础八、监理工作人员的职责和要求1、监理工程师:具有相关专业资质和经验,具备较强的专业技术背景2、安全工程师:具有相关安全管理资格证书,熟悉矿山开采工程安全管理要求和措施3、质量工程师:具有相关质量管理资格证书,熟悉矿山开采工程质量管理要求和措施九、监理工作的风险和对策1、监理工作中可能存在的风险包括施工安全风险、质量风险等2、对策包括加强对施工单位的监督和督促整改不合格问题十、监理工作的监督与评估1、监理单位内部设立监督与评估部门2、定期对监理工作进行评估并形成评估报告以上便是我公司对于矿山工程监理方案的初步设想,具体工作内容和实施细节将根据实际情况进行进一步完善和细化。

矿山环境治理工程监理规划

矿山环境治理工程监理规划

1 工程项目概况1.1工程项目名称河北省遵化市石人沟铁矿矿山地质环境治理工程。

1.2工程项目地点河北省遵化市石人沟铁矿矿山地质环境治理工程位于河北省遵化市兴旺寨乡境内,市区的西北部,直距10km,南北长3500m,东西宽1000m,矿区面积3.3km2,地理坐标:东经117°51′00″~117°52′00″;北纬40°11′00″~40°15′00″。

1.3工程项目工作内容及主要工作量河北省遵化市石人沟铁矿矿山地质环境治理工程主要分采坑回填、锚杆喷射混凝土边坡支护工程、露采区边坡硐口支护工程、排土场滑坡及高边坡治理工程、矿坑边坡岩石清除工厂、矿山厂区道路工程和美化绿化厂区工程等。

具体实物工作量统计见附表11.4工程项目投资及计划工期本工程项目投资约800万元。

工程项目要求工期为2006年11月25日—2007年6月30日。

1.5参建单位名称建设单位:遵化市国土资源局设计单位:河北省地勘局秦皇岛矿产水文工程地质大队监理单位:河北省天正工程建设监理有限公司施工单位:河北地矿建设集团秦皇岛公司治理工程主要实物工作量表附表12 监理工作范围2.1监理工作阶段受遵化市国土资源局委托,河北省天正工程建设监理有限公司承担了河北省遵化市石人沟铁矿矿山地质环境保护与治理工程施工阶段的监理任务。

2.2监理工作范围根据监理委托合同,我单位主要承担河北省遵化市石人沟铁矿矿山地质环境保护与治理工程施工阶段的工程质量、进度、安全、投资控制,以及信息管理、合同管理及协调工作。

3 监理工作内容根据监理委托合同和建设监理规范等有关法律、法规的要求,监理工作的主要内容为通过严格的对工程质量、投资、进度、安全的控制,通过运用科学手段对合同、信息的管理及通过公平、公正的进行组织协调工作,使得工程建设最终达到预期目标。

3.1 质量控制针对影响质量的人员、机械、材料、施工方法和施工环境等五大因素进行事前控制、事中控制;制定和严格执行有关质量控制的各种程序和措施,确保实现质量目标。

矿山生态修复监理工作计划和部署

矿山生态修复监理工作计划和部署

矿山生态修复监理工作计划和部署嘿,朋友们!咱今天来聊聊矿山生态修复监理工作这个事儿。

你想想啊,那矿山就好比是大地受了伤的一块儿,咱得想办法让它重新焕发生机呀!这可不是个简单的活儿,就跟医生治病救人一样,得精心照料,马虎不得。

那咱监理工作该咋做呢?首先得瞪大了眼睛,时刻盯着工程的进展。

就像咱平时看着自个儿宝贝似的,一点小动静都不能错过。

看看施工队是不是按照要求在干活儿,有没有偷工减料呀。

要是发现有啥不对劲的,就得赶紧指出来,可不能让他们乱来。

然后呢,咱得对各种技术指标了如指掌。

这就好比咱做饭得知道放多少盐一样,得有个准头。

比如说土壤的质量啊,植被的种植密度啊,这些都得严格把关。

不然种下去的草啊树啊长不好,那不就白折腾啦!还有啊,咱得和各方人员打交道。

和施工队得沟通好,让他们明白咱的要求;和设计人员也得常交流,确保施工和设计不脱节。

这就像一场大合唱,大家得配合好了,才能唱出好听的歌。

咱可不能小看了这矿山生态修复监理工作,这可是关乎子孙后代的大事儿。

要是咱现在不把这活儿干好,以后子孙们问起来,咱咋交代呀?就好比盖房子,根基不牢,房子能稳吗?咱监理人员就得像那忠诚的卫士,守护着这片受伤的土地,让它一点点恢复健康。

想想看,等以后这里绿树成荫,鸟儿欢唱,那得多美呀!咱不也能骄傲地说,这里面有咱的一份功劳嘛!在这个过程中,肯定会遇到各种困难和挑战。

但咱可不能退缩,得像那勇敢的战士一样,迎难而上。

不经历风雨,怎么见彩虹呢?咱得坚信,只要咱努力了,就一定能让这矿山重新绽放光彩。

总之啊,矿山生态修复监理工作任重而道远。

但咱不怕,咱有信心,有决心把这活儿干好。

让我们一起加油,为了那美丽的绿水青山而努力吧!。

环境保护监理规划及细则

环境保护监理规划及细则

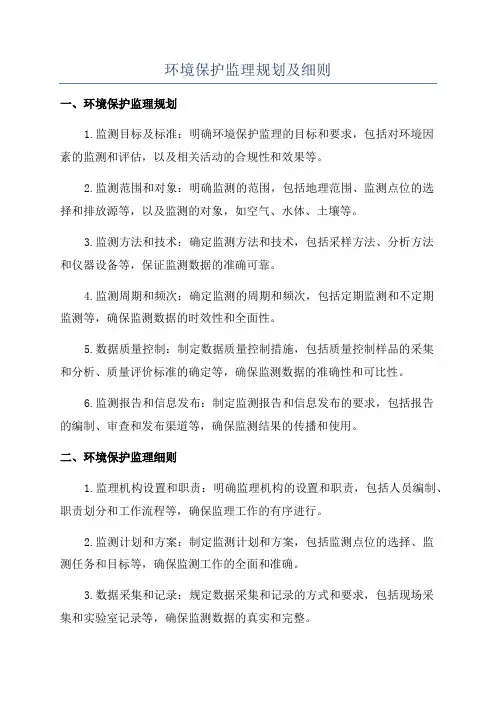

环境保护监理规划及细则一、环境保护监理规划1.监测目标及标准:明确环境保护监理的目标和要求,包括对环境因素的监测和评估,以及相关活动的合规性和效果等。

2.监测范围和对象:明确监测的范围,包括地理范围、监测点位的选择和排放源等,以及监测的对象,如空气、水体、土壤等。

3.监测方法和技术:确定监测方法和技术,包括采样方法、分析方法和仪器设备等,保证监测数据的准确可靠。

4.监测周期和频次:确定监测的周期和频次,包括定期监测和不定期监测等,确保监测数据的时效性和全面性。

5.数据质量控制:制定数据质量控制措施,包括质量控制样品的采集和分析、质量评价标准的确定等,确保监测数据的准确性和可比性。

6.监测报告和信息发布:制定监测报告和信息发布的要求,包括报告的编制、审查和发布渠道等,确保监测结果的传播和使用。

二、环境保护监理细则1.监理机构设置和职责:明确监理机构的设置和职责,包括人员编制、职责划分和工作流程等,确保监理工作的有序进行。

2.监测计划和方案:制定监测计划和方案,包括监测点位的选择、监测任务和目标等,确保监测工作的全面和准确。

3.数据采集和记录:规定数据采集和记录的方式和要求,包括现场采集和实验室记录等,确保监测数据的真实和完整。

4.数据管理和分析:制定数据管理和分析的标准和方法,包括数据存储、处理和分析等,确保监测数据的安全和有效利用。

5.监测结果评价和报告:确定监测结果评价和报告的要求,包括数据分析和评估、报告编制和审核等,确保监测结果的可信度和科学性。

6.监测设备和仪器维护:规定监测设备和仪器的维护和保养要求,包括定期检修和校准等,确保监测设备和仪器的正常运行。

7.监测人员的培训和评估:制定监测人员的培训和评估机制,包括培训课程、考核和资格认证等,确保监测人员的专业素质和能力。

总之,环境保护监理规划及细则的制定,能够为环境保护监理工作提供科学和规范的指导,保障环境保护工作的顺利推进和有效实施。

当然,制定规划和细则仅仅是一个开始,更重要的是要加强监理人员的执法意识和专业技能,确保监理工作的严肃性和高效性。

矿山环境治理工程监理实施规划

矿山环境治理工程监理实施规划

1 工程项目概况1.1工程项目名称河北省遵化市石人沟铁矿矿山地质环境治理工程。

1.2工程项目地点河北省遵化市石人沟铁矿矿山地质环境治理工程位于河北省遵化市兴旺寨乡境内,市区的西北部,直距10km,南北长3500m,东西宽1000m,矿区面积3.3km2,地理坐标:东经117°51′00″~117°52′00″;北纬40°11′00″~40°15′00″。

1.3工程项目工作内容及主要工作量河北省遵化市石人沟铁矿矿山地质环境治理工程主要分采坑回填、锚杆喷射混凝土边坡支护工程、露采区边坡硐口支护工程、排土场滑坡及高边坡治理工程、矿坑边坡岩石清除工厂、矿山厂区道路工程和美化绿化厂区工程等。

具体实物工作量统计见附表11.4工程项目投资及计划工期本工程项目投资约800万元。

工程项目要求工期为2006年11月25日—2007年6月30日。

1.5参建单位名称建设单位:遵化市国土资源局设计单位:河北省地勘局秦皇岛矿产水文工程地质大队监理单位:河北省天正工程建设监理有限公司施工单位:河北地矿建设集团秦皇岛公司治理工程主要实物工作量表附表12 监理工作范围2.1监理工作阶段受遵化市国土资源局委托,河北省天正工程建设监理有限公司承担了河北省遵化市石人沟铁矿矿山地质环境保护与治理工程施工阶段的监理任务。

2.2监理工作范围根据监理委托合同,我单位主要承担河北省遵化市石人沟铁矿矿山地质环境保护与治理工程施工阶段的工程质量、进度、安全、投资控制,以及信息管理、合同管理及协调工作。

3 监理工作内容根据监理委托合同和建设监理规范等有关法律、法规的要求,监理工作的主要内容为通过严格的对工程质量、投资、进度、安全的控制,通过运用科学手段对合同、信息的管理及通过公平、公正的进行组织协调工作,使得工程建设最终达到预期目标。

3.1 质量控制针对影响质量的人员、机械、材料、施工方法和施工环境等五大因素进行事前控制、事中控制;制定和严格执行有关质量控制的各种程序和措施,确保实现质量目标。

矿山环境治理工程监理报告课件 (一)

矿山环境治理工程监理报告课件 (一)

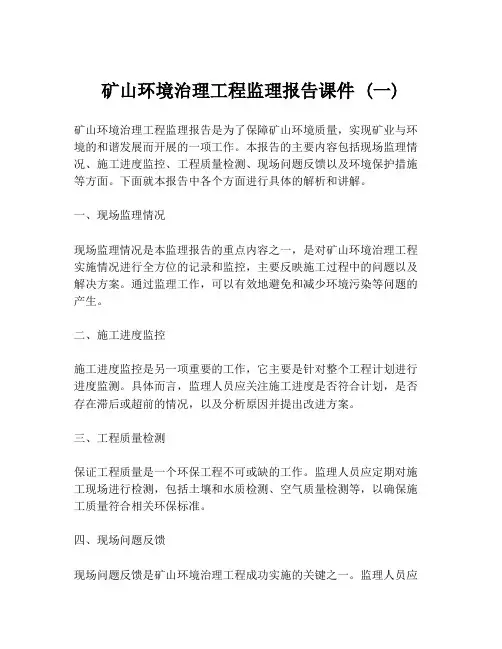

矿山环境治理工程监理报告课件 (一)矿山环境治理工程监理报告是为了保障矿山环境质量,实现矿业与环境的和谐发展而开展的一项工作。

本报告的主要内容包括现场监理情况、施工进度监控、工程质量检测、现场问题反馈以及环境保护措施等方面。

下面就本报告中各个方面进行具体的解析和讲解。

一、现场监理情况现场监理情况是本监理报告的重点内容之一,是对矿山环境治理工程实施情况进行全方位的记录和监控,主要反映施工过程中的问题以及解决方案。

通过监理工作,可以有效地避免和减少环境污染等问题的产生。

二、施工进度监控施工进度监控是另一项重要的工作,它主要是针对整个工程计划进行进度监测。

具体而言,监理人员应关注施工进度是否符合计划,是否存在滞后或超前的情况,以及分析原因并提出改进方案。

三、工程质量检测保证工程质量是一个环保工程不可或缺的工作。

监理人员应定期对施工现场进行检测,包括土壤和水质检测、空气质量检测等,以确保施工质量符合相关环保标准。

四、现场问题反馈现场问题反馈是矿山环境治理工程成功实施的关键之一。

监理人员应及时向施工方反馈现场问题,并要求施工方采取有效措施,检测、纠正和改进工程中的不足之处。

五、环境保护措施环境保护措施是矿山环境治理工程中最为重要的一项任务。

监理人员应通过考察施工现场的环保措施情况来评估环保工作的执行效果,并给出合理的意见和建议,以确保施工过程中不会对环境环境产生负面影响。

总之,矿山环境治理工程监理报告是保障矿山环境质量的重要工作之一。

通过以上分项分布的工作职责,监理人员可以有效地对矿山环境治理工程进行全面的监督和管理,最终实现矿业与环境的和谐共处。

监理规划(煤矿地质环境治理)

监理规划(煤矿地质环境治理)
(17)协助发包人完成征地拆迁工作。
(18)其他相关工作。家法律、行政法规和部门规章以及地方法规、规章为:
1.《中华人民共和国合同法》;
2.《中华人民共和国建筑法》;
3.《建设工程质量管理条例》;
4.《水利工程建设安全管理条例》;
5.《防洪标准》(GB50201-2014)
(8)施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
(9)工程投资控制:协助发包人编制投资控制目标和分年度投资计划;审查施工单位提交的资金流计划;审核施工单位完成的工程量和单价费用,并签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更令。
7、水库护基植物修复带拟种植紫穗槐,面积为40634m2,每亩种植紫穗槐800株。付村水库、钓鱼岛池塘周围其他区域拟采取种植早熟禾,种植早熟禾面积为23266m2,草种按20g草籽/m2。池塘东部堆土区,拟采取种植槐树,种植间隔为3m,共235棵。
8、对矿区内采空塌陷损毁道路进行修复,拟设计道路共计20条,全长11.428km。道路为沥青混凝土道路,路宽基本按现有道路宽度进行修复。对3、4、10~17号道路所在的总长5608m的道路两侧种油松,种植间距为3m,共种植3759棵油松。
(4)签发补充设计文件、技术规范等,答复工程施工单位提出的建议和意见。
(5)按有关技术要求,及时测量原始断面,并绘制断面图。
(6)对工程资源和工程进度等进行控制、管理,并按发包人的要求,向发包人提供控制、管理信息资料;
(7)工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和季度施工计划,并审查批准承包人提出的施工实施进度计划和检查其实施情况。督促施工人采取确实措施,实现合同的工期目标要求。当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见,经发包人批准后,完成进度计划的调整。

环境保护工程工程监理规划

环境保护工程工程监理规划

环境保护工程工程监理规划1. 前言本规划旨在确定环境保护工程工程监理的目标、原则、内容和实施步骤,以确保环境保护工程的质量和合规性。

监理将负责对环境保护工程的设计、施工和运营过程进行监督和检查,以确保工程符合环境保护法规的要求。

2. 目标- 确保环境保护工程的设计符合相关环境保护标准和规范要求。

- 监督环境保护工程的施工过程,确保施工符合设计要求,并采取必要的环境保护措施。

- 监督环境保护工程的运营和维护,确保工程设施正常运行并达到环境保护要求。

3. 原则- 法律合规原则:监理工作必须严格遵守相关的环境保护法律法规和政策要求。

- 独立公正原则:监理机构应独立于设计、施工和运营单位,保持公正、客观的态度进行监督和检查。

- 技术专业原则:监理工作应由具备相关环境保护工程专业知识和经验的人员担任。

4. 内容和实施步骤4.1 设计阶段监理工作:- 监督设计方案的制定,确保符合环境保护要求。

- 检查设计文件的完整性和准确性。

- 提供建议和指导,促进设计方案的优化和改进。

4.2 施工阶段监理工作:- 监督施工单位按照设计要求进行施工,并采取必要的环境保护措施。

- 检查施工过程中产生的废弃物的处理情况,并确保符合环境保护要求。

- 进行现场检查和监测,及时发现和解决施工中出现的环境问题。

4.3 运营阶段监理工作:- 监督环境保护工程设施的运行情况,确保设施正常运行。

- 检查运营单位的环境保护管理制度和措施的有效性。

- 定期进行环境监测,评估工程对周围环境的影响。

5. 监理报告监理机构应编制监理报告,报告内容包括:- 设计、施工和运营阶段的监理工作总结和评价。

- 发现的问题和存在的风险。

- 相关建议和改进措施。

6. 结论环境保护工程工程监理规划的实施,将有助于确保环境保护工程的质量和合规性,保护生态环境和人民健康。

各相关方应共同遵守规划的原则和要求,提高环境保护工程的监督管理水平。

矿山环境治理规划

矿山环境治理规划

矿山环境治理规划
矿山环境治理规划是指对矿山开采和生产过程中产生的环境问题进
行全面管理和治理的计划。

下面是一个详细精确的矿山环境治理规
划的示例:
1. 目标设定:
- 确定矿山环境治理的总体目标,例如减少环境污染、保护生态
系统、提高矿山可持续发展水平等。

2. 环境评估:
- 进行全面的环境评估,包括矿山区域的生态环境、水资源、土
壤质量、大气污染等方面的评估,以了解当前环境状况和存在的问题。

3. 治理措施:
- 制定具体的治理措施,根据环境评估结果确定需要采取的环境
治理措施,例如减少污染物排放、恢复生态系统、改善土壤质量等。

4. 技术应用:
- 探索和应用先进的环境治理技术,例如高效的污水处理技术、
粉尘控制技术、土壤修复技术等,以提高治理效果。

5. 管理措施:
- 建立科学的矿山环境管理制度,包括环境监测、数据管理、风
险评估等方面的管理措施,以确保治理效果的长期稳定。

6. 资金投入:
- 确定治理所需的资金投入,并制定资金筹措和使用计划,包括
政府投资、企业自筹、环保基金等多种渠道的资金支持。

7. 监督与评估:
- 建立监督和评估机制,定期对矿山环境治理工作进行监督和评
估,及时调整和改进治理措施,确保治理效果的实现。

8. 宣传与教育:
- 加强矿山环境治理的宣传和教育工作,提高相关人员的环境保护意识和环境管理能力,形成全社会共同参与的环境保护氛围。

以上是一个矿山环境治理规划的基本框架,具体的规划内容需要根据不同矿山的实际情况进行调整和补充。

同时,还需要与相关部门和专家进行深入讨论和研究,确保治理规划的科学性和可行性。

河南省某矿山环境治理项目监理规划

河南省某矿山环境治理项目监理规划

目录1 工程项目概况 (1)2 监理工作范围 (1)3 监理工作内容 (1)4 监理工作目标 (2)5 监理工作依据 (2)5.1法律、法规 (2)5.2合同、设计和技术规范 (3)6 项目监理机构的组织形式 (3)7 监理机构的人员配备计划 (4)8 监理机构的人员岗位职责 (4)8.1总监理工程师职责 (4)8.2监理工程师职责 (5)8.3监理员岗位职责 (6)9 监理工作程序 (6)10 监理工作方法和措施 (7)10.1施工准备阶段监理 (7)10.2施工质量监理 (9)10.3施工进度监理 (10)10.4工程费用监理 (11)10.5施工安全与环境保护监理 (12)10.6工程竣工验收监理 (14)10.7工程保修期监理 (19)11 监理工作制度 (20)11.1信息和资料管理制度 (20)11.2监理会议制度 (20)12 监理设施 (21)1 工程项目概况(略)2 监理工作范围本次监理工作范围仅限于对本项目的施工进行监理。

3 监理工作内容本次监理工作的内容是围绕本项目施工的前、中、后三个阶段开展全程监理,具体如下:⑴审查施工单位的施工组织设计和施工方案,监督施工单位建立质量保证体系;⑵发布开工条令;⑶召开第一次工地会议;⑷审查施工单位机械的技术状况与配备情况;⑸审查施工单位进场建筑设备及材料性能与质量,核定是否满足规范及设计标准;⑹检查施工环境和安全技术防护措施;⑺审核施工单位编制的工程项目总进度计划以及提交的施工进度计划;⑻审核施工单位提交的施工总平面图;⑼检查工程进度;⑽对工程关键部位进行抽检,不合格工程通知施工单位整改;⑾复核分项工程质量评定,认定工程质量;⑿组织工程质量事故分析和处理;⒀认定工程质量和进度,签署付款凭证;⒁审定施工单位资金计划并控制其执行;⒂参加分部、阶段、分项工程验收;⒃严格审核施工单位提交的工程结算书。

4 监理工作目标通过目标动态控制,切实控制本工程项目的质量、工期,实现工程质量、进度的预期目标。

煤矿水土流失综合治理工程监理规划

煤矿水土流失综合治理工程监理规划

煤矿水土流失综合治理工程监理规划近年来,中国煤炭工业经历了高速发展和强制调整的阶段,煤矿开采规模逐渐扩大,但也给自然环境带来了巨大的损失。

特别是在煤炭开采过程中,长时间的露天开采和暴露的土地,容易引发水土流失问题。

针对这一问题,煤矿水土流失综合治理工程应运而生。

而在工程的实施过程中,监理规划显得尤为重要,本文将从煤矿水土流失综合治理工程监理规划的概念、目标、内容和实施方法等方面进行详细阐述。

一、煤矿水土流失综合治理工程监理规划的概念煤矿水土流失综合治理工程监理规划指的是对煤矿水土流失综合治理工程实施过程中进行监督、检查、指导、协调和管理的计划,其目的在于确保工程实施符合各项法规、标准和技术要求,可以达到预期效果。

二、煤矿水土流失综合治理工程监理规划的目标1、确保工程实施符合法律法规和技术标准对于任何工程项目,都需要保证实施过程中不违反有关法律法规的要求,符合相应的技术标准。

对于煤矿水土流失综合治理工程来说,由于其涉及到环境保护和资源利用等方面的问题,监理规划要求更高。

2、保证工程有序高效地实施在煤矿水土流失综合治理工程实施过程中,需要在工程时间、质量、成本、效果等方面达到预期的目标,监理规划需要协调各方利益,确保工程进行有序、高效、无误的实施。

3、实现工程质量的最优保障工程质量作为工程实施的核心目标,需要在监理规划中得到最优的保障。

三、煤矿水土流失综合治理工程监理规划的内容1、监理经费安排在煤矿水土流失综合治理工程监理规划中,需要对监理经费进行详细安排,包括人员培训费用、技术支持费用、检查费用、研究费用、办公费用等方面,确保各项监理工作顺利完成。

2、监理任务划分在煤矿水土流失综合治理工程实施过程中,监理任务的划分非常关键。

注重科学严谨的监理任务划分,可以有效提高监理工作的效率和质量。

3、监理人员配备监理人员既需具备专业知识,又需具备监理技能、监督能力、沟通协调能力和团队合作能力。

在监理规划中,需考虑到监理人员数量、配备标准和技能要求等方面的问题,合理配置监理人员,提供优质的监理服务。

某矿区地质环境治理监理规划

某矿区地质环境治理监理规划

监理规划一、项目概况(一)项目概况依据财政部、国土资源部《探矿权采矿权使用费和价款使用管理办法(试行)》及《关于组织申报2009年度矿山环境治理和国家级地质遗迹保护项目的通知》等相关文件精神,北京市国土资源局延庆分局为做好****矿山治理环境及矿山生态环境修复工作,向市财政局和北京市国土资源局提交了《北京市延庆县****矿山地质环境治理可行性研究报告》,申请治理经费万元。

本治理项目位于北京市延庆县****距延庆县约****公里,东西长约250m,南北长约260m。

延庆至***村有柏油公路相通,村内有简易公路相通交通尚属便利本区属于大陆性气候,干燥少雨治理区主要土壤类型为褐土,厚度较大,地形缓坡沟东高西低沿沟而展布地貌以中低山为主。

自然坡度为20。

~30。

(二)矿山地质环境治理项目1、场地平整工程。

2、挡土墙工程。

3、联络线工程。

4、植被恢复工程。

(三)项目建设实施相关单位名录1、主管单位:2、承担单位:3、设计单位:4、监理单位:5、施工单位:二、监理工作依据(一)国家和地方有关建设工程的法律法规。

(二)国家和地方有关建设工程的技术标准规范和规程等。

(三)经有关部门批准的工程项目文件和设计文件。

(四)承担单位与监理单位签订的委托监理合同。

(五)承担单位与承包单位签订的施工合同(包括其附件)。

(六)北京市建设工程概(预)算定额、费用定额和有关的建设管理规定。

三、监理范围和目标(一)监理工作范围及工作内容1、监理工作范围对挡土墙、场地平整、联络线、植被恢复等工程施工阶段进行监理。

2、监理工作内容(1)施工质量控制。

(2)施工进度控制。

(3)工程造价控制。

(4)安全管理。

(5)合同管理。

(6)信息管理。

(7)协调管理。

(二)监理工作目标1、工期目标按甲、乙双方签订的合同开竣工日期完成工程任务。

2、项目造价控制目标按承包合同总造价完成。

3、项目质量控制目标各项工程质量等级为合格。

四、项目进度控制(一)项目进度控制要点1、审批承包单位提交的施工进度计划,承包单位应根据建设工程合同的约定,按时编制施工总进度计划,并按时填写《施工进度计划报审表》报项目监理部审批。

矿山环境治理工程监理报告

矿山环境治理工程监理报告

2监理组织及人员安排
2.2监理部职责分工
现场监理工程师的主要职责为: ①在总监理工程师的指导下,开展现场监理工作,完成总监理工程 师交办的其他工作; ②负责现场施工材料质量、施工质量等的现场监督及工序质量的检 查验收工作; ③做好监理日记和有关的监理记录资料的收集、汇总及整理工作; ④参与监理总结报告的编写,完成监理资料的整理归档工作。 本次监理材料及试块的试压工作,委托三门峡豫建工程检测有限责 任公司第二力学试验室进行。
1工程概况
1.2自然地理条件 1.3矿区地质条件 1.4矿区环境地质问题
1工程概况
1.5矿山环境地质恢复治理工程设计 根据《河南省渑池铝钒土锻烧厂xxx铝土矿(北段)矿山环境治理工程 项目设计书》及工程变更设计书,治理工程由开挖回埋平整工程、 地表排水工程、挡土墙工程、生物工程等加固治理措施构成。
29.04
省财政
767130 43924.02 164971.82 17489.95 234982.21 30700 13802 52000 10000 20000 15000
1400000
1工程概况
1.6项目投资及工期要求 根据《河南省渑池铝钒土锻烧厂xxx铝土矿(北段)矿山环境治理工
程项目设计书》及工程变更设计书,项目总投资共需投资1400000 元。全部利用省财政补助资金。其中,根据项目承担单位与项目施 工单位签定的施工合同,施工费用为1059163.12元。因此投资控制 目标为106万元; 根据项目承担单位与项目施工单位签定的施工合同,项目合同工 期3个月。最迟不得超过2006年3月15日; 工程质量目标为合格,争取优良工程;
管理没有秘诀只看肯不肯努力下功夫凡事求其合理化企业经营管理的理念应是追根究底止于至善

整理矿山环境治理工程监理规划_监理规划

整理矿山环境治理工程监理规划_监理规划

监理规划•工程项目概况•工程项目名称:×××工程•工程项目建设地点:×××市×××区•工程项目建设目的和工程等级:•工程项目组成及规模:•工程项目总投资及其组成:•工程项目计划工期:20个月•工程项目质量要求:•工程项目的主管部门:×××监理公司•工程项目法人或业主:××ו工程项目质量监督机构:•工程项目设计单位:×××单位•工程项目承包人:××ו工程项目主要设备供应单位:×××单位•工程项目的建设条件﹑外部环境和特点:•监理工程范围监理单位可能承担整个工程的监理义务,也可能只承担其中的一部分,应严格按照监理合同的规定,准确编写监理工程范围和监理服务范围。

•监理工程范围:×××市×××区,起始至终点桩号为k+000~K+27800,总路段全长27.8km。

•监理服务范围:A,B,C三个标段属于不同的施工,在不同的监理项目中,业主委托的监理服务工作内容有所不同,A段其中包括一座特大桥,B标段中有两座中型桥梁,C标段有软地基的处理工作,要分别做好相关工作。

•监理工作目标监理工作主要对本项目进行目标控制,尽可能地实现工程项目的投资目标、进度目标和质量目标;以质量目标为主线,对所监理的工程的质量、工期、造价和合同管理等进行全面的监督与控制,并对业主负责。

•监理工作依据1.国家、省、市颁发的有关法规、文件和批示;2.公路工程施工监理规范 jtg g102006以及国家或行业颁发的现行在关规范、规程、标准;3.《公路工程质量检验评定标准》JTJ071-98;4.《施工合同文件》;5.《工程监理服务协议书》;6.施工图设计文件;7.业主、监理工程师和承包人在工程过程中有关的会议记录、函电、传真和其它文字记载,以及经监理工程师批准的所有图纸、监理工程师发出的所有指令。

矿山生态修复监理工作计划和部署

矿山生态修复监理工作计划和部署

矿山生态修复监理工作计划和部署矿山生态修复监理工作计划和部署,咱们可以这么理解——这不是一项简单的工作,绝对是“千头万绪”的大工程。

矿山修复,讲的就是如何让曾经因为开采活动变得满目疮痍的土地,重新焕发出生机。

可以说,这不仅是恢复自然生态的过程,还是给土地穿上一件新衣,让它再次焕发活力的过程。

咱们作为矿山生态修复的监理人员,得做些什么呢?嗯,说白了,得当个“保姆”,看着修复工作顺利进行,确保每一环节都不出问题,确保修复的质量、速度、效果都达到标准。

监理工作就是要有全局观,得知道矿山生态修复不单单是填坑、播种这么简单。

得从根本上解决矿山环境的问题,像水土流失、土地污染、生态破坏这些问题都得一一去消除。

你想,矿山开采的时候,真的是“大刀阔斧”地把地面弄得乱七八糟,生态环境自然受损。

所以,修复的第一步,就是得让这片土地先平复下来。

什么叫“平复”?就是得通过科学的方案,合理设计土地的平整,像做一次“美容手术”,恢复地形地貌。

这个可不是随便弄的,得专业,得有条有理,不能一刀切。

说到监理的职责,简直就是“千里之堤毁于蚁穴”。

你一不小心,旁边工人干的那点小活可能就会影响到整个修复的进程。

所以我们得严把质量关,一旦出现任何不符合标准的地方,得及时指出来,不能马虎。

得说一下,矿山修复是个长期过程,不是说今天做一点,明天就可以看到效果的。

甚至有时候修复效果要几年才能显现出来,这时候就需要我们持续的关注与监督。

如果我们不认真对待,修复工程就很可能会“面子不光,里子更烂”。

大家可能会问,修复的内容到底都包括哪些?这可真是多到数不过来了。

得搞好土壤修复。

矿山开采后,土壤的质量简直一塌糊涂,咱们得给土壤补充营养,改善土壤结构。

再来就是植被恢复,矿山环境一片荒凉,得通过播种、栽树等方式,让绿色重新回归,恢复生态平衡。

得考虑水体修复。

你想,矿山开采期间,矿产资源的开发往往伴随着水污染,水体的修复同样不能掉链子。

监理的工作就是得“手把手”地跟进这些过程,确保每一步都走得稳,做得好。

矿山监理规划方案

矿山监理规划方案

xxxxxxxxx工程项目监理计划文件编号:编制人:xxx总工审核:日期:3月1日xxxxx监理3月1日制订项目监理部xxxxxx基建工程监理计划xxxxxx股份xxxxx水泥用石灰岩矿介于xxxx煤矿和xxxx之间,矿山面积为xxxk㎡,为资源整合矿山项目。

水泥用石灰岩矿和铅锌矿采取地下开采,设计高程范围为地表~xxxm之间,其中此次设计Ⅰ期工程高程范围为地表~xxxm之间。

该矿区所蕴藏关键矿石为石灰岩矿,等级为Ⅰ级品和Ⅱ级品,矿石储量为xxxxx万吨。

矿山生产规模为:水泥用石灰岩矿xxxxxxxx、褐铁矿xxxxxxt /a、铅锌矿依据生产实际确定。

产品方案关键为水泥用石灰岩矿,同时兼采部分铅锌矿原矿石和褐铁矿。

xxxxx建设工程监理,按摄影关要求和要求,结合该工程项目标特点,依据设计图纸文件、标准、规范、规程和监理协议和相关工程建设合相同对铁矿工程建设实施监督和管理活动。

为了比较系统、规范、科学地对该工程实施监理,监理企业组织相关人员本着“求真务实、重视实效”标准制订了本工程建设监理计划,努力争取使监理工作取得很好成效,为德化xxxxx一期工程建设尽一份自己力量。

一、工程概况1.工程名称:2.建设单位:3.建设地点:4.工程规模:该矿区总面积为xxxx㎡,矿石储量初步探明为xxxxxx万吨。

5.开拓方法:本矿开采方法为地下开采,地下开采方法为以下三种:当矿层厚度≤10m时采取浅孔房柱法;当矿层厚度为10~20m时,采取预切顶中深孔房柱法;当矿层厚度>20m时,采取分段凿岩阶段矿房法6.工程造价:约xx亿7.设计单位:xxxx筑材料设计院8.施工单位:xxxxx井巷工程企业、xxxxx建设、xxxx 建设集团二、本工程关键特点1.本工程是一个比较复杂系统工程,需要构建通风、提升、给排水、供电、压风、运输、生产、通讯设施、地表工业广场、土建工程等系统。

本工程关键包含井巷、机电安装和地表工程等三大工程,其中井巷工程又包含井巷掘进和支护;机电安装工程包含管线敷设、机电设备安装和调试;地表工程包含矿山工业广场、办公楼等设施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

省遂平县781铀矿区矿山环境治理工程监理规划省地质环境监测院二○○七年九月王西平1目录1.0工程项目概况1.1项目特点及参与单位1.2自然地理条件1.3矿区地质条件1.4矿区环境地质问题1.5矿山环境地质恢复治理工设计1.6项目投资及工期要求2.0监理工作围及容2.1施工质量控制2.2进度控制2.3投资控制3.0监理工作目标2目录4.0监理工作依据5.0项目监理机构的组织形式6.0项目监理机构的人员配备计划及岗位职责6.1人员组成6.2岗位职责7.0监理工作程序8.0监理工作方法及措施8.1监理工作措施8.2监理工作方法9.0监理工作制度10.0监理设施31.0工程项目概况1.1任务来源受省地质矿产勘查开发局第一地质工程院委托,省地质环境监测院承担了省遂平县781铀矿区地质环境治理项目施工质量监理工作。

41.0工程项目概况1.1项目性质及参与单位该项目为2007年度中央财政探矿权采矿权使用费支助的矿山环境治理项目。

项目批准单位:财政部、国土资源部项目承担单位:省地质矿产勘查开发局第一地质工程院项目设计单位:省地质矿产勘查开发局第一地质工程院项目监理单位:省地质环境监测院项目施工单位:省豫土工程有限责任公司项目主管单位:省国土资源厅、财政厅项目监管单位:市国土资源局、市财政局、遂平县国土资源局、遂平县财政局51.0工程项目概况1.2自然地理条件1.3矿区地质条件1.4矿区环境地质问题以上容简写,交代清楚即可。

61.0工程项目概况1.5矿山环境地质恢复治理工设计治理工程由补充勘探工程(地形测绘、矿山环境地质调查、工程地质勘察)和分部工程(边坡工程、挡土墙工程、塌陷坑工程、巷道塌陷工程、矿渣清运工程、地表排水工程、平硐封堵工程、护栏工程、覆土工程、生物工程等加固治理措施对矿渣堆放场进行恢复治理工程)。

1.5.1补充勘探工程包括地形测绘、矿山环境地质调查、工程地质勘察1、地形测绘对工作区及周围一定围进行1:500地形测绘,地形测绘应符合《工程测量规》GB50026—93技术要求。

设计地形测绘面积为0.11×2 km2。

71.0工程项目概况1.5矿山环境地质恢复治理工设计2、矿山环境地质调查矿山环境地质调查主要容是对矿区及其周边区域进行矿山辐射测量,对比矿渣堆积区与其附近地区氡的析出率,了解治理前后其变化规律。

矿山环境地质调查取饮用水水样2×3组,分别布置在矿渣堆附近及下游的两个村庄,分两次取样,分别安排在治理工程实施前与工程竣工之后进行。

分析项目为色、浑浊度、臭和味、肉眼可见物、PH、总硬度、铁、锰、锌、挥发酚类、硫酸盐、氯化物、溶解性总固体、氟化物、氰化物、砷、硒、汞、镉、铬、铅、银、硝酸盐、总α放射性、总β放射性、铀-238、镭-226、钾-40。

本次水样采集大都为地表水样,采样点选在河床稳定、水面0.5m以下、河床0.5m以上。

水深不足1m时,采样点设在实际水深的1/2处。

81.0工程项目概况1.5矿山环境地质恢复治理工设计2、矿山环境地质调查矿山辐射测量围在Ⅲ区围的基础上适当外延,本次勘察面积约0.21km2。

以20~30间距测量,布置71点次测量氡析出率、铀钍钾含量19×3×2点次、铀钍钾比活度19×3×2点次、1m高照射量19×2点次、土壤氡19×2点次。

土壤表面氡析出率测量设备须满足以下工作条件要求:温度:-10~40℃;相对湿度:≤90%;不确定度:≤20%;探测下限:≤0.01 Bq/m2•s 。

首先在建筑场地按20mm线布点,(当遇较大石块时,可偏离±2m)进行土壤氡析出率测量。

91.0工程项目概况1.5矿山环境地质恢复治理工设计2、矿山环境地质调查测量时,须清扫采样点地面,去除腐殖质、杂草及石块,把取样器扣在平整后的地面上,并用泥土对取样器周围进行密封,防止漏气,准备就绪后,开始测量并开始计时(t)。

土壤表面氡析出率测量过程中,应注意控制下列几个环节:①使用聚集罩时,罩口与介质表面的接缝处应当封堵,避免罩氡向罩外扩散。

②被测介质表面应平整,保证各个测量点测量过程中罩空间的体积不出现明显变化。

③测量的聚集时间等参数应与仪器测量灵敏度相适应,以保证足够的测量准确度。

④测量应在无风或微风条件下进行。

现场测试应有记录,记录容包括:测试点布设图,成孔点土壤类别,现场地表状况描述,测试前24h以工程地点的气象状况等。

101.0工程项目概况1.5矿山环境地质恢复治理工设计2、矿山环境地质调查3、工程地质勘察在治理区,沿挡土墙布置6个勘探孔,主要目的是查明排渣场物质组成、纵横向相变规律,基底面接触条件、起伏情况,了解可能滑动面位置、分布数量及主要特征,了解基岩面的埋深、起伏特征、风化程度、裂隙发育状况及稳定岩层深度、裂隙发育状况等特征,了解地下水水位、变化、含水层特征,采取必要的岩、土试验样品。

按照回次进行钻探岩心编录、描述,控制钻探回次进尺和钻探工艺,及时反馈钻孔信息。

工程钻探设计6孔,进尺42.5 m。

设计取土样10组。

样品在野外采集封存后必须在24小时开样试验,土的主要实验容是常规试验:比重、密度、天然含水量、液限、塑限、压缩系数、固结快剪。

111.0工程项目概况1.5矿山环境地质恢复治理工设计表1 补充勘察实物工程量汇总表121.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程1、挡土墙工程挡土墙设计采用中国建筑标准设计研究院出版的《挡土墙》(04J008)。

位置见工程平面布置图。

挡土墙安全等级考虑为二级,施工质量控制为B级。

挡土墙基础和墙身均为M10浆砌片石砌筑,顶部用3 cm厚的M10砂浆抹平。

砌筑挡土墙时,要分层错缝砌筑,基顶及墙趾台阶转折处,不得做成垂直通缝,砂浆水灰比符合要求,并填塞饱满,勾成凸缝。

泄水孔孔眼尺寸为100×100方孔,间距2 m。

最下泄水孔的出水口高出地面200 mm,在泄水孔进水孔进口处设置反滤层,反滤层用透水性材料。

沉伸缝间隔20m一道,缝宽20 mm,缝中填塞沥青亚麻,沿、外、顶三方填塞深度不小于0.20m。

基底纵坡不宜大于5%,当大于5%时,应将基础做成台阶式,台阶高度≤0.5 m。

墙身砌出地面后,基础必须及时回填夯实,填土材料宜选择透水性较强的填料,并做成不小于5%的向外流水坡,以免积水下渗,影响墙身稳定。

131.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程1、挡土墙工程施工技术要求①石砌体采用的石材应质地坚实,无风化剥落和裂纹,中部最小厚度不小于20cm石材强度不低于MU40。

②石材表面的泥垢、水锈等杂质,砌筑前应清除干净。

③石砌体的灰缝厚度:不宜大于20mm。

④砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。

⑤座浆法砌筑,且砌筑基础的第一皮石块应坐浆,坐浆厚度不小于5cm,并将大面向下;砌筑基础的第一皮石块应用丁砌层坐浆砌筑。

⑥砌体的第一皮及转角处、交接处和洞口处,应用较大的石块砌筑。

⑦砌筑挡土墙应符合下列规定:每砌3~4皮为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间分层处的错缝不得小于80mm。

141.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程1、挡土墙工程⑧保证项目:料石、水泥、砂子的品种、规格、强度、颜色必须符合设计及相关规要求,有出厂合格证;石材及砂浆的品种,强度必须符合设计要求;转角处必须同时砌筑,交接处不能同时砌筑时必须留斜槎。

⑨基本项目:料石砌体应外搭砌,上下错缝,拉结石、丁砌石交替设置,拉结石每0.7m2墙面不应少于1块。

石块放置平稳,灰缝均匀一致,灰缝厚度符合施工规的规定。

砌体墙面应采用叨灰勾缝,粘结牢固,密实光洁,横、竖缝交接平整,墙面洁净,清晰美观。

⑩控制标准:基础开挖标高允许偏差±50 mm、长宽偏差+500 mm、-150 mm、表面平整度允许偏差50 mm;挡土墙高度允许偏差±15mm、砌体厚度允许偏差+20 mm、-10 mm、表面平整度允许偏差20mm。

151.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程1、挡土墙工程挡土墙工程量6m、4m挡土墙长度分别为173.27m、37.00m,其工程量如下表,另外挡土墙后面的反滤包需用夯填土方17.71 m3,土工布80.96 m2。

表2 挡土墙主要工程量一览表161.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程2、边坡及平台整理工程平整后,边坡坡度为1∶1.75、1∶1.50;平台为反向坡,坡度为2.0%。

技术指标:回填要求分层压实,压实系数不小于0.9,平整后场地标高允许偏差-50mm;表面平整度允许偏差20 mm。

平台整理工程设计挖方3464.37 m3,填方3515.26 m3;边坡削坡工程设计挖方0.15 m3,回填10690.86 m3。

171.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程3、矿渣清理工程矿渣清运工程就是把原来堆积在山坡上的矿渣清运到挡土墙后分层压实填埋,矿渣前缘到山坡坡角、后缘到山顶,山坡上的矿渣用块段法计算,矿渣清运量为12090m3。

技术指标:清理围矿渣清理干净直至露出基岩。

181.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程4、地表排水工程在挡土墙工程、边坡整理、平台整理及覆土工程的基础上,为了防止洪水冲刷破坏,应建立完善的排渣场地表排水系统。

地表排水系统沿主沟道修建一道纵向排水渠,沿平台后缘、坡面前缘处修一条横向矩形截水渠,将坡顶洪水拦入排水渠,经矿山总排水渠排出矿区。

其位置和具体尺寸见平面布置图和工程设计图。

①施工方法:座浆法砌筑,且顶层座浆厚度不小于5cm。

②施工要求:基底纵坡不宜大于5%,当大于5%时,应将基础做成台阶式,台阶高度≤0.5m,各排水渠均为M10浆砌石结构,砌石壁厚0.3m,底厚0.5m,每隔15m设一条宽为2cm的二毡三油沉伸缝,外露部分全部勾成凸缝,顶部用3cm厚的M10砂浆抹平。

用石应为石质均匀、不易风化、且未风化、无裂纹的硬质石料,其抗压强度不应低于30Mpa。

石料大致呈立方体,无锋棱凸角,顶面与地面大致平行;其厚度不宜小于20cm,长度及宽度不小于其厚度。

水泥采用普通硅酸盐水泥(32.5级),其它要求见挡土墙施工技术要求。

191.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程③主要工程用量:见表3。

④主沟排水渠渠后3m围要及时回填到与渠顶平以防渠道塌塌。

表3 地表排水工程主要工程用量一览表201.0工程项目概况1.5矿山环境地质恢复治理工设计1.5.2分部工程5、地面塌陷治理工程在塌陷区用废矿渣进行回填平整,土方来源于排水系统及平台整理的弃方,回填要分层压实平整,塌陷区面积为410.95m2,需回填2209.99m3,覆土616.44m3。
