市政工程试验检测频率执行标准汇总

合集下载

市政项目工程规划项目试验检测频率执行规范标准汇总

市政项目工程规划项目试验检测频率执行规范标准汇总

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

市政工程试验检测频率执行标准汇总

市政工程试验检测频率执行标准汇总

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

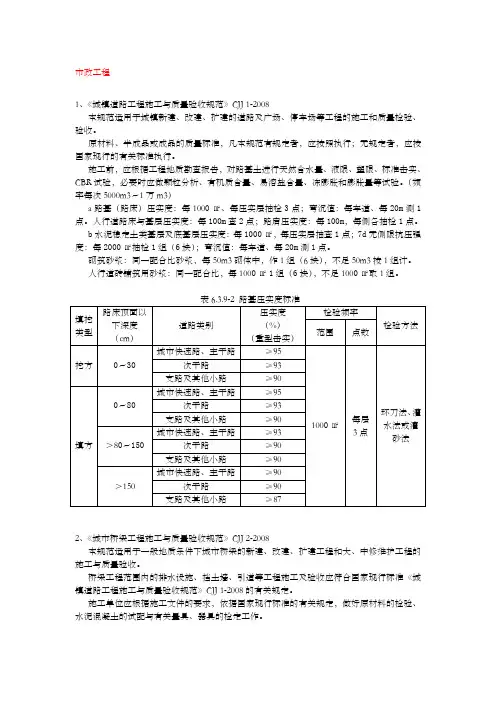

表6.3.9-2 路基压实度标准2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

取样标准-市政

取样标准-市政

砼物理性能
抗渗 GB/T50082-2009 泥含量、泥块含量、表观密度 建筑用砂 JGJ52-2006 、筛分析、堆积密度、紧密密 泥含量、泥块含量、表观密度 建筑用卵石、碎石 JGJ52-2006 、筛分析、堆积密度、紧密密 配合比 建筑砂浆 抗压 水泥 JGJ/T70-2009 胶砂强度、安定度、标准稠度 GB175-1999 需水量 原材 钢材 焊接、连接 JGJ107-2003 JGJ/T27-2001 GB1499.1-2008 GB1499.2-2007 JGJ98-2000
GB/T11968-2006 GB8239-1997 GB/5101-2003 GB13544-2000 JC709-1998 JC746-2007
抗压强度、干体积密度(每1万块一组每组18块) பைடு நூலகம்压强度(每一万块一组每组18块) 抗压强度(每5-15万块一组每组12块,不足以一组计) 抗压强度(每5万块一组每组12块,不足以一组计) 每1万片一组每组20块不足以一组计 每1万片一组每组15块不足以一组计 每20T取2公斤为一批次做一组,混合料配合比取20公 斤.沥青原材检测:5kg(石油沥青100T检测1次,改性 沥青50T一批次)提供质保书复印件.沥青砼:50kg(每 个作业台班至少检测一次) 每日每品种检查一次 现场检测,每1000㎡测一点 现场检测 每100M一点 每200m一点 每单位工程一组:一组2根
GB5023-2008
同一厂家、品种、类别、型号每2000米为一组(电线取 一整卷含商标)(电缆取10m含商标) 建议:建筑面积20000 ㎡以下取三组;20000 ㎡以上抽6组 同一厂家、品种、类别、型号取一组1米长度12根样品
GB5023-2008
GB8076-2008

市政工程施工与质量验收规范验收执行细则

市政工程施工与质量验收规范验收执行细则

3
资源优化与配置
合理配置人力、物力和财力等资源,确保施工进 度的顺利进行,提高施工效率和质量。
03
质量验收标准
验收依据与原则
依据国家相关法律法规、技术标准、 施工图纸及合同约定等。
遵循客观公正、科学合理、经济可行 的原则。
验收内容与方法
基础工程
检查基础开挖、回填等施工过程 及质量,采用观察、测量、试验
质量事故原因分析
人为因素
如施工操作失误、管理不善等人为原因导致 的事故。
机械因素
如机械故障、维护不当等导致的事故。
材料因素
如材料质量不合格、使用不当等导致的事故 。
环境因素
如自然灾害、气候条件等不可抗力因素导致 的事故。
质量事故预防措施与制度建设
预防措施
针对不同类型的质量事故,制定相应的预防措施,如加强施工质量控制、提高人员素质 、完善管理制度等。
施工现场安全防护
设置完善的安全防护设施,如安全网、警示标志等,确保施工现场的安全。
02
施工过程管理
施工工艺流程
施工工艺流程图
制定详细的施工工艺流程图,明 确各道工序的顺序和衔接方式, 确保施工过程的有序进行。
施工工艺标准
根据国家和地方的相关标准,制 定施工工艺标准,确保每道工序 的施工质量符合要求。
资料分类与归档
分类
根据工程性质、专业和阶段,对资料进行分 类,便于查找和使用。
归档
建立完善的档案管理制度,确保资料归档及 时、规范,便于后续查阅和调用。
资料保管与利用
保管
采取有效的防火、防潮、防虫等措施,确保 资料安全、完整。
利用
建立资料共享平台,提高资料利用率,为项 目管理、工程维护等提供有力支持。

(完整版)市政工程试验检测频率执行标准汇总

(完整版)市政工程试验检测频率执行标准汇总

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

市政工程质量检验评定标准是什么

市政工程质量检验评定标准是什么

Everyone has inertia and negative emotions. Successful people know how to manage their own emotions and overcome their inertia, and illuminate and inspire those around them like the sun.简单易用轻享办公(页眉可删)市政工程质量检验评定标准是什么第1.0.1条为适应市政工程设发展的需要,统一市政道路工程质量检验办法和评定标准,以提高市政道路工程的施工质量,促进市政道路工程的质量管理工作,特制定本标准。

第1.0.2条本标准适用于新建、扩建、改建的市政道路工程。

有特殊要求的市政道路工程,除特殊要求部分外,应按本标准执行。

市政工程涉及到的都是形象,市政工程的好坏直接和老百姓的生活有关,比如道路好坏决定了老百姓出行的方便成都,市政工程经过招标建设以后,还要通过质量这一关,根据市政工程质量检验评定标准进行评定和验收,达到标准符合要求的工程方可成为各个的工程,但是具体的评定标准如何,可以到本文了解。

一、市政工程质量检验评定标准是什么有很多人对于市政工程质量检验评定标准不是很清楚。

现阶段的检验内容是什么?以下是中国建筑网整理的关于市政工程质量检验评定标准的具体对象和内容。

市政工程质量检验评定标准包含以下检验评定标准:《市政道路工程质量检验评定标准》(GJJI—90)《市政桥梁工程质量检验评定标准》(GJJ2—90)《市政排水管渠工程质量检验评定标准》(GJJ3—90)《城市供热管网工程质量检验评定标准》(GJJ4—90)市政工程的质量应由施工单位初验合格后,将验评资料(包括装订成册的质量保证资料)提交建设单位或质量监督部门。

经确认后,方可进行质量等级核定。

建设单位或质量监督部门对申报工程中实测项目予以抽查。

如抽查的合格率与施工单位验评的合格率误差在5%以内时,应承认施工单位的验评结果。

市政工程试验检测频率执行标准

市政工程试验检测频率执行标准

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

城市道路工程质量检验评定标准

城市道路工程质量检验评定标准

第一章总则第1。

0.1条为适应市政工程设发展的需要,统一市政道路工程质量检验办法和评定标准,以提高市政道路工程的施工质量,促进市政道路工程的质量管理工作,特制定本标准.第1。

0。

2条本标准适用于新建、扩建、改建的市政道路工程。

有特殊要求的市政道路工程,除特殊要求部分外,应按本标准执行。

工业厂区内的市政道路工程,城市市区范围外的远郊区及县(旗)的市政道路工程,可参照本标准执行。

第1。

0。

3条原材料、半成品或成品的质量标准,凡本标准有规定者,应按照执行;无规定者,应按现行有关的标准执行.第1。

0。

4条市政道路工程质量检验评定中其它有关的技术要求,尚应符合国家现行有关标准的规定.第二章检验评定方法和等级标准第2.0。

1条市政道路工程的质量评定,分为“合格”与“优良"两个等级。

第2。

0。

2条市政道路工程的工序、部位、单位工程应按以下要求划分:一、工序:工序划分为:路基、基层、面层、附属构筑物等.二、部位:市政道路工程不宜划分部位,但也可按长度划分为若干个部位。

三、单位工程:市政道路工程中的独立核算项目,应是一个单位工程。

采用分期单独核算的同一市政道路工程,应是若干个单位工程。

第2.0.3条检验评定必须经外观项目检查合格后,才能进行允许偏差项目的检验。

第2。

0。

4条进行抽样检验时,应使抽样取点能反映工程的实际情况(凡检验范围为长度者,应按规定间距抽样选取较大偏差点;其它则可在规定范围内选取较大偏差点)。

第2.0.5条市政道路工程质量的检验及评定应按工序、部位及单位工程三级进行,当该工程不划分部位时,可按工序、单位工程两级进行。

其评定标准的主要依据为合格率:一、工序:合格:符合下列要求者,应评为“合格"。

1.主要检查项目(在项目栏列有△者)的合格率应达到100%;2。

非主要检查项目的合格率均应达到70%,且不符合本标准要求的点,具最大偏差应在允许偏差的1.5倍之内。

在特殊情况下如最大偏差超过允许偏差1.5倍,但不影响下道工序施工、工程结构和使用功能,仍可评为合格.优良:符合下列要求者应评为“优良”。

城市道路工程质量检验评定标准

城市道路工程质量检验评定标准

第一章总则第1.0.1条为适应市政工程设发展的需要,统一市政道路工程质量检验办法和评定标准,以提高市政道路工程的施工质量,促进市政道路工程的质量管理工作,特制定本标准。

第1.0.2条本标准适用于新建、扩建、改建的市政道路工程。

有特殊要求的市政道路工程,除特殊要求部分外,应按本标准执行。

工业厂区内的市政道路工程,城市市区范围外的远郊区及县(旗)的市政道路工程,可参照本标准执行。

第1.0.3条原材料、半成品或成品的质量标准,凡本标准有规定者,应按照执行;无规定者,应按现行有关的标准执行。

第1.0.4条市政道路工程质量检验评定中其它有关的技术要求,尚应符合国家现行有关标准的规定。

第二章检验评定方法和等级标准第2.0.1条市政道路工程的质量评定,分为“合格”与“优良”两个等级。

第2.0.2条市政道路工程的工序、部位、单位工程应按以下要求划分:一、工序:工序划分为:路基、基层、面层、附属构筑物等。

二、部位:市政道路工程不宜划分部位,但也可按长度划分为若干个部位。

三、单位工程:市政道路工程中的独立核算项目,应是一个单位工程。

采用分期单独核算的同一市政道路工程,应是若干个单位工程。

第2.0.3条检验评定必须经外观项目检查合格后,才能进行允许偏差项目的检验。

第2.0.4条进行抽样检验时,应使抽样取点能反映工程的实际情况(凡检验范围为长度者,应按规定间距抽样选取较大偏差点;其它则可在规定范围内选取较大偏差点)。

第2.0.5条市政道路工程质量的检验及评定应按工序、部位及单位工程三级进行,当该工程不划分部位时,可按工序、单位工程两级进行。

其评定标准的主要依据为合格率:一、工序:合格:符合下列要求者,应评为“合格”。

1.主要检查项目(在项目栏列有△者)的合格率应达到100%;2.非主要检查项目的合格率均应达到70%,且不符合本标准要求的点,具最大偏差应在允许偏差的1.5倍之内。

在特殊情况下如最大偏差超过允许偏差1.5倍,但不影响下道工序施工、工程结构和使用功能,仍可评为合格。

市政基础设施工程质量检验与验收标准

市政基础设施工程质量检验与验收标准

关于发布北京市标准《市政基础设施工程质量检验与验收统一标准》的通知京建科教[2004]371号各区、县建委、各局、总公司、各有关单位:根据北京市建委京建科教[2003]261号文件的要求,由北京市市政工程总公司主编的《市政基础设施工程质量检验与验收统一标准》已经有关部门审查通过。

现批准该规程为北京市强制性标准,编号为DBJ01-90-2004,自2004年9月1日起执行。

对于2004年9月1日前的在施工程,原则上按旧版标准继续执行。

2004年9月1日后新开工工程,必须按照新版标准执行。

该标准由北京市建设委员会负责管理,由北京市市政工程总公司负责解释工作,北京城建科技促进会负责组织印刷、出版工作。

前言本标准是根据北京市建设委员会《关于2002年地方标准制修订计划的通知》的通知,由北京市市政工程总公司会同有关单位共同编制完成的。

本标准是在原《市政道路工程质量评定标准》(DBJ01-22-95)、《市政桥梁工程质量评定标准》(DBJ01-23-95)、《市政排水管渠工程质量评定标准》(DBJ01-24-95)基础上,总结了北京市市政基础设施工程质量检验、验收的实践经验,遵循关于“验评分离、强化验收、完善手段、过程控制”的指导思想,将市政基础设施工程不同专业工程检验标准中的通用部分内容提炼出来编制而成。

本标准规定了市政基础设施工程各专业工程施工检验标准编制的统一准则和工程施工质量检验标准、主要内容和基本程序;统一了市政基础设施工程各专业工程的工程验收质量标准、内容和程序。

本标准结合市政基础设施工程的特点,规定了市政基础设施工程施工质量检验与验收中分项工程、分部(子分部)工程、单位工程的划分原则;保留了市政基础设施工程多年来行之有效的质量检验的抽样方案(频率),改进了检验方法和了手段。

本标准是与《市政基础设施工程资料管理规程》(DBJ01-71)相匹配的,市政基础设施工程各专业工程施工质量检验与验收标准(规程)必须与本标准配合使用。

市政工程试验检测频率执行标准汇总(完整资料).doc

市政工程试验检测频率执行标准汇总(完整资料).doc

【最新整理,下载后即可编辑】市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

表6.3.9-2 路基压实度标准2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

表5.3.1 现浇结构拆除底模时的混凝土强度钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

市政工程试验检测频率执行标准汇总

市政工程试验检测频率执行标准汇总

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

表6.3.9-2 路基压实度标准2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

表5.3.1 现浇结构拆除底模时的混凝土强度注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

市政工程主要检测项目检测内容、检验频率、方法、允许偏差

市政工程主要检测项目检测内容、检验频率、方法、允许偏差

主要检测项目、检验频率、方法、允许偏差一、土方路基(路床)质量检验应符合下列规定:主控项目1路基压实度应符合本规范表6.3.9的规定。

检查数量:每1000m2 、每压实层抽检1组(3点)。

检验方法:查检验报告(环刀法、灌砂法或灌水法)。

2弯沉值,不得大于设计规定。

检查数量:每车道、每20m测1点。

检验方法:弯沉仪检测。

一般项目3土路基允许偏差应符合表6.8.1的规定。

二、石灰稳定土,石灰、粉煤灰稳定砂砾(碎石),石灰、粉煤灰稳定钢渣基层及底基层质量检验应符合下列规定:主控项目1原材料质量检验应符合下列要求:1)土应符合本规范第7.2.1条第1款的规定。

2)石灰应符合本规范第7.2.1条第2款的规定。

3)粉煤灰应符合本规范第7.3.1条第2款的规定。

4)砂砾应符合本规范第7.3.1条第3款的规定。

5)钢渣应符合本规范第7.4.1条第3款的规定。

6)水应符合本规范第7.2.1条第3款的规定。

检查数量:按不同材料进厂批次,每批检查1次。

检验方法:查检验报告、复验。

2基层、底基层的压实度应符合下列要求:1)城市快速路、主干路基层大于等于97%、底基层大于等于95%。

2)其他等级道路基层大于等于95%、底基层大于等于93%。

检查数量:每1000m2,每压实层抽检1组(1点)。

检验方法:查检验报告(灌砂法或灌水法)。

3基层、底基层试件作7d饱水抗压强度,应符合设计要求。

检查数量:每2000m21组(6块)。

检验方法:现场取样试验。

一般项目4表面应平整、坚实、无粗细骨料集中现象,无明显轮迹、推移、裂缝,接茬平顺,无贴皮、散料。

5基层及底基层允许偏差应符合表7.8.1的规定。

表7.8.1石灰稳定土类基层及底基层允许偏差三、级配碎石及级配碎砾石基层和底基层施工质量检验应符合下列规定:主控项目1碎石与嵌缝料质量及级配应符合本规范第7.7.1条的有关规定。

检查数量:按不同材料进场批次,每批次抽检不得少于1次。

检验方法:查检验报告。

市政工程检验频率及取样

市政工程检验频率及取样

每种类型的土质取样1组进 行试验。
按检测站要求
路基一 般检测
项目
路基(石屑、 19 砂或土回填密 密实度检测
实度检测
项目
每1000平方;每一层检验 一组(3个点)回填后现场 按图纸设计压实度要求,委托 检测一次,其它层的叫检 检测站到现场检测 测站出报告
20 路基弯沉试验 弯沉值检测
每车道20米一点,不足20 按图纸设计要求,委托检测站
检测 项目
度、软化点。
国标全套指标:针入度 、延度、软化点、闪点 1、施工前,检测国标全套 、布氏旋转粘度、旋转 指标;
43
SBS改性沥青
薄膜加热试验(质量损 失、针入度比、延度)
2、施工过程每50t抽检1次 三大指标;
每组取样20kg。
离析、弹性恢复;
3、每500t抽检1次国标全
三大指标:针入度、延 套指标。
颗粒级配筛分法砂当量密度按每400方或600吨为送检1组不足400方或600吨按400方或600吨方算总量至少30kg45粗集料碎石464748承载力49渗漏水量两井之间做一组50按检测站要求51环刚度试验扁平试验每种规格取一组52钢管外压内压试验按检测站要求53塑料排水扳抗拉强度虑膜拉伸强度按检测站要求54管道回填压实度沥青路面一般检测项目颗粒级配筛分法含泥量密度吸水率针片状含量压碎指标值按每400方或600吨为送检1组不足400方或600吨按400方或600吨方算总量至少50kg颗粒级配筛分法含水量密度外观亲水系数50吨送一组一组10kg水泥搅拌桩抽芯检水泥搅拌桩一般检测项目水泥搅拌桩承载力检测压板抽取1同一工程不得少于三条按图纸设计要求委托检测站到现场检闭水试验管道按图纸设计要求委托检测站到现场检upvc管冲击试验拉伸试验环刚度试验偏平试验内压试验酸侵交联试验回缩率烘箱实验同一规格500m取一组hdpe双壁波纹管取一组3节每节30cm每种规格500节取一组每种规格20万米1米每两井之间或1000检测一组3说明

市政工程质量检验评定标准(道路)

市政工程质量检验评定标准(道路)

第一章总则第1.0.1条法和评定标准,以提高市政工程得施工质量,促进市政工程的质量管理工作,特制定本标准。

第1.0.2条为适应市政工程建设发展得需要,统一市政道路工程质量检办本标准适用于新建、扩建、改建的市政道路工程,有特殊要求的市政道路工程,除特殊要求部分外,应按本标准执行。

工业厂区内的市政道路工程,城市市区范围外的远郊区及县的市政道路工程,可参照本标准执行。

第1.0.3条原材料、半成品、或成品的质量标准,凡本标准有规定者,应按照执行,无规定者,应按现行的有关标准执行。

第1.0.4条市政道路工程质量检验评定中其他有关的技术要求,尚应符合国家现行的有关标准的规定。

第二章检验评定方法和等级标准第2.0.1条市政道路工程的质量评定,分为“合格”与“优良”两个等级。

第2.0.2条市政道路工程的工序、部位、单位工程应按以下要求划分:一、工序工序划分为:路基、基层、面层、附属构筑物等。

二、部位市政道路工程不宜划分部位,但可按长度划分为若干个部位。

三、单位工程四、市政道路中的独立核算项目,应是一个单位工程。

采用分期核算的同一道路工程,应是若干个单位工程。

第2.0.3条检验评定必须经外观项目检查合格后,才能进行允许偏差项目的检查。

第2.0.4条进行抽样检验时,应使抽样取点能反映工程的实际情况(凡检验范围为长度者应按规定间距抽样选取较大偏差点,其他则可在规定范围内选取较大偏差点)。

第2.0.5条市政道路工程的质量检验及评定应按工序、部位及单位工程三级进行,当该工程不划分部位时,可按工序、单位工程两级划分。

其评定标准的主要依据为合格率:={同一检查项目中的合格点(组数)÷同一检查项目中的应检查点(组数)}×100%。

一、工序合格:符合下列要求者应评为合格。

1.100%。

2.主要检查项目的合格率应达到70%,且不符合本标准要求的点,其最大偏差值应在允许偏差的1.5倍之内,在特殊情况下如最大偏差超过允许偏差1.5倍,但不影响下一道工序施工、工程结构和使用功能,仍可评为合格。

市政工程试验检测频率执行标准汇总之欧阳理创编

市政工程试验检测频率执行标准汇总之欧阳理创编

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

表6.3.9-2 路基压实度标准2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

表5.3.1 现浇结构拆除底模时的混凝土强度注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t 为一批,不足60t也按一批计,每批抽检1次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政工程1、《城镇道路工程施工与质量验收规范》CJJ 1-2008本规范适用于城镇新建、改建、扩建的道路及广场、停车场等工程的施工和质量检验、验收。

原材料、半成品或成品的质量标准,凡本规范有规定者,应按照执行;无规定者,应按国家现行的有关标准执行。

施工前,应根据工程地质勘查报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(频率每次5000m3~1万m3)a路基(路床)压实度:每1000㎡、每压实层抽检3点;弯沉值:每车道、每20m测1点。

人行道路床与基层压实度:每100m查2点;路肩压实度:每100m,每侧各抽检1点。

b水泥稳定土类基层及底基层压实度:每1000㎡,每压实层抽查1点;7d无侧限抗压强度:每2000㎡抽检1组(6块);弯沉值:每车道、每20m测1点。

砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

人行道砖铺筑用砂浆:同一配合比,每1000㎡1组(6块),不足1000㎡取1组。

2、《城市桥梁工程施工与质量验收规范》CJJ 2-2008本规范适用于一般地质条件下城市桥梁的新建、改建、扩建工程和大、中修维护工程的施工与质量验收。

桥梁工程范围内的排水设施、挡土墙、引道等工程施工及验收应符合国家现行标准《城镇道路工程施工与质量验收规范》CJJ 1-2008的有关规定。

施工单位应根据施工文件的要求,依据国家现行标准的有关规定,做好原材料的检验、水泥混凝土的试配与有关量具、器具的检定工作。

注:构件混凝土强度必须通过同条件养护的试件强度确定。

钢筋进场时,必须按批抽取试件做力学性能和工艺性能试验,其质量必须符合国家现行的规定。

检查数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t也按一批计,每批抽检1次。

当钢筋出现脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。

检验数量:该批钢筋全数检查。

钢筋闪光对焊在同条件下经外观检查合格的焊接接头,以300个作为一批(不足300个,也应按一批计),从中切取6个试件,3个做拉伸试验,3个做冷弯试验。

钢筋搭接焊在同条件下经外观检查合格的焊接接头,以300个作为一批(不足300个,也应按一批计),从中切取3个试件,做拉伸试验。

钢筋机械连接在同条件下经外观检查合格的机械连接接头,以300个作为一批(不足300个,也应按一批计),从中抽取3个试件做单向拉伸试验。

3、《给水排水管道工程施工及验收规范》GB 50268-2008本规范适用于新建、扩建和改建城镇公共设施和工业企业的室外给排水管道工程的施工及验收;不适用于工业企业中具有特殊要求的给排水管道施工及验收。

给排水管道工程所用的原材料、半成品、成品等产品的品种、规格、性能必须符合国家有关标准的规定和设计要求;接触饮用水的产品必须符合有关卫生要求。

严禁使用国家明令淘汰、禁用的产品。

给排水管道工程施工与验收,除应符合本规范的规定外,尚应符合国家现行有关标准的规定。

a 管道应在沟槽地基、管基质量检验合格后安装;安装时宜自下游开始,承口应朝向施工前进的方向。

b 硬聚乙烯管、聚乙烯管及其复合管安装:1采用承插式()接口时,宜人工布管且在沟槽内连接;槽深大于3m或管外径大于400mm的管道,宜用非金属绳索兜住管节下管;严禁将管节翻滚抛入槽中;2采用电熔、热熔接口时,宜在沟槽边上将管道分段连接后以弹性铺管法移入沟槽;移入沟槽时,管道表面不得有明显的划痕。

c污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验合格后方可投入运行。

闭水试验5个井段/次。

d 砌筑砂浆:同一配合比砂浆,每50m3砌体中,作1组(6块),不足50m3按1组计。

刚性管道沟槽回填土压实度本标准适用于公路工程中的路基、路面、桥涵及隧道等工程的岩石试验。

岩石试验对象应具有地质代表性,岩石试验内容、试验方法、技术条件等应符合公路工程勘测、设计、施工的基本要求和特性。

对岩石应力、变形等特性的试验应按国家现行的有关标准的规定进行。

试验规程及评定依据:现在都是用以下《建筑用卵石、碎石》GB/T 14685-2001中有岩石抗压强度试验。

《普通混凝土用砂、石质量及检验方法标准》JGJ 52-2006中也有岩石抗压强度试验。

8、《公路工程集料试验规程》JTG E42-2005本规程规定了新建和改建各级公路工程中水泥混凝土、沥青混合料和路面基层所用集料的试验方法。

集料(骨料):在混合料中起骨架和填充作用的粒料,包括碎石、砾石、机制砂、石屑、砂等。

频率详见:《普通混凝土用砂、石质量及检验方法标准》JGJ 52-2006《建筑用砂》GB/T 14684-2001本标准适用于建筑工程中混凝土及其制品建筑砂浆用砂。

按同品种、规格、适用等级及日产量每600t为一批,不足600t亦为一批;日产量超过2000t,按1000t为一批,不足1000t亦为一批。

出厂检查颗粒级配、含泥量、泥块含量。

《建筑用卵石、碎石》GB/T 14685-2001按同品种、规格、适用等级及日产量每600t为一批,不足600t亦为一批;日产量超过2000t,按1000t为一批,不足1000t亦为一批;日产量超过5000t,按2000t为一批,不足2000t亦为一批。

出厂检查颗粒级配、含泥量、泥块含量、针片状含量。

9、《公路工程土工合成材料试验规程》JTG E50-2006本规程适用于公路工程所应用的各类土工合成材料的性能试验。

10、《公路工程无机结合料稳定材料试验规程》JTG E51-2009本规程适用于水泥稳定土、石灰稳定土、水泥石灰综合稳定土、石灰粉煤灰稳定土、水泥粉煤灰稳定土和水泥石灰粉煤灰稳定土等无机结合料稳定材料以及石灰的化学分析。

无机结合料稳定土的击实试验方法、无机结合料稳定土的无侧限抗压强度试验方法、无机结合料稳定土的中水泥剂量的测定方法。

11、《公路路基路面现场测试规程》JTG E60-2008本规程适用于公路路基路面的现场调查、工程质量检测以及技术状况检测等。

压实度、弯沉。

压实度、弯沉频率详见《城镇道路工程施工与质量验收规范》CJJ 1-2008。

12、《公路路基施工技术规范》JTG F10 -2006本规范适用于各级公路新建和改(扩)建路基工程施工。

公路路基应达到设计要求的强度、稳定性和耐久性。

公路路基施工,除应符合本规范外,还应符合国家现行的有关标准和规范。

应及时对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验。

土的试验项目包括天然含水量、液限、塑限、标准击实试验、CBR试验等,必要时应做颗粒分析、比重、有机质含量、易溶盐含量、冻胀和膨胀量等试验。

填石路堤:路堤填料粒径应不大于500mm,并不宜超过层厚的2/3,不均匀系数宜为15~20。

路床底面以下400mm范围内,填料粒径应小于150mm。

路床粒径应小于100mm。

13、《公路路面基层施工技术规范》JTJ 034-2000本规范规定了水泥稳定土、石灰稳定土、石灰工业废渣稳定土、级配碎石、级配砾石和填隙碎石的施工和质量管理要求。

水泥稳定层中的石屑和碎石:每2000m3,检测1组。

水泥稳定层的水泥剂量及配合比:每2000m2,检测1组。

6、《碳钢焊条》GB/T 5117-1995本标准规定了碳钢焊条型号分类、技术要求、试验方法及检验规则等内容。

本标准使用于药皮焊条电弧焊焊接用碳钢焊条。

检验规则:成品焊条由制造厂质量检验部门按批检验。

(不用送检)厂家提供资料:产品合格证、质量证明书。

8、《碳素结构钢和低合金结构钢热轧厚钢板和钢带》GB/T 3274-2007本标准规定了碳素结构钢和低合金结构钢热轧厚钢板和钢带的订货内容、牌号、尺寸、外形、重量及允许偏差、技术要求、试验方法、检验规则、包装、标志和质量证明书等。

本标准适用于厚度为3m m~400mm碳素结构钢和低合金结构钢热轧厚钢板和厚度为3m m~25.4mm热轧钢带。

钢板和钢带应成批验收,每批由同一牌号、同一炉号、同一质量等级、同一交货状态的钢材组成,每批重量应不大于60t。

扎制卷大于30t的钢带和连扎板可按两个扎制卷组批。

建粤取样规格:400*20*厚度mm 三条一组厂家提供资料:质量证明书。

9、《混凝土路面砖》JC/T 446-2000本标准规定了混凝土路面砖的分类、一般规定、技术要求、试验方法、检验规则、标志、使用说明书、包装、运输及贮存等。

本标准适用于以水泥和集料为主要原材料,经加压、振动加压或其他成型工艺制成的,用于铺设人行道、车行道、广场、仓库等的混凝土路面及地面工程的块、板等(统称路面砖)。

其表面可以是有面层(料)的或无面层(料)的,本色的或彩色的。

N250*250*60C C 40C 表示普通型路面砖规格为250mm*250mm*60mm,抗压强度等级为C C 40,合格品。

每批路面砖应为同一类型、统一规格、同一等级,每2万块为一批,不足2亦为一批。

超过2万块,批量由供需双方商定。

取样要求:监督50块一组,其他10或者15块一组。

厂家提供资料:产品合格证、出厂检验报告。

10、《混凝土路缘石》JC 899-2002本标准规定了混凝土路缘石的定义、符号和缩略语、等级与标志、一般规定、要求、抽样、试验方法、检验规则、标志、产品质量合格证、使用说明书及包装、运输和贮存等。

本标准适用于以水泥和密实集料为主要原材料,经振动法、压缩法或以其他能达到同等效能之方法预制的铺设在路面边缘、路面界限及导水用缘石。

其表面可以是有面层(料)的或无面层(料)的,本色的或彩色及凿毛加工的。

每批路缘石应为同一类型、同一型号、同一规格、同一等级,每2万件为一批,不足2万件亦为一批。

超过2万件,批量由供需双方商定。

塑性工艺生产的缘石每5000件为一批,不足5000件亦为一批。

取样要求:3块一组,监督要做抗折试验。

厂家提供资料:产品合格证、出厂检验报告。

11、《混凝土和钢筋混凝土排水管》GB/T 11836-2009本标准适用于离心、悬辊、立式震动成型的混凝土管和钢筋混凝土管以及立式挤压成型的混凝凝土管。

本标准适用于雨水、污水、引水及农田排灌等重力管道的管子。

凡有内压或耐腐蚀要求用的排水管,由供需双方另行协商。

出厂产品以同一种规格、相同原材料、相同工艺成型的管子为一个批量。

不同管径批量数的划分见下表。

管子总数不足一批量时也作为一个批量检验。

厂家提供资料:产品合格证、出厂检验报告。

一般去厂家那里检测。

12、《埋地用聚乙烯(PE)结构壁管道系统第2部分:聚乙烯缠绕结构壁管材》GB/T 19472.2-2004本部分适用于以聚乙烯(PE)为主要材料,以相同或不同材料作为辅助支撑结构,采用缠绕成型工艺,经加工加工制成的结构壁管材、管件(或实壁管件)。

相关文档
最新文档
