通风空调工程定额解释汇编
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

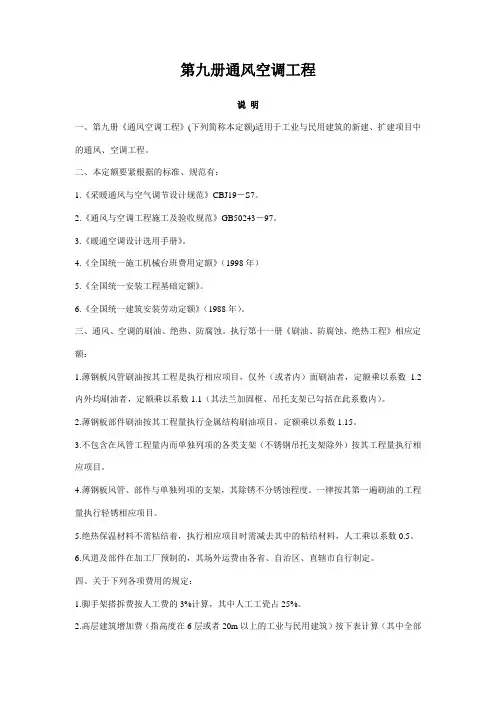

第九册通风空调工程
定额解释
1.通风管道工程量计算时“不包括部件所占长度”,其部件及其长度如何界定?
答:通风管道部件是指风管阀门、风口、风帽、罩类、静压箱及消声器等部件,其长度应按设计图纸或其采
用的标准图集标示的长度计算。
2.帆布接口与柔性软风管有何区别?
答:区别在于:(1)功能不同:前者是用于设备与风管或部件的连接;后者是用于不易于设置刚性风管位置
的挠性风管,属通风管道系统。(2)固定方式不同:前者采用法兰连接形式,一般不设专门的支托吊架;后者采
用镀锌皮卡子连接,采用吊托支架固定。(3)长度不同:前者按标准图集长度常为150—250mm;后者长度一般在0.5—2.5m左右。(4)材质不同:前者定额中采用帆布;后者是由金属,涂塑化纤织物,聚酯、聚乙烯、聚氯
乙烯薄膜、铝箔等材料制成的。(5)定额内容不同:前者为现场制作安装;后者为成品软管安装。
在套用定额时应注意:柔性软风管如每根长度小于3m时,可直接采用定额,如每根大于3m时,可按3m一根折算,不足3m按3m计。
3.多叶排烟口及板式排烟口是按在什么位置安装考虑的?
答:该定额是按安装在墙上或通风井道壁上进行编制的。如是安装在通风管道上的防火排烟风口,则按第二
章相应防火阀定额执行。
4.遇到折板式消声器安装应执行什么定额?
答:折板式消声器是新产品,如遇有折板式消声器安装可执行同规格阻抗式复合消声器定额项目。
5.轴流风机防雨短管制作安装项目如何执行定额?
答:轴流风机防雨短管制作安装可按风管壁厚使用相应通风管道定额项目,人工乘以系数 3.0。
6.净化风管制作安装未包括膨胀螺栓及电锤台班的消耗量,请问其支架的固定方式是怎样考虑的?
答:净化风管支架的固定是按在预埋铁件上焊接考虑的。如设计要求采用膨胀螺栓固定支架,可按实际调整
相关消耗量。
7.第十章说明第七条规定:铝板风管采用咬口、法兰连接形式,可参照第一章镀锌钢板咬口连接项目执行。
请问,执行第一章相应项目时,可否调整不同的材料?
答:可以按图纸设计或标准的要求进行调整。比如铝质铆钉、铝质型材或螺栓、垫圈等均可调整。
8.铝板风管制安没考虑加固框,如发生时,应如何执行定额?
答:铝板风管一般设计不需要加固框。如发生时,可按9-548、549项目执行,需扣除紧固、密封材料。
9.成品风管法兰的重量是否包括焊条、焊丝的增重?
答:从理论上说,成品风管法兰重量内,已包括成型后焊缝填充材料的重量,不应另行增加焊条、焊丝重量。
10.风阀电动执行机构安装定额中是否包括其电气系统安装?
答:风阀电(气)动执行机构的安装,只包括本体安装、就位、固定,不包括执行机构动力系统的安装调试,
该部分应执行第二册定额相关规定。
11.各类冷水机组设备安装包括哪些工作内容?
答:各类冷水机组均属定型设备,定额中是按整体安装就位考虑的,包括设备本体及其配套的附件的安装,
以及设备无负荷试车以及配合生产厂家负荷试车的内容。设备安装技术说明要求在现场进行拆装检查,应按第一册压缩机拆装检查相应项目执行。设备安装不包括设备充工质及系统调试内容。
12.本册中的冷水机组、风机、除尘器等各类设备安装,可否同第一册一样,计取“起重机具摊销费”?
答:本册的设备安装对此没有规定,该部分内容已含在定额内,所以不能计取。
13.设置于竖井及已完吊顶内的空调通风管道系统安装,是否应增加人工调整系数?
答:属于管道间、已封闭吊顶内的空调通风管道系统,在执行本册定额时,其人工应乘以系数 1.3。
调整系数
序号所处位置系数名称计取规定适用范围备注
9.1 P4说明十
二·2 脚手架搭拆费定额人工费×3%(其中人工占25%)全册
9.2 P4册说明十
二·3
通风空调工程系统
调整费系统工程人工费×13%(其中人工占25%)全册
9.3 P3册说明十
一·1
超高增加消耗量
操作物高度计算方法
定额中操作物
高度距楼地面
超过6m时计
取,不扣除6m
以下工程量的
定额人工
≤10m 定额人工费×1.10
≤15m 定额人工费×1.15
≤20m 定额人工费×1.20
>20m 定额人工费×1.40
9.4 P4册说明十
二·1
高层建筑增加费
9层(30m)以下定额人工费×3%
建筑物高度在6
层或20m以上
时
见《解释》共性问题
第7条
12层(40m)以下定额人工费×5%
15层(50m)以下定额人工费×7%
18层(60m)以下定额人工费×9%
21层(70m)以下定额人工费×11%
24层(80m)以下定额人工费×12%
27层(90m)以下定额人工费×15%
30层(100m)以下定额人工费×18%
33层(110m)以下定额人工费×23%
36层(120m)以下定额人工费×27%
39层(130m)以下定额人工费×32%
42层(140m)以下定额人工费×35%
45层(150m)以下定额人工费×39%
48层(160m)以下定额人工费×42%
51层(170m)以下定额人工费×45%
54层(180m)以下定额人工费×49%
57层(190m)以下定额人工费×51%
60层(200m)以下定额人工费×54%
其中人工占70%,其余为机械费。
9.5 P7说明九
通风系统采用渐缩
管
按风管相应定额人工× 2.50 9-1~15
9.6 P7说明十空气幕送风管按风管相应定额人工× 3.00 9-1~15
9.7 《解释》九
册-5
轴流风机防雨短管
制安按风管相应定额人工× 3.0 9-1~12
9.8 P121说明七分体式空调器“一拖
多”机型,室内机安
装
按分体式空调器相应定额×0.66 9-415~428 室内机区分不同安
装形式
9.9 P121说明十
四
玻璃挡水板制作安
装
按钢板挡水板定额材料、机械×0.45 9-491~494 人工不变
9.10 P121说明十
五
保温钢板密闭门制
作安装
按钢板密闭门定额材料×0.50,机械×0.45 9-489、490 人工不变
9.11 P155说明六净化风管只在法兰处
涂抹密封胶
每10m2净化风管减去密闭胶 1.5kg和0.37
个工日
9-503~506
定额中净化风管接
