001盖板涵施工作业指导书
001盖板涵施工作业指导书
南钦铁路NQ-2标段桥涵工程编号:NQ2-涵—001盖板涵施工作业指导书单位:编制:审核:批准:2009年9月20日发布 2009年9月20日实施南钦铁路桥涵工程盖板涵施工作业指导书1.适用范围适用于南钦铁路扩能改造工程NQ-2标段桥涵工程盖板箱涵施工。
2.作业准备2.1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准.制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2。
2外业技术准备施工作业层中所涉及的各种外部技术数据及通过试桩总结的各项技术数据的收集。
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3.技术要求3。
1 当涵基底至于软粉质粘土上时,采用砂夹卵石及干切片石交替换填,地基承载力达到设计要求。
当下卧软弱土层时,采用旋喷桩加固地基,旋喷桩嵌入花岗岩深度以及加固后的复合地基承载力要符合设计要求.3.2 涵洞两侧过渡段范围的基坑采用级配碎石回填至原地面,其余部分采用原状土回填。
过度范围的基坑回填采用的级配碎石的规格和技术标准参照路基过渡段办理.3。
3 涵洞两侧路堤填级配碎石必须对称均匀填筑,并采用小型平板振动机压实,涵顶填土厚度超过1。
5米时,始允许施工车辆在涵顶通行。
4.施工程序与工艺流程4.1施工程序施工工艺流程如下:基坑开挖→基础施工→涵身边墙施工→预制盖板→吊装盖板→沉降缝施工→端翼墙及铺砌工程→涵口回填4。
2 工艺流程5.施工要求5.1施工准备施工前桩孔所处的地形地貌进行勘查,探明地下和地上管线位置,对涵位处的地下水位、地表水和土质进行化验,核实侵蚀性.5.2施工工艺5。
2.1基坑开挖开挖前由测量队对盖板涵的桩号、角度及底标高与设计图纸进行认真核对(详见后附测量放样资料)。
无误后,由测量队用全站仪测放出盖板涵的轴线、两侧边线。
盖板涵施工作业指导书

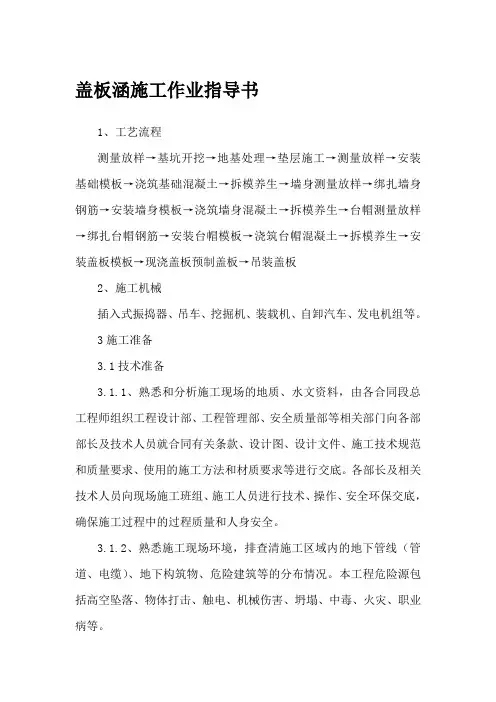

盖板涵施工作业指导书1、工艺流程测量放样→基坑开挖→地基处理→垫层施工→测量放样→安装基础模板→浇筑基础混凝土→拆模养生→墙身测量放样→绑扎墙身钢筋→安装墙身模板→浇筑墙身混凝土→拆模养生→台帽测量放样→绑扎台帽钢筋→安装台帽模板→浇筑台帽混凝土→拆模养生→安装盖板模板→现浇盖板预制盖板→吊装盖板2、施工机械插入式振捣器、吊车、挖掘机、装载机、自卸汽车、发电机组等。
3施工准备3.1技术准备3.1.1、熟悉和分析施工现场的地质、水文资料,由各合同段总工程师组织工程设计部、工程管理部、安全质量部等相关部门向各部部长及技术人员就合同有关条款、设计图、设计文件、施工技术规范和质量要求、使用的施工方法和材质要求等进行交底。
各部长及相关技术人员向现场施工班组、施工人员进行技术、操作、安全环保交底,确保施工过程中的过程质量和人身安全。
3.1.2、熟悉施工现场环境,排查清施工区域内的地下管线(管道、电缆)、地下构筑物、危险建筑等的分布情况。
本工程危险源包括高空坠落、物体打击、触电、机械伤害、坍塌、中毒、火灾、职业病等。
3.2、作业条件3.2.1、施工前场地完成三通一平。
3.2.2、安全防护设施、标志牌全部就位。
3.2.3、人员配备及技能培训l、人员配备:工区长一名,技术员一名,专职安全员一名。
2、技能培训①培训方式:采用会议、授课、观看影像资料及考察观摩的形式。
②培训内容:施工工艺工法、技术要求、安全文明环保施工要求。
4、盖板涵施工4.1、清理施工现场,修筑施工便道施工前对现场进行清理平整,修筑必要的施工便道、排水系统及安装施工用电供应设备4.2、测量放样采用全站仪,用坐标法,对盖板涵进行总体定位,根据原地面高程与涵洞基础设计高程确定基坑开挖深度及开挖边线,并洒出白灰线标识。
4.3、基础开挖及基础处理1、人工配合挖掘机开挖基坑。
开挖宽度比设计宽度宽出50~lOOcm,机械开挖到距设计深度lOcm左右时,改由人工开挖至设计标高,避免超挖后回填。
盖板涵作业指导书
盖板涵作业指导书盖板涵作业指导书一、理论知识1. 盖板涵是利用四周土方的压力,把盖板的负荷和积水压力传至土方上,从而承担道路交通荷载和涵洞的排水功能的一种土工结构;2. 盖板涵可以用钢筋混凝土或预制构件等多种材料制成,常用的结构形式有圆形、方形、矩形等多种形式;3. 盖板涵的设计应满足以下要求:通行要求、排水要求、土方压力、边坡及膨胀缝控制,安全要求等综合考虑。
二、作业流程1. 盖板涵施工前应先进行场地勘察和土质分析,根据施工需要做好场地治理、挖掘、边坡及底坡夯实、搭设支模等前期准备工作;2. 盖板涵和支模的制作应符合设计和质量要求,支模的加固及布置应满足规范要求,支模的安全使用和移动应按程序操作;3. 在施工过程中应及时清理涵洞内的积水、撤出杂物、检查涵洞内的状况等,防止对施工造成影响;4. 盖板涵的混凝土浇筑应按流程、按质按技施工,严格履行施工规范和验收标准;5. 浇筑完成后,应注意浇灌保养,控制温度,防止混凝土受到变形或损坏。
三、安全措施1. 施工前必须进行场地勘察和土质分析,确保施工地基、边坡等稳定可靠;2. 在施工过程中,应随时关注地质和气象变化,特别是在降雨天气和强风天气时,应加强监护;3. 施工人员应穿戴安全防护用品,如安全帽、安全鞋、安全带等,按程序操作;4. 运输机械和工具必须有专人操作,必须有验收合格的安全防护设备,并严格按照操作规范进行;5. 在施工完成后,必须对施工区域进行清理,回收和处理材料,做到周边环境整洁,保证出入口畅通。
四、作业注意事项1. 在施工中,应按设计方案进行,不得单方面更改设计方案;2. 盖板涵混凝土浇筑时应准确测量和控制浇筑位置、高度、质量,确保涵洞整体匀称美观;3. 如遇到突发情况,应立即联系站点或者上级领导,及时采取应急措施,并通知场地内的所有人关注安全;4. 如若施工中发现质量问题或瑕疵,应立即停工整改,并及时向有关部门报告并取得认可。
以上是盖板涵作业指导书。
盖板涵作业指导书
盖板涵作业指导书前言盖板涵是一种在公路、铁路、水利、城市道路等各类交通工程中使用广泛的排水结构物。
它不仅能有效地排水,而且还能承受一定的车辆荷载,具有结构简单、施工方便、经济实用等特点。
本指导书旨在提供关于盖板涵的基本知识和施工、质量控制等方面的指导,以帮助施工人员正确、高效地完成盖板涵的施工任务。
盖板涵的基本概念盖板涵,简称涵洞,是一种矩形或圆形的钢筋混凝土结构物,常用于交通工程中的排水系统之中。
盖板涵的主要结构包括顶板、侧板、底板和压顶板等。
其中,顶板和侧板在整个涵洞结构中起着承重的作用,而底板则起到支撑顶板和侧板的作用。
盖板涵的形式多种多样,常见的有矩形、圆形、卵形等。
其中,矩形涵洞结构较为常见,它的结构通常由矩形管和底板组成。
圆形涵洞结构与矩形涵洞相似,由顶板、底板和侧板组成,通常用于较小的排水工程项目中。
卵形涵洞则是通过在矩形涵洞的两个角上加弧度而形成的。
盖板涵的施工前期准备工作在进行盖板涵施工时,首先需要对地面进行基础工程处理。
针对不同地形进行采取不同的处理方式,例如在土石方施工中,需要进行挖土和填方,使地表的坡度符合设计要求。
在完成地基处理后,需在盖板涵拟定位置上进行基础平整和规格化。
由于盖板涵通常承载一定的荷载,因此其基础必须够牢固、够平整,以确保施工质量。
板墙安装板墙也就是盖板涵的侧板,由于地面情况不同,板墙需要根据不同工程设计要求而定制。
板墙的材料大小、构造差异等因地制宜。
在板墙安装前,需进行测量和布置。
施工前,必须测定盖板涵侧板的支持面位于正确的位置以及板墙是否水平平衡。
钢筋安装钢筋的安装前,需根据设计要求准确确定其尺寸、位置、数量等参数。
钢筋安装时,由于板墙的形状、尺寸不同,因此需要根据不同工程要求进行定制,以确保其数量、尺寸、位置的准确性。
浇筑混凝土在板墙、钢筋等基本工程完成后,需要进行混凝土浇筑工作。
浇筑混凝土前,需要做好模板的制作和安装工作以及混凝土外观的处理,以确保混凝土的质量和表面平整度。
盖板涵工程施工作业指导书
盖板涵工程施工作业指导书一、工程概述盖板涵是一种支撑强度大、排水效果好的形式,具有结构简单、运输方便、较低的施工成本和短的工期等优点,是农村及山区小桥、路基涵洞所采用的主要形式之一。
本工程的筑单长为36.2m,涵顶宽度为7.3m,涵顶高程为453.46m,涵顶顶宽高程为456.26m。
二、施工准备1.办理施工前搭建工程手续,由施工单位按照上级主管部门规定的程序缴纳担保金,并按照相关法规购买保险,缴纳工程安全保险费。
2.对施工现场进行勘测,确定现场地理环境和水文地质状况,编制并制定施工方案;3.在组织施工前,确定设备材料需要的数量和种类,进行采购;4.组织现场人员,安排人员到位,并进行专业培训。
三、施工措施1.土方开挖:直接将盖板涵的地基挖至设计标高,施工人员应根据挖土方向的不同,确定合理的倾向角和止口宽度。
2.石材夯实:在地基的表层石材依次铺设,每次需要夯实。
3.支模搭设:钢模底部应先设置支模钢支撑,支模钢板布置时应先把所有梁板支模拉好,然后从中心对称倒放底板和上部的墙板,然后用螺杆和铁丝将模板固定稳固。
4.混凝土浇筑:为了减小混凝土离析,混凝土卸料时不能从高处坠落。
在灌注前,先将混凝土细节设置好,储备充足的混凝土材料,并设得正合理。
5.早期养护:五天内应毎天进行涵顶喷水养护, 要确保水喷面与盖板均匀,以防干裂形成;混凝土达到规定强度后,别拿掉外层挡板,保持养护较长时间。
四、安全措施在施工过程中, 应加强对员工的安全教育培训,强调重工艺和技术要求,加强技术删除和精益化管理。
施工现场应按操作规程进行错防和纠正,尽可能减少不安全因素的存在,加强施工现场的卫生管理和秩序整治。
五、验收标准1.尺寸要求:涵洞的长度、宽度、深度应满足设计要求,并且满足建筑及农业工程设计规范的规定。
2.质量要求:构件应具有合适的承载力、耐久性、建筑安全性和供水安全性,混凝土的强度等级应符合设计规定,构件应有高强度、防水、防火、耐候及通用防腐等性能。
盖板涵作业指导书
盖板涵作业指导书一、什么是盖板涵?盖板涵是一种采用矩形或圆形水泥管或钢管,在现有桥梁或路堤上盖上钢筋混凝土板,形成横向通道或轨道,以顺利进行车辆或行人交通的工程构造。
该工程在解决交通瓶颈问题上具有重要意义,经常被用于公路、铁路等交通建设中。
二、盖板涵施工前应注意的事项在盖板涵施工之前,要整理出详细的施工图纸,明确每一个施工节点的位置和方法,以避免出现质量问题和安全隐患。
1. 现场勘察在施工前需要进行现场勘察,判断地质条件和土质情况,确定盖板涵施工是否可行,以及确定具体的施工方案和计划。
2. 施工图纸施工图纸是盖板涵施工中必不可少的准备工作。
其中包括各种材料的种类、数量、规格等详细信息,以及施工的具体方法、时间安排等。
3. 施工工艺在盖板涵施工中,要求施工队伍必须按照规定的工艺流程一步一步地实施施工方案,以确保盖板涵施工的顺利进行。
在施工过程中,应注意安全,谨防危险。
4. 施工组织和管理盖板涵施工组织和管理的好坏直接影响到工程质量和进度。
因此,为了保证盖板涵施工的顺利进行,必须合理地安排施工队伍、选派专业技术人员进行指导、培训施工现场管理人员等。
三、盖板涵质量检验为了保证盖板涵工程的质量,必须制定严格的质量检验标准,对盖板涵的各项技术指标进行检测和控制。
1.材料检验盖板涵的材料必须符合国家标准或行业标准。
在施工之前,需要对使用的材料进行检验,以确保其质量符合要求。
2. 管道验收在盖板涵施工完成后,必须进行管道的验收工作,对其密封性和稳定性进行检测。
3. 连接验收盖板涵的连接需要进行力学性能等方面的检测,以保证其连接处的稳固性。
四、盖板涵施工后的注意事项盖板涵施工完成后,需要注意以下事项,以确保其安全、可靠运行。
1. 排水系统盖板涵需具有良好的排水能力,以免在雨季或下雪时出现交通瘫痪等情况。
因此,施工后需维护管道排水畅通。
2. 巡查盖板涵施工后,需要定期巡查,检查其安全性、稳定性、连接方式等是否符合标准要求,如发现任何问题,需要及时处理。
盖板涵施工作业指导书
盖板涵施工作业指导书1、目的指导盖板涵的施工作业。
2、适用条件及范围本作业指导书适用于路基工程盖板涵的施工。
3、技术质量要求⑴、涵洞、通道地基承载力及基础埋置深度须满足设计要求。
⑵、涵台混凝土蜂窝麻面面积不得超过该面面积的0.5%。
⑶、盖板涵各接缝、沉降缝位置正确,填缝无空鼓、开裂、漏水现象,预制盖板接缝应与沉降缝吻合。
⑷、盖板涵混凝土所有用的水泥、砂、石、水、外掺剂及混合材料的质量和规格必须符合技术规范的要求,并按规定的配合比施工;涵身及盖板不得现漏筋、空洞现象。
⑸、预制盖板混凝土表面平整,棱角顺直,无严重啃边、掉角。
⑹、盖板安装前,盖板、涵身及支承面必须经过质量检验合格后,方能安装。
⑺、涵洞洞身与锥坡、洞口铺砌应衔接平顺,无阻水现象。
⑻、帽石、端墙应平直,与路线边坡、线形匹配,棱角分明。
⑼、涵洞处路面应平顺,无跳车现象。
外露混凝土表面平整,颜色一致。
涵台实测项目项次检查项目规定值或允许偏差检查方法和频率1△混凝土或砂浆强度(Mpa)在合格标准内按水泥混凝土或砂浆抗压强度评定标准2涵台断面尺寸(mm)片石砌体±20尺量:检查3~5处混凝土±153竖直度或斜度(mm)0.3%台高吊垂线或经纬仪:测量2处4△顶面高程(mm)±10水准仪:测量3处盖板制作实测项目项次检查项目规定值或允许偏差检查方法和频率1△混凝土强度(Mpa)在合格标准内按水泥混凝土抗压强度评定标准2△高度(mm)明涵+10,-0尺量:抽查30%的板,每板检查3个断面暗涵不小于设计值3宽度(mm)现浇±20预制±104长度(mm)+20,-10尺量:抽查30%的板,每板检查两侧盖板安装实测项目项次检查项目规定值或允许偏差检查方法和频率1支承面中心偏位(mm)10尺量:每孔抽查4~6个2相邻板最大高差(mm)10尺量:抽查20%涵洞总体实测项目项次检查项目规定值或允许偏差检查方法和频率1轴线偏位(mm)明涵20,暗涵50经纬仪:检查2处2△流水面高程(mm)+20水准仪、尺量:检查洞口2处,拉线检查中间1~2处3涵底铺砌厚度(mm)+40,-10尺量:检查3~5处4长度(mm)+100,-50尺量:检查中心线5孔径(mm)±20尺量:检查3~5处6净高(mm)明涵±20,暗涵±50尺量:检查3~5处4、材料供应砂石料、水泥等主要原材料根据配合比确定的厂家,就近选用质量可靠、信誉度高的产品。
盖板涵作业指导书.doc
盖板涵作业指导书一、工艺顺序施工准备——基坑开挖——基础施工——►涵身施工——盖板施工——►端翼墙施工——►附属工程施工二、工序内容1、施工准备根据现场实际情况和涵洞设计资料,布置好现场三通一平,配齐配全设备和人员。
2、基坑开挖基坑开挖采用人工配合挖掘机开挖,具体施工工艺及作业标准详见明挖基础作业指导书。
3、基础施工基础施工采用挤浆法施工,具体施工工艺及作业标准详见浆砌片石作业指导书。
4、涵身施工涵身施工采用挤浆法施工,料右镶面时要根据墙身高度,计算每层料石的高度,料石高度应由下到上相同或递减,具体施工工艺及作业标准详见浆砌片石作业指导书。
5、盖板施工盖板施工采用现浇。
模板应尽量采用大块钢模或胶合模板,新的组合模板也可使用,旧的组合模板应在内侧贴宝利板。
模板的加固和支撑耍保证婭设计尺寸和施工过程中不跑模。
钢筋应在现场加工制作安装,也可在钢筋加工场制作运输至现场安装,具体施工工艺及作业标准详见钢筋加工作业指导书。
碇采用磴350L-500L的强制式搅拌机在拌合站集中拌合或现场拌合,长距离运输必须采用运输车运输,提升可采用泵车、拖式泵、吊车经漏斗、串桶或溜槽入模。
碇浇筑施工工艺及作业标准详见桧施工作业指导书。
涵洞沉降缝应竖直、平整、上下不得交错,缝宽均匀一致,填缝料应填塞密实且不透水。
6、端翼墙施工端翼墙施工详见明挖基础、浆砌片石、殓施工作业指导书。
7、附属工程施工附属工程施工详见明挖基础、浆砌片石、碇施工作业指导书。
三、盖板涵施工工艺盖板涵施工工艺框图四、作业标准1、砌体组砌正确,砂浆饱满,表面平顺,灰缝宽窄一致,沉降缝垂直整齐不交错,外形美观。
2、妊垢工不修、不补、不装饰、面平光洁,颜色一致,棱角分明,板座与墙身联接平顺无错台。
五、安全要求1、基坑开挖、浆砌片石、栓施工安全要求详见相关作业指书。
3、模板支撑,支撑结构应随时检查,发现变形,及时加固或更换,更换时应先撑后拆除。
4、既有线涵洞接长时,应先按设计要求做好既有线防护措施。
盖板涵作业指导书
盖板涵施工作业指导书1 目的明确盖板涵施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范盖板涵作业施工。
2 编制依据《铁路桥涵工程施工质量验收标准》《铁路桥涵工程施工技术指南》施工图以及参考图。
3 适用范围适用于放坡开挖盖板涵施工。
4 施工方法及工艺要求基坑开挖采用人工配合机械施工,浆砌片石采用挤浆法施工,基础、涵身采用组合钢模,在沉降缝位置采用木板隔开分段,混凝土泵送或溜槽入模。
砼盖板集中预制,人工配合吊车安装。
水泥砂浆采用搅拌机现场拌合,机翻斗运输。
(1)基础开挖、地基处理参见框架涵作业指导书相关工艺。
(2)主体施工1)基础混凝土施工盖板涵采用整体式基础,C35混凝土浇筑,基底处理完成后即可立模浇筑。
盖板预制流程:施工台座→安装底模→绑扎钢筋→立模→浇筑混凝土→养护→拆模→移板、存放。
钢筋加工与绑扎:在相应的台座上进行钢筋骨架绑扎。
钢筋按设计要求下料,弯制准确。
在钢筋绑扎之前,先在台座上准确地进行定位放线,确保钢筋的位置间距尺寸正确。
在台座顶标出主筋、箍筋、模板位置。
在钢筋外侧绑扎水泥砂浆垫块,确保钢筋的保护层。
模板立模顺序:安装底模→涂脱模剂→贴接缝止浆海绵条→安装侧模→上拉杆→安装端模。
混凝土浇筑:混凝土浇筑采用集中拌合拌合采用自动计量搅拌站拌合。
用小型翻斗车将混凝土从搅拌站运至浇筑涵洞盖板板附近。
因盖板混凝土截面小,在外模一侧搭设高0.5m上料平台,上铺设2mm厚钢板,用人工上料入模。
养护、拆模:混凝土养护采用常规洒水养护。
养护时间一般不少于14天。
安装预制混凝土盖板注意事项:盖板安装前,检查成品及涵台尺寸、台帽平整度。
台帽强度达到设计强度的80%以上方能进行盖板安装。
盖板采用汽车吊吊装,安装后,采用高等级(1:2)水泥砂浆填塞缝隙。
(3)沉降缝、防水层、端翼墙、出入口铺砌及基坑回填施工参见框架涵作业指导书相关工艺。
5 盖板涵质量标准涵台地基承载力必须满足设计要求。
外观鉴定:涵身直顺,涵底平整;进出口与上下游沟槽连接顺适,流水畅通,无滞留物;帽石及一字墙或八字墙平直。
盖板涵施工作业指导书[全]
盖板涵施工作业指导书1适用范围适用于XXX标段框架桥(涵)施工。
2作业准备2.1 内业技术准备a.认真阅读和审核设计图纸及相关设计要求,熟悉并分析施工现场地质资料及水文情况,调查了解季节和地下水位的关系。
b测量放样:平整场地后粗测涵洞的平面位置。
C.调查开挖区域及周边地下管线分布情况,对影响施工的管线做好改移和保护方案。
2.2 外业技术准备a.钢筋、混凝土原材料及模板等数量满足需要,质量符合要求。
b.盖板涵洞施工需要的机械主要有:挖掘机、混凝土运输车、钢筋加工机具、木工机具、混凝土浇筑机具、吊装机具等。
3技术要求1)盖板现浇浇筑宜采用钢模板,并按设计沉降段连续进行;当不能一次连续完成时,可按垂直涵身轴线方向设置施工缝,分段浇筑。
2)支架拆除和涵顶填土应符合下列规定:a.混凝土达到设计强度75%后可拆除支架,但必须达到设计强度后,方可进行涵顶填土b当支架未拆除时,混凝土达到设计强度的75%后,可进行涵顶填土,但必须达到设计强度后,方可拆除支架。
1664施工程序与工艺流程盖板涵施工工艺流程图4.1 测量放样测量放样时应选取经联测后符合要求的基准水准点和平面控制点为依据,测定基坑中心线、方向和高程。
涵洞基坑临时放样点应在场地平整完成以后进行,临时平面点位应距离基坑开挖上边缘5m左右,并设置明显的标志,避免开挖和运输机械的破坏。
根据测量放样的临时平面点,采用石灰粉等绘出基坑开挖的上口边线,基坑开挖交底中应明确开挖坡度,以便控制基底开挖边线满足施工需要。
4.2 基坑开挖1)按地质水文资料,结合现场情况,决定开挖坡度和支护方案、开挖范围和防、排水措施。
1672 )基坑可采用垂直开挖、放坡开挖,支撑加固或其他加固的开挖方法。
在有地面水淹没的基坑,可修筑围堰、改河、改沟、筑顼排开地面水后开挖。
3 )无水土质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm o适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定。
盖板涵 通道施工作业指导书
济焦高速N0.1合同段盖板涵及通道施工作业指导书编制:复核:批准:中铁三局济焦高速公路项目经理部日期:年月日一、挖基及回填1、精确测定基础的轴线、边线、基底高程控制点,检查无误后方可施工。
2、开工前做好计划和施工准备工作,开挖后应连续快速施工。
3、尽量采用放坡开挖,若地质差,地下水丰富,要采取适当的支护措施。
4、挖基废方应弃于指定位置处置。
5、挖至设计标高的土质基坑不得长期暴露、扰动和浸泡,并应及时检查基坑尺寸、高程、基底承载力,符合要求后应立即进行基础施工。
6、施工期间保证原有水道排水畅通,基坑内要保持良好地排水。
7、基坑回填应按设计要求选用合格填料,分层回填压实,每回填完成一层需经监理工程师检验合格。
二、砌体砌筑1、材料要求①石料应符合设计规定的类别和强度,石质应均匀、无风化、无水锈、无裂缝。
片石厚度应不小于15cm,卵形和薄片者不得使用。
块石形状应大致方正,上下面大致平整,厚度20~30cm,宽度约为厚度的1~1.5倍,长度约为厚度的1.5~3倍。
②砂浆中所用的水泥、砂、水等材料均应经试验室检验合格,监理工程师批准后方可使用。
砂应采用中、粗砂,含泥量不超过5%。
砌体所用砂浆的配合比,应经试拌试验确定,水灰比不应大于0.65。
砂浆应有适当的和易性和稠度,砂浆应采用机械拌制,现场严格按配合比配制。
砂浆应随拌随用,保持适宜的稠度。
一般在3~4小时使用完毕,气温超过30℃时,宜在2~3小时使用完毕。
已凝结的砂浆不得使用。
2、砌筑要求a、砌块在使用前,必须浇水湿润,表面如有泥土、水锈应清洗干净。
b、砌筑基础的第一层砌块时,如基底为岩层或砼基础,应先将基底表面清洗、润湿,再坐浆砌筑。
如基底为土质,可直接坐浆砌筑。
c、砌体应分层砌筑,砌体较长时可分段、分层砌筑,但两相邻工作段的砌筑差不超过1.2m。
分段位置尽量设在沉降缝处,各段水平缝应一致。
d、各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体,丁顺相接。
盖板箱涵施工作业指导书
盖板箱涵施工作业指导书一、前言盖板箱涵是一种新型的涵洞结构,具有成本低、施工方便、使用稳定等优点。
本作业指导书主要介绍盖板箱涵的施工工艺和注意事项,以提高工程施工质量和效率。
二、施工准备工作1. 施工前需进行现场勘测,确保涵洞位置和设计尺寸的准确性,并确定施工路线和施工方案。
2. 对施工设备进行检查、维护,确保设备运转良好,特别是混凝土输送泵、塔机等大型机械设备的正常运转和安全性。
3. 开设施工现场,并设置安全警戒线,配备足够的施工安全警示标志,确保现场无人员和车辆进入。
4. 配备必要的施工材料和设备,如钢筋、混凝土、钢模板、水泵、吊车等。
三、施工工艺1. 土方开挖:按设计要求进行开挖,开挖深度要略深于设计高度,以便安装基础。
开挖完成后要进行清理挖土。
2. 基础施工:首先放置粗砂垫层,用石灰水加湿压实。
然后进行砼基础模板的安装,模板必须水平、牢固,避免倒塌或变形。
模板安装完成后,进行钢筋加工、绑扎和焊接,钢筋按设计要求加固和处理。
钢筋加工完成后,开始注浆灌注砼基础,注浆要均匀、稳定,确保砼基础质量达到设计要求。
3. 盖板箱涵安装:将盖板箱涵整体吊放至基础上,调整位置和方向,将盖板箱与基础焊接连接。
焊接完成后,调整盖板箱涵水平度和连接牢固度,防止下沉和变形。
4. 侧墙混凝土浇筑:将侧墙的混凝土按照设计要求进行浇筑,混凝土浇筑要均匀、密实,不得有空鼓、松散现象。
在浇筑过程中,要及时振捣,使混凝土密实均匀。
5. 顶板混凝土浇筑:在侧墙混凝土浇筑完成后,开始进行顶板混凝土浇筑。
在浇筑之前,要进行模板的清理和处理,保证模板平整、干净。
顶板混凝土浇筑前,要进行预应力张拉。
混凝土浇筑完成后,要进行保养,加湿保温,在混凝土强度达到规定值前,不得进行任何施工。
6. 开挖桩基:按设计要求进行桩基的开挖,开挖深度要略深于设计高度,以便进行钢管灌注。
开挖完成后要进行清理挖土。
7. 钢管灌注:按设计要求进行钢管灌注,灌注混凝土要均匀、流畅,不得有空鼓、松散现象。
盖板涵施工作业指导书
盖板涵施工作业指导书一、施工前准备1. 确定施工地点:根据设计要求和实际情况,确定盖板涵的施工位置,并进行测量和标定。
2. 准备材料和设备:根据设计要求和施工方案,准备所需的盖板涵材料,包括钢筋、混凝土、模板等,同时准备好施工所需的设备和工具。
3. 安全措施:制定安全施工方案,明确施工过程中的安全注意事项,提供必要的安全防护设施和器材。
二、施工步骤1. 模板安装:根据设计要求和施工方案,将预制的模板安装在盖板涵的施工位置上,并进行固定。
确保模板的平整度和稳定性。
2. 钢筋布置:根据设计要求,将预制的钢筋按照要求布置在模板内,确保钢筋的位置准确、间距一致,并进行固定。
3. 浇筑混凝土:按照设计要求,将预制的混凝土倒入模板内,采取适当的浇筑方法,确保混凝土的均匀性和致密性。
同时,注意控制浇筑的速度和高度,避免混凝土的分层和空洞。
4. 养护处理:在混凝土浇筑完成后,及时进行养护处理,包括保湿、防止温度变化、防止外力破坏等。
确保混凝土的强度和稳定性。
三、质量控制1. 施工过程中,严格按照设计要求和施工方案进行操作,确保施工质量。
2. 对模板、钢筋和混凝土进行检查,确保其符合设计要求和施工规范。
3. 对施工过程中的关键节点进行监控和记录,包括模板安装、钢筋布置、混凝土浇筑等。
4. 对施工现场进行巡视和检查,及时发现和处理施工中的问题和隐患,确保施工质量和安全。
四、施工注意事项1. 施工人员必须具备相关的施工技能和证书,严禁无资质人员进行施工作业。
2. 施工现场必须设置明显的警示标志和安全防护设施,确保施工人员的安全。
3. 施工过程中,严禁使用不合格的材料和设备,确保施工质量。
4. 施工现场必须保持清洁和整齐,杂物必须及时清理。
五、施工验收1. 施工完成后,进行施工质量验收,包括模板、钢筋和混凝土的质量检查。
2. 对施工过程中的关键节点进行复核和检查,确保施工质量符合设计要求和施工规范。
3. 对施工现场进行终验,确保施工质量和安全。
盖板涵施工作业指导书
盖板涵施工作业指导书1.0 编制目的明确盖板涵施工作业的工艺流程、操作要点和相应的工艺标准,规范盖板涵作业施工,保证小桥涵 100%合格。
2.0 编制依据《公路桥涵施工技术规范》 (JTG/T F50-2022)《公路工程质量检验评定标准》 (JTGF80/1-2004)3.0 使用范围合用于公路工程盖板涵施工。
4.0 作业准备4.1 内业准备编制作业指导书,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
并准备好各种施工质检、原始记录表格。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
4.2 外业准备⑴调查现场根据实际情况和总体进度安排制定各盖板涵的施工先后顺序。
⑵测量放样、平整场地、清除障碍物并做好防排水准备。
5.0 施工工艺流程盖板涵施工工艺流程如图 5-1 (盖板现浇) 和图 5-2 (盖板预制)所示。
施工准备基坑开挖基底处理砼拌制、运输基础浇筑砼拌制、运输墙身浇筑砼拌制、运输现浇盖板搭支架、安装模板、绑扎钢筋处理沉降缝、施作防水层洞口附属工程涵背回填图 5-1 盖板涵盖板现浇施工工艺流程图施工准备基坑开挖基底处理砼拌制、运输基础浇筑砼拌制、运输墙身浇筑砼拌制、运输吊装盖板预制盖板处理沉降缝、施作防水层洞口附属工程涵背回填图 5-2 盖板涵盖板预制施工工艺流程图6.0 施工方法及要求6.1 前期准备涵身安排在路基填方前施工,以保证路基填筑的正常进行,路基作业面内根据路基施工顺序合理安排平行或者流水作业。
涵洞工程由相应地段结构物作业队负责施工。
涵洞基础以下松软土按照设计要求加固,经检验合格后施工涵洞。
涵洞地基软基处理参照像邻路基的处理情况。
6.2 技术要求盖板涵采用大型组合钢模板立模或者大面积竹胶板组装,罐车运输砼进行现场浇注,混凝土由拌合站集中供应,泵送入模。
涵身钢筋在钢筋加工场制作,平板车运至现场绑扎,立模浇注砼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南钦铁路NQ-2标段桥涵工程
编号:NQ2涵-001
盖板涵施工作业指导书
单位: __________________
编制: __________________
审核: __________________
批准: __________________
2009 年9 月20 日发布
2009 年9 月20 日实
施
南钦铁路桥涵工程
盖板涵施工作业指导书
1.适用范围
适用于南钦铁路扩能改造工程NQ-2 标段桥涵工程盖板箱涵施工。
2.作业准备
2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2 外业技术准备施工作业层中所涉及的各种外部技术数据及通过试桩总结的各项技术数据的收集。
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3.技术要求
3.1 当涵基底至于软粉质粘土上时,采用砂夹卵石及干切片石交替换填,地基承载力达到设计要求。
当下卧软弱土层时,采用旋喷桩加固地基,旋喷桩嵌入花岗岩深度以及加固后的复合地基承载力要符合设计要求。
3.2涵洞两侧过渡段范围的基坑采用级配碎石回填至原地面,其余部分采用原状土回填。
过度范围的基坑回填采用的级配碎石的规格和技术标准参照路基过渡段办理。
3.3涵洞两侧路堤填级配碎石必须对称均匀填筑,并采用小型平板振动机压实,涵顶填土厚度超过 1.5米时,始允许施工车辆在涵顶通行。
4 .施工程序与工艺流程
4.1施工程序
施工工艺流程如下:基坑开挖-基础施工-涵身边墙施工T预制盖板T吊装盖板T沉降缝施工T端翼墙及铺砌工程—涵口回填
4.2工艺流程
5 .施工要求
5.1施工准备
施工前桩孔所处的地形地貌进行勘查,探明地下和地上管线位置,对涵位处的地下水位、地表水和土质进行化验,核实侵蚀性。
5.2施工工艺
5.2.1基坑开挖
开挖前由测量队对盖板涵的桩号、角度及底标高与设计图纸进行认真核对(详见后附测量放样资料)。
无误后,由测量队用
全站仪测放出盖板涵的轴线、两侧边线。
埋设中线、边线木桩,并引出施工作业面以外用砼固定加以保护,以备利用。
现场技术员根据放样基线开挖深度确定放坡比例。
撒放白灰线进行开挖。
基坑开挖挖至坑底时保留20cm 厚的基坑土,在基坑的低侧挖积水坑,利于雨天排水,采用人工清理整平至设计标高,然后与设计图纸进行核对经设计、监理现场确认地面标高无误后才能施工。
开挖基坑的弃土及时用自卸车运走。
基坑开挖时指派专人负责,严禁超挖,及时抽排积水,严禁地表、地下水侵泡基坑。
基坑开挖完后进行地基承载力试验,要求地基承载力不低于设计要求,并及时进行下道工序施工,严禁长时间瀑露,被雨水侵泡。
5.2.2 基础施工按基础的几何尺寸在四周立好模板并加固定。
模板采用定型组合钢模版。
按设计标高和坡比,确定基础顶标高,根据设计要求每隔3〜4米设置一道沉降缝,按沉降缝分段进行施工,沉降缝处基础用3cm 厚防水涂料浸制木板隔开。
基础按涵身长度采用隔段分两次浇注完毕。
基础顶面整平压实抹光,墙身处混凝土进行凿毛。
浇筑基础时注意预埋墙身钢筋。
5.2.3 墙身施工墙身分段浇筑,墙身模板采用钢模,背楞竖
向采用
10x10 方木,间距25cm ,横向背楞采用双拼4.8cm 钢管,上下间距50cm ,对拉螺杆采用16 圆钢,两端车丝,每端用双层蝴蝶卡或2cm 厚钢垫片固定。
模板内、外侧用方木或钢管支撑。
5.2.4 盖板施工盖板采用场地预制,预制好的盖板采用吊车吊
装。
5.2.5 钢筋加工进场钢筋应按照规格型号分开存放于钢筋加工棚左右两侧的条形钢筋存放台上(按各型号钢筋的用量大小进行存放,用量大的靠近钢筋加工棚,用量小的存放钢筋离加工棚远),已检、待检分开堆放整齐,并做好材料标识。
下雨或霜露天气时应用防水布进行遮盖严实,以免钢筋生锈。
材料进场后,及时通知试验室取样,同时做好原材料检验、试验状态标识。
未经检验及不合格的原材料不允许使用。
试验室接到物设部通知后,及时取样试验,以同牌号、同炉罐号、同规格、同交货状态的钢筋,每60t 为一批,不足60t 也按一批计。
每批钢筋随机取样两组,做力学性能试验(屈服强度、抗拉强度、伸长率)和工艺性能(冷弯)试验。
合格后方能使用,钢筋原材料试验结果应书面通知物设部。
钢筋弯制成型,必须严格遵照施工图尺寸进行弯曲,图纸标注尺寸系指钢筋轴线中心到中心的尺寸,钢筋端部带有弯钩者,其标注尺寸系自弯钩外皮切线与钢筋轴线交点算,钢筋弯曲允许偏差应符合质量标准之规定。
钢筋在弯制的过程中,如发现钢筋脆折、太硬、回弹等现象及时反映,找出原因正确处理。
钢筋接头采用电弧焊,条件允许应尽量采用双面焊,焊接后的两根钢筋轴线必须顺直,焊缝必须饱满。
双面焊接长度不应小于5d ,单面焊长度不应小于10 d 。
焊缝高度h 应等于或大于
0.3d ,并不得小于4mm ,焊缝宽度b 应等于或大于0.7d,并不得小于8mm。
(d为钢筋的直径)
焊条采用:□级钢筋必须选用J502、J506碳钢焊条,
I级钢筋选用J422碳钢焊条。
5.2.6 砼拌合运输
砼拌和按试验室提供的施工配合比由搅拌站集中拌和,砼罐车运输。
5.2.7 砼浇筑
浇注砼前,应对模板、支撑、钢筋等进行全面认真检查,模板内的杂物,积水和钢筋上的污垢必须清理干净;模板如有缝隙应填塞密实,防止漏浆。
浇注砼之前,应检查砼的均匀性和坍落度。
砼浇注采用汽车吊配料斗吊运。
自高处向模板内直接倾卸时,其自由倾落高度不得超过2m ,避免发生离析。
当倾落高度超过2m ,或钢筋较为密集的转角处,应通过串筒、溜槽等设施下落。
在串筒出料口下面,混凝土堆积高度不宜
超过 1 m ,应采用铁锹或其它工具及时清运。
在浇注涵身时,混凝土应按一定厚度,顺序和方向分层左右对称浇注,应在下层混凝土初凝或能重塑前浇注完成上层混凝土。
混凝土分层浇注厚度采用30cm 左右。
混凝土振捣:采用30 型和50 型插入式振动器振捣,移
动间距按振动器作用半径的 1.5 倍,约30cm 左右;与侧模应保持5~10cm 距离;应避免振动棒碰撞模板、钢筋及其它预埋件;每一处振动完毕后应边振动边徐徐提出振动棒。
对每一个振动部位,必须振动到该部位混凝土密实为止。
观察密实的标志是混凝土停止下沉,不再有气泡排出,表面呈现平坦、泛浆。
在浇注过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,积水用海绵吸除或其他工具排除。
继续浇筑时应查明原因,采取措施减少泌水。
浇注混凝土期间:安排专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、移位时应及时处理。
5.2.8 混凝土养护混凝土浇筑完成后,根据外界气温高低应在收浆后尽快予以覆盖和洒水养护。
覆盖时不得损伤或污染混凝土的表面。
混凝土面有模板覆盖时,应在养护期间经常使模板保持湿润。
混凝土的洒水养护时间一般为7d ,可根据空气的湿度、。
