模板支撑脚手架施工技术要求
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

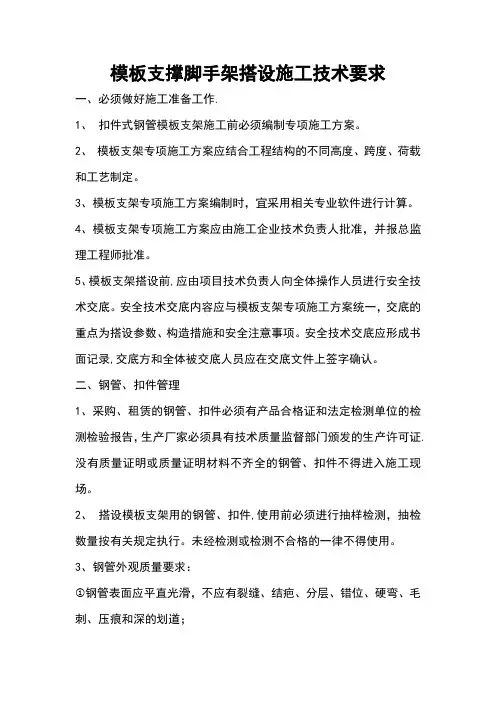

模板支撑脚手架搭设施工技术要求
一、必须做好施工准备工作。
1、扣件式钢管模板支架施工前必须编制专项施工方案。
2、模板支架专项施工方案应结合工程结构的不同高度、跨度、荷载和工艺制定。
3、模板支架专项施工方案编制时,宜采用相关专业软件进行计算。
4、模板支架专项施工方案应由施工企业技术负责人批准,并报总监理工程师批准。
5、模板支架搭设前,应由项目技术负责人向全体操作人员进行安全技术交底。安全技术交底内容应与模板支架专项施工方案统一,交底的重点为搭设参数、构造措施和安全注意事项。安全技术交底应形成书面记录,交底方和全体被交底人员应在交底文件上签字确认。
二、钢管、扣件管理
1、采购、租赁的钢管、扣件必须有产品合格证和法定检测单位的检测检验报告,生产厂家必须具有技术质量监督部门颁发的生产许可证。没有质量证明或质量证明材料不齐全的钢管、扣件不得进入施工现场。
2、搭设模板支架用的钢管、扣件,使用前必须进行抽样检测,抽检数量按有关规定执行。未经检测或检测不合格的一律不得使用。
3、钢管外观质量要求:
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;
钢管外径、壁厚、端面等的偏差;钢管表面锈蚀深度
●钢管应进行防锈处理。
4、扣件外观质量要求:
有裂缝、变形或螺栓出现滑丝的扣件严禁使用;
扣件应进行防锈处理。
5、经检验合格的钢管、扣件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
6、施工现场应建立钢管、扣件使用台帐,详细记录钢管、扣件的来源、数量和质量检验等情况。
三、地基与基础
1、模板支架地基与基础的施工,必须根据支架搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》(GB50202)的有关规定进行。同时应满足承载力要求。
2、应清除搭设场地杂物平整搭设场地并使排水畅通。
四、立杆、水平杆、剪刀撑必须都按《建筑施工扣件式钢管脚手架安全技术规范》中相关要求搭设。
纵向水平杆的构造应符合下列规定:
(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;
(2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
横向水平杆的构造应符合下列规定:
(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm。在双排脚手架
中,靠墙一端的外伸长度不应大于0.4l,且不应大于500mm;
(2)作业层上非主节点处的横向不平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;
(3)当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
立杆的构造应符合下列规定:
1、每根立杆底部应设置底座或垫板。
2、脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当产杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
3、脚手架底层步距不应大于2m。
4、立杆必须用连墙件与建筑物可靠连接。
5、立杆接长除顶层顶步可采用搭接处,其余各层各步接头必须采用对接扣件连接。
五、拆除
1、模板支架拆除前应对拆除人员进行技术交底,并做好交底书面手续。
2、模板支架拆除时,应按施工方案确定的方法和顺序进行。
3、拆除作业必须由上而下逐步进行,严禁上下同时作业。分段拆除的高度差不应大于二步。设有附墙连接件的模板支架,连接件必须随支架逐层拆除,严禁先将连接件全部或数步拆除后再拆除支架。
4、多层建筑的模板支架拆除时,应保留拆除层上方不少于二层的模板支架。
六、安全管理
1、模板支架搭设和拆除人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。
2 、搭设模板支架人员必须戴安全帽、系安全带、穿防滑鞋。
3 、钢管、扣件质量与搭设质量,应按规定进行检查验收,合格后方准使用。做好模板支架的安全检查与维护。
4、作业层上的施工荷载应符合设计要求,不得超载。脚手架不得与模板支架相连。
5、模板支架使用期间,不得任意拆除杆件。
6、当模板支架基础下或相邻处有设备基础、管沟时,在支架使用过程中不得开挖,否则必须采取加固措施。
7 、当有六级及六级以上大风和雾、雨、雪天气时应停止模板支架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。
8、混凝土浇筑过程中,应派专人观测模板支撑系统的工作状态,观测人员发现异常时应及时报告施工负责人,施工负责人应立即通知浇筑人员暂停作业,情况紧急时应采取迅速撤离人员的应急措施,并进
行加固处理。
9、混凝土浇筑过程中,应均匀浇捣,并采取有效措施防止混凝土超高堆置。
10、工地临时用电线路的架设,应按现行行业标准《施工现场临时用电安全技术规范》(JGJ46)的有关规定执行。
11、在模板支架上进行电、气焊作业时,必须有防火措施和专人看守。
