论建筑工程大体积混凝土的浇筑施工管理
建筑工程大体积混凝土施工问题及技术措施

建筑工程大体积混凝土施工问题及技术措施摘要:本文就建筑工程大体积混凝土施工过程中存在的问题进行了总结与分析,并结合这些问题提出了建筑大体积混凝土施工过程中技术措施,以供读者参考。
关键词:建筑工程;大体积混凝土;施工重点;质量控制伴随着我国社会经济的不断发展,超高层建筑的数量不断增多,大体积混凝土的应用得到了广泛的应用。
在温度应力的作用下,大体积混凝土结构容易产生裂缝,严重影响到建筑结构的安全和使用耐久性。
因此,我们需要加强高层建筑基础的大体积混凝土施工质量。
本文结合笔者的工程实践,针对建筑工程大体积混凝土施工难点及质量控制措施进行探讨。
1 建筑工程大体积混凝土概述建筑工程大体积混凝土常出现于高层建筑、水利大坝等工程中,相比普通混凝土工程,其体积较大,表面系数偏小,水泥水化热释放较为集中,在浇筑过程中混凝土内部的温度升温速度较快,容易出现内外温差,如果不加以管控,容易出现温度裂缝,影响混凝土结构质量,造成安全隐患。
因此,在大体积混凝土施工过程中,不仅需控制混凝土的横截面,还需要根据工程建设的实际情况合理设计混凝土的平面尺寸,并据此科学把控其温度,采取有效的温度控制方法,以避免出现过大的温度应力影响最终的施工质量。
2 建筑工程大体积混凝土施工存在的问题当前,建筑工程大体积混凝土施工中存在着一些问题,主要体现在以下方面:首先,在实际施工过程中,施工质量管理模式过于传统,只关注施工过程中的工艺流程及人员的操作情况,忽视了施工前的准备工作,没有根据混凝土施工的实际情况制订适宜的施工方案,以至于后续施工开展较为艰难,施工效率得不到提升,容易出现质量问题,直接影响工程建设的整体效益;在施工阶段没有重视天气因素,未根据天气变化做好施工应急准备,无法保障建筑工程大体积混凝土施工工作的顺利开展。
其次,当前在大体积混凝土施工过程中采用的施工工艺还需优化。
比如,没有根据工程建设的实际情况进行科学配比,导致混凝土质量不达标;忽视温度控制,以至于混凝土容易出现裂缝;在混凝土浇筑施工时出现间断,影响最终的浇筑质量等。
大体积混凝土浇筑施工方案

大体积混凝土浇筑施工方案一、工程概述本次大体积混凝土浇筑施工工程为_____项目的_____部位,该部位混凝土体积较大,施工难度较高。
混凝土设计强度等级为_____,浇筑总量约为_____立方米。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工方案并向施工人员进行技术交底。
2、计算混凝土浇筑量,确定浇筑顺序和浇筑方法。
3、对原材料进行检验和试验,确定混凝土配合比。
(二)材料准备1、水泥:选用_____水泥,其质量应符合国家标准。
2、骨料:粗骨料选用_____,细骨料选用_____,骨料的质量应符合相关标准。
3、外加剂:根据混凝土性能要求,选用合适的外加剂,如缓凝剂、减水剂等。
4、掺合料:选用_____掺合料,以改善混凝土的性能。
1、清理施工现场,保证场地平整、畅通。
2、搭建临时设施,如搅拌站、料场、休息室等。
3、安装混凝土输送设备,如泵车、输送管道等,并进行调试和试运行。
(四)人员准备1、组织施工队伍,包括混凝土工、钢筋工、模板工、电工、机械工等。
2、对施工人员进行培训,使其熟悉施工工艺和操作规程。
三、混凝土配合比设计(一)设计原则1、满足混凝土强度和耐久性要求。
2、控制混凝土的水化热,降低混凝土内部温度。
3、保证混凝土的和易性和可泵性。
(二)配合比确定根据设计要求和原材料性能,通过试验确定混凝土配合比。
配合比中应明确水泥、骨料、外加剂、掺合料的用量以及水灰比等参数。
四、混凝土浇筑根据结构特点和施工条件,确定混凝土的浇筑顺序。
一般采用分层分段浇筑,分层厚度不宜超过_____米,分段长度不宜超过_____米。
(二)浇筑方法1、采用泵送混凝土浇筑,泵送设备应满足施工要求。
2、在浇筑过程中,应注意控制混凝土的下落高度,避免混凝土离析。
3、振捣混凝土时,应采用插入式振捣器,振捣间距不宜超过_____厘米,振捣时间应以混凝土表面不再冒泡、泛浆为准。
(三)施工缝处理1、施工缝的位置应在混凝土浇筑前确定,并在模板上做好标记。
浅析大体积混凝土施工质量问题及对策

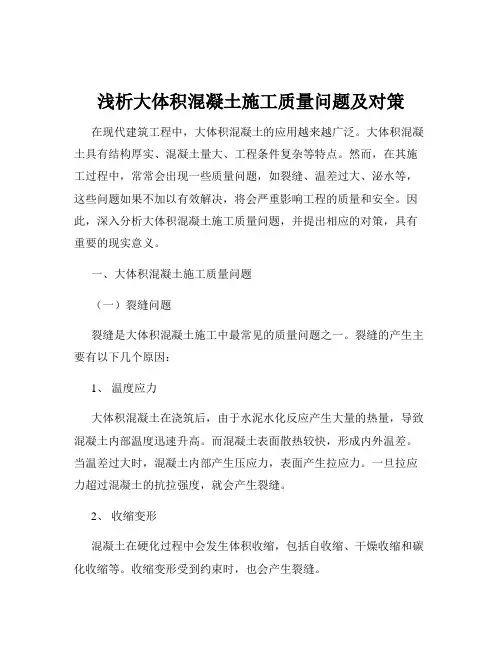

浅析大体积混凝土施工质量问题及对策在现代建筑工程中,大体积混凝土的应用越来越广泛。
大体积混凝土具有结构厚实、混凝土量大、工程条件复杂等特点。
然而,在其施工过程中,常常会出现一些质量问题,如裂缝、温差过大、泌水等,这些问题如果不加以有效解决,将会严重影响工程的质量和安全。
因此,深入分析大体积混凝土施工质量问题,并提出相应的对策,具有重要的现实意义。
一、大体积混凝土施工质量问题(一)裂缝问题裂缝是大体积混凝土施工中最常见的质量问题之一。
裂缝的产生主要有以下几个原因:1、温度应力大体积混凝土在浇筑后,由于水泥水化反应产生大量的热量,导致混凝土内部温度迅速升高。
而混凝土表面散热较快,形成内外温差。
当温差过大时,混凝土内部产生压应力,表面产生拉应力。
一旦拉应力超过混凝土的抗拉强度,就会产生裂缝。
2、收缩变形混凝土在硬化过程中会发生体积收缩,包括自收缩、干燥收缩和碳化收缩等。
收缩变形受到约束时,也会产生裂缝。
3、约束条件大体积混凝土在施工过程中,受到基础、钢筋、模板等的约束,无法自由变形,从而产生应力导致裂缝。
(二)温差过大问题大体积混凝土由于混凝土量大,水泥水化热积聚在内部不易散发,容易导致混凝土内部与表面、混凝土与环境之间产生较大的温差。
温差过大会引起混凝土温度裂缝,影响混凝土的耐久性和承载能力。
(三)泌水问题大体积混凝土在浇筑过程中,由于水灰比较大、振捣过度等原因,容易出现泌水现象。
泌水会导致混凝土表面形成浮浆层,降低混凝土的强度和耐久性。
二、大体积混凝土施工质量问题的对策(一)优化混凝土配合比1、选用低水化热水泥如粉煤灰水泥、矿渣水泥等,减少水泥水化热的产生。
2、减少水泥用量通过掺入适量的粉煤灰、矿渣粉等矿物掺合料,替代部分水泥,降低混凝土的绝热温升。
3、控制水灰比合理控制水灰比,减少混凝土的收缩和泌水。
4、选用合适的骨料选用级配良好、粒径较大的骨料,降低混凝土的水泥用量和用水量。
(二)控制混凝土浇筑温度1、降低原材料温度在夏季施工时,对骨料进行遮阳、洒水降温,对水泥进行储存降温等。
大体积混凝土浇筑交底

大体积混凝土浇筑交底大体积混凝土在现代建筑工程中应用广泛,如大型基础、大坝、桥梁墩台等。
由于其体积大、水泥水化热释放集中、内部温升快等特点,如果施工不当,极易产生裂缝,影响结构的安全性和耐久性。
为了确保大体积混凝土施工质量,特进行以下交底。
一、施工准备1、技术准备(1)施工前,应熟悉施工图纸和相关技术规范,制定详细的施工方案,并进行技术交底。
(2)对混凝土配合比进行优化设计,减少水泥用量,降低水化热。
(3)根据工程特点和施工条件,选择合适的浇筑方法和振捣设备。
2、材料准备(1)水泥:优先选用低水化热的水泥品种,如矿渣水泥、粉煤灰水泥等。
(2)骨料:选用级配良好、粒径较大的粗骨料和中砂,以减少水泥用量和混凝土收缩。
(3)外加剂:根据需要,掺入适量的缓凝剂、减水剂等外加剂,改善混凝土的性能。
(4)掺合料:掺入粉煤灰、矿渣粉等掺合料,降低水泥用量,提高混凝土的和易性和耐久性。
3、现场准备(1)清理施工现场,保证场地平整、排水畅通。
(2)搭建好混凝土浇筑所需的脚手架、运输通道等。
(3)准备好混凝土浇筑所需的机械设备,如混凝土搅拌车、泵车、振捣器等,并进行调试和检查,确保设备正常运行。
二、混凝土搅拌与运输1、混凝土搅拌(1)严格按照配合比进行配料,计量准确。
(2)搅拌时间应根据搅拌机的类型、性能和混凝土的和易性确定,一般不少于 90s。
(3)搅拌过程中,应随时检查混凝土的坍落度和和易性,如有异常,应及时调整。
2、混凝土运输(1)选择合适的运输工具,如混凝土搅拌车、泵车等,确保混凝土在运输过程中不发生离析、漏浆和坍落度损失过大等现象。
(2)运输时间应根据混凝土的初凝时间和施工条件确定,一般不宜超过 90min。
(3)在运输过程中,应采取防晒、防寒、防雨等措施,保证混凝土的质量。
三、混凝土浇筑1、浇筑顺序(1)根据结构特点和施工条件,确定合理的浇筑顺序。
一般采用分层分段浇筑,分层厚度不宜超过 500mm,分段长度不宜超过 20m。
大体积混凝土的施工控制措施

大体积混凝土的施工控制措施从原材料及施工工艺方面采取措施:1 原材料◆优先采用水化热较低的水泥.如大坝水泥,矿渣水泥,粉煤灰水泥或低强度水泥等.◆在保证混凝土强度等级的前提下,使用适当的缓凝减水剂,减少水泥用量,降低水灰比,以减小水化热.◆冷却集料,特别是冷却精集料较冷却细集料容易一些,具体方法是石子浇水(井水更好).2 施工工艺◆控制浇筑层厚度和进度,以利散热.◆控制浇筑温度,如在浇筑混凝土时投入适量毛石,蛮石(粒径达150mm的大骨料),在这种混凝土中,"毛石块"不应大于总体积的20%~30%.◆预埋冷却水管,用循环水降低混凝土温度,进行人工导热.◆在拌合水中加入部分冰块或全部用冰水也是可行的.大体积混凝土施工作业指导书大体积混凝土施工作业指导书预览:大体积混凝土施工作业指导书正文:大体积混凝土施工作业指导书 1.0材料控制:1.1在大体积砼施工中,按7天龄期的水化热限制在0.031瓦特/克、28天为0.093瓦特/克以下为度,控制使用水泥的种类种量,并采用火山灰、粉煤灰及活性混合材料。
1.2应优先采用水化热较低的水泥,如矿渣硅酸盐水泥等。
1.3在保证砼强度等级的前提下,使用适当的缓凝减水济,减少水泥用量,降低水灰比,以减少水化热。
1.4严格控制砂石含泥量,不得大于1%。
2.0搅拌砼前的准备工作:2.1在搅拌前应对搅拌机、提升架、吊车、输送泵、计量器、振捣器等认真保养和检查,并事先做好在运转过程中发生故障的排除和应急的准备工作。
2.2认真检查各预留洞、钢筋、模板,预埋件的情况是否良好,并先浇水润湿模板。
2.3在拌制砼前应先冷却骨料,如对石子浇水、加冰等。
3.0砼的拌制、运输:3.1应认真搅拌砼拌合物,在拌制过程应注意保持各骨料的均匀,严格控制搅拌时间,不得少于2分钟。
3.2砼搅拌机使用前,应先加水空转数分钟,倒净积水后再正式搅拌,搅拌第一盘砼,石子用量应按配合比的规定减半,每盘砼卸尽后,才能投入下一盘的拌合物。
大体积砼浇筑方案

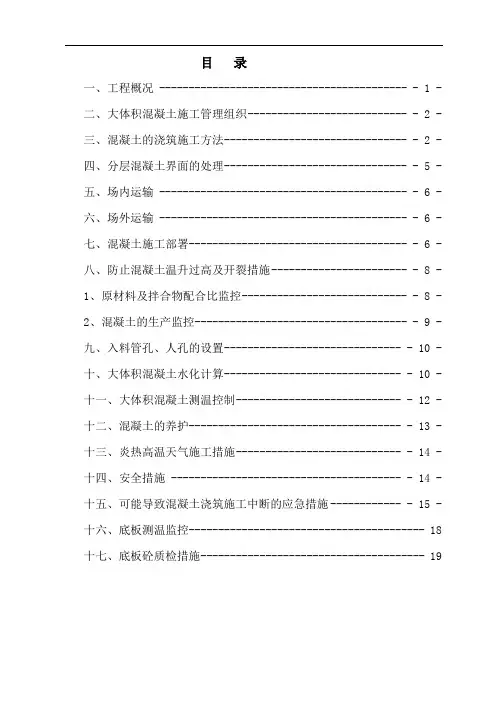

目录一、工程概况 ------------------------------------------ - 1 -二、大体积混凝土施工管理组织--------------------------- - 2 -三、混凝土的浇筑施工方法------------------------------- - 2 -四、分层混凝土界面的处理------------------------------- - 5 -五、场内运输 ------------------------------------------ - 6 -六、场外运输 ------------------------------------------ - 6 -七、混凝土施工部署------------------------------------- - 6 -八、防止混凝土温升过高及开裂措施----------------------- - 8 -1、原材料及拌合物配合比监控---------------------------- - 8 -2、混凝土的生产监控------------------------------------ - 9 -九、入料管孔、人孔的设置------------------------------ - 10 -十、大体积混凝土水化计算------------------------------ - 10 - 十一、大体积混凝土测温控制---------------------------- - 12 - 十二、混凝土的养护------------------------------------ - 13 - 十三、炎热高温天气施工措施---------------------------- - 14 - 十四、安全措施 --------------------------------------- - 14 - 十五、可能导致混凝土浇筑施工中断的应急措施------------ - 15 - 十六、底板测温监控---------------------------------------- 18 十七、底板砼质检措施-------------------------------------- 19大体积混凝土施工专项方案工程概述图腾商业中心一标段项目地块位于陆良县中枢镇,南门街与西门街交汇处。
大体积混凝土浇筑施工常见问题及其控制措施

大体积混凝土浇筑施工常见问题及其控制措施摘要:为保证建筑施工质量满足工程要求,有效提高建筑工程项目效益,在施工过程中必须严格把控大体积混凝土施工质量,但目前国内大部分工程在这方面都存在许多问题,因此,本文对大体积混凝土浇筑施工展开了讨论,并做了详尽分析以供相关工作者参考。
关键字:建筑工程;大体积混凝土;浇筑施工;问题;措施引言由于城市经济的发展,城市人口密度在不断加大,所以城市内部高层建筑越来越多,在工程施工过程中大体积混凝土浇筑施工的施工工艺也在普遍应用,对工程质量有着非常重要的作用。
但该项工艺在应用时规范性要求较高,技术难点也相当多,需要相关人员从技术角度分析,对此工艺进行研究试验,从而有效避免在施工过程中遇到的问题,以加快施工效率,增强施工质量。
1把控大体积混凝土浇筑施工质量的重要意义1.1预防工程质量缺陷高层建筑工程对混凝土浇筑层质量要求极高,但大体积混凝土浇筑时由于浇筑面积大,如果不加强施工质量控制,没有严格落实各项技术措施,会为工程质量安全埋下隐患。
因此,必须合理设计施工方案,落实质量控制措施,把握施工技术要点,并注重现场施工检测,确保大体积混凝土浇筑施工质量不出现问题,有效保证工程整体不存在大的质量缺陷。
1.2有助于增强混凝土层综合性能施工单位及一线员工要严格按照相关规定对大体积混凝土浇筑施工的质量进行把控,制定科学合理的技术施工方案,加强施工质量控制,同时还要提高原材料质量,确保配合比设计满足要求,并遵循施工技术要求开展项目工程建设,这样才能有效控制大体积混凝土浇筑施工的整体质量,从而明显提高其综合性能,为建筑工程发挥更有效的作用。
1.3保障项目工程的经济效益加强对大体积混凝土浇筑施工的质量控制,可以确保项目整体施工不受影响,施工周期不会随之延长,另外还能够有效防止工程出现大的质量缺陷,进而缩减因质量缺陷所造成的大量维修养护费用,最终达到保证建筑工程的经济效益不受损失的目的。
2大体积混凝土浇筑施工常见问题2.1施工原材料质量问题大体积混凝土浇筑施工对混凝土原材料的质量要求非常严格,一旦原材料质量不满足标准,就会出现各种各样的问题,所以在施工过程中必须严格把控混凝土原材料质量。
大体积混凝土施工规范

4原材料、配合比、制备及运输4.1 一般规定大体积混凝土配合比的设计除应符合工程设计所规定的强度等级、耐久性、抗渗性、体积稳定性等要求外,尚应符合大体积混凝土施工工艺特性的要求,并应符合合理使用材料、降低混凝土绝热温升值的要求。
大体积混凝土的制备和运输,除应符合设计混凝土强度等级的要求外,尚应根据预拌混凝土供应运输距离、运输设备、供应能力、材料批次、环境温度等调整预拌混凝土的有关参数。
4.2原材料配制大体积混凝土所用水泥的选择及其质量,应符合下列规定:1所用水泥应符合现行国家标准《通用硅酸盐水泥》GB 175的有关规定,当采用其他品种时,其性能指标必须符合国家现行有关标准的规定;2应选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥,大体积混凝土施工所用水泥其3d 水化热不宜大于240KJ/ ,7d的不宜大于270KJ/ ;3当混凝土有抗渗指标要求是,所用水泥的铝酸三钙含量不宜大于8% ;4所用水泥在搅拌站的入机温度不应大于60r o水泥进场时应对水泥品种、强度等级、包装或散装仓号、出厂日期等进行检查,并对其强度、安定性、凝结时间、水化热等性能指标及其必要的性能进行复查。
4.2. 3骨料的选择,除应符合国家现行标准《普通混凝土用砂、石质量及检验方法标准》JGJ 52的有关规定外,尚应符合下列规定:1细骨料宜采用中砂,其细度模数宜大于2.3含泥量不大于3% ;2粗骨料宜选用粒径5~31.5mm,并应连续级配,含泥量不应大于1% ;3应选用非碱活性的粗骨料;4当采用非泵送施工时,粗骨料的粒径可适当增大。
粉煤灰和粒化高炉矿渣粉,其质量应符合现行国家标准《用于水泥和混凝土中的粉煤灰》GB 1596和《用于水泥和混凝土中的粒化高炉矿渣粉》GB/T 18046的有关规定。
所用外加剂的质量及应用技术,应符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GB50119和有关环境保护的规定。
外加剂的选择除应满足本规范第条的规定外,尚应符合下列要求:1外加剂的品种、掺量应根据工程所用胶凝材料经试验确定;2应提供外加剂对硬化混凝土收缩等性能的影响;3耐久性要求较高或寒冷地区的大体积混凝土,宜采用引气剂或引气减水拌和用水的质量应符合国家现行标准《混凝土用水标准》JGJ 63的有关规定。
大体积混凝土的施工标准

大体积混凝土的施工标准一、前言大体积混凝土施工是现代建筑工程中常见的技术之一,尤其在大型基础设施建设、高层建筑以及大型设备基础等领域中应用广泛。
由于其体积大、施工难度高、影响因素复杂,因此制定一套科学、合理、严谨的施工标准至关重要。
本施工标准旨在为大体积混凝土施工提供详细的指导,确保施工质量、安全及效率。
二、施工准备1. 设计审查(1)审查设计文件,明确大体积混凝土的施工要求、技术指标、施工方法及质量标准。
(2)审查混凝土配合比设计,确保满足设计强度、耐久性、抗渗性等要求。
2. 施工方案编制(1)编制详细的施工组织设计,明确施工流程、施工方法、施工顺序、施工进度计划等。
(2)编制施工安全技术措施,确保施工过程中的人身安全和设备安全。
3. 施工材料准备(1)选用合格的混凝土原材料,包括水泥、砂、石、外加剂等。
(2)采购合格的模板、钢筋、预埋件等辅助材料。
4. 施工设备准备(1)选用适合大体积混凝土施工的搅拌设备、输送设备、浇筑设备等。
(2)检查设备性能,确保设备正常运行。
5. 施工人员培训(1)对施工人员进行技术培训,确保掌握大体积混凝土施工的基本知识和技能。
(2)对施工人员进行安全教育,提高安全意识。
三、施工过程1. 浇筑前准备(1)对模板、钢筋、预埋件等进行检查,确保符合设计要求。
(2)对施工缝进行处理,确保施工缝的清洁、平整。
(3)对混凝土输送管道进行检查,确保管道畅通、无泄漏。
2. 混凝土搅拌(1)按照设计配合比准确配料,确保混凝土质量。
(2)搅拌均匀,保证混凝土的均匀性。
(3)控制搅拌时间,避免混凝土离析。
3. 混凝土输送(1)选择合适的输送设备,确保混凝土输送距离和速度。
(2)控制混凝土输送过程中的温度和压力,避免混凝土分层。
(3)对输送管道进行检查和维护,确保管道畅通。
4. 混凝土浇筑(1)按照施工方案确定的顺序进行浇筑,确保混凝土浇筑质量。
(2)采用分层浇筑法,每层厚度控制在30~50cm。
大体积混凝土浇筑工程难点及监理重点

大体积混凝土浇筑工程难点及监理重点1.混凝土原材料计量(1)在混凝土每一工作班正式称量前,应先检查原材料质量,必须使用合格材料;各种衡器应定期校核,每次使用前进行零点校核,保持计量准确。
(2)施工中应测定骨料的含水率,当雨天施工含水率有显著变化时,应增加测定系数,依据测试结果及时调整配合比中的用水量和骨料用量。
(3)水泥、砂、石子、掺合料等干料的配合比,应采用重量法计量,严禁采用容积法;水的计量是在搅拌机上配置的水箱或定量水表上按体积计量;外加剂中的粉剂可按比例稀释为溶液,按用水量加入,也可将粉剂按比例与水泥拌匀,按水泥计量。
2.混凝土搅拌(1)搅拌筒中装满材料时,搅拌机不得停转。
在搅拌过程中,严禁边出料边进料,应将搅拌机内上一次搅拌好的混凝土出完后,方可再次投料。
(2)大体积混凝土的搅拌可采用二次投料的砂浆裹石或净浆裹石搅拌工艺,以改善骨料的界画条件,提高混凝土强度,或在同等强度下减少水泥用量。
(3)混凝土的搅拌时间,每一工作班至少抽查两次。
(4)混凝土搅拌完毕后应在搅拌地点和浇筑地点分别取样检测坍落度,每一工作班不应少于二次,评定时应以浇筑地点的测值为准。
3.混凝土运输(1)混凝土的运输能力必须保证混凝土的连续浇筑,不允许留设施工缝的结构更应保证。
(2)混凝土在运输过程中,应保持其匀质性,做到不分层、不离析、不漏浆、保持较好的和易性。
运至浇筑地点时应具有规定的坍落度。
若混凝土运至浇筑地点出现离析或分层现象,应进行二次搅拌后方可人模。
(3)运送混凝土应使用不漏浆和不吸水的容器,使用前须湿润,运送过程中要清除容器内粘着的残渣,装料要适当,防止过满溢出。
(4)混凝土运输应尽量减少转载次数和运输时间,从搅拌机卸出到浇灌完毕的延续时间不得超过相关规定。
(5)采用泵送混凝土应符合下列规定:①混凝土的供应,必须保证输送混凝土的泵能连续工作;②输送管线宜直,转弯宜缓,接头应严密,如管道向下倾斜,应防止混入空气,产生阻塞;③泵送前应先用适量的与混凝土成分相同的水泥浆或水泥砂浆润滑输送管内壁;预计泵送间歇时间超过45min或当混凝土出现离析现象时,应立即用压力水或其他方法冲洗管内残留的混凝土;④在泵送过程中,受料斗内应具有足够的混凝土,以防止吸入空气产生阻塞。
建筑工程大体积混凝土施工质量控制论文

浅谈建筑工程大体积混凝土施工质量的控制【摘要】随着社会经济的发展,建筑业作为国民经济发展的重要支柱产业之一也得到了迅猛发展,这也使得现代建筑技术的到了快速发展,在建筑工程中大体积混凝土得到了广泛的应用。
但是由于大体积混凝土的诸多特征,在制作过程会出现一些问题,从而影响结构安全和正常使用,损害工程质量。
本文基于此对建筑工程大体积混凝土施工质量的控制进行了研究,并提出了一些解决措施。
【关键词】大体积混凝土施工质量问题控制措施中图分类号: tu37文献标识码:a 文章编号:一、大体积混凝土施工质量问题的原因1、施工冷缝。
因大体积混凝土的体积较大,所以其的混凝土浇筑量大,在分层浇筑中,混凝土供应不足、前后分层没有控制在混凝土的初凝之前或遇到停水、停电及其它恶劣气候等诸多因素的影响,致使混凝土不能连续浇筑出现冷缝。
2、干燥收缩裂缝混凝土硬化后,混凝土相应地产生干燥收缩,这是由于内部的游离水会由表及里逐渐蒸发。
在约束条件下,混凝土就会出现由表及里的干燥收缩裂缝,这是由于收缩变形导致的收缩应力大于混凝土的抗拉强度,影响结构的耐久性和承载能力。
泌水现象混凝土上下浇筑层施工间隔时间较长,这是由于混凝土分层分段浇筑,各分层之间产生泌水层,导致混凝土层间粘结力降低。
温度裂缝混凝土内部温度升高是因为水泥水化过程中会产生大量的热量,在浇筑温度的基础上,混凝土内部温度通常升高35℃左右,如果浇筑温度为25℃,则混凝土内部温度将达到70℃左右。
因此如没有降温措施或浇筑温度过高,混凝土内部的温度还会更高。
而且在浇筑后的3到5天混凝土内部的温度还会不断升高,因此在混凝土内部的最高温度大约发生的浇筑后的3到5天,与此同时由于混凝土内部和表面的散热条件不同,会形成温度梯度,造成温度应力和温度变形,然而当这种温度应力超过混凝土抗拉强度时,就会产生裂缝。
二、解决的措施1、原材料质量的控制大体积混凝土质量控制与原材料的质量是分不开的。
原材料是大体积混凝土制作的基础,因此首先要使进场的原材料要符合要求,优先选用含泥量低、热膨胀系数小的骨料。
大体积混凝土施工标准

大体积混凝土施工标准
摘要:
1.大体积混凝土施工的定义和重要性
2.大体积混凝土施工的难点和挑战
3.大体积混凝土施工的标准和要求
4.大体积混凝土施工的注意事项和解决方案
5.大体积混凝土施工的未来发展趋势
正文:
大体积混凝土施工是指一次浇筑的混凝土体积大于或等于100 立方米,或者无论浇筑体积多少,由于混凝土浇筑部位的结构特点和工艺条件,使混凝土在浇筑和硬化过程中,由于热应力和其它因素可能引起裂缝的施工。
大体积混凝土施工在现代建筑工程中非常常见,如高层建筑、大型桥梁等。
大体积混凝土施工面临着许多难点和挑战,如热收缩裂缝、温度应力、水泥水化热等。
这些因素都可能导致混凝土表面或内部出现裂缝,严重影响结构的强度和耐久性。
为了保证大体积混凝土施工的质量,我国制定了一系列施工标准和要求。
例如,应选择低热混凝土,控制水泥用量在400 公斤/立方米以下,使用缓凝剂、减水剂等外加剂,以及进行有效的温度控制和裂缝预防措施。
在大体积混凝土施工过程中,还有一些注意事项和解决方案。
如合理安排浇筑顺序和速度,确保混凝土的均匀性和密实性;设置施工缝和后浇带,以分散热应力和收缩应力;及时进行养护和保温,以降低温度变化和裂缝产生的风
险。
随着建筑业的发展和技术进步,大体积混凝土施工的未来发展趋势将更加注重绿色、环保和可持续发展。
大体积混凝土论文:大体积混凝土施工技术

大体积混凝土论文:大体积混凝土施工技术一、引言大体积混凝土在现代建筑工程中应用广泛,如大型桥梁的基础、高层建筑的筏板基础、大型水利工程的大坝等。
由于其体积大、结构厚实,水泥水化热释放集中,容易产生温度裂缝等问题,因此大体积混凝土的施工技术要求较高。
本文将对大体积混凝土的施工技术进行详细探讨。
二、大体积混凝土的特点大体积混凝土具有以下显著特点:1、体积庞大:混凝土结构的尺寸较大,长、宽、高往往超过1 米。
2、水泥用量多:为了满足强度要求,水泥用量较大,这导致水化热产生的热量较高。
3、施工条件复杂:施工过程中需要考虑混凝土的浇筑、振捣、养护等多个环节,同时要应对温度、湿度等环境因素的影响。
4、容易产生裂缝:由于水泥水化热的作用,混凝土内部温度升高,与表面形成较大的温差,从而产生温度裂缝。
三、大体积混凝土施工前的准备工作(一)原材料的选择1、水泥:应选用水化热较低的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等,以减少水化热的产生。
2、骨料:粗骨料宜选用粒径较大、级配良好的石子,细骨料宜选用中砂,以减少水泥用量和混凝土的收缩。
3、掺合料:适量掺入粉煤灰、矿渣粉等掺合料,可以降低水泥用量,改善混凝土的和易性,减少水化热。
4、外加剂:使用缓凝剂、减水剂等外加剂,可以延长混凝土的凝结时间,降低水灰比,提高混凝土的强度和耐久性。
(二)配合比设计大体积混凝土的配合比设计应遵循低水化热、低收缩、高工作性的原则。
通过试验确定最佳配合比,确保混凝土的强度、耐久性和抗裂性能满足设计要求。
(三)施工方案的制定根据工程特点和现场条件,制定详细的施工方案,包括混凝土的浇筑顺序、振捣方式、养护措施、温度监测方案等。
四、大体积混凝土的浇筑技术(一)浇筑方法1、分层浇筑:根据混凝土的厚度,分层进行浇筑,每层厚度一般控制在 300 500mm 之间,层与层之间的浇筑间隔时间应控制在混凝土初凝之前。
2、分段浇筑:将混凝土结构分成若干段,逐段进行浇筑,适用于面积较大的混凝土结构。
大体积混凝土施工的关键要素

大体积混凝土施工的关键要素引言大体积混凝土施工是指在一次浇筑中使用大量混凝土的施工方法。
这种施工常用于建筑物的基础、水坝、桥梁和其他大型工程项目中。
由于施工数量庞大且时间紧迫,因此需要注意一些关键的要素,以确保施工的顺利进行和质量的保证。
使用高质量的材料在大体积混凝土施工中,使用高质量的材料是至关重要的。
混凝土的强度和耐久性直接取决于水泥、骨料和掺合料的质量。
因此,在施工前应对原材料进行严格的筛选和检测,确保其符合相关的标准和要求。
均匀和适当的浇筑对于大体积混凝土施工来说,均匀和适当的浇筑是确保施工质量的关键要素之一。
由于混凝土的流动性和自重较大,如果浇筑不均匀或不适当,可能导致混凝土堆积不均、气孔和裂缝的产生。
因此,在浇筑过程中,应使用合适的工具和方法,确保混凝土能够均匀分布并充分填满模板。
管理好施工期限大体积混凝土施工通常需要在规定的时间内完成,因此良好的施工期限管理是十分重要的。
在施工前,应制定详细的施工计划,并合理安排施工资源和工人,以确保施工按时完成。
此外,还应密切关注天气状况,避免在恶劣天气条件下施工,从而降低施工质量和安全风险。
控制混凝土温度对于大体积混凝土施工来说,控制混凝土的温度是非常重要的。
混凝土的温度过高或过低都会对其强度和耐久性造成不利影响。
因此,在施工过程中,应密切监测混凝土的温度,并采取相应的措施来控制温度,如使用冷却剂或遮阳措施。
注意施工环境在大体积混凝土施工中,施工环境对施工质量有着重要影响。
首先,施工现场应保持干燥和清洁,以避免杂质和污染物进入混凝土中。
其次,应考虑到周围环境的影响,如震动、振动和地基条件等因素,以避免对混凝土的影响。
定期检测和维护在大体积混凝土施工完成后,仍需进行定期的检测和维护工作,以确保施工的质量和安全。
定期检测可以帮助发现潜在的问题和缺陷,并及时采取修复措施。
此外,还应进行常规的养护工作,如保持混凝土湿润和修复表面裂缝等,以延长混凝土的使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
论建筑工程大体积混凝土的浇筑施工管理
发表时间:2018-09-17T10:12:36.360Z 来源:《基层建设》2018年第25期作者:周志泳
[导读] 摘要:当前,我国正处于现代化和城镇化的快速发展阶段,建筑业获得了飞速的发展,城市高层建筑日益增多,随着建筑业的发展,许多新的建筑技术也随之产生和发展起来。
身份证号码:44190019920822XXXX 广东佛山 528000
摘要:当前,我国正处于现代化和城镇化的快速发展阶段,建筑业获得了飞速的发展,城市高层建筑日益增多,随着建筑业的发展,许多新的建筑技术也随之产生和发展起来。
近年来,大体积混凝土浇筑施工技术得到了越来越多的应用,在现代建筑工程中具有重要地位。
关键词:建筑工程;大体积;混凝土浇筑;施工管理
引言
伴随着现代大型设备和高层建筑的与日俱增,大体积混凝土也得到日益广泛的应用。
如果浇筑大体积混凝土的工作处理不好,就常常会导致混凝土产生贯穿性裂缝和表面裂缝,严重影响结构的耐久性、整体性以及防水抗渗性。
大体积混凝土在建筑工程中得到了广泛的应用,在现代工程建设中,占有重要地位,同时对其质量要求也越来越高。
1.大体积混凝土的概述
大体积混凝土指的是最小断面尺寸大于1m以上,施工时必须采取相应的技术措施妥善处理水化热引起的混凝土内外温度差值,合理解决温度应力并控制裂缝开展的混凝土结构。
它的施工特点主要体现在:①结构的体积较大,浇注后混凝土产生的水化热量大,并集聚在内部不易散发,从而形成内外较大的温差,引起较大的温差应力;②整体性要求较高,往往不允许留设施工缝,一般要求连续浇注。
在大体积的混凝土的浇筑凝结以后,其内部的温度就迅速上升,最快的会在三到五天的时间内达到最高点。
由于大体积混凝土自身的特点,其水泥水化过程中所产生的热量不易散发,因此大体积混凝土内部的温度一般的很高,而外部由于面积较大,所以散热比较快,这就会出现较大的内外温差,并且在这种温差的作用下,内外部就会出现彼此相反的作用力,尤其是在内外温差超过25℃以后,大体积混凝土的表面就会出现裂缝。
而当混凝土的内部开始散热冷却以后,由于热胀冷缩的原理,就会出现收缩现象,但是由于基底以及已经硬化的缓凝土的约束,因此无法自由的收缩,因此就会产生一定的拉应力,而当拉应力超过了缓凝土自身的抗拉强度时,混凝土自然出现开裂的现象,而且裂缝会随着实践的推移不断的加长加宽,从而最终破坏了混凝土自身的机构性和耐久性。
2.建筑工程中大体积混凝土浇筑施工技术
2.1大体积混凝土施工的特点
①混凝土需求量较大:大体积混凝土本身的体积要大于一般的混凝土,且浇筑范围大,因此混凝土的总需求量较大;②大体积混凝土浇筑过程施工条件较为复杂:大体积混凝土浇筑一般都在基础或高空转换层,都具有较高的高度差,而目前建筑施工单位限于建筑器械和技术水平均主要在地面进行各种大型混凝土浇筑,较为复杂的施工环境要求大体积混凝土浇筑技术应不断提高;③施工工艺要求高:由于采用大体积混凝土浇筑方式进行浇筑的建筑体结构体型庞大、厚实,所以在浇筑施工过程中应良好地把握浇筑全局,避免出现冷缝等裂缝的现象;④浇筑容易产生裂缝:大体积的混凝土浇筑由于在实际施工过程中水泥水化热较大,加之混凝土结构本身体积、厚度较大,导致其内部热量的发散不均匀,从而产生了局部间的温度差异,最终致使混凝土结构出现裂缝;⑤维护保养的要求较高:大体积混凝土浇筑工程体积大,结构厚实,浇筑时易产生裂缝,维护保养比较困难且费用较大。
2.2控制裂缝的措施分析
首先要选择合理的配合比。
在大体积混凝土的施工过程中,混凝土配合比的选择是一个关键的环节,由于导致裂缝的原因主要是水化热散发不均,因此,要想控制,裂缝的产生就必须尽可能地降低水化热的产生。
优化混凝土配合比的目的就在于此。
合理的配合比能够促使混凝土具有良好的和易性和可泵性,降低了水和水泥的用量。
具体来说,在大体积混凝土施工中应该选择水热化较低的矿渣水泥,同时添加适量的粉煤灰,以加强可泵性和减少水泥用量[2]。
其次,控制混凝土浇筑后的初始温度。
可以通过将砂石冷却的方法降低混凝土搅拌温度,从而延长混凝土凝固时间,同时降低浇筑的速度,以散发一部分热量。
第三,严格控制拆模时间。
在拆模之前要做好测温工作,当混凝土内外温差小于25℃时,可以进行拆模。
但是,如果温差大于25℃,就必须采取降温措施,以减少内外温差,然后才能拆模。
第四,做好混凝土养护工作。
3.对大体积混凝土进行施工质量的控制
3.1正确地选择混凝土的浇筑方法
通常说来比较实用的方法,就是使用二次振捣、全面分层的方法。
该方法的具体施工过程如下:当混凝土开始凝结以后,尽可能地不要使其受到振动,在混凝土刚要接近初始凝结再进行一次振捣,这在技术上是被许可的,它被称为二次振捣。
由于二次振捣的方法可以使一次振捣的气泡上升以及水分在混凝土中所造成的微孔得到很好的解决,并且能够克服因一次振捣后混凝土下沉与钢筋脱离现象的发生,从而使混凝土的强度、密实性和抗渗性得到提高。
而我们常说的全面分层,就是指在二次振捣方案的基础上,使下层的混凝土一直浇完一定的距离之后,再对上层进行浇筑,从而使初凝现象没有机会发生。
该方法从技术上讲是完全可行,并且也有利于保证混凝土的质量,但对人力和振动设备有较高的要求。
3.2要有良好的养护方案及对温度的正确预测
在补偿收缩措施和约束条件双方面都确定的情况下,对于大体积混凝土的降温收缩应力来说,其主要根据降温的具体数值和降温速率来确定。
往往避免大体积混凝土裂缝的出现,我们还要对混凝土的浇筑温度、混凝土温升值的可能产生的应力进行详细地计算,为预测工作打好基础,并根据预测可制定降低浇筑温度控制温升值的行之有效的措施,从而可以万一出现意外情况提供应急措施。
3.3对大体积混凝土的后浇带做好处理工作
在建筑施工过程中,对于后浇的混凝土要与先浇的混凝土牢固地结合在一起,并要形成较好的状态,后浇带的主要模板常常采取双层钢板网。
对于钢板网来说,从里面开始的第一层主要使用刚度比较大、孔眼比较大的钢板网,而到了第二层就可以使用网眼小于石子的钢板网,其主要敷设在钢的支架上。
为了确保钢板网能够防止出现漏浆现象,可以把胶合板放置在第二层上,一定要使其在后浇捣凝土前,将其拆掉。
除了以上所述以外,对后浇带内钢支撑还要与钢筋支架连结成一个整体,从而防止由于侧面受压不均匀致使其出现歪斜现象。
3.4确保成品的安全
当混凝土浇筑完成以后,就应该使用钢管扎成的拦杆对其周边进行保护,从而防止混凝土未达到一定的抗压强度就有人在其上面行走。
为了确保混凝土不受到任何的破坏,在混凝土未达到规定的强度前,严格禁止在混凝土上面放线、运输材料以及搭设支模等工作。
同时,我们还应该做好雨水天气下混凝土表面浆的保护工作。
一旦遇到雨水天气,就应该马上采用薄膜随抹面进行覆盖。
还要做好基坑坡顶材料是否整齐堆放的检查工作,从而避免大风将坡顶的材料刮刀已经浇筑好的混凝土表面上。
作为施工人员在进行安装模板和搭设支模架时,要严格禁止所用材料的上下抛掷,防止对混凝土表面造成破坏。
4.结语
随着建筑施工技术飞速发展,大体积混凝土施工得到了广泛应用,大体积混凝土的施工技术与措施直接关系到混凝土结构的使用性能,若在大体积混凝施工过程中不能很好地控制施工技术,就很难保证建筑工程施工质量。
以上就是笔者对大体积混凝土施工技术的一些浅见,希望能对大体积混凝土施工起到一些积极的作用。
参考文献:
[1]王铁梦.谈大体积混凝土施工技术.混凝土,2006 年第 3 期.
[2]孙修艾,程曙明.大面积框架结构梁板混凝土一次整体浇筑施工技术.建筑技术,2005 年第 4 期.
作者简介:
周志泳(199208)44190019920822XXXX,男,汉族,广东东莞人,大学本科毕业,土木工程专业,主要从事房地产建筑施工管理工作。
