宜兴山水仁和四期“高支模”施工方案

第一章:方案文本

第一节.工程概况

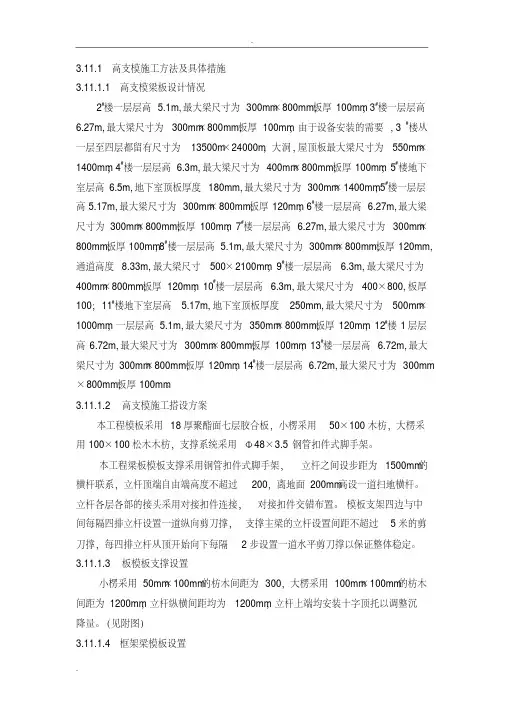

根据宜建(2011)7号文件,混凝土模板支撑高度大于5m属于高支模。本工程位于宜兴市城东新区,东虹路南侧,枫隐路东侧,总建筑面积75387平方米,该项目由1幢31层和3幢32层组成,楼主体为框架剪力墙结构,结构安全等级为二级,耐火等级为二级,工程抗震设防烈度为6度。计划开竣工时间为2011年5月1日-2013年4月30日,目前进行地下室基础垫层施工。需要论证的结构部位为:主楼地下室层高 5.32m,主楼首层高度6米。

工程中的“高支模”设计计算则是在该工程中选择最不利的模板系统进行设计和验算即可。因此,该工程选择首层、负一层两层进行设计验算。

构件尺寸及控制界面的选取

(1)《建筑施工模板安全技术规格》(JGJ1162-2008)

(2)《混凝土结构工程施工规范》(待颁布)

(3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)

(4)《建筑结构荷载规范》(GB 50009-2001)

(5)《木结构设计规范》(GB50005-2003)

(6)《混凝土结构工程施工质量验收规范》(GB50204-2002)

(7)《钢结构设计规范》(GB50017-2003)

(8)工程结构施工图

(9)《项目施工组织设计》

第三节. 危险源与相关控制措施

高支模施工现场重大危险源部位是:模版支架、高处作业、施工用电等。危险源的评估、识别及控制措施见表4-9、表4-10。

危险源评估及控制措施(施工用电)表4-10

第四节、材料选用

木枋选用50×100云杉一等材,模板采用15厚九夹板,规格为1830×

915mm,模板支撑体系采用φ48×3.0mm钢管搭设,立杆下垫块采用厚50mm,宽250mm长条木板。

第五节、模板工程制作

1、木枋加工时,工程所用木材应统一规格尺寸,木枋窄面、大面均应刨

平直,且大面与窄面成直角。

2、梁板模、墙模、柱模均应按图纸尺寸,并根据进场的材料规格、形状

以及施工规范要求下进行配制。

第六节、模板安装(墙、柱、板、梁)

一)墙模施工

300mm墙墙模板:

次楞(木枋)间距(mm):250;穿墙螺栓水平间距(mm):500;

主楞(钢管)间距(mm):500;穿墙螺栓竖向间距(mm):500;

对拉螺栓直径(mm):M14;

(墙最下面一道对拉螺杆必须在距地或楼板面250mm高处设置)。

二)柱模施工

600mm×900mm柱模板:

柱截面宽度B方向对拉螺栓数目:1;柱截面宽度B方向竖楞数目:5;

柱截面高度H方向对拉螺栓数目:1;柱截面高度H方向竖楞数目:7;

对拉螺栓直径(mm):M14;

柱箍材料:钢楞;截面类型:圆钢管48×3.0

柱箍的间距(mm):450;柱箍合并根数:2

三)板模施工

1、150mm板模:

支撑钢管横向间距或排距(m):0.90;纵距(m):0.90;步距(m):1.50;

立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):5.85;

采用的钢管(mm):Φ48×3.0 ;板底支撑连接方式:方木支撑;

立杆承重连接方式:双扣件

2、180mm板模

支撑钢管横向间距或排距(m):0.90;纵距(m):0.90;步距(m):1.50;

立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):5.14;

采用的钢管(mm):Φ48×3.0 ;板底支撑连接方式:方木支撑;

立杆承重连接方式:双扣件

立杆和水平杆接长采用对接扣件连接,相邻两立柱接头不得在同步内,且对接接头沿竖向错开的距离不小于500mm,各接头中心距主节点不宜大于步距的1/3,剪刀撑杆件的接长采用搭接,搭接长度不小于500mm,并采用2个旋转扣件分别在离杆端不小于100mm处固定。在立杆底距离地面200mm高处,沿纵横水平向设扫地杆,高支架立柱之间必须之间每一步距纵横两个方向各设一道水平杆,水平杆的端部尽量和四周建筑物抱牢或顶牢,无处可顶或可抱时,应于水平拉杆端部和中部沿竖向设置连续式剪刀撑。

四)梁模施工

1、300mm×1750mm梁模

梁截面宽度 B(m):0.30;梁截面高度 D(m):1.75;

混凝土板厚度(mm):180.00;立杆沿梁跨度方向间距La(m):0.90;

立杆步距h(m):1.50;板底承重立杆横向间距或排距Lb(m):0.90;

梁支撑架搭设高度H(m):5.32;梁两侧立杆间距(m):0.90;

承重架支撑形式:梁底支撑小楞垂直梁截面方向;

梁底增加承重立杆根数:2;

采用的钢管类型为Φ48×3;

梁底纵向支撑根数:4;面板厚度(mm):15.0;

主楞间距(mm):450;次楞根数:8;

主楞竖向支撑点数量为:4;

支撑点竖向间距为:350mm,350mm,350mm;

穿梁螺栓水平间距(mm):450;

穿梁螺栓直径(mm):M14;

主楞龙骨材料:钢楞;截面类型为圆钢管48×3.0;

主楞合并根数:2;

次楞龙骨材料:木楞,宽度50mm,高度100mm;

次楞合并根数:2;

2、300mm×770mm梁模

梁截面宽度 B(m):0.30;梁截面高度 D(m):0.77;

混凝土板厚度(mm):150.00;立杆沿梁跨度方向间距La(m):0.90;
