基础岩芯取样方案(曾家)

合集下载

岩土工程试验样品采样及送检技术要求

岩土工程试验样品采样及送检技术要求

岩土工程试验样品采样及送检技术要求一、采样要求(一)土样1、采样(1)采取原状土或扰动土应根据工程性质决定。

凡是建筑物的天然地基,天然边坡,天然地层等应采取原状土;凡是路堤填料,桥头填土,地基基础回填等可以采取扰动土。

如工程对象既属天然边坡稳定,又作土方调配作为填料,除采取所需原状土外,还需取满足扰动土取样数量.不论何种工程,如果只是要求进行土的分类,可只采取扰动土。

所取任何样品应具有一定代表性。

(2)土样可在试坑、平洞、竖井、天然地面以及钻孔中采取,所取土样应具有一定代表性,采取土样时,应让土样受到最小程度扰动,并保持土的原状结构及天然湿度;用钻机取样时,在钻孔中直径不宜小于12厘米,并使用专用薄壁取土器,以减少土的受扰动影响;在试坑、平洞、竖井、天然地面人工采样时,应将所取样品人工修削成土样筒大小的土柱,然后装入土样筒中。

(3)采取土样数量应满足所要求进行的试验项目和试验方法的需要。

采取土样数量参考下表:2 表中所列“取样重量或体积"均指对应项目一组土样所需数量,如工程需要做多种状态、方法试验时,应视具体情况多取样品.3 特殊试验项目的取样数量,可酌量采取。

4 做原状土的力学试验后的多余扰动土,可供做重塑土或其他物理试验项目,可少取扰动土,但击实试验例外。

2、土样的封装(1)原状土还是要保持天然含水量的扰动土,在采取后应立即密封取土筒,不满取土筒的原状土样,土与筒壁之间的缝隙,应以近似天然湿度的扰动土充填后再行密封。

土样筒两端应加盖,取土筒上所有的缝隙均应以胶布封严并涂上融蜡。

如无取土筒,也可将取出的原状土块用纱布包裹后,全部以融蜡浇注,以防土中水分散失。

(2)土样标签,土样筒外应贴有标签,标签上应清楚记录勘察(送样)单位、工程名称、取样(钻孔或探坑)编号、取样地点、取样层位(深度)、土的分类定名、取样人、项目负责人、取样时天气和取样日期、土样原状或扰动等信息。

每一试样应贴上样品标签,标签用墨水笔书写清楚,贴于土样筒外,标签上用“↑"表示土样上层面方向。

岩芯取样方案

岩芯取样方案

本资料为word版本,可以直接编辑和打印,感谢您的下载岩芯取样方案地点: ________________时间: ________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容目录编制依据..................................................................... (1)工程概••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• (1)建筑概••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••••• 1结构概况 (2)地基岩石(泥岩)承载力检验取样标准 (2)取样方案..................................................................... (2)旋挖桩岩芯取样平面布置图 (6)编制依据1、《建筑地基基础设计规范》GB50007—2011:2、《建筑地基基础工程施丄质量验收规范》GB50202-2002;3、《建筑桩基技术规范》JGJ94—2008:4、《建筑基桩检测技术规范》JGJ 106—2003:5、重庆市工程建设标准《建筑地基基础设计规范》DBJ50-047—2006;6、地勘报告;7、基础施工图。

二、工程概况1、建筑概况工程名称:A35-1-5地块建设单位:重庆华宇盛泰房地产开发;设计单位:上海天华建筑设计有限公司;地勘单位:中兵勘察设计研究院;监理单位:重庆市林鸥监理咨询有限公司;总承包单位:山河建设集团有限公司;质量监督单位:两江新区建筑工程质量监督站。

工程基本情况拟建项口2#地块总占地面积约51亩,总建筑面积约68386. 70平方米,主要拟建物为12栋1〜7F住宅楼,1栋2F商业,附属配套设施,- 1F地下车库;2、结构概况1)、1#-12#楼及地下车库基础采用柱下独立基础、墙下条形基础以及桩基础。

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案

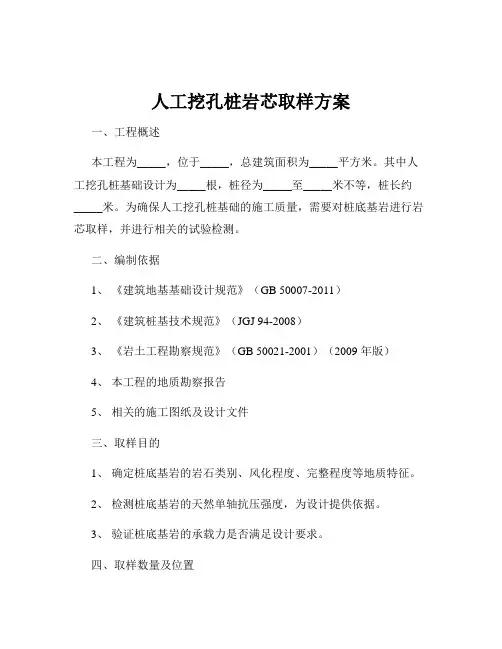

人工挖孔桩岩芯取样方案一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。

其中人工挖孔桩基础设计为_____根,桩径为_____至_____米不等,桩长约_____米。

为确保人工挖孔桩基础的施工质量,需要对桩底基岩进行岩芯取样,并进行相关的试验检测。

二、编制依据1、《建筑地基基础设计规范》(GB 50007-2011)2、《建筑桩基技术规范》(JGJ 94-2008)3、《岩土工程勘察规范》(GB 50021-2001)(2009 年版)4、本工程的地质勘察报告5、相关的施工图纸及设计文件三、取样目的1、确定桩底基岩的岩石类别、风化程度、完整程度等地质特征。

2、检测桩底基岩的天然单轴抗压强度,为设计提供依据。

3、验证桩底基岩的承载力是否满足设计要求。

四、取样数量及位置1、取样数量按照不少于总桩数 10%且不少于 3 根的原则进行取样。

对于地质条件复杂或有特殊要求的部位,应适当增加取样数量。

2、取样位置选择具有代表性的桩位进行取样,优先考虑桩径较大、桩长较长、地质条件较差的桩位。

取样位置应在桩底以下 3 倍桩径且不小于 5 米的范围内。

五、取样设备及工具1、岩芯钻机:采用_____型号的岩芯钻机,其性能应满足钻进要求。

2、钻头:根据岩石的硬度和完整性,选用合适的金刚石钻头或合金钻头。

3、钻杆:采用高强度的钻杆,确保钻进过程中的稳定性和安全性。

4、取芯管:选用内径为_____毫米的取芯管,长度根据需要确定。

5、水泵:用于钻进过程中的冲洗和冷却。

6、其他工具:包括扳手、钳子、螺丝刀、锤子等常用工具。

六、取样方法及步骤1、施工准备确定取样桩位,并在桩孔周围设置好安全防护设施。

安装调试好岩芯钻机,确保设备正常运行。

准备好取样所需的工具和材料。

2、钻进成孔采用清水作为冲洗液,缓慢钻进至预定深度。

钻进过程中应注意控制钻进速度和压力,避免对岩石造成过度扰动。

每隔一定深度应进行一次取芯,取芯长度不宜小于 05 米。

旋挖桩岩芯取样方案

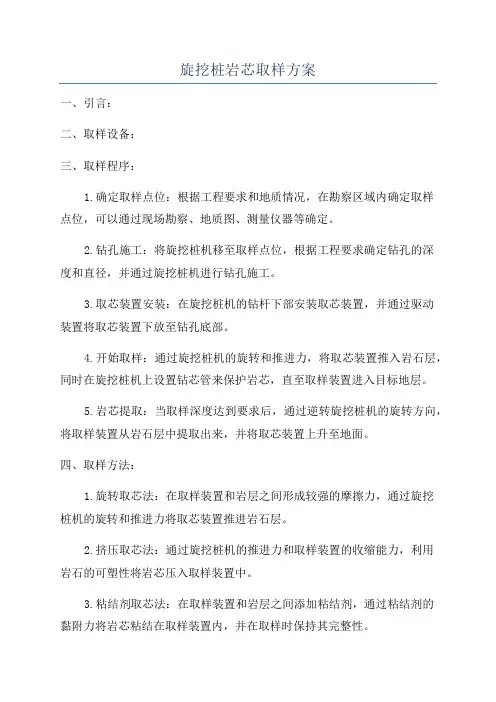

旋挖桩岩芯取样方案

旋挖桩岩芯取样方案一、引言:二、取样设备:三、取样程序:1.确定取样点位:根据工程要求和地质情况,在勘察区域内确定取样点位,可以通过现场勘察、地质图、测量仪器等确定。

2.钻孔施工:将旋挖桩机移至取样点位,根据工程要求确定钻孔的深度和直径,并通过旋挖桩机进行钻孔施工。

3.取芯装置安装:在旋挖桩机的钻杆下部安装取芯装置,并通过驱动装置将取芯装置下放至钻孔底部。

4.开始取样:通过旋挖桩机的旋转和推进力,将取芯装置推入岩石层,同时在旋挖桩机上设置钻芯管来保护岩芯,直至取样装置进入目标地层。

5.岩芯提取:当取样深度达到要求后,通过逆转旋挖桩机的旋转方向,将取样装置从岩石层中提取出来,并将取芯装置上升至地面。

四、取样方法:1.旋转取芯法:在取样装置和岩层之间形成较强的摩擦力,通过旋挖桩机的旋转和推进力将取芯装置推进岩石层。

2.挤压取芯法:通过旋挖桩机的推进力和取样装置的收缩能力,利用岩石的可塑性将岩芯压入取样装置中。

3.粘结剂取芯法:在取样装置和岩层之间添加粘结剂,通过粘结剂的黏附力将岩芯粘结在取样装置内,并在取样时保持其完整性。

五、取样要点:在进行旋挖桩岩芯取样时需要注意以下要点:1.取样设备的选择和安装应符合工程要求。

2.取样点位的选择要准确,避免取样点位附近有地下管线等障碍物。

3.钻孔深度和直径的确定应根据工程要求和地质条件来决定。

4.取芯装置的收缩能力和稳定性要保证,以确保取芯的完整性。

5.取样过程中应严格控制旋挖桩机的旋转和推进力,避免对岩芯造成破坏。

6.取得的岩芯样品应进行标注、记录并尽快送往实验室进行分析和测试。

六、总结:本文介绍了旋挖桩岩芯取样的方案,包括取样设备、取样程序、取样方法和取样要点。

旋挖桩岩芯取样是一项繁琐的工作,但通过合适的取样方法和正确的操作,可以取得准确可靠的岩芯样品,为工程勘察提供可靠的数据支持。

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案一、工程概况本工程为_____项目,位于_____,总建筑面积为_____平方米。

建筑结构形式为_____,基础采用人工挖孔桩。

人工挖孔桩共计_____根,桩径为_____,桩长为_____。

本次岩芯取样的目的是为了检验桩端持力层的岩石质量和完整性,确保桩基的承载力满足设计要求。

二、编制依据1、《建筑地基基础设计规范》(GB 50007-2011)2、《建筑桩基技术规范》(JGJ 94-2008)3、《岩土工程勘察规范》(GB 50021-2001)(2009 年版)4、本工程的地质勘察报告5、本工程的施工图纸三、取样数量及位置1、取样数量根据相关规范和设计要求,人工挖孔桩岩芯取样数量不少于总桩数的 10%,且不少于 3 根。

本工程拟取样_____根。

2、取样位置取样位置应选择在桩端以下 3 倍桩径且不小于 5 米的范围内,且应在桩端持力层厚度较大的部位进行。

具体取样位置应根据地质勘察报告和现场实际情况,由建设单位、监理单位、施工单位和勘察单位共同确定。

四、取样设备及工具1、取样设备采用岩芯钻机进行取样,钻机型号为_____,最大钻进深度为_____米。

2、取样工具(1)钻头:根据岩石的硬度和完整性,选择合适的钻头,如金刚石钻头、合金钻头等。

(2)岩芯管:采用无缝钢管制作,内径为_____,长度为_____米。

(3)取芯器:采用单动双管取芯器,确保岩芯的采取率和完整性。

(4)其他工具:包括钻杆、钻铤、泥浆泵、泥浆搅拌机、水箱等。

五、取样方法及步骤1、场地准备在取样前,应清理场地,确保钻机有足够的工作空间和稳定的基础。

同时,应接通水电,准备好泥浆池和排浆沟。

2、钻机安装将钻机安装在预定的取样位置,调整钻机的水平度和垂直度,使其满足钻进要求。

安装好钻杆、钻铤和钻头等部件,并连接好泥浆循环系统。

3、钻进启动钻机,采用低速、轻压的方式进行钻进。

在钻进过程中,应根据岩石的性质和钻进情况,及时调整钻进参数,如转速、压力、泥浆比重等。

独立基础岩芯取样标准

独立基础岩芯取样标准

独立基础岩芯取样标准独立基础岩芯取样是一项非常重要的工作,对于岩土工程的设计和施工具有着至关重要的意义。

在进行独立基础岩芯取样时,必须严格按照相关的标准和规范进行操作,以确保取得的岩芯样品具有代表性和可靠性。

本文将介绍独立基础岩芯取样的标准及相关注意事项,以供工程技术人员参考。

首先,进行独立基础岩芯取样之前,必须对取样地点进行详细的勘察和调查。

勘察内容包括地质构造、岩层分布、地下水情况等,以便确定取样点的位置和深度。

在确定取样点后,需要进行现场勘测,确定取芯方式和取芯深度,以及取样设备和工具的选择。

其次,在进行独立基础岩芯取样时,必须选择适当的取芯设备和工具。

取芯设备应具有足够的强度和稳定性,以确保在取样过程中不会发生变形或损坏。

取样工具应具有足够的锋利度和耐磨性,以确保取得的岩芯样品表面光滑、无裂纹,并且不影响岩芯的物理性质和化学性质。

另外,在进行独立基础岩芯取样时,必须按照相关的规范和标准进行操作。

在取芯过程中,应严格控制取芯速度和取芯压力,以确保取得的岩芯样品具有代表性和可靠性。

取芯过程中还需要对取芯设备和工具进行定期检查和维护,以确保取样质量和工作安全。

最后,在进行独立基础岩芯取样之后,必须对取得的岩芯样品进行标识、包装和运输。

岩芯样品应在取样现场进行标识,并按照相关的规范和标准进行包装,以确保在运输过程中不会发生损坏或变形。

岩芯样品的运输应选择适当的运输工具和方式,以确保取样质量和安全性。

总之,独立基础岩芯取样是一项非常重要的工作,对于岩土工程具有着至关重要的意义。

在进行独立基础岩芯取样时,必须严格按照相关的标准和规范进行操作,以确保取得的岩芯样品具有代表性和可靠性。

希望本文所述内容能够对工程技术人员在实际工作中有所帮助。

桩基预埋声测管和岩心取样技术交底

桩基预埋声测管和岩心取样技术交底
1、声测管施工时接头焊接要牢固,不得漏浆,顶、底口封闭严实,声测管与钢筋笼用粗铁丝软连接。
2、声测管长度必须满足桩底至桩基混凝土顶面要求。
3、声测管设置的桩位为每栋号楼的四大角和中间部位,并做好桩位记录,以便检测时查找。
参加单位及人员
(参加的所有人员签字)
注册建造师(项目经理):(签字)
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
sg006技术交底工程名称书香府第a标段2345楼工程建设单位宜宾市裕川房地产开发有限公司监理单位四川兴旺建设工程管理有限公司施工单位宜宾中泽建筑工程有限公司交底部位桩基交底日期20091118交底人签字接收人签字交底内容
SG—006
技术交底
工程名称
书香府第A标段2#、3#、4#、5#楼工程
建设单位
四川省建设厅制
宜宾市裕川房地产开发有限公司
监理单位
四川兴旺建设工程管理有限公司
施工单位
宜宾中泽建筑工程有限公司
交底部位
桩基
交底日期
2009.11.18
交底人签字
接收人签字
交底内容:
ቤተ መጻሕፍቲ ባይዱ一、岩心取样(由桩基施工单位负责)
根据规范和检测方案要求,每栋号楼各取十组。
二、声测管预埋(由劳务公司负责)
根据规范和检测方案要求,按照每栋楼桩基根数的10%设置,不到100根桩,按10根设置。设置必须符合下例要求:

岩石取样方案(桩基础)

岩石取样方案(桩基础)

挖孔桩基础的检测与验收、前言重庆市在地貌形态上属低山丘陵区,冲沟、河流发育,因而建筑物基础多位于斜坡上或冲沟内。

位于斜坡上的建筑物其地基为半挖半填形式,在回填土部分采用挖孔桩基础。

位于冲沟内的建筑物一般均采用挖孔桩基础。

在挖孔桩基础的监理过程中,不论施工人员,还是监理人员,经常提出相同的问题:挖孔桩桩底达到设计标高后,取多少个岩样进行力学性能试验?桩身砼试块取多少组?桩身砼质量抽查(动测)多少组?是否进行单桩竖向承载力检测?等等。

本文对挖孔桩基础施工及验收中的几个问题从勘察、设计、施工质量验收几个方面进行了系统的分析,重点讨论了规范中的技术要求。

文中所引用的规范条文(楷体字)为国家现行勘察、设计、施工质量验收规范中的原条文(或条文说明),监理人员可根据工程的具体情况直接引用。

二、桩身质量检验1.《建筑地基基础工程施工质量验收规范》GB50202-2002桩身质量应进行检验。

设计等级为甲级、成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不少于20根;其它桩基工程的抽检数量不应少于总数的10%,且不少于10根。

每个柱子承台下不得少于l根(5.1.6条)。

此条规定单往单桩100%检验。

2.《建筑桩基技术规范》JGJ94-94对于一级建筑桩基和地质条件复杂或成桩质量可靠性低的基桩工程,应进行成桩质量检测。

检测的方法可采用可靠的动测法;检测数量根据具体情况由设计确定(9.1.4条)。

3.《建筑地基基础设计规范》GB50007-2002施工完后的工程桩应进行桩身质量检验。

直径大于800mm的砼嵌岩桩应采用钻孔抽芯法或声波透射法检测,检查桩数不得少于总桩数的lO%,且每根柱下承台的抽检桩数不得少于1根。

条文说明:直径大于800mm的单柱单桩的嵌岩桩必须100%检测(10.1.7条)。

综上所述,直径大于800mm的单柱单桩必须进行100%的桩身质量检验。

检验方法应采用钻孔抽芯法,或声波透射法,或可靠的动测法。

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案

2、结构概况
本工程基础为人工挖孔桩基础,基础持力层为中风化砂质泥岩,其中2-1#楼人工挖孔桩70根桩,孔桩直径为900~1100mm,三、岩芯取样方案
1、取样标准
根据DBJ50-047-2006第9.3.3条相关规定对各单位工程分别进行取样,取样数量按不低于桩总数量的5%,遇不同地质需会同参建各方按相关规定适当增加取样数量;根据现场场地平面情况,A、B、C栋楼在取样时进行充分考虑,保证每一栋楼有相应数量的岩样。

所有取样样桩应具有平面代表性。

2、取样数量及桩自编号
按照取样标准,各单位工程取样数量及样桩自编号如下:
A栋楼7组,25#、37#、69#、78#、86#/、136#、148#桩;
B栋楼4组:117#、159#、187#、200#桩;
C栋楼6组:238#、242#、246#、250#、254#、258#桩;
各样桩轴线编号详见附图。

四、岩芯取样控制
在现场施工中,当各样桩基底进入持力层,达到设计嵌岩深度时会同监理及业主代表进行现场见证取样,每桩应不少于9个标准试件(Φ50×100mm的圆柱体),岩样应注明上、下表面。

四川金兴建设集团岳池兰亭苑工程项目部
二0一二年八月十二日。

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案

人工挖孔桩岩芯取样方案一、工程概述本工程为_____项目,位于_____,总建筑面积为_____平方米。

其中,基础部分采用人工挖孔桩,共计_____根。

为确保桩基础的质量,需对挖孔桩的岩芯进行取样检测。

二、取样目的通过对人工挖孔桩岩芯的取样和检测,获取岩石的物理力学性质、完整性等相关数据,为桩基础的设计和施工提供可靠的依据,以保证桩基础的承载能力和稳定性。

三、取样依据1、《建筑地基基础设计规范》(GB 50007-2011)2、《建筑桩基技术规范》(JGJ 94-2008)3、《岩土工程勘察规范》(GB 50021-2001)(2009 年版)4、本工程的地质勘察报告四、取样数量根据相关规范和工程实际情况,确定取样数量如下:1、对于直径小于 800mm 的桩,每桩应取不少于 1 组岩芯;对于直径大于 800mm 的桩,每桩应取不少于 2 组岩芯。

2、同一地质单元、相同桩型的桩,取样数量不应少于总桩数的10%,且不应少于 10 根。

五、取样位置1、取样位置应在桩端持力层范围内,且应具有代表性。

2、对于分层的岩石,应在不同岩层分别取样。

3、取样位置应避开桩身混凝土中的钢筋和其他障碍物。

六、取样方法1、采用岩芯管钻取法进行取样。

2、钻进过程中,应保持钻进速度均匀,避免冲击和振动,以保证岩芯的完整性。

3、当岩芯管充满岩芯时,应及时停止钻进,并将岩芯管拔出。

4、取出的岩芯应及时进行编号、标记,并采取保护措施,防止岩芯受到损坏或污染。

七、样品包装与运输1、将取出的岩芯用塑料薄膜或油纸包裹,以防止水分散失和污染。

2、然后将包裹好的岩芯放入木箱或铁箱中,并在箱内填充软质材料,如泡沫塑料、海绵等,以防止岩芯在运输过程中受到碰撞和损坏。

3、在箱子的外部标明工程名称、桩号、取样位置、取样日期等信息。

4、运输过程中,应避免剧烈颠簸和碰撞,确保样品的安全运输。

八、样品检测1、岩芯样品送达实验室后,应及时进行检测。

2、检测项目包括岩石的天然密度、饱和密度、干密度、孔隙率、吸水率、抗压强度、抗拉强度、抗剪强度等。

地质研究中的岩石取样方法

地质研究中的岩石取样方法

地质研究中的岩石取样方法地质研究是探索地球演化历史和地球内部结构的重要学科,而岩石是地球的基本构成单位。

为了深入了解岩石的成因、性质和演化过程,地质学家常常需要对岩石进行取样。

岩石取样是地质研究的基础,不仅可以提供岩石的物理性质、化学成分等重要信息,还可以为后续的实验室分析和研究提供样品基础。

本文将介绍地质研究中常用的岩石取样方法。

一、露天取样法露天取样法是最常见的岩石取样方法之一。

它适用于露天岩石、岩层和剖面等地质体的取样。

在实施露天取样法时,地质学家通常会使用锤子和凿子等工具,将岩石从露天地质体中剥离出来。

这种方法简单直接,可以获得大量的岩石样品,但取样的质量和代表性需要地质学家的经验和技巧。

二、钻孔取样法钻孔取样法是地质研究中常用的取样方法之一,尤其适用于深部岩石的取样。

地质学家通常使用钻机、钻头等工具,在地下进行钻孔作业,然后通过钻孔取样器将岩石样品取出。

这种方法可以获得较为连续的岩石样品,对于研究岩石的垂直变化和深部结构非常有帮助。

但是,钻孔取样法需要投入较大的人力、物力和财力,并且在操作过程中需要注意保护地下水资源和环境。

三、岩芯取样法岩芯取样法是地质研究中最常用的取样方法之一,尤其适用于岩石的物理性质和结构研究。

岩芯是指通过钻孔或者其他方式获得的岩石样品的圆柱形体,可以提供连续的岩石剖面。

岩芯取样需要使用专门的岩芯钻机和岩芯桶等工具,将岩石样品从地下取出,并进行标注和保护。

岩芯取样法可以提供较为准确和代表性的岩石样品,对于研究岩石的物理性质、结构和岩石学特征非常有帮助。

四、地表取样法地表取样法是地质研究中常用的取样方法之一,适用于表层岩石和地表沉积物的取样。

地表取样法通常使用铲子、锤子、小铲等工具,将地表的岩石或者沉积物取出。

这种方法简单方便,可以获得大量的样品,对于研究地表岩石和地表沉积物的物理性质和化学成分非常有帮助。

地表取样法还可以用于野外地质调查和地质灾害研究等方面。

总结起来,地质研究中的岩石取样方法有露天取样法、钻孔取样法、岩芯取样法和地表取样法等。

基础岩芯取样方案(曾家)

基础岩芯取样方案(曾家)

康田曾家园工程二标段1#、2#、3#楼基础岩芯取样方案施工方案编制人:审核人:审批人:编制日期:二0一0年八月重庆住宅建设有限公司(盖章)康田曾家园二标段二0一0年八月目录一、编制依据 (2)二、工程基础及地质概况 (2)三、地基岩石承载力检验取样标准(见下表) (2)四、地基岩石承载力检验取样频数及拟定部位 (3)五、岩芯取样 (4)附:1#、2#、3#楼基础岩芯取样平面布置图1康田曾家园工程二标段1#、2#、3#楼基础岩芯取样方案一、编制依据1、《建筑工程施工质量验收统一标准》GB50300-2001;2、《建筑地基基础施工质量验收规范》GB50202-2002;3、《建筑地基基础设计规范》GB50007-2002;4、中国深圳市华纳国际建筑设计公司设计的1#、2#、3#楼基础施工图;5、重庆南江地质工程勘察院的岩土工程勘查报告。

二、工程基础及地质概况本工程1#、2#、3#楼设计基础主要采用人工挖孔桩,持力层选择中风化泥岩和中风化砂岩;中风化泥岩天然抗压强度标准值不得低于6.5MPa,相应地基承载力特征值不得低于2.145MPa;中风化砂岩饱和抗压强度标准值不得低于15.2MPa,相应地基承载力特征值不得低于6.058MPa。

本工程1#楼±0.000为302.8m,2#楼±0.000为303.8m,3#楼±0.0002为302.6m,3#楼车库部分基顶标高为296.2m.按设计地坪标高平整场地后,部分进入了强(中)风化层.根据地质资料显示,基岩中风化带厚度较大,从目前土方开挖施工的情况来看,本工程的地质条件稳定。

本工程1#楼人工挖孔桩59个,桩径有800mm和900mm;2#楼人工挖孔桩64个,桩径800mm,独立柱基15个,断面尺寸800*800mm;3#楼人工挖孔桩48个,桩径800mm,独立柱基13个,断面尺寸从1500*2300~1500*3200mm不等。

桩基岩芯取样方案

桩基岩芯取样方案

桩基岩芯取样方案1. 引言桩基是建筑工程中常用的一种基础形式,其承受重力和水平力的能力与桩的质量和受力性质有关。

桩基的设计和施工需要对桩所处的地层进行详细的调查和分析,其中包括桩基岩的力学性质、岩石的稳定性和地下水的情况。

为了准确获取地下岩石的信息,采用岩芯取样方法是常用的手段之一。

本文介绍了一种桩基岩芯取样方案,以确保取得准确可靠的岩石样本。

2. 实验设备与材料•钻井设备:包括岩屑钻和钻具等。

•取芯工具:例如岩芯钻头、岩芯管等。

•钻井液:用于冷却钻头、清洗井眼和运输岩屑的液体。

•实验室设备与材料:包括称重设备、试验机等。

3. 取样过程3.1 地质勘探和调查在开始取样之前,首先进行地质勘探和调查,了解地下岩石的分布状况、地下水的情况以及岩石的物理力学性质等。

根据勘探和调查结果确定钻孔的位置和深度。

3.2 钻井准备在确定好钻孔位置后,进行钻井准备工作。

首先,将钻具安装在钻机上,包括钻杆、钻头等。

然后,在钻杆上连接好岩芯钻头和岩芯管。

3.3 钻井操作开始钻井时,首先将岩芯钻头和岩芯管降入钻孔中,然后通过旋转钻机和推杆的作用,将钻杆逐渐向下推进。

在钻孔过程中,要不断冲洗钻井液,以冷却钻头、清洗井眼并运输岩屑。

3.4 岩芯取样当钻孔达到预定的深度时,停止钻进,进行岩芯取样。

首先,通过旋转钻机逆时针旋转岩芯钻头,将岩芯钻头和岩芯管提升至孔口。

然后将岩芯钻管从钻杆上取下,并扎上标识。

3.5 取样处理取样完成后,将岩芯样品送往实验室进行处理。

首先,将岩芯样品进行称重,并记录其重量。

然后,根据需要,对岩芯样品进行切割、打磨和制备成标准试样,以供后续实验使用。

4. 实验注意事项•钻井液的选择应根据地层情况进行调整,以确保钻井过程的顺利进行。

•在钻井过程中,要注意随时记录钻孔的深度,并根据需要进行岩芯取样。

•在取样处理过程中,严格按照实验方法和要求进行操作,保证数据的准确性和可靠性。

5. 结论采用本文提出的桩基岩芯取样方案,可以有效地获取地下岩石的信息,为桩基的设计和施工提供依据。

水利工程桩基岩芯取样方案

水利工程桩基岩芯取样方案

水利工程桩基岩芯取样方案一、前言水利工程是国家基础设施建设中的重要组成部分,起着水资源调控、防洪抗旱、灌溉供水等重要作用。

而水利工程的设施基础,则是水利工程的重要保障。

在水利工程中,桩基是常用的一种基础形式,它在土石基础上承受桥梁、堤坝、大型水电站等水利设施的荷载。

为了保证水利工程桩基的安全、稳定,岩芯取样是非常重要的一项工作。

通过岩芯取样,可以获取地层的物理性质和力学性质参数,对工程场地的地质结构和力学性质进行分析,为工程设计、施工和监测提供重要的依据。

因此,本方案旨在对水利工程桩基的岩芯取样工作进行详细规划,以保障工程质量和安全。

二、桩基岩芯取样工作的目的:1. 获取地层的物理性质参数,包括密度、孔隙度、孔隙水压、渗透系数等,为工程设计提供依据。

2. 获取地层的力学性质参数,包括岩石的抗压强度、抗拉强度、抗剪强度等,为桩基承载力计算提供依据。

3. 对工程场地的地质构造和岩体变形进行分析和评价,为工程施工和监测提供依据。

三、桩基岩芯取样工作的基本流程:1. 场地勘察和岩芯取样点的确定2. 取芯设备和取芯方法的选择3. 取芯孔的钻进和取芯4. 岩芯试验和分析5. 数据解释和报告撰写四、场地勘察和岩芯取样点的确定1. 对水利工程桩基的地质构造进行详细的调查和分析,确定岩芯取样点。

2. 确定岩芯取样点的位置和数量,以保证对工程场地的地质结构进行全面、代表性的观测和分析。

五、取芯设备和取芯方法的选择1. 根据水利工程桩基的地质条件和取芯深度,选择合适的取芯设备,包括取芯钻机、取芯管等。

2. 根据地质条件和岩芯取样的要求,选择合适的取芯方法,如直接取芯、洗涤取芯、岩芯钻取等。

六、取芯孔的钻进和取芯1. 对岩芯取样点进行取芯孔的钻进工作,保证取芯孔的垂直度和取芯孔壁的光滑度。

2. 进行岩芯的取样工作,保证取芯的完整性和准确性。

七、岩芯试验和分析1. 对取得的岩芯进行物理性质试验,包括密度、孔隙度、渗透系数等。

见证取样委托单(岩石、岩芯)

见证取样委托单(岩石、岩芯)
检测参数
抗压强度☑
样品名称
岩芯
组数

工程部位/用途
6#楼基础
风化等级
试样尺寸/样品描述
Ф50*100
设计强度
MPa
含水程度
备注
双方承诺
及声明
委托方: 1.我方保证所填写的信息及提供的资料、实物的真实性。
2.我方保证按时缴清检测费,如选择邮寄报告,我方另付邮费。
检测方: 1.我方保证检测的公正性、准确性和科学性,对检测数据负责。
2.对委托方提供的技术资料保密。
检测机构
委托接收人
地址:联系电话:
见证取样检测委托Байду номын сангаас(岩石、岩芯)
工程名称
委托单位
委托编号
施工单位
委托日期
建设单位
见证单位
监理单位
见证人及编号
取样人
联系电话
检测依据
《工程岩体试验方法标准》GB/T 50266-2013
《公路工程岩石试验规程》JTG E41-2005
《铁路工程岩石试验规程》TB 10115-2014
《天然花岗石建筑板材》GB/T18601 -2009

基础钻芯取样方案

基础钻芯取样方案

基础钻芯取样方案1. 引言基础钻芯取样是地质勘探领域的一项重要工作,通过钻芯取样可以获取地下岩层的实际样品,为地质研究提供重要的参考数据。

本文档将介绍一种基础钻芯取样方案,包括取样设备、取样方法、取样过程管理等内容。

2. 取样设备2.1 钻机钻机是进行基础钻芯取样的主要设备,一般采用旋转钻进原理,通过转动钻杆和钻头进行岩层的钻探。

钻机需要具备足够的功率和可靠性,以保证钻进的顺利进行。

2.2 钻头钻头是与地下岩层直接接触的部分,其质量和结构将直接影响取样效果。

常用的钻头有钻固、岩心钻头、连续钻进钻头等多种类型,根据具体岩层的性质和取样需求选择合适的钻头进行取样。

2.3 钻杆钻杆是连接钻机和钻头的部分,需要具备足够的强度和刚性,以承受钻进的压力和转动力矩。

常见的钻杆材料有钢材和合金材料,根据工程需求选择合适的钻杆材料。

3. 取样方法3.1 岩心取样岩心取样是基础钻芯取样的主要方法之一,通过将岩石圈样品完整地取出,进行室内分析和测试。

岩心取样需要使用岩心钻头,先将岩层钻取到一定深度后,使用岩心取样器将岩心固定住,再将钻杆和取样器一起取出,最后对岩心样品进行记录、标注和封存。

3.2 连续钻进取样连续钻进取样是另一种常用的取样方法,通过连续钻进钻头将岩层逐渐钻取并带入钻芯管中。

钻芯管是一种长管形状的工具,可以固定岩层取样并保持其完整。

钻进过程中,持续注入钻进泥浆以冷却钻头并将钻屑排出,确保取样过程的顺利进行。

4. 取样过程管理4.1 取样位置确定在进行基础钻芯取样之前,需要根据实际勘探需求确定取样位置。

取样位置的确定应考虑地质构造、岩层特征和勘探目标等因素,并结合地质勘探地图、地球物理勘探数据等信息进行综合分析。

4.2 取样记录和标识在取样过程中,需要对每个取样点进行详细记录和标识,包括取样点位置、取样深度、取样方法等信息,以便后续对样品进行分析和研究。

可以使用数字测深仪、GNSS定位仪等设备对取样点位置和深度进行测量。

旋挖桩岩芯取样方案

旋挖桩岩芯取样方案

目录一、编制依据二、工程概况1、建筑概况2、结构概况三、地基岩石(泥岩)承载力检验取样标准四、取样方案五、旋挖桩岩芯取样平面布置图一、编制依据1、《建筑地基基础设计规范》GB50007—2011;2、《建筑地基基础工程施工质量验收规范》GB50202—2002;3、《建筑桩基技术规范》JGJ94—2008;4、《建筑基桩检测技术规范》JGJ 106—2003;5、重庆市工程建设标准《建筑地基基础设计规范》DBJ50—047—2006;6、重庆铁路口岸一期整车进口口岸项目《超前地质钻探报告》;7、重庆铁路口岸一期整车进口口岸项目基础施工图。

二、工程概况1、建筑概况该工程位于重庆沙坪坝区土主镇,重庆西永组团J分区。

拟建重庆铁路口岸一期整车进口口岸项目建设总用地面积约75000 m2,主要建设内容:口岸围网内:仓库、罚没库、海关检疫管理用房等(总建筑面积约13000 m2);区内道路;进口整车待检场、查验场及停车场;景观绿化;围网(约1500m)、卡口等设施建设项目。

2、结构概况1)、 1#楼:1#楼部分为带一层地下室地上2层框架结构,嵌固端为地下室顶面;另一部分为门式刚架。

基础形式采用旋挖灌注桩基础,桩顶用承台、地梁连接。

(1)承台最大截面尺寸为4450×2100mm,高度为1200mm。

(2)地梁最大截面尺寸为1400×700mm。

基础持力层为中风化泥岩。

中风化泥岩的天然单轴抗压强度不小于7.44Mpa。

地梁及桩基的砼强度等级均为C30,地梁垫层厚度为10cm,砼强度为C20。

主筋保护层厚度:基桩为50mm,基础梁为35mm,挡墙为20mm。

2)、2#楼:2#楼为门式刚架轻型房屋钢结构。

基础结构采用旋挖灌注桩基础。

(1)桩基形为圆桩,桩顶设置桩帽,桩径800、1200mm,孔桩嵌岩深度按三倍桩径控制,基础持力层为中风化泥岩。

中风化泥岩的天然单轴抗压强度不小于 5.14Mpa。

桩顶(含桩帽)标高为地坪下450mm,桩帽高度800~1000mm。

岩芯的地质编录与取样资料

岩芯的地质编录与取样资料

南黄海8424站位的钙质砂岩砾石
由末次冰期的淡水钙质砂岩破碎溶蚀形成 柳珊瑚
溶蚀孔
QC1孔105—105.8m岩芯 沼泽沉积中的泥砾层
泥裂干燥翘边后圆化形 成泥砾,表面风化具氧 化边缘;形成新的沉积 层后,又处于氧化带, 全层锈黄色。
50
注:①②③为分层编号
钻孔岩芯地质综合编录表
××钻孔岩芯地质综合编录表
孔号
位置
孔深 开孔日期
终孔日期
地 层 单 元
孔 深
m
分 层 深 度
m
分 层 序 号
回 次 编 号
回 次 深 度
m
回 次 采 取 率
分 层 采 取 率
岩 芯 管 岩性柱状图 编 号

芯 扰 动 状
沉积 构造
岩芯描述 (此列宽度按实际 需要加宽)
碎屑沉积物颗粒组分及其结构参数
肉眼观察(借助于×10的放大镜)可以 大致确定碎屑颗粒的常见矿物组分,及 其结构参数,包括颗粒形态、颗粒大小、 分选性和颗粒表面特征。至于杂基和胶 结物的结构一般情况下肉眼观察比较难 于确定。需要借助于涂片及松散沉积物 胶结片的显微镜下观察。
沉积构造
沉积构造包括层理构造、层面构 造、变形构造。正确鉴别沉积构造和 沉积构造组合,对于认识沉积环境和 划分沉积相,至关重要。将在第二讲 《岩心描述的基础知识》中讲述。
二.岩芯地质编录、观察、 描述和取样流程
处理岩芯是最重要的地质观察研 究过程,是整个研究工作的基础。 它包括剖样、地质编录、取样及封 存等几个大步骤。制定一个科学的 工作流程,是组织好一个协调的团 队的重要步骤,每个项目科学技术 负责人必须亲自完成这个步骤。
岩芯编录 描述和取 样流程图
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

康田曾家园工程二标段
1#、2#、3#楼基础岩芯取样方案

编制人:
审核人:审批人:
编制日期:二0一0年八月
重庆住宅建设有限公司(盖章)
康田曾家园二标段
二0一0年八月
目录
一、编制依据 (2)
二、工程基础及地质概况 (2)
三、地基岩石承载力检验取样标准(见下表) (2)
四、地基岩石承载力检验取样频数及拟定部位 (3)
五、岩芯取样 (4)
附:1#、2#、3#楼基础岩芯取样平面布置图
1
康田曾家园工程二标段
1#、2#、3#楼基础岩芯取样方案
一、编制依据
1、《建筑工程施工质量验收统一标准》GB50300-2001;
2、《建筑地基基础施工质量验收规范》GB50202-2002;
3、《建筑地基基础设计规范》GB50007-2002;
4、中国深圳市华纳国际建筑设计公司设计的1#、2#、3#楼基础施工图;
5、重庆南江地质工程勘察院的岩土工程勘查报告。

二、工程基础及地质概况
本工程1#、2#、3#楼设计基础主要采用人工挖孔桩,持力层选择中风化泥岩和中风化砂岩;中风化泥岩天然抗压强度标准值不得低于
6.5MPa,相应地基承载力特征值不得低于2.145MPa;中风化砂岩饱和抗压强度标准值不得低于15.2MPa,相应地基承载力特征值不得低于
6.058MPa。

本工程1#楼±0.000为302.8m,2#楼±0.000为303.8m,3#楼±0.000
2
为302.6m,3#楼车库部分基顶标高为296.2m.按设计地坪标高平整场地后,部分进入了强(中)风化层.根据地质资料显示,基岩中风化带厚度较大,从目前土方开挖施工的情况来看,本工程的地质条件稳定。

本工程1#楼人工挖孔桩59个,桩径有800mm和900mm;2#楼人工挖孔桩64个,桩径800mm,独立柱基15个,断面尺寸800*800mm;3#楼人工挖孔桩48个,桩径800mm,独立柱基13个,断面尺寸从
1500*2300~1500*3200mm不等。

基础钢筋主要采用HRB335及HRB400。

基础混凝土强度等级为C30。

四、地基岩石承载力检验取样频数及拟定部位
本工程1#楼基础数量为59个,2#楼基础数量为79个,3#楼基础数量为61个,按上述规范要求和现场的实际情况,1#楼拟定6个基础、2#楼拟定8个基础、3#楼拟定7个基础进行岩芯取样检验地基承载力,取建筑物四个角点和筒体、中间其他部位。

1#楼基础取芯自编号:
1#、4#、11#、32#、56#、59#(6个)
2#楼基础取芯自编号:
1#、8#、14#、37#、39#、54#、64#、J11#(8个)
3#楼基础取芯自编号:
1#、11#、41#、44#、J-8#、J-13#(6个)
