厨房卫生间施工方案
厨房卫生间防水施工方案
厨房卫生间防水施工方案一、厨房卫生间主要施工流程清理基面→涂刷基层处理剂→节点(管根、口)涂刷JS聚合物水泥基防水涂膜→整体涂刷第一道JS聚合物水泥基防水涂膜(纵向)→整体涂刷第二道JS 聚合物水泥基防水涂膜(横向)达到设计厚度→未达设计厚度必须整体涂刷第三道JS聚合物水泥基防水涂膜(纵向)→组织验收二、厨房卫生间主要施工工艺1.清扫:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需重新修整。
2.基面处理:防水施工要求基面找平层水泥砂浆达到一定标号,按设计要求结构面找平,表面抹平压光,基层不允许有凹凸不平松动和起砂弹灰等缺陷存在,阴阳角部位在找平时作半径约10mm的小圆角,以便涂刷施工。
3.防水涂料配制:先将胶乳按照:乳胶:水泥=1:0.8的重量比配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完。
4.JS聚合物水泥基防水涂膜橡胶纵横遍涂二遍,具体操作如下:先将按要求的配比倒入容器中搅拌均匀的乳液倒在已清理干净和干燥的基面上,用胶刮板均匀涂刮使之充分渗透到表层,密实毛孔。
一般涂刷2遍,达到设计要求厚度,涂覆间隔以前一道不粘手为宜,间隔时间约30分钟。
未达设计厚度继续涂第三遍,确保达到设计厚度。
对于立面施工一定要注意流淌,可用辅助工具。
5.涂膜涂刮时要顺着一个方向一次施工,最后一遍应抹平压实。
施工完毕后应及时检查,发现表面有孔洞或裂缝应重新涂刮。
6.防水层的修整:如有气孔主要是吹干净杂层,增强涂刷、加抹。
起鼓:把鼓位割开,排出潮气干燥后分几次涂抹。
破损:涂膜未干时应严禁站人,防止尖锐物、重物破坏防水层,如有发生应增强涂刷。
剥离:如原因出在基面(塑料、铁板等)可用改性剂调水泥隔离,施工缝支撑部位,可用腻子填充后再在10mm处涂抹。
7.注意事项(1)防水胶在使用前先按配比进行稀释搅拌均匀;(2)施工温度不应低于5℃,雨天不宜施工。
厨房卫生间施工方案

厨房卫生间施工方案一、前期准备1.资料准备:根据设计方案,准备好所需要的施工图纸、材料清单、工具设备、安全措施等相关材料。
2.空间规划:仔细测量厨房卫生间的尺寸,制定合理的空间规划方案,确保各个功能区的位置合理。
3.施工准备:准备好所需的施工工具和设备,如切割机、电钻、铲子等。
确保所有工具设备的安全性能达标。
4.安全措施:在施工过程中,要注意安全事项,如佩戴安全帽、工作服和手套,并设置警示标志,确保施工人员的安全。
二、拆除和清理1.拆除旧设备:先拆除厨房卫生间内的旧设备,包括厨具、水槽、马桶等,并进行分类处理。
2.清理卫生间:将卫生间内的杂物清理干净,包括清扫地面、擦洗墙壁和清理排水口等。
三、水电改造1.水管改造:根据设计方案,重新布置厨房卫生间的水管线路,合理安装冷热水管道。
确保管道连接牢固、无漏水现象。
2.电线改造:按照设计方案重新布置电线,确保各个功能区都有足够的电源插座,并采用防水、防火的电线材料。
3.安装设备:在水电改造完成后,按照设计方案安装新的设备,如水槽、马桶、浴室柜等。
并确保设备的连接牢固、使用正常。
四、防水施工1.防水层处理:在厨房卫生间的墙壁和地面上涂刷一层防水涂料,确保墙面和地面防水性能达标。
2.管道防水:对水管接口和排水口进行密封处理,确保水管和排水口的防水性能。
3.防水层检测:在防水层施工完成后,进行防水层的检测,确保防水效果符合要求。
五、墙面瓷砖安装1.基层处理:在墙面上打底腻子,填平不平整的表面,并确保墙面干燥,无明显水渍。
2.瓷砖贴装:根据设计方案,按照砖瓷规格和颜色要求,将瓷砖贴在墙面上。
确保砖瓷的平整度和垂直度。
3.瓷砖勾缝:在瓷砖贴装完成后,进行瓷砖勾缝处理,确保勾缝的干净、整齐。
六、地面瓷砖安装1.基层处理:在地面上铺设防水层,确保地面的防水性能。
2.地面铺砖:根据设计方案,按照砖瓷规格和颜色要求,将瓷砖铺在地面上。
并使用专业工具进行瓷砖切割和拼接。
3.地面勾缝:在地面瓷砖铺设完成后,进行地面勾缝处理,确保勾缝的干净、整齐。
厨房卫生间阳台防水工程施工方案
厨房卫生间阳台防水工程施工方案一、工程概述:本工程是对厨房、卫生间和阳台进行防水工程施工,主要包括以下内容:1.施工范围:包括厨房、卫生间和阳台地板面积以及墙壁。
2.施工方法:选择适合的防水材料,采用卷材和涂料结合的施工方法,确保防水效果。
3.施工时间:根据工程量和材料的干燥时间,预计施工周期为7天。
二、施工准备1.工具设备准备:包括桶、砂纸、刀片、绳子、刷子等施工工具。
2.施工材料准备:根据施工方案,准备好防水卷材、防水涂料、防水胶等材料。
3.施工团队准备:组织专业的施工团队,包括负责防水施工的工人和监理人员等。
三、施工步骤1.地面处理:首先对厨房、卫生间和阳台的地面进行清理,确保表面干净平整。
然后使用砂纸对地面进行打磨,去除杂质和不平整的部分。
2.基层处理:在地面干燥后,使用刷子将防水胶涂抹在地面上,形成一层均匀的基层,用于增加防水层的附着力。
3.防水层施工:将防水卷材裁剪成适合地面尺寸的长度,并铺设在基层上,要求压实牢固,边缘要有一定的覆盖和贴合。
然后使用刷子将防水涂料均匀涂抹在防水卷材上,形成一层厚度适中的防水层。
4.墙壁处理:对厨房、卫生间和阳台的墙壁采取类似地面的处理方法,先清理、打磨,然后刷上一层防水涂料,固定防水卷材,并再次刷涂防水涂料。
5.阳台处理:阳台的防水处理相对复杂,需要特别注意阳台地面与墙体的交界处,使用专用的装饰条加强固定,并进行多次涂刷防水涂料,确保阳台防水效果。
6.防水层干燥:等待防水层自然干燥,通常需要3-5天的时间,确保防水层完全干透后方可进行下一步的装修。
四、验收标准1.防水层应均匀、完整,无漏涂、漏刷情况。
2.防水卷材应平整、无皱折、无泡水情况。
3.防水层与墙地交界处应紧密贴合,无明显的开裂、空隙等。
4.经专业人员测试,防水层应具有良好的防水性能,符合相应的国家标准。
五、安全措施1.施工现场应设置明显的警示标志,提醒人员注意安全。
2.工作人员应佩戴防护用品,如手套、口罩等。
卫生间厨房墙地砖施工专项方案
卫生间厨房墙地砖施工专项方案一、前期准备工作1.了解和熟悉施工图纸和设计要求。
2.准备好所需的施工材料和工具。
3.清理施工现场,确保施工区域干净整洁。
二、墙面处理1.根据墙面情况,进行墙面处理,包括刮腻子、修补裂缝等。
2.使用砂纸打磨墙面,保持墙面光滑。
三、地面处理1.清理地面,确保地面干净无尘。
2.进行地面找平处理,使用水泥砂浆进行找平。
四、铺设砖瓷1.根据设计要求,选择合适的砖瓷进行铺设。
2.使用合适的砂浆将砖瓷粘贴在墙面或地面上。
3.使用砖切割机进行砖瓷的切割和整理,确保拼接整齐。
4.使用墙砖压板或地砖压板,确保砖瓷与地面或墙面接触紧密。
5.使用墙砖空隙填缝剂进行砖缝的填充,确保砖缝平整美观。
五、施工质量控制1.在施工过程中,及时检查砖瓷的平整度,如有不平整的地方,及时进行整理和调整。
2.在施工过程中,注意墙砖与地砖的垂直、水平度,确保砖瓷的整体平衡美观。
3.在施工过程中,严格控制砖缝的宽度和深度,确保砖缝填充均匀。
六、施工安全措施1.在施工过程中,严格遵守劳动保护措施,佩戴好安全帽、手套等防护用品。
2.使用工具时,注意安全用具的使用和操作规范,避免发生意外事故。
3.施工现场保持通风良好,避免因施工材料产生的有害气体危害工人身体健康。
七、施工完工验收1.施工完成后,进行整体验收,检查砖瓷的质量和施工工艺。
2.检查墙砖或地砖与墙面或地面的粘贴牢固度。
3.检查砖缝的填充情况,确保砖缝的美观度和平整度。
以上是卫生间厨房墙地砖施工的专项方案,通过前期准备工作、墙面处理、地面处理、铺设砖瓷、施工质量控制、施工安全措施和施工完工验收等步骤,可以保证施工质量和施工安全,最终得到满意的砖瓷装饰效果。
卫生间、厨房间施工方案
厨房、卫生间施工方案一、编制依据1.1 建筑施工手册1.2 冬季施工手册1.3 建筑装饰装修工程质量验收规范-------------(GB50210-2011)1.4 民用建筑工程室内环境污染控制规范---------(GB50325-2013)1.5 建筑工程质量验收统一标准-----------------(GB50300-2013)1.6 施工图纸(建筑、安装)二、工程概况本工程名称为瑞昌东风广场1#商住楼,地下三层,地上三十一层,结构形式框架剪力墙结构。

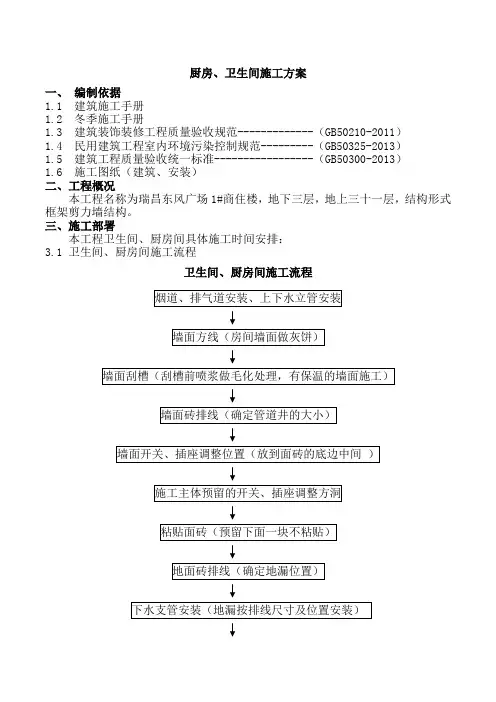

三、施工部署本工程卫生间、厨房间具体施工时间安排:3.1 卫生间、厨房间施工流程卫生间、厨房间施工流程3.2 施工工艺总体部署排砖原则:对于地砖出现的窄留砖排在橱柜的下边,墙面出现的窄留砖整砖对裁,分中排砖。
包管道的600宽向的墙砖必须采用两块整砖。
包窗口时面砖压塑钢边不得超过10mm ,以防窗扇无法开启,影响使用功能。
墙砖的砂浆粘贴厚度10-15mm 。
墙砖粘贴由最下面一块砖向上逐层向上粘贴。
对于有要线的房间腰线的高度取90cm 高(室内50)线上翻37cm 做为腰线的下线)。
所有的线盒及地漏的安装均在排完砖线以后进行。
砖在使用前均要选砖,大小砖分开使用。
所有的线盒必须在墙砖的中或某一个角上如下图所示:线盒在面砖的中间位置四、施工工艺4.1墙砖、地砖排线为了保证材料的合理利用及室内的美观,先对每一个房间进行实测实量,再根据具体情况进行墙砖和地砖排线。
排砖原则:整砖优先考虑,对于地砖出现的窄留砖排在橱柜的下边,墙面出现的窄留砖整砖对裁,分中排砖。
地漏具某块砖的中。
放线时先量出房间的实际尺寸,再拉十字线找方房间,并把地上的线引到墙上。
4.2 排烟道、排气道安装4.2.1材料:变压式,排烟道350*450*3000,排气道350*120*3000。
4.2.2施工安装安装时应由下到上逐层安装,并做分层承托处理,每隔七层,在楼板洞边每侧配置附加钢筋与楼板预埋件焊接做一次承托处理。
厨房卫生间施工方案
厨房卫生间施工方案一、前期准备工作在进行厨房卫生间施工前,需要进行充分的准备工作,以确保施工顺利进行。
以下是几项必要的前期准备工作:1. 确定施工范围首先要确定厨房卫生间的施工范围,包括哪些部分需要进行施工,以及具体的施工内容。
2. 评估施工时间根据施工范围和施工内容,评估所需的施工时间,制定合理的工作计划。
3. 资材准备准备所需的施工资材,包括建筑材料、工具设备等,确保施工过程中不会因为缺少必要的资材而影响施工进度。
4. 确保施工场地安全在施工前,要对施工场地进行检查,确保场地安全并采取必要的安全措施,保障施工人员的安全。
二、施工步骤1. 拆除旧设施首先要对厨房卫生间内的旧设施进行拆除,包括拆除旧的厨房台面、水槽、马桶等,确保施工的顺利进行。
2. 地面处理接着对厨房卫生间的地面进行处理,包括清除旧的地面材料、修补地面破损部分,铺设新的地面材料等。
3. 墙面处理对厨房卫生间的墙面进行处理,包括清除旧的墙面材料、修补墙面破损部分,涂刷防水涂料等,以保障墙面的稳固和防水性能。
4. 安装新设施在地面和墙面处理完成后,对厨房卫生间进行新设施的安装,包括安装新的厨房台面、水槽、马桶等。
5. 完善配套设施最后对厨房卫生间的配套设施进行完善,包括安装淋浴器具、镜子、挂件等,使厨房卫生间更加实用和美观。
三、施工注意事项1. 定期通风在施工过程中要保持厨房卫生间的通风,确保通风良好,避免施工过程中的异味对施工人员和周围环境造成影响。
2. 注意安全施工时要注意安全,遵守施工规范,使用安全防护用具,确保施工人员的人身安全。
3. 精细施工在施工过程中要精细施工,保证施工质量,避免施工不规范导致的后续问题。
4. 施工验收最后对施工完成后的厨房卫生间进行验收,确认施工质量符合要求,确保厨房卫生间可以正常使用。
结语通过以上几项前期准备工作、施工步骤和施工注意事项的安排和实施,可以顺利完成厨房卫生间的施工,为使用者提供一个干净、整洁、实用的厨房卫生间环境。
卫生间厨房墙地砖施工专项方案
卫生间厨房墙地砖施工专项方案一、施工前准备工作1.清理施工区域,移除原有的墙地面材料,并确保基层平整、干燥、净化。
2.检查墙地面是否存在潮湿、开裂、凸起等问题,如有需要进行相应处理。
3.对基层进行打磨、清洁,确保墙地面的平整度和粘贴性。
4.根据设计图纸确定砖缝的宽度和排列方式,并提前准备好所需的施工工具和材料。
二、墙砖施工步骤1.在墙面上找出两个相对的顶点,通过水平线仪或水平仪确定水平线的位置,并将水平线标记在墙面上。
2.在墙面上铺贴墙砖之前,将防水材料涂刷在墙面上,提高墙砖的防水效果。
3.使用专业砖胶将墙砖逐一粘贴在墙面上,注意调整砖与砖之间的水平、垂直关系,以确保墙砖整体效果的均匀性和美观性。
4.等待墙砖干燥后,使用砖缝剂填充砖缝,确保砖缝的厚度和宽度均匀一致,同时保持墙砖的清洁。
5.等待砖缝剂干燥后,使用抹刀将墙砖表面的多余砖缝剂刮平,使其与墙砖表面齐平。
三、地砖施工步骤1.在地面上找出两个相对的顶点,通过水平线仪或水平仪确定水平线的位置,并将水平线标记在地面上。
2.根据设计图纸确定地砖的排列方式,先从起点开始将地砖逐一铺贴在地面上。
3.使用专业砖胶将地砖粘贴在地面上,注意调整砖与砖之间的水平、垂直关系,以确保地砖整体效果的均匀性和美观性。
4.等待地砖干燥后,使用砖缝剂填充砖缝,确保砖缝的厚度和宽度均匀一致,同时保持地砖的清洁。
5.等待砖缝剂干燥后,使用抹刀将地砖表面的多余砖缝剂刮平,使其与地砖表面齐平。
四、注意事项1.施工过程中需严格按照使用说明和操作规范进行,确保施工质量和安全。
2.在施工的过程中,需要注意保持工作场所的整洁,定期清理施工区域,防止尘土等杂物对施工质量的影响。
3.施工结束后,及时清理施工工具和材料,并对施工区域进行整理,确保施工区域的安全和美观。
4.施工完成后,需等待一定的时间让砖胶和砖缝剂充分干燥,以确保墙地砖的稳固性和耐久性。
以上是卫生间厨房墙地砖施工专项方案的主要内容,通过以上施工步骤的操作,能够确保施工质量,提高墙地砖的美观度和使用寿命,创造一个舒适且耐用的卫生间和厨房空间。
卫生间厨房间施工方案
卫生间厨房间施工方案卫生间和厨房是家庭生活中非常重要的区域,所以在进行施工方案设计时需要考虑以下几个方面:功能性、卫生安全、装修风格以及施工流程的合理性。
首先,卫生间的施工方案需要注重功能性。
卫生间用于洗漱和上厕所,所以需要布局合理,易于使用。
首先,需要将洗漱区域与马桶区域分开,避免不同功能的区域交叉使用带来的卫生问题。
其次,需要保证水电设备的正常使用,例如水龙头、下水道等设备的位置要合理安排,方便日常使用和维修。
另外,需要选择适当的卫生洁具和设备,如坐便器、洗漱台、浴室柜等,以满足家庭成员的不同需求。
其次,卫生间的施工方案需要注重卫生安全。
卫生间是一个湿度较高的环境,所以要选择耐潮、防水的材料进行装修,防止发霉和漏水。
例如,在墙面和地面使用防水材料,如防水板和防水涂料,以防止水分渗透到墙体和地面,引起结构问题和腐蚀。
此外,要保证卫生间通风良好,可以考虑安装排气扇或设置通风窗,以提供新鲜空气和排除潮湿空气。
在选择装修风格方面,需要根据个人偏好和整体家居风格进行选择。
卫生间的装修风格可以和其他房间保持一致,也可以独立设置一个独特的风格。
例如,可以选择简约现代风格,使用简洁线条和明亮色彩,让卫生间显得整洁明亮。
也可以选择传统风格,加入一些古典元素和装饰品,给卫生间增添一些雅致和温馨的氛围。
最后,卫生间和厨房的施工方案需要考虑施工流程的合理性。
在开始施工之前,需要仔细计划和预算每个施工阶段的时间和资金。
在施工过程中,要合理安排各项工程的先后顺序,避免交叉施工给后续工序带来困扰。
例如,要先进行水电改造和防水处理,再进行后续的装修工作。
此外,要严格按照相关规范和要求进行施工,确保施工质量和安全性。
总结起来,卫生间和厨房的施工方案需要注重功能性、卫生安全、装修风格和施工流程的合理性。
在进行施工之前,需要做好详细的规划和预算,并选择合适的材料和设备。
在施工过程中,要严格按照规范施工,注重细节和质量控制,以确保最终的结果能够满足家庭成员的需求。
厨房卫生间施工方案
厨房卫生间施工方案一、引言在进行厨房和卫生间的施工过程中,保持施工现场的整洁和卫生至关重要。
厨房和卫生间是居家环境中最容易脏乱的地方,因此施工方案的设计和实施必须考虑到卫生和净化的要求。
本文将介绍一种有效的厨房卫生间施工方案,以确保施工过程中的卫生和安全。
二、施工前准备工作在开始厨房卫生间的施工之前,必须做好以下准备工作:1. 设计方案:根据施工对象的大小和功能需求,制定详细的设计方案。
设计方案应包括空间布局、排水系统、电气布线等细节。
2. 采购材料:根据设计方案,准备好所需的建材和装饰材料,并确保材料的质量符合相关标准。
3. 施工工具:准备好所需的施工工具,包括切割工具、打孔工具、测量工具等。
4. 防护措施:施工现场必须安装好防护设备,包括护栏、防护网等,以确保工人和施工现场的安全。
三、卫生措施在厨房和卫生间的施工过程中,卫生措施是至关重要的。
以下是一些常用的卫生措施:1. 保持施工现场干净:定期清洁施工现场,及时清理垃圾。
确保施工现场的地面、墙壁和天花板保持干净。
2. 安装临时卫生设施:在施工期间,临时安装卫生设施,包括厕所和洗手设施,以满足工人的基本卫生需求。
3. 控制施工粉尘:使用湿拖把或吸尘器清理施工现场的粉尘,防止扬尘对卫生产生污染。
4. 监控材料质量:确保采购的建材和装饰材料符合卫生标准,并保持其干净和原样。
四、安全措施施工过程中的安全措施是保障工人和施工现场安全的关键。
以下是一些常用的安全措施:1. 戴好个人防护装备:施工人员必须戴好个人防护装备,包括安全帽、手套、安全鞋等。
2. 搭设安全脚手架:为施工人员搭设安全脚手架,以确保他们在高处作业时的安全。
3. 控制施工噪音:在施工期间控制施工现场的噪音,减少对周围环境的干扰。
4. 防止火灾和溢水:电气设备和水管必须符合相关安全标准,以防止火灾和溢水的发生。
五、施工流程厨房卫生间的施工流程可以分为以下几个步骤:1. 拆除旧设备和装饰物:首先,拆除厨房和卫生间内的旧设备和装饰物,清理施工现场。
厨房卫生间防水施工方案
厨房卫生间防水施工方案
一、前期准备
1、验收施工道路:首先验收建筑物防水施工道路,验收内容包括供电、水源、排水沟渠、转角及毗邻单位等。
2、清理并维护施工环境:施工环境应做到干净整洁,严禁乱扔垃圾、其他无用物品,对有污染的物质要及时处理,以确保施工环境符合要求。
3、检查防水层的基层:检查厨房、卫生间的地面平整度、基层混凝
土强度等,确保防水层施工所需的基础条件。
4、施工材料检查:检查防水材料的质量,确保施工防水材料能够满
足设计要求,检查材料是否过期、有无霉变及质量问题。
二、根据施工环境细分施工内容
1、底涂施工:底涂施工采用水泥砂浆厚度约3-5mm的碳酸钙铺设,
底涂工艺施工要求:要求涂面均匀、光滑,无任何颗粒杂物,表面毛糙粗
糙度不大于3mm,并在室内表面喷涂一层乳胶漆。
2、基层处理:采用水泥砂浆层厚度约2-3mm,先将厨房、卫生间的
地面进行清理,检查后进行基层处理,用水泥砂浆将地面表层小凹缝密实,布设抗拉网,抹平砂浆层,确保基层平整度。
3、防水层施工:根据施工环境,按照设计要求生间的防水层。
厨房卫生间施工方案
厨房卫生间施工方案厨房卫生间施工方案一、项目背景与概况本项目为一个住宅小区中的一套公寓进行厨房和卫生间的改造工程。
原先的厨房和卫生间设施老旧,功能不完善,需要进行重新设计和改造。
本项目的目标是提供一个功能齐全、便于清洁、美观大方的厨房和卫生间。
二、施工方案1. 计划在开始施工前,需要先制定详细的施工计划,包括材料采购、工程进度、施工人员分配等。
同时,确保根据施工进度安排好各项工作的先后顺序。
2. 拆除与清理首先需要拆除原有的厨房和卫生间设施,包括墙面瓷砖、地面瓷砖、洗手盆、厨房橱柜等。
施工现场需要保持干净整洁,将拆除的垃圾及时清理出去,以免影响工程进度。
3. 墙体处理在拆除后的墙体上进行修整处理,包括填补破洞、修复裂缝等。
然后进行墙面贴瓷砖工作,确保墙面平整光滑,并选择适当的颜色和材质,使整个空间看起来更加美观。
4. 地面处理对原有的地面进行处理,修整地面,确保平整无碍。
同时铺设地砖,选择耐磨、易清洁的材质,以提高地面的使用寿命和美观度。
5. 安装设备与设施根据设计图纸和实际需求,安装新的厨房设备和卫生间设施。
包括洗手盆、马桶、淋浴器等,确保设备的安装牢固可靠,并符合相关安全标准。
6. 水电布线与安装对原有的水电管线进行检查和维修,并根据新设施的安装位置进行重新布线。
确保水电系统的安全性和可靠性,避免出现漏水和电线短路等问题。
7. 美观装饰对新装修的厨房和卫生间进行美观装饰,包括墙面涂料、装饰灯具、挂画等。
通过合理的搭配,使整个空间更加温馨舒适。
8. 清洁与验收在施工完成后,进行全面清洁,将施工过程产生的垃圾和尘土彻底清理掉。
对整个工程进行细致验收,确保工程质量符合设计要求。
三、安全与管理施工过程中,需要严格遵守施工安全规范,保证工程安全。
同时,合理安排施工人员,做好施工现场的管理和安全监控工作,确保施工进度和质量。
四、结语通过对厨房和卫生间的改造,可以提升居住环境的舒适度和使用效果。
本方案将在施工过程中严格按照设计要求,确保工程质量和施工进度,为居住者提供一个安全、便利、美观的厨房和卫生间。
厨房卫生间施工施工方案
厨房卫生间施工施工方案厨房和卫生间的施工方案主要包括以下几个方面:施工准备、施工流程、施工注意事项、施工安全措施和施工质量保证等。
一、施工准备:1.确定施工图纸,包括平面布局图、管线图等。
2.准备需要的施工材料和设备,如瓷砖、水管、电线等。
3.确定施工队伍和施工时间计划。
二、施工流程:1.拆除老旧墙面、地面和设备,清理并处理好拆除产生的垃圾和污物。
2.检查并修复墙面和地面的状况,确保平整、牢固和防水。
3.安装水电管线:根据平面布局图,进行水电管线的敷设和连接,确保管线安全可靠,并进行相应的防水处理。
4.铺贴瓷砖:根据设计要求,进行瓷砖的铺贴和固定,保证瓷砖的平整、美观和防水性能。
5.安装橱柜和卫浴设备:根据设计要求,进行橱柜和卫浴设备的安装和调试。
6.进行细节处理:进行厨房和卫生间水槽、淋浴房、马桶等细节的安装和装修。
三、施工注意事项:1.确保施工现场的通风良好,排除施工过程中产生的粉尘和有害气体。
2.严格遵守施工规范和安全操作规程,确保施工过程中不发生伤害事故。
3.针对老旧房屋,进行木材和墙面检查,确保施工安全和质量。
4.施工过程中保持沟通,与业主沟通施工进度和注意事项,确保工作顺利进行。
5.施工期间保持现场整洁,定期清理施工垃圾和杂物。
四、施工安全措施:1.严格遵守电工安全操作规程,防止电气事故。
2.搬运重物时要注意力均分散,避免单脚或弯腰搬运,以免拉伤或扭伤。
3.使用机械设备时,要经过专人操作和培训,严禁未经许可者擅自使用。
4.施工现场设置安全警示标识,确保工人和他人的安全。
五、施工质量保证:1.严格按照施工图纸和设计要求进行施工,确保施工质量达到预期。
2.施工过程中进行质量检查,对施工中出现的问题及时处理和整改。
3.施工完成后进行验收,确保施工质量符合相关标准和规范。
以上是厨房和卫生间施工方案的主要内容,通过合理的施工准备、施工流程、施工注意事项、施工安全措施和施工质量保证等措施,可以确保施工过程的顺利进行和施工质量的高水平完成。
卫生间、厨房的施工方案
卫生间、厨房的施工方案
一、卫生间施工方案
1. 材料准备
使用防水材料进行防水处理,选择质量上乘的瓷砖和卫生间设备。
2. 墙面处理
将卫生间墙壁进行防水处理,确保防水层的质量和粘结牢固性,避免日后出现渗水现象。
3. 地面铺设
选择质量优良的地砖,进行平整铺设,确保地面水平、防滑,同时结合地漏安装密封做好防水工作。
4. 水暖电路布置
合理布置卫生间的水暖管路和电路,确保水电安全,并考虑方便日后的维护和使用。
5. 安装卫生间设备
安装水箱、马桶、洗手池等卫生间设备时,严格按照安装说明操作,确保设备使用正常。
二、厨房施工方案
1. 空间规划
根据厨房的实际使用需求和空间大小,合理规划厨房布局,尽可能实现厨房功能区的合理分区。
2. 进水管道和燃气管道布置
布置厨房的进水管道和燃气管道时,需要符合安全规范,确保管道连接牢固、不漏水、不漏气。
3. 橱柜台面选择
选择抗压性强、防水性好的台面,确保长时间使用不易磨损,同时考虑橱柜颜色和风格与整体装修风格相协调。
4. 灶具和抽油烟机安装
灶具和抽油烟机的安装需要遵循安全规范,保证使用安全,同时确保排烟管道畅通,避免油烟积聚引发安全隐患。
5. 墙面装饰
选择耐水性好、易清洁的墙面装饰材料,保证墙面装饰美观、耐久,同时考虑墙面装饰风格与整体厨房风格的协调性。
结语
在卫生间、厨房的施工中,正确选择材料、严格执行施工工艺、合理规划空间布局和装修风格,都是保证施工质量和使用安全的重要环节。
希望以上施工方案能够为您在装修卫生间、厨房时提供参考,确保您的家居环境安全、舒适。
厨房卫生间施工方案
厨房卫生间施工方案1. 引言本文档旨在提供一个详细的厨房卫生间施工方案,以确保施工过程效果的最佳化,并保证卫生间的功能和卫生符合相关标准。
2. 施工准备工作在开始施工之前,需要进行一些准备工作以确保施工的顺利进行。
以下是施工准备工作的要点:2.1 项目计划在开始施工之前,需制定一个详细的项目计划,包括施工时间、工作序列、施工队伍等。
项目计划的制定应考虑到施工过程中可能发生的不可预测因素,并对其进行适当的调整。
2.2 材料和工具准备在准备阶段,应确保所有所需的材料和工具已准备齐全,并保证材料的质量符合相关标准。
材料和工具的准备包括但不限于地砖、水泥、水管、马桶等。
2.3 环境准备在进行施工之前,需要对施工环境进行适当的准备工作。
这包括清理厨房卫生间的废弃物、封闭水源管道等。
3. 施工步骤本部分将详细介绍厨房卫生间的施工步骤,涵盖了地面铺设、墙面砖贴、卫生设施安装等。
3.1 地面铺设首先,需要将厨房卫生间的地面铺设整平。
这可以通过先将地面清洁干净,然后借助水平仪等工具,确保地面平整。
接下来,将水泥砂浆倒在地面上,用铲子将其平整。
然后,按照设计要求将瓷砖铺设在水泥砂浆上,确保瓷砖之间的间隙均匀。
3.2 墙面砖贴在地面铺设完成后,可以开始进行墙面砖贴。
首先,需要将墙面清洁干净,去除旧砖或旧涂料等。
然后,将水泥砂浆均匀地涂抹在墙面上。
接下来,将砖块贴在水泥砂浆上,用水平仪确保砖块的平整。
3.3 卫生设施安装在地面和墙面的建设完成后,可以开始安装厨房卫生间的卫生设施。
这包括水槽、马桶、淋浴等。
在安装这些设施之前,需确保相应的水管和电线已经布置好,并且符合相关规定。
4. 施工验收在施工完成后,应进行相应的验收工作以确保施工质量。
这包括对施工的各个方面进行检查,如地面平整度、墙面砖贴牢固度等。
同时,还应检查卫生设施的功能是否正常,如水槽水流是否通畅、马桶是否冲洗正常等。
5. 结论本文档提供了一个详细的厨房卫生间施工方案。
厨房卫生间阳台防水工程施工方案
厨房卫生间阳台防水工程施工方案1.厨房防水工程施工方案:厨房是一个水汽蒸发较为严重的区域,需要采取严密的防水措施。
具体施工方案如下:(1)基层处理:对于厨房内的地面和墙面,首先要做好基层处理工作,确保基层平整,并清除浮灰和松散的物质。
(2)防水材料选择:选择高强度、耐候性好的防水材料,如聚合物改性水泥涂料或聚合物防水卷材。
(3)地面防水:首先在地面铺设一层水泥砂浆,再涂刷一层聚合物改性水泥涂料。
确保地面平整、无缝,并且将地面墙角做好防水处理。
(4)墙面防水:首先修补墙面的裂缝和空鼓,然后在墙面上涂刷一层聚合物改性水泥涂料,确保墙面无缝、牢固。
(5)地漏和管道处理:地漏和管道是厨房防水的薄弱环节,需要加强处理。
可以在地漏周围涂刷聚合物改性水泥涂料,并在管道出口处涂刷防水胶水。
2.卫生间防水工程施工方案:卫生间也是一个湿气较重的区域,需要进行严密的防水工程。
具体施工方案如下:(1)基层处理:对于卫生间的地面和墙面,同样要做好基层的处理工作,确保基层的平整和牢固。
(2)防水材料选择:选择耐酸碱、耐摩擦的防水材料,如防水涂料、聚合物防水卷材等。
(3)地面防水:先铺设防水卷材,并进行热风焊接处理,确保地面无缝。
然后涂刷一层防水涂料,确保地面完全密封。
(4)墙面防水:首先在墙面涂刷一层防水涂料,确保墙面无缝。
然后在墙面上铺设防水卷材,并进行焊接处理,确保墙面完全密封。
(5)防水处理细节:对于卫生间的地漏和管道,同样需要加强处理。
可以在地漏周围涂刷防水涂料,并在管道出口处涂刷防水胶水。
(6)拼缝处理:在防水工程完成后,要对拼缝处进行处理,确保拼缝牢固、无漏水。
3.阳台防水工程施工方案:阳台是一个户外露天区域,需要抵御日晒雨淋,防水工程尤为重要。
具体施工方案如下:(1)基层处理:确保阳台基层平整、无裂缝,清除浮灰和松散的物质。
(2)防水材料选择:选择耐候性好的防水材料,如聚合物改性水泥涂料或聚氨酯防水涂料。
(3)地面防水:先在地面上涂刷一层聚合物改性水泥涂料,再铺设防水卷材,并进行焊接处理,确保地面无缝、牢固。
厨房卫生间施工方案
厨房卫生间施工方案厨房和卫生间是家庭中经常使用的空间,因此进行施工时需要考虑到卫生和功能性。
下面是一种针对厨房和卫生间的施工方案。
一、厨房施工方案:1.墙面处理:-使用防水材料对墙面进行处理,以防止水汽渗透到墙壁内部。
-刷上环保防水涂料,以提高厨房的卫生状况。
2.地面处理:-选择耐磨、防滑、易清洁的地砖,确保厨房地面平整和卫生。
-加装下水道排水口,方便厨房排水。
3.橱柜和台面:-选择高质量的橱柜,可以根据需要进行定制,充分利用空间。
-选择易清洁、耐磨的台面材料,如人造石,方便日常清洁和烹饪工作。
4.额外设施:-安装良好的油烟机和排气扇,确保厨房空气流通和油烟排放。
-安装燃气管道和插座,方便日常烹饪和使用电器。
5.储存空间:-增加橱柜和抽屉的数量和深度,以便存放食物和烹饪用具。
-安装壁挂架或吊柜,利用墙面空间增加储存空间。
二、卫生间施工方案:1.墙地面处理:-使用防水材料进行墙壁和地面的处理,以防止水分渗透。
-安装防水板和防水涂料,确保卫生间干燥和卫生。
2.卫生设备:-选择耐用、易清洁的卫生设备,如马桶、洗脸盆和浴缸。
卫生间设备应满足舒适和卫生的要求。
-安装水龙头和淋浴装置,提供热水和冷水供应。
3.通风设施:-安装好的通风系统,确保卫生间的空气流通。
-安装风扇或开窗,以便使用过程中排出湿气和异味。
4.储存空间:-在墙面上增加悬挂式储物柜或壁挂架,方便存放洗浴用品和卫生纸等物品。
-可以选择定制的橱柜和抽屉,以增加卫生间的储存空间。
以上是厨房和卫生间施工的一些基本方案,可以根据实际情况进行调整和改变。
在施工过程中,要注意与专业施工队合作,确保施工质量和卫生标准的符合。
同时,施工后要进行清洁,确保厨房和卫生间的整体卫生和可使用性。
厨房卫生间防水施工方案
厨房卫生间防水施工方案1. 引言随着家庭生活水平的提高,厨房和卫生间作为家庭生活的重要场所,其装修和施工需求也越来越重要。
其中,防水施工是保障厨房和卫生间使用安全和卫生的重要环节。
本文将介绍厨房卫生间防水施工的方案。
2. 施工前准备在进行厨房和卫生间防水施工之前,需要做好一些准备工作:•安全措施:施工前应确保工作区域的安全,避免人员和财产的伤害。
•清理工作区域:清理施工区域,确保墙面和地面的平整,清除杂物和尘土。
•材料准备:准备好所需的防水材料,如防水涂料、防水膜等。
墙面的防水施工是确保厨房和卫生间使用安全和卫生的重要步骤。
以下是墙面防水施工的方案:•清洁墙面:保持墙面干净整洁,清除油污和灰尘。
•打底处理:对墙面进行打底处理,可使用界面剂或底漆,增强防水效果。
•施工防水涂料:根据防水涂料的使用说明,使用刷子或滚筒将防水涂料均匀涂刷在墙面上,确保涂层厚度均匀。
•防水膜处理:如果需要更高的防水效果,可以在施工防水涂料后,贴上防水膜,确保贴合紧密,避免渗水。
•防水细节处理:墙角和管道等细节部位是防水施工的重点,需要特别注意细节部位的处理,确保防水效果良好。
地面的防水施工对于厨房和卫生间的卫生和安全至关重要。
以下是地面防水施工的方案:•打磨和清理地面:清除地面的灰尘和杂物,确保地面平整。
•打底处理:对地面进行打底处理,提高防水效果。
•施工防水涂料:根据防水涂料的使用说明,使用刷子或滚筒将防水涂料均匀涂刷在地面上,确保涂层厚度均匀。
•防水膜处理:如果需要更高的防水效果,可以在施工防水涂料后,铺设防水膜。
•环形部位处理:地面的环形部位,如下水道口和排水管,需要特别注意细节处理,确保防水效果良好。
5. 施工注意事项在厨房和卫生间防水施工过程中,需要注意以下事项:•施工间隔时间:根据防水涂料的使用说明,控制好每层涂刷间隔时间。
•干燥时间:确保防水施工后的面层充分干燥,以保证防水效果。
•施工温度:避免在低温或高温条件下施工,以免影响防水效果。
厨房卫生间施工施工方案
厨房卫生间施工施工方案一、施工准备1.1.施工前的准备工作1.1.1.确定施工范围和施工时间,与业主进行沟通和确认。
1.1.2.编制施工方案和施工进度表,明确每个施工阶段的工作内容和时间节点。
1.1.3.聘请合适的施工队伍,包括有资质的施工队长和工人。
1.1.4.联络供应商,采购所需的材料和设备。
1.1.5.对施工场地进行清理和整理,确保施工现场的安全和整洁。
1.2.施工中的安全措施1.2.1.提供必要的安全设备,包括安全帽、防护眼镜、手套等。
1.2.2.遵守相关的施工安全规范,确保施工过程中的安全。
1.2.3.加强施工现场的通风和防火措施,确保施工安全。
二、施工工序2.1.拆除工序2.1.1.清理施工现场,将旧的装修材料和设备清除。
2.1.2.拆除墙面、地面和天花板的旧装修材料,清理垃圾。
2.1.3.拆除老化或不需要的电线、水管等,确保新的布线和管道的畅通。
2.2.改造工序2.2.1.进行墙面、地面和天花板的翻新工作,包括打磨、填补和涂刷。
2.2.2.进行电线和水管的布线和安装,确保供电和供水的质量和安全。
2.2.3.安装新的厨房和卫生间设备,包括橱柜、水槽、马桶等。
2.3.装饰工序2.3.1.进行墙面的装饰工作,包括贴瓷砖、壁纸等。
2.3.2.进行地面的装饰工作,包括铺设地板、地砖等。
2.3.3.进行吊顶的装饰工作,包括吊顶板的安装和装饰。
2.4.安装工序2.4.1.安装厨房设备,包括橱柜、厨房电器等。
2.4.2.安装卫生间设备,包括马桶、淋浴喷头等。
2.4.3.安装洗手台和镜子,确保卫生间的基本功能正常使用。
2.5.清理工序2.5.1.对施工现场进行清理和整理,清除杂物和垃圾。
2.5.2.进行最后的检查,确保施工质量和安全达到要求。
三、施工效果3.1.美观:新的装修材料和设备使厨房卫生间具有现代感和美观感。
3.2.实用:合理的布局和设备选择使厨房卫生间的使用更加方便和实用。
3.3.卫生:施工过程中加强卫生措施,确保施工完成后的厨房卫生间干净卫生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厨房、卫生间施工方案一、编制依据《建筑地面设计规范》GB50037-96《建筑地面工程施工质量验收规范》GB5029-20029#楼、10#楼建筑施工图及相关设计变更相关防水材料国家行业或企业标准二、工程概况本项目用地位于海口市海南广场北侧,东临滨江西路,南临美祥横路,西邻青年路,北临规划道路,四周均为城市道路,小区总用地面12139.60平方米,由十二栋三十二层高层住宅组成,地下设两层停车库,用地北侧临规划路设有一栋九班幼儿园,沿街适当位置设有少量商业网点,小区性质纯属居住小区,地上部分建筑面积为458360.06平方米,地下部分建筑面积为130487.80平方米,本标段地上建筑面积为74003平方米。
本工程卫生间楼地面防水为1.5厚聚合物水泥基防水涂料(一布四涂),二道防水设防,墙面部分高出地面1800mm及门口向外延伸300mm;厨房地面防水为1.5厚聚合物水泥基防水涂料(一布四涂),一道防水设防,墙面部分高出地面300mm及门口向外延伸300mm。
厨房、卫生间墙体根部除门洞外,均做C15素混凝土翻边,其高度高出结构楼面150mm,管道井部位满浇。
卫生间楼面建筑构造做法如下:1、交付,用户自理2、1:3水泥砂浆保护层3、1.5厚聚合物水泥基防水涂料(一布四涂)4、刷基层处理剂一遍5、20厚1:2.5水泥砂浆找平6、钢筋混凝土楼板(清扫干净)厨房(阳台)楼面建筑构造做法如下:1、交付,用户自理2、20厚1:3水泥砂浆保护层3、1.5厚聚合物水泥防水涂料(一布四涂)4、刷基层处理剂一遍5、最薄20厚聚合物砂浆从门口处向地漏找坡1%6、素水泥浆结合层一道7、钢筋混凝土楼板厨卫阳台地面建筑构造做法如下:1、交付,用户自理2、20厚1:3水泥砂浆保护层3、1.5厚聚合物水泥防水涂料(一布四涂)4、刷基层处理剂一遍5、最薄处100厚C15混凝土找坡坡向地漏6、素土夯实7、20厚1:3水泥砂浆保护层8、2厚聚合物水泥基防水涂料(一布四涂)9、20厚1:3水泥砂浆找平10、钢筋混凝土顶板根据施工合同,我方只施工至防水保护层,面层装修留给用户自行完成,为保证承包范围内的厨房、卫生间、阳台楼地面工程的施工满足图纸设计及规范要求,确保质量与安全,特编制如下厨房、卫生间、阳台楼地面分部工程专题施工方案。
三、材料选用本工程防水涂料选用经甲方、监理、造价咨询等单位考察合格且经招投标程序中标的科顺化工实业有限公司生成的KS-998A聚合物水泥基JS复合防水涂料。
JS复合防水涂料是引进先进技术及关键原料,以丙稀酸为主要原料配以多种助剂、填料复合而成。
由有机液料与无机粉料组成高分子聚合物防水涂料,该涂料既有优异的防水性能,又完全满足环保要求,并已通过省级技术鉴定,广泛应用于建筑、道路、桥梁、涵洞、装饰、水利等工程中。
本工程地砖选用经甲方、监理、造价咨询等单位考察合格且经招投标程序中标的供货商,并按选定的样品组织供货。
四、施工安排1、质量目标工程一次交验合格率100%。
2、工期目标计划于2011年8月开始,2011年10月前完成整个厨房、卫生间、阳台楼地面工程的施工。
3、安全文明施工及环保目标杜绝发生重大人员伤亡事故,轻伤频率控制在千分之零点八以内。
重大火灾易发源得到100%的控制,杜绝发生火灾伤亡事故。
施工现场无尘、无污染、无积水、低噪声绿色环保管理,重大环境因素得到100%的控制。
五、施工准备1、技术准备①组织相关工程技术人员进行图纸会审,商定掌握关键工序、节点细部构造等关键性技术问题,并编制详细的切实可行的专题施工方案,报批备案。
②在公司合格供应商及分包商名单中选择确定防水专业施工队,并办理资质审查审批手续。
防水工程必须由具备相应资质的专业防水施工队伍进行施工,主要施工人员应持有建设行政主管部分或其指定单位颁发的执业资格证书。
③根据核批后的专题施工方案向专业施工队进行安全技术交底,并履行书面签字手续。
2、材料准备①厨房、卫生间、阳台防水工程所采用的防水材料,应有产品的合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
②对进场的防水材料应按规范规定抽样复检,并提交试验报告,不合格的材料不得在工程中使用。
③防水材料的抽样复检:现场抽样数量:每10t为一批,不足10t按一批抽样。
外观质量检验:包装完好无损且标明涂料名称、生产日期、生产厂家、产品有效期。
物理性能检测:固体含量、拉伸强度、断裂延伸率、柔性、不透水性。
粉料需存放在库房内,防止雨淋、暴晒,所有防水涂料需在保质期内使用。
3、劳动力准备以满足现场施工进度为前提,计划投入防水工10,泥水工15人,普工10人。
4、机具准备①清理防水基层的施工工具:铁锹、扫帚、手锤、钢凿、抹布等。
②涂料取料配料工具:磅秤、水桶、搅拌桶、搅拌器等。
③涂料涂刷施工工具:剪刀、卷尺、弹线盒、滚刷等。
④泥水工施工机具:搅拌机、平板振动器、铁板、刮尺等。
六、施工方法1、厨房、卫生间、阳台楼地面分部工程施工流程厨房、阳台楼面:基层处理、验收合格→素水泥浆结合层一道→最薄20厚聚合物砂浆从门口处向地漏找坡1%→刷基层处理剂一遍→1.5厚聚合物水泥防水涂料(一布四涂)→20厚1:3水泥砂浆保护层卫生间楼面:基层处理、验收合格→20厚1:2.5水泥砂浆找平→刷基层处理剂一遍→1.5厚聚合物水泥防水涂料(一布四涂)→20厚1:3水泥砂浆保护层厨房、卫生间、阳台地面:基层处理、验收合格→20厚1:2.5水泥砂浆找平→2厚聚合物水泥防水涂料(一布四涂)→20厚1:3水泥砂浆保护层→素土夯实→最薄处100厚C15混凝土找坡坡向地漏→刷基层处理剂一遍→1.5厚聚合物水泥防水涂料(一布四涂)→20厚1:3水泥砂浆保护层2、基层处理厨房、卫生间工程施工前所有管道、厨房烟道或预埋件等需提前安设完毕,对所有的预留洞口须按规范要求先进行吊模分层浇筑,将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一遍,经闭水试验,确认楼面结构无开裂渗漏时方可进行下道工序找平层的施工。
3、水泥基涂膜防水层施工①水泥基涂膜防水层施工流程基层处理、验收合格→配制复合涂料→特殊部位加强→大面涂刷底层防水涂料→铺加筋布→大面涂刷第二层防水涂料→涂刷第三层防水涂料→涂刷第四层防水涂料→验收→保护层施工。
②基层处理a、基面应结实平整、干净、无灰尘、无油污、不得有酥松、起砂、起皮现象。
b、对于有油污的基面应用10%的氢氧化钠溶液进行擦洗,再用清水冲洗干净。
c、对于空鼓、松动基面、尖锐凸出物都应铲除修补,重新用砂浆进行修补。
d、阴阳角处应做成45°的圆弧角,半径大于50,且整齐平顺。
e、基面若有缺陷或裂缝现象,必须进行处理合格后方可进行防水层施工。
③、配合比要求配制涂料按液料:粉料=1:1.5(重量比)将粉料慢慢加入液料中,同时用电动搅拌器充分搅拌至均匀细腻,不含团粒的混合物,搅拌时间约5分钟,并在凝聚前用完。
④、操作要点用滚子或刮板按规定的层数逐层刮涂,各层之间的时间间隔以前一层涂膜干固不黏手为准,分层涂刮方向与前一遍垂直,涂覆时要注意均匀,涂料与基层之间不能有气泡,且粘结严密。
每层涂刷必须按规定用量取料,不能过厚或过薄,涂面层要求光滑平整。
涂膜应多遍完成,同层涂膜的先后搭接宽度宜为30~50mm。
涂料防水层的施工缝(甩槎)应注意保护,搭接缝宽度应大于100mm,接涂前应将其甩槎表面处理干净,涂刷程序应先做转角处、变形缝等部位的涂料加强层,后进行大面积涂刷;涂料防水层中铺贴的胎体增强材料,同层相邻的搭接宽度应大于100mm,上下层接缝应错开1/3幅宽。
涂料防水层的施工质量检验数量,应按涂层面积每100m2抽查1处,每处10m2,且不得少于3处。
⑤、注意事项节点处理按有关规范要求进行。
浆料涂后24小时内,需防止人行走。
已完成的防水层在没有做保护层之前,不得有铁器、钢钉、钢筋等棱角重物在防水层上施工或堆放,以免破坏防水层。
防水层完全干固后,方可做其它覆盖层。
本产品含有水泥,有皮肤过敏的人士,请做好防护措施如戴手套等。
4、一层地面的施工①对于一层地面(架空层除外)先行砌砖外围维护墙至-0.150处,然后进行地面找平层及墙体粉刷层的施工,接着施工2厚聚合物水泥基防水层,经蓄水试验确认无渗漏后,进行保护层的施工;②待20厚1:3水泥砂浆保护层到达一定的强度后,在其上施放内墙线,按图纸要求将所有内墙砌筑至标高-0.150处;③待新砌墙体到达一定强度后进行回填土的施工,注意回填土须分层回填夯实,每层厚度不超过30CM,且各区格须同步进行回填,严防内外高差挤垮所砌内墙;④待所有地面管道预埋施工结束且通过隐蔽验收后立外围模板,整体浇筑100厚C15地面混凝土至标高-0.050处,注意厨房卫生间部位100厚C15地面混凝土完成面标高为-0.100;⑤待地面混凝土到达一定强度后,在其上施放所有墙体线,进行墙体砌筑;⑥按同样的程序及方法进行厨房、卫生间、阳台找平层、防水层及保护层的施工。
七、涂膜防水分项工程质量评定标准1、保证项目所有材料及配合比必须符合设计要求、规范规定及产品要求。
涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
2、基本项目涂料防水层的基层应牢固,基面应整洁、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角应做成圆弧形。
涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。
涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。
检验方法:针测法或割取20mm×20mm实样用卡尺测量。
侧墙涂料防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
八、成品保护措施成品保护是防水工程成败的关键,为确保防水工程达到理想的效果,对于成品保护必须特别注意,具体措施如下:1、在防水层施工中或防水层已完成而保护未完成时,是成品保护的最关键时期,在此期间严禁任何无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,以免扎伤防水层,必须的人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击防水层,施工过程中严禁踩踏未干的防水层。
2、在保护层完成之前,其它工序的工人未经允许,严禁进入防水施工现场。
3、防水层施工完毕后,严禁在防水层上随意开洞或钻孔安装机器设备。
如不得已必须在防水层上开洞、钻孔的,必须先征得防水公司同意,并妥善安排好修补工作。
4、防水施工人员应掌握好作业顺序,减少在已施工的涂层上走动,如发现防水层遭到破损,应及时安排修复。
5、防水层施工完成后,应及时做好保护层,以减少不必要的返修。
6、组织好防水层和保护层的交接和穿插作业,防止损坏防水层。
九、质量保证措施1、所有进场的防水材料,必须由产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求,按规范要求进行见证取样送检,合格后方可展开施工。
